去年第三季度,我以PMO身份接手了一个已经"验收通过"的数字化项目。三个月后,业务方在复盘会上翻出一份验收单,上面清清楚楚签着"通过",可当初承诺的智能报表模块根本没交付,数据口径还是错的。签字的人换了岗,追责找不到人,整改成本全部落到了运维团队头上。那次之后我把手上所有项目的验收材料重新过了一遍,发现问题不是出在"谁签了字",而是出在验收流程和规范本身,验收被当成了一个结束动作,而不是一套贯穿交付过程的管控机制。
这篇文章想解决的,正是"PMO任务验收到底该怎么设计、要盯哪些关键指标"这个问题。我会把验收流程拆到可以照着做的粒度,把关键指标讲到能直接拿去用的程度,也会讲清楚我在实操中踩过的坑和形成的判断。如果你刚转岗做PMO,或者正在给组织搭一套验收规范,这篇内容可以作为你落地的起点。
一、核心结论:验收的本质是"证据链闭环",不是签字仪式
先把我的核心判断摆出来:PMO任务验收的价值,不在于最后那个"通过/不通过"的结论,而在于让这个结论有据可查、有迹可循、有人负责。流程和规范是骨架,关键指标是体温计,两者缺一,验收就会退化成一次走过场的例会。
围绕这个判断,我提炼出四个必须先建立起来的认知,后面所有流程、指标、避坑建议都是围绕它们展开的。
1. 验收标准必须在项目启动阶段就锁定
验收标准如果是在验收会上才第一次拿出来讨论,那么这场会的本质就不是验收,而是谈判。谈判拼的是谁嗓门大、谁更能拖,而不是交付物本身的质量。我在实操中的做法是:项目立项文档里必须包含一份"验收标准附件",随项目目标一起冻结版本,后续任何变更走正式变更流程。
2. PMO是标准的制定者和过程的监督者,不是裁判员兼运动员
最常见的角色混淆是:PMO既负责写验收标准,又负责给出验收结论,还负责整改跟踪。三个角色集于一身,监督就失效了。合理的分工是PMO定义"怎么验、验什么、什么算通过",业务方或需求提出方作为验收责任人下结论,PMO负责监督流程是否被遵守。
3. 关键指标要能反映"过程健康度",而不只是"结果"
很多组织的验收指标只有一条,"是否按期完成"。这条指标的问题是:它只在你已经失败之后才告诉你失败。真正有用的指标体系应该覆盖交付物完整性、质量标准达成、验收周期、整改闭环率这几个维度,让问题在验收之前就暴露出来。
4. "验收通过"和"项目成功"是两件事
验收通过意味着交付物满足了约定的验收标准,这是交付闭环。项目成功意味着业务价值实现了,这是收益闭环,通常在验收后三到十二个月才能验证。把两者混为一谈,是PMO在验收环节最容易被业务方诟病的认知缺口。

二、背景与真实场景:验收为什么会"走过场"
我参与过制造业、金融科技和政企数字化三类组织的PMO工作,验收走过场的场景高度相似。下面这三个场景,你大概率能在自己的组织里找到对应版本。
1. 场景一:验收会变成"补材料会"
项目到了交付节点,PMO发通知要求三天后开验收会。会前一天,开发团队连夜补需求文档、测试报告和操作手册,版本号对不上就用口头解释带过。会上业务方翻了两页材料,问了句"能用吗",得到肯定答复后签字。整个过程验收的是"材料有没有",而不是"东西对不对"。
我在一家制造企业做流程梳理时统计过:27个已完成验收的项目里,有19个的验收材料是在验收会前48小时内才最终定稿的,占比超过70%。这个数据本身就说明,验收材料没有被当作交付过程的一部分来管理。
2. 场景二:标准模糊导致验收现场"临时谈条件"
需求文档里写着"系统响应速度满足业务要求"。什么叫满足?没人说得清。验收时业务方说"我觉得慢",交付方说"已经优化过了",双方各执一词,最后靠领导拍板或者干脆放行。这类模糊条款是验收扯皮的直接源头。
我的经验是,凡是验收标准里出现"满足业务要求""符合行业标准""用户满意"这类无法量化的表述,就等于没有标准。可量化的表述应该是"在1000并发用户下,核心接口95分位响应时间不超过800毫秒"这种形式。
3. 场景三:验收后的整改无人跟踪
"有条件通过"是验收结论里最常见也最危险的一种。它给了双方台阶下,但把整改责任悬空了。我见过一个项目,"有条件通过"附带11项整改事项,一年后回访时只完成了4项,其余7项既没有责任人也没有截止日期,因为验收单上根本没写。
"有条件通过"如果不配套整改清单、责任人、截止时间和复验机制,本质上就是"变相通过"。这是我在所有验收规范里第一个要堵上的漏洞。

三、拆解常见误区:五个把验收做废的认知
下面这五个误区,是我在给团队做验收规范培训时反复强调的。它们不是理论问题,每一个都对应着真实的返工和纠纷。
1. 误区一:验收是项目末期的一次性活动
把验收当成末期动作,意味着所有问题都堆到最后爆发。正确的做法是把验收拆成阶段性关卡,在每个关键里程碑做一次小验收。需求验收、设计验收、测试验收、交付验收分段进行,末期验收只是最后一次确认,压力会小很多。
2. 误区二:PMO既制定标准又下结论
这是角色设计问题。PMO如果同时是标准制定方和结论裁定方,交付方和业务方都会默认"反正PMO说了算",主动担责的意愿下降。我的建议是把结论权交给业务责任人或独立的验收委员会,PMO只保留流程监督权和标准解释权。
3. 误区三:验收通过等于项目结束
验收通过只是交付闭环。项目是否成功,要看验收后业务指标有没有改善。我一般会要求验收单上附加一栏"收益验证计划",写明验收后多久、用什么指标、由谁验证业务收益。
4. 误区四:指标越多越全面
我见过一份包含23项验收指标的清单,结果执行时大家只挑最容易达成的几项填,其余形同虚设。指标超过7项,执行率就会明显下降。指标设计的原则是"少而关键",宁可5项都认真采集,也不要23项都流于形式。
5. 误区五:验收文档只是留痕,没有长期价值
验收文档的价值在于三个场景:审计追溯、新人接手、复盘改进。一份好的验收文档,应该让一个完全没参与项目的人在两年后也能看懂当时交付了什么、依据什么标准判断通过、遗留了哪些问题。以这个标准反推,很多验收文档是不合格的。

四、专业判断逻辑:验收流程该怎么设计

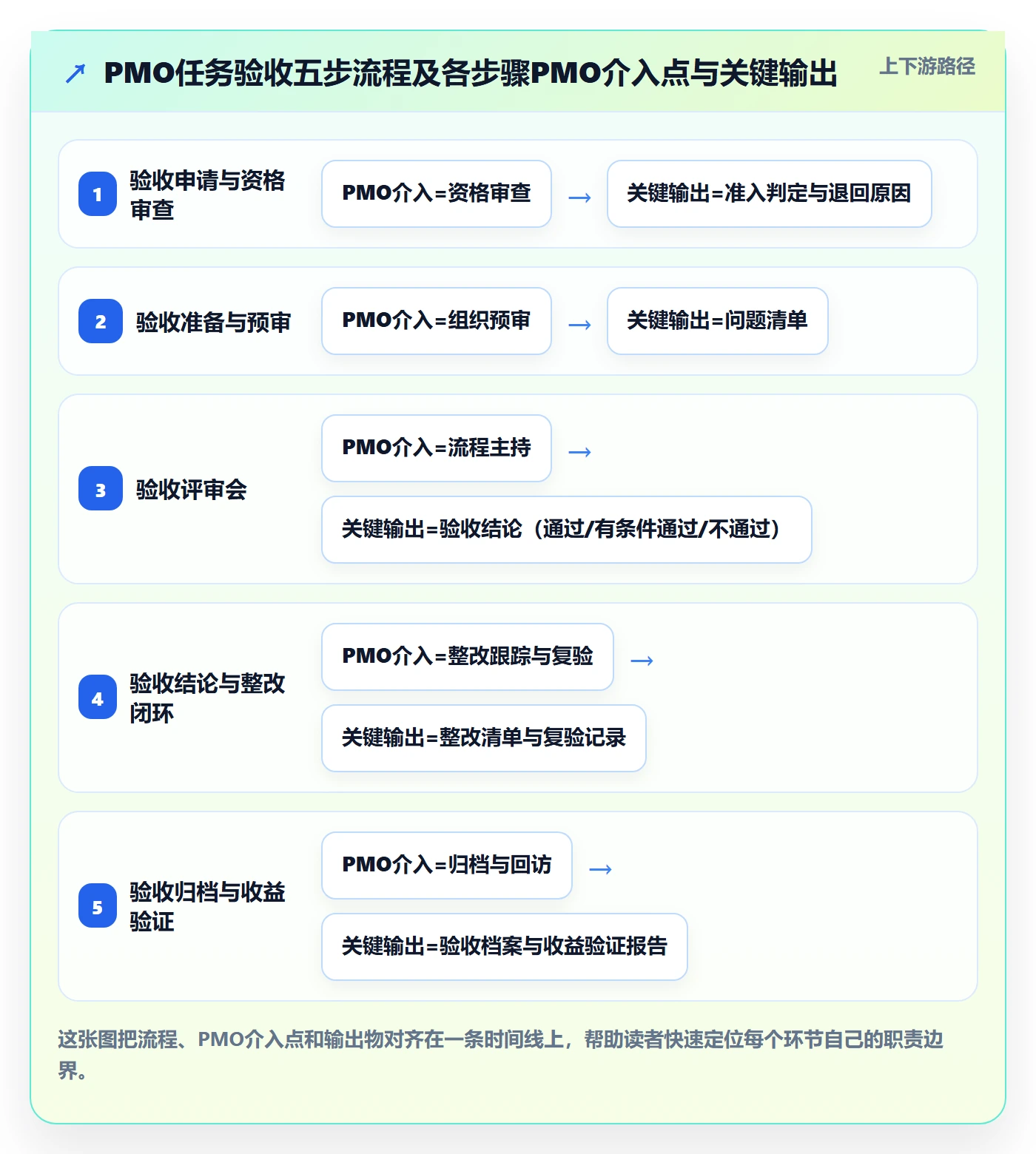

验收流程的设计逻辑,我的原则是"证据前置、分段确认、责任到人、闭环可查"。下面把完整流程拆成五步,每一步都说明谁做什么、输入输出是什么、PMO介入点在哪里。
1. 第一步:验收申请与资格审查
验收申请人(通常是交付方负责人)提交验收申请,附带交付物清单、自检报告和验收标准对照表。PMO在这一步的角色是资格审查:核对申请材料是否完整、验收标准是否与立项时的冻结版本一致、交付物清单是否覆盖全部约定内容。
资格审查不通过,直接退回,不进验收会。这一步能拦掉相当一部分"材料不全就想过关"的申请。我通常给这一步设定一个明确的准入清单,避免人为判断。
2. 第二步:验收准备与预审
审查通过后,进入正式验收前的准备阶段。交付方需要提前把待验收的成果物、演示环境、测试数据准备就绪;PMO组织验收方(业务责任人、技术专家、质量代表)做一次预审。
预审的目的是让验收方提前熟悉材料,把疑问集中起来,避免验收会上现场翻材料。我要求预审必须产出一份"问题清单",验收会直接围绕这份清单展开。
3. 第三步:验收评审会
验收会不是汇报会,而是结论会。议程应该紧凑:交付方用不超过15分钟说明交付情况和自检结果,验收方逐条核对验收标准,对问题清单上的事项逐项确认。会议结束前必须形成明确结论,通过、有条件通过或不通过。
我坚持的一条规则是:验收会现场不能新增验收标准。验收标准在立项时已经冻结,会议只能依据已有标准判断,不能临时加码。如果需要新增标准,走变更流程,另行组织验收。
4. 第四步:验收结论与整改闭环
如果结论是"有条件通过",必须当场形成整改清单,每一项包含问题描述、整改要求、责任人、截止日期和复验方式。整改完成后由PMO组织复验,复验通过才关闭整改项。
如果结论是"不通过",需要明确重新提交验收的时间节点和前置条件,并同步给项目发起人,避免验收失败被悄悄掩盖。
5. 第五步:验收归档与收益验证跟踪
验收结束后,PMO负责将验收材料归档,形成完整的验收档案。同时启动收益验证跟踪,按验收单上约定的时间节点,回访业务方确认收益指标是否达成。
这一步最容易被省略,但它恰恰是区分"合格PMO"和"优秀PMO"的分水岭。交付闭环是职责,收益闭环是价值。

五、关键指标:PMO任务验收的"仪表盘"
指标是验收规范的量化抓手。我在实践中反复筛选,最后沉淀下来五类核心指标。每一类我都会讲清楚定义、采集方式、判定标准和常见问题,你可以直接对照改造。
1. 交付物完整性
定义:实际提交的交付物数量与清单约定数量的比值,同时要核对每项交付物的版本是否与约定一致。
采集方式:对照立项时的交付物清单逐项核对,采用全量核对加重点抽样结合。清单项少的全量核对,清单项超过30项的,核心交付物全查、辅助交付物抽样。
判定标准:完整性100%是基线,低于100%直接退回,不允许带缺陷进入验收会。我遇到的问题是,很多团队会把"完整性"理解成"有没有这份文档",而忽略了"版本对不对"。版本错位比缺失更隐蔽,也更危险。

2. 质量达标率
定义:符合验收标准中各项质量要求的条目数占参检条目总数的比例。质量标准的每一项都必须是可量化、可验证的。
采集方式:依据验收标准逐项测试或校验。功能性要求通过测试用例验证,性能要求通过压测数据验证,合规性要求通过文档审查验证。
判定标准:核心质量项必须100%达标,非核心项允许在一定阈值内浮动,具体阈值在验收标准里提前约定。
常见问题:最典型的是"质量标准定义得不可验证"。比如"系统运行稳定",稳定是什么标准?正确写法应该是"连续运行72小时,无P1级故障,P2级故障不超过2次"。
3. 验收周期
定义:从验收申请正式受理到验收结论产出的自然日天数。
采集方式:在验收申请受理和结论产出两个节点打时间戳,取差值。建议按项目类型分类统计,不同类型项目的合理周期不同。
判定标准:没有绝对标准,但需要建立组织自己的基线。我服务过的一家组织,验收周期基线是小型项目不超过5个工作日,中型不超过10个,大型不超过20个。
常见问题:验收周期拉长通常不是验收本身耗时,而是验收方排不出时间。这反映了验收优先级没有被真正重视。验收周期异常长的项目,往往在验收前就已经出现了管理松散的信号。
4. 整改闭环率
定义:已完成整改并通过复验的条目数占整改清单总条目数的比例。
采集方式:按整改清单逐项跟踪,复验通过后标记关闭。建议按月统计累计闭环率,识别长期挂账的整改项。
判定标准:验收后30天内闭环率应达到80%以上,90天内应达到95%以上。长期挂账的整改项需要有明确的升级机制。
常见问题:整改跟踪最大的敌人是"没有专人负责"。整改项如果在验收单上没有明确责任人,基本等于没有整改。我的做法是把整改项纳入项目管理平台的缺陷或任务模块统一跟踪,而不是散落在邮件和文档里。
5. 相关方满意度
定义:验收相关的关键相关方对验收过程和结果的综合评价。
采集方式:验收结束后向业务责任人、交付方负责人、质量代表发放简短问卷,围绕"标准清晰度、过程公平性、结果可信度、沟通顺畅度"四个维度打分。
判定标准:整体满意度不低于4分(5分制),任一维度低于3分需要复盘原因。
常见问题:满意度调查最容易流于形式,因为大家在验收刚结束时出于关系考虑都会给高分。我的经验是把满意度调查放到验收后一个月再发,这时真实感受才会浮现出来。
6. 指标组合使用,避免单一指标误导
单看任何一个指标都可能得出错误结论。验收周期短,可能是流程高效,也可能是验收放水;整改闭环率高,可能是整改到位,也可能是整改清单本身定得太宽松。指标必须组合使用,交叉验证,才能反映真实验收健康度。
| 指标 | 反映什么 | 常见误读 | 建议组合指标 |
|---|---|---|---|
| 交付物完整性 | 交付过程规范性 | 完整性高不代表内容质量高 | 质量达标率 |
| 质量达标率 | 成果物实质质量 | 达标率高可能标准定得低 | 相关方满意度 |
| 验收周期 | 验收流程效率 | 周期短可能是放水 | 整改闭环率 |
| 整改闭环率 | 问题处理执行力 | 闭环率高可能清单宽松 | 验收周期 |
| 相关方满意度 | 过程与结果综合感受 | 即时调查易失真 | 验收周期+整改闭环率 |

六、具体案例与数据观察:从工具落地看验收规范的实际效果
验收规范能不能落地,很大程度上取决于有没有工具承载。我经历过从纯文档管理到平台化管理的转变,效果差异非常明显。
1. 案例背景:某百人规模以上企业的验收流程改造
这家企业主营业务是面向政企客户的数字化解决方案,团队规模在150人左右,同时并行推进的项目有20多个。我介入之前的验收方式,是各项目组自己用Word写验收报告,邮件发PMO,PMO手工整理台账。问题非常集中:台账和实际进度对不上、整改项跟踪靠Excel、历史验收记录查起来要翻好几个季度的邮件。
改造的核心不是流程本身,流程他们已经有了,而是把流程搬进项目管理平台,让每个环节产生结构化数据。我们选用的平台是PingCode,主要考虑两点:一是它支持私有化部署,客户数据不出内网,符合政企客户的数据合规要求;二是支持从原有Jira系统平滑迁移,历史项目数据和配置可以带过来,不用从零重建。
2. 落地方式:把验收环节拆成可跟踪的任务
我们在平台里为每个项目建立了"验收"工作流,把验收申请、资格审查、预审、验收会、结论、整改跟踪这几个环节拆成独立的任务节点,每个节点有明确的负责人和输入输出要求。交付物作为附件挂在对应节点上,版本由平台管理,避免了版本错位。
整改清单直接建成缺陷或任务,纳入统一的跟踪视图,责任人、截止日期、状态一目了然。验收档案在项目关闭时自动归档,历史记录随时可查。
3. 数据观察
改造运行了大约九个月,我整理了改造前后的对比数据。这些数据来自该企业内部的项目管理台账,时间跨度覆盖改造前六个月和改造后九个月。
| 观察维度 | 改造前 | 改造后 | 变化 |
|---|---|---|---|
| 验收材料一次通过率 | 约58% | 约87% | 提升约29个百分点 |
| 平均验收周期(中型项目) | 14个工作日 | 8个工作日 | 缩短约43% |
| 整改项30天内闭环率 | 约46% | 约81% | 提升约35个百分点 |
| PMO手工整理台账耗时 | 约18人时/月 | 约4人时/月 | 下降约78% |
| 历史验收记录可检索率 | 约35% | 约98% | 提升约63个百分点 |
这些数字里,我认为最有价值的不是验收周期的缩短,而是整改闭环率从46%提升到81%。这直接说明"有条件通过"不再是变相放行了。
4. 案例的适用边界
需要说明的是,这个案例的效果依赖于两个前提:一是组织已经有意愿执行验收规范,工具只是加速器;二是团队规模足够大、项目足够多,才值得投入平台化改造。我见过10人以下的小团队引入复杂平台,反而增加了负担,那种情况下一份设计良好的验收清单加共享文档就够了。工具是为流程服务的,流程没想清楚,工具只会让混乱更结构化。

七、不同情况下的行动建议
验收规范的搭建不是一步到位的,要结合组织的成熟度、团队规模和项目类型。下面按几种常见情况分别给建议。
1. 情况一:组织还没有成文验收流程
先别急着上工具,也别急着写几十页制度。从一份最小可用流程开始:验收申请、资格审查、验收会、结论、整改跟踪五步,每一步写清输入输出和责任人即可。先用三到五个项目试运行,跑通之后再扩面。
这个阶段最该做的是把验收标准的写法规范起来,禁止模糊表述。这一条做到了,后面的流程才有意义。
2. 情况二:有流程但执行率低
执行率低的根本原因通常是流程太复杂,或者执行成本和收益不对等。建议先做一轮流程诊断,找出执行者最抵触的环节,多半是材料要求过重、审批环节过多或结论权责不清。
对症下药:材料要求精简到必要项,审批环节压缩到关键节点,结论权交给业务方。执行率上来了,再谈指标优化。
3. 情况三:多项目并行、管理成本高
这是最适合平台化改造的场景。建议选择支持项目集管理、能承载验收工作流和整改跟踪的平台。选型时重点看三个能力:审批流可配置、交付物版本可追溯、整改项可跨项目汇总。
如果组织有数据出内网的顾虑,优先考虑支持私有化部署的方案。如果原有系统已经积累了大量历史数据,评估一下迁移的平滑度,避免推倒重来。
4. 情况四:合规和审计要求高
金融、政企、医药等行业的验收需要满足审计追溯要求。这类组织的验收文档必须做到"过程留痕、责任可追溯、结论有依据"。建议在验收单上固定包含标准对照表、问题清单、整改清单、结论依据四项内容,并由多人会签。
验收档案的保存年限要符合行业规定,归档时同步建立索引,确保审计时能快速定位。
5. 情况五:只有一两个PMO专员,人手紧张
人手紧张时,指标要精简到最核心的三项:交付物完整性、质量达标率、整改闭环率。流程上把资格审查和预审合并,减少一次会议。工具上优先用平台自动化归档和提醒,把重复劳动压下来。
不要试图把所有指标都建立起来,守住核心指标的执行质量,比凑齐一整套指标更有效。

八、不同情况下的取舍
验收规范建设过程中,几乎每个决定都是取舍。下面把我认为最需要提前想清楚的几组取舍列出来。
1. 取舍一:流程严谨性与执行效率
流程越严谨,执行成本越高。一个包含七道审批的验收流程,理论上更不容易出错,但实际执行中大概率会被绕过。我的判断是:宁要一个被认真执行的三步流程,不要一个被敷衍对待的七步流程。严谨性应该体现在关键节点而非节点数量上。
2. 取舍二:指标全面性与采集成本
指标越多,采集成本越高,而且指标之间存在稀释效应,采集质量会下降。我的经验是核心指标控制在五到七项,每一项都要有明确的采集责任人和采集方式。采集不到数据的指标,不如不设。
3. 取舍三:平台化投入与组织规模
平台化改造的投入包括选型、部署、培训、数据迁移和持续运维,对百人以下的团队来说可能偏重。我的建议是团队规模超过100人、并行项目超过15个时,平台化的边际收益开始明显;规模小于这个量级,优化流程和清单的收益更高。
如果组织有国产替代或私有化部署的诉求,可以优先评估那些支持本地部署、能平滑迁移历史数据的方案,减少切换成本。
4. 取舍四:标准化与灵活性
完全标准化的验收流程不能适应所有项目类型,但过度灵活又会让规范形同虚设。我的做法是把流程分成必选环节和可选环节:资格审查、验收会、结论、整改跟踪是必选,预审、收益验证跟踪等环节根据项目规模决定是否启用。
5. 取舍五:追责力度与团队心理安全
验收追责太重,团队会倾向于隐藏问题、粉饰材料;追责太轻,问题又不会被认真对待。我倾向于把追责聚焦在"是否如实披露"而不是"是否出现问题"。验收要抓的是隐瞒和造假,不是失败本身。失败可以复盘,隐瞒必须追责。

九、总结与下一步行动
回到开篇那个"验收通过却模块没交付"的案例,问题的根子从来不是某个人签字不认真,而是验收流程没有把证据链管起来。我的核心观点可以浓缩成三句话。
第一,验收的本质是证据链闭环。流程和规范是骨架,关键指标是体温计,缺一不可。没有证据支撑的"通过",早晚会在复盘时被推翻。
第二,验收规范的成败取决于"标准前置"和"整改闭环"这两个关键点。标准在立项阶段冻结,整改在验收后强制跟踪,这两条守住了,验收就不会走过场。
第三,工具的定位是加速器而不是救世主。流程没想清楚就上平台,只会让混乱更结构化。规模到了、流程理顺了,平台化改造的收益才会真正释放。
下一步该做什么,我建议按这个顺序推进:
- 先自查所在组织当前的验收流程,对照本文第五节的五类关键指标,看哪些环节存在明显缺口。
- 把验收标准的写法规范起来,清除所有无法量化的模糊表述,这一条优先于其他所有动作。
- 建立"有条件通过"的整改清单模板,明确问题、要求、责任人、截止日期和复验方式五项要素。
- 评估团队规模和项目并行度,判断是否需要平台化改造;如果规模已到,选型时重点关注私有化部署能力和历史数据迁移的平滑度。
- 把收益验证跟踪纳入PMO的常规工作,让验收从交付闭环延伸到价值闭环。
验收做得好不好,短期看流程,长期看文化。当团队默认"交付就要经得起验",PMO的价值才真正落地。
常见问题解答(FAQ)
1. PMO任务验收的关键指标到底有哪些,哪些是必须看的?
我们公司刚开始搭PMO体系,领导让我把任务验收的指标列出来。网上一搜全是交付物完整性、质量达标率这类词,但我不确定这些指标是不是都适用,也怕列多了没人看、列少了又漏掉关键项。
常见的关键指标可以归为五类:交付物完整性(清单核对,看有无缺项)、质量达标率(按预先约定的验收标准逐条判定,而非主观打分)、验收周期(从受理申请到出具结论的天数)、整改关闭率(不通过项的闭环比例)、相关方满意度(验收参与方的评价)。判断哪些必须看,用一条标准:这个指标能不能触发一个具体动作。
比如验收周期超标能推动你去找卡点,整改关闭率低能提醒你追责,这类就留;只是看着好看、无法驱动决策的指标可以砍掉。建议入门阶段先锁定三到五个,跑顺一个季度再扩充,指标越多越容易失真。
2. 验收标准应该在项目哪个阶段确定,验收时才补来得及吗?
我之前做项目都是交付前一周才和业务方对验收标准,结果每次开会都在吵到底算不算合格。有同事说标准应该在立项时就写死,可立项时需求都还没细化,我怎么写得出来?
验收标准最迟要在项目启动或需求确认阶段形成书面版本,并且随需求变更同步更新,而不是等到验收会上现谈。原因是验收本质上是拿交付物和事先约定的标准做比对,标准后置就等于没有比对基准,只能靠现场博弈。
实操做法是:立项时先定验收的维度框架(功能、性能、文档、合规等),需求细化后再把每个维度填成可判定的条目,比如不写系统要稳定,而写连续运行72小时无中断。允许留白,但要写明待定的条目和补充确认的时间点,避免验收当天才第一次讨论。
3. 验收不通过之后,整改环节怎么管才不会拖成烂尾?
我们项目验收会上列了十几条整改项,散会后大家各忙各的,两个月过去还有一半没关。PMO催了几次也没用,业务方又一直追着问什么时候能上线。这种情况到底该怎么管?
整改拖尾的根因通常是整改项没有责任人、没有截止时间、没有关闭判定人。可执行的做法是:验收结论出具当天,把每条整改项拆成一条可追踪的记录,明确三要素,整改责任人、完成期限、关闭验证人(通常是提出该问题的验收方,而不是整改人自己)。然后设定两个硬规则:一是整改关闭率纳入项目周报,让进度可见;
二是区分阻断项和非阻断项,阻断项不关闭不得进入上线或结算,非阻断项可限期并行处理但要到期复核。另外,整改关闭的判定要有证据,比如复测记录、截图或签字确认,口头说改好了不算关闭。
4. 小团队没有专职PMO,验收流程能不能简化,简化到什么程度不失控?
我们十几个人,没有单独的PMO岗,验收基本就是项目经理拉着业务方开个会签个字。这样搞总觉得不规范,但照搬大公司的验收流程又太重,跑不动。到底哪些环节必须保留?
可以简化,但有三件事不能省。第一是验收标准前置,哪怕是几行字的清单,也要在开工前和业务方确认并留痕,这是避免扯皮的底线。第二是验收结论书面化,通过、有条件通过、不通过三种状态要明确,有条件通过必须附整改项和期限,不能只写一句基本没问题。
第三是整改闭环要有唯一跟踪入口,用表格或某项目管理工具的看板都行,关键是每条整改项都能查到责任人和状态。可以省掉的是多层评审会、繁复的评审表单和专职验收岗,这些在成熟度低的组织里性价比不高。判断是否失控的标准很简单:三个月后回头查,能不能还原出每个项目当时为什么判定通过、整改项最终关没关。
核心关键词
文章包含AI辅助创作:验收流程与规范:PMO任务验收入门指南关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/450600
读者评论
文章把验收从签字仪式重新定义为证据链闭环,这个判断很准。我们公司验收指标就一项“是否按期完成”,结果问题全堆到上线后爆发,运维背锅。五类指标里交付物完整性和整改闭环率最实用,准备照着梳理现有流程。
角色设计那段说到点子上了。我们PMO既写标准又下结论,业务方和开发都觉得“反正PMO说了算”,出了问题互相推。把结论权交给业务责任人、PMO只管流程监督,这个调整值得推动,虽然涉及权限重新划分阻力不小。
验收通过不等于项目成功”这个认知缺口太真实了。验收后三到六个月业务方觉得没效果就回头找麻烦,但收益验证根本没人跟。要求验收单加收益验证计划是个好办法,不过实际操作中业务方往往不配合回访,还得有更高层背书才行。
