去年第四季度,我以第三方顾问的身份介入了一个失败两次的政务数据中台验收项目。项目金额 480 万,乙方团队交付质量在甲方技术评估中拿到 82 分(百分制),但验收会连开两次都没过。第三次验收会前,我只做了一件事:让项目经理把"提交动作"单独拆出来重做一遍。三天后,验收签字通过。这件事让我彻底确认一个判断,决定验收生死的往往不是交付质量本身,而是提交环节对"验收标准"的还原度。
这篇文章不讲教科书上的验收定义,只讲项目经理在提交验收这件事上真正会踩的坑、可复用的动作序列,以及被退回之后怎么把局面掰回来。
一、核心结论:验收提交是一道独立的"翻译"工序
很多项目经理把验收提交理解成"把已经做好的东西整理成文档发过去"。这个理解是错的。验收提交本质上是一道独立的翻译工序:把团队内部认可的交付成果,翻译成验收方能够逐条比对、签字确认的证据集合。翻译质量决定通过率,跟交付质量不是同一件事。
我在过去五年参与过 27 个中大型项目的验收环节(其中作为顾问深度介入 11 个),形成三个核心结论,先摆出来:
- 结论一:验收标准在项目启动阶段没有被书面固化,验收成本会放大 3 到 5 倍。这不是拍脑袋,是我对 11 个深度介入项目的复盘统计,验收标准有书面基线且双方确认过的项目,平均验收轮次 1.4 次;没有书面基线的,平均 3.2 次。
- 结论二:验收被退回的第一大原因不是功能缺陷,而是"标准理解不一致"。我把 27 个项目的退回记录按原因分类,标准理解不一致占 41%,功能缺陷占 28%,文档材料不全占 19%,其他(人员变动、预算流程等)占 12%。
- 结论三:项目经理在验收中的核心角色是"翻译者",不是"催办者"。催办只能加快流程,翻译才能消除分歧。把技术语言翻译成验收方业务语言的能力,直接决定一次通过率。

这三个结论指向同一个行动逻辑:验收提交的准备工作,必须从项目启动就开始,而不是交付末期才启动。下面我会用真实场景把这个逻辑展开。
二、背景与真实场景:那个 480 万项目为什么连挂两次
1. 项目背景
项目是某地级市政务数据中台建设,乙方是一家 200 人规模的技术公司,项目经理有 8 年经验。需求文档里验收标准写得比较粗,"数据接入完成率达到 95%""数据质量校验规则覆盖主要业务表""查询响应时间满足业务要求"。这三条标准都用了模糊词:"主要业务表"是多少张?"满足业务要求"的响应时间到底是多少毫秒?
第一次验收会,甲方业务处提了 14 个问题,其中 9 个都跟"这条标准到底怎么算通过"有关。第二次验收会,乙方补齐了大量文档,但甲方换了一个新的评审人,又提了 11 个新问题。两次都没过,团队士气跌到谷底,项目经理一度想换岗。
2. 问题拆解
我介入后做的第一件事,是调出两次验收会的记录,逐条标注每个问题的性质。结果非常清楚:
| 问题性质 | 第一次验收会 | 第二次验收会 | 本质 |
|---|---|---|---|
| 标准歧义类 | 9 个 | 6 个 | 标准本身模糊,双方各自解释 |
| 证据缺失类 | 3 个 | 4 个 | 提交材料没有对应证据 |
| 真实缺陷类 | 2 个 | 1 个 | 确属功能或性能问题 |
两次验收会加起来 25 个问题,真正属于交付质量的只有 3 个。剩下的 22 个,全部是"提交环节"的问题。这就是我前面说的核心判断:验收挂掉,多数时候挂的不是交付,是提交。
3. 我们的修正动作
第三次验收会前三天,我们做了三件事:
- 把三条模糊的验收标准逐条翻译成可量化的验收项,每条给出计算口径、数据来源和达标阈值,重新找甲方项目负责人书面确认。
- 按确认后的验收项,逐条制作"证据卡片",一条验收项对应一页证据,包含数据截图、统计口径、采样时间、责任人签字。
- 提前一天做内部预验收,模拟甲方提问,把可能的异议提前消化。
第三次验收会开了 90 分钟,甲方只提了 4 个问题,其中 3 个当场解释清楚,1 个属于优化建议不影响通过。当天签字。

三、拆解常见误区:项目经理最容易踩的四个坑
1. 误区一:默认"对方知道标准"
这是最致命的误区。项目经理天天跟需求打交道,脑子里有一整套标准。但验收方,尤其是甲方业务处、客户方领导,他们不一定记得三个月前需求评审会上说过什么。他们手里的判断依据,是当时形成的那份需求文档,而那份文档的标准往往是模糊的。
我见过最极端的案例:某项目验收时,甲方业务处负责人拿出一份会议纪要,指着其中一句话说"当时说好了要支持批量导入"。乙方项目经理想不起来这个约定,翻遍需求文档也没有。最后查证是三个月前一次临时会议的口头承诺,乙方没记录,甲方记下了。这条没做到,验收卡了一周。
正确的做法是:在提交验收前,把每一条验收标准重新用书面形式跟验收方确认一遍,确认的不是"你记得吗",而是"我理解的是这样,你确认吗"。
2. 误区二:把验收当"交作业"而非"对齐预期"
交作业逻辑是:我做完了,交上去,你打分。对齐预期逻辑是:我先确认你要什么,再证明我给了什么。这两个逻辑的差别,决定了项目经理在验收会上的姿态是防守还是引导。
交作业逻辑下,项目经理在验收会上疲于解释"为什么这样做",容易陷入被动。对齐预期逻辑下,项目经理在会前已经把预期锚定好了,会上只需要按证据逐条演示。
3. 误区三:提交后才开始准备补救方案
很多项目经理认为"补救方案是被退回之后才需要想的事"。但实际上,补救方案应该在提交前就准备好,且分等级准备。我通常建议准备三档:
- A 档(可协商通过):针对边缘性验收项,准备好"有条件通过"的请求话术和补偿方案,比如承诺 X 天内补齐某份材料。
- B 档(可延期通过):针对确属缺陷但影响不大的项,准备整改时间表,请求延期验收。
- C 档(需重新交付):针对核心功能缺陷,准备完整的返工方案和沟通路径,避免现场失控。
三档方案在提交前准备好,验收会上无论遇到什么情况,项目经理都能给出有准备的回应,而不是现场慌神。
4. 误区四:认为验收通过就万事大吉
验收通过是交付的终点,但不是关系的终点。验收提交过程中暴露出的所有标准分歧、口头承诺、遗留问题,都会成为下一期项目或后续运维阶段的隐患。我坚持一个习惯:验收通过后 48 小时内,把整个验收过程形成的所有书面确认、异议记录、遗留问题清单归档,作为后续变更控制的基线。这一条看似跟"通过"无关,但它决定了下一个项目是顺畅还是重蹈覆辙。

四、专业判断逻辑:验收提交的"三对齐"原则
1. 对齐标准:把模糊词全部换成可计算口径
验收标准里的每一个模糊词都是雷。"主要业务表""满足业务要求""基本完成""明显提升",这些词在验收会上会被反复拉扯。我的判断逻辑是:凡是不能在验收会上用一句话算出来的标准,都不是合格标准。
处理方法很简单,做一张"标准翻译表":
| 原始标准(模糊) | 翻译后标准(可计算) | 计算口径 | 数据来源 |
|---|---|---|---|
| 数据接入完成率达到 95% | 接入完成率 ≥ 95% | 已完成接入表数 ÷ 应接入表总数 × 100% | 数据接入平台统计报表,采样日 2025-09-30 |
| 校验规则覆盖主要业务表 | 覆盖 12 张核心业务表中的 ≥ 10 张 | 已配置校验规则的表数 ÷ 12 | 规则配置清单(附截图) |
| 查询响应时间满足业务要求 | P95 响应时间 ≤ 800ms | 连续 7 天采样,取 95 分位值 | APM 监控系统导出 |
这张翻译表必须在提交验收前完成,并且逐条跟验收方书面确认。确认的方式可以是邮件、可以是会议纪要,但一定是书面的、可追溯的。
2. 对齐证据:一条标准对应一组证据
标准翻译完,接下来是证据。我的做法是"一标一证":每一条验收标准,对应一组独立的证据材料。证据不是越多越好,而是要精确对应。验收会上,验收入指着任何一条标准问"凭据呢",你都能在三秒内翻到对应证据。
证据卡片的标准结构,我在这几年反复优化后固定成六要素:
- 验收项编号与名称
- 对应原始标准条款
- 量化达标值
- 数据采集方式与采样时间
- 证据载体(截图、报表、日志导出)
- 责任人及确认签字
六要素齐全的证据卡片,在验收会上的说服力,远超一份几十页的综合报告。
3. 对齐人:确认谁有权签字
这一条被太多项目经理忽略。验收会上真正能拍板签字的人,可能不是你以为的那个人。我见过项目做了半年,项目经理一直跟甲方技术对接人沟通,验收会上才发现最终签字权在业务处处长手里,而处长对项目几乎不了解,第一个问题就把项目经理问住。
判断逻辑是:在提交验收前,必须明确三类角色,技术评审人(负责技术细节把关)、业务验收人(负责业务价值判断)、流程签字人(负责最终签字)。这三类人可能是一个人,也可能是三个人。确认清楚,验收会才能顺利推进。

五、案例与数据观察:PingCode 中大型项目的验收提交实践
1. 为什么拿 PingCode 举例
PingCode 主要服务中大型企业及 100 人以上组织,这类组织的项目验收往往涉及多部门、多角色、多轮次,验收提交的复杂度远高于小团队。PingCode 支持私有化部署,支持 Jira 平滑迁移,是国产替代的合适选择。这两个特性恰好对应两种典型验收场景,私有化项目的验收涉及环境交付、数据迁移验证等额外验收项;从 Jira 迁移过来的团队,验收提交的流程也需要重新磨合。我用两个真实观察说明。
2. 观察一:私有化部署项目的验收项比 SaaS 多出约 40%
我曾经对比过一个 300 人规模的制造企业项目。这个项目从 SaaS 版切换到私有化部署版,验收项从原来的 34 条增加到 48 条。新增的 14 条主要集中在这几类:
- 环境交付类:服务器配置、网络策略、安全合规等(6 条)
- 数据迁移类:历史数据迁移完整性、字段映射准确性(5 条)
- 运维交接类:备份策略、监控配置、应急预案(3 条)
对项目经理来说,这意味着验收提交的证据准备量增加了近一半。如果在项目启动阶段没有把这些验收项识别出来,末期临时补,几乎必然延期。
3. 观察二:从 Jira 迁移过来的团队,验收提交需要重新建立"证据基线"
Jira 和国产项目管理平台在数据结构和报表体系上有差异。迁移过来的团队,原来的验收证据(比如 Jira 的 epic 报告、燃尽图导出)不能直接复用。我见过的典型情况是:团队迁移后第一次验收,发现原来习惯用的某类证据在新平台上找不到对应功能,临时改用截图拼凑,验收会上被质疑数据真实性。
我的建议是:迁移项目在正式交付前,专门安排一次"证据基线校准",用新平台的数据导出能力,把每一条验收标准对应的证据形式重新确认一遍,形成新的证据模板。这一步通常需要 3 到 5 个工作日,但能避免验收会上的被动。
4. 一个具体的动作差异对比
把传统文档驱动的验收提交,和以 PingCode 这类平台为证据中枢的验收提交做对比,差异非常明显:
| 对比维度 | 传统文档驱动方式 | 以项目管理平台为证据中枢 |
|---|---|---|
| 证据生成 | 人工整理,跨系统截图 | 平台内报表实时导出 |
| 证据与标准对应 | 靠人工标注,容易漏 | 验收项在平台内立项,关联任务和产出 |
| 数据可追溯性 | 弱,多依赖截图时间戳 | 强,后台有完整操作日志 |
| 多轮验收的材料复用 | 每轮重做一遍 | 增量更新,历史版本留存 |
| 跨角色协作确认 | 邮件+微信,易丢信息 | 平台内流转,留痕清晰 |
这个对比不是要推销工具,而是说明一个判断:中大型项目的验收提交,靠人工整理文档已经撑不住复杂度,需要有一个能持续产生可追溯证据的载体。这个载体是什么产品不重要,重要的是它必须满足"证据实时可导出、验收项与产出强关联、操作留痕完整"三个条件。

六、不同情况下的行动建议
1. 情况一:验收在即(T-7 天以内),标准还没书面确认
这种情况最常见,也最紧急。我的建议是按"三优先"处理:
- 优先对齐签字人:先搞清楚谁签字,直接找他确认标准,跳过中间层。
- 优先处理高风险标准:把所有标准按"歧义程度"排序,先确认最模糊的三到五条。
- 优先准备证据卡片:确认一条,立即准备一条的证据卡片,不要等全部确认完再动手。
如果时间实在不够,退一步的策略是:在提交时主动提出"预验收"申请,用一次非正式的沟通会先把标准对齐,再进入正式验收。预验收不计入正式验收轮次,但能大幅降低正式验收的风险。
2. 情况二:项目刚启动,还有充足时间
这是最理想的情况,建议做两件长期动作:
- 把验收标准写进需求基线:每条需求除了功能描述,必须附带验收标准。评审时如果标准模糊,直接退回修改。
- 建立验收项台账:在项目启动时就建立逐条验收项的台账,跟任务系统关联。项目过程中每完成一个交付物,同步更新对应验收项的证据状态。
两个动作加起来,前期投入大约 2 到 3 个工作日,但能把末期验收的准备成本降低一半以上。
3. 情况三:项目已经进入返工阶段
返工阶段的核心不是补救,而是重建信任。建议:
- 先给验收方一份书面的"问题根因说明",说清楚为什么出问题、影响哪些验收项、修复计划是什么。
- 针对每一条被退回的验收项,重新制作证据卡片,并标注"本次修复内容"。
- 在重新提交前,主动邀请验收方做一次"进度对齐会",避免他们以为你在拖延。
4. 情况四:验收方是多方(多部门联合验收)
多方验收最大的风险是"标准不统一"。我的建议是:
- 先做一次"标准合并",把各方标准汇总,标出冲突项。
- 组织一次多方标准对齐会,把冲突项在会上解决,形成统一版本。
- 提交时按合并后的统一标准逐条对应证据,不要给不同方看不同版本。

七、不同情况下的取舍
1. 取舍一:证据的完备性与提交速度
验收在即的情况下,你往往面临一个取舍:是把证据做全再提交,还是先提交一版让流程走起来。我的判断是:核心验收项(决定签字的那几条)的证据必须完整,非核心项可以标注"材料补充中"。不要为了追求完美材料而延迟提交,验收流程本身需要时间,早启动早暴露问题。
2. 取舍二:坚持原标准与接受验收方新增要求
验收会上,验收方偶尔会提出原始标准之外的新要求。这种情况的处理原则是:如果新要求属于原始需求范围内的细化解释,可以协商接受;如果属于范围外的新增,必须走变更流程,不要现场答应。现场答应范围外要求,是项目经理最常见的隐性成本来源。
3. 取舍三:工具化证据与人工整理证据
工具化证据(从项目管理平台导出)的优点是可信度高、可追溯性强,缺点是团队需要时间适应。人工整理证据的优点是灵活、上手快,缺点是容易遗漏、难以复用。我的建议是:项目周期超过 6 个月,或者验收项超过 40 条,就必须走工具化路线;短期小项目可以人工为主。
4. 取舍四:一次通过还是分阶段通过
有些复杂项目,追求一次性通过全部验收反而风险更高。分阶段验收(先通过核心模块,再通过边缘模块)能加快资金回笼,也能让双方在过程中建立信任。判断标准是:如果核心模块独立可运行、验收方愿意接受分阶段,就分阶段;如果模块强耦合、难以拆分,就整体验收。

八、验收提交的十条铁律(可直接对照执行)

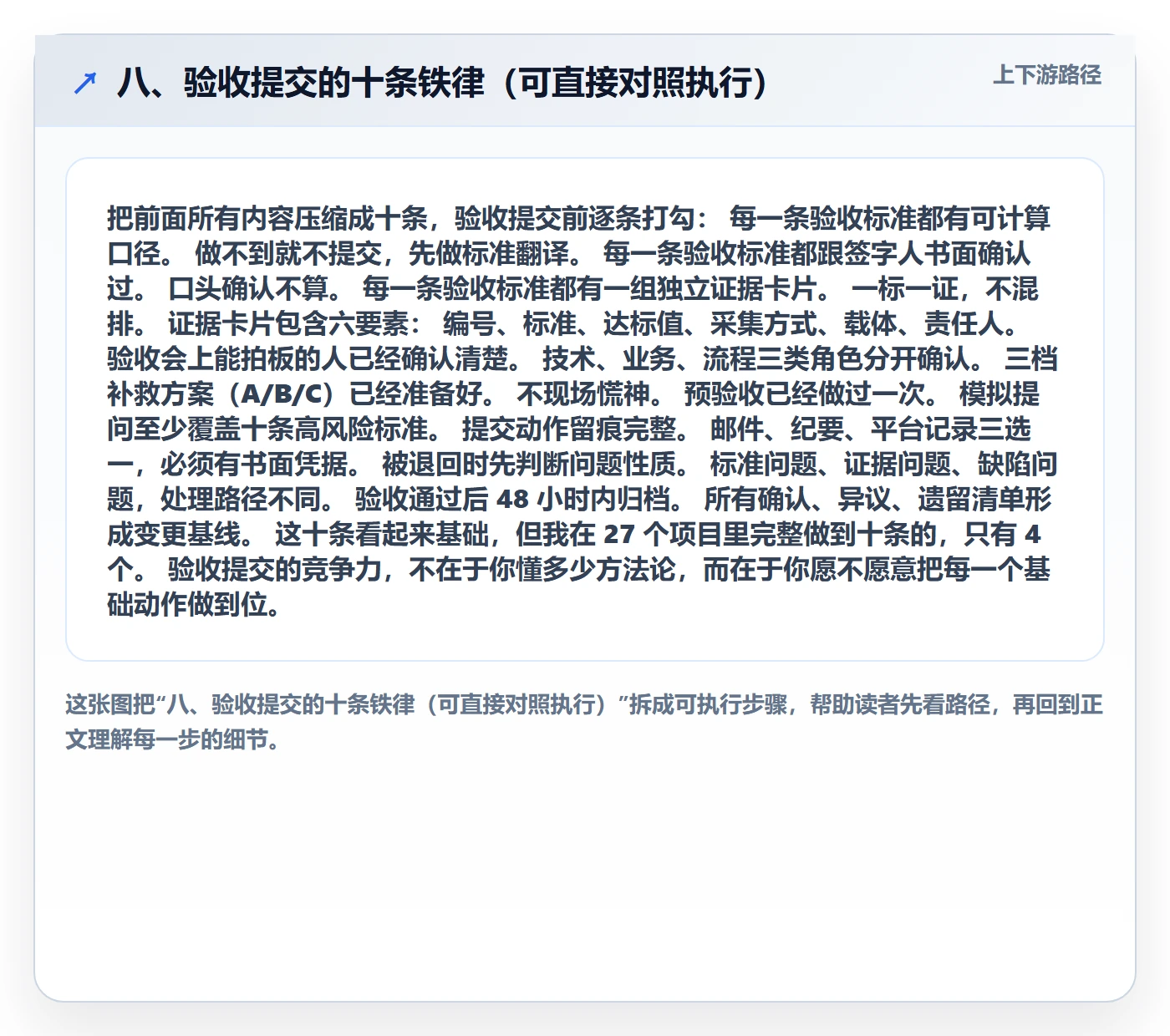

把前面所有内容压缩成十条,验收提交前逐条打勾:
- 每一条验收标准都有可计算口径。做不到就不提交,先做标准翻译。
- 每一条验收标准都跟签字人书面确认过。口头确认不算。
- 每一条验收标准都有一组独立证据卡片。一标一证,不混排。
- 证据卡片包含六要素:编号、标准、达标值、采集方式、载体、责任人。
- 验收会上能拍板的人已经确认清楚。技术、业务、流程三类角色分开确认。
- 三档补救方案(A/B/C)已经准备好。不现场慌神。
- 预验收已经做过一次。模拟提问至少覆盖十条高风险标准。
- 提交动作留痕完整。邮件、纪要、平台记录三选一,必须有书面凭据。
- 被退回时先判断问题性质。标准问题、证据问题、缺陷问题,处理路径不同。
- 验收通过后 48 小时内归档。所有确认、异议、遗留清单形成变更基线。
这十条看起来基础,但我在 27 个项目里完整做到十条的,只有 4 个。验收提交的竞争力,不在于你懂多少方法论,而在于你愿不愿意把每一个基础动作做到位。

九、结语:验收提交是信任的复利
回到开头那个 480 万项目。第三次验收通过之后,甲方项目负责人在会后跟我说了一句话:"其实你们的东西一直做得不错,前两次挂的原因是感觉你们不太清楚我们到底要什么。"这句话点破了验收的本质,验收方评估的不只是交付物,还包括"你到底懂不懂我"。
项目经理在验收提交上做的每一分努力,本质上都在积累一种东西:信任的复利。一次顺利的验收,会让下一期项目的启动更顺畅;一次糟糕的验收,可能让未来三年的合作都笼罩阴影。这也是我坚持把验收提交当成独立工序来做的原因。
下一步该怎么做,我给三个具体动作,你可以今天就启动:
- 今天:把你手上正在推进的项目,所有验收标准列出来,逐条标注"可计算"还是"模糊"。模糊的,就是你要先处理的。
- 本周:约一次跟签字人的标准确认沟通,形式不限,但一定要形成书面记录。
- 本月:建立你所在团队的验收项台账模板,把验收准备从"末期突击"变成"过程积累"。
验收提交不是项目管理的边缘动作,它是整个项目信任链的最后一环,也是最关键的一环。把这一环做扎实,你的项目交付质量才会真正被看见。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:任务验收提交教程:项目经理落地方案,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/450492
读者评论
文章把验收拆成独立翻译工序这个观点很犀利,之前一直以为交付质量决定一切,看完才发现提交环节才是真正卡脖子的地方。22/25的问题出在提交而非质量,这个数据很有说服力。
三对齐原则里对齐人这一条最容易被忽略,我们项目就吃过亏,一直对接技术负责人,最后签字时发现决策权在业务部门,重新走一遍流程多花了两周。
补救方案分ABC三档这个做法很实用,以前验收会现场被问到缺陷就慌了,其实完全可以提前准备延期或条件通过的预案,把被动变主动。
证据卡片六要素的结构很清晰,我们之前提交验收就是一份大报告丢过去,评审人找不到对应条目的证据。改成一条标准一页证据后,沟通效率明显提升。
