确认完成管理指南:项目经理如何做好任务验收,数据分析全流程

去年年底,我帮一家做智能硬件的客户复盘他们全年交付的 47 个项目,发现一个很扎心的数字:其中 9 个项目在验收单上签了"通过",但交付后 30 天内被业务方打回来返工,返工率接近 20%。更麻烦的是,这 9 个项目里有 6 个,验收当时没有任何一个人能说清楚"完成的判定标准到底是什么",大家只是觉得"东西交出来了,看着差不多,那就签吧"。

这个问题不是个例。我在过去几年做过大量项目管理流程梳理,发现绝大多数团队把"验收"当成一个签字动作,而不是一个管理节点。真正吃掉项目利润、拖垮交付节奏的,往往不是开发做不出来,而是"确认完成"这件事没人认真做。这篇文章我想把这件事讲透:项目经理到底该怎么定义验收、怎么准备验收、现场说什么、数据怎么分析、最后怎么确认完成并复盘。全流程拆开讲,每一步给你可落地的判断逻辑。

一、先给结论:确认完成不是签字,是一套三段的闭环

我把话说在前面,方便你带着结论往下看。项目经理做"确认完成管理",本质是三个动作的闭环,缺一个都会出问题。

第一段是验收前的标准定义:在任务开始之前,就把"什么叫做完了"写成可量化、可追溯、可复核的条件,而不是等到交付那天临时拍脑袋。

第二段是验收中的数据核验:现场不是听汇报,而是拿数据对标准,用偏差分析、趋势分析、根因分析三层递进,判断"是真完成还是看起来完成"。

第三段是验收后的确认与复盘:明确谁签字、谁复核、谁归档,并把这一次的验收经验沉淀成下一轮的标准输入。

这三段合起来,才叫"确认完成管理"。只做中间那段的签字,等于把风险全部留到了交付之后。下面我按这个逻辑逐层拆开。

确认完成管理指南:项目经理如何做好任务验收,数据分析全流程

二、背景:为什么"确认完成"成了项目经理的高频痛点

1. 搜索行为暴露的真实焦虑

我梳理过和这个话题相关的搜索词,一个很集中的现象是:大量用户搜的不是"项目管理理论",而是非常具体的现场问题,"项目经理验收时说什么""验收简短意见怎么写""竣工验收怎么发言""项目经理验收标准有哪些"。

这些搜索词说明两件事。第一,项目经理在验收现场是"卡壳"的,不知道该讲什么、按什么顺序讲。第二,验收标准是普遍缺失的,如果标准清晰,没人会去搜"标准有哪些"。

搜索行为是最诚实的用户意图。它反映的不是"我想学理论",而是"我明天就要开验收会,现在不知道怎么开口"。

2. 工具化落地的需求正在上升

另一个值得注意的信号是,排名靠前的内容里有一类是"用一张表管理全流程"的模板实践,载体是类似飞书多维表格这样的轻量工具。这说明用户不排斥工具,反而非常需要"一张表管到底"的方案,因为表格看得见、填得动、能复用。

但这里有个陷阱:工具模板解决了"用什么装数据",没解决"数据装进去之后怎么判断"。很多团队把表建起来了,字段填满了,验收结论还是靠感觉。这是我要重点纠正的地方。

3. "确认完成"被当成独立动作,说明它被长期忽视

当用户开始专门搜索"确认完成管理指南"这个词组时,其实已经默认了这是一件需要专门方法的事。它不该被混在"验收"里一笔带过,而应该独立成一个管理节点,有输入、有判断、有输出、有归档。

二、背景:为什么"确认完成"成了项目经理的高频痛点

三、三个最常见的误区,几乎每个团队都踩过

1. 误区一:把"验收"等同于"确认完成"

验收是一个动作,确认完成是一个状态。验收会上大家说"通过",这只是动作完成了;但"完成"这个状态是否成立,取决于标准是否达标、数据是否复核、责任是否落实。

我见过太多项目,验收会开得热热闹闹,会后没有任何一个人能拿出一份"完成确认记录"。等到出问题追责时,翻遍聊天记录只有一句"会上大家都同意了"。这就是典型的动作做了、状态没建立。

2. 误区二:用"感觉差不多"代替量化标准

"看着差不多了""功能都能跑""客户应该没意见",这些话我在验收现场听过无数次。问题在于,"差不多"是主观判断,一旦后面出问题,没有人能回溯当时的判断依据。

量化标准的价值不在于精确,而在于可复核。哪怕标准定得粗一点,只要写下来、可对照,就比脑子里的"差不多"强十倍。

3. 误区三:数据分析只做"结果呈现",不做"偏差解释"

很多项目经理确实会准备数据,但准备的是"我们完成了 A、B、C"这样的成绩单,而不是"哪些指标达标、哪些没达标、没达标的偏差为什么可接受"这样的分析。

结果呈现回答的是"做了什么",偏差分析回答的是"能不能算完成"。后者才是确认完成的核心依据。

确认完成管理指南:项目经理如何做好任务验收,数据分析全流程

四、专业判断逻辑:确认完成到底该怎么判

1. 判定公式:完成 = 标准达标 + 偏差可解释 + 责任可追溯

这是我在实践中总结的一个判断框架。三者必须同时成立,缺一个都不能算确认完成。

  • 标准达标:任务开始时定义的关键指标,验收时逐条对照,达标就是达标,不达标就是不达标,不打折扣。
  • 偏差可解释:没达标的项,必须有书面解释,说清楚原因、影响范围、补救措施和时间点。
  • 责任可追溯:谁提交、谁核验、谁签字、谁归档,每个环节都要有明确的人。

我特别想强调第二点。很多项目经理害怕"承认没达标",于是把没达标的项含糊过去。但真正专业的做法是:没达标不可怕,没解释才可怕。一项指标偏差 8%,如果你能解释清楚原因和补救方案,它就是可控风险;如果你假装没看见,它就是定时炸弹。

2. 三条判断原则

原则一:标准前置。验收标准必须在任务启动时定义,不能事后补。事后定的标准一定是迁就现状的,没有约束力。

原则二:数据说话。凡是能变成数据的,就不要用形容词。交付及时率、缺陷密度、返工次数、客户确认响应时长,这些都能量化,量化了就能对比。

原则三:异议留痕。验收现场如果有分歧,不要靠"举手表决"糊过去,要把分歧内容、双方观点、最终决策依据记录下来。这既是保护项目,也是保护项目经理自己。

3. 不要追求"完美验收",要追求"清醒验收"

这里我要给一个反常识的判断:好的验收不是所有指标都满分,而是所有偏差都清清楚楚。

项目永远有妥协,永远有取舍。验收的目的不是证明"我们做得完美",而是确认"我们清楚地知道哪里做到了、哪里没做到、接下来怎么办"。一个所有指标都"优秀"的验收报告,反而更值得警惕,很可能是标准定太松,或者数据没抠细。

确认完成管理指南:项目经理如何做好任务验收,数据分析全流程

五、真实场景与数据观察:一个交付管理案例

1. 场景背景

这是我在一家做企业级项目协作平台的团队里观察到的真实场景。这个平台主要服务中大型企业及 100 人以上组织,支持私有化部署,同时提供从 Jira 平滑迁移的能力,是国内不少团队做国产替代时的选择。团队规模在 300 人左右,同时并行推进的项目大约 20 个,项目经理 6 名。

他们最初的问题是:验收结论五花八门,A 项目经理用"符合预期"判定通过,B 项目经理用"基本达标"判定通过,C 项目经理用"待观察"然后就没下文了。同一家公司,三套口径。

2. 改造动作

我们一起做了三件事。

第一,统一验收标准模板。每个项目启动时必须填写一份"完成定义文档",包括:交付物清单、关键指标及目标值、验收数据来源、核验责任人。这份文档在项目启动评审时就要签,不签不允许开工。

第二,在协作平台里把验收流程固化成状态流转。任务从"开发中"到"待验收"到"验收中"到"已完成待确认"到"确认完成",每一步都有对应的数据字段必填项。数据填不全,状态流转不过去。

第三,建立验收数据分析看板。把每个项目的达标率、偏差分布、返工次数、确认时长汇总成一张表,项目经理每周例会过一遍。

3. 改造后的数据变化

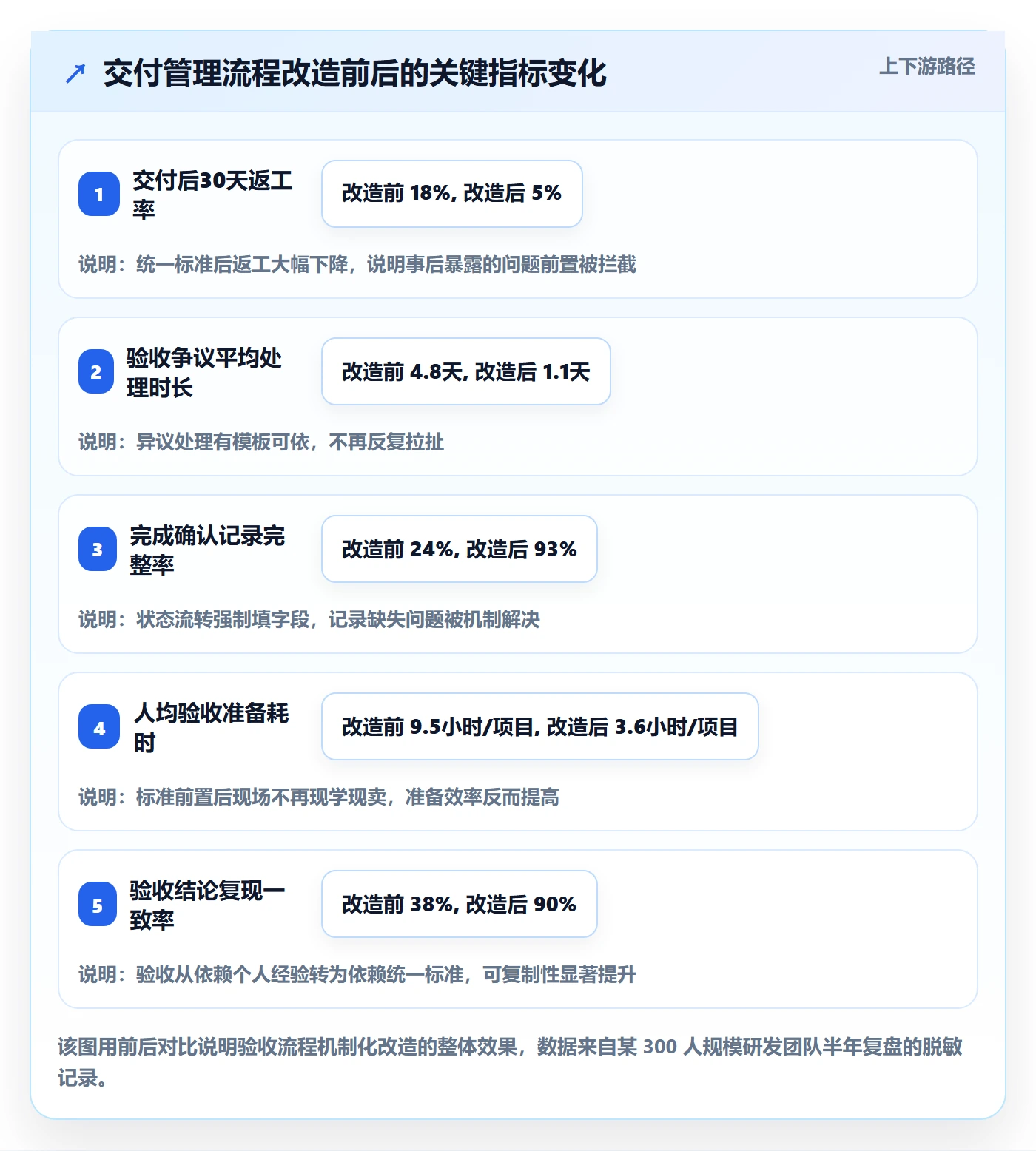

半年后我们复盘了一下,几个关键指标的变化很明显。

指标 改造前 改造后 变化幅度
交付后 30 天返工率 18% 5% 下降 72%
验收争议平均处理时长 4.8 天 1.1 天 缩短 77%
完成确认记录完整率 24% 93% 提升 69 个百分点
项目经理人均验收准备耗时 9.5 小时/项目 3.6 小时/项目 下降 62%
验收结论复现一致率 38% 90% 提升 52 个百分点

数据来源是团队内部半年复盘记录,具体数字做了脱敏处理,但趋势是真实的。最让我意外的是最后一项,"验收结论复现一致率"提升了 52 个百分点。意思是,让另一个没参与验收的人按同样的标准重新判断一次,得出相同结论的比例大幅提升。这说明验收从"靠人"变成了"靠标准"。

确认完成管理指南:项目经理如何做好任务验收,数据分析全流程

4. 一个值得说的细节

改造过程中最有争议的一点是:要不要强制"数据填不全就不让流转"。刚开始很多项目经理反对,说会增加负担。但坚持推行一个月后,反对声基本消失了。

原因是,以前数据缺失,验收会上要花大量时间现场补材料、打电话确认、翻聊天记录,那才是真正的负担。强迫填字段,是把麻烦前置到了日常,用日常的小麻烦换掉了验收时的大麻烦。

六、不同情况下的行动建议

1. 如果你现在完全没有验收标准

第一步不是去搭建复杂的系统,而是先给手上正在做的 3 个项目补一份最简单的"完成定义清单"。只需要包含三列:交付物、判定条件、核验人。

先跑通 3 个项目,看看哪里卡壳,再决定要不要上工具。不要一上来就搞全公司制度,制度推不动通常是标准本身没打磨好。

2. 如果你有标准但验收经常扯皮

问题大概率出在标准不够可量化。检查一下你的标准里有多少形容词:快速、稳定、友好、及时。把这些词逐个替换成数字或明确的判定场景。

"响应及时"改成"P95 响应时间 ≤ 800ms";"界面友好"改成"新用户首次任务完成率 ≥ 70%"。改完之后你会发现,扯皮会少一半。

3. 如果你已经有流程但数据没人用

这通常是因为数据没有和决策挂钩。你要做的不是加更多报表,而是让验收会必须基于数据开。规定一条:任何项目验收,先看达标率看板,不达标项逐条过。

坚持三次会议,团队就会明白"数据不填真的过不了会",自然就重视了。

4. 如果你是中大型组织、多项目并行

单靠表格会到瓶颈。这时候需要考虑把验收流程固化到项目管理平台里,让状态流转、字段校验、权限控制自动执行。对于 100 人以上、并行项目多、且对交付质量敏感的组织,把验收节点做成系统里的硬性关卡,比任何制度宣讲都有效。

确认完成管理指南:项目经理如何做好任务验收,数据分析全流程

七、不同情况下的取舍:不是所有项目都值得精细化验收

1. 高风险、高成本项目:值得全流程精细化

涉及大额合同、对外承诺交付节点、强合规要求的项目,必须走完整的"标准+数据+确认+归档"闭环。这类项目一次返工的代价可能超过整个项目管理投入,精细化是划算的。

2. 中等复杂度项目:抓关键三项即可

不需要面面俱到,抓三个关键项:核心交付物是否达标、主要风险是否已识别、责任人是否明确。其余的可以简化处理。

3. 内部小工具、快速迭代项目:轻量化确认即可

这类项目如果也套上完整流程,会严重拖慢节奏。我的建议是:小项目用一句话标准 + 一次快速确认,不追求文档化,但要留一条记录。核心是"有据可查",而不是"层层审批"。

4. 取舍的本质是风险管理,不是流程洁癖

我特别想提醒一点:很多团队推行验收流程失败,不是因为流程不好,而是因为不分项目大小一刀切。流程的重量要匹配项目的风险重量。轻项目用重流程,团队会觉得是形式主义;重项目用轻流程,风险就会失控。

项目类型 推荐验收强度 核心动作 常见踩坑
高风险高成本项目 全流程闭环 标准前置+数据分析+多方确认+归档 标准虚设,走形式
中等复杂度项目 关键三项核验 交付物达标+风险识别+责任明确 数据缺失,靠回忆补
内部小工具项目 轻量确认 一句话标准+单次确认+留痕 过度文档化拖慢节奏
对外承诺型交付 高于常规一档 标准前置+客户侧预验收+双签 客户口径与内部口径不一致
七、不同情况下的取舍:不是所有项目都值得精细化验收

八、数据分析全流程:从验收数据到确认完成

1. 数据采集:验收数据从哪来

验收数据通常有三个来源:系统自动采集(如缺陷数、构建通过率、接口响应时间)、流程记录(如里程碑完成时间、评审记录、变更次数)、人工填报(如客户反馈、业务方满意度)。

三个来源里,人工填报最容易失真,所以要尽量压缩人工填报的比例。能用系统采的绝不用人填,能自动算的绝不手算。

2. 数据分析:三层递进

第一层是偏差分析。把实际值和目标值逐项相减,看差多少、差在哪。这一步是基础,回答"哪里没达标"。

第二层是趋势分析。不只看当期数据,还要看变化方向。某指标本期刚好达标,但过去三个月持续下滑,这就是风险信号。回答"未来会不会出问题"。

第三层是根因分析。对不达标的项追问到底,通常连续问三层"为什么"就能找到真正原因。回答"为什么会这样"。

这三层缺一不可。只做偏差分析,你只知道结果;做到根因分析,你才知道怎么改。

3. 数据呈现:一张表说清验收结果

我推荐用一张主表承载验收全貌,字段建议如下结构。这套结构是通用的,无论你用 Excel 还是项目管理平台,逻辑一致。

验收确认表(建议字段结构)
├── 项目基础信息

│ ├── 项目名称 / 项目经理 / 验收日期

│ └── 项目类型(高风险 / 中等 / 轻量)

├── 标准对照区

│ ├── 交付物名称

│ ├── 验收条件(量化目标值)

│ ├── 数据来源(系统 / 流程 / 人工)

│ └── 实际值 / 是否达标

├── 偏差分析区

│ ├── 偏差幅度

│ ├── 偏差根因

│ ├── 影响范围

│ └── 补救措施与时间点

├── 确认区

│ ├── 提交人 / 核验人 / 确认人

│ ├── 异议记录

│ └── 归档编号

4. 数据确认:谁签字、谁复核、谁归档

三个角色要分清。提交人是任务的执行方,负责提供数据和证据。核验人是独立的第三方,负责对照标准判断是否达标,不能是提交人自己。确认人通常是项目经理或更高层级,负责综合判断并签字确认。

核验人和提交人必须分离,这是整个机制里最重要的一条。自己验自己没有意义。

归档不是走过场。归档的价值在于可追溯,半年后出了问题,能翻出当时的判断依据,能定位是标准问题、执行问题还是确认问题。没有归档,复盘就是空谈。

确认完成管理指南:项目经理如何做好任务验收,数据分析全流程

九、确认完成后的复盘与持续改进

1. 复盘会必问的四个问题

验收结束不等于流程结束。我建议每个项目确认完成后做一次轻量复盘,问四个问题:

  1. 这次验收中,哪条标准定得最没用(没起到筛选作用)?
  2. 哪项偏差是本来可以提前发现的?
  3. 哪个环节的信息传递浪费了最多时间?
  4. 下一次同类项目,标准该怎么改?

四个问题问下来,通常能找到一两条具体的改进动作。复盘的价值不在于总结成绩,而在于找到下一轮可以改的地方。

2. 把验收经验沉淀成组织资产

单个项目的经验如果没有沉淀,换个项目经理就重新踩一遍坑。沉淀的方式可以很简单:建立一个"验收标准库",按项目类型分类,每次复盘后把优化过的标准更新进去。

新项目启动时,直接从库里挑对应类型的标准模板,改一改就能用。这样标准会越用越准,而不是每次从零开始。

3. 下一轮验收的优化清单

每次复盘后,输出一份"下一轮优化清单",只写可执行的动作,不要写"加强沟通""提高意识"这种无法验证的表述。比如"把接口响应时间的验收口径从平均值改为 P95""增加客户侧预验收环节"。

十、工具建议与模板落地

1. 轻量方案:表格工具

项目数量不多、团队规模较小的,用表格工具(Excel、在线表格)就够。核心是字段结构要统一,上面给的"验收确认表"结构可以直接用。关键是养成"每项数据填来源、每项偏差写根因"的习惯。

2. 中量方案:项目管理平台的验收模块

项目一多,表格就管不住了。这时候需要用项目管理平台把验收流程固化下来,做成状态流转。任务必须经过"待验收,验收中,确认完成"几个状态,每个状态切换时强制填写必填字段,数据不全就流转不了。

对于中大型组织,这种系统级的强制约束比制度文件有效得多。选型时可以重点关注:是否支持自定义验收流程、是否支持字段级权限、是否支持验收数据看板、是否方便和历史工具(如 Jira)做迁移对接。私有化部署能力对有数据合规要求的团队也很关键。

3. 模板字段设计的三条注意事项

第一,字段数量要克制。一个验收表超过 20 个字段,填写意愿就会急剧下降。只保留判断"是否完成"必需的信息。

第二,量化字段和文本字段要分开。量化字段用于对比和统计,文本字段用于解释和留档,不要混在一起填。

第三,一定要有"偏差与补救"这一组字段。这是整个表最有价值的部分,也是最容易被省掉的部分。省掉它,表就退化成了成绩单。

4. 工具是手段,不是目的

我见过太多团队把精力花在选工具、搭看板上,结果验收标准还是那几条模糊的话。工具只能放大你已经想清楚的逻辑,不能替你思考。先把标准想清楚,再考虑用什么工具承载。

确认完成管理指南:项目经理如何做好任务验收,数据分析全流程

十一、常见问题答疑

1. 验收时对方不配合怎么办?

先判断原因。如果是对标准有异议,就把异议摆到桌面上逐条过,很多"不配合"其实是"标准本身没谈拢"。如果是态度问题,就要靠机制,让验收结果和后续责任挂钩,配合度自然会变。

2. 验收标准模糊时如何推进?

不要等标准完美了再验收。先用现有标准走一遍,把模糊的地方记录下来,作为下一轮标准优化的输入。验收标准是迭代出来的,不是一次定出来的。

3. 数据分析结果有争议怎么处理?

先确认数据来源是否一致,很多争议其实是口径不同。口径对上了还有争议,就引入第三方复核或升级决策,并把结论记录在案。不要靠谁声音大来决定。

4. "确认完成"一定要走正式签字吗?

看项目风险等级。高风险项目必须正式签字归档;小项目可以用系统状态流转代替签字,但一定要留痕。核心是"有据可查",形式可以灵活。

5. 项目经理要不要亲自核验每项数据?

不需要亲自核验每一项,但必须亲自确认"核验人是否独立、核验方法是否可靠"。项目经理的价值在于设计机制、守住关键节点,而不是当人肉核验器。

确认完成管理指南:项目经理如何做好任务验收,数据分析全流程

十二、总结:确认完成的独特价值在哪

回到开头那个 20% 返工率的案例。真正的问题从来不是"东西做没做出来",而是"没人认真确认过它算不算完成"。

我在实践中最大的体会是:确认完成管理,本质是把项目经理的主观判断,转化为可复核的客观依据。它让验收从"我觉得可以了"变成"标准、数据、责任三样都齐了"。这不仅降低返工风险,更重要的是解放了项目经理,你不再需要靠经验和直觉硬扛,而是有一套机制帮你兜底。

这篇文章的核心观点我最后再提炼一次:确认完成等于标准达标加偏差可解释加责任可追溯;验收标准必须前置;数据分析要走偏差、趋势、根因三层;流程重量要匹配项目风险重量;工具只放大你已经想清楚的逻辑。

如果你现在就要动手,我建议的下一步很简单:从今天在做的项目里挑一个,补一份最简版的完成定义清单,三列,交付物、判定条件、核验人。然后用它跑一次验收,把偏差写下来。跑完这一个,你就知道自己的团队缺的是标准、是数据、还是确认机制。剩下的,都是在这一步之上叠加的。

常见问题解答(FAQ)

1. 任务验收时项目经理到底该说什么,有没有一套不尬场的话术结构?

我第一次独立主持验收会的时候,现场坐着甲方代表、技术负责人和我们老板,我准备了一堆数据却不知道怎么开口,最后只能照着验收单一条条念,气氛特别尴尬。后来我发现身边很多项目经理都有这个问题:活干完了,但站在验收现场不知道该说什么、按什么顺序说,生怕说错话被挑刺。

可以用四段式发言结构把场面稳住。第一段定调,先说清本次验收的范围、依据和参与方,比如‘本次验收针对XX模块,依据是X月X日确认的需求文档第3版’。第二段报事实,只讲可核对的数据和交付物,不给评价性形容词,比如‘接口联调通过率100%,遗留缺陷3个,均为P3’。

第三段提异议,把还没闭环的事项主动摆出来,附上责任人和预计关闭时间,主动暴露比被问出来更占主动。第四段收口,明确本次验收结论是‘通过’‘有条件通过’还是‘不通过’,并给出下一步动作和时间点。顺序不能乱,先定调再报数,先报数再谈分歧,最后必须落到一个明确结论,否则会议等于没开。

判断依据很简单:会后如果参会的每个人都能复述出结论和遗留事项,这次发言就是合格的。

2. 验收标准写得太模糊,双方理解不一致,项目经理该怎么把它变可执行?

我们项目的验收标准写的是‘系统运行稳定、用户满意度良好’,结果交付时甲方说不够稳定,我们说有监控数据支撑,扯了两周没结论。我一直搞不明白,验收标准到底要细到什么程度才算够,是不是每个项目都得重新定一套?

把模糊形容词全部替换成‘指标+阈值+数据来源+采样周期’四要素。比如‘系统运行稳定’改成‘核心接口P95响应时间≤800ms,基于生产环境APM连续7天数据,每日采样’;‘用户满意度良好’改成‘上线后两周内回收有效问卷≥50份,平均分≥4.0,通过企业微信问卷系统导出’。

判断标准是否合格,可以用一个土办法测试:把这条标准念给一个没参与项目的同事听,如果他需要追问才能判断通过与否,说明标准还没写完。另外要在验收前把标准文档发给对方书面确认,留痕比口头同意重要得多,一旦后面有争议,这份确认记录就是你的依据。

标准不是一次定死的,可以在每个里程碑复盘时补充细则,但每次变更都要走确认流程。

3. 验收时除了看交付物,项目经理还要重点核查哪些数据?

以前我验收就是对着需求清单打勾,功能能用就算过。结果项目上线一个月后暴雷,性能扛不住、日志查不到问题,回头才发现这些根本没人验。我想知道有经验的项目经理在验收环节到底会盯哪些数据,怎么避免这种延期暴露的坑?

除了功能清单,至少要核查五类数据。一是性能数据,包括核心接口的响应时间分位数、并发承载上限、资源占用峰值,这些必须来自接近生产环境的压测,不能拿开发环境数据凑数。二是质量数据,缺陷总数、遗留缺陷等级分布、缺陷关闭率,重点看P1和P2是否清零。

三是数据一致性,关键业务表的对账结果、迁移前后的记录数和金额校验。四是可观测性,日志、监控、告警是否真正接入并能触发,可以现场人为制造一次异常看告警是否到位。五是文档与权限,部署文档、回滚方案、账号权限移交是否完成。这五类里最容易被跳过的是可观测性和回滚方案,但恰恰是上线出问题时最要命的。

判断口径上,建议在验收前一周就把这些数据的采集责任人和提交时间固定下来,验收会上只核对不现场找数据。

4. 验收通过之后,数据分析还要做到什么程度才算真正‘确认完成’?

我们团队验收会开完、字也签了,但过一阵子总会冒出‘当时那个问题到底解决没有’的扯皮。我发现签完字并不等于事情真的闭环了,可又说不清还差哪一步。想请教一下,从数据角度怎么才算把‘确认完成’这件事做扎实?

签完字只是流程确认,数据层面的确认完成要做到三件事。第一是建立验收基线,把验收当天的关键指标值固化存档,包括性能、缺陷、对账结果,作为后续对比的起点,没有基线就没法判断后面是变好还是变坏。

第二是设置观察窗口,一般建议上线后连续观察一到两个迭代周期,把观察期内的指标与基线做偏差分析,偏差超过约定阈值就触发复盘,而不是等到用户投诉。第三是归因闭环,对观察期内出现的每个异常,记录现象、根因、处理动作和验证结果,形成可检索的记录,避免同类问题重复出现。

判断是否真正完成的土标准是:三个月后随便挑一个当时的遗留项,你能不能在两分钟内从文档或系统里找到它的最终处理结论和数据证据。找不到,说明确认完成只是走了形式。

核心关键词

读者评论

严
严清越

返工率从18%降到5%这个数字太有冲击力了,我们团队现在就是验收签字走形式,交付后业务方反复打回,看了这篇才意识到根源在标准前置没做好。

任
任欣然

雷达图那个五维评估挺实用的,我照着给自己团队打了个分,偏差解释度只有3分,确实每次验收都在回避没达标的项,接下来得重点补这个短板。

田
田承宇

文中说'不要追求完美验收,要追求清醒验收'这句很反常识但很对。以前总觉得验收报告全绿才好看,其实标准定太松才是真正的风险。

秦
秦云舟

强制数据填不全不让流转这个机制我一开始也觉得会增加负担,但作者说用日常小麻烦换验收大麻烦,仔细想想确实是这样,我们现在验收会一半时间都在补材料。

谢
谢若宁

那个企业级协作平台的案例数据很扎实,验收结论复现一致率从38%到90%,说明标准统一后换个人也能得出相同结论,这才是真正可复制的验收管理。

文章包含AI辅助创作:确认完成管理指南:项目经理如何做好任务验收,数据分析全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/450258

赞 (0)
飞飞飞飞
驳回管理方法大全:项目经理任务验收风险控制落地清单
上一篇 4小时前
验收标准最佳实践:项目经理任务验收风险控制,常见问题
下一篇 4小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
