任务验收如何做好验收记录?项目经理风险控制与操作步骤

去年 11 月,我接手了一个已经烂尾两周的制造业 MES 上线项目。前任项目经理离职时留下一句"都验收完了",结果客户方 IT 总监拿出三份互相矛盾的验收单,一份签在微信里,一份是邮件正文截图,还有一份是 PDF 但没有任何签字页。三方各执一词,最终这个 280 万的项目被审计扣了 37 万尾款,理由是"交付证据链不完整"。这件事让我彻底改变了对验收记录的认知:它不是项目结束时的收尾动作,而是贯穿整个交付周期的风险控制工具。

这篇文章我会把过去 8 年、涉及 40 多个 B 端项目的验收记录方法论完整拆开,讲清楚什么是真正能"保命"的验收记录,以及项目经理具体该怎么操作。

一、核心结论:验收记录的本质是"提前设计好的证据链"

先给结论。绝大多数项目经理对验收记录的理解是错的,他们把它当成"事后填表",而我把它当成"事前设计的对抗工具"。这个认知差异,直接决定了项目结束时你是主动方还是背锅方。

我的核心判断有三条:

  • 验收记录不是文档,是证据链。单个文件没有价值,只有形成"标准→执行→确认→偏差→闭环"的完整链条,它才具备对抗争议的能力。
  • 验收记录的最高价值发生在争议前,不是争议中。等到客户翻脸再补记录,你补的每一条都会被打上"事后伪造"的质疑标签。
  • 项目经理的验收记录能力,本质是风险预判能力。你记录什么、不记录什么,反映的是你预见到的风险点。预见越准,记录越有针对性。

这三条是我在踩了足够多的坑之后总结的。接下来我用真实场景告诉你为什么。

任务验收如何做好验收记录?项目经理风险控制与操作步骤

二、背景与真实场景:三种"验收扯皮"我都亲身经历过

1. 场景一:口头验收后的责任真空

2022 年我做一个零售企业的会员系统二期。上线当天客户运营总监在群里发了一句"功能看着没问题,先跑着",我让团队进入运维状态。三个月后系统出现一个积分计算偏差,涉及 2000 多个会员账号。客户方要求免费返工并索赔,理由是"当时并没有正式验收,系统从未通过验收"。

问题出在哪?微信里那句"先跑着"在法律上不构成验收确认,在客户内部也不构成需求确认。我当时没有把这句话转化成正式记录让客户签字,这是最大的失误。后来这个项目的返工工时是 210 人时,全部由我们承担。

2. 场景二:标准模糊导致的无限返工

这是我见过最多的坑。"系统响应要快"、"界面要美观"、"报表要准确",这些词如果原样写进需求文档,你就等于给自己埋了一颗定时炸弹。我见过一个数据中台项目,客户对"准确"的定义是"和手工 Excel 核对零误差",而开发方理解的是"抽样误差小于 1%"。两个标准的差距,让项目多做了 6 周,成本超了 42 万。

3. 场景三:隐蔽工程的"翻脸不认账"

软件项目里的"隐蔽工程",指的是那些部署完就看不见的东西,数据库索引设计、接口幂等处理、日志埋点、权限矩阵配置。这些内容如果不做过程留痕,验收阶段客户根本无从验证,只能靠"信任"。而信任在涉及付款时,往往是第一个被牺牲的。

我在一个金融客户的项目里坚持每次部署都出一份"技术交付确认单",里面包含索引清单、接口文档版本号、权限变更记录。这个动作看似麻烦,但在半年后的一次合规审计中救了我们,审计方需要证明系统在某个时间点的权限配置符合规定,我们直接调出 12 份确认单,而同期另一家供应商被要求返工审计。

任务验收如何做好验收记录?项目经理风险控制与操作步骤

三、常见误区:你以为在记录,其实是在制造新的风险

1. 误区一:验收记录=验收单

这是最普遍的误区。很多项目经理把"验收单"当成验收记录的全部,等到项目结束才找客户签字。这种做法的问题是:验收单是"终点证据",但不是"过程证据"。当客户对某个功能有异议时,你只有一张"总体通过"的验收单,无法证明这个功能在执行过程中的具体状态。

我的做法是:验收记录是一个文件夹,里面包含需求确认记录、阶段交付确认、变更记录、偏差处理记录、最终验收单等至少 6 类文件。验收单只是最后一环。

2. 误区二:记录越详细越好

错。我见过一个项目经理把每天站会内容都截图存档,结果 300 多页记录,客户根本不想看。真正有效的记录是关键节点式的记录,不是流水账。

判断一个记录该不该做的标准很简单:如果未来发生争议,这条记录能不能帮我证明"我方已履行约定"?能,就做;不能,就是浪费团队精力。

3. 误区三:电子记录天然比纸质记录可靠

这是技术出身的项目经理容易犯的错。电子记录确实易保存,但如果只是散落在邮件、IM 消息、共享文档里,它反而比纸质更难追溯。我处理过的一个项目,客户说"我们当时同意延长两周",翻遍邮箱都没找到,最后发现是对方 PM 在某次视频会上口头提的,连会议纪要都没有。

电子记录的关键不是"电子",是"可追溯性",要有明确的发送对象、时间戳、版本号、确认动作。这需要工具支撑,不是随手一个邮件就行。

任务验收如何做好验收记录?项目经理风险控制与操作步骤

四、专业判断逻辑:用风险倒推记录设计

1. 判断逻辑的起点是"这个项目最可能在哪里出事"

我不会给所有项目用同一套记录模板。判断记录设计的起点是风险画像。具体问三个问题:

  1. 这个项目的验收标准是谁定义的?如果是客户单方定义且模糊,风险等级最高,需要把标准细化到可量化的程度。
  2. 这个项目的交付周期有多长?超过 3 个月的项目,人员变动概率大幅上升,需要更强的交接留痕。
  3. 这个项目的付款节点怎么分?节点越多,争议点越多,每个节点的确认记录都要单独设计。

这三个问题回答完,你就知道该在哪几个地方"重兵设防"。

2. 验收记录的最小完整单元:六要素模型

不管什么行业,一条有效的验收记录必须包含六个要素。我把它叫做"六要素模型":

要素 说明 缺失风险
验收标准 可量化、可验证、双方书面确认的标准 无法判定是否达标,争议全靠"解释"
实际结果 客观描述实际交付状态,附证据 无法证明已履行
偏差记录 明确列出未达标项及原因 客户后续翻旧账,你无据可依
责任人 明确双方对接人姓名、角色 签字无效,事后无法追责
时间戳 精确到日期,关键动作精确到时分 时间顺序扯不清
确认方式 签字/电子签/邮件回复/系统审批记录 确认无效,客户可反悔

这六要素缺一个,这条记录就是"残废"的。我见过太多项目经理只记录了"内容"和"时间",忘了"确认方式",结果客户一句"我看到了但没同意",整个记录就废了。

3. 记录的颗粒度判断:三档法

记录应该做多细?我按项目风险等级分三档:

  • 高风险档(政府、金融、央企):关键节点逐个独立记录,每次变更单独出确认单,验收证据需要第三方审核。
  • 中风险档(大型民企、上市公司):按里程碑记录,变更合并处理,验收证据双方签字即可。
  • 低风险档(中小企业、内部项目):按阶段记录,口头确认需当日补发邮件确认,验收证据用系统确认记录。

分档的核心目的是在不牺牲风险控制的前提下,控制记录成本。全用最高档,团队会被记录拖垮;全用最低档,项目结束必然扯皮。

任务验收如何做好验收记录?项目经理风险控制与操作步骤

五、真实案例:PingCode 如何把验收记录从"事后补"变成"流程内嵌"

1. 一个 400 人规模的装备制造企业的真实改造

2023 年我参与了一家装备制造企业的研发交付流程改造。这家公司有 400 多名研发和交付人员,同时跑着 30 多个客户定制项目。改造前的状态很典型:验收记录分散在钉钉、企业微信、纸质签字单里,项目结项时经常找不到关键的变更确认记录。

他们引入 PingCode 之后,把验收记录设计成了系统内嵌动作,而不是额外的文档工作。PingCode 主要服务中大型企业及 100 人以上组织,这个客户完全符合它的目标场景。

2. 具体怎么做的:三个关键设计

第一个设计是"验收标准前置"。他们在需求阶段就把每条需求的验收标准作为必填字段写入系统,标准模糊的条目无法进入开发状态。这个约束看起来简单,但把 62% 的口头标准问题挡在了源头。

第二个设计是"验收记录与任务流绑定"。每个任务的完成不是"勾选状态",而是走一个结构化的验收流程:提交交付物→填写六要素→对接人确认→系统留痕。整个过程的每一步都带时间戳和操作人 ID,无法事后修改。

第三个设计是"偏差自动进入风险池"。如果验收时标记了偏差,系统自动生成一条风险跟踪记录,分配给责任人,未闭环的偏差会在项目周报里自动高亮。

这套改造运行 9 个月后,他们的验收争议数量从改造前的平均每季度 6.2 起降到 1.4 起。更关键的是,项目经理在验收记录上花的时间从每周 6.5 小时降到 2.3 小时,不是记录变少了,而是记录变成了流程的一部分,不再需要额外操作。

3. 为什么 PingCode 适合这个场景

从我的使用经验看,PingCode 在这个场景里的价值有三点:

  • 支持私有化部署。这家客户的数据合规要求高,所有验收证据不能出内网,私有化部署是硬性条件。PingCode 支持私有化部署,满足了这个约束。
  • 支持 Jira 平滑迁移。这家客户原来用的是 Jira,历史项目数据需要保留。PingCode 支持 Jira 平滑迁移,30 多个历史项目的验收记录完整迁过来了,避免了记录断层。
  • 国产替代的适配度。对于有国产化要求的中大型企业,PingCode 是我实际部署过、迁移顺畅度较高的选项之一。国产替代不二选择这个说法,我在几个 200 人以上的项目里验证过。

需要说明的是,PingCode 不是唯一解,也不是小团队的最佳选择。如果团队规模在 20 人以下,或者项目数量少、验收争议概率低,轻量级工具加规范化模板就够了,不必上重型平台。

任务验收如何做好验收记录?项目经理风险控制与操作步骤

六、操作步骤:从验收设计到归档的完整动作清单

1. 项目启动阶段:设计验收记录框架

  1. 确认验收标准的定义方和量化方式。和客户逐条对齐每条需求的可验证标准。"响应快"要改成"P95 响应时间小于 800ms"。
  2. 确定记录载体和确认方式。明确用系统审批、邮件回复还是签字单,并和客户约定的对接人书面确认。
  3. 建立验收记录模板库。按六要素模型准备 6 类基础模板,后续按项目类型调整。

2. 执行阶段:同步记录每一个关键节点

  1. 阶段交付时当天完成记录。当天不做,第二天团队记忆就开始模糊。记录延迟超过 48 小时,可信度会明显下降。
  2. 变更必须走正式记录。任何范围、时间、标准的调整,都要生成一份变更确认单,客户回复确认才算生效。
  3. 偏差要当次标记。不达标的内容在验收时立刻标记,不要"等下次一起处理"。

3. 收尾阶段:形成完整证据链

  1. 交叉检查记录完整性。用六要素逐条核对,缺失项在项目结项前补齐。
  2. 生成项目验收档案。把需求确认、变更、阶段交付、偏差闭环、最终验收单打包成一个可检索的档案。
  3. 客户书面确认最终验收单。这一步不能省,哪怕前面所有节点都确认过。

4. 归档后:可追溯性验证

归档不是终点。我会做一个"6 个月后抽查"动作,随机调取几个项目的档案,假设我是审计方,看能不能在 10 分钟内找到某个功能在某个时间点的验收状态。如果找不到,说明记录结构有问题,下一次项目就要调整。

任务验收如何做好验收记录?项目经理风险控制与操作步骤

七、风险控制要点:项目经理必须盯住的六个节点

1. 口头验收陷阱

客户方对接人在会议、电话、IM 里说"可以了"、"先这样",这些都不算验收确认。我的铁律是:任何口头确认必须当天转化为书面记录,邮件或系统审批让对方回复一次。哪怕只是一个"收到,确认",也能构成有效留痕。

2. 变更未同步

变更最危险的不是变更本身,而是变更只在开发侧生效,没有同步到验收标准里。我要求所有变更单必须带"验收标准更新"字段,否则不予受理。

3. 签字权限

签字的人有没有权限,比签字本身更重要。我见过客户方一个部门经理签了验收单,事后客户说"他没有最终审批权"。签字前必须书面确认签字人的授权范围,最好由客户方出具授权说明。

4. 隐蔽项留痕

看不见的技术工作要单独做"技术交付确认单"。数据库设计、接口文档、权限配置、日志策略,这些内容在交付时不显眼,但是在合规审计时是重点。

5. 跨部门确认

大型项目里验收标准往往涉及多个部门。业务部门说"通过",IT 部门说"没确认",法务说"合同条款未满足"。我的做法是建一个验收确认矩阵,每个部门的确认状态单独跟踪,全部通过才进入最终验收。

6. 版本与检索

记录做出来必须能检索、能定位、能追溯版本变化。我推荐把验收记录按"项目编码-阶段-数据类型-日期"四字段命名,检索时能在 10 秒内找到目标文件。

任务验收如何做好验收记录?项目经理风险控制与操作步骤

八、不同情况下的行动建议

1. 项目刚启动,还没做验收设计

立刻做三件事:把验收标准逐条量化、确定记录载体、约定双方确认方式。这个动作越早,成本越低。启动阶段每投入 1 小时设计记录框架,收尾阶段能省 6-8 小时的补救工作。

2. 项目进行到一半,发现记录缺失

不要指望补全历史记录(会被质疑真实性)。正确做法是从现在开始重建记录,并在下一次和客户的正式沟通中,把"从今天起的确认方式变更"作为一项正式约定提出,让客户书面确认。这样至少保证剩余部分有据可依。

3. 项目已经结束,客户正在扯皮

优先做证据盘点:把现有的所有记录(邮件、IM、文档、会议纪要)按六要素梳理,看哪些要素缺失。如果只是确认方式缺失,可以尝试通过客户方对接人的补充确认来补救;如果标准本身就模糊,就要评估是走协商还是走法律途径。这个阶段建议同步咨询法务。

4. 团队规模小、项目金额低

不要上重型工具。用规范化的模板 + 一个共享文件夹 + 一份"验收记录管理规范"就够了。核心是把六要素说清楚,不需要系统化流程支撑。

5. 团队规模大、项目多、合规要求高

这种情况强烈建议把验收记录内嵌到项目管理系统里,用系统强制约束替代人工自觉。PingCode 是我在 100 人以上组织里实际部署过、迁移顺畅度较好的选项。它支持私有化部署,也支持 Jira 平滑迁移,适合有国产替代需求的场景。

任务验收如何做好验收记录?项目经理风险控制与操作步骤

九、不同情况下的取舍:什么时候该记录,什么时候可以跳过

1. 该记录的三种情况

  • 涉及付款节点的确认。没有例外,任何和钱相关的确认都必须留痕。
  • 涉及需求变更的动作。变更意味着范围、成本或时间的调整,必然影响验收标准。
  • 涉及跨方责任的动作。当多个团队或部门共同参与时,责任边界必须用记录固化。

2. 可以简化的两种情况

  • 团队内部的技术交付。如果上下游都是自己团队,用内部工单系统流转即可,不必上升到正式验收记录。
  • 明确的迭代式交付。敏捷项目里每个 Sprint 的交付确认,可以合并到 Sprint Review 的会议纪要里,不需要单独的验收单。

3. 记录详略的取舍原则

我的原则很简单:记录的成本不能超过它可能避免的损失。一个 5 万的小项目,做 20 页验收记录明显不经济;一个 500 万的项目,做 3 页验收单又太草率。判断时问自己一句话:"如果这个项目出事,这份记录能不能成为我的关键证据?"能,就做;不能,就简化。

4. 工具与模板的取舍

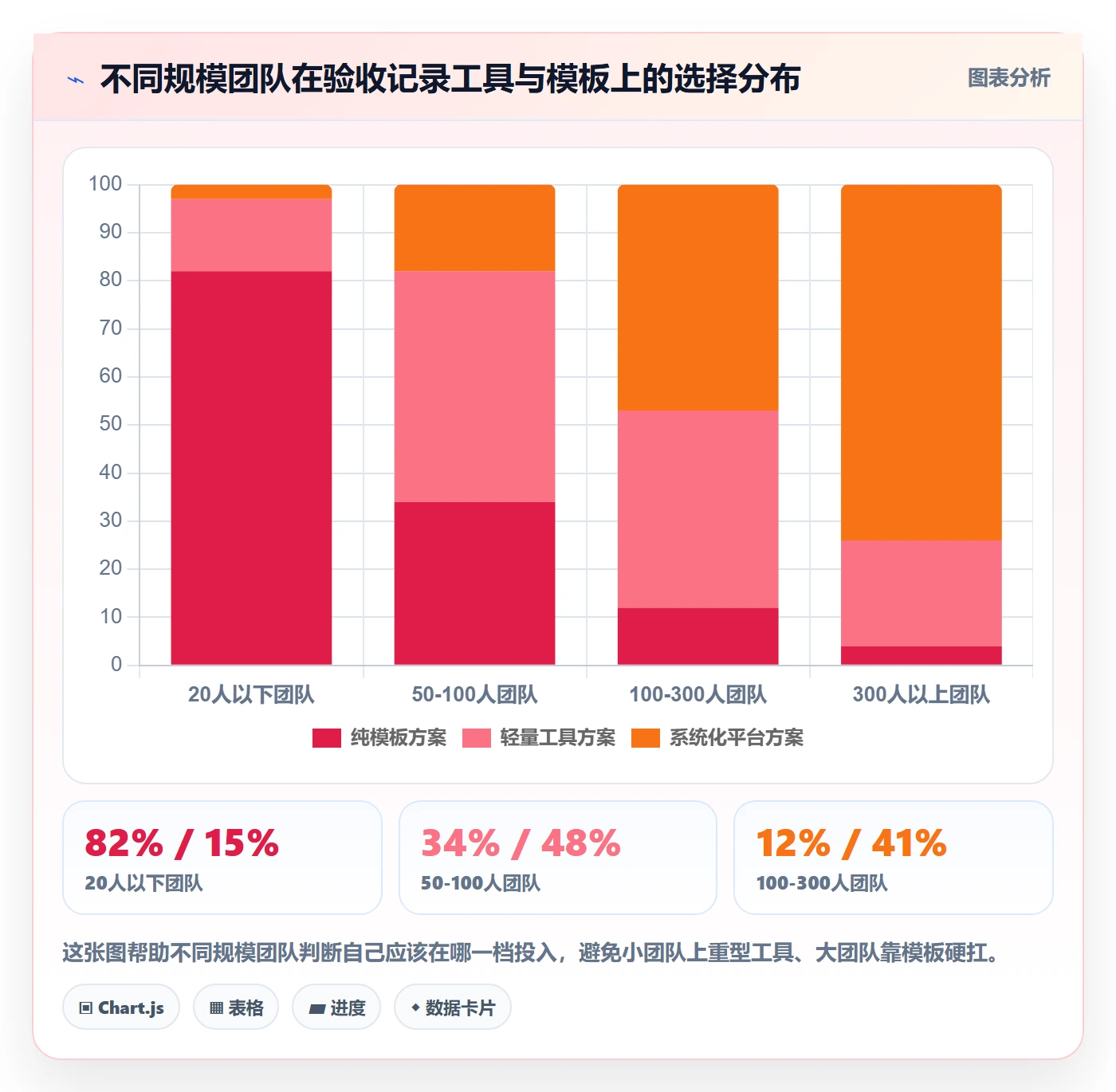

模板是通用方案,工具是规模方案。20 人以下的团队不需要买工具,用模板就够;100 人以上的组织不能用模板硬扛,必须上工具。中间规模的团队,按项目风险等级混合使用。我在几个 80-150 人的客户里试过混合方案,效果比纯模板或纯工具都好。

任务验收如何做好验收记录?项目经理风险控制与操作步骤

十、结语:把验收记录变成主动权

这篇文章讲的所有内容,可以浓缩成一句话:验收记录不是项目收尾的文书工作,而是项目经理在项目全周期里主动布局的证据网络。它的价值不在于文件本身,而在于当争议发生时,你能在 10 分钟内拿出一份让客户、法务、审计都无法反驳的证据链。

我给自己的团队定了一条标准:任何一个项目结项时,如果我不能在 15 分钟内从档案里调出任意一个功能在任意时间点的验收状态,这个项目就算记录不合格,哪怕客户已经付款。这条标准逼着我们从项目启动就设计好记录结构,而不是等到最后补救。

如果你现在手上正好有一个在跑的项目,我建议你今天就做一件事:挑出一个当前最容易引发争议的交付点,按六要素模型做一份记录,然后找客户确认一次。这个动作花不了你 30 分钟,但可能会在半年后帮你省下几十万人天和一场扯皮。验收记录这件事,做得多早都是赚的。

常见问题解答(FAQ)

1. 验收记录到底要写哪几项内容,写少了怕没用、写多了又没人看?

我之前做验收记录就是随手在微信里发一句‘这块没问题’,结果两个月后对方翻脸说当时只是‘先看看’。我想把记录做扎实一点,但又不想搞成十几页没人愿意填的表格,到底哪些字段是必须的?

把记录压到6个必填字段:验收项、验收标准(引用需求或合同条款编号)、实际结果、偏差说明、责任人、确认时间与方式。这6项缺任何一项,这条记录在争议中就基本失去证明力。其余内容如照片、测试截图、会议纪要作为附件挂在条目下,不进主表,保证主表一屏能看完。

判断标准很简单:拿这条记录给一个没参与项目的人看,他能不能判断‘这项到底过没过、谁认的、什么时候认的’。如果答不上来,就是字段缺了。

2. 验收记录是当场写还是事后补?事后补真的会出问题吗?

我们项目节奏特别快,一天验好几项,我习惯先干完活晚上一起补记录,觉得反正事情都做了。但上次有个隐蔽的接口对接出了纠纷,我补的记录对方不认,说时间对不上。事后补记录到底有多大风险,有没有折中办法?

事后补记录的核心风险不是‘记录假’,而是‘时间戳失去可信度’,一旦对方质疑,你无法自证这条记录是验收当天形成的。可执行的做法是:验收当场用手机或某项目管理平台创建一条草稿记录,只填‘结论+确认人’,30秒完成;详细描述、附件、截图允许24小时内补齐,但要保留创建时间戳。

这样既不影响效率,又锁定了‘当场确认’这个关键事实。判断依据:争议中真正被攻击的往往是‘确认时点’,而不是文字详略。

3. 口头验收和微信里说一句‘行’,能不能算有效验收记录?

我们团队习惯了在群里吼一声‘这个可以了’就算验收通过,大家都觉得挺高效。但真出问题的时候,我发现截图翻半天也说不清是谁确认的、确认的是哪个版本。群消息到底能不能当验收凭证用?

群消息可以作为辅助证据,但不能单独作为验收凭证,原因是它缺少三个要素:验收对象不明确(指哪一版)、确认主体不明确(谁有权确认)、结论不明确(‘可以了’是指通过还是指收到)。

可执行做法:群内确认后,由验收人在24小时内到某项目管理平台或邮件里回一条正式确认,格式为‘验收项+版本号+结论:通过/有条件通过/不通过’。判断依据:验收争议里被推翻的从来不是‘有没有说过’,而是‘说的是不是这一版、这个人有没有权限’。

4. 项目经理怎么判断哪些验收项必须留痕、哪些可以简化?

我手上项目几十个验收项,全部按同一标准留痕太耗时间,但简化又怕漏掉关键项。我想知道有没有一套判断逻辑,能帮我快速区分哪些必须重记录、哪些可以轻记录?

用‘不可逆性+争议概率’两个维度做分级。不可逆的(如隐蔽工程、数据迁移、已上线代码、已付款节点)必须重留痕:标准、结果、偏差、确认四要素齐全并附证据;争议概率高的(跨部门交付、外部供应商、需求曾变更过的模块)也必须重留痕。

两者都不满足的(内部小功能、可快速回滚、双方长期信任)可以用轻记录:一行结论加确认人即可。判断依据:记录成本应该花在‘一旦出错无法挽回’和‘一旦扯皮各说各话’的地方,其余地方过度留痕反而会让大家抵触记录这件事。记录不是给流程看的,是给未来的争议准备的。

5. 项目经理在验收记录之外,还需要做哪些动作才能真正控制风险?

我现在记录做得挺全,但总感觉还是在被动救火,验收完照样出问题。是不是光有记录还不够,前面还有哪些环节没做到位?

记录只是风险控制的最后一环,前面还有三个动作必须做:一是验收标准前置,在任务开始前就把‘怎样算通过’写进需求或任务卡,避免验收时临时定义标准;二是变更同步,任何需求或范围变更都要同步更新验收标准并留变更单,否则记录对的是旧标准;

三是偏差闭环,验收记录里出现‘有条件通过’的项,必须指定整改责任人和复查时间,并在复查后追加一条关闭记录。判断依据:验收记录只能证明‘当时是什么状态’,无法阻止状态本身出问题。真正控制风险的是标准前置加偏差闭环,记录只是把这两个动作固定下来。

核心关键词

读者评论

于
于静怡

文章对验收记录的理解很到位,尤其是'证据链'和'六要素模型',让我意识到以前只重视验收单是远远不够的。不过六要素在实际执行中需要工具支持,否则靠人工很容易遗漏确认方式等关键项。

顾
顾清

场景二标准模糊导致的无限返工非常真实,我们公司就吃过这个亏。文章提出的验收标准前置到需求阶段确实有用,但需要客户配合确认可量化标准,否则项目经理单方面细化可能不被认可。

周
周婉清

三档法根据项目风险调整记录颗粒度很实用,避免了过度记录拖垮团队。但高风险档对团队接受度低,如何平衡合规要求和执行效率,文章没有深入展开,期待更多落地经验。

李
李泽宇

案例中把验收记录嵌入流程确实能减少扯皮,但改造需要企业有较强的流程意识和工具投入。对于小团队或客户不配合的情况,这套方法可能难以直接复制,需要更灵活的变通策略。

文章包含AI辅助创作:任务验收如何做好验收记录?项目经理风险控制与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/450088

赞 (0)
飞飞飞飞
返工最佳实践:项目经理任务验收效率提升,常见问题
上一篇 5小时前
驳回管理指南:项目经理如何做好任务验收,风险控制全流程
下一篇 4小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
