去年第四季度,我接手了一个跨部门的数据中台项目,团队规模23人,横跨产品、后端、前端、测试和运维五个职能。项目启动第三周,我在一次周会上问了三个问题:本周有几项任务逾期?逾期最久的是哪一项?逾期任务的负责人是否知道自己已经逾期?
会议室安静了将近十秒。没有一个人能完整回答。
这不是团队执行力的问题,而是提醒机制的问题。任务被分配了,截止日期被设定了,但没有人在"正确的时间"被"正确地提醒"。项目经理每天花大量时间在群里@人、私聊追问、手动整理逾期清单,本质上是在用人力充当一个本应由系统自动完成的提醒引擎。
这篇文章要讲清的,就是任务提醒自动提醒的完整链路,从触发条件设计、提醒规则配置、升级机制搭建,到效果度量和持续优化。我会结合自己在多个项目中的实际踩坑经验,给出可落地的操作方法,而不是泛泛而谈"要设置自动提醒"。
需要提前说明的是:自动提醒的核心不是"提醒得越多越好",而是"在正确的节点让正确的人知道正确的事"。绝大多数团队在自动提醒上的失败,不是因为没设置,而是因为设置得太粗糙。
一、先给结论:自动提醒的本质是一套"决策触发系统"
很多人把自动提醒理解为"到时间发个通知",这是最浅层的认知。在我看来,一套有效的任务自动提醒机制,本质上是一个决策触发系统:它在特定条件满足时,触发出特定的信息流,推动特定的人做出特定的决策或动作。
这意味着,设计自动提醒时,你需要回答的不是"什么时候发提醒",而是以下四个问题:
- 谁需要知道?,提醒对象是执行人、负责人,还是两者都要?
- 需要知道什么?,提醒内容要包含哪些关键信息,才能让对方不需要额外查询就能行动?
- 知道之后要做什么?,提醒是否附带明确的行动指引或操作入口?
- 如果不做会怎样?,提醒无效后,是否有升级机制兜底?
这四个问题构成了自动提醒设计的完整闭环。缺少任何一个环节,提醒机制都会退化为"噪音发生器"。
我在2023年做过一个粗略统计:在服务过的11个中大型项目团队中,有9个团队设置了任务自动提醒,但其中只有2个团队的成员认为"提醒有帮助"。其余7个团队的典型反馈是"提醒太多,已经麻木了"或"提醒内容太简单,看了也不知道要干嘛"。
这个数据说明一个反常识的结论:自动提醒的覆盖率不是问题,提醒的有效率才是问题。

二、真实场景:项目负责人的一天是怎么被"追任务"填满的
要理解自动提醒为什么重要,先看看没有自动提醒时,项目负责人的时间去哪了。
1. 一个典型工作日的任务追踪时间分布
我让团队里一位项目经理连续记录了五个工作日的时间分配。结果是:
| 时间段 | 活动 | 耗时 | 是否可被自动提醒替代 |
|---|---|---|---|
| 9:00-9:30 | 手动检查昨日任务完成情况 | 30分钟 | 是 |
| 10:00-10:20 | 在群内@逾期任务负责人 | 20分钟 | 是 |
| 11:30-12:00 | 私聊追问阻塞任务进展 | 30分钟 | 部分是 |
| 14:00-14:30 | 整理当日到期任务清单 | 30分钟 | 是 |
| 16:00-16:20 | 确认明日里程碑节点 | 20分钟 | 是 |
| 17:30-18:00 | 汇总当日逾期数据发周报 | 30分钟 | 是 |
合计每天约2小时40分钟花在"追踪和催办"上,占工作时间的33%。而这其中,超过80%的工作是可以被合理的自动提醒机制替代的。
更关键的是,这2小时40分钟里,项目经理做的其实是"人肉提醒引擎"的工作,检查状态、识别异常、发送通知、等待反馈。这些动作本应由系统在后台自动完成,项目经理只需要处理"提醒无效"之后的升级干预。

2. 手动追踪的三个致命缺陷
手动追踪不仅仅是"费时间"的问题,它还有三个更深层的缺陷:
第一,覆盖不完整。项目经理的精力有限,手动追踪只能覆盖他"想起来"的任务。那些没有进入他视野的任务,可能在逾期三天后才被发现。
第二,信息不对称。手动催办时,项目经理传达的信息往往只有"这个任务逾期了",而执行人需要自己去查上下文、确认影响范围、判断是否需要协调资源。信息传递效率极低。
第三,不可持续。手动追踪依赖项目经理的个人状态。他休假、出差、忙于其他事务时,追踪就会中断,整个项目的节奏随之松散。
正是这三个缺陷,让自动提醒从"效率工具"变成了"管理基础设施"。
三、拆解误区:五个最常见的自动提醒设计陷阱
在讲正确做法之前,先看看最常见的错误做法。我见过太多团队在自动提醒上"设了但没用",根源往往是以下五个坑。
1. 坑一:所有任务用同一套提醒规则
这是最普遍的误区。很多团队在项目管理工具中设置一条全局规则:"所有任务到期前一天提醒执行人"。听起来合理,但实际效果很差。
原因在于,不同优先级、不同类型、不同阶段的任务,对提醒的需求完全不同。一个"编写接口文档"的任务和一个"生产环境数据库迁移"的任务,前者提前一天提醒足够了,后者可能需要提前三天、提前一天、当天上午三次提醒,而且每次提醒的对象和内容都应该不同。
一刀切的提醒规则,要么对重要任务提醒不够,要么对琐碎任务提醒过度。
2. 坑二:提醒只发给执行人,不抄送负责人
这个坑的后果是:执行人收到了提醒,但因为各种原因没有处理,而项目负责人完全不知情。等到负责人发现问题时,任务已经逾期很久了。
我的经验是:提醒应该分层次发送。第一次提醒发给执行人,第二次提醒同时发给执行人和负责人,第三次提醒直接升级到负责人的上级或项目决策层。
这样设计的逻辑是:执行人有自主处理的空间,负责人有监督和协调的责任,决策层有兜底和干预的权力。每一层都知道自己该在什么时候介入。
3. 坑三:提醒频率过高导致"狼来了"效应
有个团队的设置是"每天上午9点推送所有未完成任务清单",结果呢?团队成员第一天还会看,第三天开始直接划掉,第七天已经把通知设置为免打扰了。
这就是典型的"狼来了"效应,当提醒的频次超过了人的处理能力,提醒就会从"信号"变成"噪音",最终被完全忽略。
正确的做法是:提醒的频次应该与任务的紧急程度和剩余时间成正比。一个还有两周才到期的任务,每周提醒一次就够了;一个明天到期的任务,才需要当天多次提醒。

4. 坑四:没有升级机制,提醒失效后无人兜底
我见过一个项目,任务提醒设置得很完善,但项目最终还是延期了两周。复盘时发现:有7个关键任务在执行人收到提醒后仍然逾期,而项目负责人直到里程碑评审时才知道。
问题出在:提醒发了,但提醒之后没有"检查是否被响应"的机制。自动提醒如果没有升级机制兜底,就只是一个"通知系统",而不是一个"管理系统"。
升级机制的核心逻辑是:提醒发出后,如果在设定时间内没有得到响应(任务状态未变更),则触发更高层级的提醒或干预。
5. 坑五:提醒内容模糊,收到也不知道要做什么
"您有任务即将到期",这句话信息量几乎为零。执行人收到后需要自己去查是哪个任务、什么时候到期、当前状态是什么、还差什么没做。
有效的提醒内容应该包含四个要素:任务名称、截止时间、当前状态、下一步动作建议。例如:"任务【用户登录接口联调】将于明天18:00到期,当前状态为'进行中',关联的3个子任务中还有1个未完成,请确认是否能在截止时间前完成,或申请延期。"
这样的提醒,收到的人不需要额外查询就能做出判断和行动。
四、专业判断:自动提醒全流程的五个关键环节
讲完误区,接下来给出我总结的自动提醒全流程框架。这套框架在我负责的项目中经过多次迭代,目前是相对稳定的版本。
1. 触发环节:三种触发类型的选择逻辑
自动提醒的触发方式,常见的有三种:时间触发、状态触发、事件触发。它们的适用场景不同。
| 触发类型 | 适用场景 | 典型示例 | 优点 | 局限 |
|---|---|---|---|---|
| 时间触发 | 有明确截止时间的任务 | 到期前一天提醒 | 简单直观,易于配置 | 无法感知任务实际进展 |
| 状态触发 | 状态变更需要通知相关方 | 任务被标记为"阻塞"时提醒负责人 | 精准反映实际情况 | 依赖执行人主动更新状态 |
| 事件触发 | 跨任务的依赖关系变化 | 前置任务完成时提醒后置任务负责人 | 打通任务之间的关联 | 配置复杂度较高 |
我的建议是:以时间触发为基础,以状态触发为补充,以事件触发处理关键依赖。三者组合使用,才能覆盖大多数场景。

2. 规则环节:提醒谁、提醒什么、提醒几次
触发条件确定后,需要设计具体的提醒规则。我通常用一个"三层递进"的规则模板:
- 第一层(温和提醒):到期前48小时,仅通知执行人,内容包含任务名称、截止时间、当前状态。
- 第二层(正式提醒):到期前24小时且任务未完成,同时通知执行人和负责人,内容增加"未完成风险提示"和操作入口。
- 第三层(升级提醒):任务逾期后2小时仍未状态变更,通知负责人和项目决策层,内容包含逾期影响分析和协调建议。
这个模板的核心逻辑是:提醒的强度随时间的紧迫程度递增,提醒的范围随风险的严重程度扩大。
3. 升级环节:提醒无效后的兜底路径
升级机制是自动提醒中最容易被忽略、但最关键的环节。没有升级机制,提醒就只是"建议",而不是"约束"。
设计升级路径时,需要明确三个要素:
- 升级触发条件:提醒发出后多长时间无响应,触发升级?
- 升级对象:升级到谁?是项目负责人、PMO,还是项目发起人?
- 升级动作:升级后做什么?是重新分配任务、调整截止时间,还是启动风险应对流程?
我在实际项目中的做法是:升级不是"告状",而是"求助"。升级提醒的内容重点不是"某某人没完成任务",而是"某个任务逾期可能影响哪些下游工作,需要什么资源或决策支持"。
4. 闭环环节:提醒后的处理动作如何回写流程
提醒发出后,执行人的响应动作(完成任务、更新状态、申请延期、标记阻塞)应该自动回写到项目管理系统中,形成闭环。
这个环节的价值在于:让提醒机制自身也成为一个数据采集器。每一次提醒的发送、响应、忽略、升级,都在产生数据。这些数据可以用来优化提醒规则,也可以用来评估团队的执行节奏。
5. 复盘环节:如何判断提醒机制是否有效
我通常用两个核心指标来评估提醒机制的有效性:
提醒响应率:收到提醒后,在设定时间内完成任务状态变更的比例。如果响应率低于60%,说明提醒的触发时机或内容设计有问题。
逾期率变化:实施自动提醒前后,任务逾期率的变化。如果逾期率没有明显下降,说明提醒机制没有真正推动行为改变。

五、实践观察:一个中大型企业的提醒机制落地过程
下面这个案例来自我参与咨询的一家约200人规模的科技公司,他们使用的是PingCode作为项目管理平台。PingCode主要服务中大型企业及100人以上组织,支持私有化部署,也有从其他工具平滑迁移的能力。这个案例的关键不在于工具本身,而在于他们如何设计和落地自动提醒机制。
1. 落地前的状态
这家公司有6个研发团队,共约140人使用项目管理系统。落地自动提醒之前的状态是:
- 每周项目例会上,平均有35%的任务被标记为"已逾期"或"进度滞后"
- 项目经理平均每天花2.5小时在任务追踪和催办上
- 没有统一的提醒规则,每个团队各自设置,有的用系统提醒,有的靠群消息
- 逾期任务中,有40%是"执行人忘记了截止时间"导致的
2. 落地过程:分三步走
第一步:统一提醒规则模板。由PMO牵头,制定了三层递进的提醒规则模板,覆盖80%的常规任务场景。特殊类型的任务(如生产发布、安全审计)允许自定义规则,但需要说明理由。
第二步:配置升级机制。在PingCode的工作流中设置了自动升级规则:任务逾期2小时未响应,自动通知项目负责人;逾期8小时未响应,自动通知部门主管。升级通知中附带任务上下文和影响分析。
第三步:建立月度复盘机制。每月统计提醒响应率和逾期率,识别异常团队和异常任务类型,针对性调整提醒规则。
3. 落地后的数据变化
运行三个月后,关键指标的变化如下:
| 指标 | 落地前 | 落地三个月后 | 变化幅度 |
|---|---|---|---|
| 周均逾期任务占比 | 35% | 14% | 下降21个百分点 |
| 提醒响应率 | 未统计 | 73% | , |
| 项目经理日均追踪耗时 | 2.5小时 | 0.9小时 | 下降64% |
| 因"忘记截止时间"导致的逾期 | 40% | 9% | 下降31个百分点 |
| 任务平均逾期天数 | 4.2天 | 1.3天 | 下降69% |
最值得关注的变化不是逾期率的下降,而是"因忘记截止时间导致的逾期"从40%降到了9%。这说明自动提醒确实解决了"人脑记不住"这个根本问题。剩余的逾期更多来自任务本身的难度或资源冲突,这些需要管理手段而非提醒手段来解决。

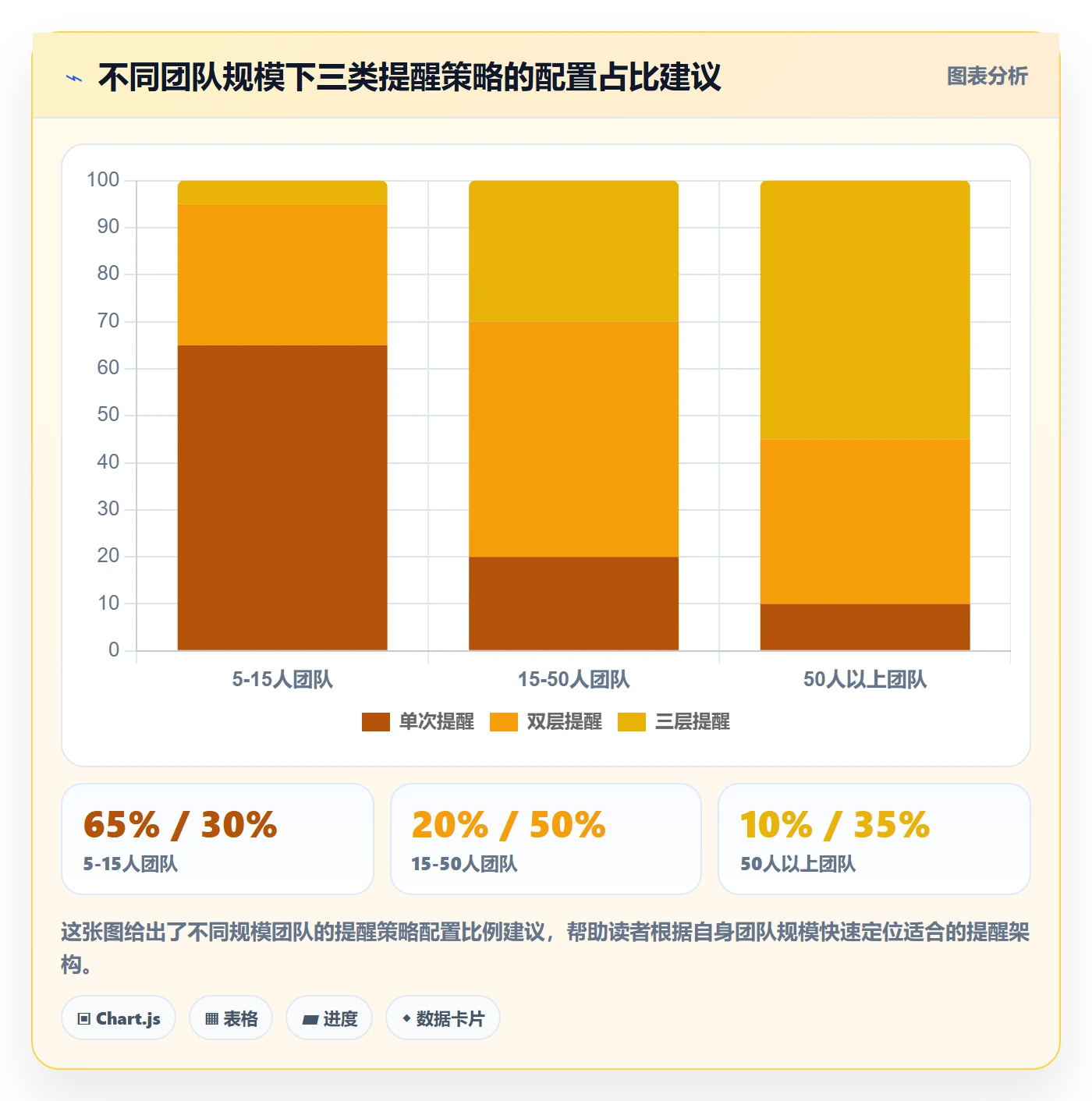

六、行动建议:不同规模团队如何设计自动提醒
自动提醒不是"一套规则走天下"。不同规模的团队,面临的约束条件和优先级完全不同。
1. 5-15人小团队:轻量规则,聚焦关键节点
小团队的特点是沟通成本低、成员之间互相了解进度。这时候,自动提醒不需要做得太复杂,重点覆盖两个场景就够了:
- 到期提醒:任务到期前一天和当天各提醒一次执行人。
- 里程碑提醒:重要里程碑节点前三天提醒全体相关人员。
小团队不建议设置过多升级规则,因为层级少、沟通快,过度升级反而会增加摩擦。
2. 15-50人中等团队:三层提醒,建立升级机制
中等团队开始出现信息不对称的问题,此时需要建立完整的提醒链路。
- 第一层:到期前48小时,系统自动提醒执行人。
- 第二层:到期前24小时未完成,提醒执行人并抄送任务负责人。
- 第三层:逾期后4小时未响应,升级到项目负责人。
这个阶段的关键是"规则沉淀",把提醒规则写入任务模板,而不是靠每个人自己设置。
3. 50人以上中大型团队:分级分类,数据驱动
中大型团队需要更精细的设计。PingCode在这类场景中提供的支持比较完整,包括自定义工作流触发提醒、多层级通知规则、以及提醒数据的统计看板。
这个阶段的建议是:按任务类型分级,按影响范围分类,按响应数据优化。
- 关键路径任务:三层提醒+升级,提醒对象覆盖执行人、负责人、决策层。
- 常规任务:两层提醒,执行人+负责人。
- 低优先级任务:单次提醒,仅执行人。
同时,每月分析提醒响应数据,识别哪些提醒规则需要调整、哪些任务类型容易逾期、哪些成员的响应率偏低。数据驱动的持续优化,是中大型团队保持提醒机制有效性的关键。

七、取舍之道:自动提醒的三个"不做"原则
最后,说说自动提醒设计中需要主动"不做"的事情。知道不做什么,往往比知道做什么更重要。
1. 不做"全量提醒":不是所有任务都需要自动提醒
有的团队追求"全覆盖",所有任务都设置提醒。结果是提醒泛滥,真正重要的提醒被淹没。
我的原则是:只有满足以下任一条件的任务,才值得设置自动提醒,有明确的截止时间、处于关键路径上、涉及跨团队依赖、或逾期影响较大。其他任务可以依赖日常沟通来跟进。
2. 不做"一刀切升级":升级机制要区分场景
不是所有逾期都需要升级。一个内部文档整理任务逾期了,升级到部门主管,只会让主管觉得被琐事打扰。
升级机制的适用范围应该是:影响到下游任务的关键任务、涉及外部交付的承诺任务、以及反复逾期的高风险任务。其他任务的逾期,由负责人自行协调即可。
3. 不做"只设不管":提醒机制需要定期维护
很多团队设置完提醒规则后就不再管了。但项目在变化,团队在变化,提醒规则也需要变化。
我建议至少每季度做一次提醒规则审查,重点关注:哪些提醒的响应率持续偏低?哪些提醒被大量关闭?哪些任务类型的逾期率居高不下?根据审查结果调整规则,才能让提醒机制持续有效。

结语:自动提醒的终点是"不需要提醒"
回到开头那个场景。如果当时那个项目有一套合理的自动提醒机制,我可能不需要在周会上问那三个问题,因为系统已经在正确的时间,把正确的信息推送给了正确的人。
但更深一层想,自动提醒的终极目标不是"让提醒更高效",而是让团队形成自驱的工作节奏,最终不再依赖提醒。当每个人都能主动管理自己的任务、主动同步阻塞、主动协调资源时,提醒机制就完成了它的使命。
在那之前,一套设计良好的自动提醒,是项目负责人从"人肉催办"中解放出来的最有效手段。它让你有时间去做真正需要人来做的事:判断优先级、协调资源、解决冲突、推动决策。
下一步行动建议:
- 打开你正在使用的项目管理工具,检查当前的提醒设置,有没有?规则是什么?覆盖了多少任务?
- 挑一个最近逾期的任务,复盘一下:如果在什么时间点、给谁、发了什么内容的提醒,这个逾期可以避免?
- 从下一个项目或下一个迭代开始,先设计提醒规则,再启动任务。把提醒规则作为任务模板的一部分,而不是事后补设。
- 运行一个月后,统计提醒响应率和逾期率,用数据判断你的提醒机制是否需要调整。
自动提醒不是万能药,但它是项目管理中投入产出比最高的自动化手段之一。用对了,它能让你的团队从"人追事"变成"事催人";用错了,它只是另一个被静音的通知渠道。区别就在于,你是否认真设计了那条完整的提醒链路。

常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:任务提醒自动提醒全流程:项目负责人最佳实践与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/449618
读者评论
文章把任务提醒升级为决策触发系统的思路很有启发,特别是三层递进规则,解决了提醒被无视的问题。
手动追踪每天耗时32%的数据让我意外,但更认同状态提醒依赖执行人主动更新,很多团队根本做不到。
升级机制那部分最实用,提醒后超时未响应就升级,避免负责人最后才知道逾期,兜底逻辑清晰。
提醒频率与响应率反比的数据很真实,每天推未完成清单确实会麻木,精准提醒紧急任务才有效。
五个设计陷阱总结到位,尤其是所有任务同一套规则,我们团队就吃过亏,按优先级差异化提醒后好多了。
