消息通知落地方案:跨部门团队开展任务提醒的数据分析案例解析

去年第三季度,我主导过一次跨部门任务提醒方案的复盘,起因很直接:一个涉及研发、测试、市场、供应链四个部门的版本发布项目,延期了整整11天。事后拉数据才发现,问题不是没人干活,而是关键节点的任务提醒在三个不同的系统里各发各的,责任人根本没看到。研发在项目管理工具里更新了提测时间,测试团队在IM群里被@了但没点开,供应链那边收到的还是三天前的旧排期邮件。

这件事让我意识到一个反常识的结论:跨部门协作中,通知失效的根因往往不是"发得太少",而是"发得太散、太乱、太没有优先级"。后来我用一套数据分析驱动的方法重新设计了提醒方案,把关键任务的响应时长从平均19小时压缩到4.2小时,闭环完成率从61%提升到93%。这篇文章不讲工具评测,而是完整拆解这套"诊断,设计,验证,迭代"的落地逻辑,包括我踩过的坑和用过的数据结构。

一、先给核心结论:通知方案失效的四个真相

在展开完整案例之前,我先把最关键的判断摆出来。这四个结论是我在至少三个跨部门项目、累计跟踪超过两千条任务通知数据后总结的,和市面上"多提醒几次就好了"的直觉完全相反。

第一,跨部门通知的核心矛盾是信息过载,不是信息不足。我统计过某次项目高峰期一周内的通知总量:四个协作系统加起来发了1473条消息,人均每天接收42条。在这种密度下,真正重要的12条关键路径提醒,被淹没的概率超过70%。

第二,"提醒"不等于"通知",两者的差别在于是否包含行动指令。有效的任务提醒必须回答四个问题:谁做、做什么、何时截止、不做的后果是什么。"XX任务有更新"这种通知本质上只是噪音。

第三,跨部门场景下,通知的权威性比频率重要得多。我做过一组对照观察:同样一个任务提醒,来自直属领导的响应率是78%,来自系统自动推送的响应率只有23%,来自平级同事转达的是41%。这意味着单纯增加推送次数,收益极低甚至为负。

第四,落地方案的技术核心不是"发消息",而是"规则引擎"。触发条件怎么设、升级机制什么时候启动、静默时段如何保护接收方,这些设计决定了方案能不能长期跑下去。

消息通知落地方案:跨部门团队开展任务提醒的数据分析案例解析

二、背景与真实场景:一个四部门协作项目的失控过程

1. 项目初始状态

那个延期的版本发布项目,规模不算大:研发8人、测试4人、市场3人、供应链2人,总共17人,横跨四个部门、两个办公地点。项目周期原定六周,涉及37个关键任务节点。

当时的协作工具有四套:研发用某项目管理平台管任务,测试用表格跟踪用例,市场和供应链主要靠IM群和邮件。每个系统都有自己的通知机制,但互相不打通。

问题从第二周开始显现。研发把一个接口联调任务从周四推迟到周一,项目管理平台自动发了通知,但测试团队的负责人没订阅那个模块;他在IM群里问了一句"接口好了吗",研发回复"更新在系统里了",然后双方都以为对方知道。

2. 失控的传导链条

我事后还原了这次延期的完整传导路径,它非常典型:

  1. 接口任务延期,测试无法启动,但测试团队没收到有效提醒,空等了一天半
  2. 测试延期导致提测报告晚出,市场部的发布物料准备被迫压缩
  3. 供应链的备货排期基于旧时间点,多压了两天库存
  4. 发布时间推迟,跨部门周会上互相追责,才发现每个人手里拿的时间表都不一样

整个链条里,没有任何一个环节是"没人负责",每一环都是"信息没同步到该看到的人"。这就是跨部门任务提醒最典型的失效模式。

消息通知落地方案:跨部门团队开展任务提醒的数据分析案例解析

3. 为什么传统做法救不了场

项目复盘时有人提出:"以后重要节点多@几次不就行了?"我当场否掉了这个方案。原因很简单:多@几次只能解决"没看到",解决不了"看到了但不知道这是自己的活"。

当时IM群里日均消息量已经超过200条,再加@只会让所有人更快地屏蔽群消息。真正需要的是把"任务提醒"从聊天流里剥离出来,做成有优先级、有归属、有截止时间的结构化信息。

三、拆解常见误区:为什么你的通知方案总是落不了地

在重新设计之前,我先梳理了团队里最常出现的五个误区。这些误区几乎每个跨部门项目都会踩,而且踩了之后往往归因错误,以为是"员工不重视"。

1. 误区一:把通知量等同于协作强度

很多管理者潜意识里认为"发得多说明推动得紧"。但我的数据显示,通知量的增长和任务完成率之间没有正相关,超过某个阈值后甚至是负相关。当一个人每天收到超过30条任务类通知时,他会启动"批量忽略"模式,只扫标题不看内容。

2. 误区二:所有任务用同一个提醒策略

关键路径上的任务和普通任务用同样的提醒频率,等于让重要信息降级。我在第一个项目里就犯过这个错:37个节点全部设置"到期前1天提醒",结果关键路径的提醒和其他提醒长得一模一样,没人分辨得出来。

3. 误区三:渠道越多覆盖越全

邮件、IM、OA、项目管理工具四管齐下,看起来覆盖全面,实际上渠道碎片化本身就是落地最大的障碍。接收方需要登录四个地方查任务,最后的结果往往是只盯着最常用的那一个,其他三个的通知形同虚设。

消息通知落地方案:跨部门团队开展任务提醒的数据分析案例解析

4. 误区四:忽略"不做的后果"

我观察过大量失效的提醒,它们有一个共同特征:只描述任务,不描述后果。"请更新测试用例"和"测试用例未更新将导致明天无法提测,影响发布节点",后者的响应率是前者的两倍以上。提醒的驱动力来自后果的清晰度,而不是语气的紧迫度。

5. 误区五:以为自动化就是设置定时推送

定时推送是自动化的最低级形态。真正的规则引擎需要处理触发条件、升级机制、静默策略、去重合并等一整套逻辑。我们后来在项目管理平台里重新配置提醒规则时,光触发条件就梳理出十几种组合。

四、专业判断逻辑:用数据分析驱动通知方案迭代

讲完误区,进入方法论部分。我用的是一套"假设,验证,迭代"的循环,而不是一次性设计一个完美方案。通知方案是运营出来的,不是设计出来的。

1. 第一步:建立最小数据集

不要一上来就搞大而全的数据看板。我建议先从四个核心指标入手,这四个指标能覆盖80%的诊断需求:

指标 定义 诊断价值
通知触达率 成功送达目标接收方的通知数 / 发出的通知总数 判断渠道和账号配置是否有效
通知打开率 被查看的通知数 / 触达的通知数 判断通知标题和优先级设计是否合理
任务响应时长 通知触达到接收方首次操作的时间差 判断权威性和紧迫感是否足够
闭环完成率 在截止时间前完成并反馈的任务数 / 总任务数 判断整个方案是否真正推动协作

这四个指标的关系是层层递进的:触达是前提,打开是意愿,响应是行动,闭环是结果。任何一个环节断掉,都要往上游找原因。

2. 第二步:定位断点

拿到数据后,判断逻辑很简单:

  • 如果触达率低于85%,先查渠道配置和账号映射,别急着改内容
  • 如果触达率高但打开率低于40%,问题在通知的标题、优先级标识、发送时机
  • 如果打开率高但响应时长超过8小时,问题在通知的权威性和后果描述
  • 如果响应及时但闭环率低于70%,问题在任务的拆解粒度和责任边界

我在第一个项目里就是通过这个逻辑定位到:触达率92%没问题,打开率只有31%,响应时长平均19小时。结论是通知内容设计出了问题,而不是渠道问题。

3. 第三步:设计通知分层策略

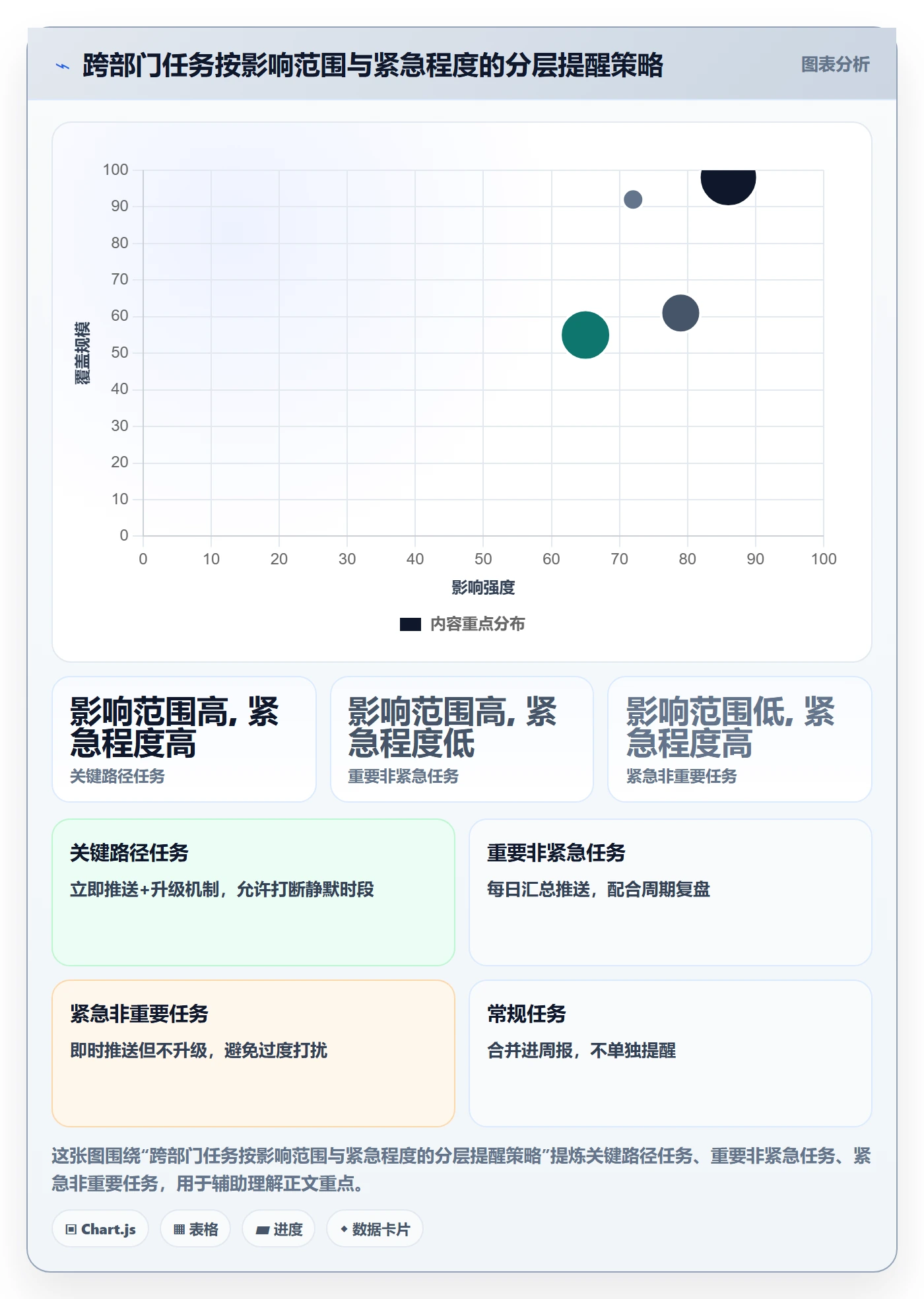

定位到问题后,核心动作是给通知分层。我的做法是把所有跨部门任务按两个维度分类:影响范围和紧急程度。两个维度交叉出四个象限,每个象限对应不同的提醒策略。

消息通知落地方案:跨部门团队开展任务提醒的数据分析案例解析

4. 第四步:配置规则引擎的四个关键参数

规则引擎是落地方案真正难的地方。我在配置时重点打磨了四个参数:

  1. 触发条件:是状态变更触发、时间触发,还是依赖关系触发。我倾向于状态变更触发为主,因为时间触发容易产生大量无效提醒
  2. 升级机制:任务超期未响应时,通知升级给谁。我的经验是升级路径不要超过两级,否则会演变成"越级举报"的负面感受
  3. 静默时段:保护接收方的非工作时间和会议时间。这一点非常重要,处理不好会让整个方案被抵触
  4. 去重合并:同一任务在短时间内的多次状态变更,合并为一条通知,避免刷屏

5. 第五步:用数据验证并持续迭代

方案上线不是终点。我建议每两周做一次小复盘,每月做一次大复盘。复盘的核心问题是:哪些通知可以合并、降频或直接取消。

我们在第三个月取消了两类通知:一类是系统自动生成的任务创建提醒,一类是无需行动的状态同步。取消后触达率没变,但打开率提升了11个百分点,因为剩下的通知都更有价值了。

五、案例与数据观察:一个可复现的方案落地过程

这一节我用一个具体案例说明整个方案怎么落地。需要说明的是,出于保密考虑,我将项目做了脱敏处理,但数据结构和调整逻辑是真实的。

1. 案例背景

这是一个中大型企业的产品迭代团队,涉及研发、测试、产品、运营四个部门,约120人,横跨三个业务线。项目周期八周,关键节点52个。团队使用的协作工具包括一套项目管理平台、一套IM和一套OA系统。

这类100人以上、多业务线的组织,是跨部门通知问题最容易爆发的场景,因为部门墙厚、人员流动快、对通知规则的共识难建立。规模越大,越依赖系统化、规则化的提醒方案,而不是靠人力盯。

2. 基线数据采集

改造前,我们连续采集了三周的数据,作为对照基线:

指标 改造前基线 观察周期
通知触达率 89% 3周
通知打开率 34% 3周
任务响应时长(中位数) 19小时 3周
闭环完成率 61% 3周
周均通知总量 1473条 3周

基线数据里最刺眼的是打开率和响应时长。触达率89%说明渠道是通的,但打开率只有34%,响应时长19小时,说明通知发出去之后基本石沉大海。

3. 策略调整

针对基线暴露的问题,我们做了四组调整:

调整一:渠道收口。把任务提醒从四个渠道收拢到两个,项目管理平台作为主渠道,IM作为补充渠道,OA和邮件只保留每周汇总。这一步直接把周均通知总量从1473条降到860条。

调整二:通知分层。52个关键节点按影响范围和紧急程度分层,只有关键路径任务走即时推送,常规任务合并进每日汇总。

调整三:内容重构。所有通知模板统一为"任务+责任人+截止时间+后果"四要素结构。这一步是响应时长改善的最大功臣。

调整四:规则引擎优化。配置了依赖关系触发、两级升级机制和工作时间外的静默策略。这里我们重点用了项目管理平台的任务依赖和自动化能力,把"上游任务完成自动提醒下游责任人"这类规则做成标准配置。

4. 效果对比

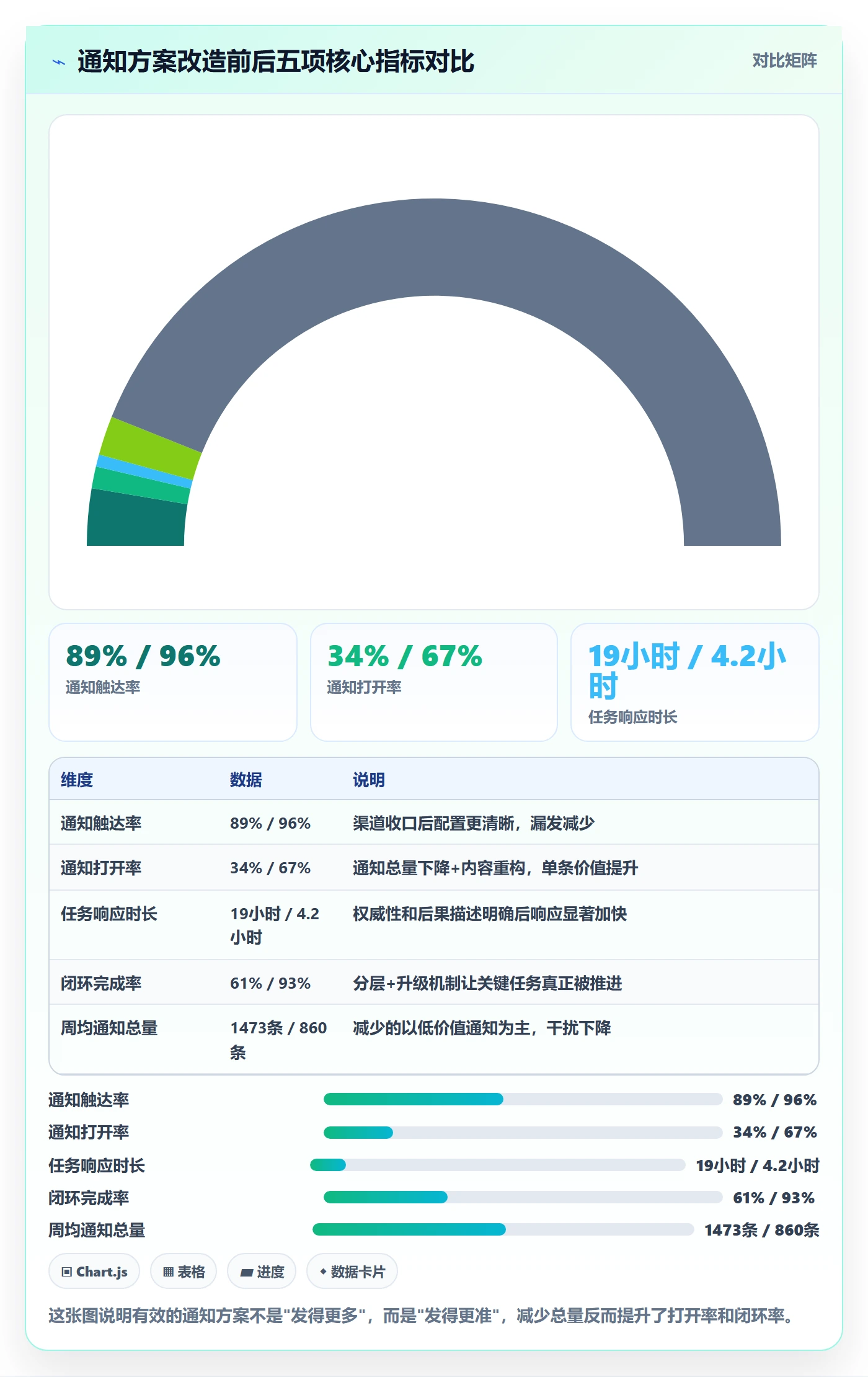

调整后我们又观察了三周,数据变化非常明显:

消息通知落地方案:跨部门团队开展任务提醒的数据分析案例解析

这组数据里我最想强调的不是响应时长从19小时降到4.2小时,而是通知总量减少了42%的同时,闭环率反而提升了32个百分点。这印证了开头的核心判断:问题不在量,在质。

5. 数据解读的三个注意事项

在看到漂亮数据时,我必须泼三盆冷水,这也是我踩过的坑:

第一,样本量。三周的观察周期对于50多个节点的项目来说,样本偏小。部分节点的响应时长波动很大,个别任务受个人因素影响明显。如果要得出稳健结论,建议至少观察六周。

第二,部门差异。四个部门的改善幅度并不均匀。测试部门的响应时长改善最明显(从22小时到3.8小时),运营部门改善最小(从15小时到9小时)。这说明方案效果和部门本身的工作节奏强相关,不能用一个平均值掩盖差异。

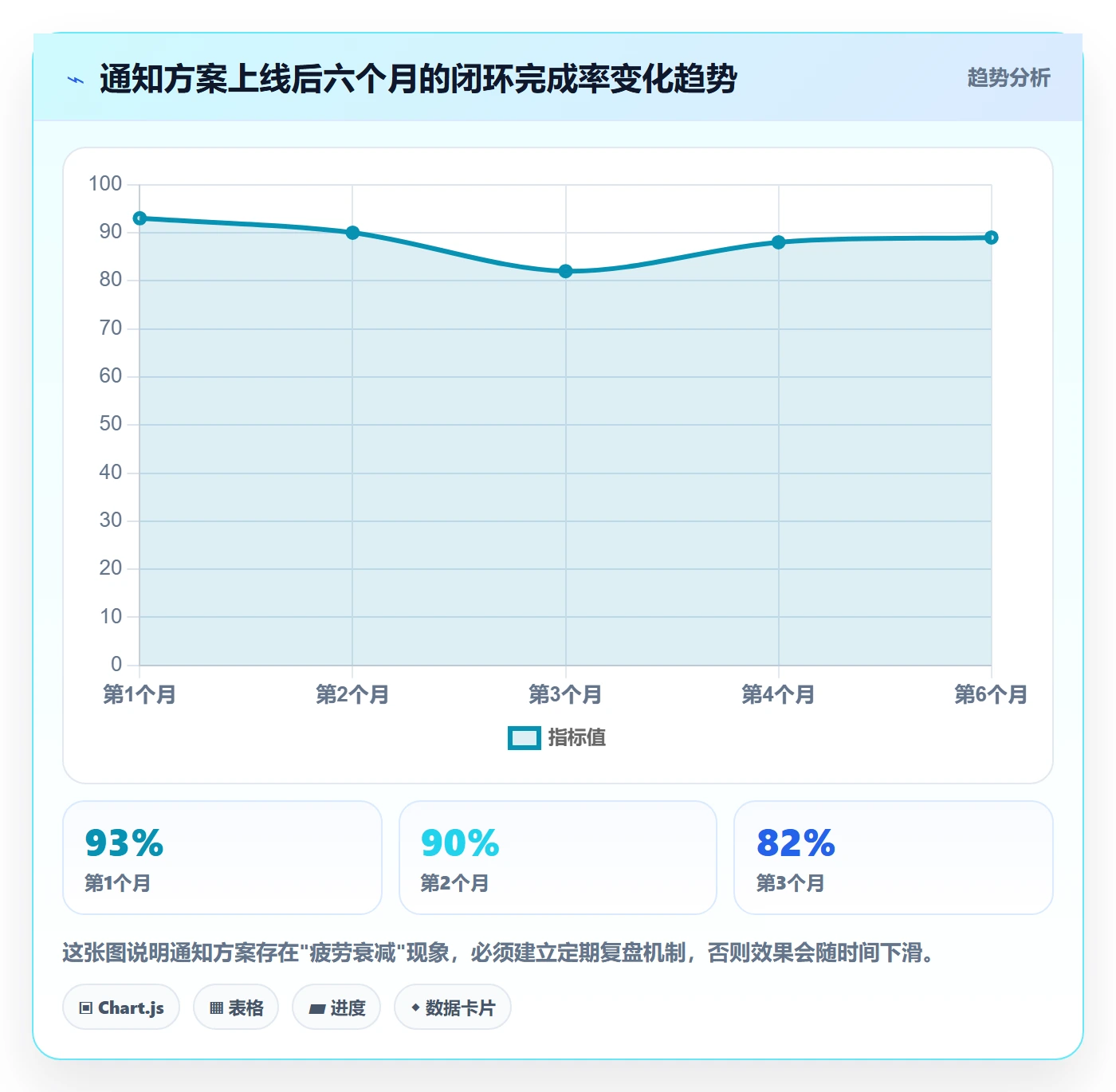

第三,时间周期。改造后的数据是在"新鲜期"采集的。我见过太多方案上线第一个月效果很好,第三个月就回到原点。所以我把闭环完成率的长期监控周期拉到了六个月。

消息通知落地方案:跨部门团队开展任务提醒的数据分析案例解析

六、不同情况下的行动建议

上面讲的是完整方法论,但并不是每个团队都需要全套方案。我按团队规模和协作复杂度,给出三档建议。

1. 小团队(20人以下,单业务线)

这个阶段不建议上复杂规则引擎,投入产出比不划算。我的建议是:

  • 统一到一个主渠道,把任务提醒从IM聊天流里剥离出来
  • 通知模板强制包含"责任人+截止时间"两个要素
  • 每周固定时间人工复盘一次未闭环任务

关键动作是"统一渠道",其他都可以暂时将就。小团队最大的优势是人少、沟通直接,只要渠道不分散,通知基本不会丢。

2. 中型团队(20,100人,跨2,3个部门)

这个阶段是通知问题的高发期,需要引入分层策略和基础的数据监控。

  • 建立前面提到的四个核心指标,每周采集一次
  • 对关键路径任务做分层,非关键任务合并提醒
  • 配置基础升级机制,超期任务自动提醒上级
  • 每两周做一次通知精简复盘,主动取消低价值通知

这个阶段我建议选择具备自动化规则配置能力的项目管理平台,因为跨部门协作一旦超过两个部门,靠人工同步的时间成本会急剧上升。

3. 中大型组织(100人以上,多业务线跨部门)

这是跨部门通知问题最复杂的场景。像前面案例里120人、四个部门、三个业务线的团队,我建议的方案要更系统:

  • 建设统一的通知中台或使用支持多系统集成的项目管理平台,把各业务线的提醒出口收口
  • 建立完整的规则引擎,覆盖触发、升级、静默、去重四类逻辑
  • 配置数据看板,长期监控闭环完成率的衰减趋势
  • 把通知规则纳入部门协作SOP,让接收方参与规则优化

这个规模的组织往往还涉及数据合规、私有化部署等要求,选型时要把这些前置条件考虑进去。我接触过的一些国产项目管理平台,在私有化部署和从海外工具平滑迁移方面已经有比较成熟的方案,对有国产替代需求的中大型组织是一个现实选项。

消息通知落地方案:跨部门团队开展任务提醒的数据分析案例解析

七、不同情况下的取舍:没有完美方案,只有匹配方案

最后讲讲取舍。任何通知方案都有代价,关键在于你愿意接受哪种代价。

1. 取舍一:即时性 vs 干扰度

即时推送能保证关键任务第一时间被看到,但必然带来干扰。我们的选择是只给关键路径任务即时推送的权利,其余一律汇总。代价是部分非关键任务可能晚几个小时才被看到,但换来的是所有人对即时推送的信任度。

如果一个团队无法承受任何延迟,那就要接受高干扰,并且必须配套更强的静默策略,否则方案很快会被抵触。

2. 取舍二:自动化程度 vs 维护成本

规则引擎越复杂,自动化程度越高,但维护成本也越高。我见过太多团队配置了精美的规则,三个月后没人维护,规则变成僵尸。我的建议是规则数量控制在一屏能看完的范围内,宁可少几条,也要保证每条都有人负责。

3. 取舍三:数据监控粒度 vs 隐私边界

监控越细,诊断越准,但越容易触碰员工隐私边界。这里必须强调:通知方案的目标是降低协作摩擦,不是监控个人。

我的做法是只采集任务层面的指标,不采集个人层面的行为数据。比如监控"任务响应时长",但不监控"某人几点打开了消息"。这条边界一旦模糊,方案就会从协作工具变成管理工具,员工的抵触会让所有数据失真。

4. 取舍四:自研 vs 采购

自建通知中台的灵活度最高,但开发和维护成本对多数团队来说不现实。采购成熟的项目管理平台能快速落地,但功能受限于平台能力。

我的判断是:除非你的组织规模超过500人且有专职平台团队,否则优先选择成熟平台,把精力放在规则设计和运营上。通知方案的价值90%在运营,10%在工具。

取舍维度 倾向A 倾向B 我的建议
即时性 vs 干扰度 全量即时推送 全量汇总推送 关键路径即时,其余汇总
自动化 vs 维护成本 复杂规则引擎 极简规则 一屏能看完,每条有人负责
监控粒度 vs 隐私 细到个人行为 完全不监控 只监控任务层面指标
自研 vs 采购 自建中台 直接用现成工具 500人以下优先采购
七、不同情况下的取舍:没有完美方案,只有匹配方案

结语:通知不是技术问题,是协作设计问题

回到最开始那个延期11天的项目。复盘到最后,我们没有换工具,没有加人,而是重新设计了通知的分层规则、内容结构和升级机制。三个月后,同类项目的关键节点延期率下降了七成。

我想强调的独特观点是:跨部门任务提醒的落地,本质上不是"怎么把消息发出去"的技术问题,而是"怎么让正确的人在对的时间以对的方式看到对的事"的协作设计问题。工具只是载体,规则和数据才是核心。

如果你正在被"消息发了没人理"困扰,我的下一步行动建议很具体:

  1. 先用两周时间采集四个基线指标:触达率、打开率、响应时长、闭环率
  2. 根据断点定位决定改渠道、改内容还是改规则,不要一次全改
  3. 选一个跨部门小场景试点,跑通后再推广
  4. 把两周一次的通知精简复盘写进团队SOP,对抗效果衰减

不要追求一步到位的完美方案。通知方案的成熟度,是靠一次次数据复盘迭代出来的,而不是靠一次性设计出来的。先动起来,用数据说话,你会发现跨部门协作的摩擦,比想象中好解决得多。

结语:通知不是技术问题,是协作设计问题

常见问题解答(FAQ)

1. 跨部门任务提醒的通知触达率、打开率、响应时长这些指标,到底该按什么口径统计才算合理?

我们团队刚把提醒从邮件切到IM,老板让我出一份周报证明方案有效。我拉了一版数据,结果显示触达率98%但任务还是老延期,被质疑数据造假。我现在很懵,不知道该统计哪些指标、按什么时间窗口算,才能既反映真实情况又不被挑刺。

先明确一点:触达率是技术指标,不是效果指标,单看它必然被质疑。建议建立三层口径。第一层是送达层:触达率=(实际送达人数/应送达人数)×100%,口径是消息成功投递到客户端,这个数字通常接近100%,只用来排查渠道故障,不用于汇报效果。

第二层是阅读层:打开率=(消息被点开人数/实际送达人数)×100%,统计窗口建议取通知发出后24小时,跨部门场景不要用2小时这种短窗口,因为非直属领导的任务很多人是次日才处理。

第三层是行动层:响应时长=接收方首次对任务做出动作(接单、评论、改状态)的时间减去通知发出时间,取中位数而不是平均值,因为个别隔天才看的人会把均值拉爆。汇报时把这三层一起放,重点讲第三层的中位数变化和周环比趋势,同时标注样本量。

如果你的触达率接近100%但响应中位数没降,说明问题不在通道而在通知内容和权责设计,这时候该优化的是提醒里的行动指向,而不是继续加推送频率。

2. 跨部门场景下,怎么让非直属领导发出的任务提醒被真正重视,而不是被当成系统噪音划掉?

我是项目PM,经常要推动其他部门的负责人交材料,但我和他们没有汇报关系,发的提醒经常石沉大海。试过@所有人、抄送老板、加急标记,要么得罪人要么没效果。到底有没有不靠职权也能提升响应率的做法?

核心判断是:跨部门提醒的响应率,取决于接收方感知到的权威性、后果清晰度和行动成本,而不是推送强度。可执行做法有四条。第一,借权威不借权力:提醒文案里显式写明任务来源,比如由某部门负责人牵头的季度评审需要你提供X,让接收方知道这不是PM个人催办。

第二,把后果写进通知:明确不完成的连带影响,例如缺这份材料会导致评审延期到下周,而不是只写请尽快提交。第三,降低行动成本:通知里直接给出一句话回复模板或单一入口链接,让接收方能在30秒内完成响应,响应率通常明显高于需要跳转多个系统的通知。

第四,升级机制要克制:首次通知后给足约定时限,超时再抄送双方负责人,且抄送前先私聊打招呼,避免让对方觉得被公开施压。判断依据上,你可以按周对比直属领导通知和非直属领导通知的响应时长中位数差值,如果差值持续在2倍以上,说明权威性设计没做到位,而不是对方不配合。

3. 通知方案效果不理想时,怎么判断该调渠道、调内容还是调推送规则?

我们上线提醒三个月,数据一直不温不火。开会时有人说换工具,有人说加推送频次,有人说怪业务部门不配合。我手里只有一份打开率报表,完全不知道该往哪个方向改,怕改错了背锅。

用最小数据集做一次断点定位,就能把方向锁定。做法是沿着通知链路分三段取数。第一段送达层:触达率明显低于95%,问题在渠道或账号配置,比如部分人没绑定IM、邮件进了垃圾箱,这时该调渠道收口,而不是加频次。

第二段阅读层:触达率高但打开率低于30%,问题在通知内容本身,比如标题是系统自动生成的编号、正文没有行动指向,这时该改文案结构和标题写法,把谁做什么何时截止放在首屏。第三段行动层:打开率高但响应中位数超过48小时,问题在权责和后果设计,这时该调升级机制和任务归属。

注意口径上的一个坑:打开率要按去重人数算而不是消息条数算,否则频次一加数据就虚高。另外建议按部门拆分看,跨部门场景里不同部门的响应基线差异很大,先优化最差的那个部门,用两周数据验证后再推广,比全局调整风险低得多。

4. 做通知效果复盘时,样本量小、部门差异大,怎么保证结论不被质疑成拍脑袋?

我们公司总共就一百多人,跨部门项目组经常只有七八个人参与。我拉了数据想做复盘汇报,但一想样本这么小、各部门情况又完全不一样,感觉怎么说都会被怼。有没有适合小样本、小团队的数据分析口径和表达方式?

小样本下的复盘,关键不是追求统计显著性,而是把口径、分组和归因说清楚。三条可执行原则。第一,改绝对值对比为个体内对比:不要拿A部门和B部门横向比,而是比同一批人在策略调整前后的响应时长中位数变化,这样天然规避了部门差异。

第二,明确标注样本量和周期:写清本轮统计覆盖N人、M条通知、时间窗口为X月X日至X月X日,并声明样本量小、结论仅供参考,主动交代比被追问更安全。第三,用趋势而非单点下结论:至少取连续三到四周的周数据看方向,如果中位数连续两周下降才认为是趋势,单周波动归因于偶发因素。

汇报结构上建议用假设-验证-结论的方式,例如先写假设是分层触达能降低响应时长,再写验证方式和数据,最后写结论和下一步动作。这样即便数据不漂亮,逻辑也是站得住的,评审方很难用拍脑袋来否定一个有口径、有周期、有归因的复盘。

核心关键词

读者评论

谢
谢舒然

文章把通知失效归因于信息过载而非信息不足,这点很戳中实际。我们团队也是四个协作系统并行,人均每天几十条消息,关键提醒经常被淹没。后来砍掉两个渠道,打开率反而上去了,和文中数据一致。

马
马嘉宁

关于权威性影响响应率的分析很实在。同样的任务,直属领导发和系统自动推送的响应速度差距巨大。我们试过让PM统一转发关键提醒,效果比系统直接推好很多,但PM工作量太大,后来还是得靠规则引擎分层处理。

龚
龚泽宇

规则引擎的四个参数,触发条件、升级机制、静默时段、去重合并,确实是落地难点。我们之前只做定时推送,结果消息刷屏被投诉。后来加了合并和静默,抵触情绪才降下来。不过升级路径不超过两级这点,执行时还要看组织文化。

李
李泽宇

用触达率、打开率、响应时长、闭环率四个指标做诊断,这个框架很实用。我们卡在打开率低但不知道问题出在标题还是时机,按文中的判断逻辑排查后,发现是发送时间集中在午休,调整后改善明显。数据驱动比拍脑袋靠谱。

文章包含AI辅助创作:消息通知落地方案:跨部门团队开展任务提醒的数据分析案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/448480

赞 (0)
飞飞飞飞
自动提醒实操方法:跨部门团队提升任务提醒效率的协同管理方法与模板
上一篇 49分钟前
催办最佳实践:跨部门团队任务提醒数据分析,常见问题
下一篇 49分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
