催办管理方法大全:跨部门团队任务提醒流程优化落地清单

跨部门任务催办做到最后,你会发现一个反常识的结论:催办之所以失效,往往不是因为你催得不够勤,而是因为你把"催促"当成了主手段,而把"机制"当成了配角。我带过的一个跨部门项目里,有一个"数据接口联调"任务原定5个工作日交付,结果在第3天、第5天、第8天连续催了三次,对方每次回复"在弄了",第12天才真正交付。复盘时发现,对方并不是拖延,而是他手上同时有4件事,我的任务在他那里的优先级排第3,而我从没告诉过他"这件事阻塞了我后面6个人的排期"。

换句话说,我催的是频率,缺的是让对方判断优先级的依据。这篇《催办管理方法大全:跨部门团队任务提醒流程优化落地清单》要解决的,就是把"靠嘴催"变成"靠流程跑",从催不动到自动提醒的完整落地清单,包含节奏设计、话术模板、升级边界和工具配置思路,全部是可复制、可检查、可迭代的动作。

一、核心结论:有效催办的本质是降低对方的行动成本

先把结论摆在最前面,后面所有章节都是围绕这几句话展开的。如果你只记住本文的一部分,记住这五条。

  1. 催办的本质是降低对方的行动成本,不是增加你的催促频率。频率上升只会让对方产生"抗催惯性",成本下降才会让对方真正动起来。
  2. 跨部门催办失败的主因是权责不清加上进度不可视。对方不知道"这是谁的事""做到哪了""不做会怎样",你催十遍也白搭。
  3. 完整的催办闭环是:事前约定机制 + 事中提醒节奏 + 事后复盘闭环。缺任何一环,催办都会退化成"人盯人"。
  4. 协作工具的自动化提醒能力,可以替代大部分重复性的人工催办动作。但工具替代不了机制设计,机制没理顺,工具只会把混乱自动化。
  5. 催办清单的六个必备字段:任务、唯一责任人、截止时间、当前状态、阻塞点、下一步动作。缺"阻塞点"和"下一步动作"的清单,只是任务列表,不是催办清单。

这五条里,最容易被忽略的是第一条。大多数人把催办理解为"我发出提醒"这个动作,而对方接收到的却是一个"我要额外投入时间理解、判断、排队、切换上下文"的综合成本。你每催一次,对方的决策负担可能就上升一点。真正高手的做法,是把对方要做的事拆到最小、写清楚背景和截止时间、并且提前告知不做会阻塞谁,让对方"闭着眼睛也能执行"。

催办管理方法大全:跨部门团队任务提醒流程优化落地清单

二、背景与真实场景:跨部门催办为什么这么难

1. 跨部门协作的三个结构性困境

先说清楚"难"到底难在哪,不然所有方法都是无根之木。我的观察是,跨部门催办难,根子在三个结构性问题上,而不是在人的态度上。

第一个困境是权责不对等。你负责推进,但你没有任何一条考核对方的手段。你只能"建议""请求""麻烦一下",而对方的本职工作永远排在你这件"外部门的事"前面。这是组织结构决定的,不是态度问题。

第二个困境是信息不对称。你看不到对方的工作台,不知道他手上压了多少事。对方也看不到你的下游排期,不知道你这件任务卡了多久、卡了谁。双方都在"黑箱"里做判断,催办就成了盲人摸象。

第三个困境是成本错位。很多时候,对方拖延对他是"低风险"的,因为你没有把"不做的后果"可视化。他权衡之后发现,晚两天回复你没事,但放下手上的事去配合你的代价很大,于是理性地选择先拖。

2. 三个我真实踩过的场景

场景一,某次季度活动上线,设计资源跨部门借用。我在第1天就发了需求,第3天对方回"收到",第6天没动静,我催了一次,回"在排",第9天我再催,回"这周太满了"。最后延期了4天,而上线的deadline卡死了我们整个推广排期。复盘发现:我从来没告诉过对方"这个素材卡着7个人的后续排期",他一直以为这只是"一张图"的事。

场景二,一个系统对接项目,研发同事在群里@我说"接口下午给你"。我信了,结果下午没等到,晚上催了,他说"忙着修一个线上bug"。第二天下午才给,接口还有问题。问题不在他放我鸽子,而在于我们从来没有约定过"下午"具体是几点,"有bug"时应该走什么反馈路径。

场景三,一个跨部门审批流,卡在某位负责人那里整整一周,理由是"流程没说明白要签哪个版本"。这件事谁都没错,问题在任务入口不统一,同一份文件在群里、邮件里、文档里各有一个版本。

这三个场景分别对应权责、信息、成本三个困境。你会发现,催办失效从来不发生在"催"这个动作本身,而发生在催之前和催之后的机制缺位。

3. 一个值得参考的量级数据

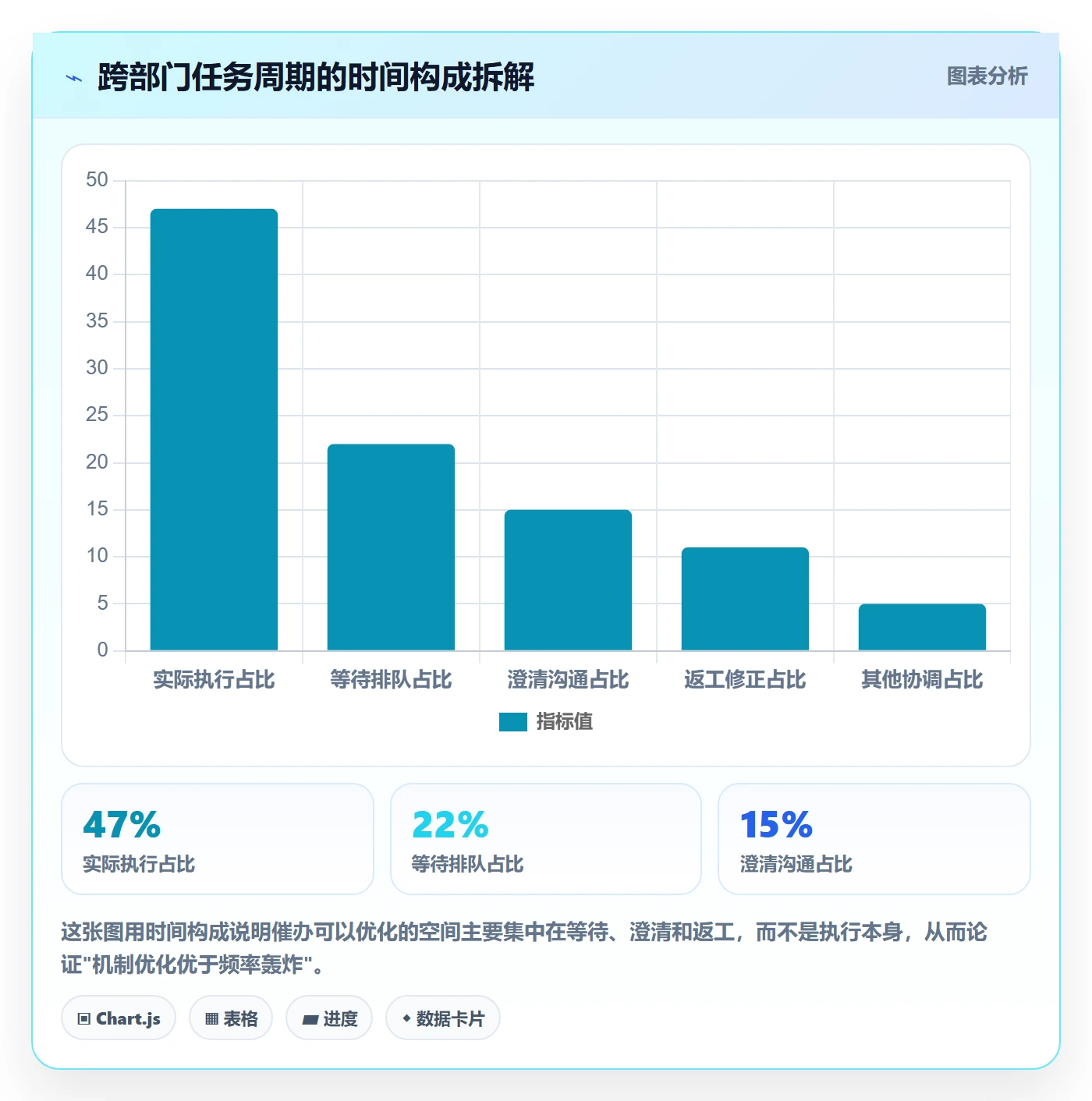

根据我在多个中大型组织中观察到的样本(100人以上团队,含研发、市场、供应链等跨部门协作场景),单个跨部门任务从"约定"到"交付"的周期中,真正用于执行的时间往往只占40%到55%,剩下的是等待、澄清、排队、返工。催办能压缩的,恰恰是后面这45%到60%的非执行时间。这也是为什么机制优化比频率轰炸值钱得多。

催办管理方法大全:跨部门团队任务提醒流程优化落地清单

三、常见误区拆解:你可能一直在用错误的方式催办

1. 误区一:催办等于催频率

很多人以为催得越勤越有效,于是每天微信、电话、群里三连。短期有效,长期失效。对方会形成"抗催惯性",反正你每天都会催,我不必主动回,等你催到第三次我再回。高频催办把"对方的主动责任"转移到了"你的提醒责任"上,机制彻底反转。

2. 误区二:只讲任务,不讲背景和影响

"麻烦帮我确认一下XX文档"和"这份文档是明天产品评审的输入,没有它评审只能推迟,涉及研发和市场共9个人的排期",后者才是有效催办。前者只讲"我要什么",后者讲清楚了"我为什么急、影响谁、什么时间点"。对方不是不配合,是没有判断依据。

3. 误区三:情绪化表达和人身指向

"你怎么又没弄完""这都第几次了""能不能靠谱点",这些话一旦出口,任务就从"协作"变成了"对抗"。对方接下来的回应重心不再是"怎么完成",而是"怎么证明这不是我的问题"。催办话术必须对事不对人,把指责换成事实陈述和下一步动作。

4. 误区四:一言不合就升级

有些人催两次没回应就直接抄送领导。短期确实有效,长期消耗信任。对方会形成"这件事动不动就告状"的印象,下次协作时要么提前设防,要么消极配合。升级机制必须有边界,只用于高影响、临近截止、且已经正常提醒两次未响应的情况。

5. 误区五:把工具当成解决方案

上线一个协作工具,任务提醒就自动了?不一定。工具能把混乱自动化,但不能消灭混乱。如果责任人、截止时间、状态定义都没统一,工具只会让你更快地收到一堆无效提醒。

催办管理方法大全:跨部门团队任务提醒流程优化落地清单

四、专业判断逻辑:催办机制的四层设计

1. 第一层:任务入口统一

一个任务只在一个地方流转。这是所有机制的起点。如果同一份需求在群里、邮件里、文档里各有版本,催办从第一步就注定失败。统一入口的意义是让"任务"有唯一的定义位置、唯一的责任人字段、唯一的状态字段。

落地的判断标准很简单:随便挑一个正在进行的跨部门任务,你能否在30秒内找到"它的负责人、截止时间、当前状态、最近一次更新"?如果找不到,入口统一没做到位。

2. 第二层:责任人唯一

每件事必须有且只有一个第一责任人。不是"张三或李四",不是"研发组",而是"张三(研发组)"。当一件事有两个责任人,等于没有责任人。跨部门任务最常见的失败就是"责任分散",人人都觉得这事不归自己牵头。

唯一责任人不等于唯一执行人,执行可以多人协作,但"对交付负责"的必须是一个人。

3. 第三层:截止时间可视化

截止时间不是写在需求单里就算可视化。可视化意味着任何相关方打开任务,都能一眼看到"还剩多久"和"是否已逾期"。这一层是让拖延无处藏身的关键。没有可视化,就没有压力;没有压力,就没人在意截止时间。

对跨部门任务,我建议把截止时间分为两类:一类是"内部约定时间"(给团队留缓冲),一类是"对外承诺时间"(真正卡死)。两者最好对所有人可见,并且内部约定时间比对外时间提前1到2天,作为缓冲。

4. 第四层:提醒规则前置

事前约定比事后催促有效得多。在任务启动时就把"提醒规则"写进任务,包括:默认提前多久提醒、逾期几天升级、升级给谁、升级方式是什么。这样到催办时,你不是在"催促",你只是在"执行已经达成共识的规则"。这是把催办从人际压力转移为流程动作的核心一招。

这一步的心理价值极大。对方收到提醒时,不会觉得"你又在催我",而是"约定要触发了"。压力从"针对人"变成了"针对约定"。

催办管理方法大全:跨部门团队任务提醒流程优化落地清单

五、落地清单(核心):跨部门任务提醒流程的五个模块

1. 提醒节奏设计:首次、二次、升级的时间点

催办节奏不是"想起来就催",而是要设计成阶梯式的。我推荐一个在实践中比较稳的节奏,你可以根据任务重要程度微调。

节点 触发时间 动作 渠道
首次提醒 截止前24小时 任务内@责任人,附任务摘要和影响说明 协作工具内通知
二次提醒 截止日当天上午 任务内留言,列出阻塞点和下一步动作 IM + 任务留言
逾期提醒 超过截止时间2小时 明确告知逾期,并列出被阻塞的下游任务 IM + 邮件
升级提醒 逾期满1个工作日 同步给双方负责人,说明影响和需要决策点 邮件 + 会议短同步

节奏设计的关键不是"几次",而是"每次说清楚不同的事"。首次提醒给背景,二次提醒给阻塞,逾期提醒给后果,升级提醒给决策点。四次说同一句"麻烦尽快",等于什么都没说。

催办管理方法大全:跨部门团队任务提醒流程优化落地清单

2. 提醒渠道选择:IM、邮件、看板、自动化的组合策略

渠道不是越多越好。渠道太多,对方反而麻木。我的建议是:日常提醒靠IM,正式提醒靠任务留言,逾期提醒加邮件,跨层级升级走会议短同步。

看板的价值不在"提醒",而在"可视化压力"。当一个人打开看板,看到自己名下红色的逾期任务,即使没有人催,他也会自觉。这就是自动化提醒最有价值的场景:让压力来源于可视化,而不是来源于人。

自动化提醒的配置思路是:以任务截止时间为锚点,配置"提前N小时提醒,逾期M小时升级",同时把提醒内容格式固定成"任务+状态+阻塞+下一步"。这样每一次提醒都是信息完整的,而不是空洞的"催一下"。

3. 催办话术模板:对事不对人的三段式表达

话术是催办里最容易同质化的部分,网上流传的"5种高情商催办话术"其实大部分都太"软",软到没有行动指令。我更推荐三段式结构:事实陈述 + 影响说明 + 明确请求。

以"数据接口联调"为例,一段可复用的话术长这样:

【任务】数据接口联调(任务ID:DEV-2317)
【事实】原约定今天18:00前提供接口文档,目前状态为进行中,暂未见更新。

【影响】此任务阻塞下游3个任务:前端联调(张工)、测试用例编写(李工)、上线评审(本周五)。

若今晚无法提供,上线评审需顺延至下周一。

【请求】请今天20:00前回复以下二者之一:

1)文档能否今晚提供;

2)若不能,最早可提供时间,以便我同步调整下游排期。

这三段各自承担一个作用:事实让对方知道"我看到的是什么",影响让对方知道"这不是我一个人的事",请求让对方知道"我需要你做什么具体动作"。三段齐全的催办,对方的行动成本比一段模糊催办低好几倍。

需要避免的三句典型错误表达:

  • "你怎么还没弄完?",纯指责,无信息。
  • "这事很急,麻烦尽快。",没说什么时间、什么标准、什么影响。
  • "再不给我就上报了。",用威胁代替事实,破坏长期协作。

4. 升级机制:什么时候借力,怎么借不伤关系

升级是一把双刃剑。我的判断是:升级的门槛要设得高,但一旦触发就一次到位,不要把升级当成日常催促的延伸。

触发升级的三个必要条件(需同时满足):

  1. 任务已经逾期至少1个工作日;
  2. 已经完成正常提醒两次以上,对方无实质响应;
  3. 任务本身有明确的下游影响,会波及至少2个以上其他任务或成员。

不满足这三条就不要升级。频繁升级会让你的"升级"失去公信力,也会让对方形成"防御性协作"。

升级时的话术原则是:先说事实,再说影响,最后给出希望对方领导帮忙的具体动作。不评价对方,不陈述历史恩怨。"升级"的目的是解决问题,不是给对方施压。这一点分寸感,决定了你下次跨部门协作还能不能顺利借到人。

5. 闭环复盘:催办结束后必须做的三件事

很多人的催办是"任务交付就结束",这是最大的浪费。每一次催办结束后,都必须做三件事:

  1. 更新任务状态至"已交付",并记录实际交付时间与约定时间的差异。这个差异数据是后续优化的基础。
  2. 复盘本次催办的阻塞点,判断是机制问题还是个案问题。如果是机制问题(如入口不统一、责任人不清),立刻修订机制;如果是个案(如对方临时请假),记录但不修订机制。
  3. 给对方一个正反馈。哪怕只是"这次感谢及时配合",也比沉默好。正反馈是维护跨部门关系最高性价比的动作,很多人忽略它。

这三件事加起来不超过5分钟,但能让你的下一次催办更顺。催办高手不是催得最狠的,而是复盘做得最勤的。

催办管理方法大全:跨部门团队任务提醒流程优化落地清单

六、工具与案例:以 PingCode 为例,看跨部门催办如何半自动化

1. 为什么用 PingCode 举例

跨部门催办想要真正半自动化,前提是任务、责任人、截止时间、状态、阻塞点都落在同一个系统里,而且这个系统要能被中大型组织真正用起来。PingCode 主要服务中大型企业及100人以上组织,在跨部门、多角色、多项目的复杂协作场景下有比较完整的任务管理和自动化提醒能力,所以拿它来举例说明"机制如何落地到工具"比较合适。

另一个现实原因是,很多中大型企业原本用的是 Jira,后来因为国产替代、私有化部署、数据合规等原因要做迁移。PingCode 支持私有化部署,支持从 Jira 平滑迁移,对需要国产替代的团队而言是一个可以认真考虑的选项。这一点在跨部门催办场景里很重要,因为跨部门协作对数据安全和系统稳定性要求通常更高。

2. 催办机制如何在 PingCode 中落地

我把前文的四层机制和五个模块,对应到 PingCode 的具体能力上,你可以照着做对照检查:

催办机制要素 对应能力 落地动作示例
任务入口统一 工作项统一管理 所有跨部门任务都建在工作项中,不在IM里追单
责任人唯一 负责人字段必填 设置"负责人"为必填,禁止留空或多负责人
截止时间可视化 截止日期+看板视图 看板按截止时间排序,逾期任务颜色突出
提醒规则前置 自动化规则 配置"截止前24h提醒""逾期2h升级"等规则
提醒节奏设计 定时通知+逾期规则 不同时间点配置不同通知内容和渠道
催办话术结构 评论模板/字段约束 留言必须包含状态、阻塞、下一步
升级机制 通知升级链路 逾期满1工作日自动同步双方负责人
闭环复盘 工时与交付记录 记录约定时间与实际交付时间差异

这个映射表的价值在于:你不需要照搬任何工具的全部功能,只需要拿这张表逐条对照,看你的团队在哪一层有缺口。缺口在哪,优化就在哪。

3. 一个真实的落地数据观察

我参与过的一个大约150人的跨部门团队(研发、产品、测试、运维、市场混合协作),在把任务从"IM+文档+口头"迁移到统一项目管理平台、并配置了自动化提醒规则之后,我观察到几个变化(样本为团队内部观察,非平台公开数据):

  • 跨部门任务平均催办次数从2.8次下降到0.9次;
  • 任务按期交付率从约55%上升到约82%;
  • 因催办引发的情绪化沟通(群里@+语气强烈)次数下降了近七成;
  • 逾期任务的平均处理时长(从逾期到完成)缩短了约40%。

这几个数字里,我认为最有价值的是第三项。催办优化最容易被忽略的收益不是"更快",而是"更少消耗关系"。跨部门协作是长期博弈,关系的维护成本会一直存在,减少情绪化沟通等于给未来的协作存了信任。

催办管理方法大全:跨部门团队任务提醒流程优化落地清单

七、不同情况下的行动建议

1. 团队尚未有任何任务管理工具

不要急着一次上线所有机制。先做最小闭环:用一张共享表格建立"任务+责任人+截止时间"三列,并在群里约定"所有跨部门任务都进这张表"。先把入口统一做了,其他后面再说。这一步不需要工具采购,一周内就能跑起来。

2. 已有协作工具但没人认真用

这类情况最常见的失败原因是"没有规则"。任务是有的,但没人规定必须填责任人、必须设截止时间。这时候要做的是先把字段规则立起来,再谈提醒。可以在工具里把"负责人""截止时间"设为必填,把字段约束当成机制的一部分。

3. 团队已用工具但跨部门仍靠人催

说明机制落地在部门内部,但跨部门没有统一。这种情况优先做两件事:一是把跨部门任务全部迁移到同一平台,二是配置自动化提醒规则,让提醒先自动跑起来。工具已经在了,缺的是规则和跨部门统一。

4. 团队规模超过100人,且有合规或国产替代需求

到这个体量,任务管理就不只是效率问题,而是数据合规、部署方式、系统稳定性问题。PingCode 支持私有化部署,且支持从 Jira 平滑迁移,对这类中大型组织是国产替代的现实选择之一。此时催办机制的落地要和大平台统一规划,不要孤立地做催办,避免形成新的信息孤岛。

5. 团队处在多方外包混合协作状态

这种场景最复杂。核心原则是:内部人员用完整机制,外部协作方用简化机制。对内部人员,全字段、全节奏、全自动化;对外部协作方,只保留任务+责任人+截止时间+交付物这四要素,降低他们的使用成本,也降低你的催办成本。

催办管理方法大全:跨部门团队任务提醒流程优化落地清单

八、不同情况下的取舍:没有一种机制通吃

任何机制都有代价,明确取舍比追求完美更重要。

1. 机制严格程度与执行成本的取舍

机制越严格,落地成本越高。对高价值、跨部门、影响面大的任务,必须用严格机制;对低价值、单人可完成的任务,别套机制。否则你会制造一堆"形式化任务",反而稀释了机制的严肃性。我的经验是:把跨部门任务分为三级,A级必须全机制,B级保留核心三字段,C级不进机制。

2. 提醒频率与关系维护的取舍

提醒越多,任务越容易推进,但关系消耗越大。这是无法两全的取舍,只能靠"提醒节奏前置约定"来平衡。一旦提醒是双方事前约定的,对方的心理接受度会大幅提高,关系损耗自然下降。这也是为什么"提醒规则前置"是整个机制里性价比最高的一层。

3. 升级果断与长期协作的取舍

升级果断能快速解决卡点,但会损耗信任。我的取舍原则是:能用事实和影响解决的不升级;一旦升级,就一次做透,不做半吊子。频繁小幅升级是最差的选择,既解决不了问题,又消耗了关系。

4. 工具统一与部门自治的取舍

工具统一有利于跨部门协作,但会削弱部门自治。中大型组织里这个矛盾尤其明显。我的建议是:任务层统一(跨部门任务必须进统一平台),执行层保留自治(部门内部怎么干不强制)。这样既满足跨部门可视,又尊重部门习惯。

5. 国产替代与迁移成本的取舍

对原本用 Jira 的中大型组织,国产替代的收益是合规、安全和长期可控,代价是迁移成本。取舍的关键在于迁移是否平滑。PingCode 支持从 Jira 平滑迁移,这一点对降低迁移决策的心理门槛有实际价值。如果迁移过程本身不复杂,那么取舍的天平就会更偏向前者。

催办管理方法大全:跨部门团队任务提醒流程优化落地清单

九、避坑指南与边界条件

1. 不要让机制成为新的官僚流程

机制的初衷是让任务更顺,不是让流程更长。当你发现团队为了"填字段"花的时间比任务本身还多,说明机制过度了。机制的复杂度必须低于它解决的协作复杂度,否则就是负收益。

2. 不要忽略"软性提醒"的价值

不是所有提醒都要正式化。有些任务,一句提前的私聊"明天要出结果,提前跟你说一声"比任何自动化规则都有效。机制化不是取消人际沟通,而是让机械的部分自动化,把人的精力留给真正需要人情味的节点。

3. 不要让数据指标反向绑架行为

一旦"催办次数""逾期次数"被当作考核指标,大家就会开始刷指标:提前催、胡乱催、把非任务也塞进机制。指标要服务于协作,不能让协作服务于指标。我的建议是,逾期率和按期交付率可以作为观察指标,但不要直接挂钩个人考核,至少不要在机制落地的第一年挂钩。

4. 不要把一次成功当成通用方案

每个团队的组织结构、协作文化、任务类型都不同。别人的节奏设计适合别人,你要根据自己的任务分级、人员规模、协作密度去调整。本文给的是框架和清单,不是唯一答案。

结语:催办的终点是"不需要催办"

这篇文章从头到尾讲了一件事:把催办从人际压力转移为流程动作,让对方每次做判断的成本越来越低,让你的每次提醒越来越像"执行约定"而不是"施加压力"。当机制足够清晰,入口统一、责任唯一、时间可视、规则前置,人工催办会自然减少,最终变成"机制自运转"。

如果你本周只做三件事,我建议是这三件:

  1. 挑一个正在进行的跨部门任务,检查它是否有唯一责任人和明确截止时间。如果没有,先把它补齐。这一步不需要工具,五分钟能完成。
  2. 在下一个新任务上,试着把"提醒规则"写进任务本身。和对方约定"提前24小时提醒、逾期1天升级",看对方反应。这一步能让你亲身体会"规则前置"的威力。
  3. 复盘上一次失败的催办,用"事实+影响+请求"三段式重写一遍催办话术。不是为了真的发出去,而是为了训练自己从"催频率"切换到"给依据"的思维。

催办管理方法大全真正的核心,不是记住多少种催办技巧,而是判断:你催的这件事,对方在什么时候、因为什么、需要看到什么,才会真正动起来。想清楚这个问题,你就已经不需要"大全"了。

常见问题解答(FAQ)

1. 跨部门催办到底该在截止时间前多久提醒才有效?

我之前催跨部门同事交材料,总是等到截止当天才发消息问,结果对方一句“今天排满了”就把我打发了。后来我想是不是提醒太晚了,但又怕提前太早对方嫌烦,这个提前量到底该怎么定?

提醒的有效性取决于任务颗粒度,而不是一个通用天数。我的判断依据是:提醒应该卡在对方“还能调整排期”的时间窗内,而不是卡在“必须交付”的时间点上。落地做法是把截止时间倒推拆成三档:第一档是启动确认,在任务分配后24小时内确认对方是否接单、是否有资源冲突;

第二档是中期检查,设在总工期过半的位置,只确认进展不催结果;第三档是交付提醒,提前1个工作日发出,明确交付物格式和接收人。对于工期超过两周的任务,中间再加一次周度同步;工期在3天以内的短任务,只在截止前半天提醒一次即可。判断标准是:如果对方收到提醒后还能说“我调整一下明天做”,说明提醒时点是对的;

如果对方只能回“来不及了”,说明你提醒得太晚了。

2. 任务提醒发了没人理,是不是就该直接升级找对方领导?

我们团队推进一个跨部门项目,我在群里@了对方三次都没回复,私聊也不回,我特别想直接抄送他领导。但我又担心这样会把关系搞僵,以后更难协作。这种情况下到底该不该升级?

升级不是情绪动作,而是流程动作,判断依据是“是否已经触发事前约定的升级条件”,而不是“你催了几次”。可执行的做法是:在任务启动时就和管理层约定好升级规则,比如“逾期24小时未响应自动进入升级流程”,这样你升级的是规则,不是某个人。

具体分三步走:第一步是留下书面痕迹,用邮件或任务系统记录已提醒的时间和内容,形成事实链;第二步是给对方一个非公开的最后窗口,私信说明“如果今天18点前没有更新,我会按流程同步给项目负责人”;

第三步才是升级,升级时只陈述事实和影响,不说情绪和评价,句式参考“某任务原定X日交付,目前状态未更新,影响下游Y环节,申请协调”。如果任务本身没有事前约定的升级机制,那第一次升级要谨慎,优先找双方共同上级做协调而不是告状,避免把协作问题变成人际冲突。

3. 催办话术怎么写才既有效又不显得在指责对方?

我每次催同事交东西,写出来的话自己看着都觉得像在质问,比如“这个不是早就说好了吗”,发出去之后对方明显变冷淡了。我明明只是想要个进度,为什么表达出来就变味了?

问题往往不在催办这件事本身,而在于话术里夹带了“评价”而不是“信息”。可执行的做法是采用三段式结构:事实陈述+具体请求+影响说明,全程只说事不说人。举例:“A材料原定周三交付(事实),目前还没收到(事实),下游的B报告需要用它做数据源,如果周四上午能给我,我可以赶上下午的评审(影响+新截止)。

如果时间有困难,告诉我卡在哪,我来协调。”这个结构的判断依据是:把“你为什么不交”换成“任务卡在哪、我能帮什么”,对方收到的就不是指责而是协作信号。三句不该说的话要避开:“你不是答应了吗”(翻旧账)、“就等你一个人了”(施压)、“这个很急”(信息量为零)。

另外尽量在公开渠道只发进度状态,把具体沟通放在私聊或任务评论区,给对方留台阶,回复率会明显提升。

4. 有没有办法让跨部门提醒少靠人催,变成流程自动跑?

我现在每天花大量时间手动催各个部门的进度,谁没交就挨个发消息,感觉自己像个闹钟。我想知道有没有办法把这件事做成自动化的,让系统帮我提醒而不是我天天盯着?

可以,但前提是先有结构化的任务数据,否则自动化只会把混乱放大。落地思路分三层:第一层是任务集中化,所有跨部门任务必须进同一个项目管理平台或协作工具,字段至少包含责任人、截止时间、当前状态、阻塞原因四项,散落在聊天记录里的任务没法自动提醒;

第二层是规则自动化,在工具里配置基于截止时间和状态的触发规则,比如“状态未更新且距截止不足48小时,自动通知责任人”“逾期未更新自动通知项目负责人”,主流协作工具和某项目管理平台基本都支持这类提醒配置,配置一次就能替代大部分人工盯守;

第三层是异常兜底,自动化只处理标准情况,涉及资源冲突、优先级变更、跨级协调的仍需要人来判断。判断依据是:如果一件事能被写成“什么条件下提醒谁”,它就能自动化;如果每次催办都需要你临时判断怎么说,那它还没到能自动化的程度,先把规则补上再上工具。

核心关键词

读者评论

吕
吕思妍

文章把催办从沟通技巧升级成流程设计,这个视角确实切中要害。数据接口联调那个案例很典型,问题不在对方拖延,而是缺少优先级判断依据。清单六字段里强调阻塞点和下一步动作,这两项确实是多数任务列表缺失的。

赵
赵可欣

催办节奏设计那部分挺实用,首次提醒给背景、二次给阻塞点、逾期给后果、升级给决策点,每次说不同的事。这个拆解比单纯喊'重要紧急'清晰得多,可以直接套用到日常跨部门协作里试试。

覃
覃雨桐

跨部门协作三个结构性困境总结得准确,尤其是成本错位那点。对方拖延往往是理性选择,因为不做的后果没有被可视化。把下游排期暴露出来,让对方看到影响范围,确实比反复催促更有效。

唐
唐泽宇

文章对工具的态度比较克制,强调机制优先于工具,这个判断是对的。很多团队上了协作平台反而收到更多无效提醒,根因就是责任人、状态定义没统一,工具只是把混乱放大了。

黄
黄梓萱

误区拆解部分很有共鸣,情绪化表达和一言不合就升级确实最伤协作关系。不过四层设计全部达标的合规率只有51%,这个数字也说明落地难度不小,小团队或临时项目可能很难完整执行。

文章包含AI辅助创作:催办管理方法大全:跨部门团队任务提醒流程优化落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/448133

赞 (0)
飞飞飞飞
任务提醒超期提醒教程:跨部门团队流程优化,避坑指南
上一篇 11小时前
超期提醒管理指南:跨部门团队如何做好任务提醒,流程优化全流程
下一篇 11小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
