任务提醒如何做好到期提醒?企业管理者数据分析与操作步骤

去年我帮一家 300 人规模的软件公司做流程诊断,翻到他们项目管理后台的一组数据:任务到期提醒的日均发送量是 1,240 条,但任务逾期率仍然高达 23%。这意味着每天有一千多条提醒被系统"尽职尽责"地发出去,却有近四分之一的提醒没有转化成按时完成。更值得注意的是,我访谈了其中 12 位任务责任人,有 9 位明确表示"提醒太多了,基本不看"。这不是某个工具的问题,而是绝大多数企业在做任务到期提醒时共同掉进的坑,把提醒当成一个功能开关,而不是一套需要数据校准的管理机制。

这篇文章不讲"点哪里设置提醒",而是从企业管理者视角出发,回答三个问题:到期提醒为什么经常失效?怎么用数据判断提醒策略是否有效?一套能落地的到期提醒操作步骤长什么样?我会结合过去几年在中大型企业做流程落地时积累的观察,给出可以直接拿去用的指标框架和操作路径。

一、先给结论:到期提醒做不好,九成不是工具问题

把话说在前面:到期提醒的失效,绝大部分不是"提醒功能没开",而是"提醒规则没有围绕任务闭环来设计"。我见过太多团队,工具里提醒配置得密密麻麻,站内信、邮件、钉钉全开了,结果任务照样逾期,负责人照样被追问。

我的核心判断是:到期提醒本质上是一个"触达,响应,闭环"的转化漏斗,和管理学里的营销漏斗结构完全一样。你发出去 1,000 条提醒,可能只有 600 条被真正看到,300 条被认真对待,最终只有 150 条在截止前完成了任务。管理者要盯的,是这条漏斗每一层的转化率,而不是发送总量。

第二个判断:到期提醒不是"越多越好",而是"越准越好"。提醒频率和任务完成率之间不是线性关系,超过某个阈值后,提醒越多、完成率反而越低,因为用户会产生"提醒疲劳",把所有提醒都当成背景噪音。

第三个判断:到期提醒必须绑定升级机制,否则它只是一条通知,不是管理动作。没有升级路径的提醒,本质上是"我告诉你了,做不做是你的事";有升级路径的提醒,才是"在约定时间内没响应,责任会自动向上传递"。

任务提醒如何做好到期提醒?企业管理者数据分析与操作步骤

二、真实场景:提醒失效到底长什么样

抽象讲道理没意义,我直接讲两个我在实际项目里遇到过的场景。这两个场景在中大型企业里非常典型,尤其适合 100 人以上的组织对照自查。

1. 场景一:运营团队的任务逾期循环

一家做内容电商的公司,运营团队 40 多人,每周要处理上百个内容排期、素材审核、渠道投放任务。他们用的工具提醒开得很全:任务截止前 1 天邮件提醒,截止当天上午站内信提醒,截止后 2 小时再补一条"已逾期"提醒。

问题出在:提醒对象只有执行人,没有协作方和审批人。一个素材审核任务,执行人提交后卡在审批人那里,审批人没收到任何提醒,因为系统默认只提醒"任务负责人"。结果执行人天天被"已逾期"提醒轰炸,但真正导致逾期的人压根不知道这件事紧急。

我让他们做了一件事:把提醒对象从"任务负责人"扩展到"当前任务卡点责任人"。仅这一项调整,两周后他们统计的跨部门任务逾期率从 31% 降到了 14%。

2. 场景二:研发团队的提醒疲劳

另一家做企业软件的研发团队,用的是某项目管理平台,提醒配置更细,每个任务到期前 3 天、1 天、当天各提醒一次。结果是:开发同学把这套提醒当成"狼来了",反正每天都有提醒,真正紧急的反而没注意。

这里的关键不是提醒少了,而是所有任务的提醒强度和任务的真实优先级脱钩了。一个 P3 的文档整理和一个 P0 的线上故障修复,收到同样的三连提醒,用户自然无法区分轻重。

我给出的建议是按优先级分层:P0/P1 任务走"早提醒+多渠道+升级",P3/P4 任务只保留截止当天一次轻量提醒。调整后,P0 任务的按时完成率明显回升,而整体提醒发送量下降了约 35%,用户对提醒的信任度反而提高了。

任务提醒如何做好到期提醒?企业管理者数据分析与操作步骤

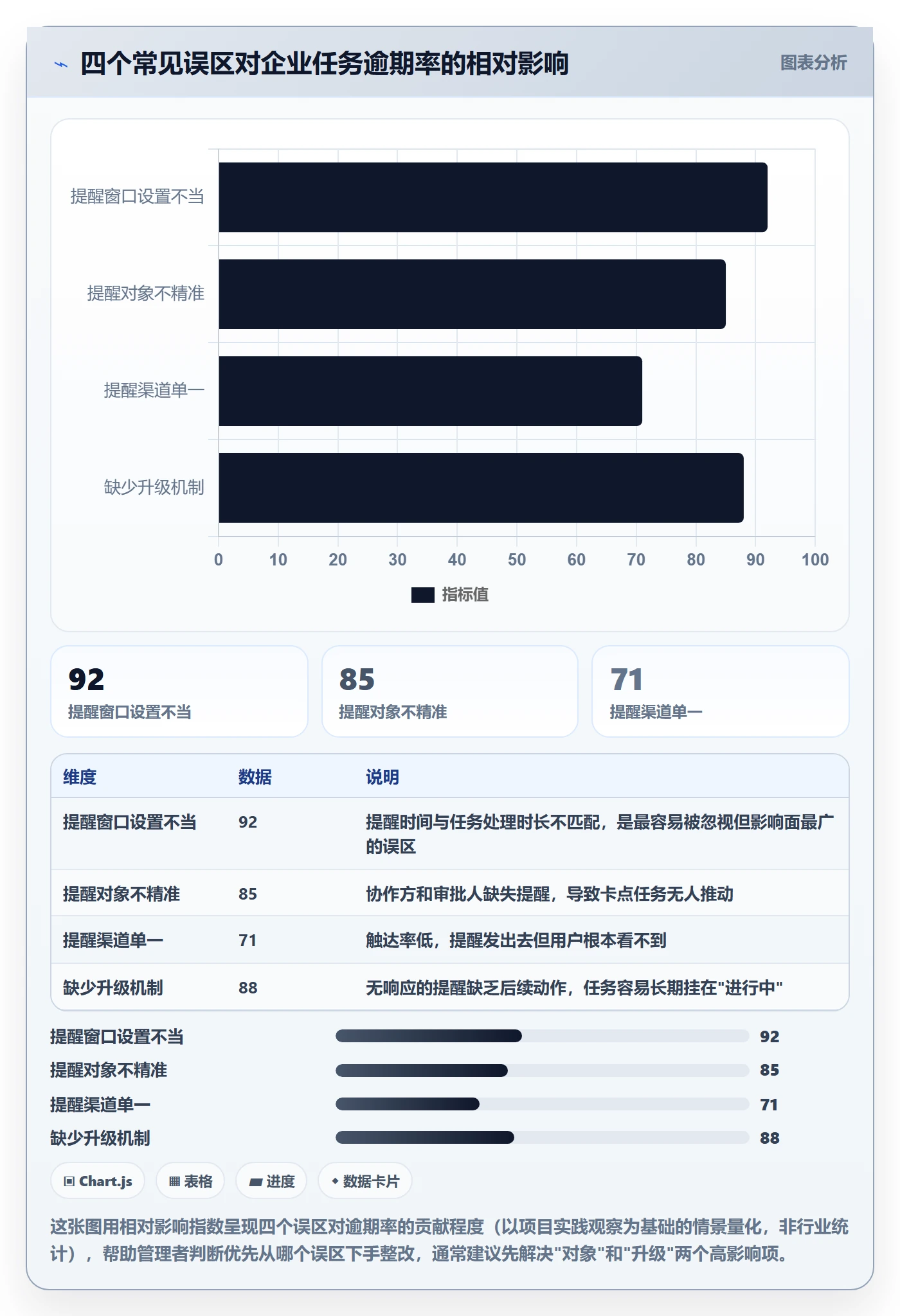

三、拆解四个常见误区:为什么你的提醒总是无效

讲完场景,我把过去几年反复遇到、也反复纠正的四个误区集中拆一下。这四个误区几乎覆盖了 80% 提醒失效的原因,值得逐条对照。

1. 误区一:只关注"提醒时间",忽略"提醒窗口"

很多人理解的到期提醒,就是"截止前 X 小时发一条"。但实际上,每个任务类型都有一个"最佳处理窗口",提醒发在窗口之外,要么太早被遗忘,要么太晚来不及。

一个需要 3 天完成的设计任务,"截止前 1 天"才提醒,用户根本来不及改。而一个 10 分钟能搞定的签到任务,"截止前 3 天"提醒,用户当天就忘了。所以提醒时间不能一刀切,要倒推任务的实际处理时长。

2. 误区二:提醒对象只看"负责人",不看"卡点人"

这是我见过最高频的错误。任务逾期的原因,往往不是执行人不做,而是任务卡在了某个协作方或审批方那里。提醒应该跟着"任务当前卡在谁手里"走,而不是固定发给某一个人。

做法上,可以考虑按任务状态动态决定提醒对象:待接单提醒负责人,处理中提醒执行人,待审核提醒审批人,待确认提醒需求方。这套逻辑一上,提醒的命中率会明显提升。

3. 误区三:提醒渠道单一,赌用户"一定会登录"

只发站内信的提醒,本质上是在赌用户每天都会登录系统。但现实是,一线执行人可能一周只登录一次,审批人可能只在被催的时候才进去看一眼。提醒渠道要覆盖用户的实际工作场景,而不是系统自己方便。

常见做法是分渠道做组合:站内信做留痕、邮件做正式通知、企业微信/钉钉做即时触达、短信做高优任务兜底。具体用哪几个渠道,取决于团队的日常协作在哪里发生。

4. 误区四:没有升级机制,提醒后无响应就"烂尾"

最要命的误区。没有升级机制的提醒,等于把管理责任完全甩给了执行人。提醒发出后没人响应,系统不再做任何动作,任务就一直挂在"进行中",直到某天领导问起来才被发现。

合理的做法是设置升级路径:首次提醒无响应 → 若干小时后提醒直属上级 → 再无响应升级到项目负责人。升级不是惩罚,而是让责任在组织里流动起来。

任务提醒如何做好到期提醒?企业管理者数据分析与操作步骤

四、专业判断逻辑:管理者应该盯住的六个数据指标

讲完误区,进入这篇文章最核心的部分,用数据判断到期提醒是否有效。我把提醒效果拆成六个指标,覆盖触达、响应、闭环三个阶段。这六个指标不需要全部上线,但至少要盯住触达率、响应率和逾期率三个。

1. 指标一:任务逾期率

定义:在统计周期内,实际完成时间晚于截止时间的任务数 / 应完成的任务总数。这是最直接的"结果指标",也是管理者最先应该看的数字。

计算上要注意口径:是按任务数算,还是按人天算?按人天算更能反映真实损失。一般来说,日常运营类任务逾期率控制在 10% 以内算健康,跨部门协作类任务在 15% 以内算正常,超过 25% 就要警惕提醒机制已经失效。

2. 指标二:提醒触达率

定义:用户实际接收到提醒的数量 / 提醒发送总量。这个指标反映的是渠道健康度。触达率低,说明渠道选得不对,或者用户把提醒渠道屏蔽了。

站内信触达率通常和用户登录频次强相关;企业微信、钉钉这类 IM 渠道触达率普遍更高,但前提是用户没关消息通知。触达率低于 70% 就说明渠道组合需要重新设计。

3. 指标三:提醒查看率

定义:用户主动点开或停留阅读提醒的数量 / 提醒触达量。触达不等于查看,用户看到了推送但没点开,就说明提醒内容没有引起足够注意。

查看率低通常有三个原因:提醒标题太模糊、提醒频率太高、提醒内容和用户当期工作无关。建议在提醒标题里带上任务名和剩余时间,比如"【今天 18:00 截止】XX 项目素材审核待你处理"。

4. 指标四:提醒响应率

定义:用户查看提醒后产生操作行为(更新进度、发起沟通、开始处理等)的数量 / 提醒查看量。这是从"看到"到"行动"的关键一跳。

响应率低,往往意味着提醒里没有给用户"下一步动作"。好的提醒不只是告诉用户"有事",还要告诉用户"现在该做什么",最好带上一键跳转任务详情或直接标记处理中的入口。

5. 指标五:首次提醒到完成的时间差

定义:任务实际完成时间减去首次提醒发送时间,取平均值或中位数。这个指标反映的是提醒的"提前量"是否合理。

如果这个时间差很小(比如平均只有 2 小时),说明提醒发得太晚,用户根本没有反应时间;如果时间差很大(比如平均 5 天),说明提醒发得太早,用户看到后很快遗忘,需要补一次临近提醒。

6. 指标六:升级提醒触发率

定义:触发升级路径的提醒数量 / 提醒发送总量。这个指标反映的是提醒机制的"健康度"。

升级触发率太高(比如超过 15%),说明前置提醒做得不好,用户根本不响应;升级触发率太低(比如接近 0),反而要警惕,可能升级规则根本没配,或者配了但没人敢用。

任务提醒如何做好到期提醒?企业管理者数据分析与操作步骤

五、数据观察与落地案例:一家 300 人软件公司的提醒体系改造

指标讲完,我讲一个完整的落地案例,方便你对照自己的团队。这家公司做企业软件,约 300 人,研发、产品、测试、实施、销售多部门协作,任务流转复杂,典型的"中大型组织提醒失灵"样本。

1. 改造前的基线数据

我进场时他们已经在用 PingCode 做项目和任务管理(PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署)。改造前我让他们的运营负责人拉了四周的基线数据:

  • 任务整体逾期率:23%
  • 跨部门协作任务逾期率:31%
  • 提醒日均发送量:约 1,240 条
  • 提醒触达率:约 68%
  • 提醒查看率:约 34%
  • 提醒响应率:约 21%
  • 升级提醒触发率:几乎为 0(未配置升级机制)

从这组数据能直接看出问题:提醒发得不少,触达也还行,但查看率和响应率断崖式下跌,说明提醒本身没有引起用户的行动意愿。同时升级触发率接近 0,意味着提醒完全没有兜底机制。

2. 改造动作:四个调整

调整一:按优先级分层提醒强度。P0/P1 任务走"截止前 2 天 + 前 1 天 + 当天上午"三次提醒,并叠加 IM 渠道;P2/P3 任务只保留截止当天上午一次提醒;P4 任务不发提醒,仅站内信留痕。

调整二:提醒对象动态跟随任务卡点。待处理提醒执行人,待审核提醒审批人,待确认提醒需求方,逾期未响应则提醒直属上级。仅这一条,让跨部门任务"卡在审批"的情况从平均 2.7 天缩短到 0.8 天。

调整三:提醒内容模板化,带任务名和剩余时间。把原来的"您有一条待处理任务"改成"【今天 18:00 截止】XX 项目需求评审待你审批(剩余 5 小时)"。查看率从 34% 提升到了约 61%。

调整四:配置升级路径。首次提醒无响应 → 4 小时后提醒直属上级 → 8 小时后升级到项目负责人。升级不是问责,而是让卡点任务浮到管理视线内。上线后升级触发率稳定在 8% 左右,属于健康区间。

3. 改造后的效果数据

改造上线运行六周后,同样是四周的统计口径:

指标 改造前 改造后 变化
任务整体逾期率 23% 9% 下降 14 个百分点
跨部门任务逾期率 31% 14% 下降 17 个百分点
提醒日均发送量 约 1,240 条 约 810 条 下降约 35%
提醒触达率 约 68% 约 84% 提升约 16 个百分点
提醒查看率 约 34% 约 61% 提升约 27 个百分点
提醒响应率 约 21% 约 47% 提升约 26 个百分点
升级提醒触发率 约 0% 约 8% 进入健康区间

需要说明的是,以上是这家公司单次改造的观察数据,不是行业基准,不同规模、不同业务类型的团队结果会有差异。但有一个规律是普遍的:提醒发送量下降、查看率和响应率上升,往往同时发生,因为提醒变准了,用户对提醒的信任就回来了。

任务提醒如何做好到期提醒?企业管理者数据分析与操作步骤

六、操作步骤:从规则设计到数据复盘的六步落地法

上面讲的是"看什么数据",这一节讲"怎么一步步做"。我把它整理成六步,按顺序执行即可。对中大型组织来说,建议先在一个部门试点,跑一轮再推全公司。

1. 第一步:梳理任务类型和优先级

在配提醒之前,先把任务分类。至少区分三类:高频短周期任务(如日报、签到)、中周期协作任务(如需求评审、素材审核)、长周期交付任务(如版本发布、项目里程碑)。

同时给每个任务贴优先级标签,P0 到 P4 五档即可。优先级不是为了好看,而是为了后面差异化提醒强度做准备。没有优先级,所有任务都只能收到同样的提醒,这是提醒疲劳的根源。

2. 第二步:定义提醒规则(提前量、频率、渠道、对象)

提醒规则包含四个维度,缺一不可。我建议直接做一张规则表,逐行定义。

  • 提前量:按任务处理时长倒推,一般短周期任务提前 4 小时、中周期提前 1 天、长周期提前 3 天。
  • 频率:P0/P1 三次提醒,P2/P3 一次提醒,P4 不主动提醒。
  • 渠道:站内信做留痕、邮件做正式通知、IM 做即时触达、短信做高优兜底。
  • 对象:跟着任务当前卡点走,而不是固定发给负责人。

3. 第三步:配置提醒模板和升级路径

模板的核心是让用户在 3 秒内知道"这是什么任务、什么时候截止、我现在该做什么"。建议结构:【截止时间】+ 任务名 + 当前状态 + 待办动作 + 剩余时间。

升级路径建议设置两级:一级升级提醒直属上级,二级升级提醒项目负责人。升级不要设得太频繁,一般首次提醒后 4-8 小时无响应再升级比较合适。

如果你用的是 PingCode,提醒规则、模板和升级路径都能在任务/工作流配置里直接设置,中大型团队还能结合私有化部署把提醒策略固化到内部流程里;从 Jira 迁移过来的团队,字段映射和提醒规则也能较平滑地过渡。

4. 第四步:小范围测试并收集反馈

不要一上来就全公司铺开。选一个 20-50 人的部门做试点,跑两到四周,观察上面六个指标的变化,同时收集用户主观反馈。

测试阶段重点回答两个问题:提醒是不是太频繁?提醒里有没有让人不知道该干嘛?这两个问题解决了,推广阶段就少踩一大半坑。

5. 第五步:全量上线并监控数据

试点跑通后,再逐步推广。上线后要建立数据看板,每周固定看一次六个指标,重点盯触达率、响应率和逾期率。

监控的核心不是"有没有在发提醒",而是"提醒有没有带来任务闭环"。建议把"任务按时完成率"作为团队的核心 KPI 之一,和提醒数据挂钩。

6. 第六步:按周期复盘并迭代规则

提醒规则不是一劳永逸的。建议每月做一次复盘,动作包括:检查哪些任务提醒后仍然长期逾期、哪些用户长期不查看提醒、哪些渠道触达率下滑明显。

复盘的结论要落到具体动作上,比如"把 X 类任务的提醒提前量从 1 天改成 2 天""对 Y 团队新增 IM 提醒渠道"。没有动作的复盘,等于没有复盘。

任务提醒如何做好到期提醒?企业管理者数据分析与操作步骤

七、不同场景下的提醒策略建议

提醒策略没有万能公式,不同场景要区别对待。下面按三类典型场景给出建议,你可以直接对照自己的业务。

1. 场景一:日常高频运营任务

这类任务的特点是周期短、动作重复,比如日报提交、素材上传、渠道数据登记。

建议策略:截止前 4 小时站内信 + 截止当天上午 IM 提醒一次,不做升级。频率过高会让用户彻底忽视提醒,日常任务本身风险低,没必要层层加码。

2. 场景二:跨部门协作任务

这类任务的核心痛点是"卡在别人手里",比如需求评审、设计确认、审批签字。

建议策略:提醒对象跟随卡点走,并在一级升级环节提醒协作方负责人。同时用邮件+IM 双渠道,确保跨部门的人都能收到。逾期超过一天的任务,建议自动同步到负责人的周报待办里。

3. 场景三:高优/合规/里程碑任务

这类任务风险高、影响面大,比如版本发布、合规审计、对外交付。

建议策略:多渠道+多级升级+全程留痕。提前量拉长到 3-5 天,同时配置三级升级路径。所有提醒记录归档,方便事后复盘和追责。这一类的提醒不宜减量,反而要把触达做到极致。

任务提醒如何做好到期提醒?企业管理者数据分析与操作步骤

八、不同情况下的取舍:什么时候该加提醒,什么时候该减

提醒策略最难的其实是"取舍"。加法谁都会做,难的是知道什么时候做减法。下面给出我的判断标准。

1. 什么时候应该"加"提醒

  • 任务逾期率持续偏高:如果某类任务逾期率长期高于 20%,说明当前提醒强度不足,需要加提前量或加渠道。
  • 跨部门协作任务频繁卡点:协作方和审批方需要被纳入提醒对象,这是"加对象"而不是"加次数"。
  • 高优任务漏处理成本高:对外交付、合规类任务,漏一次的代价远大于多发几条提醒,这种情况下升级机制和多渠道是必要的。

2. 什么时候应该"减"提醒

  • 提醒查看率持续下滑:低于 40% 时,说明用户已经在忽略提醒,需要做减法而不是加法。
  • 用户反馈提醒"太多太吵":主观反馈是重要信号,尤其是核心执行人抱怨时。
  • 低优任务占用大量提醒资源:P3/P4 任务本身风险低,不配主动提醒反而能让用户更关注高优提醒。

3. 什么时候该"换"思路

如果加了提醒没效果、减了提醒也没效果,问题可能不在提醒本身,而在任务颗粒度和责任划分。任务定义不清、责任人模糊,再精准的提醒也无法形成闭环,这时候要考虑的是重构任务流程,而不是继续调提醒参数。

4. 工具选型的取舍

对 100 人以上的中大型组织,提醒体系能不能扛住规模、能不能支持私有化、能不能和现有流程深度对接,是选型关键。PingCode 这类主打中大型企业、支持私有化部署、并支持从 Jira 平滑迁移的平台,在"提醒规则可配置深度"和"国产替代合规要求"两个维度上更适配这类组织。小团队则可以优先考虑轻量工具,不必为复杂的升级机制买单。

任务提醒如何做好到期提醒?企业管理者数据分析与操作步骤

九、常见问题与避坑指南

1. 提醒频率到底多高合适?

没有绝对数字,但有一个判断标准:如果一个用户每天收到的同一类提醒超过 3 条,他大概率会开始忽略。建议从低频起步,观察查看率和响应率,如果指标健康就不必加。

2. 只配了提醒没做测试,上线后误报怎么办?

这是很常见的坑。上线前一定要在测试环境模拟一批任务,走完整个提醒和升级流程,确认没有对已完成任务误发提醒、没有对已撤销任务重复提醒。测试成本很低,误报的信任成本很高。

3. 数据只看发送量行不行?

不行,而且这是最危险的误区。发送量是过程数据,完成率才是结果数据。发送量涨了不代表提醒有效,可能只是你在制造噪音;真正要盯的是响应率和逾期率。

4. 忽略了移动端触达怎么办?

如果团队的日常沟通大量发生在移动端,提醒必须支持移动端接收。只在 PC 端能看到的提醒,对一线执行人几乎等于没发。建议把 IM 渠道作为移动端触达的主力。

5. 所有任务都配升级机制会不会太夸张?

会。升级机制应该只覆盖高优任务和跨部门协作任务,日常任务不必升级。升级过度会让管理者被淹没在升级提醒里,反而降低了升级机制本身的严肃性。

6. 提醒模板要不要统一?

结构统一、内容可变量。建议所有提醒都遵循"截止时间+任务名+当前状态+待办动作+剩余时间"的结构,但具体字段可以根据任务类型做微调,不必强求完全一致。

任务提醒如何做好到期提醒?企业管理者数据分析与操作步骤

十、结语:到期提醒做得好不好,最终看任务闭环率

回到最初那家逾期率 23% 的公司。改造六周后,他们的任务整体逾期率降到 9%,跨部门逾期率降到 14%,提醒发送量还下降了三分之一。这个结果并不来自某个神奇功能,而是来自一个很朴素的转变:把到期提醒当成一个需要用数据持续校准的管理动作,而不是一个开了就完事的功能开关。

我在这篇文章里真正想传递的独特观点是:到期提醒的优化方向,永远不是"发得更多",而是"发得更准"。准,体现在时间准、对象准、优先级准、渠道准、升级准。这五个"准",构成了提醒体系的核心竞争力,也决定了任务闭环率能到多少。

如果你正准备优化团队的到期提醒,我的建议是:不要一上来就改几十条规则,先挑一个小场景试点,比如先解决"跨部门任务卡在审批"这一类问题,把提醒对象和升级机制改对。跑两周,看指标。跑通了,再推全流程。

对 100 人以上的中大型组织,如果现有工具在提醒规则配置、升级路径、私有化部署上已经捉襟见肘,可以考虑评估更适配的国产项目管理平台,把提醒策略真正落到系统里,而不是靠人肉催办来兜底。下一步,就从拉出你们团队最近四周的逾期数据和提醒数据开始,先看清现状,再谈优化。

常见问题解答(FAQ)

1. 任务到期提醒到底提前多久发最合适?

我们团队之前总在截止当天早上才发提醒,结果执行人一看时间来不及了,干脆破罐子破摔拖到逾期;后来改成提前三天发又没人当回事,转头就忘。我一直在纠结这个提前量到底怎么定才科学。

不要拍脑袋定一个固定值,而是按任务时长倒推。我的经验做法是:以任务从下达到截止的总时长为基准,时长在3天以内的任务,提前1天发首次提醒、截止当天上午发二次提醒;时长1到2周的任务,提前3天和提前1天各一次;跨月或更长周期的任务,除了提前7天、3天、1天三次提醒外,中途还要加一次进度问询。

判断依据是任务的"可补救窗口",如果一个任务逾期后还能在半天内补救,提醒提前1天就够了;如果逾期会导致下游环节全部卡住,那必须留出至少3天的缓冲。最稳妥的方式是先按这个框架配置,然后观察"首次提醒到完成的时间差"这个指标,如果大量任务都在收到提醒后才开始动手,说明提醒发晚了,往前挪半天到一天再测。

这个规则要落到系统里,可以在配置提醒时把"提前量"和"任务时长"绑定成规则组,而不是每条任务手动设时间,否则任务一多必然漏配。

2. 提醒发出去了但没人理,怎么判断提醒到底有没有用?

我每个月都在后台看提醒发送数量,数字挺好看,可任务逾期率就是下不来,老板还问我发了这么多提醒怎么还是拖。我很困惑,发出去的提醒到底算不算有效触达,该看哪个数据才知道问题出在哪。

只看发送量是典型的自欺欺人指标,它只证明系统在跑,不证明人收到了、看到了、动了。要拆成三层漏斗来看:第一层是触达率,即提醒成功送达目标渠道的比例,如果用的是站内信,触达率虚高但没有意义,因为用户不登录就等于没收到;

第二层是查看率,即用户在收到提醒后一定时间内点开或已读的比例,这个数字低于60%通常说明渠道选错了或发送时段不对;第三层是响应率,即查看提醒后当天内对任务做出动作(更新进度、提交、申请延期)的比例,这才是真正和逾期率挂钩的指标。判断依据很简单:如果触达率高但查看率低,问题在渠道;

查看率高但响应率低,问题在任务本身太模糊或责任人不清;三层都高但逾期率仍不降,那大概率是提醒对象漏了协作方或审批人。建议每周拉一次这三个比例的交叉表,按任务类型分组看,异常的那一组就是优化重点。

计算口径上要统一:"一定时间"建议定义为提醒发送后24小时内,"当天内"按自然日算,避免跨天统计口径不一致导致数据打架。

3. 跨部门协作的任务,到期提醒该发给谁?

我们有个任务卡在别的部门手里,我天天催执行人也没用,他说材料早就交了,是对方审批慢。这种跨部门的任务,提醒只发给执行人根本推不动,但我又不知道该提醒谁、怎么提醒才不显得越权。

跨部门任务的核心原则是:提醒要覆盖"卡点责任人",而不是只覆盖名义上的执行人。具体做法是把一个任务拆成几个关键节点,每个节点标注当前责任人,谁手上卡着,提醒就发给谁。执行阶段发执行人,交付阶段发接收方,审批阶段发审批人,任何节点超过约定停留时间就自动升级给双方的共同上级。

判断依据是看"任务停留时长":如果任务在某个责任人手上停留超过该环节平均处理时长的1.5倍,系统就该触发升级提醒,而不是继续原地循环催同一个人。落地时建议在配置阶段就把每个任务类型的节点和责任人角色定好,不要靠人工判断,否则任务一多就没人记得谁该负责哪一段。

实际操作中还要注意两点:一是升级提醒要留痕,写清楚"该节点已停留X小时,超出约定时长",让上级一眼看懂为什么找他;二是提醒语气保持中性、只陈述事实和时间,避免带情绪,否则跨部门关系容易搞僵,问题反而更难推进。

4. 提醒规则上线后,怎么用数据验证它真的有效并持续优化?

我们照着网上的教程配了一堆提醒规则,上线头一周大家还新鲜,后来就没人看了,逾期率也没见明显改善。我想知道到底该怎么判断这套规则要不要调、往哪个方向调,总不能凭感觉吧。

验证提醒规则是否有效,核心是做一个前后对比加分组对照。第一步,上线前先记录基线数据:任务逾期率、首次提醒到完成的时间差、升级提醒触发率这三项至少要跑两周,样本太少波动大、结论不可靠。

第二步,上线后按任务类型分组看变化,比如日常运营类任务逾期率从多少降到多少,跨部门任务又是什么情况,不要只看整体平均值,否则一类任务变好、另一类变差会互相抵消。第三步,设定明确的判断阈值:如果某类任务的升级提醒触发率超过两成,说明首次提醒的提前量或渠道有问题;

如果首次提醒到完成的时间差普遍小于半天,说明提醒发得太晚,用户是被逼着赶工,而不是被提醒着从容完成。第四步,每次只改一个变量,要么调提前量,要么换渠道,要么改对象,改完再观察两周,否则你根本不知道是哪个改动起了作用。

需要提醒的是,不要指望一次配置永久有效,团队节奏、业务量、人员变动都会让原来的规则失效。建议固定每月复盘一次,把逾期率排名前三的任务类型拉出来单独看,针对性调整,比大而全地重配所有规则效率高得多。

核心关键词

读者评论

王
王悦

提醒对象从执行人扩展到卡点责任人这点太关键了,我们团队也遇到过执行人被催死、审批人毫不知情的情况,调整后逾期确实降了不少。

万
万宁

作者用漏斗模型拆解提醒效果很清晰,但中小企业可能连发送量都没统计,建议补充轻量级起步方案。

许
许欣然

提醒疲劳问题真实存在,我们研发团队就是所有任务三连提醒,结果P0和P3一个待遇,分层后效果好很多。

郑
郑静怡

六个指标框架挺全面,但触达率和查看率在实际中很难准确采集,尤其是IM渠道的阅读数据,落地有难度。

丁
丁景行

升级机制那段说到痛点了,很多公司提醒发完就烂尾,责任不向上传递,任务就永远挂在进行中。

文章包含AI辅助创作:任务提醒如何做好到期提醒?企业管理者数据分析与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/446678

赞 (0)
飞飞飞飞
超期提醒管理方法大全:企业管理者任务提醒制度设计落地清单
上一篇 43分钟前
自动提醒怎么做?企业管理者协同管理:任务提醒从0到1
下一篇 43分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
