去年第三季度,我接手了一个跨部门的数据中台项目,涉及 7 个团队、21 名核心成员、14 个关键交付节点。项目启动会上所有人都点头说没问题,可到了第一个里程碑的前三天,我打开任务看板一看:37 个任务里只有 9 个处于"进行中",其余全部还挂在"待启动"。那一刻我意识到,问题不是团队不努力,而是我作为管理者,从来没有设计过一套让任务"自己浮出水面"的机制。这篇文章要讲的,就是我在之后半年里反复试错、调整、验证出来的一整套催办管理方法,它不是催人的话术合集,而是一套从任务布置到复盘优化的完整系统。
一、核心结论:催办的本质是系统设计,不是沟通技巧
先把结论摆在最前面:绝大多数管理层催办无效,不是因为话说得不够重、频率不够高,而是因为任务本身没有设计"被检查的结构"。你以为你在催人,其实你在替一个失效的系统打补丁。
我在项目复盘时做过一个粗略统计:在我最初使用的"截止日催办"模式下,单个任务的跟进次数平均是 4.3 次,平均每次跟进耗时 12 分钟,也就是每个任务我要花掉超过 50 分钟在"问进度"上。而当我把机制改成"节点提醒 + 异常自动升级"之后,单个任务的直接催办次数降到了 1.6 次,跟进耗时降到 5 分钟左右。这不是因为我话术变好了,而是因为任务在到期之前就已经通过节点检查暴露了风险。
所以这套方法论的核心判断只有三条:
- 催办的起点在布置任务的那一刻,而不是截止日。如果布置时没有约定检查点,催办就永远是滞后的。
- 催办的目标是让异常"浮出水面",而不是让每个人"紧张起来"。紧张带来的是表面服从和隐性拖延。
- 催办的终极状态是催办越来越少。如果一个团队长期需要高频催办,说明系统设计有问题,而不是执行力有问题。

二、背景与真实场景:为什么越催越慢
1. 一个典型的管理层周一早晨
我见过太多这样的场景:周一早上 9 点,管理者打开 IM 和邮件,发现上周五该交的方案还没交,于是开始逐个私聊,"那个方案怎么样了?""今天能给我吗?""我下午要用。"对方回复"马上""在处理""今天一定",然后管理者放心地去开下一个会。到了下午,方案还是没来,于是再催一轮。这个循环我称之为"催办跑步机":你跑得越快,原地踏步得越明显。
问题的根子在于:你在催的是"结果",但你能影响的只有"过程"。截止日之前的所有时间都是黑箱,你唯一能施加影响的方式就是不断敲打这个黑箱,期待里面有回音。

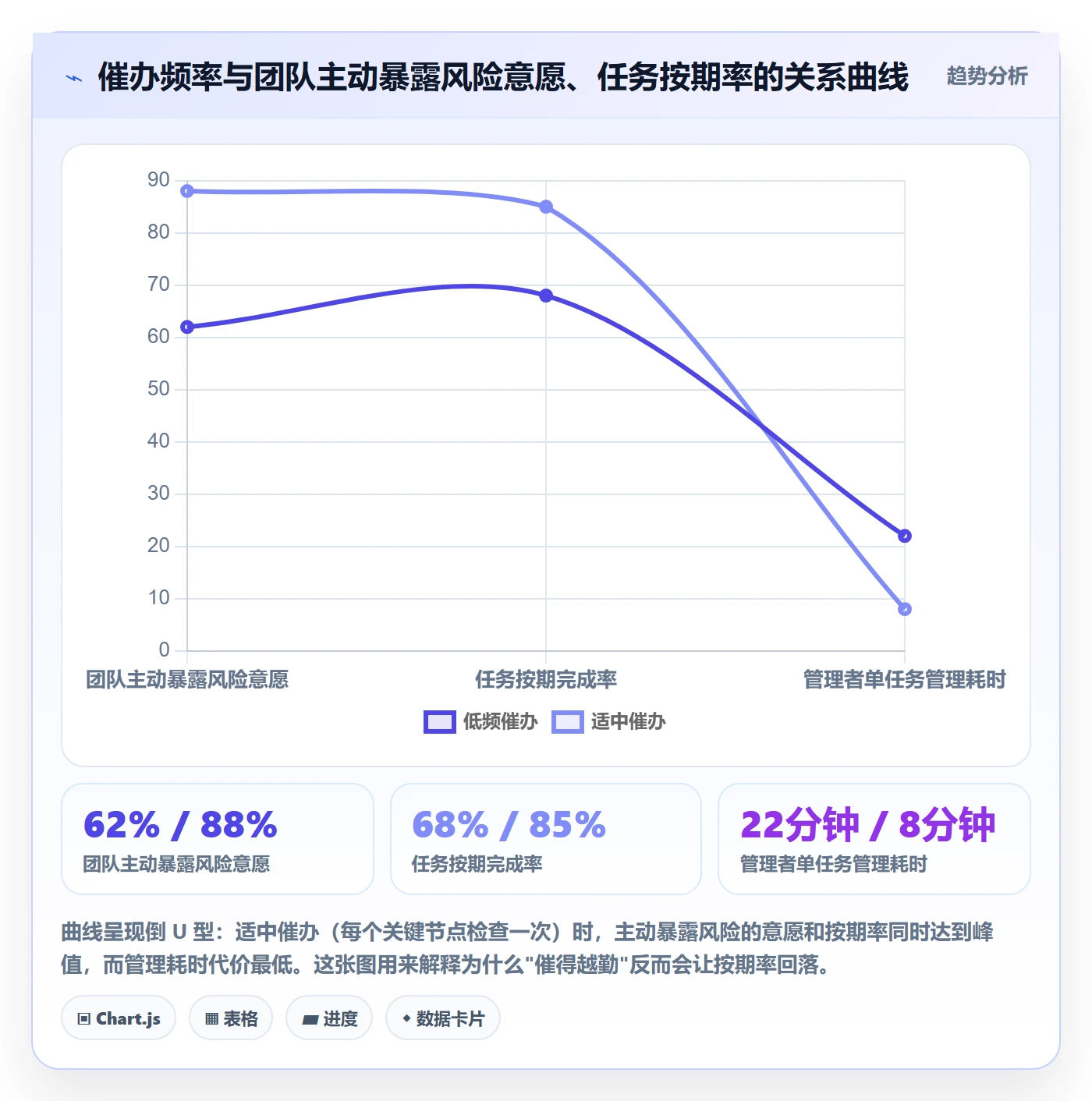

2. 催办频率与团队信任的倒 U 型关系
我在带团队时观察到一个很明显的规律:催办频率和团队配合度之间不是线性关系,而是倒 U 型。催得太少,任务容易沉底;催得太多,团队会进入"防御性执行"状态,只做被追问的部分,不再主动暴露风险。峰值大约出现在"每个关键节点检查一次"这个频率附近,再往上,信任度和主动性都会下降。
这不是我一个人的感受。在多个管理社群的讨论中,"被催到不想主动汇报"是高频反馈。原因是:高频催办传递的潜台词是"我不相信你能做好",而人一旦感受到不信任,就会把精力从"把事做好"转移到"应对检查"。

3. 催办无效的三种真实归因
我复盘过自己带过的 6 个项目里 200 多次催办记录,按原因分类大致是这样的:
| 归因类型 | 占比(我的样本观察) | 典型表现 |
|---|---|---|
| 责任边界不清 | 约 38% | 任务挂给多人,谁都觉得该别人先动 |
| 交付标准模糊 | 约 27% | 不知道"做到什么程度算完成",反复返工 |
| 资源或依赖受阻 | 约 21% | 等上游数据、等审批、等人手,但没人报 |
| 真实的态度问题 | 约 14% | 占比最低,但最容易被当成主因 |
这个分布很说明问题:我们最容易归因的"态度问题",其实只占很小的比例。绝大部分催办无效,是任务结构本身的问题。你催得越急,越可能把一个结构问题误判成人的问题。
三、拆解常见误区:管理层催办的四个坑
1. 误区一:把催办等同于高频提醒
很多人对催办的第一反应是"多问几次"。但提醒的频率和任务的推进速度之间,没有必然关系。我试过对关键任务开启"每日一催",结果第一周看起来有效,第二周团队就开始"预判你的问题",你问什么,他答什么,但事还是不动。高频提醒训练的是团队的应答能力,不是交付能力。
2. 误区二:只在截止日催,不在过程中管
这是最普遍也最致命的误区。截止日是"结果点",不是"管理点"。当你在截止日去催,你能做的事只剩两件:要么接受延期,要么让对方加班赶工。这两件事都会伤害项目质量。真正的管理窗口,在截止日之前的那些检查点上。
3. 误区三:靠个人权威催,而不是靠机制催
靠权威催办的典型特征是:事情只在管理者亲自过问时推进,管理者一忙别的,进度就停。这种模式对管理者的精力消耗极大,而且完全不可持续。我带 5 人团队时靠权威催还能撑住,带 20 人以上的项目就彻底崩溃了,你根本没有那么多时间逐个盯。
4. 误区四:越级催办和公开催办
这两个是催办里最容易踩的雷。越级催办(直接找下属的下属要进度)短期能得到信息,长期会破坏中层管理者的威信,导致责任链条断裂。公开催办(在群里点名"XX 你怎么还没交")更是把管理问题变成了面子问题,对方接下来的所有回应都会带着防御。

四、专业判断逻辑:催办管理的全流程五步框架
下面这套五步框架,是我在多个项目上反复迭代后固化下来的。它的逻辑顺序不能颠倒:布置 → 节点 → 提醒 → 异常 → 复盘,每一步都在为下一步减少催办量。
1. 第一步:任务布置阶段,催办的起点在这里
我的做法是:任何任务在布置时,必须同时约定三件事,责任人、交付标准、检查节点。缺任何一项,这个任务就不算布置完成。
具体来说,责任人不允许是"多人共同负责",必须有一个唯一责任人(可以带协作者,但责任人只有一个)。交付标准不允许是"做好就行",必须能回答"做到什么程度算完成"。检查节点不允许只有截止日,必须至少有一个中间检查点。
我常用的布置模板是这样的:
任务名称:数据中台接口联调
唯一责任人:张工
协作者:李工(提供测试环境)
交付标准:7个接口全部通过联调测试,输出测试报告,异常率低于1%
检查节点1:第3天,完成接口清单和技术方案确认
检查节点2:第6天,完成前3个接口联调
检查节点3:第10天(截止日),全部接口通过,报告提交
异常升级路径:节点未达标 → 责任人当日说明原因 → 管理者判断是资源问题还是执行问题
你会发现,这份模板里已经包含了"催办"的雏形,只不过它不是靠人催,而是靠结构约定。布置得越清楚,后面需要催的就越少。

2. 第二步:节点设计,把截止日拆成检查点
节点设计是整套框架里最需要判断力的一步。不是所有任务都适合均匀拆点,需要按任务类型区分:
- 执行型任务(如数据录入、功能开发):适合按"工作量比例"拆点,比如 30%、60%、100%。
- 创意型任务(如方案撰写、设计):适合按"决策点"拆点,比如"方向确认""初稿完成""终稿提交",因为创意任务的前期不确定性高,均匀拆点没有意义。
- 协作型任务(如跨部门联调):适合按"依赖方交付"拆点,每一个上游交付都是一个检查点。
我的经验法则是:一个任务的检查节点控制在 2-4 个之间。少于 2 个则过程失控,多于 4 个则检查成本高于管理收益。
3. 第三步:提醒机制,分层、分渠道、分频率
提醒不等于催办。提醒是机制自动发生的,催办是人为介入的。理想的机制应该是:90% 的提醒由系统自动完成,只有真正异常时才触发人工催办。
我的分层设计是这样的:
| 提醒层级 | 触发条件 | 渠道 | 频率 |
|---|---|---|---|
| 常规节点提醒 | 节点前一天 | 任务工具/IM 自动推送 | 每节点一次 |
| 节点当日提醒 | 节点当天上午 | 任务工具 + 邮件 | 每节点一次 |
| 轻度异常提醒 | 节点逾期 1 天 | 私聊责任人 | 一次,不追问 |
| 重度异常升级 | 节点逾期 2 天以上 | 私下沟通 + 必要时上会 | 视情况 |
关键在于:公开提醒只在极少数需要全员对齐的场景下使用,日常催办一律走私下渠道。这样做保护了责任人的回旋空间,也让管理者能听到更真实的原因。
4. 第四步:异常处理,当催办无效时怎么办
当节点逾期、且私聊后仍无推进,我会按以下顺序判断:
- 先问"是不是我布置得不清楚",责任边界、交付标准是否模糊。
- 再问"是不是缺资源或卡在依赖上",很多"不推进"其实是"推不动"。
- 最后才问"是不是意愿问题",而且即使到了这一步,也要先私下沟通,不上来就贴标签。
我在项目中遇到过一位工程师,连续两个节点逾期,私聊时他总是说"快了"。第三节点我去现场看他工作,才发现他在等一个上游接口,而上游团队因为优先级调整迟迟没排期。这不是执行力问题,是资源协调问题。如果我一直按"态度问题"去催,只会把他逼进更深的沉默。
5. 第五步:复盘优化,让下一次不需要催
复盘不是走过场。我会在项目关键阶段结束后,统计两个指标:每个任务的催办次数和每个节点的按期率。催办次数高的任务,一定对应某个结构问题;按期率低的节点,一定对应某个设计缺陷。
举个例子:我发现在"跨部门协作任务"上,催办次数平均是"纯内部任务"的 2.8 倍。进一步分析原因,是跨部门任务的依赖方没有纳入检查节点。于是我在后续项目中规定:任何跨部门任务,必须把上游依赖方的交付时间作为前置检查点。这一个改动,把跨部门任务的催办次数降了近一半。

五、具体案例与数据观察:从手工催办到工具承载
1. 一个 120 人规模企业的催办现状观察
去年我参与了一家 120 人规模企业的研发管理咨询,他们当时的催办方式是"周会 + 微信群 + 管理者私聊"。我记录了他们 3 周内实际发生的催办行为:
| 催办方式 | 平均每周次数 | 平均响应时间 | 对推进的实际帮助 |
|---|---|---|---|
| 微信群公开提醒 | 28 次 | 4.2 小时 | 低,多为"收到"式回应 |
| 管理者一对一私聊 | 16 次 | 1.8 小时 | 中,但消耗管理者大量时间 |
| 周会上集中追问 | 5 次/周 | 滞后 3-7 天 | 低,信息严重滞后 |
一周合计 49 次催办行为,其中管理者直接投入的时间超过 6 小时。这 6 小时里,大部分并没有换来等价的推进。更关键的是,这些催办行为散落在 IM、会议、口头中,无法沉淀,也无法复盘。
后来我建议他们引入支持节点管理和自动提醒的项目管理平台。他们的团队规模已经超过 100 人,且对数据安全和迁移平滑度都有明确要求,因此最终选择了一套支持私有化部署、且能平滑迁移原有 Jira 数据的国产项目管理平台,作为国产替代方案。上线两个月后,自动提醒承担了绝大多数常规节点提示,人工催办行为主要集中到了真正的异常任务上。

2. 为什么"节点管理能力"是选工具的第一标准
很多团队选项目管理工具时看的是"界面好不好用""有没有甘特图",但根据我的咨询经验,催办管理的核心能力只有一个:能不能把检查节点变成自动触发的事件。具体我建议按五个维度评估:
- 节点提醒能力:能否针对每个任务设置多个检查节点,并自动推送提醒。
- 异常升级机制:节点逾期后,能否自动升级、自动通知相关方。
- 任务状态可视化:能否让管理者不催就问、一眼看到风险任务。
- 与现有工作流兼容性:能否承接团队已有的 Jira 工作流,减少迁移摩擦。
- 部署与数据可控性:对中大型企业,能否私有化部署、数据不出内网。
以国内一些面向中大型企业的项目管理平台为例,它们通常同时提供私有化部署能力和从既有项目管理系统的平滑迁移路径,这对 100 人以上、且已经在用成熟工作流的组织来说,是降低迁移风险的关键。选型的判断标准不是"功能最多",而是"能不能把你们现有的催办动作,尽可能多地变成系统行为"。

3. 一个反例:过度依赖工具的教训
工具不是万能药。我有一次在一个团队里推行"全自动提醒",结果发现一段时间后,团队对所有提醒都产生了免疫,每天收到十几条,反而忽略了真正重要的节点。工具的价值建立在提醒设计合理的前提下,提醒泛滥本身就是一种新的催办噪音。
后来我调整为:只对关键节点开启强提醒,一般节点改为"看板可视化 + 每日站会扫一眼",提醒量降到原来的三分之一,关键节点的响应率反而提高了。
六、不同情况下的行动建议

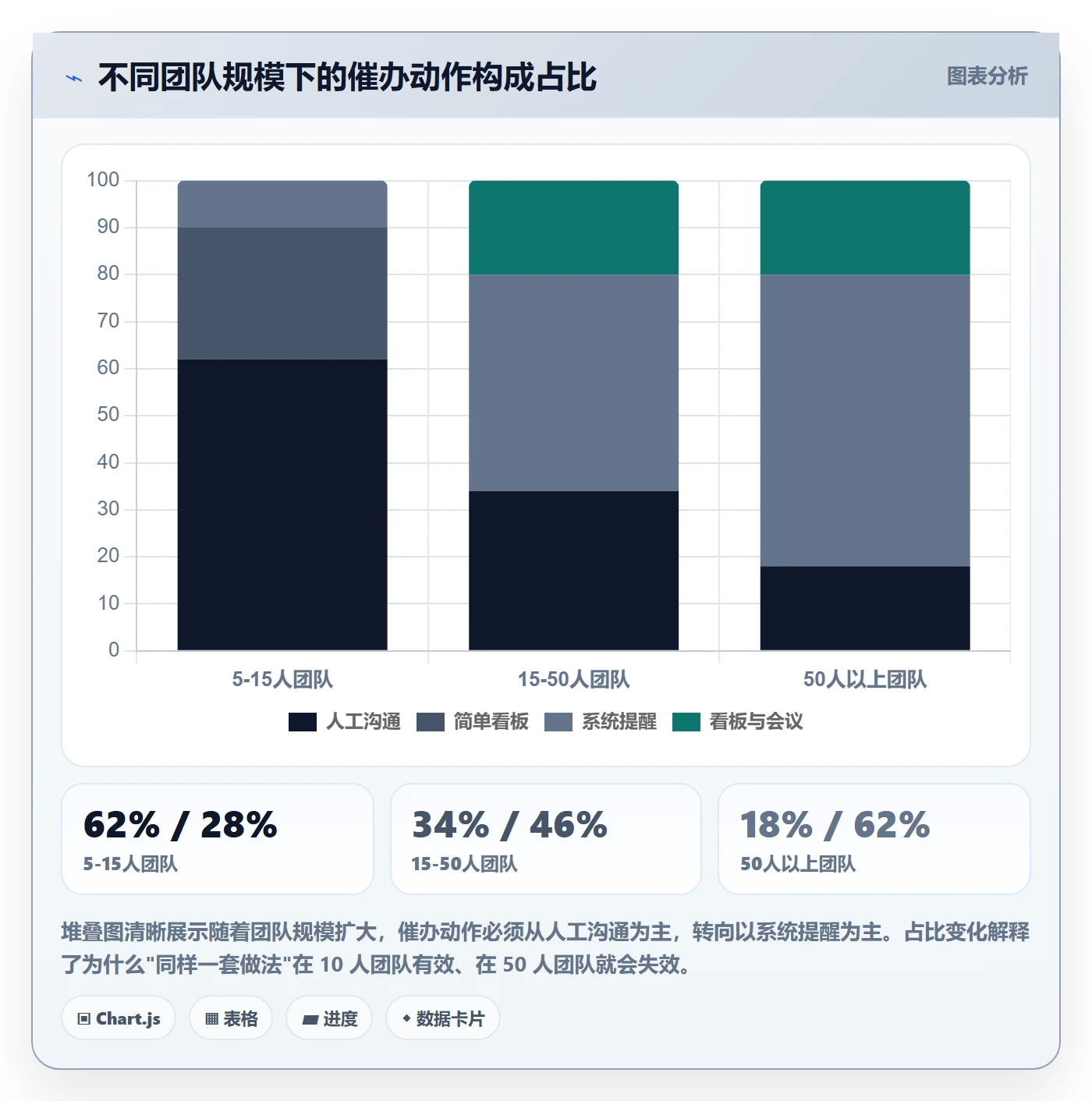

1. 团队规模 5-15 人:轻量机制优先
这个阶段不建议上复杂工具。我的建议是"每日站会 + 简单看板":站会 15 分钟,每人说三件事,昨天做了什么、今天做什么、卡在哪里。看板用最简单的三列(待办/进行中/已完成)。关键是坚持,不是精致。站会的最大价值是让"卡住的任务"每天都有一次露脸机会。
2. 团队规模 15-50 人:节点机制 + 基础工具
这个阶段人已经多到站会覆盖不过来,必须建立节点机制。我建议:
- 所有跨人协作任务必须设检查节点。
- 用一款支持任务节点和自动提醒的项目管理工具承载。
- 每周一次"风险任务扫描",而不是逐个催办。
- 建立固定的升级路径,让异常有地方可去。
3. 团队规模 50 人以上或跨多部门:制度化 + 平台化
到了这个规模,催办必须制度化。我建议明确写入团队管理规范:
- 任务布置必须包含唯一责任人、交付标准、检查节点。
- 节点逾期超过 2 天自动升级到上一层管理者。
- 跨部门任务的依赖方交付时间必须作为检查点。
- 每月复盘催办数据,识别高频催办事项并转化为流程改进。
同时,这个阶段的组织通常需要考虑私有化部署、数据合规,以及从既有项目管理系统迁移的平滑性,选平台时要把"能不能承载你们的节点机制"放在第一位。

七、不同情况下的取舍
1. 自动化 vs 人情味:别让系统取代判断
自动提醒能解决 80% 的常规催办,但剩下 20% 的异常,仍然需要管理者亲自判断。取舍原则是:机械性提醒交给系统,涉及人的判断(资源协调、意愿沟通、结构调整)必须由人来完成。把所有东西都交给自动提醒,会让团队觉得管理者"不见了"。
2. 催办频率 vs 团队自主性:宁可少催,不可乱催
我的取舍是:宁可把频率压到最低,也不要为了"显得在管"而高频催办。每一次催办都应该有明确目的:拿信息、协调资源、或升级异常。如果一次催办只是"问一下进度",那它就不该发生,进度应该在节点检查里已经看到。
3. 严格节点 vs 弹性节奏:按任务类型区分
执行型任务适合严格节点,创意型任务适合弹性节奏。把一个创意任务按 30%/60%/100% 均匀拆点,只会得到三次敷衍的汇报。对创意型任务,更好的做法是设"决策点"而非"工作量点"。
4. 公开透明 vs 私下沟通:默认私下
我的默认选择是私下沟通,只在两种情况下使用公开:一是需要全员对齐进度、二是需要在机制层面统一信息。除此之外,公开催办几乎都是负收益。管理者的权威,应该用在机制设计上,而不是用在公开点名上。

八、结语:让催办越来越少,才是催办管理的成功
回到开头那个跨部门项目。半年后复盘时,我们的任务延期率从最初的 42% 降到了 14%,管理者单任务的管理耗时从 50 多分钟降到了十几分钟。但最让我满意的不是这两个数字,而是团队开始主动告诉我"这个节点可能要延",当任务能自己浮出水面,催办就从管理者的负担,变成了系统的正常输出。
如果你现在正被催办消耗精力,我建议你从下一件任务开始做三件事:第一,布置时写清责任人、交付标准、检查节点;第二,把常规提醒交给工具,让人工催办只在异常时发生;第三,每个月复盘一次催办数据,看看哪些催办可以转化为机制。
催办的终极目标不是催得更好,而是让催办这件事本身变得不再必要。系统设计得好,管理者和团队都能从"跑步机"上下来,把精力还给真正的工作。

常见问题解答(FAQ)
1. 催办频率太高会不会让团队反感,管理层应该多久催一次才合适?
我带一个12人的交付团队,前阵子项目密集,我几乎每天在群里点名问进度,结果两个核心成员私下跟我说压力很大、感觉不被信任。可我要是不催,又怕他们拖到截止日才暴露问题,我想知道到底有没有一个可参考的催办频率标准。
催办频率不应该是个固定值,而应该由任务的检查点密度决定,判断依据是任务的不可逆程度和延期后的补救成本。做法上可以分三档:高风险任务按检查点催,比如一个两周的任务设3到4个节点,只在节点当天提醒,节点之间不打扰;常规任务按周同步一次,放在固定的周会或周报里,不单独私聊;
低风险任务只在截止前48小时提醒一次。真正让团队反感的不是频率,而是无预告的随机催促,所以关键动作是把催办时间提前写进任务布置里,让成员知道哪天会被问,这样催办就从监督变成了约定。如果出现连续两次节点都延期,才升级为每日同步,并且同步的是障碍而不是进度。
2. 催办应该先找责任人还是先找他的上级,越级催办到底能不能用?
我们公司是矩阵式管理,一个任务往往跨两个部门,我作为项目负责人催对接人好几次都没动静,对方总说手头有别的事。我一度想直接找他的部门领导施压,但又担心这样会破坏协作关系,以后更没法配合,所以一直很纠结。
越级催办可以作为最后手段,但绝不能作为常规手段,判断标准是你是否已经完成了直接沟通和资源确认这两步。正确顺序是先和责任人做一次明确的面对面沟通,确认是能力问题、资源问题还是优先级问题;
如果是优先级冲突,说明这件事在对方部门的排序里不够高,此时才需要向上同步,而且同步的对象应该是你和他共同的上级,而不是单方面找他的领导告状。做法上建议把升级写成规则:任务布置时就约定,节点延期超过一次且无明确补救计划,自动进入双方上级的同步清单。
这样越级不是情绪行为,而是事先约定的机制,对方也不会觉得被针对。
3. 任务布置时没约定检查节点,现在项目中途想补催办机制,还来得及吗?
我是个临时接手项目的负责人,前任布置任务时只说月底交付,中间没有任何节点记录。现在离截止还有三周,我发现好几个模块都没动,想建立提醒机制又怕团队成员觉得我在临时加码,这种半路补机制的情况该怎么办。
来得及,但要先做一次现状盘点,再补机制,不能直接开始催。具体做法是花半天时间把剩余工作拆成3到5个可验证的交付物,然后单独找每个责任人确认两件事:一是他理解的完成标准和你是否一致,二是他需要什么资源才能按节点交付。
确认完后发一份书面同步,明确剩下的检查点和对应时间,并说明这是为了减少后期返工,不是追责。判断依据是,中途补催办最大的风险不是成员不接受,而是节点本身不合理,所以第一批节点建议设得宽松一点,给对方留出调整空间。如果对方在新增节点上仍然延期,再进入升级流程,这时候你的机制是透明的,沟通成本会低很多。
4. 不想天天靠人催,管理层应该怎么选任务提醒工具,看哪几个指标最靠谱?
我们团队从10人涨到30人以后,靠微信和口头催办已经完全跟不上了,经常出现消息刷过去就没人记得的情况。我最近在看各类项目管理平台,功能列表都很像,实在不知道怎么判断哪个适合我们这种中小团队,怕买完用不起来又浪费钱。
选提醒工具不要看功能数量,要看三个可验证的指标。第一是节点提醒是否支持按任务类型配置,也就是不同任务能设不同的检查节奏,如果只能统一设一个截止日提醒,本质还是截止日催办,价值有限。第二是异常升级是否有明确入口,比如某个任务延期后能否自动通知到预设的上级或协作方,而不是靠人再去转述。
第三是成员的操作成本,判断方法是让三五个成员试用一周,看他们是否需要额外花时间录入信息,如果录入成本高于提醒收益,工具一定会被弃用。评估时建议用一个真实项目做两周试点,只观察延期任务的发现时间是否比之前提前,这个口径比任何功能描述都更能说明问题。
核心关键词
文章包含AI辅助创作:催办管理指南:管理层如何做好任务提醒,最佳实践全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/445963
读者评论
文章把催办从‘话术问题’拉回到‘系统设计’,这个视角很对。我们团队之前也是靠主管天天盯,后来把检查节点固化到工具里,催办次数明显降了。不过节点设计确实要花心思,拆太细反而成负担。
倒U型关系那部分挺有共鸣。我经历过一个领导每分钟都在问进度,结果大家只做他问的那部分,其他能拖就拖。后来换了个只卡关键节点的领导,反而主动汇报的人多了。信任这东西,催太勤真的会消耗掉。
五步框架逻辑清晰,但落地难点在‘唯一责任人’和‘交付标准可衡量’。很多公司矩阵式管理,一个任务涉及三四个部门,定唯一责任人往往意味着要重新谈权责。文章给的模板很好,可前提是组织愿意先花时间把任务布置清楚。
