去年第四季度,我帮一家做企业级软件交付的公司做交付流程复盘,他们的实施团队一共 14 个人,同时并行推进的项目稳定在 30 个上下。复盘会上,交付总监翻出一份内部统计:过去 12 个月里,因为到期节点漏提醒导致的返工和补救,合计 47 次,平均每次要额外投入 1.5 到 2 个人天去协调。折算下来,接近 80 个人天的时间被"忘记提醒"这件事吃掉了。更扎心的是,这 47 次里有 31 次不是没人知道截止日期,而是知道的人没在该提醒的时候提醒到位。

这件事让我重新审视一个被讲烂了的话题:到期提醒。市面上绝大多数内容都在推荐工具,仿佛换个软件就能解决问题。但我这十几年做交付和流程咨询的经验告诉我,到期提醒失效,八成不是工具问题,而是提醒机制没有设计。工具只是执行器,规则才是大脑。这篇文章不讲工具大全,我只讲一套我自己在多个实施团队里跑通过的方法:怎么设计提醒规则、怎么落地成模板、怎么让提醒真正被响应。文末我会给出三张可以直接改造使用的表格结构。

一、先说核心结论:提醒效率取决于规则设计,不取决于工具数量

我先把最重要的判断放在前面,因为它决定了你接下来该把精力花在哪里。

到期提醒这件事,绝大多数团队的做法是"选一个带提醒功能的工具,把日期填进去,到点自动弹窗"。这个做法在小团队、少项目时能跑通,但一旦进入实施团队那种"多项目并行、节点类型混杂、责任人交叉"的场景,就会迅速失效。原因很简单:提醒的数量会随项目数线性增长,而人的注意力是恒定的。当每天弹出 20 条提醒时,你的团队会进入"提醒免疫"状态,所有提醒都变成背景噪音。

所以我的核心结论是三条:

  • 提醒的稀缺性比提醒的及时性更重要。一条被认真对待的提醒,价值高于十条被划掉的提醒。
  • 提醒要绑定责任人和响应动作,而不是只绑定日期。没有责任人的提醒等于没有提醒。
  • 提醒机制必须能自我升级。第一次没响应,机制要有办法把问题推到更高层级,而不是原地重复弹窗。

这三条听起来朴素,但真正落地的团队不到两成。下面我会拆开讲为什么,以及怎么做。

到期提醒实操方法:实施团队提升任务提醒效率的落地方案方法与模板

二、背景与真实场景:实施团队的提醒为什么天然更难做

要理解提醒机制为什么必须专门设计,得先理解实施团队这个场景的特殊性。它和普通职能团队、研发团队的到期管理完全不是一回事。

1. 节点类型多且性质不同,用一套提前量必然出错

一个典型的实施项目,从签约到验收,中间会经过合同签署、预付款、环境准备、系统部署、数据迁移、用户培训、试运行、正式验收、尾款、质保到期、续费提醒等十几个节点。这些节点的性质差异极大。

合同尾款的提醒,提前 3 天就够了,因为付款是客户财务流程,催太早反而显得不专业。但数据迁移这种节点,提前 3 天提醒几乎等于没提醒,因为迁移前要做环境核对、数据清洗、回滚预案,工作量是以周计的。如果你用统一的"提前 3 天提醒",前者冗余,后者灾难。

我见过最典型的翻车场景:一个实施团队把所有节点都设成"提前 1 天提醒",结果数据迁移那天的提醒弹出来时,负责人发现根本来不及准备,只能临时加班通宵。提醒的提前量必须按节点的准备周期来定,而不是按统一规则。

2. 责任人交叉,提醒给谁比提醒什么更难

实施项目里,一个节点的责任人往往不是一个人。验收节点可能涉及实施顾问、项目经理、客户对接人三方;付款节点涉及销售、财务、客户采购。如果提醒只发给"项目负责人",那负责人要么转发,要么自己记,转发过程中信息就衰减了。

更麻烦的是,很多节点的真正卡点不在内部,而在客户侧。比如验收需要客户安排人手参加,如果你的提醒机制只管内部人,那客户那边没人来,节点照样延期。好的提醒机制要能覆盖外部协作方,哪怕只是提示内部人"该去催客户了"。

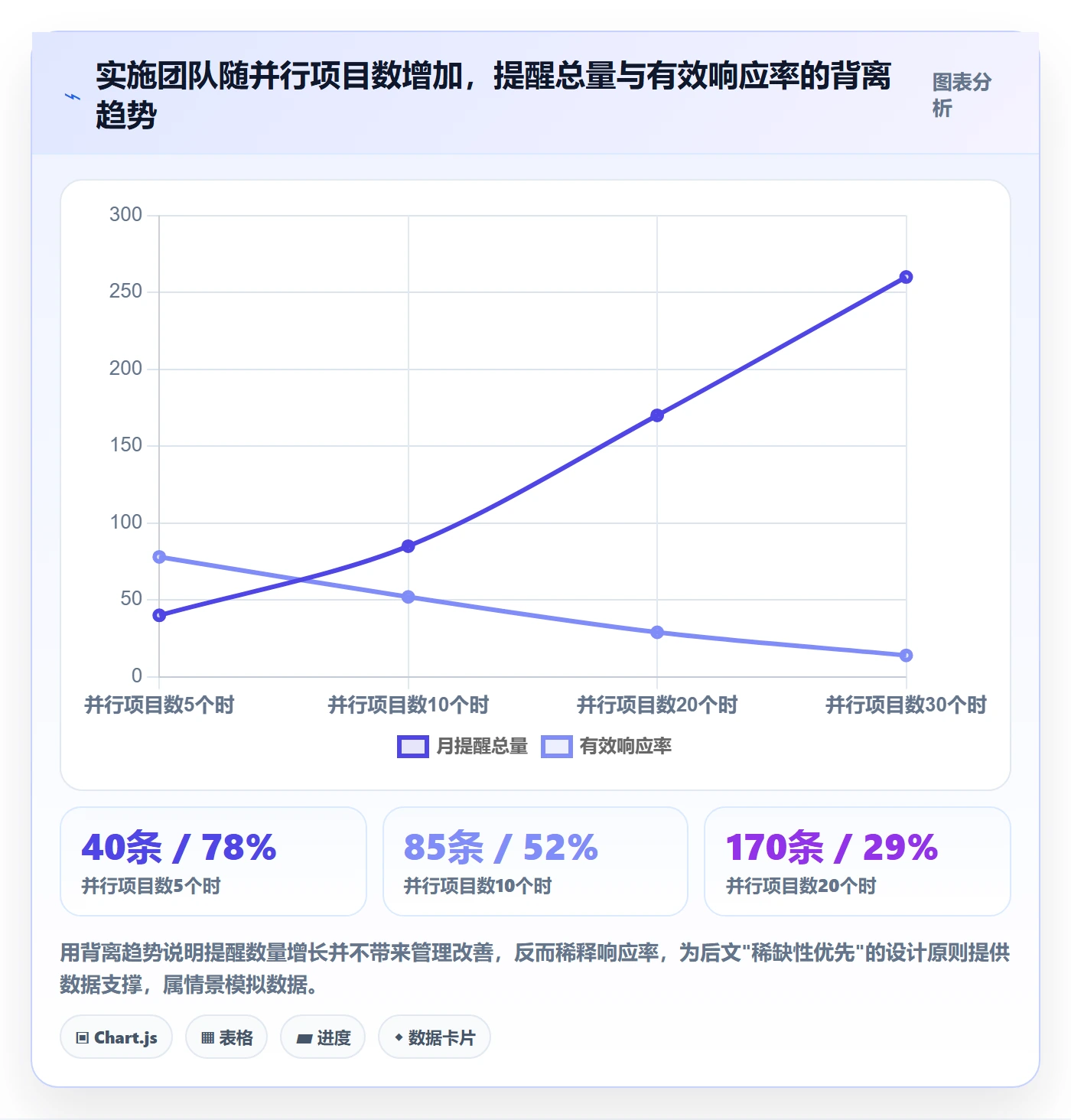

3. 项目并行度高,提醒总量很容易失控

一个人同时跟 5 个项目,每个项目 8 个节点,一个月就是 40 个到期日。如果这些节点的提醒都涌向同一个人,那这个人每天打开软件看到的就是一片红。我观察过几个团队,提醒列表超过 15 条之后,成员的处理方式就从"逐条处理"退化成"扫一眼有没有特别急的",这和没提醒区别不大。

到期提醒实操方法:实施团队提升任务提醒效率的落地方案方法与模板

三、拆解常见误区:你可能正在用错误的方式做提醒

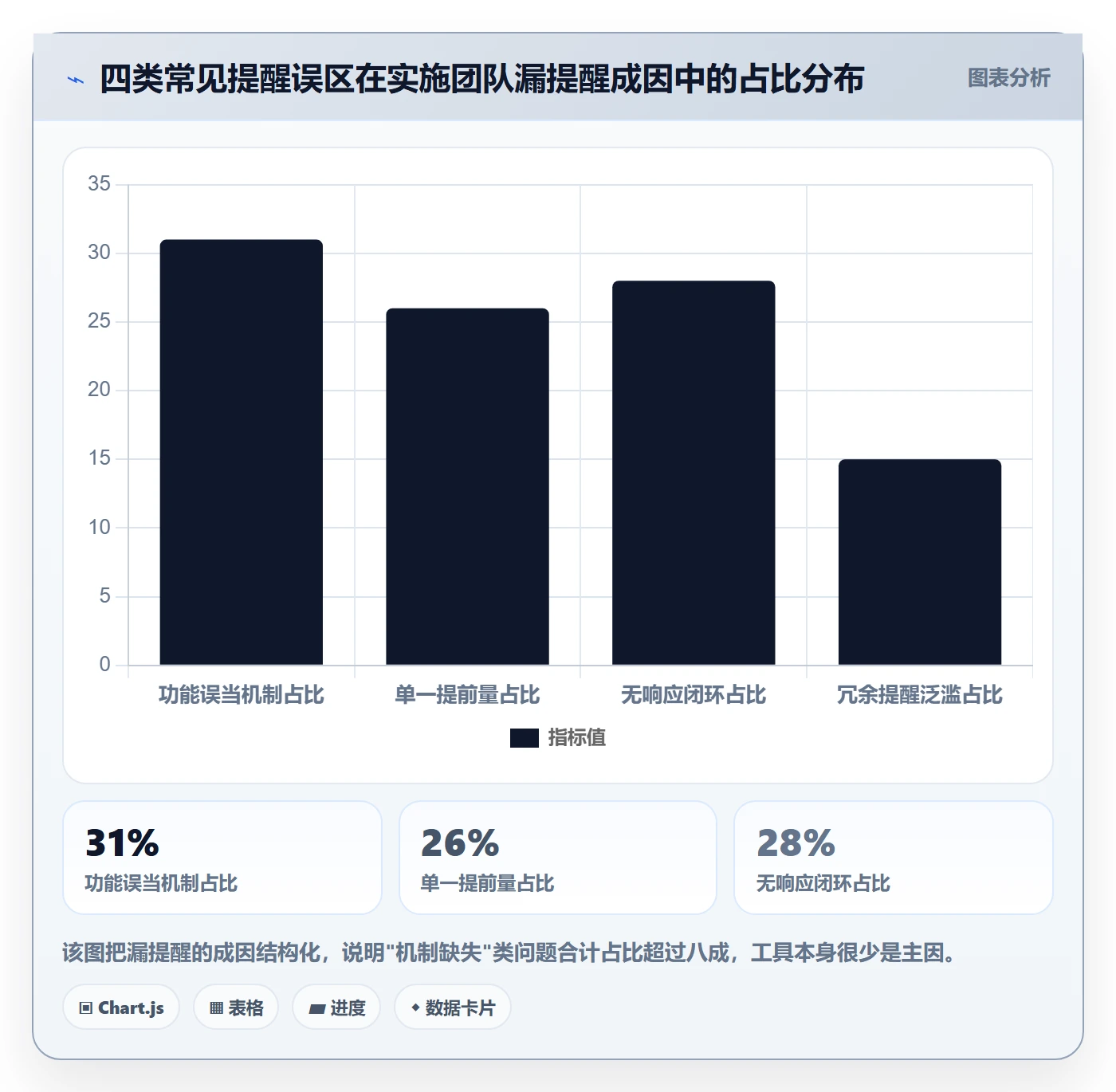

在我复盘过的团队里,反复出现的错误做法高度相似。我把它们归纳成四个误区,你可以对照自查。

1. 把"有提醒功能"当成"有提醒机制"

这是最普遍的误区。团队买了一个带到期提醒的工具,就认为提醒问题解决了。但工具提供的只是"到期自动通知"这个能力,它不知道哪个节点需要提前多久、该通知谁、没响应怎么办。功能是能力,机制是规则,两者差着十万八千里。我见过用着功能齐全的平台却依然漏提醒的团队,也见过只用共享表格却跑得很稳的团队。差别在机制,不在工具。

2. 提醒只设一个提前量,不做分级

前面讲过节点性质差异,这里再强调一次。单一提前量的问题不只是"不够灵活",而是会制造两类失败:重要节点准备不足、次要节点过度打扰。前者是漏,后者是扰,两头都伤效率。

3. 提醒没有明确的响应动作和闭环

很多提醒发出去就没有下文了。收到提醒的人看一眼,心里想"知道了",然后继续做手上的事,等到节点真的到了才发现还没动。这不是态度问题,是机制问题,提醒如果没有绑定"收到后必须做什么"和"做完后在哪里标记",它本质上只是一条消息,不是提醒。

4. 用"提醒越多越保险"的心理管理节点

有些负责人出于焦虑,给每个节点都设了多个提醒:提前 7 天、3 天、1 天各来一次。结果成员的提醒列表被同一件事刷屏,真正需要关注的另一个节点反而被淹没。这是典型的"用数量掩盖规则缺失"。

到期提醒实操方法:实施团队提升任务提醒效率的落地方案方法与模板

四、专业判断逻辑:到期提醒机制的四个设计原则

说完了问题,讲方法。我在多个实施团队落地的提醒机制,核心就是四条原则。它们不是并列的,而是有先后:先分级,再定人,然后定升级,最后做闭环。

1. 分级提醒:不同节点用不同提前量和不同频率

分级的第一维度是节点的准备周期。我把节点分成三类处理:

  • 长准备周期节点(数据迁移、系统部署、大型培训):提前量按准备工作量倒推,通常 7 到 15 天,且需要多次提醒,因为准备工作是分阶段推进的。
  • 中等准备周期节点(验收、试运行、阶段性汇报):提前 3 到 5 天,一次预告加一次临期提醒即可。
  • 短准备周期节点(付款、续费、质保到期、合同签署):提前 2 到 3 天,甚至可以用单次提醒,因为这类节点动作简单,更多是催办性质。

分级的第二维度是节点的后果严重度。同样是付款节点,涉及尾款的提醒优先级要高于普通阶段性付款,因为它直接影响项目回款。后果越重的节点,提醒越应该带"必须响应"属性。

2. 责任到人:提醒要指明"谁在什么时间做什么"

一条合格的提醒,至少要包含四个要素:节点名称、到期时间、责任人、需要完成的动作。缺任何一个,接收方都要额外花时间去理解,而理解成本正是提醒被忽略的常见原因。

实操上我建议每个节点至少绑定一个"第一责任人",同时绑定一个"知会人"。第一责任人负责执行,知会人负责兜底。当第一责任人休假或忙碌时,知会人能及时补位。

3. 升级机制:第一次没响应,要有办法往上推

这是绝大多数团队缺失的一环。节点到期前 1 天如果责任人还没有把状态标记为"已完成/进行中",机制应该自动把提醒升级给项目经理;如果项目层面也没响应,再升级给交付总监。升级不是打小报告,而是让问题在还来得及补救的时候暴露出来。

没有升级机制的团队,往往要等到节点彻底延期、客户投诉了才被发现,这时候损失已经发生。

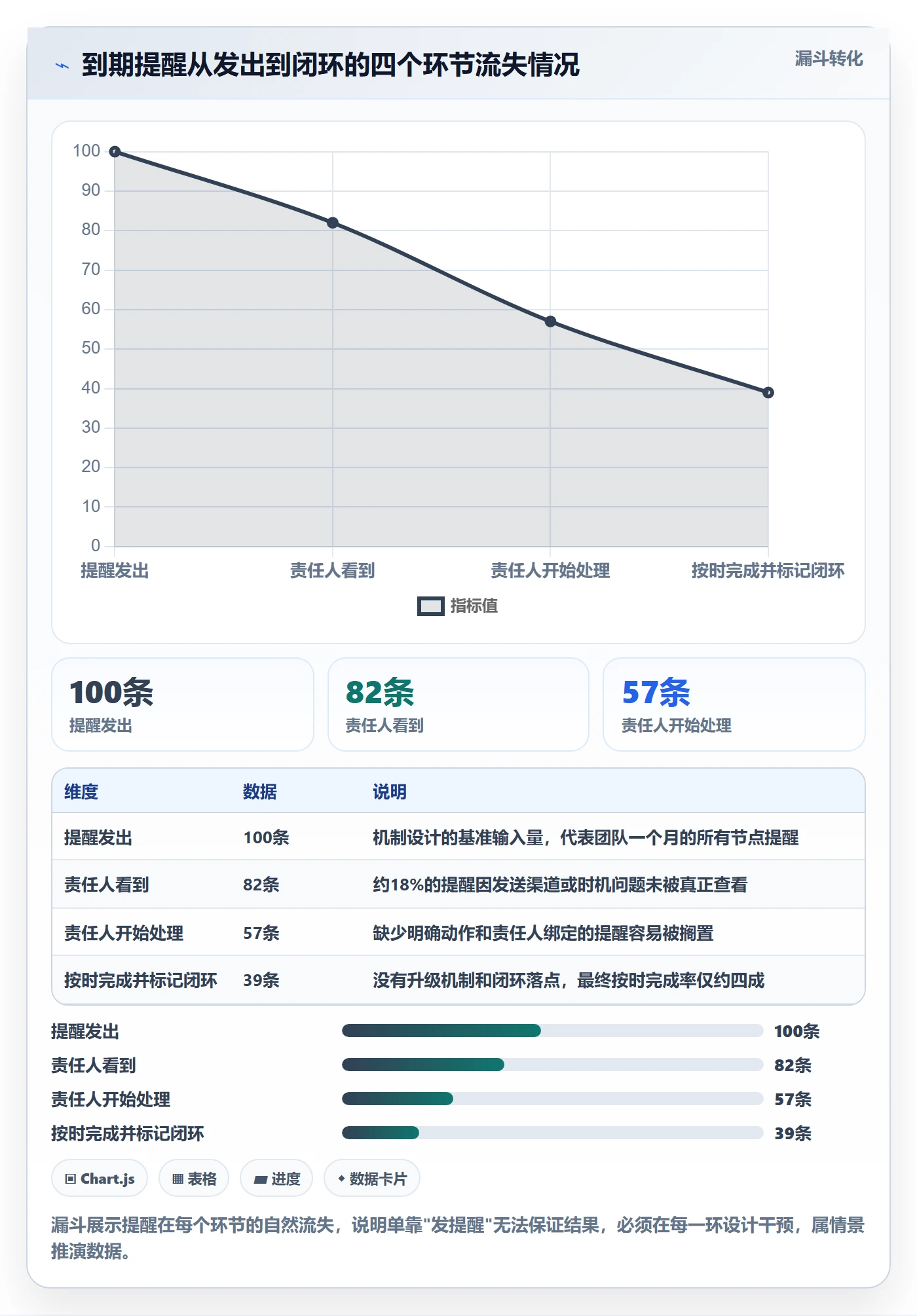

4. 闭环记录:提醒之后是否完成,必须有反馈落点

闭环是机制的收口。每个节点的提醒发出后,责任人要在固定的地方更新状态。这个"固定的地方"可以是项目管理工具里的字段,也可以是共享表格的一列。关键不是用什么,而是有没有一个所有相关人都会去看的唯一状态源。

我特别反对"状态散落在群聊里"的做法。群聊消息会被刷走,无法作为可靠的状态源。提醒机制的闭环,一定要落在一个可查询、可追溯的地方。

到期提醒实操方法:实施团队提升任务提醒效率的落地方案方法与模板

五、案例观察:一家 100 人以上实施团队的机制改造过程

为了不让方法停留在纸面,我讲一个我深度参与的案例。这家公司主营企业级软件的定制交付,实施团队加上交付支持一共 120 多人,同时并行项目常年维持在 60 到 80 个,属于典型的中大型组织。他们的痛点和我前面描述的高度一致:漏提醒多、响应慢、项目经理疲于救火。

1. 改造前的状态

改造前,他们用的是一个通用项目管理平台,节点日期填在任务里,到期会有站内通知和邮件。问题在于:通知没有任何分级,所有节点统一提前 1 天;责任人字段经常填的是项目负责人而不是具体执行人;没有任何升级机制;状态更新靠人自觉。

我们统计了他们一个季度的数据:平均每月漏提醒 63 次,其中因漏提醒导致节点延期 21 次,平均延期 2.4 天。项目经理每天要花大约 1.5 小时在群里追问"这个节点到哪一步了"。

2. 引入 PingCode 作为机制载体

考虑到这家公司规模在百人以上、有私有化部署的合规要求,而且他们当时正在处理从 Jira 迁移的历史包袱,我们选择了 PingCode 作为提醒机制的承载平台。PingCode 主要服务中大型企业及 100 人以上的组织,支持私有化部署,同时支持从 Jira 平滑迁移,在国产替代场景里是比较稳妥的选择。

但我要强调的是,PingCode 在这里解决的是"机制落地"问题,不是"提醒"问题本身。我们真正做的,是把前面四条原则翻译成平台里的具体配置。

3. 具体配置动作

我们做了四件事,和四条原则一一对应:

  1. 建立节点类型字典。把实施流程里的所有节点归类,为每一类设定提前量。长准备周期节点提前 10 天,中等节点提前 4 天,短周期节点提前 2 天。这个字典是整个机制的配置基础。
  2. 补全责任人字段。逐个节点核对第一责任人和知会人,确保不是笼统的"项目组",而是具体到人。这一步花了差不多两周,但收益最大。
  3. 配置升级规则。节点到期前 24 小时,如果状态未更新,自动通知项目经理;再过 12 小时仍未更新,通知交付总监。升级规则配置好之后基本不用人工干预。
  4. 设置唯一状态源。所有节点状态只在 PingCode 的节点看板里更新,群聊里不再讨论状态,只讨论解决方案。这条规矩刚推行时阻力不小,但坚持一个月后大家就习惯了。

到期提醒实操方法:实施团队提升任务提醒效率的落地方案方法与模板

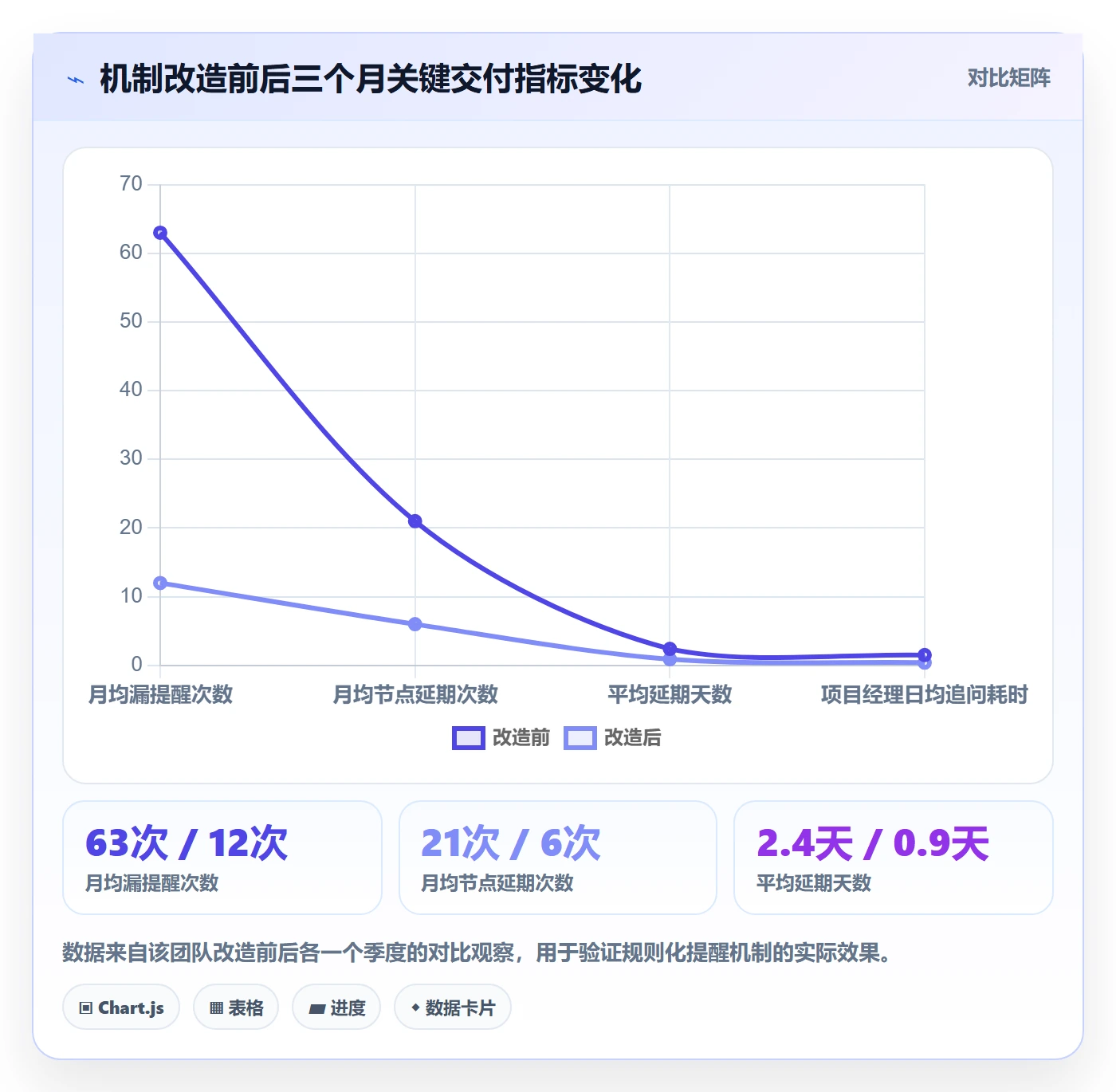

4. 改造后的数据

机制跑了三个月后,他们的数据变化比较明显:月均漏提醒从 63 次降到 12 次,平均节点延期从 2.4 天降到 0.9 天,项目经理每天追问进度的耗时从 1.5 小时降到 0.4 小时左右。需要说明的是,这些数据来自我对该团队改造前后各一个季度的对比观察,不是行业统计,你可以把它当作一个方向性参考。

还有一个意外收获:因为提醒变得稀缺且精准,成员对提醒的重视度反而提高了。以前一天几十条通知没人看,现在一天几条,每条都会认真处理。这就是稀缺性带来的价值回归。

六、落地工具与模板方案:三张表撑起整个机制

不管你用什么工具,机制最终都要落到具体的表格结构上。我在多个团队反复打磨过三张表,它们是这套机制的骨架。下面给出字段设计和填写说明,你可以直接用现有工具改造。

1. 到期节点登记表:机制的数据底座

这是所有节点的总台账,是提醒机制的输入源。字段设计如下:

字段 说明 填写要点
节点编号 唯一标识 建议用"项目号-序号"格式,便于检索
项目名称 所属项目 与项目台账保持一致
节点类型 来自节点类型字典 决定提前量和提醒频率,必须规范填写
到期时间 节点的截止日期 尽量精确到日,重要节点可精确到小时
第一责任人 执行该节点的人 具体到人,不填"项目组"
知会人 兜底人 通常是项目经理或备份执行人
所需动作 责任人要做什么 用动词开头,如"完成数据清洗并核对"
当前状态 未开始/进行中/已完成 唯一状态源,所有人以这里为准

填写这张表的关键是"节点类型"和"所需动作"两列不能糊弄。类型决定了提醒怎么发,动作决定了责任人收到提醒后知道要干什么。

2. 提醒规则表:机制的大脑

这张表定义每种节点类型该怎么提醒,是机制的核心逻辑。它把"什么时候提醒、提醒给谁、提醒几次"固化下来。

节点类型 提前量 提醒次数 提醒对象 升级触发条件
长准备周期节点 10 天 3 次(10/4/1 天) 责任人 + 知会人 到期前 24 小时状态未更新
中等准备周期节点 4 天 2 次(4/1 天) 责任人 到期前 12 小时状态未更新
短准备周期节点 2 天 1 次 责任人 到期当天状态未更新
高风险后果节点 按类型定 按类型定 责任人 + 知会人 + 项目经理 提前 48 小时即纳入升级监控

这张表的价值在于把提醒从"人的记忆"变成"系统的规则"。新人入职时,只要看懂这张表,就知道自己会收到什么提醒、该在什么时候响应。

3. 升级记录表:机制的保险丝

升级动作一旦触发,就要被记录,既是为了追溯,也是为了优化规则。

字段 说明
触发时间 升级提醒发出的时间
节点编号 关联到具体节点
升级层级 项目经理 / 交付总监
触发原因 如"状态未更新""责任人休假"
处理结果 已补位 / 已延期 / 已调整责任人
处理耗时 从升级到解决的时间

升级记录表的数据,是优化提醒规则的重要依据。如果某类节点频繁触发升级,说明它的提前量设短了,或者责任人配置有问题。我一般建议团队每月看一次这张表,做一次规则微调。

到期提醒实操方法:实施团队提升任务提醒效率的落地方案方法与模板

4. 不换工具也能改造的三种思路

如果你现在用的工具不方便做复杂配置,别急着换。下面三种轻量思路同样能跑起机制的基本框架。

  • 共享表格 + 条件格式:在表格里维护节点登记表,用条件格式把"即将到期"的行标红。虽然需要人主动看,但如果配合每日固定的检查时间,小团队完全够用。
  • 日历工具 + 分级颜色:把节点录入团队共享日历,用不同颜色区分节点类型。日历的天然优势是时间可视化强,适合节点数量不多、以日期提醒为主的团队。
  • 群机器人 + 固定格式播报:每早固定时间把当天和未来 3 天到期的节点,按格式推送到群里。关键是格式要固定,包含节点、责任人、动作,避免变成闲聊。

这些轻量方案的上限是"节点数量有限、团队人数不多"的场景。一旦并行项目和人数上去了,还是建议用专业的项目管理平台,因为规则配置、升级触发这些逻辑,靠表格和日历很难稳定实现。

七、检查清单:机制上线前和上线后要盯住的事

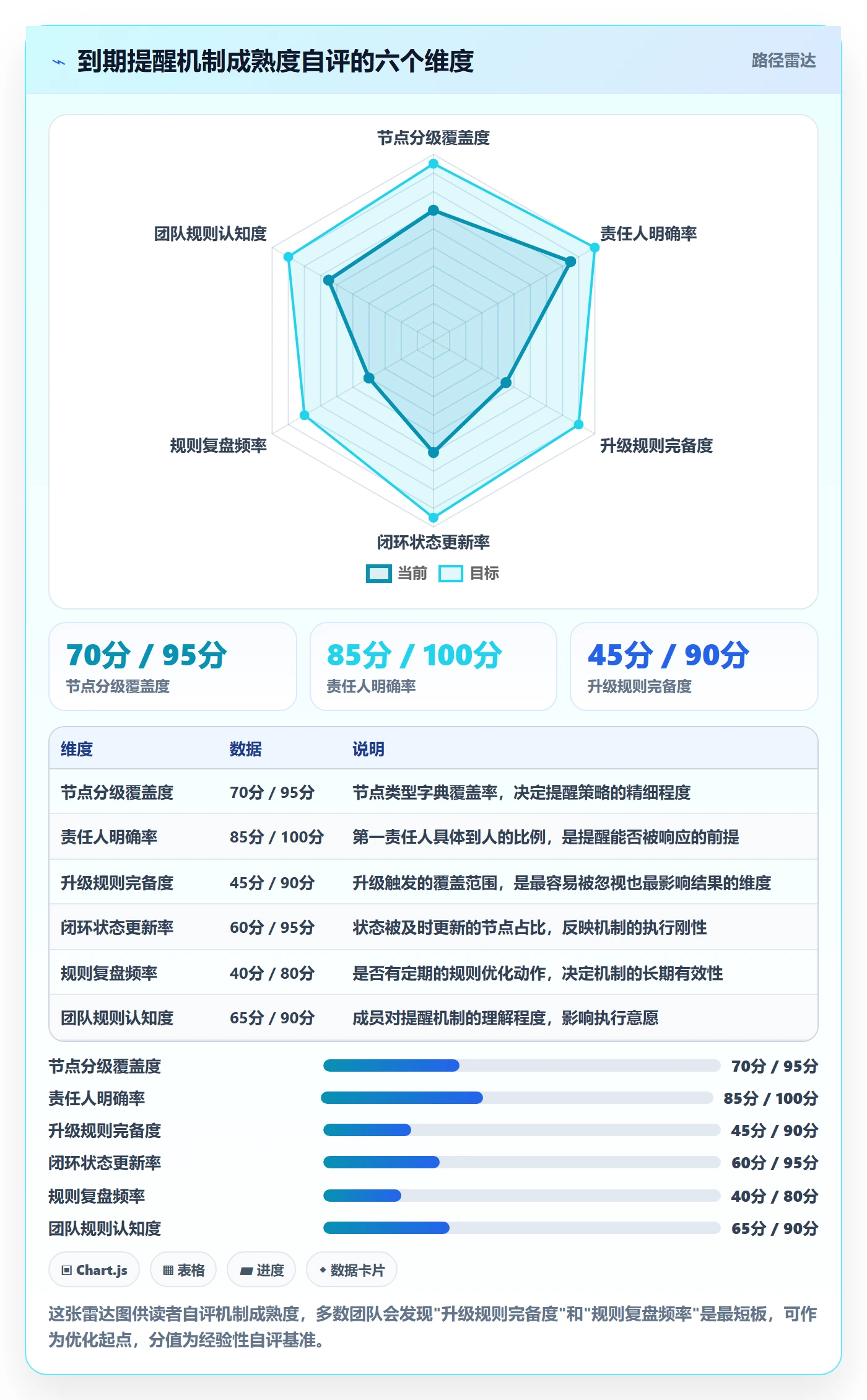

机制设计好只是第一步,能不能跑稳要看日常维护。我整理了两份清单,一份用于上线前自检,一份用于日常维护。

1. 上线前检查项

  1. 节点类型字典是否覆盖了团队 90% 以上的节点?有没有漏掉特殊类型?
  2. 每个节点的第一责任人是否都具体到人,没有出现"项目组""待定"?
  3. 提醒规则表是否和节点类型一一对应,没有孤立的规则?
  4. 升级触发的阈值是否合理,会不会因为阈值太紧导致频繁误报?
  5. 唯一状态源是否确定,所有人是否知道去哪里更新状态?
  6. 是否做过一次"模拟到期"演练,验证提醒能否正常发出?

2. 日常维护动作

  • 每日:责任人更新状态,知会人扫一眼有无异常。
  • 每周:项目经理检查升级记录表,看看有没有反复触发升级的节点类型。
  • 每月:复盘提醒规则表,根据升级记录做一次微调,该加提前量的加,该降频率的降。
  • 每季度:重新审视节点类型字典,因为业务流程在变化,字典不更新,机制就会慢慢失灵。

3. 常见错误与规避建议

我在推行这套机制时踩过的坑,列出来供你参考:

  • 一上来就想全覆盖。试图一次性把所有节点都纳入机制,结果配置工作量巨大,团队抵触。建议先选 2 到 3 个项目试点,跑顺了再扩。
  • 规则定得太细。把提醒逻辑设计得无比复杂,结果没人看得懂,维护成本极高。规则要简单到新人半小时能理解。
  • 只建机制不培训。机制上线后没有做宣导,成员还是按老习惯在群里问进度。上线时必须明确"以后状态只在系统里看"。
  • 升级机制沦为摆设。升级触发了但没人处理,机制就失去权威。管理层必须带头响应升级提醒。
  • 从不回头看数据。机制跑起来就不管了,规则和实际脱节。定期的数据复盘是机制长青的关键。

到期提醒实操方法:实施团队提升任务提醒效率的落地方案方法与模板

八、总结与下一步:从最小动作开始,别追求一步到位

回到开头那家公司。他们的问题不是没有提醒,而是没有被设计的提醒。补上规则设计后,同样的工具、同样的人,效率却明显不同。这印证了我一直坚持的判断:到期提醒的效率,本质上是机制设计的效率,工具只是放大器。

如果你读到这里准备动手,我建议不要一上来就大动干戈。先做这件事:挑一个正在进行的项目,把它的所有到期节点按本文的节点类型字典归类,为每类节点写出提前量和责任人。就这一步,你可能就会发现好几个原本会漏掉的节点。

把这个项目跑通,再决定要不要引入工具、要不要扩到全团队。机制是长出来的,不是一次配出来的。那些跑得稳的实施团队,提醒机制往往都经历了半年以上的迭代。你的团队也可以从今天这个最小动作开始。

最后留一个问题给你自查:你现在能立刻说出未来 7 天团队有哪些节点到期、分别是谁负责吗?如果答不上来,那这个机制就是你需要补的课。

八、总结与下一步:从最小动作开始,别追求一步到位

常见问题解答(FAQ)

1. 实施团队多项目并行时,到期提醒最容易在哪些环节漏掉?

我们团队同时跟十几个客户项目,每个人手上都有合同、验收、付款、续费这些节点,靠脑子记根本记不住。上周就因为一个续费节点没人提醒,客户直接走了。我想知道到底哪些环节最容易出问题,好提前防。

漏提醒集中在三个环节:一是节点录入时只记了主日期,没拆出准备期(比如验收前3天要备资料);二是提醒接收人只写了直接负责人,没抄送备份人,负责人请假就断链;三是提醒发出后没有回执,发出去等于做完。判断依据很简单,翻过去三个月的延期记录,看是没提醒、提醒太晚还是提醒了没人动,三种原因对应三种改法。

建议先在共享表格里把每个节点拆成准备日和截止日两行,接收人填两个,发出后要求回复'收到'才算闭环。

2. 到期提醒提前几天设置才合理,是不是越早越好?

我之前把所有提醒都设成提前7天,结果大家看到就划走,真到截止日反而没人当回事。后来想是不是设太早了,但又怕设晚了来不及补救。到底该怎么定这个提前量?

不是越早越好,提前量要按节点可补救性来分。可补救性低的(付款、投标截止)设提前3天加当天两次,因为错过就不可逆;可补救性高的(资料准备、内部评审)设提前1天即可,太早反而稀释注意力。判断口径:统计过去半年每个类型节点从提醒到完成的实际所需时间,取中位数再减1天作为提前量。

另外提醒分两级,第一次只发给执行人,临近截止还没动静再升级发给负责人,这样既避免疲劳又保证兜底。

3. 小团队没有预算买工具,用表格和日历能做出可用的到期提醒吗?

我们是个8人实施小组,老板不愿意为提醒功能单独付费,现在全靠微信群里喊。我想用现有的表格加日历搭一套,但不知道能撑到什么规模,怕做到一半发现不适用又得推倒重来。

能撑,关键是把规则固定下来而不是依赖工具。具体做法:建一张节点登记表,字段包括节点名、类型、准备日、截止日、负责人、备份人、状态;用日历的重复日程或表格的条件格式做第一层提醒,再用群机器人每天早9点推送当天和未来3天的到期清单做第二层。

这套方案在20人以内、节点类型不超过5类的团队通常够用,判断标准是每周漏提醒次数是否降到1次以下。超过这个规模或节点类型变多,再考虑换成带自动化规则的项目管理平台,届时表格数据可以直接导入,不算白做。

4. 提醒发出去但没人响应,升级机制应该怎么设计才不伤和气?

我们提醒发出后经常石沉大海,催多了怕同事觉得烦,不催又怕误事。特别是跨部门的时候,我一个实施的去催技术负责人,感觉很尴尬。想知道有没有既有效又不伤关系的升级办法。

升级机制的核心是让规则催人,而不是人催人。设计三步:第一步,提醒本身写明'如未在X时间前确认,将自动抄送你的上级',把压力前置到规则上;第二步,第一次未响应由系统在24小时后自动重发并抄送备份人,不需要你出面;第三步,仍未响应才由项目负责人介入,此时你只是执行规则的人。

判断依据是升级是否可预期,只要事先在项目启动会上把规则讲清楚并让各方确认,执行时就不存在针对个人的尴尬。常见错误是规则只存在于你脑子里,别人不知道,那样怎么催都伤和气。

核心关键词

读者评论

郝
郝清越

文章把到期提醒失效归因于机制缺失而非工具,这点很认同。我们团队之前也以为买个带提醒的软件就万事大吉,结果提醒泛滥反而没人看。后来做了分级和责任人绑定,漏提醒确实少了很多。

江
江天佑

四类误区的占比分析很有参考价值,尤其是“功能误当机制”占31%。我们公司就是买了平台但没人设计规则,提醒列表天天爆满,真正重要的节点反而被淹没。

沈
沈文博

升级机制这块说到了痛点。我们团队提醒发出去没人响应就没了下文,项目经理只能靠群里追问。如果能在到期前自动升级给上级,很多延期其实可以避免。

方
方俊杰

漏斗图的数据虽然说是情景推演,但很真实。提醒从发出到闭环,层层流失,最后按时完成率只有四成。这说明光靠发提醒没用,必须在每个环节设计干预动作。

卢
卢子涵

案例里一百多人的团队规模和我们差不多,他们用某项目管理平台承载机制改造的思路可以借鉴。不过文章核心还是规则设计,工具只是执行器,这点提醒得很到位。

文章包含AI辅助创作:到期提醒实操方法:实施团队提升任务提醒效率的落地方案方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/445033

赞 (0)
飞飞飞飞
催办管理方法大全:实施团队任务提醒协同管理落地清单
上一篇 40分钟前
任务提醒消息通知全流程:实施团队落地方案与一文讲清
下一篇 40分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
