去年10月,我以顾问身份介入了一家做ERP实施服务的公司(约180人规模)。他们的交付总监给我看了一组内部数据:过去12个月里,有9个项目触发了合同违约条款,其中7个的直接诱因不是技术问题,也不是客户不配合,而是"内部某个审批节点超期了,但没人及时知道"。最离谱的一次,一个部署计划里标注"T+5完成"的环境配置确认单,在系统里躺了23天,直到客户方的项目经理打电话来问"你们是不是把我们这个项目忘了",他们才发现。
这个案例让我意识到,超期提醒这件事,绝大多数实施团队的做法停留在"发个通知"的层面,而真正的风险控制,需要把它当成一套有阈值、有升级、有闭环、有话术的管理机制来设计。
一、核心结论:超期提醒失效的根因不是工具,而是缺少"控制逻辑"
在我接触过的实施团队中,超过八成都在使用某种形式的任务提醒,邮件、群消息、系统通知,或者干脆靠人肉记忆。但真正能称得上"风险控制机制"的,不到一成。差距不在工具的先进程度,而在三件事:阈值定义得是否合理、升级路径是否清晰、提醒后的响应是否形成闭环。
很多团队以为上了项目管理工具就万事大吉,但工具默认的"到期提醒"和真正能防住风险的"超期预警"之间,隔着一整套管理设计。我见过太多团队,系统里躺着上百条逾期任务,却没有任何一条触发过实质性的干预动作。
这一节先给出结论,后面几节会拆开讲为什么、怎么做、不同情况怎么选。如果你只记一句话:超期提醒失效,从来不是技术问题,而是管理控制逻辑的缺失。
更直白地说,超期提醒不是"功能的开启与否",而是"责任的传递机制"。当一条任务逾期时,系统需要做的不是"告诉执行者你迟到了",而是"告诉该为此负责的人,现在需要介入"。这两者之间的差距,就是风险控制方案的价值所在。

二、真实场景:一个实施团队的"23天空窗"是怎么发生的
1. 项目背景与组织架构
前文提到的这家ERP实施服务公司,典型的"项目制+多客户并行"模式。每个项目配一名项目经理、2到5名实施顾问,同时公司层面有一位交付总监统管所有项目的进度。客户大多是制造业中型企业,合同里写明了关键节点的交付时间,超期要按日扣款。
他们的项目管理工具是两年前上的,功能不差,任务分配、甘特图、文档协作都有。但交付总监跟我抱怨:"工具是有了,可我还是靠每周开会才知道哪个项目出问题了。"
2. 那次事故的完整时间线
我让他们复盘了那次"23天空窗"事件,时间线大致是这样的:
- T+0:环境配置确认单分配给顾问A,系统设置了"到期日提醒"
- T+5:到期日当天,系统给顾问A发了一封邮件提醒,A当时在另一个客户现场,扫了一眼,想着"明天处理"
- T+6至T+20:没有任何提醒。顾问A连续被两个紧急需求打断,彻底忘了这张确认单
- T+21:客户方项目经理打电话给交付总监,问项目是不是停滞了
- T+22:交付总监找到项目经理,项目经理说"我以为A早就处理完了"
- T+23:确认单终于完成,项目延期两周,客户要求书面说明
这条时间线里,系统只在"到期日当天"发了一次提醒,此后进入完全静默。没有二次提醒、没有升级给项目经理、没有升级给交付总监。整个链条里,唯一的"风险控制"就是那封可能被忽略的邮件。
3. 这不是个案,而是模式
我把这个案例跟其他几个实施团队交流后,发现类似的"提醒断层"极其普遍。总结下来,问题集中在三处:提醒对象只覆盖执行者、提醒时机只有到期日一个点、提醒后没有响应确认的要求。这三点,几乎是所有失效超期提醒的共同特征。

三、拆解常见误区:为什么"提醒了"却"没防住"
绝大多数团队在设计超期提醒时,会掉进几个看似合理、实则致命的误区。我把它们归结为四类,每一类我都见过真实翻车。
1. 误区一:把"到期提醒"等同于"超期提醒"
这是最普遍的误区。到期提醒说的是"任务快到期了,提醒你一下",超期提醒说的是"任务已经超期了,现在需要采取行动"。前者是通知,后者是干预。
到期提醒的问题在于,它默认执行者会立刻处理。但现实是,执行者往往正处于多任务并行状态,一条"还有1天到期"的提醒,很可能被淹没在聊天记录里。真正有效的做法是在超期之后,按超期时长分级触发不同强度的提醒,而不是只在到期日发一次。
2. 误区二:只提醒执行者,责任链条断裂
执行者当然该被提醒,但项目风险从来不是执行者一个人的事。当一个任务超期超过某个阈值时,项目经理必须知情,再超过一个阈值时,交付负责人也要介入。
我见过一个团队,系统里逾期任务堆积了200多条,全是发给执行者的提醒,但项目经理对此一无所知。原因很简单:他们只配置了"任务执行者"作为提醒对象,压根没配置升级规则。
3. 误区三:提醒没有闭环,发出去就算完成
系统发出提醒,不代表风险被处理。如果提醒之后没有"响应确认"这一步,执行者可以看完就关,项目经理也不清楚这条超期任务到底有没有人在管。
闭环的正确形态是:提醒发出后,执行者需要在系统里更新状态(处理中/预计何时完成/需要支援),如果没有更新,系统在下一个时间点自动升级。没有闭环的提醒,本质上和没发一样。
4. 误区四:提醒措辞随意,制造对立而非协作
我注意到一个被严重低估的问题:提醒的沟通成本。头条搜索的相关词里有一条"提醒领导待办事项措辞",说明很多人在向上沟通时非常纠结。措辞不当的提醒,会让接收者产生抵触,尤其是涉及跨部门或上下级时。
比如"你的任务已经超期5天,请立即处理"这种机械措辞,在平级之间可能还行,但用在向上场景就是灾难。好的超期提醒应该既传达紧迫性,又给对方留出体面的回应空间。

四、专业判断逻辑:超期提醒的四层控制模型
基于前面这些案例,我总结出一套"四层控制模型"。它不是某个工具的功能清单,而是一套从定义到复盘的管理逻辑,工具只是承载它的载体。
1. 第一层:定义"超期",阈值不是拍脑袋定的
第一件事是搞清楚"什么算超期"。听起来简单,但很多团队从没认真定义过。是过了计划完成时间就算超期,还是过了缓冲期才算?不同类型任务的缓冲期一样吗?
我的建议是按任务类型分层设定。关键路径上的任务(如客户验收、合同签署、环境交付)阈值设为零缓冲,超一秒就算超期。常规执行任务给半天到一天缓冲。信息收集类任务可以给到两三天。这种差异化的阈值设定,能避免"狼来了"效应,如果所有任务都严苛到分秒必争,提醒很快就会被无视。
2. 第二层:分级提醒,从系统通知到上级介入的升级路径
第二层是升级机制。我通常建议设三个级别。第一级,超期当天,系统自动通知执行者,要求确认。第二级,超期超过24小时仍未响应,通知项目经理。第三级,超期超过48小时或涉及关键路径,通知交付负责人。
关键在于每一级的触发条件是明确的、自动的、不依赖人记得去催的。靠人工去盯升级,等于没有升级机制。
3. 第三层:闭环追踪,提醒后必须有人"接住"
第三层是闭环。提醒发出后,接收者必须在系统里做出响应动作,可以是更新状态、填写预计完成时间、或者标记"需要支援"。如果超过规定时间没有任何响应,系统自动进入下一级升级。
这一层最容易被忽略,但恰恰是决定成败的一层。没有闭环的提醒系统,最终会退化成"大家都知道系统在发提醒,但没人当真"。
4. 第四层:复盘与优化,用超期数据反哺流程
第四层是复盘。每个月统计一次超期数据,分析哪些环节、哪些任务类型、哪些时间节点最容易超期。这些数据会反过来告诉你,阈值是不是设得不合理、升级路径是不是有断点、某些流程本身是不是需要调整。
比如,如果数据显示某类审批任务总是超期,那可能不是提醒机制的问题,而是审批流程本身太繁琐,需要精简。提醒机制的价值,一部分在于暴露这些系统性问题。

五、案例与数据观察:一个团队的改造实录
1. 改造前的基线数据
回到开头那家ERP实施服务公司。我在介入前,先帮他们做了一次基线统计,用的是他们系统里过去6个月的任务数据:
| 指标 | 改造前数值 | 口径说明 |
|---|---|---|
| 任务超期率 | 35% | 超期任务数/总任务数 |
| 平均超期时长 | 4.2天 | 所有超期任务的平均延迟天数 |
| 超期任务中升级到管理层的比例 | 0% | 无升级机制 |
| 项目准时交付率 | 62% | 按合同节点准时完成 |
| 项目经理每周花在催办上的时间 | 约6小时/人 | 微信群、电话人工催办 |
35%的超期率意味着每三个任务就有一个延迟,而升级比例为0说明管理层完全靠会议和口头汇报来了解进度。项目经理每周6小时的催办时间,也基本是纯人工消耗。
2. 改造动作:从规则到话术的三步走
改造分三步。第一步,重新定义阈值:关键路径任务零缓冲,常规任务半天缓冲,信息类任务两天缓冲。第二步,配置三级升级规则:超期当天通知执行者,24小时无响应通知项目经理,48小时无响应或关键路径任务超期直接通知交付负责人。第三步,设计三套提醒话术模板,分别用于通知执行者、通知项目经理、以及向上沟通场景。
其中,我们以PingCode作为这套规则的落地载体。它支持工作流的自定义触发条件和自动升级,能把上面这套"阈值+升级+闭环"直接配置成自动化规则,而不是停留在纸面制度。对中大型企业来说,PingCode支持私有化部署,也支持从Jira平滑迁移,这对很多原本用Jira、但需要做国产替代的实施团队来说,迁移成本相对可控。
这里我不是要推荐某个工具,而是说清楚一个判断:工具的选型标准,应该是它能不能承载你的控制逻辑,而不是它的功能列表有多长。功能再多,如果配置不成你要的升级路径,就是无效功能。
下面是他们用代码方式定义阈值的一段示例逻辑(用伪代码示意,便于你理解配置思路):
// 超期阈值定义(按任务类型分层)
task_types = {
"critical_path": {"buffer_hours": 0}, // 关键路径:零缓冲
"standard": {"buffer_hours": 12}, // 常规任务:半天
"informational": {"buffer_hours": 48} // 信息类:两天
}
// 三级升级规则
escalation_rules = [
{"level": 1, "trigger": "overdue_at_once", "notify": "assignee"},
{"level": 2, "trigger": "overdue_24h_no_response", "notify": "project_manager"},
{"level": 3, "trigger": "overdue_48h_no_response OR is_critical_path", "notify": "delivery_lead"}
]
3. 改造后的数据变化
改造运行了4个月后,我们再次统计了数据:

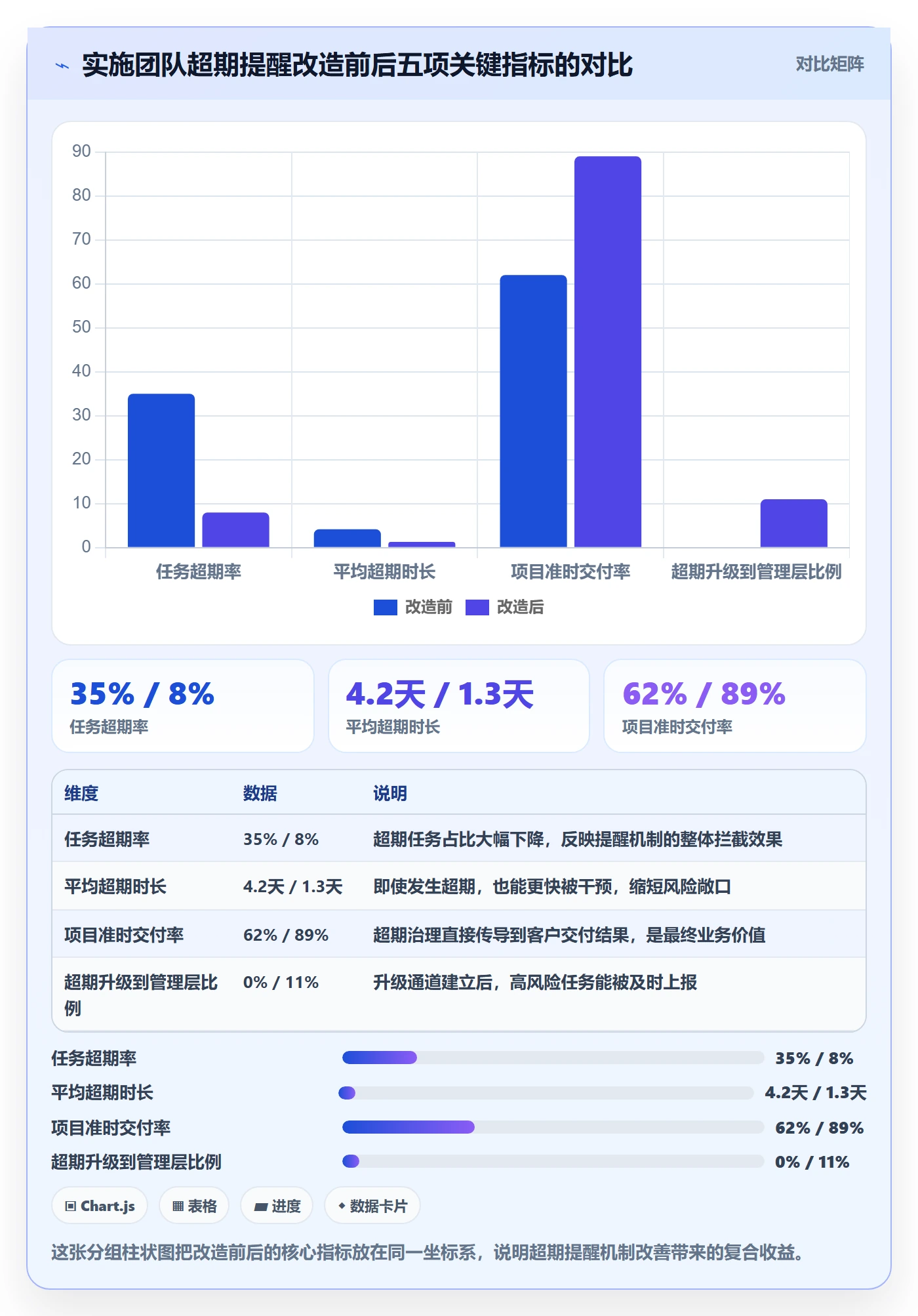

| 指标 | 改造前 | 改造后 | 变化 |
|---|---|---|---|
| 任务超期率 | 35% | 8% | 下降27个百分点 |
| 平均超期时长 | 4.2天 | 1.3天 | 缩短69% |
| 超期任务中升级到管理层的比例 | 0% | 11% | 建立升级通道 |
| 项目准时交付率 | 62% | 89% | 提升27个百分点 |
| 项目经理每周催办时间 | 6小时/人 | 1.5小时/人 | 减少75% |
需要说明的是,这些数字来自该团队的内部统计,样本是一个约180人规模的公司,不能直接外推到所有场景。但从变化趋势看,超期率下降和催办时间减少这两个指标的同步改善,说明自动化升级机制确实把管理者从"人肉催办"中解放了出来。
还有一个意外收获:升级到管理层的11%的超期任务里,有相当一部分不是执行者拖延,而是卡在了跨部门协作或客户确认环节。这类问题被提前暴露出来后,团队反而能更早去协调,避免了拖延到项目末期才爆雷。


六、不同情况下的行动建议:从最小可行到全面落地
不是每个团队都需要一步到位上完整的四层模型。根据团队规模、项目复杂度和现有工具基础,我给出分档建议。
1. 情况一:10人以下小团队,项目不复杂
这个阶段不建议上重型系统。核心动作是两件:一是明确每个任务的责任人(不是"某某团队",而是具体到一个人),二是每周固定一次15分钟的"超期过一遍"会议。用最简的方式建立"任务不会无声消失"的意识就够了。
工具层面,用现成的协作平台配上简单的到期提醒即可,不必追求自动化升级。
2. 情况二:10到100人,多个项目并行
这个规模开始出现"信息不对称"问题,项目经理不知道执行者的具体状态,管理者不知道项目的真实进度。这时需要系统化的分级提醒和升级机制。
建议从第二层(分级提醒)入手,先把"超期超过24小时通知项目经理"这条规则建立起来。这一条能解决大部分"事情没人知道"的问题。
3. 情况三:100人以上,多项目多客户并行
这个规模,人工盯已经完全不可行。需要完整的四层模型,并且要考虑工具的可配置性和数据能力。像PingCode这样面向中大型企业、支持私有化部署的平台,更适合承载复杂的升级规则和权限管理。
对于原本使用Jira的团队,如果出于国产替代或合规要求需要迁移,PingCode的平滑迁移能力可以降低切换成本。迁移时建议先把原有的任务类型和阈值定义梳理清楚,再配置到新系统里,避免"带着旧问题搬家"。

七、不同情况下的取舍:没有最优方案,只有最合适的平衡点
落地超期提醒方案,本质上是一系列取舍。我列出几组最常见的矛盾,以及我的判断倾向。
1. 取舍一:提醒频率高 vs 提醒被忽视
提醒越频繁,越容易被无视;提醒太稀疏,又会漏掉风险。我的判断是宁可稀疏但精准,不要频繁但泛泛。与其每天发一次"你还有任务没完成",不如只在真正跨过阈值时触发,让每条提醒都有分量。
2. 取舍二:升级门槛低 vs 管理成本高
升级门槛设得低,管理层会被大量低价值提醒淹没;设得高,又可能漏掉关键风险。建议用历史数据校准:先按"24小时/48小时"设初始阈值,运行一个月后,看有多少升级是需要真正介入的,再调整。关键路径任务可以单独设更严格的规则,和常规任务区分开。
3. 取舍三:标准化话术 vs 人情沟通
标准化模板能保证效率和一致性,但完全照搬模板又会显得生硬,尤其在向上沟通时。我的建议是关键场景保留模板框架,但留出人工调整空间。日常执行者提醒可以高度标准化,向上或跨部门沟通则建议人工润色。
4. 取舍四:全面铺开 vs 试点先行
全面铺开见效快,但一旦规则设计有缺陷,会在整个组织里放大负面体验。我倾向于先在1到2个项目组试点,跑通一个完整周期,验证阈值和升级规则是否合理,再推广。
试点的另一个好处是能积累真实数据。有了试点期的数据,推广时才有说服力,而不是靠"理论上应该有效"去推动。
5. 取舍五:自建 vs 采购
对大多数实施团队来说,自建一套完整的超期提醒系统是不划算的,投入大、维护难、升级慢。采购成熟的平台,把精力放在规则设计和流程优化上,是更务实的选择。但采购时要擦亮眼睛:重点看平台能否配置出你要的升级路径和闭环逻辑,而不是看它的功能清单有多长。

八、落地检查清单与执行要点
最后,我把整套方法论浓缩成一份可以对照执行的检查清单。你可以拿它给自己的超期提醒方案打个分。
1. 阈值与规则检查
- 是否为不同任务类型设置了差异化的超期阈值?
- 关键路径任务是否采用了零缓冲或最短缓冲?
- 阈值是否有历史数据支撑,而非拍脑袋决定?
- 阈值是否会定期复盘调整?
2. 升级机制检查
- 是否配置了至少三级的升级路径?
- 每一级的触发条件是否明确且自动触发?
- 升级对象是否覆盖执行者、项目经理、交付负责人?
- 升级机制是否依赖人工催办?如果是,就还没真正建立。
3. 闭环追踪检查
- 提醒发出后,接收者是否必须做出响应动作?
- 无响应时是否有自动升级?
- 任务状态是否会随处理进展实时更新?
- 项目经理能否一眼看到所有超期任务的处理状态?
4. 沟通与话术检查
- 是否区分了通知执行者、通知管理者、向上沟通三类场景?
- 话术是否既传达紧迫性又保留体面空间?
- 是否有标准化模板可复用?
- 关键场景是否允许人工调整?
5. 复盘与优化检查
- 是否每月统计超期数据?
- 是否分析超期集中在哪些环节和任务类型?
- 是否用超期数据反哺流程改进?
- 是否有专人负责这套机制的迭代?

九、结语:超期提醒的本质是管理,工具只是放大器
写到这里,我想再强调一次开头那个判断:超期提醒失效,从来不是技术问题,而是管理控制逻辑的缺失。那家ERP实施公司的"23天空窗",系统在技术上是"正常"的,它确实在到期日发了提醒。问题出在提醒之后没有任何机制兜底。
一套真正能防住风险的超期提醒方案,需要三样东西同时到位:合理的阈值定义、清晰的升级路径、以及提醒后的闭环追踪。工具能帮你自动执行这些规则,但规则本身必须由你根据自己的项目特点去设计。
如果你现在正准备优化自己团队的超期提醒机制,我的建议是按以下顺序推进:
- 先花半天时间,统计一下过去3个月你们团队的超期任务数据,看看超期主要集中在哪些环节
- 根据数据,为不同任务类型定义差异化的阈值
- 先把"超期24小时通知项目经理"这一条规则跑起来,验证一周
- 再逐步加上闭环确认和向上升级,不要一次铺太满
- 一个月后复盘一次,用真实数据调整阈值和升级门槛
不要追求一步到位的完美方案,先在最小的范围内跑通一个闭环,比设计一套宏大但落不了地的制度要有价值得多。超期提醒这件事,从来不是"有没有提醒",而是"提醒之后有没有人真正接住"。
常见问题解答(FAQ)
1. 超期提醒的阈值到底该怎么定,T-3、T-1、T+0 这种分级是拍脑袋还是有依据?
我们团队现在所有任务都用同一个提前一天提醒,结果紧急任务来不及、长周期任务又天天被骚扰。我看有些方案写三级预警,但不知道阈值到底按什么标准定,是不是每个团队都该套同一套数字。
阈值不能一刀切,要按“任务可逆性”和“补救成本”两个维度定。判断依据是:一旦超期,补救所需的时间越长、影响的外部依赖越多,预警就要越早。可执行做法是先把任务分成三类:审批签字类、交付物产出类、纯内部协作类。审批类通常涉及外部干系人,建议 T-3 提醒执行人、T-1 提醒责任人、T+0 升级到上级;
交付物产出类按工作量的 20% 作为提前量,比如预计 5 天的活提前 1 天提醒;纯内部协作类可以只在 T+0 当天提醒一次。数据口径上,不要追求全公司统一数字,而是每季度复盘一次各类任务的实际超期率,把超期率高于 15% 的那一类阈值往前挪一档,低于 5% 的可以放宽,让阈值跟着真实数据走。
2. 任务超期了,提醒到底该发给执行人还是责任人?为什么发了提醒还是没人动?
我们系统每天都给执行人推送超期提醒,但执行人要么装没看见,要么说“这活不归我管”,最后还是要项目经理一个个私聊去催。我就纳闷,提醒对象是不是一开始就选错了。
多数失效的提醒,问题不在频率而在对象错位。执行人只对“怎么做”负责,责任人才对“做不做、什么时候做完”负责,超期的本质是责任问题,所以提醒必须双线发送且内容不同。可执行做法是:T-3 阶段只提醒执行人,内容是具体待办和截止时间;
T-1 阶段同时提醒执行人和责任人,给责任人的措辞是“该项任务将于明天到期,当前状态为 XX,是否需要协调资源”;T+0 超期后只提醒责任人,并附带一句“如未在 X 小时内更新状态,将同步至项目周会”。
判断是否有效的标准是看“响应率”而不是“发送量”,如果连续两周超期任务的响应率低于 60%,说明提醒对象或措辞需要调整,而不是简单加大提醒次数。
3. 给领导提醒待办事项,措辞怎么写才既不显得越权、又能让对方真的去处理?
我最头疼的就是提醒直属领导甚至更高级别的领导,写得太软对方忽略,写得太硬又怕显得在指挥领导。每次超期提醒都像在走钢丝,很想找一个能直接套用的措辞模板。
核心原则是把“提醒”包装成“信息同步 + 请求决策”,而不是“催办”。领导不处理往往不是忘了,而是不知道这件事需要他做判断。可执行模板分三段:第一句给事实,只写任务名、截止时间、当前状态,不带情绪;第二句给影响,说明这项超期会卡住哪个下游节点或哪个交付日期;
第三句给选项,列出“A 我今天补齐、B 需要您确认口径、C 申请延期到 X 日”三个具体选项,请对方选一个。判断依据是:只要你的提醒里包含“可选择的下一步动作”,对方就不需要自己思考怎么回,处理率会明显上升。注意不要写“请您重视”“尽快处理”这类没有动作的词,它们等于没说。
4. 超期提醒做完了,怎么判断这套方案到底有没有效?该盯哪几个数字?
我们上线超期提醒三个月了,领导问我效果怎么样,我只能说“感觉催得比以前勤了”,拿不出像样的数据。想知道到底该统计哪些指标,才能证明这套方案不是白做的。
别用“提醒发送量”当成绩,那只能说明系统在跑,不能说明风险被控住。建议只盯四个指标:一是超期任务占比,即统计周期内超期任务数除以总任务数,这是最直接的结果指标;二是平均超期时长,看的是严重程度而不只是数量;三是超期任务的首次响应时长,衡量提醒有没有把人叫醒;
四是升级触发率,也就是有多少超期任务真正触发了上级介入,这个数字过低说明升级规则形同虚设。数据口径要固定,比如统一按自然周统计、超期以截止日 23:59 为界,否则前后对不上。
判断标准可以先设一个基线:改造前测两周拿到初始值,之后每月环比,超期占比和平均超期时长同时下降才算有效,只降一个往往是任务量波动造成的假象。
核心关键词
文章包含AI辅助创作:超期提醒落地方案:实施团队开展任务提醒的风险控制案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/444788
读者评论
文中提到的“23天空窗”案例很真实,很多实施团队确实只依赖到期提醒,没有升级和闭环机制,导致风险层层放大。
四层控制模型中的差异化阈值设定很有启发,关键路径任务零缓冲、常规任务给缓冲,能避免“狼来了”效应。
提醒措辞部分被低估了,向上沟通时机械的“你已超期”确实容易引发抵触,需要留出体面回应空间。
改造后的数据对比很有说服力,超期率35%降到多少没写,但升级比例从0%开始变化,说明管理动作起了作用。
闭环追踪是关键,提醒后执行者必须响应,否则系统自动升级,这一点很多团队做不到,导致提醒形同虚设。
