2023年下半年,我帮一家做政企交付的实施团队做流程诊断。他们有47个实施顾问,同时并行推进31个项目。负责人给我看了一张截图:某个客户上线部署的任务,系统在三天里推送了19条提醒,最终仍然逾期了48小时。更讽刺的是,负责人在被问及"你收到提醒了吗"时回答:"收到了,但太多了,我以为是系统在刷消息。"
这不是个例。过去几年我参与过十几次团队协作流程的梳理,几乎每次都会遇到同一个矛盾:团队花了大力气配置自动提醒,结果提醒越堆越多,真正的关键信号反而被淹没了。问题不在于"有没有提醒",而在于"有没有一套能衡量提醒是否有效的指标体系"。这篇文章不谈工具功能怎么点,只谈一件事:实施团队该用什么可计算、可追溯、可复盘的指标,判断自己的自动提醒流程是在提效,还是在制造噪音。
一、先说核心结论:提醒的效率不由"数量"决定,而由六个指标决定
如果你只想记住一句话,那就是:自动提醒流程的价值,等于"关键信号被及时响应"的比例,而不是"系统共推送了多少条消息"。在实施团队的场景里,这个比例可以被拆解成六个可以算出来的指标,提醒触达率、提醒响应率、平均响应时长、任务逾期率、重复提醒率、任务闭环率。
我通常在诊断阶段先做一件事:让团队把过去一个月所有自动提醒的日志导出来,按上面六个指标算一遍。绝大多数团队算完之后会发现,自己的"提醒触达率"很高(常常95%以上),但"提醒响应率"可能只有30%到50%,而"重复提醒率"高得吓人,同一任务在48小时内被推送5次以上是常态。
这组数据的含义非常直接:系统的提醒能力是过剩的,团队对提醒的响应能力是稀缺的。继续加提醒只会让后一个数字更难看。所以我的判断逻辑是从指标倒推流程,而不是从功能倒推流程,先确定要盯哪些数字,再决定触发条件、触达渠道、责任绑定和升级机制。

二、背景与真实场景:为什么实施团队的提醒问题特别突出
实施团队和纯研发团队、纯销售团队都不太一样。它有几个结构性特征,导致"提醒失效"这件事被放大了。
1. 多项目并行,且每个项目的阶段节点不同
一个100人规模的实施组织,往往同时跑几十个项目。每个项目都有自己的部署、联调、试运行、验收节点。这意味着提醒不是"发不发"的问题,而是"哪个项目的哪个节点该发给谁"的问题。一旦提醒规则没有和项目阶段绑定,就必然出现两种错误:该提醒的没提醒,不该提醒的反复提醒。
2. 跨角色协作链条长
一个客户上线任务,通常涉及实施顾问、研发支持、客户成功、甚至客户方IT。责任如果只挂在"实施团队"这个笼统主体上,提醒就失去了指向性。我见过太多这样的配置:任务负责人填的是团队名,结果提醒发给了一群人,谁都觉得"不是我"。提醒的第一杀手不是渠道,是"没有唯一责任人"。
3. 客户侧时间约束刚性
政企和大客户项目常常有明确的验收时间窗口,错过就要重新排队。这种刚性约束下,提醒延迟的代价不是"晚一点做",而是"项目整体延期"。所以实施团队对提醒的准确性要求,比一般内部协作团队高得多。

三、拆解常见误区:这四种做法看起来在提效,其实在制造噪音
我在诊断中反复遇到四种典型误区。它们有个共同点:都源于"用功能思维代替指标思维"。
1. 误区一:提醒频率越高越保险
很多团队的默认配置是"任务到期前1天、到期当天、逾期后每天"各推一次,遇到紧急任务再加"每小时一次"。这看起来是三重保险,实际是三重稀释。心理学上的告警疲劳(alert fatigue)在医疗、运维领域已被大量研究,团队协作场景完全一样:当提醒密度超过人的处理带宽,人会对所有提醒统一降级处理,包括真正紧急的那些。
2. 误区二:指标越多越全面
有些团队一上来就要做"提醒效果看板",罗列二十几个指标。结果是没人看,因为没人知道哪个指标该盯。指标体系的价值是帮助决策,不是展示完整。六个能驱动行动的核心指标,胜过二十个只能展示的漂亮数字。
3. 误区三:把"提醒已发送"当作"任务已推进"
这是最隐蔽的误区。系统日志显示提醒发送成功,管理者就以为事情在推进。但发送成功只证明触达,不证明响应。很多团队的周报里"提醒覆盖率100%",任务逾期率却居高不下,原因就在这里,触达是手段,闭环才是目的。
4. 误区四:渠道越多覆盖越广
IM、邮件、站内信、短信全开,是"我全都要"的配置。但每条渠道的打开率差异极大,且多渠道叠加会显著推高重复提醒率。我见过一个团队四渠道全开,结果同一条提醒在四个地方出现,成员干脆全部屏蔽。渠道选择的逻辑应该是"按紧急度和角色习惯选一个主渠道",而不是"全都发一遍"。

四、专业判断逻辑:从指标倒推流程,而不是从功能倒推
我的方法可以归结为一句话:先定义要衡量什么,再设计触发、渠道、责任、升级四个环节。顺序不能反。
1. 第一步:确定盯哪几个指标
不是所有团队都需要六个指标。交付节奏紧、客户约束硬的团队,优先盯"平均响应时长"和"任务逾期率";协作角色多、易漏事的团队,优先盯"提醒响应率"和"任务闭环率";被噪音困扰的团队,优先盯"重复提醒率"。指标的选择要服务于当前最痛的那个问题。
2. 第二步:从指标反推触发条件
如果"重复提醒率"超标,说明触发条件太宽,比如把"任务创建"也设成了提醒点。触发条件应该只保留"状态即将偏离预期"的事件:临近截止、状态停滞、依赖阻塞、责任人变更。其余一律不触发。
3. 第三步:从指标反推渠道
如果"提醒响应率"低,先别急着加渠道,先看当前主渠道的打开率。把主渠道锁定在成员高频使用的那个,其余渠道降级为兜底。响应率提升后,再评估是否需要第二渠道覆盖"高优先级任务"。
4. 第四步:从指标反推责任与升级
如果"提醒响应率"和"任务逾期率"同时高,几乎可以断定是责任绑定出了问题。这时要做的是给每条提醒绑定唯一责任人和明确时限,并设置升级阈值,比如超时4小时未响应,自动升级到上一级管理者。没有升级机制的提醒流程,本质上只是通知,不是流程。

五、六个关键指标:定义、计算口径与优化方向
下面是本文的核心。每个指标我都给出可计算口径,你可以直接拿自己的日志数据套用。口径不一致的指标没有比较价值,所以我把口径写死。
1. 提醒触达率
定义:成功送达目标接收人的提醒数 ÷ 系统实际发出的提醒总数。分母排除因接收人离职、账号禁用等客观原因被拦截的推送。这个指标主要反映渠道健康度,通常应该很高。如果低于90%,先查渠道配置和账号状态,而不是查人。
2. 提醒响应率
定义:收到提醒后在规定窗口内产生实质操作(更新状态、留言、改期、指派他人)的任务数 ÷ 被提醒的任务总数。注意是"实质操作",不是"看过"。窗口建议按任务紧急度分档,普通任务24小时,紧急任务4小时。这个指标最能反映提醒的精准度,提醒越精准,响应率越高。
3. 平均响应时长
定义:从提醒送达到接收人首次实质操作的中位耗时(用中位数而非平均数,避免极端值干扰)。建议按任务优先级分层统计,否则会被大量低优任务拉偏。这个指标适合做趋势监控,看的是"团队的响应速度在变快还是变慢"。
4. 任务逾期率
定义:超过截止时间仍未完成的任务数 ÷ 到期任务总数。这是结果指标,也是最终检验提醒流程是否有效的硬标准。需要注意的是,逾期率要和"任务平均周期"一起看,周期本身设得不合理,逾期率高不一定是提醒的问题。
5. 重复提醒率
定义:同一任务在设定周期内被重复推送的平均次数。这是反向指标,越低越好。我的经验阈值是:普通任务不超过2次,紧急任务不超过5次。超过就说明触发条件或升级机制设计有问题。这个指标是噪音的直接度量,也是同类内容里最常被忽略的一个。
6. 任务闭环率
定义:在提醒触发后规定时间内完成并关闭的任务数 ÷ 被提醒的任务总数。它比逾期率更严格,因为它要求的不是"没超时",而是"按时完成了整个闭环"。闭环率是提醒流程成败的终极指标。
| 指标 | 计算口径 | 合理区间(示意) | 偏高/偏低的含义 | 优先优化方向 |
|---|---|---|---|---|
| 提醒触达率 | 成功送达数÷实际发出数 | ≥95% | 偏低=渠道或账号问题 | 查渠道配置、账号状态 |
| 提醒响应率 | 有实质操作任务数÷被提醒任务数 | 60%-85% | 偏低=提醒不精准或责任不清 | 收紧触发条件、绑定责任人 |
| 平均响应时长 | 首次操作耗时中位数 | 2-8小时 | 偏高=响应链路长 | 缩短审批链、明确时限 |
| 任务逾期率 | 逾期任务数÷到期任务数 | ≤10% | 偏高=流程或排期问题 | 复核任务周期合理性 |
| 重复提醒率 | 同一任务平均重复推送次数 | ≤2次(普通) | 偏高=触发过宽、升级缺失 | 削减非关键触发点 |
| 任务闭环率 | 限时完成关闭数÷被提醒任务数 | ≥70% | 偏低=提醒未转化为行动 | 强化升级与复盘机制 |

六、真实观察:一套流程改造前后的数据对比
回到开头那个47人实施团队。他们并行31个项目,任务提醒靠默认规则推送。我做的第一件事不是改工具配置,而是把过去30天的提醒日志导出,按上面六个指标算了一遍。结果如下:提醒触达率96%(渠道没问题),提醒响应率38%,平均响应时长11.4小时,任务逾期率27%,重复提醒率4.2次/任务,任务闭环率42%。问题一目了然:渠道健康,流程生病。
改造分四步走。第一步,把触发条件从"任务创建即提醒"收紧为"临近截止、状态停滞超24小时、依赖阻塞"三类。第二步,每条提醒强制绑定唯一责任人和截止时间,团队名不能再作为负责人。第三步,设定升级阈值:紧急任务超时4小时、普通任务超时24小时未响应,自动升级到项目经理。第四步,每周复盘重复提醒率最高的前10个任务,逐条查触发规则。
四周后重新统计,同样的口径下:提醒响应率从38%升到71%,平均响应时长从11.4小时降到4.1小时,任务逾期率从27%降到9%,重复提醒率从4.2次/任务降到1.6次/任务,任务闭环率从42%升到74%。提醒总量下降约六成,但关键任务的响应速度反而提升了。这印证了开头那个判断:提醒的价值不在数量,在精准度。

1. 为什么工具选型要放到指标之后
这里必须讲清楚一个容易被忽略的次序问题。很多团队一上来就纠结用哪款工具,讨论谁的提醒功能更多。但提醒功能的丰富程度,和提醒流程的有效程度,几乎不相关。流程和指标没理顺,工具功能越多,噪音越大。
以我观察过的 PingCode 为例,它主要服务中大型企业及100人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,是国产替代场景下被较多团队考虑的平台之一。它的提醒配置能力比较完整,可以按任务状态、优先级、临近时间、责任人变更等条件触发,并且能设置多级升级规则。但我要强调的是:这些能力能不能转化为效率,取决于你有没有先用指标把流程定清楚。同样一套提醒配置,指标清晰的团队能把它用成精准信号,指标模糊的团队只会把它变成刷屏工具。
所以我的建议顺序始终是:先算出六个指标 → 找出最痛的指标 → 反推流程规则 → 最后才评估工具是否支持这些规则。私有化部署、迁移平滑性这类特性,也应该放在这个顺序里评估,它们是"能不能落地"的约束,而不是"要不要提效"的起点。

七、从指标到规范:让提醒可追溯、可复盘

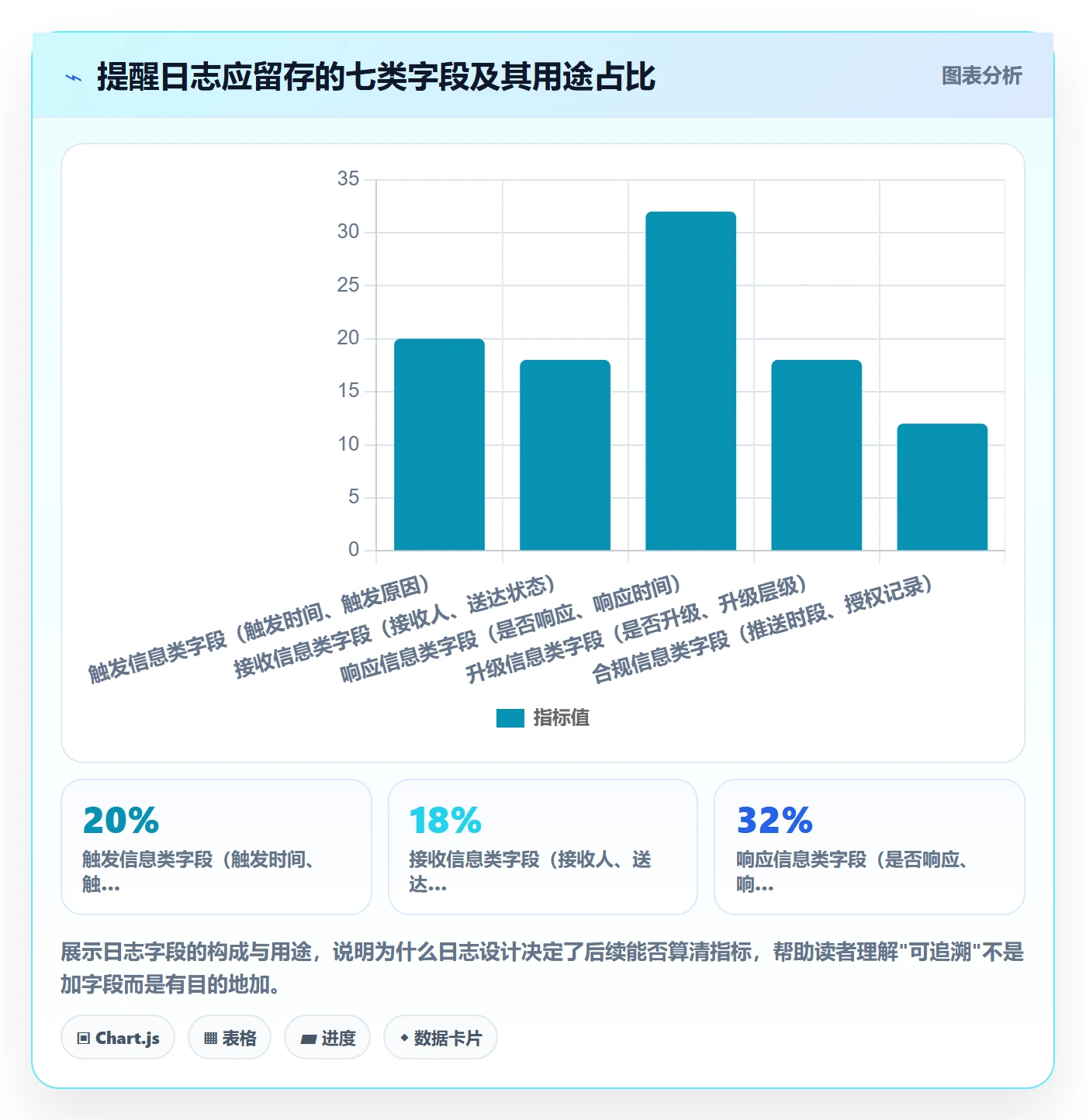

指标体系建立之后,还需要把它沉淀成规范,否则数据只是一次性诊断,无法持续改进。规范的核心是"可追溯"和"可复盘"。
1. 提醒日志与审计
每一条提醒都应该留下记录:触发时间、触发原因、接收人、送达状态、是否响应、响应时间、是否升级。这些字段是计算六个指标的原料。没有日志的提醒流程,等于没有仪表盘的飞机,你只能凭感觉飞。
2. 定期复盘机制
建议每周一次,重点看三件事:重复提醒率最高的任务、响应时长最长的任务、被升级处理的任务。这三类任务往往集中暴露了流程规则的问题。复盘的目的不是追责,而是调整触发条件和升级阈值。复盘要形成"规则修改记录",否则同一个问题会反复出现。
3. 打扰边界与合规提示
这是同类内容几乎不提、但实际很重要的一个维度。自动提醒涉及消息推送,在部分场景下还涉及个人信息处理。团队在配置提醒时,至少要注意三点:推送时间边界(非紧急任务避免在非工作时间推送)、接收人授权(明确成员知悉提醒规则)、数据留存范围(日志用于效率分析时的最小必要原则)。把打扰边界写进规范,不是合规负担,而是减少成员对提醒产生抵触的关键。抵触情绪一旦形成,再精准的提醒也会被忽视。

八、不同情况下的行动建议
指标和规范讲完了,接下来是落地。不同团队处境不同,我给的建议也不一样。
1. 如果你刚开始搭建提醒流程
不要一上来就配满所有规则。先只启用"临近截止"和"依赖阻塞"两类触发,跑两周,算出六个指标的基线值。基线是一切优化的起点,没有基线就不知道改动有没有用。
2. 如果你正在被噪音困扰
优先级是砍触发点,而不是换工具。把过去一个月所有触发规则列出来,逐条问"这条触发的任务,最后有多少被响应了"。响应率低于30%的触发点,直接关掉或降级。通常砍掉三到五条宽泛规则,重复提醒率就能明显下降。
3. 如果你在推动多项目并行的实施团队
重点做两件事:把提醒规则和项目阶段绑定,把责任落到唯一的人。这两件事做完,响应率和逾期率通常会有立竿见影的变化。工具层面,可以关注支持按状态、优先级、阶段条件触发并且能配置多级升级的平台,PingCode 在这方面的配置粒度适合中大型实施团队使用,私有化部署也能满足数据留在企业内部的场景。
4. 如果你已经在用某款工具但效果一般
先别急着换。把六个指标算一遍,大概率会发现是规则配置问题而非工具能力问题。换工具能解决能力缺口,但不能解决规则设计错误。规则设计错误换了工具照样存在。

九、不同情况下的取舍
优化提醒流程本质上是做取舍,有几个矛盾必须摆到台面上。
1. 精准与覆盖的取舍
收紧触发条件会提高精准度、降低噪音,但也可能漏掉一些本该提醒的情况。我的建议是:宁可漏报少量低优任务,也不要让高优信号被噪音淹没。漏掉的任务可以在周复盘里补上规则,但被淹没的关键信号往往直接导致项目延期,代价更高。
2. 响应速度与成员负担的取舍
把平均响应时长的目标压得很低,意味着成员要随时待命。这对实施团队不现实,也会推高人员流失风险。合理的做法是按任务优先级分档设定期限:紧急任务快速响应,普通任务给足缓冲。一刀切地压低响应时长,只会逼出"假响应",点一下就算处理,任务本身没推进。
3. 指标全面与执行成本的取舍
六个指标已经够用,再加指标会推高统计成本和理解成本。团队规模小、项目数少的,甚至可以只盯响应率、逾期率、闭环率三个。指标数量应该和团队规模、管理复杂度匹配,而不是越多越专业。
4. 工具能力与流程成熟度的取舍
功能强大的工具用得好能提效,用得不好会放大噪音。如果团队流程成熟度还不高,建议先从最基础的触发和升级用起,等指标稳定后再逐步放开高级能力。让工具复杂度略低于流程成熟度,是更安全的配比。

十、常见问题解答
1. 六个指标必须全部监控吗?
不一定。六个是完整框架,但团队可以按痛点选三个核心指标先跑起来。我一般建议起步阶段必看的是提醒响应率、重复提醒率、任务逾期率,一个反映精准度,一个反映噪音,一个反映结果。
2. 重复提醒率控制在什么水平算健康?
普通任务平均不超过2次,紧急任务不超过5次。超过这个范围,基本可以判断触发条件过宽或升级机制缺失。这个阈值来自我在多个实施团队观察到的经验,不是行业统一标准,建议你以自己的基线为参照逐步下调。
3. 提醒渠道应该选几个?
建议一个主渠道加一个兜底渠道。主渠道选成员高频使用的,兜底渠道只用于高优先级任务。多渠道全开是重复提醒率飙升的常见原因,应尽量避免。
4. 升级机制会不会让管理者被过度打扰?
如果升级频率过高,说明前置的提醒规则没做好,导致太多任务走到升级这一步。健康的状态是升级只覆盖少数真正卡住的任务。把升级频率本身也当成一个观察指标,可以反向检验提醒规则是否合理。
5. 私有化部署对提醒流程有什么影响?
主要影响数据留存和推送通道的可用性。私有化部署下,提醒日志和效率数据留在企业内部,适合对数据安全有要求的政企交付团队;但推送渠道可能需要额外配置。这是选型时要和流程规范一起考虑的因素,而不是单独的功能点。
6. 怎么判断是规则问题还是人的问题?
看数据分布。如果响应率低但分布均匀,多半是规则太宽导致信号稀释;如果集中在少数人身上,才可能是个人响应习惯问题。先排查规则,再谈个人,是更稳妥的顺序。因为规则问题影响的是所有人,个人问题影响的是局部。
十一、结尾:从"堆提醒"转向"管指标"
写到这里,我想把最核心的判断再收一次。自动提醒流程的效率,是一组可计算、可追溯、可复盘的数字问题,不是功能配置问题。实施团队尤其如此,多项目并行、跨角色协作、客户时间刚性,这三个特征决定了"提醒越多越保险"的直觉是错的。
如果你只带走三件事,我希望是:第一,先算六个指标的基线,再谈优化;第二,从指标倒推触发、渠道、责任、升级,而不是从工具功能倒推;第三,把重复提醒率当成反向指标持续盯住,它是噪音的度量尺。
下一步怎么做?我建议你今天就做一件小事:把过去一个月的提醒日志导出来,算出提醒响应率和重复提醒率这两个数字。这两个数一旦摆到桌面上,你对自己团队提醒流程的判断,会比任何功能对比都清晰。剩下的优化动作,都可以从这两个数字出发,一步步收敛出适合自己团队的规范。
常见问题解答(FAQ)
1. 实施团队任务提醒效率,最该盯的指标是哪几个?
我们团队用某项目管理平台快一年了,提醒功能开了不少,但任务该逾期还是逾期,老板问我提醒到底有没有用,我一时答不上来。我总觉得应该有几个能量化的指标,但不知道从哪几个下手,怕抓错了方向白忙一场。
建议优先盯六个可计算指标,按优先级排序:任务逾期率、平均响应时长、提醒触达率、提醒响应率、重复提醒率、任务闭环率。判断依据是这六个覆盖了提醒链条的完整路径,触达(有没有送到)、响应(送到后有没有人动)、时效(动得多快)、结果(有没有闭环)、噪音(是不是重复打扰)。
落地口径建议这样定:逾期率等于超过截止时间仍未完成的任务数除以当期任务总数,按周统计;平均响应时长等于任务从提醒发出到首次有人认领或回复的时间总和除以被提醒任务数,取中位数比平均值更能反映真实体感,因为少数极端拖延会拉偏平均值。先跑两周基线,再定改进目标,不要一上来就要求腰斩。
2. 提醒发出去没人理,到底是提醒没送到还是人不想动?
我遇到的情况是任务卡在某个环节,我提醒了责任人好几次,对方说没看到或者看到了忘了。我不确定是渠道的问题还是人的问题,如果搞错了原因,可能既冤枉了同事又浪费了优化精力。
这两个原因要用数据分开验证,不能凭感觉归因。第一步看触达率,即提醒实际送达设备或账号的数量除以应发送数量,如果触达率低于95%,说明是渠道问题,常见原因是IM机器人被折叠、邮件进了垃圾箱、站内信没开推送权限,这时候换渠道或补一条短信兜底比催人有用。
第二步在触达率正常的前提下看提醒响应率,即发出后有人执行了认领、回复或状态变更的提醒数除以已送达提醒数。如果响应率低于30%,说明不是送达问题而是责任与时限设计问题,典型表现是提醒里只写了事项没写谁在什么时间前必须做什么。这时要做的是给每条提醒绑定责任人、截止时间、超时升级规则,而不是加大提醒频率。
3. 提醒频率定多高才不算打扰?有没有可参考的判断标准?
我们团队之前有人抱怨提醒太吵,后来把频率降下来,结果又有人抱怨漏了事。我夹在中间很难拿捏,既不想让大家被消息淹没,又怕关键节点没人跟进,想找个能说清楚的标准去和团队对齐。
没有通用的最优频率,但可以用重复提醒率和提醒响应率这两个指标找到一个团队自己的平衡点。具体做法:把当前所有提醒按类型分组,统计每类提醒的重复提醒率,即同一任务对同一人的提醒次数超过两次的比例。
如果某类提醒重复率超过25%,基本可以判定是噪音,应该先改流程触发条件,比如只在状态停滞超过约定时长时才触发,而不是按固定时间间隔轰炸。同时观察提醒响应率,如果降低频率后响应率没有明显下降,说明砍掉的是冗余提醒;如果响应率跟着掉,说明砍到了关键节点。
一个可参考的起点是:常规任务每个节点最多提醒两次,第二次附带超时升级说明;高风险或跨部门卡点任务可以提高到三次,但要保证每次提醒都带明确的行动指令和截止时间。这套标准要在团队里公开讲清楚,让大家知道提醒不是随意的,而是有规则可循。
4. 提醒流程怎么做到可追溯、可复盘,避免每次扯皮说不清?
每次复盘会上讨论任务为什么延误,大家各说各的,有人说提醒了有人说没收到,最后往往不了了之。我想要一套能拿得出证据的机制,让复盘基于事实而不是记忆和情绪,也方便新人接手时快速搞清楚状况。
关键是建立提醒日志和定期复盘两个机制。提醒日志要记录五个字段:提醒触发时间、触发原因(哪个条件被满足)、触达渠道、送达状态、接收人及后续动作时间。这份日志不需要人工记,主流项目管理工具和协作平台基本都能导出,重点是把导出动作固化进流程,比如每周一自动生成上周日志。
复盘机制建议按双周或每月做一次,用日志数据对齐三个问题:逾期率最高的三个环节是哪里、重复提醒率最高的提醒类型是哪些、平均响应时长有没有改善。复盘结论要落到具体动作上,比如调整某个环节的触发阈值、更换某类提醒的触达渠道、给某个节点补上升级规则。
另外提醒日志本身也涉及员工行为数据,采集和共享范围要提前跟团队说明并取得认可,只统计流程节点不监控个人在线状态,这样既透明又不越界,团队配合度也会更高。
核心关键词
文章包含AI辅助创作:自动提醒流程与规范:实施团队任务提醒效率提升关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/444719
读者评论
我们团队也是多项目并行,提醒发了一堆,真正关键的任务节点反而没人盯,看完六个指标才发现问题在响应率不在触达率。
重复提醒率这个反向指标太真实了,同一个任务被推了五六次,最后大家直接屏蔽了,加渠道不如先绑定唯一责任人。
指标口径写得很清楚,尤其是平均响应时长用中位数、分优先级统计,之前我们直接算平均数,低优任务拖累得根本看不出问题。
从指标倒推流程这个思路对头,以前总想着换个通知工具,其实触发条件和升级机制没理顺,换什么工具都是白发提醒。
政企交付项目时间窗口压得紧,提醒晚一天可能整个验收排队重来,闭环率比触达率重要得多,这篇文章说到点子上了。
