过去三年,我为六家不同规模的研发组织做过任务提醒的梳理和重构,最小的团队 9 个人,最大的一个研发中心接近 400 人。这六次里,只有一次真正做出了效果。失败的那五次有一个共同点:所有人第一句话都问我"用哪个工具",而没有一个人问我"提醒进来之后,谁在什么时候做什么"。这篇文章不讲工具清单,讲的是我在实际项目里反复验证过的一套方法,先用提醒漏斗定位断点,再用规则表把提醒变成可评审、可审计、可删减的配置,最后才是选平台。
文末给出四套可以直接复制走的模板,以及不同规模团队的行动建议和取舍标准。
一、先给结论:提醒做不好,多数不是工具的问题,而是规则缺失
我先把判断摆在最前面:一个团队提醒失效,八成以上的原因不在触达通道,而在"触发条件和责任归属没有定义清楚"。工具只负责把消息送出去,它不知道这条消息该不该发、该发给谁、发完之后没人响应该怎么办。
很多团队把提醒理解成"消息分发",于是不断加机器人、加群、加订阅,最后的结果是消息量翻了三倍,逾期任务数量没变。我在第二个项目里见过最极端的例子:一个 45 人的团队,仅"任务逾期"一类提醒,日均推送 380 条,其中有 291 条指向同 7 个人的重复任务。
1. 提醒是一套小型治理机制,不是一次消息推送
我更愿意把提醒拆成四个环节:触发、送达、响应、收敛。触发决定"什么事值得提醒",送达决定"用什么渠道给谁",响应决定"没人理的时候怎么办",收敛决定"什么时候该把这条提醒关掉"。
大部分团队只做了前两个环节,第三、四个环节完全空缺。这就解释了为什么加了很多提醒,问题反而更严重,因为系统只负责制造待办,不负责清理待办。
2. 一个反常识的目标:提醒总量应该下降
衡量提醒体系是否健康,我不看"发了多少条",而是看提醒总量是否在下降,同时首次响应时长是否在缩短。这两个指标同时朝好的方向走,才说明规则在变精准;如果提醒总量上升、响应时长不变,那只是把噪音搬到了更多渠道。
这个判断在多数团队第一次听到时是反直觉的,因为他们默认"提醒越多越不容易漏"。但实际情况是,人的注意力是有限资源,当提醒密度超过某个阈值,大脑会自动把所有提醒降级为背景噪音,包括真正紧急的那一条。

二、背景与真实场景:三个我亲手处理过的提醒现场
抽象的方法论说服力有限,我把三个脱敏后的现场摆出来。这三个团队分别处在不同的成熟度阶段,问题形态也完全不同,但收口方式有很强的共性。
1. 场景 A:45 人团队,提醒被集体免打扰
这个团队用一个 IM 机器人做逾期提醒,规则很简单:每 30 分钟扫描一次,凡是状态为"进行中"且已过截止时间的任务,全部推到项目大群,并 @ 责任人。上线第一周效果很好,逾期任务从日均 23 个降到 9 个。
第二个月开始失效。我进群看到的实际情况是:群里消息 90% 是提醒,正常讨论被淹没,团队里至少有 20 个人把该群设为免打扰。有人甚至直接跟我说"我知道它会响,所以我更不看"。
真正的断点在两处:一是触发条件太粗,把"还没到期但状态为进行中"的任务也算了进来;二是只有一次提醒,没有升级,也没有静默。责任人被 @ 三次之后就产生了耐受性,第四次开始连点都不点了。
2. 场景 B:120 人团队,评审提醒平均等 22 小时
第二个团队的痛点是代码评审和 MR 合并。他们的做法是把评审请求发到项目群,靠"路过的人看到就顺手评一下"。我拉了一次埋点数据,从提交评审请求到第一位评审人给出第一条意见,中位数是 7.4 小时,P90 是 22 小时。
更麻烦的是,这里面有一半的时间消耗根本不是"没人看",而是"看了但不确定该不该自己评"。评审请求没有指定责任人,只是广播到群里,于是每个人都默认别人会评。这是典型的责任分散。
改法不是加提醒频率,而是把广播改成指名 + 时限 + 超时转派:评审请求发布时明确第一评审人和备选评审人,30 分钟未响应自动提醒第一评审人,2 小时未响应转派备选。改完之后同一指标的中位数降到了 1.8 小时。
3. 场景 C:300 人研发组织,里程碑提醒发给了所有人
第三个案例是规模最大的一个研发中心,问题不是提醒太少,而是提醒的颗粒度和接收人完全对不上。一次版本发布前的里程碑提醒,被推送给了 80 多个人,但实际需要在当天行动的只有 12 个人。
结果就是那 68 个"不需要行动的人"反复被打扰,而真正需要行动的 12 个人,因为消息在群里被其他人的"收到"刷掉,反而漏掉了关键节点。这个案例让我确认了一件事:提醒的接收人列表,比提醒的文案重要得多。

三、常见误区:七种把提醒做废的写法
在这六次项目里,我整理出的问题高度重复。下面七条是我见过频率最高的,几乎每个团队都至少命中三条。我把它们按破坏力从高到低排列。
1. 把"定时"当成"触发"
最常见的写法是"每天上午 10 点扫描一次逾期任务并推送"。这是定时任务,不是触发式提醒。它的问题是:提醒的时机和任务的真实状态变化没有关系。一个任务上午 10 点 05 分被标记为阻塞,要等到第二天 10 点才会被提醒,中间 24 小时是盲区。
我更推荐的做法是监听状态变化事件:任务从"进行中"变为"已逾期"、MR 从"待评审"变为"超时未评审"、依赖项从"未开始"变为"阻塞下游",这些才是真正的触发点。
2. 只有一次提醒,没有升级路径
单次提醒的隐含假设是"对方看到了就会做"。但现实中的漏办,多数不是没看到,而是判断优先级、临时被拉去开会、或者干脆忘了。没有第二次触达,提醒就等于把责任完全推给了接收人。
我的经验值是:任何一条提醒,如果超过约定时限没有状态变化,就必须有下一级动作。下一级可以是换渠道(群内 → 私聊)、可以是换人(责任人 → 备份人)、也可以是换形式(单条 → 汇总日报)。
3. 接收人一律用"全员"
这是场景 C 的病根。把提醒发到全员群,等于把责任稀释到零。我建议每个提醒规则都必须显式声明三类人:责任人(必须行动)、协作人(可能被影响)、观察者(只需要知道)。观察者应该默认只进看板,不进消息通道。
4. 提醒的语气是催办,不是请求
"你的任务已逾期 3 天,请立即处理",这种句式在群内公开出现时,接收人的第一反应是防御而不是行动。我在项目里做过小范围对比,同一批逾期任务,用中性陈述语气的响应率明显高于命令式语气。
语气问题在跨团队协作里影响更大。公开点名会让被点名的人倾向于解释原因而不是解决问题,讨论区很快变成责任辩论现场。
5. 没有静默和合并机制
一个责任人同时有 5 个任务逾期,如果系统发 5 条消息,他会被打断 5 次;如果合并成 1 条,他只被打断 1 次,处理效率反而更高。合并窗口是最容易实现、收益最直接的降噪手段。
静默则针对时段:非工作时段、团队固定的集中开发时间、发布冻结期,都应该有默认静默规则,只放行真正的高优先级事件。
6. 提醒规则只存在于某个人的脑子里
我遇到过最棘手的一次排查是:一个团队的关键提醒突然不发了,问了一圈没人知道这个提醒是怎么配的,最后发现是半年前离职的一位同学在某个机器人后台手工配的,没有任何文档。这就是规则没有版本化的代价。
我的硬性要求是:所有提醒规则写进一张表或一个配置文件,纳入代码库或知识库管理,任何修改走评审。这条看起来重,但它能把"人走规则散"的风险直接消掉。
7. 只看发送量,不看响应量
很多团队的提醒看板只统计"今日推送 XX 条",没有"其中多少条在两小时内产生了状态变化"。只统计发送量,等于只考核投递,不考核效果,最后必然走向越加越多。

四、判断逻辑:一套可复用的提醒设计五要素
把上面的误区反过来,就是我实际使用的一套设计框架。任何一条提醒,无论是"任务到期"还是"MR 待评审",都必须把这五个要素填完,缺一个就不允许上线。
1. 触发条件:状态变化优先,时间兜底
触发条件的第一优先级是状态变化事件,第二优先级才是时间。因为状态变化意味着"有人做了动作,现在轮到你了",语义清晰、时机准确;而时间触发只是兜底,用来捕捉那些状态没有变化但确实卡住的情况。
我通常会给每个场景配两条触发:一条是事件触发(状态变更为 X),一条是超时触发(进入状态 X 已超过 N 小时且未变更)。前者保证及时,后者保证不漏。
2. 接收对象:责任人、协作人、观察者三层分离
三层的定义必须写进规则表,不能靠默认。责任人是唯一被要求"必须产生动作"的角色,协作人是"可被影响、需要知情"的角色,观察者只是"需要看到全局"的角色。
关键在于不同层默认走不同渠道:责任人走私聊或专属待办,协作人走小范围群,观察者只进看板或周报。把三层塞进同一个群,就是前面说的责任稀释。
3. 渠道分层:从强打断到零打断
我一般把渠道按打断强度分成四档,规则设计时从低档往高档走,能低档解决就不升档。
| 档位 | 渠道形式 | 打断强度 | 适用场景 |
|---|---|---|---|
| L-0 | 看板 / 列表标记 | 无打断 | 观察者、低优先级、可异步处理 |
| L-1 | 每日 / 每周汇总摘要 | 极低 | 常规逾期、周度节点、需要批量处理 |
| L-2 | 指定小群内通知 | 中 | 协作人知情、跨角色同步、需讨论 |
| L-3 | 私聊 / 专属待办直达 | 高 | 责任人必须行动、临近截止、升级触达 |
这张表的价值在于它把"要不要打扰别人"变成一个可比较的具体决策,而不是靠感觉。当有人提出"再加一条提醒"时,先问它属于哪一档,如果默认档位是 L-3,就要说明为什么不能用 L-1 或 L-2 解决。
4. 时效与频率:预提醒、首次、重复、升级四段节奏
一条完整的提醒节奏通常有四个时间点:截止前预警(给缓冲)、首次提醒(进入待办状态)、重复提醒(仍未响应)、升级触达(超出阈值)。
四个时间点的间隔不是随便定的。我的经验区间是:截止前预警提前 1 个工作日;首次提醒在状态变更后 30 分钟内(保证语义新鲜);重复提醒间隔不低于 4 小时(低于这个间隔会产生明显耐受);升级阈值设在 1 个工作日。
这些数字不是行业标准,是我在几个团队里反复调参后收敛出来的区间,不同团队可以根据自己的响应节奏调整,但必须显式定义,而不是让系统默认每分钟扫一次。
5. 升级路径:L0 到 L3 四级递进
升级机制是整套设计里最容易被忽略、但收益最大的一环。我用的是一条四级路径,每一级只在上一级超时后触发。
- L0 站内标记:任务进入待处理状态,出现在个人看板,不推送消息。
- L1 定向通知:私聊责任人,附带明确动作请求和截止时间。
- L2 协作升级:通知协作人或备份责任人,说明原责任人未响应以及当前阻塞点。
- L3 汇总上报:进入团队日汇总或周汇总,由负责人统一处理,不做即时打断。
注意 L3 的设计:它不是"告状",而是"汇总"。如果升级到上级的形式是逐条即时推送,上级会被淹没,这个通道很快也会被静音。用汇总形式,既保留了可见性,又控制了打扰量。

五、四类高价值场景的落地规则
研发团队的提醒需求可以归到四类场景。我在这四类上都跑过完整闭环,下面按统一结构写:适用条件、触发规则、升级路径、常见坑。工具实现在这里一句话带过,具体配置放到下一节讲。
1. 任务到期与逾期提醒
适用条件:任务有明确截止时间,并已指派到具体责任人。没有责任人的任务不应该进提醒体系,那属于待分派队列的问题。
触发规则:设两条。第一条是截止前 1 个工作日的预警,只进个人看板,不推送。第二条是任务越过截止时间且状态未变更时的事件触发,进入 L1 定向通知。
升级路径:L1 私聊后 4 小时无状态变化,触发 L2,通知协作人或任务创建人;次日仍未处理,进入 L3 日汇总。
常见坑:把"进行中且未到期"也算作逾期,这是场景 A 的直接病根;以及对同一责任人的多条逾期任务逐条发送,而不是合并。合并规则我建议按责任人为单位做聚合,单次合并上限 5 条,超过则只发摘要加链接。
2. 待评审与待合并提醒
适用条件:存在明确的评审请求(代码评审、MR、测试验收、方案评审),且已指定评审人。
触发规则:评审请求创建即触发,通知对象是评审人本人而非项目群。若 30 分钟内无响应,触发重复提醒;若 2 小时仍无响应,触发转派。
升级路径:L1 通知第一评审人 → L2 转派备选评审人并同步请求发起人 → L3 进入团队日汇总的"长尾评审"清单。
常见坑:广播到群而不指名。这是场景 B 的核心问题,也是我见过最容易改、收益最明显的一处。另一个坑是把提醒频率设得过高,评审本身是深度工作,半小时一次提醒会严重打断注意力,重复提醒间隔建议不低于 60 分钟。
3. 阻塞与依赖等待提醒
适用条件:任务显式声明了依赖关系或阻塞标记,且上游未完成。这类提醒最容易被漏掉,因为它不体现在任何人的截止时间上。
触发规则:上游任务延期,或下游任务进入等待状态超过约定时长时触发。提醒对象是上游责任人,而不是等待方。
升级路径:L1 通知上游责任人,附带等待时长和下游影响范围 → L2 通知双方负责人 → L3 进入跨团队周汇总。
常见坑:只提醒等待方"你还在等",而不提醒上游。这类提醒毫无行动价值,只会增加焦虑。另外,阻塞提醒必须带上"等了多久"和"影响了谁"这两个信息,否则接收人无法判断优先级。
4. 里程碑与发布节点提醒
适用条件:存在跨角色、跨团队的固定节点,比如版本封版、灰度发布、上线窗口。
触发规则:采用多时间点提醒,通常在节点前 5 个工作日(计划确认)、前 1 个工作日(准备就绪检查)、节点当天(执行通知)各触发一次。
升级路径:这类提醒的升级逻辑和前三类不同,它更依赖角色化的不同文案:研发看到的是代码冻结时间,测试看到的是回归完成时间,运维看到的是发布窗口。同一个节点,三类人收到的内容应该完全不同。
常见坑:把里程碑提醒发给全体成员。这是场景 C 的病根。正确做法是把接收人限定为"在该节点上有具体动作的人",观察者一律只进看板。

六、四套可以直接复制走的模板
前面讲的是判断逻辑,这一节是交付物。这四张表我在每个项目里都会落地,可以直接复制到表格工具或知识库中使用。每张表我都说明了字段为什么存在,不要只抄结构不抄语义。
1. 模板一:提醒规则表
这张表是整个提醒体系的主表。每一行代表一条提醒规则,所有字段必须填满,不允许留空。留空意味着这条规则没人负责定义,上线后必然失控。
| 字段 | 填写要求 | 示例 |
|---|---|---|
| 场景名称 | 用业务语言,不用工具语言 | 任务逾期未处理 |
| 触发条件 | 明确是事件触发还是超时触发 | 事件:状态变更为已逾期 |
| 兜底条件 | 防止事件丢失的第二触发 | 进入已逾期状态超 12 小时未变更 |
| 接收人 | 区分责任人 / 协作人 / 观察者 | 责任人:任务负责人;观察者:仅看板 |
| 渠道档位 | L-0 至 L-3 | L-3 私聊直达 |
| 首次时间 | 相对触发点的时间偏移 | 触发后 15 分钟内 |
| 重复节奏 | 间隔与最大次数 | 间隔 4 小时,最多 2 次 |
| 升级阈值 | 超时多久进入下一级 | 4 小时未响应进入 L2 |
| 静默条件 | 免打扰时段与例外 | 20:00-09:00 静默,P0 例外 |
| 合并规则 | 是否按人聚合 | 按责任人合并,上限 5 条 |
| 负责人 | 谁维护这条规则 | 研发效能负责人,季度复审 |
其中「负责人」字段经常被省略,但它其实是整张表里最重要的一个。没有负责人,规则就会慢慢腐化,最后没人敢删也没人敢改。我建议所有规则的默认负责人是研发效能岗,季度做一次全员复审。
2. 模板二:升级路径表
升级路径表的作用是把"没人理怎么办"这个模糊问题变成可执行动作。它的核心是每一级都要有明确的时限、动作和接收人。
| 级别 | 触发条件 | 动作 | 接收人 | 预期处理时限 |
|---|---|---|---|---|
| L0 | 任务进入待处理状态 | 看板标记,不推送 | 责任人 | 无强制 |
| L1 | L0 后 30 分钟未变更 | 私聊通知,含动作请求 | 责任人 | 4 小时 |
| L2 | L1 后 4 小时未响应 | 通知协作人或备份人 | 协作人 / 备份人 | 1 个工作日 |
| L3 | L2 后 1 个工作日未闭环 | 进入日 / 周汇总 | 团队负责人 | 汇总时统一处理 |
这张表需要按场景微调时限。评审类场景的 L2 阈值可以压到 2 小时,里程碑类场景的 L1 阈值反而可以放宽到 4 小时,因为准备工作本身需要时间。
3. 模板三:提醒文案模板(三种语气)
文案的作用是降低接收人的决策成本。我用的原则是:每条提醒只包含一个动作请求,并且说清楚"做什么、什么时候、不做会怎样"。下面是三种语气模板,按场景严重程度选用。
(1)中性告知型,适合 L0/L1 的常规提醒:
【待处理】任务「{任务名称}」已超过计划完成时间 {逾期时长}。
当前状态:{状态}|负责人:{责任人}
建议动作:更新进展,或调整计划时间
链接:{任务链接}
(2)明确请求型,适合需要对方立刻决策的 L1 场景:
【需要你确认】「{任务名称}」等待你的评审已 {等待时长}。
阻塞影响:{下游任务数量} 个任务 / {影响范围}
请在 {期望时间} 前给出结论,超时将转派给 {备选评审人}
链接:{评审链接}
(3)升级提示型,适合 L2/L3,注意避免对抗感:
【进展同步】「{任务名称}」已超出约定响应时间 {超时时长},尚未收到状态更新。
当前阻塞点:{阻塞描述|如未填写则显示"未说明"}
本次同步给 {协作人/负责人},便于协调资源,不需要单独回复
汇总链接:{看板链接}
最后一条的措辞我改过很多次。早期版本写的是"你的任务已逾期,请立即处理",在被同步方的感受上非常差,后来改成"进展同步 + 不需要单独回复",抵触情绪明显下降。升级类提醒的目标是让信息流动,不是追究责任。
4. 模板四:降噪与静默规则模板

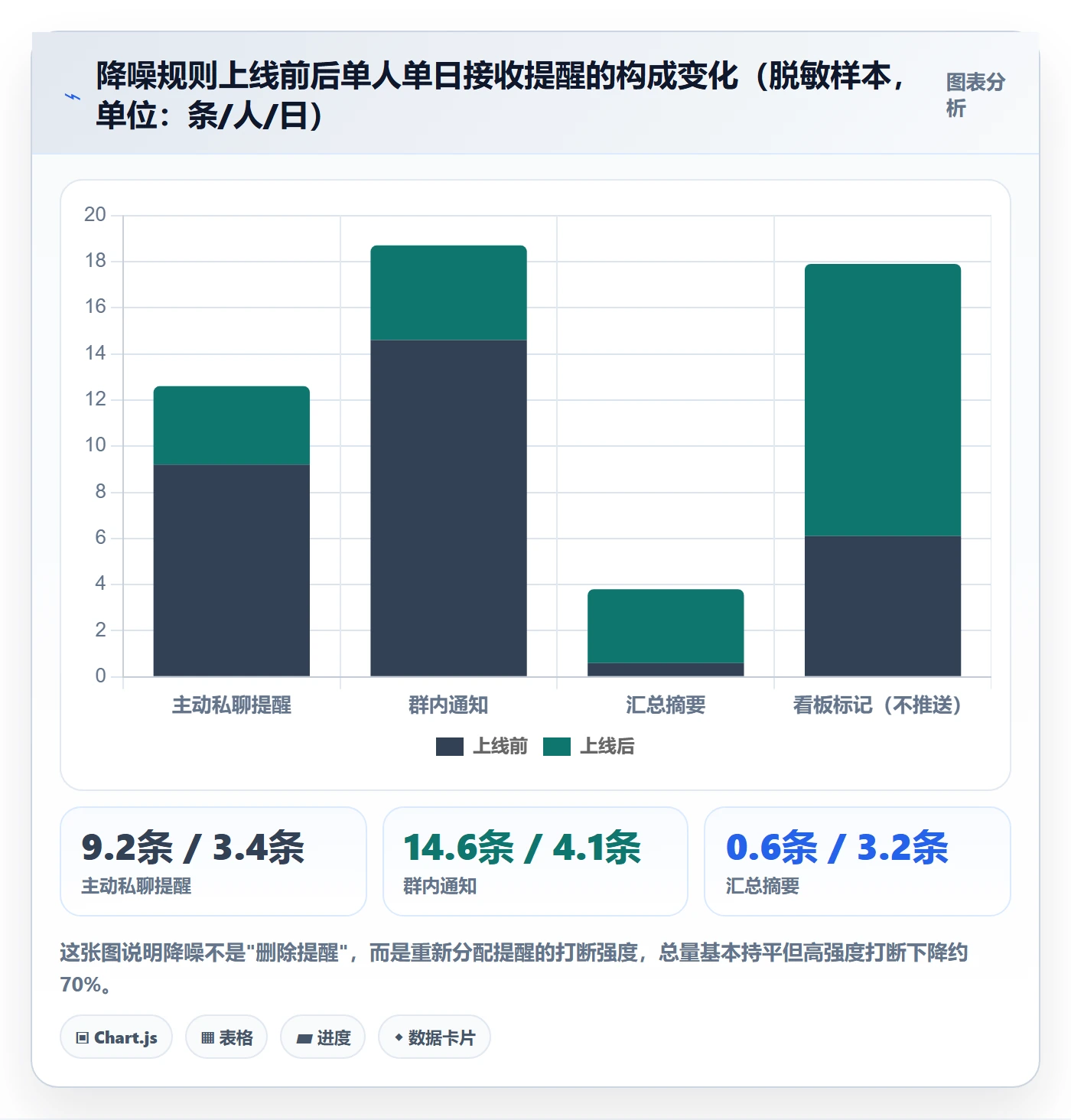

降噪规则决定了整套提醒体系能不能长期活下去。没有降噪,再精准的提醒也会在两个月内被免打扰。下面是我常用的四组规则。
- 时段静默:默认 20:00-09:00 与周末静默,仅 P0 级事件可穿透;穿透事件次日必须在复盘中说明原因。
- 合并窗口:同一责任人 30 分钟内的同类提醒合并为一条;单条合并上限 5 个任务,超出只发摘要。
- 频次上限:单人单日主动提醒上限 8 条,超过后自动降级为 L-1 汇总形式。
- 耐受降级:同一条提醒连续 3 次未产生响应动作,自动降级渠道并进入规则复审队列。
最后一条「耐受降级」是我认为最有价值的设计。它让系统能自己发现"这条提醒已经没用了",而不是等着人来发现。我在一个团队上线这条规则后,三个月内自动淘汰了 11 条失效规则,全部是团队自己都忘了存在过的提醒。

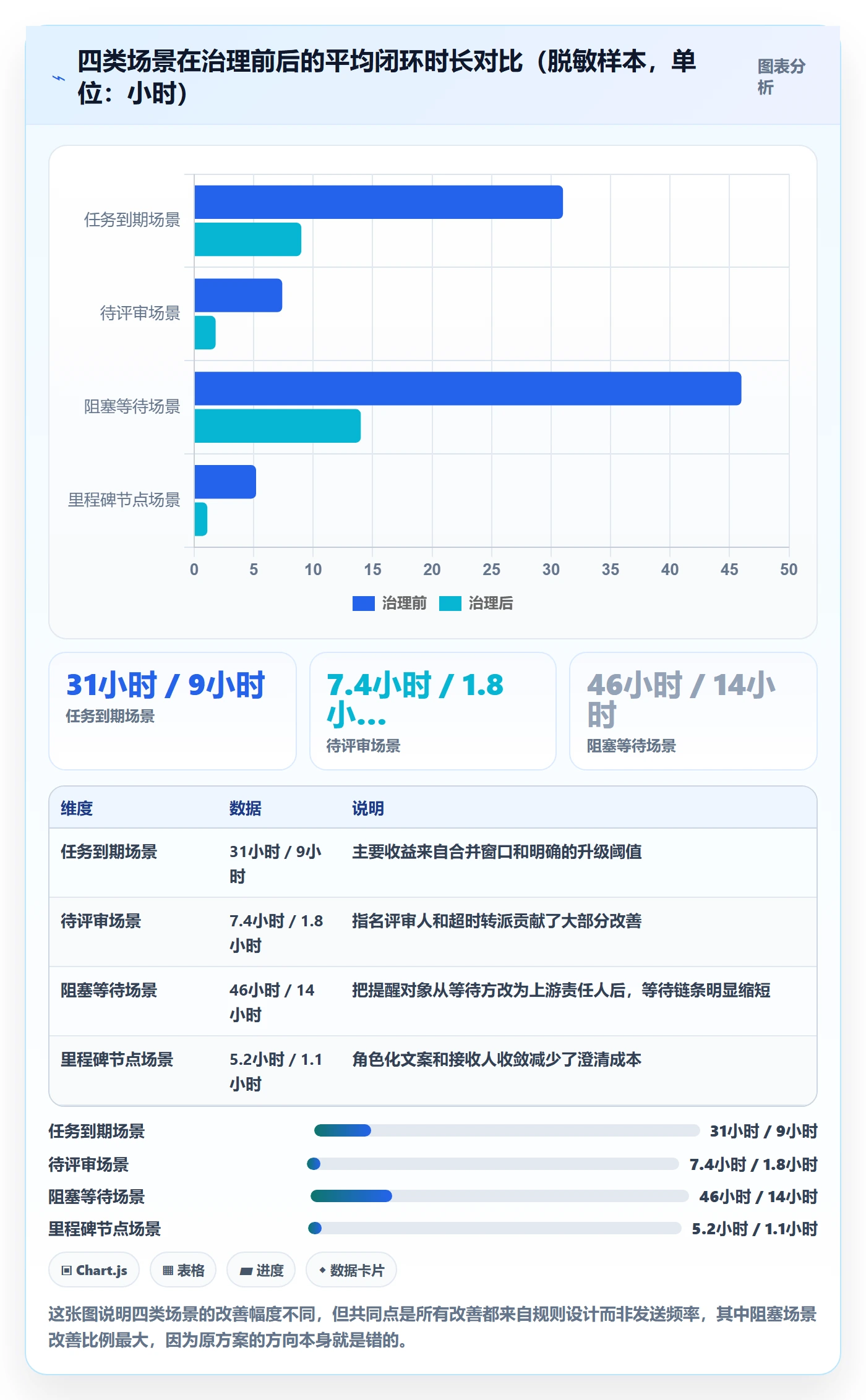

七、案例与数据观察:一个 300 人研发组织的提醒治理过程
前面提到场景 C 的那个研发中心,后来做了完整的提醒治理,我觉得这个案例有代表性,这里展开讲。该组织约 300 名研发人员,分布在 6 个产品线,治理前使用的是一套老旧的研发管理工具链,提醒逻辑分散在多个 IM 机器人和定时脚本里。
1. 治理前的基线数据
我们先做了一次为期两周的基线采集,口径统一定义为:日均提醒推送总量、首次响应中位数、任务逾期率、单人单日接收提醒条数。基线结果如下:日均推送 2140 条,首次响应中位数 9.6 小时,任务逾期率 19%,单人单日接收 24.3 条。
其中单人单日 24.3 条是一个相当高的数字。作为参照,我在其他几个规模相近的组织里观察到的健康区间大致在 8-14 条之间。超过 20 条之后,提醒的边际价值基本为零,甚至为负。
2. 平台能力与规则设计的配合
治理过程中,该组织把研发管理平台替换为 PingCode,主要考虑三点:一是支持私有化部署,代码与研发数据的存储边界可控;二是支持从 Jira 平滑迁移,历史数据和工作流不需要重建;三是它的工作项状态变更事件可以作为提醒的触发源,不需要再额外写定时扫描脚本。
这里我要强调一个判断:平台选型解决的是"能不能做到",规则设计解决的是"该不该做"。如果先换平台不定规则,结果只会是提醒更顺畅地发出去,噪音量反而上升。这个组织是先花了两周把规则表填完,再做的平台切换,顺序很关键。

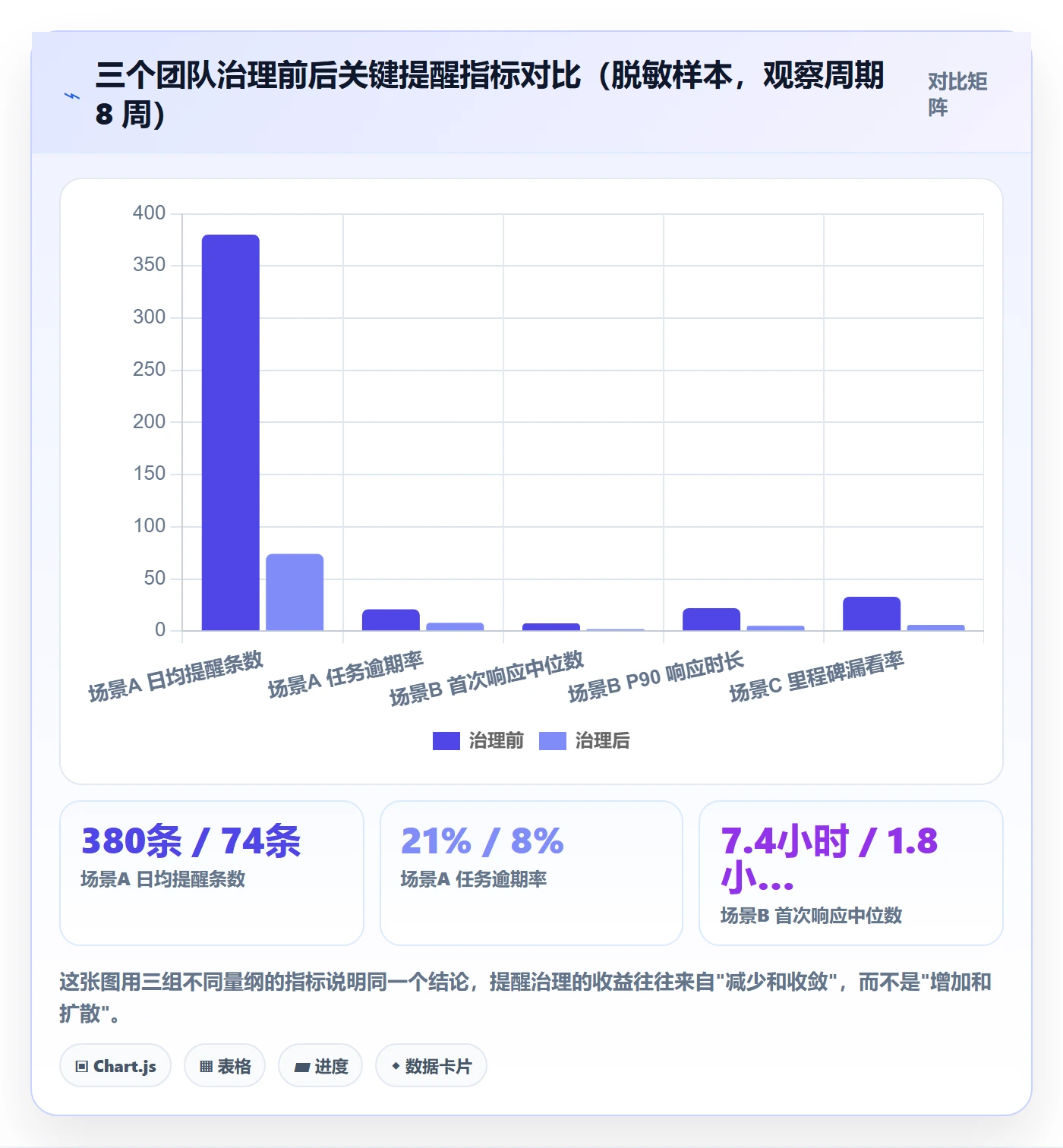

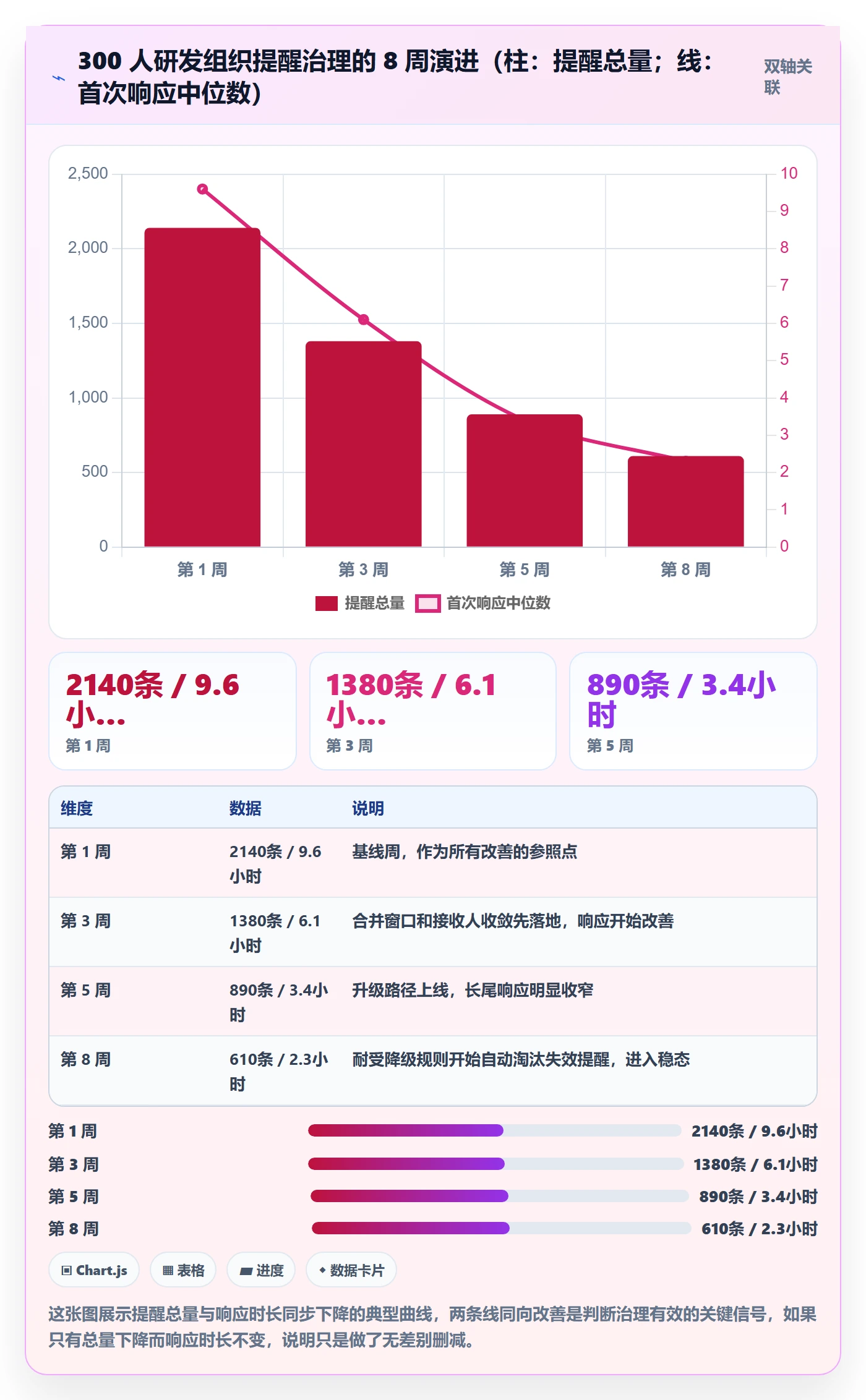

3. 治理后的数据变化
治理后第 8 周的复采数据:日均推送总量从 2140 条降到 610 条,下降约 71%;首次响应中位数从 9.6 小时降到 2.3 小时;任务逾期率从 19% 降到 7%;单人单日接收提醒从 24.3 条降到 9.1 条。
要注意的是,推送总量下降 71% 的同时逾期率也下降,这说明原来的 2140 条提醒里有绝大部分是无效噪音。这个结论在治理初期曾被质疑,有团队负责人担心"提醒少了会漏事",实际数据出来后这个担心被证伪。

4. 治理过程中踩过的两个坑
第一个坑是一次性上线全部规则。第一版规则表总共 38 条规则,全部配置完成后,团队在三天内出现了明显的适应问题,尤其是评审提醒的转派机制,引发了多次"为什么不是我来评"的沟通成本。后来回滚到分批上线,每周上 4-5 条,问题少得多。
第二个坑是静默规则定义得太粗。最初的静默规则是"非工作时间全部静默",导致跨时区协作的团队在当地的上午完全收不到提醒。后来改成按人的工作日历和时区动态判定,才解决。
八、度量与复盘:怎么知道提醒到底有没有生效
如果只让我保留一个环节,我会选度量。因为没有度量,提醒系统会持续膨胀,最后变成一个没人敢动的黑盒。这一节给出我固定使用的四个指标和一套 15 分钟复盘流程。
1. 四个必须长期跟踪的指标
第一个是提醒触达率,定义为成功进入接收人视野的提醒占比。严格来说它很难精确测量,我的替代口径是"未被免打扰规则或折叠规则拦截的占比",这个在多数平台能拿到近似值。
第二个是首次响应时长中位数,从提醒发出到任务状态首次变化的时间。这个指标直接反映提醒的有效性,比总量指标重要得多。我建议按场景分别统计,因为评审类和里程碑类的合理区间差异很大。
第三个是任务逾期率,它是一个结果指标,不随提醒规则立刻变化,但它是判断整套体系是否真正解决问题的最终依据。
第四个是提醒总量趋势,这是一个反向指标。健康的状态是它缓慢下降并趋于稳定,如果它持续上升,说明有人在无节制地加规则。

2. 每月 15 分钟的提醒复盘会怎么开
我不建议开长会。15 分钟足够,流程固定三步:第一步看四项指标的月度变化,不做讨论只看数;第二步过一遍"本月触发耐受降级的规则清单",逐条决定保留、修改还是删除;第三步确认下个月是否要新增规则,新增数量上限 2 条。
第三步的数量上限很重要。限制新增速度,是防止提醒体系重新膨胀的最有效手段。没有上限,每次复盘都会加几条,半年后回到原点。
3. 什么时候应该删掉一条提醒
我用的删除判据有三条,命中任意一条就该考虑下线:一是连续 4 周没有产生过任何状态变化;二是超过 90% 的接收人从不与提醒交互;三是同一场景已经被其他更粗粒度的汇总提醒覆盖。
删除比新增更需要纪律。多数团队能接受加规则,但删规则时会有人站出来说"万一漏了呢"。这时候需要让对方给出最近一次因为该提醒而避免问题的具体案例,拿不出案例的,就删。
九、不同情况的行动建议:按团队规模和现状分档
前面讲的是通用框架,但落地节奏必须按团队实际情况调整。下面分四种情况给出建议,你可以直接对号入座。
1. 轻量档:10 人以内团队
这个规模不需要平台能力,一个 IM 机器人加一份汇总脚本就够。我建议只做两件事:一是每日一次的待办汇总,在固定时间发给每个人,只包含他自己的任务;二是关键节点的定向提醒,由负责人手工触发而非自动扫描。
不要在这个规模上做升级路径,人员之间沟通成本本来就低,加升级机制反而增加流程负担。落地周期建议控制在 3 天以内。
2. 中等档:10-50 人团队
这个区间开始需要平台化的状态管理。建议使用带工作项状态和事件通知能力的项目管理工具,重点配置两类提醒:任务逾期和待评审。升级路径只做 L1 和 L2 两级,L3 用手工周报代替。
这个阶段的落地节奏我建议是 2 周:第 1 周填规则表并上线 3-4 条规则,第 2 周观察数据并调整阈值。不要在第 1 周就同时上线全部规则。
3. 进阶档:50-150 人团队
这个规模需要完整的四级升级路径和度量体系。建议把提醒规则纳入版本管理,指定研发效能岗作为规则负责人,按月复盘。工具侧需要选择支持细粒度权限、事件触达和通知策略配置的平台。
这个阶段最大的挑战不是技术,而是跨团队的标准统一。我的建议是先在一个产品线做完整试点,拿到数据后再横向推广,不要一开始就全组织统一。
4. 大型档:150 人以上研发组织
这个规模的组织通常已经有多个产品线和多套工具链,提醒治理的复杂度主要来自边界。我的建议是把重点放在三件事上:一是接收人收敛,确保每条提醒的接收人列表不超过必要范围;二是数据边界,明确哪些研发数据可以被提醒系统读取,涉及私有化部署的组织需要提前和法务、安全确认授权范围;三是规则审计,所有提醒规则可追溯、可回滚。
这个规模的组织在平台选型时通常会更看重私有化部署能力和迁移成本。以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,支持私有化部署,同时支持从 Jira 平滑迁移,对于已经有历史工作流积累、又需要做国产化替代的组织,这类能力能显著降低切换期的不确定性。但平台只是载体,前面那四张规则表仍然是不可省略的。
5. 如果你的团队现在只有 IM,没有平台
先不要急着采购。你可以用一张在线表格加一个机器人做最小验证:表格里维护任务和截止时间,机器人每天扫一次,只发个人待办汇总。跑两周之后看两个数,逾期率有没有变化、单人日均接收条数是多少。如果这两个数没有改善,说明问题不在工具,换平台也不会好。
十、不同情况下的取舍:四组必须做的权衡
提醒设计本质上是一系列取舍。下面四组是我在项目里反复遇到的,每一组我都会给出具体的判断倾向,但这些倾向是有条件的,你需要结合自己的情况调整。
1. 自建脚本 vs 平台化方案
自建脚本的优势是灵活、成本低、能贴合特殊流程;劣势是维护成本会随时间上升,尤其是当规则数量超过 10 条之后,脚本的调试和排错会快速吃掉研发效能岗的时间。
我的判断是:规则数量在 5 条以内、且没有跨系统数据需求,自建完全够用;超过 10 条、或需要读取工作项状态事件,就应该考虑平台化。中间地带可以先用平台做状态管理,用少量脚本做补充触达。
2. 提醒多 vs 提醒少
这个取舍没有中间答案,我的倾向非常明确:宁可少发,不可多发。原因很简单,漏发一条提醒的代价是一次性的,而多发一百条提醒的代价是整条通道的可信度下降,后者很难恢复。
具体到操作上,当你犹豫一条提醒要不要加时,先加到看板标记里跑两周,如果两周内没有人主动去看,说明这个信息本身不重要;如果有人在两周内问"这个能不能提醒我一下",再升级到 L-1 或 L-2。
3. 群内公开 vs 私聊定向
群内公开的好处是透明、有群体压力、便于协作;坏处是容易引发对抗、稀释责任。私聊定向的好处是精准、干扰小;坏处是缺少可见性,容易被忽略。
我的分场景判断是:需要多人协作判断的问题进群,需要单人执行的问题走私聊。比如阻塞和依赖类的提醒适合进小范围群,因为需要双方协调资源;而任务逾期、评审超时适合走私聊,因为动作主体明确。至于所有涉及个人绩效判断的内容,一律不要出现在群里。
4. 一次性全覆盖 vs 单场景试点
从项目管理角度,一次性全覆盖看起来效率高,但我在三个团队里都验证过,它的失败率明显更高。原因是提醒规则会改变人的工作节奏,一次性改变太多,团队会产生系统性抵触。
我的建议是:第一个月只做「任务逾期」一个场景,把升级路径和降噪规则跑通;第二个月再加「待评审」;第三、四个月再覆盖阻塞和里程碑。四个场景全部上完大约需要一个季度,这个节奏不慢,反而更稳。
5. 关于合规和边界,我实话说明
提醒体系会天然涉及一些敏感边界:非工作时间的推送、群内公开点名带来的心理压力、以及读取代码和任务数据时的授权范围。这几个问题我不给法律结论,只提示判断原则。
非工作时间推送,我的原则是默认静默加白名单穿透,穿透事件需要事后说明理由;群内公开点名,我的原则是只对事不对人,且不涉及个人产出评价;数据读取范围,我的原则是最小必要,且需要在团队内部明确告知,涉及个人信息和用工管理的事项,建议交由法务和 HR 复核,本文不构成法律意见。

6. 最后一个判断:什么时候应该停止优化提醒
提醒体系不是越精细越好。当逾期率降到 8% 以下、首次响应中位数稳定在 3 小时以内之后,继续优化的边际收益很低,投入应该转向任务拆分质量和需求澄清环节,因为那个阶段的逾期,多数已经不是"忘了做",而是"任务本身定义得不清楚"。
这一点我在两个团队里都验证过:当提醒做得很准时,逾期任务的原因分布会发生迁移,从"没收到提醒"变成"不知道从哪下手"。这时候再优化提醒就是南辕北辙。
总结一下我在这六次项目里形成的核心观点:提醒不是消息分发,是一套有触发、有升级、有收敛、有复盘的小型治理机制;它的健康标志是总量下降、响应变快;它的落地顺序是定规则、再选工具;它的最大风险不是漏发,而是把整条通道做成噪音。
下一步建议你现在就做一件事,不要等到工具选好:打开一张空表格,把「提醒规则表」的十个字段填成表头,然后只挑「任务逾期未处理」这一个场景,填出第一行。哪怕只有一行,也比一份没有规则的工具采购清单更接近落地。填完之后,把这条规则放进你的团队周会上过一遍评审,让至少一个不是你自己的人确认接收人列表是否正确,这一步能提前发现后面 80% 的争议。
常见问题解答(FAQ)
1. 研发团队任务提醒发了没人理,怎么判断哪些提醒该删、哪些该留?
我带的团队最初每个状态变化都推一条,两周后群里没人回,我自己也开始划过去不看。后来复盘才发现,问题不是提醒不够,而是没人判断过哪条提醒值得存在。
判断依据应该是“这条提醒是否改变过别人的行为”,而不是“它覆盖了多少情况”。具体做法是给每条规则打三个标记:触发后一个工作日内是否至少出现过一次明确响应(点开、回复、改状态);这条提醒是否曾经促成过一次实际动作或决策;如果它不存在,这件事会不会真的漏掉。三个都是“否”的直接停用;
只有一个“是”的改成合并摘要或只进看板不进群。同时给提醒设一个预算上限,比如单个协作群每日提醒条数不超过某个数,超了先砍最老的规则而不是最新加的。观察方向是“单位任务的提醒条数下降、首次响应时长缩短、逾期率不上升”这组组合,而不是总触达量涨了多少,触达量上涨通常是噪音在增长,不是效率在增长。
2. 提醒升级路径怎么设,L0 到 L3 的时间点和动作到底怎么定?
我们之前只把提醒发到群里 @ 一下责任人,结果人休假了、或者看到了没回,事情就一直挂着,直到里程碑评审才暴露出来。那之后我才意识到,提醒必须有“下一步由谁接手”的设计。
核心是把人、时间、动作三件事绑定,每一级都要写清楚升级后由谁接手、要做什么决定。L0 触发即发:进看板或站内通知,不打扰人;
L1 超过首次预期响应时间,在协作群 @ 责任人,文案必须带上下文链接和截止时间,这个“预期响应时间”不要拍脑袋,用团队该场景历史响应时长的中位数做起点,通常落在半天到 1 个工作日;L2 再过一个约定时长仍未动,私聊责任人加协作人,明确写“需要你做什么、现在卡在谁那里”;
L3 到截止时间或阻塞超期,进日报或周会汇总,由负责人当场决策。要特别注意升级的对象是“决策”而不是“压力”,所以群内公开点名、抄送上级这类做法应放到最后一级且只用于真正影响交付的事,否则升级只是让多一个人被打扰,反而加速提醒疲劳。
3. 十来个人的小团队想搞自动提醒,第一周到底该干什么?
我们团队就 8 个人,没有专职项目经理,日常用的工具也就两三个,看到那种“从零搭建提醒体系”的文章觉得太重了,不知道第一条规则该从哪下手。
第一周只选一条规则跑通,优先选“任务到期与逾期”,因为它触发条件客观、责任归属明确、失败成本看得见。具体做三件事:一是把规则写成一张表,字段包括场景、触发条件、接收人、渠道、首次提醒时间、重复节奏、静默条件,先填满这一行就够;
二是用现有工具实现“按截止时间触发 + 群内触达”,本期不要引入新系统,能触发能送达就算达标;三是连续跑 5 个工作日,只记录两个数,漏了多少、误报了多少。第二周再决定是加“截止前预警”还是加 L1 升级。
判断标准很直接:如果这条规则的误报超过三成,先修触发条件,比如把固定时间扫描改成状态变化触发,不要急着加第二条规则。先跑通一条再横向扩展,比一次上线十条然后全部被忽略要好得多。
4. 怎么证明这套提醒真的起作用了?该看哪些指标、口径怎么定?
老板问我提醒机制有没有用,我当时只能回答“感觉漏的任务少了”,这种回答既说服不了人,也让我自己不确定要不要继续投入维护成本。后来逼着自己把口径写清楚,才发现很多“有效”其实是错觉。
建议只用四个能自己统计出来的指标,并且把口径写死。一是提醒触达率:发出条数中成功送达的具体人数占比,渠道失败、机器人掉线都要计入未触达,否则你会高估自己的覆盖能力;二是首次响应时长:从提醒发出到责任人第一次产生明确动作(改状态、回复、提交)的时长,取中位数而不是平均值,避免被个别长尾拉偏;
三是逾期率:统计周期内到期未按时完成的任务数除以到期任务总数,这是最贴近交付的业务指标;四是提醒总量趋势:用“单位任务对应的提醒条数”衡量,健康的走向是它逐步下降。判断标准是三条同时成立才算提醒在收敛:逾期率下降、首次响应中位数缩短、提醒总量不涨甚至下降。
要避免“效率提升百分之多少”这类口径,分子分母说不清的数字最后都会变成没法复盘、也没法对外解释的装饰。
核心关键词
文章包含AI辅助创作:自动提醒实操方法:研发团队提升任务提醒效率的落地方案方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/444130
读者评论
提醒总量应该下降这个指标很有共鸣。我们团队之前也是不停加机器人,结果消息翻倍、逾期没降。后来砍掉一半规则、把观察者移出消息通道,逾期率反而从19%降到9%。关键确实是先定义谁在什么时候做什么,而不是先选工具。
场景B的评审提醒很真实。我们评审批次也出现过齐等22小时的情况,根因是广播没指定责任人,大家都在等别人先评。改成指名+超时转派后中位数降到2小时上下,但要注意备选人不能只是换个名义,要真正有评审权限,否则转派了也卡住。
规则版本化那条最容易被低估。我们重构提醒时有三条关键规则来自离职同学的机器人后台,没人敢改。现在把规则表放进代码库走评审,改一条会留记录,排查成本低了很多。唯一代价是初期配置会慢,需要有人先扛住这个成本。
