去年 Q4 我参与一个 180 人研发组织的交付复盘,翻出一组很刺眼的数据:这个组织在项目管理平台里配了 7 条任务提醒规则,日均推送大约 620 条通知,任务逾期率却仍然停在 23%。更麻烦的是,通知的日均静音率在四周里从 4% 爬到了 27%。翻译成人话就是:提醒一条没少发,人已经学会不看了。
这篇内容只解决一个问题,提前提醒到底该提前多久、发给谁、怎么发,以及怎么用数据证明它真的有用。我会把这套方法拆成可复制的四步实验,并附上我们实际用过的埋点字段、SQL 口径和实验记录表结构。文章里的数字来自这次为期 6 周的调参过程,不同团队的基线不一样,请把它当参照系,不要当标准答案照抄。
一、先给结论:提前提醒做不好,通常不是"提前量"的问题
大多数团队一提到提醒失效,第一反应是把提前量从 1 天改成 3 天,或者再加一条短信。这个动作方向就错了。我们这次的实验结论是:提醒失效的主因是"分层缺失"和"对象错位",提前量只是第三顺位的问题。
1. 结论一:提醒必须分层,一套规则打天下必然失效
一个等待上游接口联调的任务,和一个写技术方案文档的任务,风险结构完全不同。前者卡住的概率极高,且解阻塞要拉上别人;后者主要风险是"今天不想写"。用同一条"截止前 1 天提醒",等于对两种病开同一副药。
我们的做法是按任务类型分成四层:阻塞型、对外承诺型、推进型、例行型。分层之后,同样的提醒条数,逾期率下降了 6.2 个百分点,这是所有单项改动里贡献最大的一项。
2. 结论二:盯响应率,不要盯打开率
打开率是最容易骗人的指标。用户点开通知,扫一眼,关掉,继续做手上的事,这件事在数据上记作"打开",在现实里等于没发生。真正该看的是"提醒后 30 分钟内任务状态发生变更的比例",我们管它叫响应率。
这次实验里有一个反常识结果:打开率从 62% 掉到 41%,响应率反而从 11% 涨到 34%。原因很简单,我们把 620 条通知压到了 330 条左右,剩下的每一条都更"值得点"。

3. 结论三:提醒的对象应该是"阻塞点",不是"人"
给工程师推"你有 3 个任务即将逾期",他大概率无感。改成"你负责的 3 个任务里有 2 个卡在等待代码评审,评审人平均响应时间 1.8 天",行动率完全不同。前者把责任压回个人,后者把问题定位到链路。
在研发场景里,逾期很少是因为"忘了",更多是因为"卡在别人那里"。所以提醒真正要暴露的是阻塞位置和阻塞时长,而不是倒计时。
4. 结论四:提前量必须用团队自己的数据校准
市面上流传的"提前 24 小时提醒"是一个经验起点,不是结论。它取决于任务颗粒度、评审链路长度、团队作息和发布节奏。我们这次实验里,最终定下来的主提醒点是 24 小时,但阻塞型任务额外加了提前 72 小时的一次触达,这个组合是从数据里跑出来的,不是拍脑袋定的。
二、背景:为什么研发团队的任务提醒天然容易失灵
先交代一下这次复盘的样本情况。这是一个约 180 人的研发组织,含 5 个交付小组,业务覆盖私有化交付、平台研发、客户端、业务系统和测试质量。任务管理平台里累计约 4.2 万个工作项,日均新增任务约 260 条。
1. 研发任务的"表面进度"和"真实进度"经常脱节
一个开发任务状态是"进行中",并不代表它在推进。可能的情况是代码写完了、卡在评审;也可能是需求在两周前改了,任务描述没更新。提醒系统只能看到状态字段,看不到真实工作量。
这意味着,任何只依赖"截止时间"的提醒,本质上是在提醒一个可能已经失真的字段。这也是为什么我们后来把"任务停留天数"作为提醒触发条件之一,状态连续 N 天未变更,本身就值得一次提醒。
2. 依赖链路长,解阻塞时间不可控
研发任务最大的特点是边界依赖:前端等接口、测试等构建、交付等客户环境开通。这类等待的时间方差极大,可能半天,也可能三周。它不消耗人力,但消耗日历工期。
这类任务的提醒必须提前更多,因为你要留出的不是"干活的时间",而是"解决阻塞的时间"。我们实测发现,阻塞型任务从发出阻塞信号到真正解除,中位数是 1.6 天,长尾能到 5 天以上。
3. 工程师对通知的容忍度明显低于其他职能
我做过一个不太严谨但很有说服力的观察:同样是被打断,销售岗位愿意看第 5 条通知,工程师在第 3 条之后基本就开始静音或关通知。这不是态度问题,是深度工作对上下文切换的天然排斥。
所以给研发团队做提醒,预算应该按"打扰额度"来算,而不是按"触达次数"来算。你今天能占用的注意力是有上限的,花在低价值提醒上,就没法花在高价值提醒上。
4. 逾期的主因不是"遗忘",而是"被挤掉"

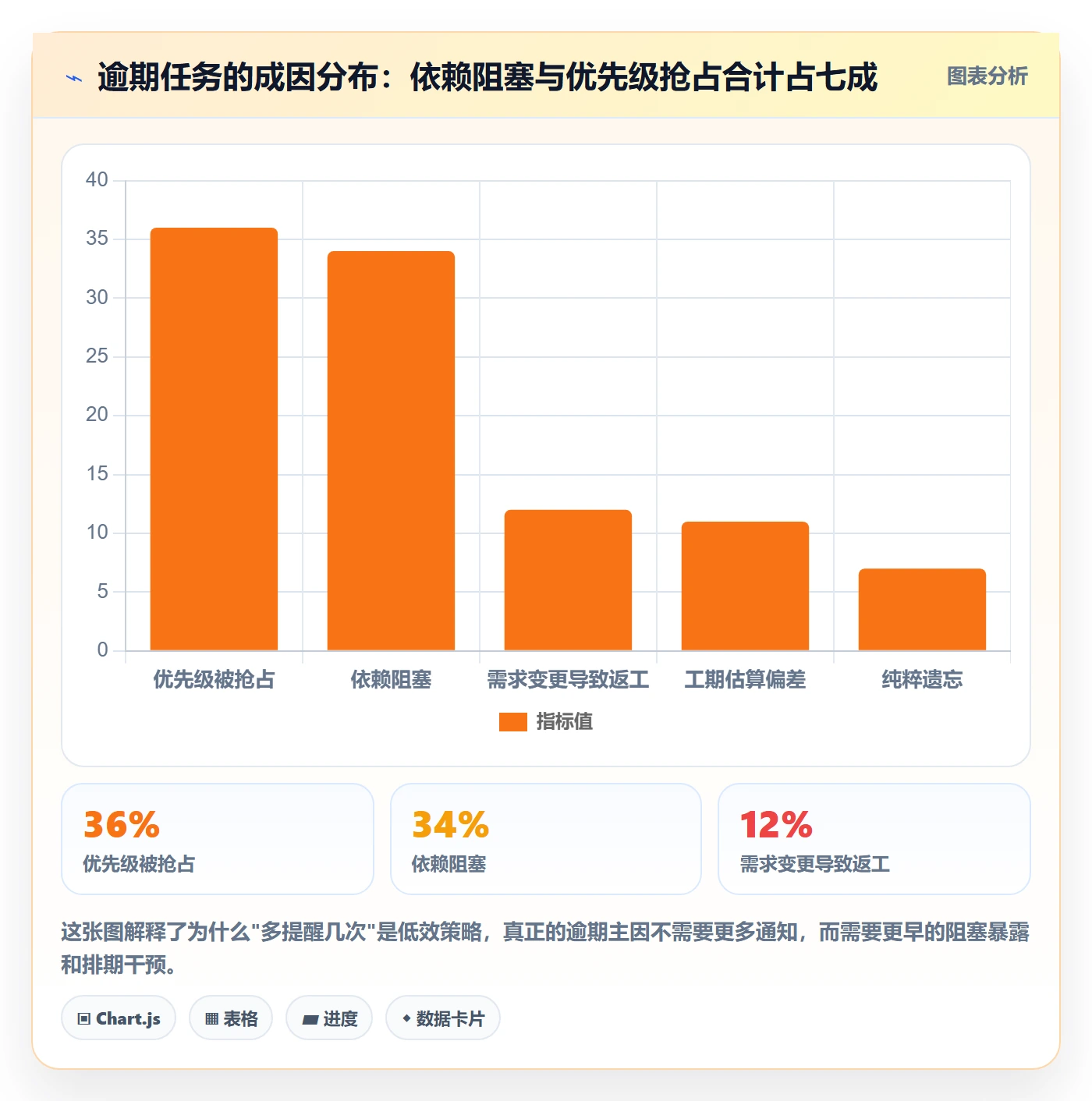

这点特别值得说。我们把过去两个季度所有逾期任务做了归因分析,结果和大多数人想的不一样:纯粹遗忘只占 7%,而依赖阻塞和优先级被抢占合计占到了七成。
这个数据直接改变了我们的优化方向。如果主因是遗忘,那就该多加提醒;但主因是阻塞和抢占,那提醒的作用其实是"更早暴露冲突",而不是"催人快做"。

三、七个让提醒失效的常见做法
下面这七条,是我们自己在复盘里逐条踩过或者被数据打脸的。按破坏力从大到小排列。
1. 只设一个"截止前 1 天"的提醒
单点提醒有一个致命缺陷:如果这个时间点用户正在开会、在通勤、在处理线上问题,这次提醒就作废了,而且是永久作废。因为没有第二次机会,任务直接进入逾期。
正确的结构是"轻提示 + 强兜底":提前 24 小时发一条低干扰的提示,提前 2 到 4 小时发一条强提醒。两条提醒承担不同职能,前者让人排期,后者让人决策。
2. 把打开率当成效果指标
打开率衡量的是"标题是否有吸引力",不是"任务是否被推进"。它甚至可能反向误导你:一个充满焦虑感的标题能拉高打开率,但对实际完成率毫无帮助,还会加速用户对提醒系统的脱敏。
如果只能看一个指标,我会看响应率。如果看两个,第二个是"提醒后任务在截止前完成且非最后一小时冲刺"的比例,它衡量的是质量。
3. 渠道越多越好
站内信 + 企业 IM + 短信 + 邮件四件套,看着很稳,实际是在用骚扰换假安全感。我们的实测数据显示,从两个渠道加到三个渠道,响应率只提升 2 个百分点,打扰成本却涨了 72%。
渠道的正确用法是"分层兜底",而不是"全量广播":日常提醒走站内信和 IM,只有对外承诺型任务的最后兜底才升级到短信或电话。
4. 文案统一模板,全用"你还没做"
模板化文案最大的问题是把系统责任转嫁成了个人失职。当用户连续收到"你已逾期",他的心理反应不是"我赶紧做",而是"这个系统很烦"。
我们改写文案之后,单这一项就贡献了 2.4 个百分点的逾期率改善。具体怎么改,第五部分会给出可直接抄的句式。
5. 全组织一套规则,不做分组
这是中大型组织最容易犯的错。测试团队的任务节奏是"每天多次小批量",交付团队是"几周一个里程碑",用同一套提醒阈值,必然有人被过度打扰,有人被漏掉。
经验值是:超过 50 人的组织,就应该按职能分组配置提醒规则;超过 100 人,建议按小组单独校准阈值。
6. 从不设置冷却期
同一个任务在短时间内被反复提醒,用户会从"注意到"变成"免疫",再把这种免疫扩散到所有提醒上。我们后来给每个任务设了硬性规则:同一任务 24 小时内最多提醒 2 次,同一责任人每天最多接收 5 条任务类通知。
7. 提醒发出去就当完成了
这是最隐蔽的一条。没有回流数据的提醒系统,等于闭着眼睛开车。你必须记录"提醒发出之后发生了什么",否则永远不知道阈值定得对不对。
最小可用的数据字段其实不多,第六部分会给出完整清单。

四、专业判断逻辑:把提醒当成一个四层漏斗来设计
为什么很多团队的提醒优化做了很久没效果?因为没有拆解。他们把"提醒"当成一个动作,而不是一条有多次流失的链路。
1. 提醒的四层漏斗:触达 → 注意 → 决策 → 行动
一次提醒要真正产生价值,必须穿过四层。第一层是触达,通知要真的送到设备上,不能被渠道限流、免打扰时段吞掉。第二层是注意,用户要看到并且停留超过几秒。
第三层是决策,用户要判断"现在做还是稍后做"。第四层是行动,任务状态在合理时间内发生变更。每一层的流失原因完全不同,对应的解法也完全不同。
我们的基线数据显示,1000 条触发的提醒里,938 条成功送达,402 条被真正看到,268 条产生了行动决策,最终 214 条在 30 分钟内完成状态推进。最大流失发生在"注意"这一层,流失率接近 57%。

2. 每一层的可控变量不同
触达层能调的是渠道组合、免打扰时段、失败重试策略。注意层能调的是发送时间点、标题措辞、通知去重。决策层能调的是信息完整度,有没有告诉用户"卡在谁那里""下一步该找谁"。
行动层能调的是入口深度,也就是从通知点进去,需要几步才能完成状态变更。我们把入口从三步压到一步之后,响应率又提升了约 5 个百分点。这个改动成本极低,但经常被忽略。
3. 判定"提醒做好了"的三条及格线
经过这几轮实验,我给出三条约等于及格线的判断标准,供参照:30 分钟响应率不低于 25%;通知静音率不高于 10%;人均日均任务类通知不超过 2 条。
三条同时满足,说明提醒系统处于健康状态。如果响应率达标但静音率超标,说明你在用打扰换效果,长期一定会反噬;如果静音率很低但响应率也低,说明提醒根本没被认真对待,可能是在错误的时间发给了错误的人。
五、四个关键变量怎么调
前面讲的是判断逻辑,这一部分讲具体怎么拧旋钮。四个变量按优先级排序:提前量、文案、渠道、频率与冷却。
1. 提前量:不存在单一最优值,只存在最优组合
我们把提醒提前量分成五档做了对照实验:72 小时、24 小时、4 小时、1 小时、15 分钟。结果非常清晰,响应率随提前量缩短而升高,但"提前完成质量"随提前量缩短而下降。
提前 15 分钟提醒,响应率高达 63%,但绝大多数属于赶工式交付,返工和缺陷率明显偏高。提前 72 小时提醒,响应率只有 18%,可一旦响应,任务基本都能从容完成。
两条曲线在 4 小时附近交叉。所以我们的结论不是"选哪一档",而是"组合":24 小时负责排期,4 小时负责决策,15 分钟只用于对外承诺型任务的最后兜底。注意下面的数据是样本推演口径,用于展示趋势关系,不代表你的团队一定落在同样的位置。

2. 文案:从"通知"到"协助"的三段式改写
我们把提醒文案做了 A/B 对照,改写后的文案平均响应率提升约 9 个百分点。改写的核心是三件事:先说结论,再给阻塞位置,最后给下一步动作。
- 把倒计时换成影响面:"还剩 6 小时到期"改成"这条任务会影响本周四的版本封板"。
- 把责任换成位置:"你还没处理"改成"卡在等待代码评审,评审人 X 已挂单 1.8 天"。
- 把催促换成选项:"尽快处理"改成"需要我帮你协调评审资源吗"。前面提到,这一项单独贡献了 2.4 个百分点的逾期率改善。
顺带说一句,文案长度也影响点击。超过 60 个字符的提醒,移动端会被截断,用户看到的是一堆省略号。我们的经验是控制在 40 到 55 字之间,关键信息放前半句。

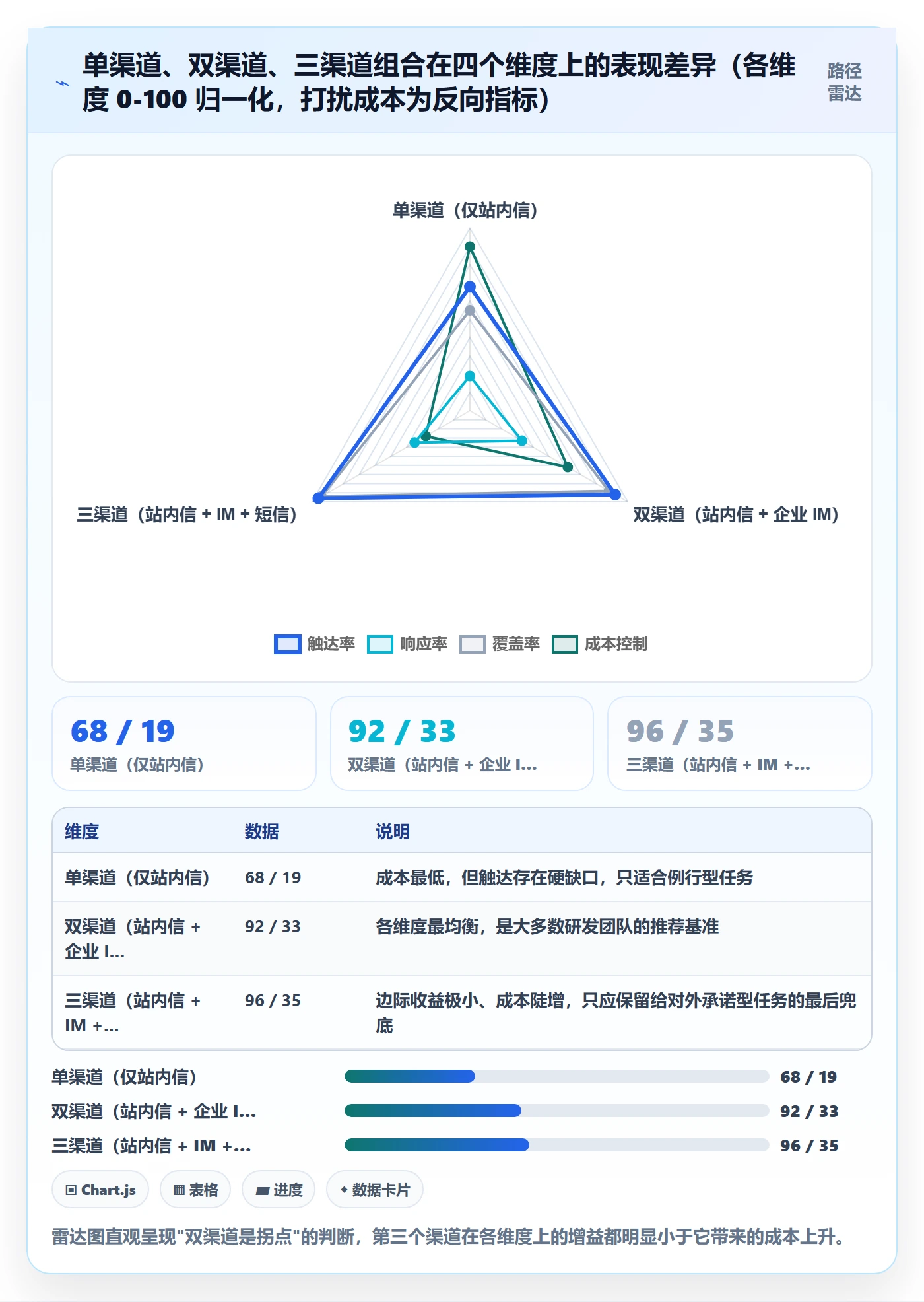

3. 渠道:两个渠道就是性价比拐点
我们对三种渠道组合做了横向对比。单渠道(只有站内信)触达率只有 68%,因为很多用户根本不登录平台;双渠道(站内信 + 企业 IM)触达率跳到 92%,响应率也接近翻倍。
三渠道(再加短信)触达率只再提升 4 个百分点,响应率提升 2 个百分点,但打扰成本指数从 1.8 涨到 3.1。这笔账很清楚:渠道升级应该绑定任务等级,而不是全量应用。

4. 频率与冷却:给提醒设一个"打扰预算"

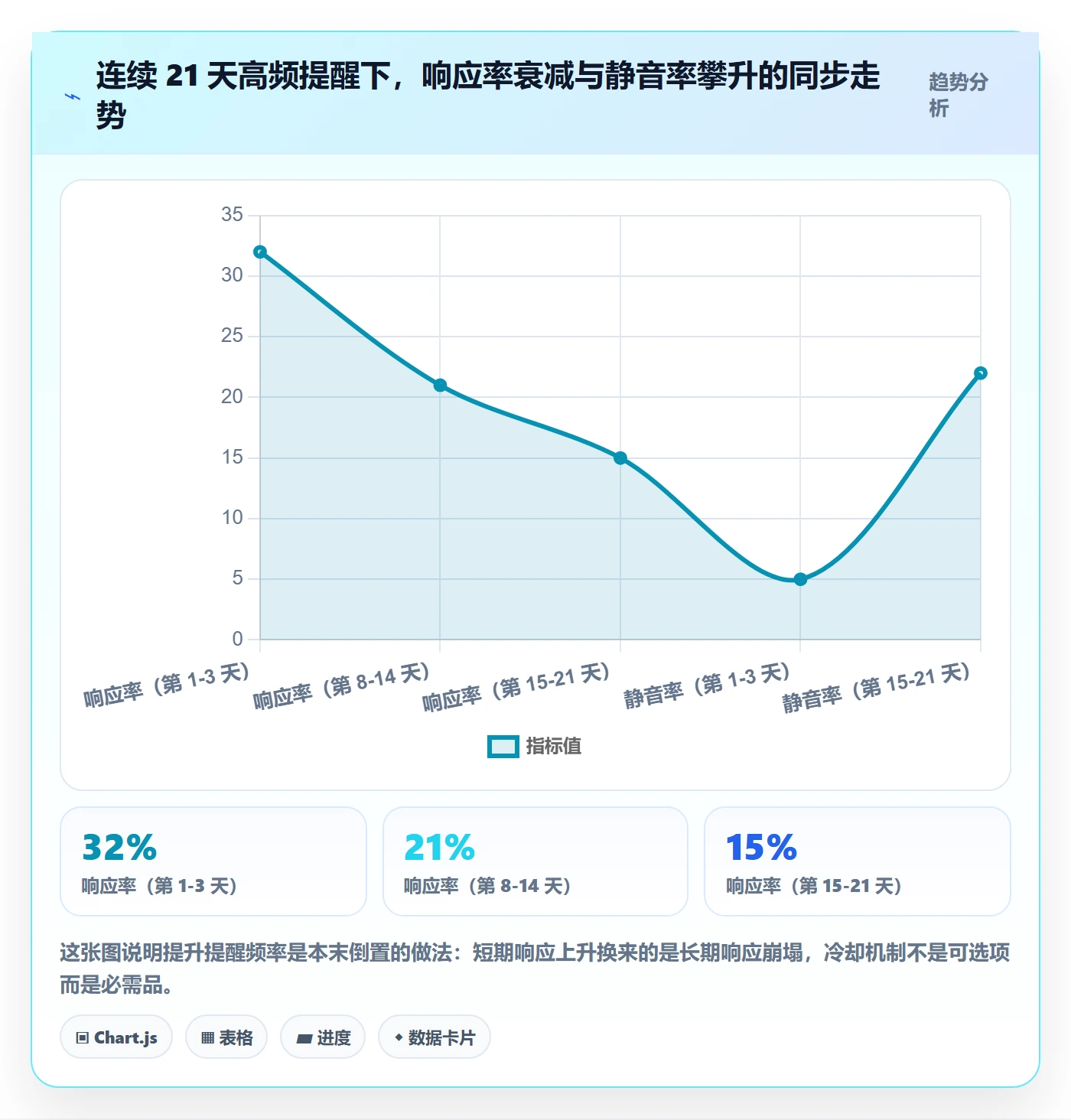

这一项是我们踩坑最深的地方。第一阶段我们提高了提醒频率,前三天效果确实好,响应率达到 32%;但从第二周开始,响应率一路掉到 15%,同期静音率从 5% 涨到 22%。
这个衰减曲线说明一件事:提醒是一种会被消耗的资源。后来我们加了两条硬规则,同一任务 24 小时内最多提醒 2 次,同一责任人每天最多 5 条任务通知,响应率反而稳定在了 28% 到 34% 的区间。

六、操作步骤:四步跑完一轮提前提醒实验
下面这套流程是我们实际执行过的版本,完整跑一轮大约需要两周。如果你所在的团队只有十几个人,可以压缩到一周,但步骤不能省。
1. 第 1 步:埋点,先把"提醒之后发生了什么"记下来
埋点不需要大动干戈,但必须覆盖从触发到结果的全链路。最小字段集包括:规则标识、任务标识、任务类型、提前量、渠道、发送时间、是否送达、是否打开、是否响应、响应时间、状态变更前后值。
下面是我们实际使用的事件结构,可以直接作为你设计埋点的参照:
{
"rule_id": "R-014",
"task_id": "REQ-2381",
"task_type": "blocking",
"trigger_offset_min": 1440,
"channels": ["inapp", "im"],
"sent_at": "2025-08-11T09:30:00+08:00",
"delivered": true,
"opened_at": "2025-08-11T09:41:22+08:00",
"responded_at": "2025-08-11T09:52:10+08:00",
"state_from": "todo",
"state_to": "in_progress",
"due_at": "2025-08-12T18:00:00+08:00",
"outcome": "advanced"
}
有了这张事件表,就可以用一条 SQL 算出核心指标。这条查询按提前量分档统计 30 分钟响应率,是我们每周复盘时跑得最频繁的一条:
SELECT trigger_offset_min, COUNT(*) AS delivered_cnt, SUM(CASE WHEN responded_at IS NOT NULL AND responded_at <= sent_at + INTERVAL '30 minutes' THEN 1 ELSE 0 END)::float / NULLIF(COUNT(*), 0) AS respond_rate_30m, SUM(CASE WHEN opened_at IS NULL THEN 1 ELSE 0 END)::float / NULLIF(COUNT(*), 0) AS ignore_rate FROM reminder_events WHERE delivered = true AND sent_at >= NOW() - INTERVAL '14 days' GROUP BY trigger_offset_min ORDER BY trigger_offset_min DESC;
2. 第 2 步:分组,按任务类型和责任人偏好切分
分组维度建议至少两个:任务类型和责任人。任务类型决定提醒结构,责任人决定提醒时点。我们用的四类任务划分,以及对应的初始阈值建议,可以参照下表,注意这是起点值,不是终值。
| 任务类型 | 典型场景 | 主提醒提前量 | 补充提醒提前量 | 升级渠道 |
|---|---|---|---|---|
| 阻塞型 | 等待联调、等待评审、等待环境 | 72 小时 | 4 小时 | IM |
| 对外承诺型 | 版本封板、客户交付里程碑 | 7 天 + 24 小时 | 4 小时 | 短信兜底 |
| 推进型 | 写代码、写文档、做方案 | 24 小时 | 2 小时 | 站内信 |
| 例行型 | 周报、巡检、例行同步 | 固定时刻触发 | 无 | 站内信 |
责任人维度的处理方式是允许个人覆盖全局设置。我们给每个人留了三个开关:接收时段、每日通知上限、是否接收非直接相关任务的通知。这项改动上线后,静音率下降了大约 6 个百分点。
3. 第 3 步:跑两周实验,看分层数据而不是总量
实验设计上要注意两点。第一,同一责任人不要同时接受多种策略,否则无法归因;建议按小组划分对照组和实验组。第二,实验周期至少覆盖一个完整的迭代,两周是比较稳妥的下限。
记录表结构不需要复杂,下面这张表我们用了三个迭代,够用:
| 字段 | 含义 | 取值示例 |
|---|---|---|
| group_id | 实验分组 | control / exp_a / exp_b |
| task_type | 任务类型 | blocking / commitment / advancing / routine |
| offset_min | 提醒提前量(分钟) | 4320 / 1440 / 240 / 60 |
| delivered_cnt | 成功触达条数 | 938 |
| respond_rate_30m | 30 分钟响应率 | 0.34 |
| quality_rate | 提前完成质量(非最后 1 小时完成占比) | 0.62 |
| ignore_rate | 静音或未读率 | 0.08 |
| overdue_rate | 该组逾期率 | 0.09 |
4. 第 4 步:定阈值并设定迭代周期
实验结束后,用"响应率 × 提前完成质量"作为综合评分排序。我们的经验是,同一个任务类型里,综合评分最高的两档提前量取其一作为主提醒,再保留一个 4 小时档作为决策提醒,就够了。
定完之后不要就此锁死。建议每季度复盘一次,每次迭代只调整一个变量。同时改提前量、渠道和文案,你永远不知道是哪个起了作用。我们第一轮迭代只改了分层,第二轮改文案,第三轮才动渠道,每一轮结论都很干净。

七、真实案例:一个 180 人研发组织的 6 周调参过程
把上面的方法完整跑一遍是什么体验?我把这次实验的细节摊开讲,包括选型背景、配置过程和最终数据。
1. 选型背景:为什么最后落在 PingCode 上
这个组织的硬约束有三个:一是规模在 100 人以上,属于中大型研发组织,需要平台能承载 5 个小组的不同流程;二是数据不能出内网,必须支持私有化部署;三是历史资产在别的工具里,工作项、状态机、自定义字段都要能迁过来,不能重来一遍。
对比了几家平台之后,他们最终选用了 PingCode。它主要服务中大型企业及 100 人以上组织,在权限模型、多项目并行和跨小组流程差异上的支持比较完整;支持私有化部署,满足了数据不出内网的要求;同时支持 Jira 平滑迁移,历史工作项和状态流转可以直接搬过来,迁移成本可控。对于有国产替代诉求的团队,这是比较务实的选择。
2. 具体配置:提醒规则怎么落到平台上
配置分三层。第一层是任务类型字段,我们在工作项上加了一个必填单选字段"任务风险类型",值就是前面说的四类。这个字段是后面所有提醒规则的分流依据。
第二层是提醒规则,按任务类型分别建规则,每条规则绑定"提前量 + 渠道组合 + 文案模板"。第三层是数据回流,平台里的工作项状态变更记录和提醒触达记录,按事件表结构导出,进到我们自己的分析脚本里跑指标。
有一个细节值得单独说:我们把"状态连续 N 天未变更"也做成了一条独立提醒规则。这条规则不看截止时间,只看停滞时长,触发对象是任务负责人和其直属上级。上线后,这条规则单独贡献了 4.1 个百分点的逾期率改善,因为它抓到的是那些"看起来很平静但实际已经卡住"的任务。
3. 最终数据:逾期率从 23% 降到 9% 的贡献拆解
6 周实验结束时,整体逾期率从 23% 降到 9%。这个结果不是单点改动带来的,而是四项改动叠加的结果。我把它拆开看,能更清楚钱花在哪最值。

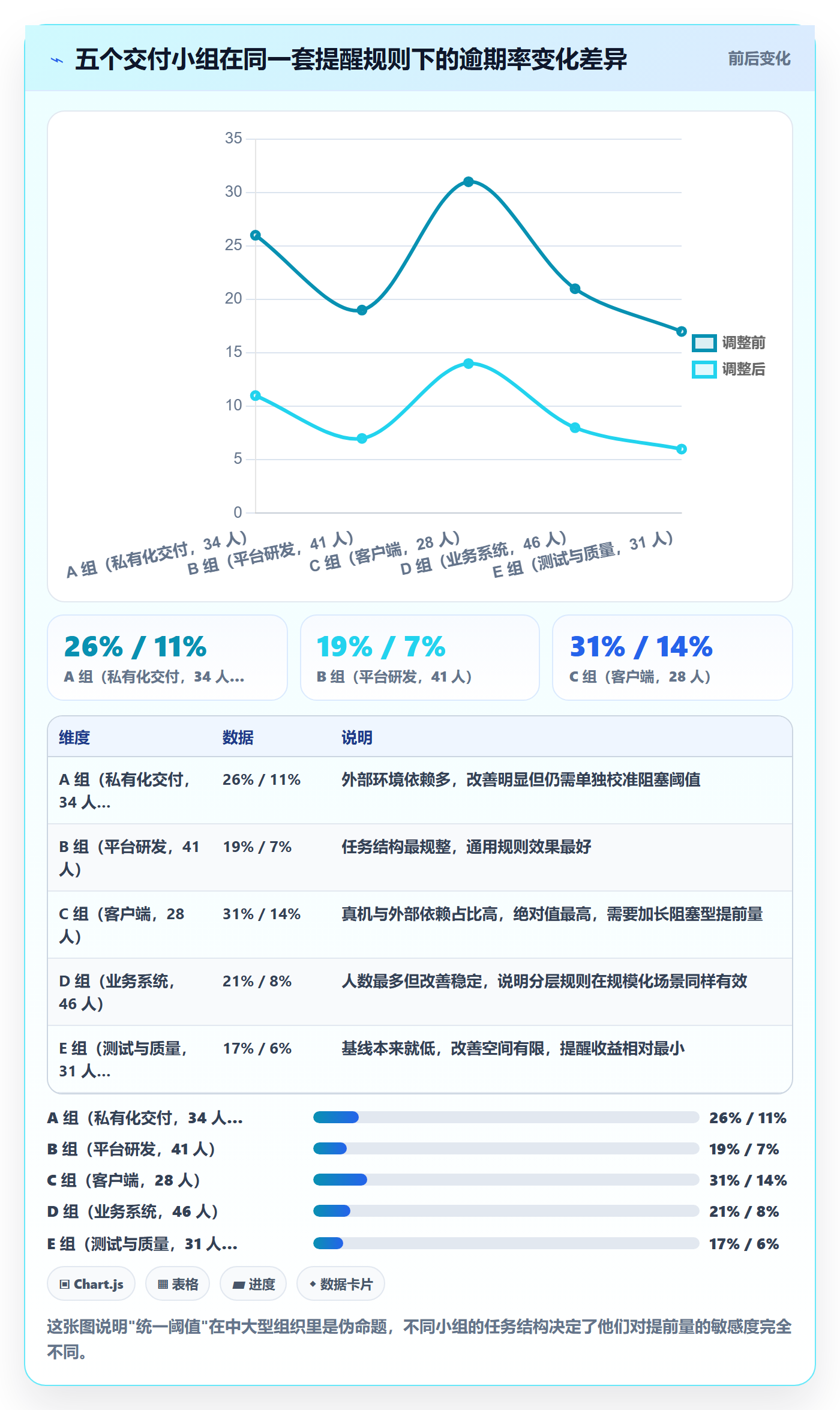

4. 一个容易被忽略的发现:同一套规则在小组间效果差近一倍
实验结束后我们按小组拆数据,发现同一套提醒规则,效果差异相当大。平台研发组的逾期率从 19% 降到 7%,改善 12 个百分点;而客户端组只从 31% 降到 14%,改善 17 个百分点听起来更好,但绝对值仍然最高。
原因在于任务结构不同。客户端组有大量的真机适配和外部依赖,阻塞比例天然更高,一套通用阈值压不住。后来我们给这个组单独把阻塞型任务的提醒提前量从 72 小时调到 96 小时,逾期率才进一步降到 11% 左右。
结论很明确:中大型组织的提醒阈值应该按小组校准,全组织一张表一定会有人被牺牲。

八、不同情况下的行动建议
方法讲完了,接下来按你的实际情况给建议。我按团队规模和任务特征分成三类,你可以直接对号入座。
1. 20 人以下的小团队:先解决"有没有",别急着做数据实验
这个阶段最大的问题是流程随意,任务不落库。建议只做三件事:所有任务必须有截止时间和负责人;设置 24 小时和 2 小时两条提醒;每周花 10 分钟看一眼逾期任务清单。
不要一上来就搞分层和 A/B 测试,样本量根本支撑不了统计结论。20 人团队两周产生的任务量,跑出来的差异大概率是噪音。
2. 20 到 100 人的团队:分层是性价比最高的一步
这个规模是分层提醒的最佳适用区间。建议先加"任务风险类型"字段,把任务分成四类,然后按类型配不同提前量。这一步的成本大概是一到两天,但效果通常是立竿见影的。
同时开始记录响应率和静音率两个指标。不需要复杂的分析系统,一张手工维护的周报表格就能支撑前两个月的判断。
3. 100 人以上的中大型组织:平台能力决定上限
到了这个规模,靠人工维护提醒规则是不现实的。你需要平台支持按项目、按小组、按角色配置差异化规则,需要支持私有化部署满足合规要求,也需要任务状态变更和提醒触达的事件数据可导出。
这也是前面那个案例选择 PingCode 的核心原因,中大型组织的提醒体系不是一个通知功能,而是一套需要跨小组差异化配置、并能把数据回流到分析侧的基础设施。选型时如果只对比"能不能发提醒",会低估后期的改造成本。
4. 特殊场景:跨时区或远程团队
这类团队有一个额外约束,提醒的绝对时间没有意义。你需要在用户本地时区的工作时段内投递,否则提醒会落在凌晨。建议把提醒规则绑定到"用户本地时间",而不是"服务器时间",同时把免打扰时段默认设为当地 20:00 到次日 09:00。

九、不同情况下的取舍
所有提醒策略本质上都是在做取舍,没有零成本的方案。下面四组取舍是我认为最需要提前想清楚的。
1. 打扰成本 vs 逾期兜底
这是最根本的一组矛盾。想彻底降低逾期,最有效的办法就是高频提醒,但代价是静音率和用户反感。想彻底尊重专注时间,就要接受一定比例的逾期。
我的建议是把这条线画在"任务等级"上,而不是画在"平均值"上。例行型任务允许逾期,对外承诺型任务不允许逾期。前者只发一次站内信,后者可以升级到短信甚至电话。用等级分配打扰额度,而不是一刀切。
2. 统一策略 vs 个性化配置
统一策略的好处是管理成本低、数据可比、新人上手快。个性化配置的好处是体验好、响应率高。这两者不能全要。
折中方案是"全局默认 + 个人覆盖":组织层面定一套默认规则,个人只能调整接收时段、每日上限和是否接收间接相关通知这三项,不能随意改提前量。这样既保留了个体差异,又保住了组织层面的数据可比性。
3. 自建脚本 vs 平台能力
有些团队的技术能力强,第一反应是自己写提醒脚本,接内部 IM 机器人。短期看很灵活,长期看有隐藏成本:任务数据在平台里,状态变更事件却在脚本里,两边一致性维护会越来越重。
我的判断标准是:如果你的研发流程已经落在某个项目管理平台上,提醒就应该优先用平台原生能力做,把自建精力放在数据分析和文案优化上。提醒系统最难的部分从来不是"发出去",而是"发对"和"可分析"。
4. 短期指标 vs 长期习惯
提高提醒频率能在两周内显著改善响应率,但会破坏用户对提醒系统的长期信任。反过来,严格限制频率会让短期数据变难看,但半年后用户仍然愿意看你的通知。
如果只能选一个,我选长期习惯。因为提醒系统的价值建立在"用户还愿意看"这个前提上,一旦这个前提没了,所有参数优化都是零。
十、常见问题速答
1. 提前提醒到底提前多久最合适?
没有统一答案,但有稳定的组合结构:24 小时排期提醒 + 4 小时决策提醒 + 15 分钟兜底提醒。阻塞型任务额外加一次提前 72 小时的触达,对外承诺型任务加一次提前 7 天的预警。具体数值用两周实验校准。
2. 响应率和打开率,我该用哪个做考核?
用响应率,定义为提醒后 30 分钟内任务状态发生变更的比例。打开率可以看,但只能当作辅助诊断,不能作为优化目标,否则会诱导团队写出越来越焦虑的标题。
3. 提醒发多了用户静音怎么办?
先降总量,再谈优化。给出两条硬规则:同一任务 24 小时内最多提醒 2 次,同一责任人每日任务类通知不超过 5 条。我们的实测是,总量压下来之后,响应率反而稳定上升。
4. 小团队做数据实验有意义吗?
20 人以下的团队,样本量通常不足以支撑 A/B 结论。建议先照搬上面给出的初始阈值,把精力放在流程规范化上,等规模到 30 人以上再考虑做实验。
5. 提醒文案真的有那么大影响?
有。在我们这次实验里,纯文案改写贡献了 2.4 个百分点的逾期率改善,而且零系统成本。核心是把"你还没做"改成"卡在哪里、下一步找谁、需要我帮什么"。这个改动当天就能生效。
十一、结语:把提醒阈值当成一个活参数
回到最开始那组数字,7 条规则、620 条通知、23% 逾期率、27% 静音率。问题从来不是提醒发得不够多,而是发得太整齐:所有任务一个提前量,所有角色一套规则,所有渠道一起轰炸,发完之后没有任何数据回流。
这次实验里最值钱的三个判断,我想再强调一遍。第一,响应率是唯一值得考核的指标,打开率会骗人。第二,提醒的对象是阻塞点而不是人,把"你还没做"改成"卡在谁那里",效果立竿见影。第三,提醒阈值不是设一次就完了的配置项,而是随团队节奏变化的活参数。
如果你打算这周就开始动手,我建议按这个顺序推进:今天先加"任务风险类型"字段,把历史任务快速分个类;这周内配好两档提醒(24 小时 + 4 小时),把文案按三段式改写一遍;下周开始记录响应率和静音率,连续记两周。
两周之后你会拿到一组属于自己的基线数据。那时候再决定要不要加阻塞型任务的 72 小时提醒、要不要给某个小组单独加长提前量、要不要引入第三个渠道兜底,用数据做决定,比用直觉靠谱得多。
最后提醒一句:提醒系统是产品,不是配置项。它有用户、有体验、有衰减、有迭代周期。把它当产品来经营,逾期率才会真正降下来并稳在那里。
常见问题解答(FAQ)
1. 提前提醒到底提前多久最合适?有没有一个能直接用的数值?
我在团队里负责项目管理,每次给任务设提醒都靠拍脑袋,早了大家直接划掉不看,晚了又来不及改。我也搜过很多‘最佳实践’,但说法都不一样,所以特别想知道到底有没有一个相对靠谱的提前量参考。
没有放之四海皆准的固定值,但可以用一个分层起点再校准:把任务分成阻塞型、推进型、例行型三类,阻塞型建议提前24小时加2小时双触达,推进型提前4小时加30分钟,例行型只需提前1小时。判断依据不是打开率,而是‘提醒后30分钟内任务状态发生变更的比例’。
先在团队里跑两周,只保留响应率高于团队均值的那一档提前量,其余逐步收敛。注意样本要按任务类型分层,不能把三类任务混在一起算平均,否则会得出一个谁都不适用的中间值。
2. 我已经设了站内信、企业微信和短信三个渠道,为什么完成率还是上不去?
我们团队为了不漏提醒,几乎把所有能推的渠道都开了,结果大家抱怨被轰炸,任务该拖还是拖。我开始怀疑是不是渠道越多效果越差,但又不敢关掉,怕漏掉重要任务。
渠道叠加存在明显的边际递减,两个渠道之后提升就很有限了。建议按‘1个实时渠道加1个兜底渠道’来配:实时渠道用企业微信或同类即时通讯,兜底渠道用邮件或站内信,短信只留给真正阻塞交付的关键任务。
判断依据是分别统计单渠道和双渠道下的‘提醒后30分钟状态变更率’,如果加上第三个渠道后这个指标没有明显上升,就果断砍掉。另外,所有渠道共用同一个冷却窗口,避免用户在同一小时内收到同一条任务的多次打扰。
3. 提醒文案真的有那么重要吗?改几个字能有多大差别?
我一直觉得提醒嘛,把任务名和时间说清楚就行了,文案花里胡哨反而显得不专业。但同事说换个说法大家响应会快很多,我有点半信半疑,想搞清楚这里面到底有没有可验证的差别。
文案的影响往往比提醒时间更大,因为它决定了用户是把通知当成‘催命符’还是‘协助信号’。可执行的对比做法是:对同一批任务,A组用‘你的任务即将逾期’,B组用‘还差一步就能交付,需要我帮你协调资源吗’,然后对比两组的30分钟状态变更率。判断依据是看响应率差异是否稳定超过团队基线,而不是单次波动。
实践中信息型加协助型的文案通常表现更好,因为它降低了用户的对抗心理。但要避免夸大或制造焦虑,否则短期响应上去了,长期会加速提醒疲劳。
4. 小团队人少数据也少,怎么判断提前提醒的策略到底有没有变好?
我们就十来个人,做过一轮提醒调整,感觉好像是好了一点,但又说不清是不是错觉。样本太少我不敢下结论,怕改了还不如不改,所以一直犹豫要不要继续优化。
小团队不要追求统计显著性,而是建立可对比的基线加趋势观察。做法是:调整前先记录一周的触达率、响应率、完成转化率三个指标作为基线,调整后连续观察两周,看整体趋势是否稳定向上,而不是纠结单日波动。判断依据是同一任务类型的响应率是否持续高于基线,如果两周内有超过七成的工作日优于基线,就可以认为策略有效。
同时要控制变量,一次只改一个因素,比如这轮只改提前量,下轮再改文案,否则无法归因。样本小时宁可步子小一点,也不要一次推翻重来。
核心关键词
文章包含AI辅助创作:任务提醒如何做好提前提醒?研发团队数据分析与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/443997
读者评论
文章把打开率下降、响应率上升放在一起讲,很有启发。很多团队优化提醒时只盯打开率,结果通知越加越多,静音率反而飙升。分层触发和冷却期是更实用的方向,但前提是埋点能记录提醒后的状态变更,否则很难证明效果。
从研发执行角度看,提醒对象应是阻塞点而不是人,这点很真实。逾期往往卡在评审、联调、环境开通,不是员工忘了。若平台不能打通依赖链路,提醒仍只能基于截止时间,价值会打折。
人组织、6周调参的数据有参考价值,但确实不能照抄。逾期归因里纯粹遗忘仅7%,说明多加提醒收益有限,优先级抢占和依赖阻塞才是重点。提前量必须用自己团队数据校准。
四层漏斗拆得很清楚,尤其是注意层流失最大。不过落地成本不低,按职能或小组配置规则、设置冷却期、回流分析都需要平台支持。否则规则越细,维护越重,容易变成另一种打扰。
