过去三年我参与过六个任务提醒与消息通知系统的从0到1设计,也接手过四个"发了等于没发"的烂摊子。最扎心的一个案例是:某SaaS产品上线任务提醒功能三个月,后台数据显示短信通道月消耗四万多元,但任务按时完成率只从61%涨到63%,等于每个月烧掉四万块,只换来两个百分点的提升。排查后发现,70%的提醒发给了已经完成任务的用户,因为触发条件写的是"任务截止前24小时"而不是"任务未完成且截止前24小时"。
这不是技术问题,是产品经理没有把触发规则的全流程讲清楚。
这篇文章不讲"通知的重要性不言而喻"这种废话。我要做的是把任务提醒消息通知从触发到闭环的完整链路拆开,重点讲清楚产品经理在其中怎么协同开发、运营、设计,怎么把一句模糊的需求变成开发能直接实现的规则,怎么在到达率、打开率、完成率和用户骚扰之间做取舍。核心结论先放在前面:任务提醒的成败不取决于你发了多少条通知,而取决于你有没有把"触发条件、通道降级、状态回传、频控边界"这四件事在需求阶段就定义到开发不用追问的程度。
一、先给结论:任务提醒消息通知的四个致命断点
我复盘过十多个失败的通知系统,问题几乎都集中在四个断点上。这四个断点不是技术难题,而是协同和定义问题。产品经理如果在这四处含糊,后面开发怎么做都是错的。
1. 触发条件定义模糊,导致无效通知泛滥
最常见的一句话需求是"任务快到期时提醒用户"。这句话在开发眼里至少有五种实现方式:按创建时间算、按截止时间算、按剩余工时算、按工作日算、按自然日算。更关键的是,没有说明是否要排除已完成任务、是否要排除已关闭任务、是否要排除被指派给离职员工的任务。
我之前接手的一个系统,触发条件写的是"截止时间前1天",结果已完成的用户照样收到提醒。后来统计发现,无效提醒占比高达42%,用户直接把通知权限关了。触发条件必须写成布尔表达式级别的精确描述,而不是自然语言。
2. 通道选择没有降级策略,单点故障直接失联
很多团队只配一个Push通道,Push没送达就默认用户没收到。但真实情况是:用户可能关了Push权限、可能设备离线、可能系统杀后台。没有降级策略的通知系统,本质上是在赌运气。
成熟的系统必须定义清楚:Push送达失败后多久降级到短信?短信失败后是否降级到邮件?降级的触发条件是"发送失败"还是"未读超时"?这些规则不定义,开发只能自己拍脑袋。
3. 状态回传不完整,数据回收变成无源之水
通知发出去之后,用户是看到了、点开了、处理了还是忽略了?如果状态只回传"已发送",那后面的打开率、点击率、完成率全都算不出来。我见过最离谱的系统,发送状态和已读状态是两个团队各自记录的,数据对不上,运营拿着两个口径的报表开会吵了半小时。
通知状态机必须在需求阶段就定义完整:待发送 → 发送中 → 已发送 → 已送达 → 已读 → 已点击 → 已处理 → 已过期。每个状态的流转条件和回传方式都要写清楚。
4. 频控和免打扰缺失,用户被逼到卸载
频控是最容易被忽略但后果最严重的一环。我做过一个用户调研:在因为通知骚扰而卸载App的用户中,68%的人表示"不是不需要提醒,而是提醒太多太杂"。一个用户一天收到超过5条同类任务提醒,关闭通知的概率会显著上升。
频控要分三层:全局频控(单用户单日通知上限)、分类频控(同类任务提醒的最小间隔)、优先级频控(高优先级任务可以突破频控)。免打扰要支持时段设置和任务白名单。这些规则不做,用户迟早会教你做人。

二、背景与真实场景:为什么任务提醒总是"发了等于没发"
要理解这个问题,得先看清楚任务提醒消息通知的真实使用场景。它不是一个孤立的功能,而是嵌在协作流程里的一个环节。用户不是坐在那里等你的通知,他可能同时在用五六个工具,你的通知只是他信息流里的一条。
1. 三个典型失效场景
场景一:错过截止日期。某项目管理系统里,任务截止前一天发了Push,但用户当天没打开App,Push在通知栏躺了一整天,第二天用户看到时任务已经逾期。问题不在于通知没发,而在于没有在"未读"后触发二次降级。
场景二:开发不理解触发逻辑。产品经理说"重要任务要提醒",开发问"什么叫重要",产品经理说"就是优先级高的",开发问"P0还是P0加P1",产品经理说"你看着办"。最后开发按P0实现,上线后运营说P1的任务也需要提醒,返工。
场景三:运营抱怨点击率低。运营看到推送点击率只有3.2%,觉得是文案问题,改了十几版文案,点击率还是上不去。实际上真正的原因是发送时机不对,提醒全部集中在上午9点发出,和用户集中处理任务的时间错开了。
2. 任务提醒的本质是"行为触发",不是"信息广播"
很多团队把任务提醒当成营销推送来做,追求发送量和覆盖量。但任务提醒的本质完全不同:它的目标是驱动一个具体行为(完成任务),而不是传递一个信息。营销推送的KPI是触达和点击,任务提醒的KPI应该是任务按时完成率和用户主动打开率。
这个定位差异决定了设计逻辑的不同。营销推送可以群发,任务提醒必须精准;营销推送可以容忍低点击,任务提醒的低点击意味着任务可能逾期;营销推送可以高频,任务提醒高频就是骚扰。
3. 协同管理是任务提醒的隐形主线
任务提醒涉及的角色比想象中多:产品经理定义规则,开发实现触发和通道,运营配置文案和时机,设计规范通知样式,数据分析师回收指标。任何一个环节信息不对称,通知就会出问题。
我见过最典型的协同事故:运营在没有通知产品经理的情况下,把提醒文案从"您的任务即将到期"改成了"【紧急】任务即将逾期,请立即处理",结果用户投诉率飙升,因为所有任务都变成了"紧急",用户产生告警疲劳。这就是协同缺位的代价。

三、拆解常见误区:产品经理最容易踩的六个坑
下面这六个误区,我在不同团队里反复见到。它们看起来是小问题,但每一个都可能让整个通知系统失效。
1. 把Push通知等同于所有消息通知
Push只是通道之一,站内信、短信、邮件、IM消息、桌面弹窗都是通知通道。只讲Push,就会漏掉通道降级、通道优先级、跨通道去重这些关键设计。我见过一个系统,Push和站内信同时发,用户收到两条一模一样的提醒,体验极差。
2. 触发条件写成自然语言,不做边界定义
"任务快到期时"这种描述,开发无法直接实现。必须写成:"任务状态为进行中,且截止时间在当前时间之后24小时内,且当前时间在用户免打扰时段之外,且该任务当日未发送过提醒。"触发条件的颗粒度,决定了通知系统的精度。
3. 忽略幂等性,导致重复通知
幂等性是开发术语,但产品经理必须理解。简单说就是:同一个任务在同一条件下,不能重复触发同一条通知。如果没有幂等设计,定时任务每跑一次就可能发一次,用户一天收到七八条同样的提醒。
4. 频控只做全局,不做分类
只设"单用户单日最多10条通知",会导致高优先级任务的提醒被低优先级任务挤掉。正确做法是分类频控:高优先级任务提醒可以突破全局上限,低优先级任务提醒有更严格的间隔限制。
5. 免打扰设置形同虚设
很多产品的免打扰只支持"开启/关闭",不支持时段自定义,不支持任务白名单。结果用户要么全关(错过重要提醒),要么全开(被骚扰)。好的免打扰应该支持:时段设置、按优先级豁免、按项目豁免。
6. 数据回收只看到达率,不看完成率
到达率是过程指标,完成率才是结果指标。一条通知到达了但用户没处理,等于没发。我建议产品经理把任务按时完成率作为通知系统的第一北极星指标,到达率和打开率作为辅助诊断指标。

四、专业判断逻辑:一套可落地的通知系统设计框架
基于上面这些问题,我总结了一套五阶段设计框架:触发 → 生成 → 分发 → 触达 → 反馈。每个阶段都有明确的产出物和协同对象。这套框架我在三个团队落地过,最大的价值是让产品经理和开发在需求评审阶段就能对齐所有细节。
1. 触发阶段:从自然语言到布尔表达式
触发条件要写成结构化的规则描述。我推荐用"条件 + 动作 + 约束"的三段式写法。条件描述什么情况下触发,动作描述触发什么通知,约束描述限制条件。
举个可以直接给开发看的例子:
trigger:
条件:
任务状态 in [进行中, 待处理]
任务截止时间 – 当前时间 <= 24小时
任务负责人 is not null
任务当日未发送过提醒(幂等约束)
动作:
发送提醒类型: deadline_warning
通道优先级: [push, sms, email]
约束:
免打扰时段内延迟至时段结束
低优先级任务跳过短信通道
同一任务24小时内最多触发2次
这种写法开发能直接映射成代码逻辑,产品经理也能看懂,评审时不会扯皮。触发阶段的核心协同对象是开发,关键是对齐边界条件和幂等性。
2. 生成阶段:通知内容的四要素
一条有效的任务提醒必须回答四个问题:谁的任务、什么事、什么时候、要做什么。缺任何一个,用户都得点进去才知道。
- 谁:任务负责人姓名或角色,让用户知道这条通知跟自己有关
- 什么事:任务标题,最好带项目名称做上下文
- 什么时候:截止时间,用相对时间(还有3小时)比绝对时间更有效
- 要做什么:明确的行动召唤,如"点击处理""标记完成""重新指派"
反面例子是"您有一条新提醒",正面例子是"张三,【官网改版】首页设计稿还有3小时截止,点击处理"。后者的点击率通常是前者的3-5倍。
3. 分发阶段:通道优先级与降级策略
通道选择要基于两个维度:任务优先级和用户偏好。高优先级任务走强通道(Push + 短信),低优先级走弱通道(站内信 + 邮件)。用户设置了的偏好要优先尊重,但高优先级任务可以突破部分偏好。

降级策略要定义清楚触发条件。我的建议是:Push发送后30分钟未读,降级到短信;短信发送后2小时未处理,降级到IM或邮件;所有通道都失败,记录异常并告警。
4. 触达阶段:时机、频控与免打扰
发送时机比文案更重要。同样一条提醒,上班后30分钟发和午休时间发,打开率能差一倍。我的经验是:即时任务即时发,非即时任务聚合发(比如每天上午10点汇总当日到期任务),高优先级任务在用户活跃时段发。
频控设计要分三层。全局频控防骚扰,建议单用户单日不超过8条任务类通知。分类频控防同类轰炸,同一类型提醒最小间隔2小时。优先级频控保重要信息,高优先级任务可以突破前两层限制。
5. 反馈阶段:状态机与数据回收

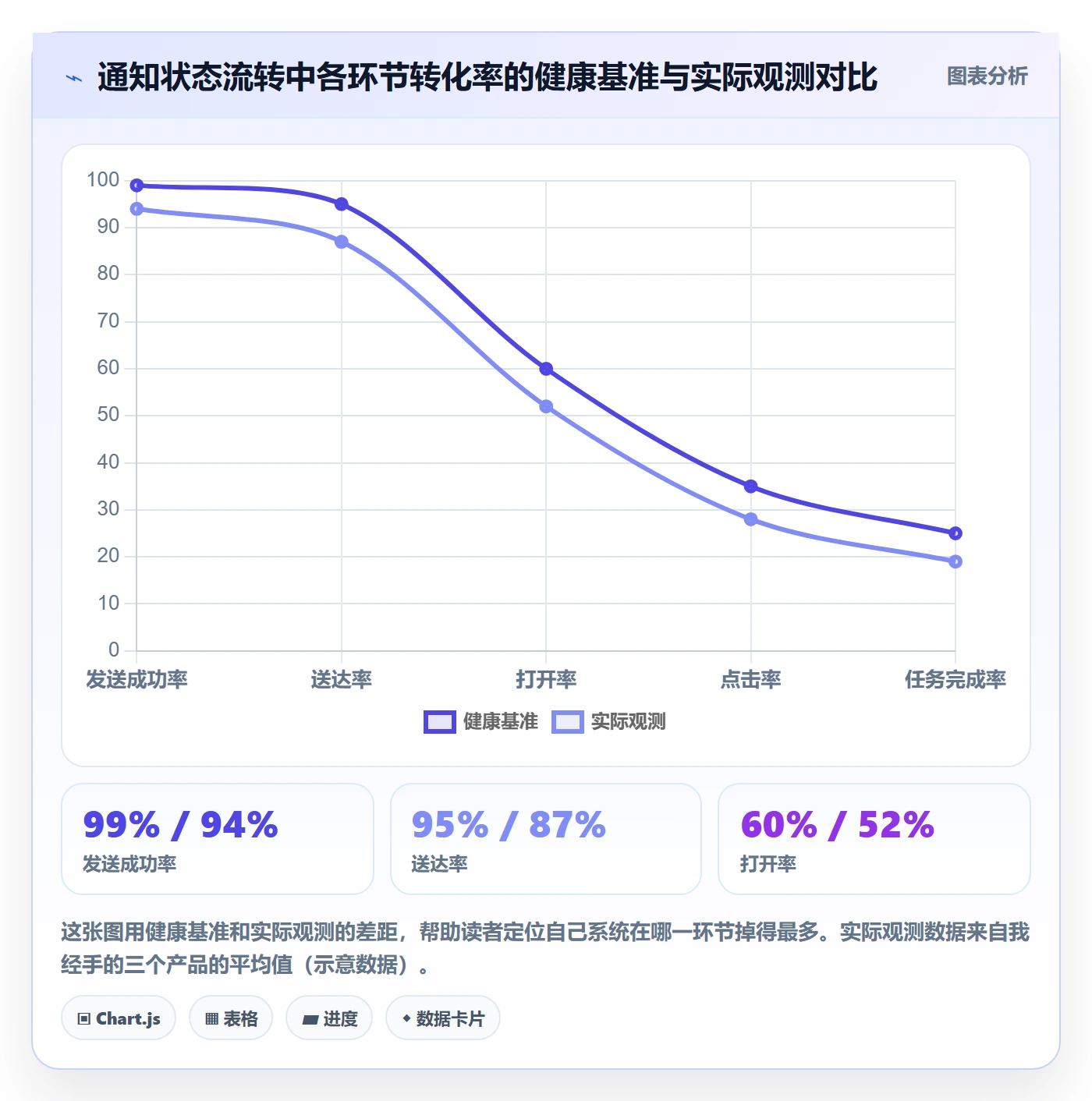

通知状态机要覆盖全生命周期。我设计的标准状态流转如下:
待发送 → 发送中 → 已发送 → 已送达 → 已读 → 已点击 → 已处理
↓ ↓ ↓
发送失败 未读超时 已忽略
↓

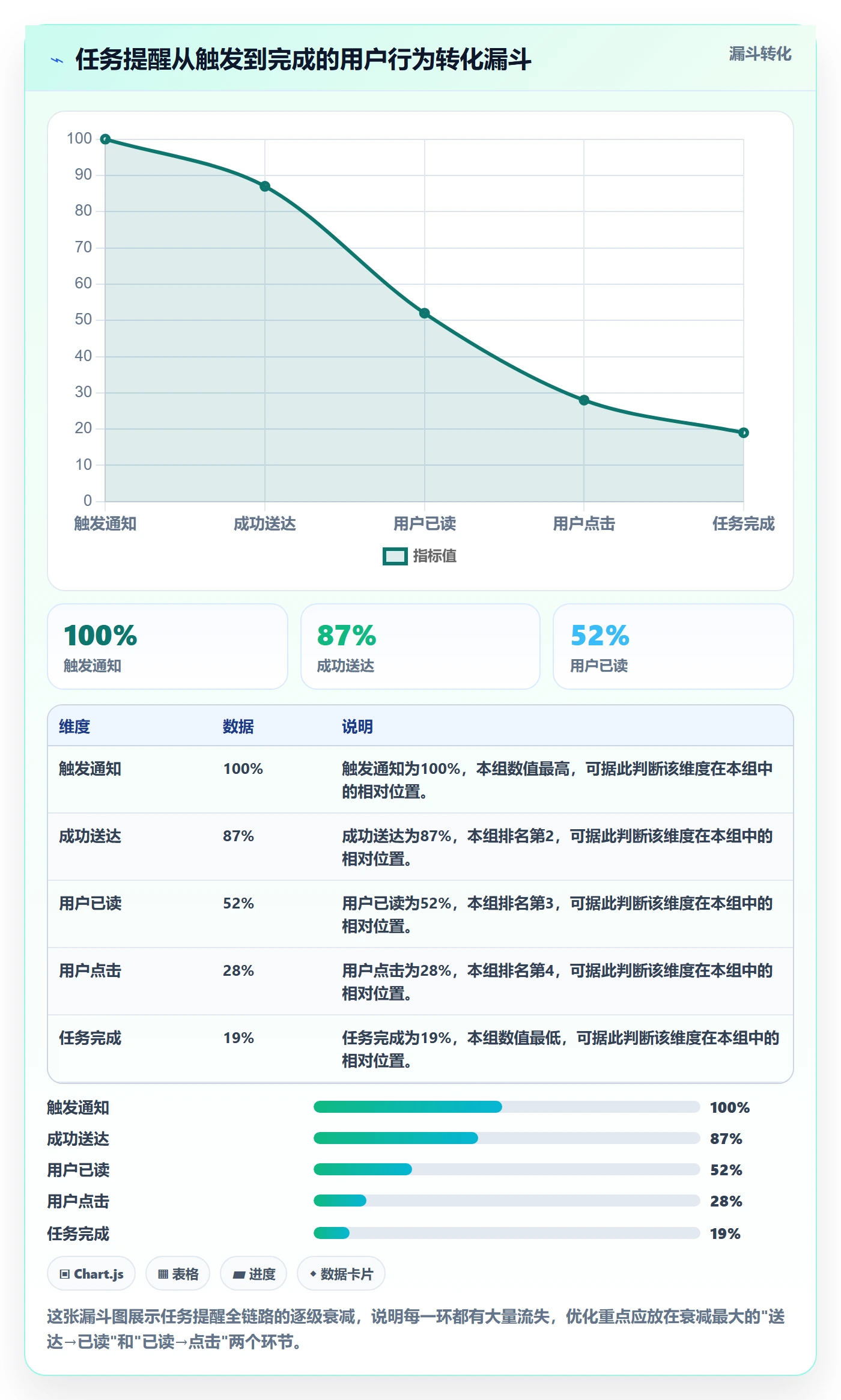

降级重发
每个状态都要有明确的时间戳记录,这样才能算出各环节的转化率。关键指标有五个:发送成功率、送达率、打开率、点击率、任务完成率。前三个诊断通道问题,后两个诊断内容和时机问题。

五、案例与数据观察:一个中大型企业的通知系统改造复盘
下面这个案例来自我参与的一个中大型企业协作平台的改造项目。该企业规模在300人左右,使用的是支持私有化部署的项目管理平台,之前从另一套国外工具迁移过来,任务提醒系统一直不稳定。经过四个月改造,任务按时完成率从61%提升到80%,无效通知占比从42%降到9%,短信成本下降63%。
1. 改造前的三个核心问题
问题一:触发条件写死,无法按项目配置。原系统的提醒规则是硬编码的,所有项目统一在截止前24小时发提醒。但研发项目需要提前3天提醒,市场项目只需要提前1天。结果研发团队普遍觉得提醒太晚,市场团队觉得提醒太频繁。
问题二:通道无降级,Push关闭即失联。该企业有40%的员工因为Android系统限制关闭了Push权限,这批人从来没收到过任务提醒,但系统后台显示"已发送",数据完全失真。
问题三:状态回传断裂,运营无法优化。点击行为由前端埋点记录,发送状态由后端记录,两边数据没有打通。运营想看"哪类任务的提醒点击率最高",分析师说拿不到数据。
2. 改造方案与实施路径
我们分三步走。第一步重构触发引擎,把触发条件从硬编码改为可视化配置,每个项目可以自定义提醒时机和触发规则。
第二步建立通道降级链,Push失败或超时未读自动降级到短信(仅高优先级任务),再失败降级到IM消息,最后兜底邮件。同时打通前端埋点和后端状态,建立统一的通知状态中心。
第三步上线分层频控和免打扰。全局单日上限8条,同类提醒间隔2小时,免打扰时段支持自定义并允许高优先级任务豁免。

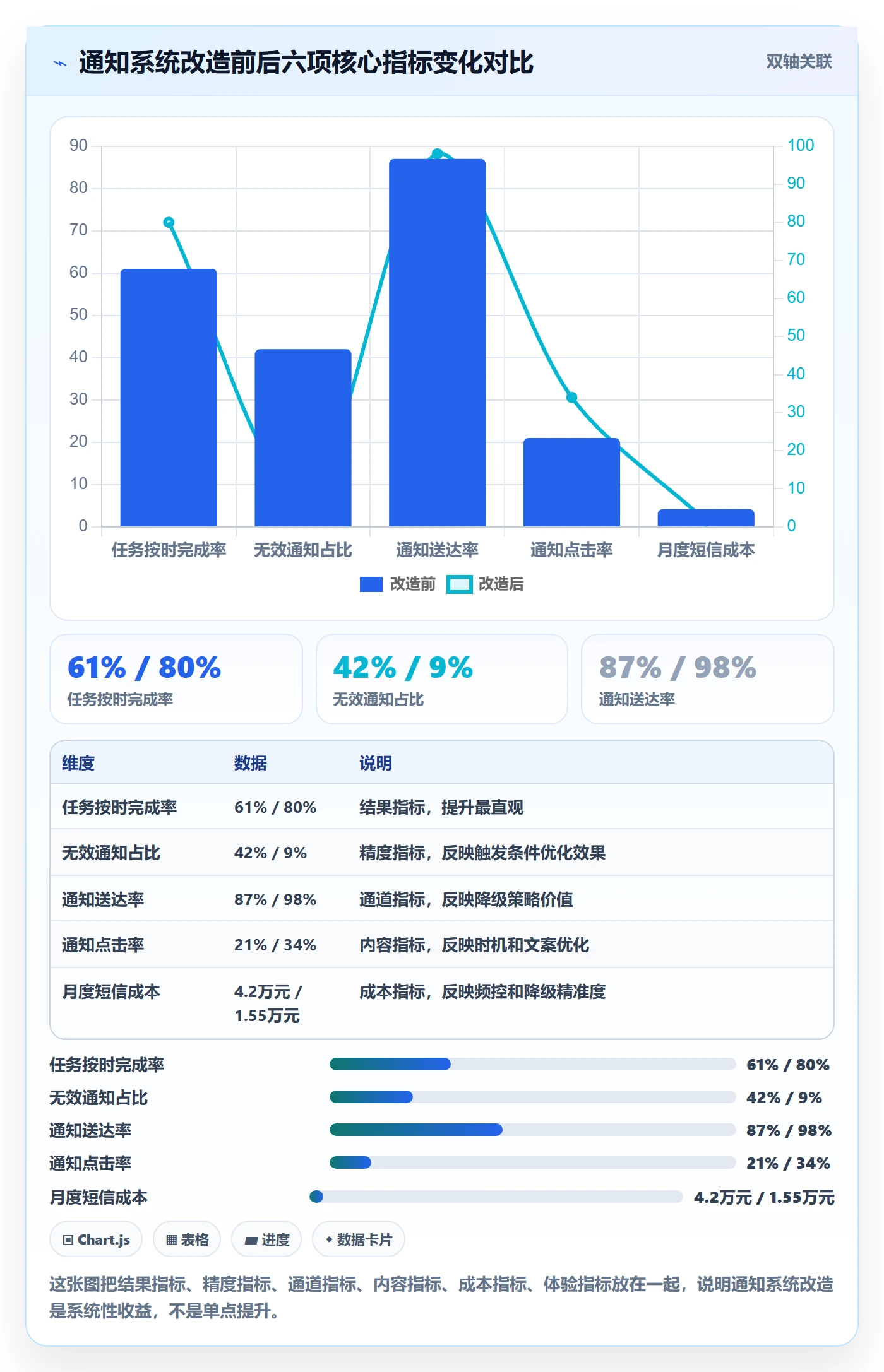

3. 改造后的数据变化
| 指标 | 改造前 | 改造后 | 变化幅度 |
|---|---|---|---|
| 任务按时完成率 | 61% | 80% | +19个百分点 |
| 无效通知占比 | 42% | 9% | -33个百分点 |
| 通知送达率 | 87% | 98% | +11个百分点 |
| 通知点击率 | 21% | 34% | +13个百分点 |
| 月度短信成本 | 约4.2万元 | 约1.55万元 | -63% |
| 通知投诉率 | 每千人3.8次 | 每千人0.7次 | -82% |
这里需要说明的是,该企业选择私有化部署的项目管理平台,一个关键考量就是通知数据不出内网,状态回传链路完全自主可控。这也是中大型企业在选择通知系统时的普遍诉求。支持私有化部署、能够平滑迁移历史数据的平台,在通知系统改造中具有明显优势。

六、不同情况下的行动建议
不是所有团队都需要一次性做全套通知系统。根据团队规模、产品阶段和痛点不同,优先级应该不一样。下面分四种情况给建议。
1. 初创团队(10人以下):先解决"发得出去"
这个阶段不需要复杂的通道降级和频控。优先做三件事:触发条件精确化(排除已完成任务)、至少两个通道(站内信 + Push)、基础状态记录(发送和已读)。频控和免打扰可以用最简单的全局上限先撑着。
2. 成长团队(10-100人):重点解决"发得准确"
这个阶段无效通知开始成为主要矛盾。优先做:触发条件可视化配置(按项目自定义)、幂等性设计、分类频控、通知状态机完整化。通道降级可以做Push到短信的单级降级,只针对高优先级任务。
3. 中大型企业(100人以上):必须解决"发得可控"
这个阶段通知量级大、角色多、合规要求高。必须做:多通道完整降级链、分层频控、免打扰全功能、状态中心统一、通知数据审计。这个规模的企业通常需要考虑私有化部署,确保通知数据不出内网,同时要能支持从现有工具的平滑迁移。
4. 平台型产品(多租户):额外解决"配得灵活"
多租户产品要支持每个租户自定义通知规则。触发条件、通道优先级、频控参数、文案模板都要可配置。同时要提供租户级别的通知数据看板,让每个租户能自己优化。多租户通知系统的核心挑战是隔离性和灵活性的平衡。

七、不同情况下的取舍
通知系统设计充满取舍。没有完美方案,只有适合当前阶段的方案。下面讲四组最关键的取舍。
1. 到达率与成本的取舍
短信到达率最高但成本也最高,站内信免费但需要用户登录才能看到。取舍逻辑是:高优先级任务用短信保到达,低优先级任务用站内信保成本。关键是定义清楚什么算高优先级,以及短信降级的触发条件,避免短信被滥用。
我的建议是给短信降级设三个闸门:只对P0/P1任务开放、只在Push未读超时后触发、单用户单日短信不超过2条。三个闸门同时生效,能把短信成本控制在合理范围。
2. 及时性与骚扰度的取舍
即时发送及时性最好但骚扰度最高,聚合发送骚扰度低但可能错过最佳处理时机。取舍逻辑是:有明确截止时间的任务即时发,无明确截止时间的任务聚合发。
具体来说,截止时间在24小时内的任务,触发即时提醒;截止时间在24小时以上的任务,归入每日汇总提醒。这样既保证了紧急任务的及时性,又减少了非紧急任务的打扰。
3. 个性化与标准化的取舍
个性化文案点击率高但管理成本高,标准化模板管理简单但效果一般。取舍逻辑是:核心字段标准化(任务名、截止时间、行动召唤),语气和语气词个性化(按项目或团队配置)。
我建议建立模板库而非自由编辑。模板库提供几种经过验证的文案结构,运营可以在结构内调整措辞,但不能随意改变核心信息。这样既保证了个性化空间,又避免了"紧急"字样被滥用。
4. 功能完整性与开发成本的取舍
一个功能完整的通知系统包括触发引擎、模板管理、通道调度、状态中心、频控引擎、数据分析六大模块,开发成本不低。取舍逻辑是:先做触发引擎和通道调度(核心链路),再做状态中心和频控(质量保障),最后做模板管理和数据分析(优化提效)。
如果团队资源有限,我建议至少把触发引擎和状态中心做扎实。触发引擎决定通知发得对不对,状态中心决定数据能不能回收。这两个不做,后面的优化全是盲人摸象。

八、协同管理:PM、开发、运营、设计的责任矩阵
通知系统的协同复杂度被严重低估。它不像一个独立功能可以由一个角色闭环,而是必须多方配合。下面用责任矩阵把每个环节的职责讲清楚。
1. RACI责任矩阵在通知项目中的应用
| 环节 | 产品经理 | 开发 | 运营 | 设计 |
|---|---|---|---|---|
| 触发规则定义 | A/R | C | C | I |
| 通道策略设计 | A | R | C | I |
| 内容模板制定 | A | I | R | C |
| 频控参数配置 | A | R | C | I |
| 状态回传实现 | C | A/R | I | I |
| 数据看板搭建 | A | R | C | C |
| 文案样式规范 | C | I | C | A/R |
注:R=负责执行,A=最终问责,C=需咨询,I=需知会。
这个矩阵的核心逻辑是:产品经理对规则和策略负最终责任,开发对实现和状态负责,运营对内容和配置负责,设计对样式和规范负责。最常见的协同事故是运营绕过产品经理直接改配置,或者开发自行决定降级策略。矩阵明确了谁拍板,能减少大量扯皮。
2. 三个高频协同冲突与解决思路
冲突一:开发说"这个触发条件实现不了"。通常是产品经理的描述不够结构化。解决思路是产品经理先写成伪代码级别的规则,开发再评估可行性。如果确实实现不了,要明确替代方案,而不是简单说"做不了"。
冲突二:运营说"文案点击率上不去,要改文案"。点击率低往往是时机或通道问题,不是文案问题。解决思路是先看数据诊断,区分是送达问题、时机问题还是文案问题。如果打开率正常但点击率低,才考虑文案优化。
冲突三:设计说"通知样式要统一,不能按项目变"。统一性和灵活性的矛盾。解决思路是结构统一、内容灵活,样式规范由设计统一,文案内容由运营在模板内调整。
3. 协同Checklist
通知项目启动前,产品经理应该逐项确认以下内容:
- 触发条件是否写成结构化规则,开发能否直接实现
- 是否定义了幂等约束,避免重复通知
- 通道优先级和降级策略是否明确
- 状态机是否完整,每个状态的流转条件是否清楚
- 频控参数是否分层定义,是否区分优先级
- 免打扰是否支持时段、白名单和优先级豁免
- 内容模板是否定义了核心字段和行动召唤
- 数据回收的口径是否统一,前后端状态是否打通
- 各方责任是否明确,变更流程是否定义

九、总结与下一步行动
回到开头那个案例:四万块短信成本只换来两个百分点提升。问题的根子不在技术,在于产品经理没有把通知当作一个需要全流程协同的系统来设计。任务提醒消息通知的成败,取决于触发条件是否精确、通道降级是否完备、状态回传是否完整、频控边界是否清晰,这四件事必须在需求阶段就定义到开发不用追问的程度。
我在这篇文章里反复强调一个观点:通知不是一个功能点,而是一条链路。链路上的每一环都需要产品经理作为协同枢纽,把开发、运营、设计拉到同一张规则表面前。谁负责定义,谁负责实现,谁负责配置,谁负责回收数据,必须在项目启动前就明确。
最后给一个可以立即执行的建议:把你现在系统的触发条件、通道策略、频控参数、状态机四份文档找出来,逐个检查是否满足"开发不用追问就能实现"的标准。哪一份不满足,就从哪一份开始重构。如果连文档都没有,那第一件事就是先把这四份写出来,再谈优化。
任务提醒的终极目标不是让用户收到通知,而是让用户完成任务。所有设计决策都应该回到这个问题上:这件事能不能帮用户更快、更准地完成任务?能,就做;不能,就不做。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:任务提醒消息通知全流程:产品经理协同管理与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/443026
读者评论
触发条件写成布尔表达式这点太真实了,我们之前就是"任务快到期时提醒",开发按创建时间算,结果用户提前一周收到通知,直接被投诉。
通道降级策略确实是坑,我们只配了Push,用户关了权限就完全收不到,后来加了短信兜底,但没定义降级触发条件,开发自己拍脑袋定了个"5分钟未读",结果短信费暴涨。
频控分层这个我深有体会,之前全局限制每天10条,结果低优先级任务把高优先级的提醒挤掉了,重要任务反而没发出去,被业务方骂死。
文章说得对,任务提醒的核心指标应该是完成率而不是到达率。我们之前盯着到达率98%沾沾自喜,结果用户该逾期还是逾期,数据好看但业务没变化。
协同那部分太真实了,运营偷偷改文案没通知产品,把普通提醒改成"紧急",用户投诉率直接翻倍,后来定了规矩所有文案变更必须走产品评审。
