去年第三季度,我帮一个 120 人的产研团队做协作流程复盘,翻出他们一个版本周期的 IM 记录:项目经理在群里发了 47 条提醒,其中 31 条和"需求评审""提测""发布"相关。会后我挨个问了 9 个核心协作方,开发、测试、设计、运营,结果只有 4 个人能准确说出本周自己负责的两个关键节点。也就是说,提醒的发送量是 47 条,有效触达率不到 15%。这不是执行力问题,是提醒机制本身出了问题。
这篇文章不谈"时间管理四象限",也不列"十大提醒工具"。我想讲的是我在多个中大型团队里反复验证过的一套东西:把提醒当成一个需要设计的系统,而不是一串需要发送的消息。核心结论我先抛出来,自动提醒的效率,取决于三个变量的乘积:触达精度 × 时机命中率 × 闭环确认率。任何一个变量接近零,整体效率就接近零。下面我会拆开讲这三个变量怎么调,怎么用模板固化,怎么用工具落地,以及最后怎么判断这套机制到底有没有生效。
一、先给结论:提醒效率是一个乘法公式,不是一个数量问题
大部分产品经理对提醒的直觉是"多提醒总比不提醒强"。这个直觉在单线程任务里成立,在多线程协作里是错的。因为提醒有成本:接收方的注意力成本、你自己的发送成本、以及最容易被忽略的,提醒贬值成本。当一个人每天收到 10 条提醒,其中 7 条和他当下无关,他会开始对所有提醒做"降权处理",包括真正重要的那 3 条。
所以我给出的判断公式是这样的:
提醒效率 = 触达精度 × 时机命中率 × 闭环确认率
触达精度,指的是提醒是否发给了真正需要行动的人,而不是"相关但不需要动手"的人。时机命中率,指的是提醒是否落在对方能立即处理的时间窗口。闭环确认率,指的是提醒发出后,你是否知道对方收到了、理解了、并且完成了。
这三个变量不是相加关系,是相乘关系。举个例子:如果你的触达精度是 80%,时机命中率是 70%,闭环确认率只有 30%,那么整体效率是 0.8 × 0.7 × 0.3 = 16.8%。这和我前面提到的那个团队 15% 的有效触达率几乎吻合。反过来,如果三个变量都做到 85%,整体效率就是 61.4%,是前者的近 4 倍。

二、真实场景:产品经理的提醒到底散落在哪里
我在不同团队做流程诊断时,习惯先做一件事:让产品经理把自己一周内发过的提醒渠道全部列出来。几乎每次的结果都类似,提醒散落在 5 到 8 个地方,而且彼此不通。
1. 提醒渠道的碎片化现状
一个典型的中大型团队产品经理,日常提醒渠道大致是这样的:
- IM 群消息:需求变更、临时催办、会议通知,占比最高,也最容易被刷走
- IM 单聊:敏感事项、跨部门协调,信息不透明,无法被其他人追溯
- 项目管理工具内的任务通知:状态流转、指派变更、截止日期提醒,规则化程度最高
- 日历邀请:评审会、发布窗口,但常和实际任务脱节
- 邮件:对外沟通、正式确认,响应最慢
- 口头或站立会:即时性强但无记录,事后容易扯皮
问题不在于渠道多,而在于同一个任务的关键节点提醒,散落在不同渠道,没有统一的责任归属。需求评审在群里通知了一次,提测用了任务通知,发布又发了封邮件,三次提醒之间没有关联,接收方很难建立"这是一个完整流程"的认知。
2. 一个真实版本的提醒时间线

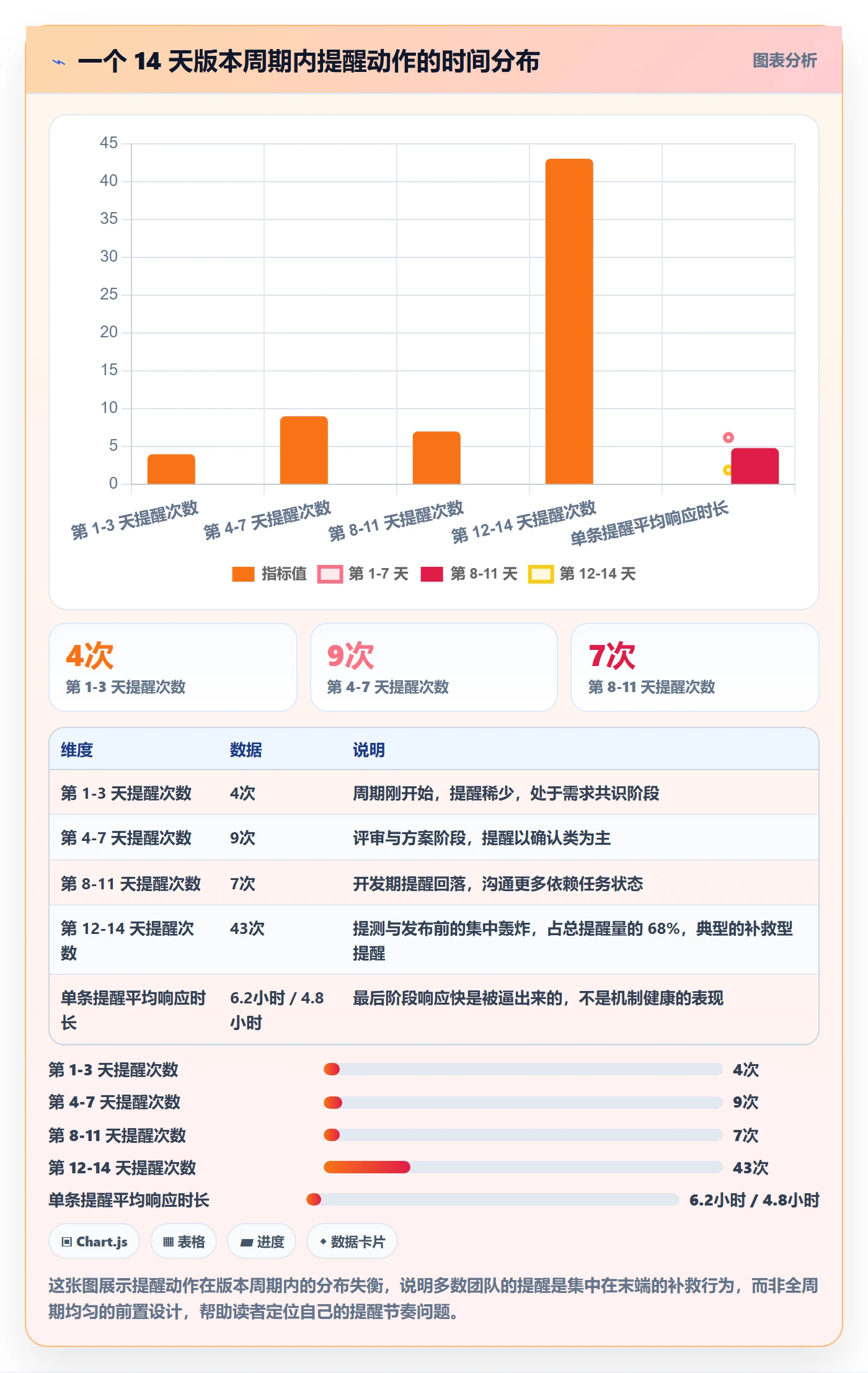

我复盘过一个团队的完整版本周期,把所有和"提醒"相关的动作按时间排开,发现了明显的规律。版本周期 14 天,涉及提醒动作 63 次,其中 41 次集中在提测前的最后 3 天。也就是说,近 65% 的提醒是"事后补救型",而不是"前置规划型"。

更值得警惕的是,最后 3 天虽然响应速度快(平均 1.9 小时),但这是"高压下的被动响应",代价是质量问题集中爆发,那个版本上线后 48 小时内出现了 5 个本可以在评审阶段拦截的缺陷。
三、拆解误区:产品经理在提醒上最常犯的四个错
在讲方法之前,我要先把几个流行但错误的做法拆掉。这些做法我都亲眼见过,也都亲手试过,结果是无效甚至有害的。
1. 误区一:把"通知"当"提醒"
通知是系统行为,提醒是沟通行为。很多人把项目管理工具里自动发出的状态通知,当成已经完成了提醒。但状态通知解决的是"信息同步",不是"行动触发"。开发看到"任务状态变更为待提测",不等于他知道自己需要在今天 18 点前完成自测。
判断标准很简单:一条提醒如果删掉后,接收方的行动不会改变,那它就是通知,不是提醒。
2. 误区二:用统一的频率对待所有任务
"每天早上 9 点自动提醒今日待办"是很多人的默认设置。但对一个截止日期在 10 天后的需求设计任务来说,每天提醒是噪音;对一个今晚就要发布的版本来说,每天提醒一次是灾难。频率必须和任务的时间敏感度挂钩,而不是和"我今天想提醒几次"挂钩。
3. 误区三:缺少升级路径
提醒发出后如果没人响应,最常见的结果是,沉默。没有第二次、没有升级、没有兜底。产品经理要么选择再催一遍(重复劳动),要么选择自己顶上(职责错位)。而正确的做法是在机制设计阶段就把升级路径写清楚:第一次提醒发谁、多久没响应发给谁、什么情况下触发升级。
4. 误区四:只追"发了没",不追"做了没"

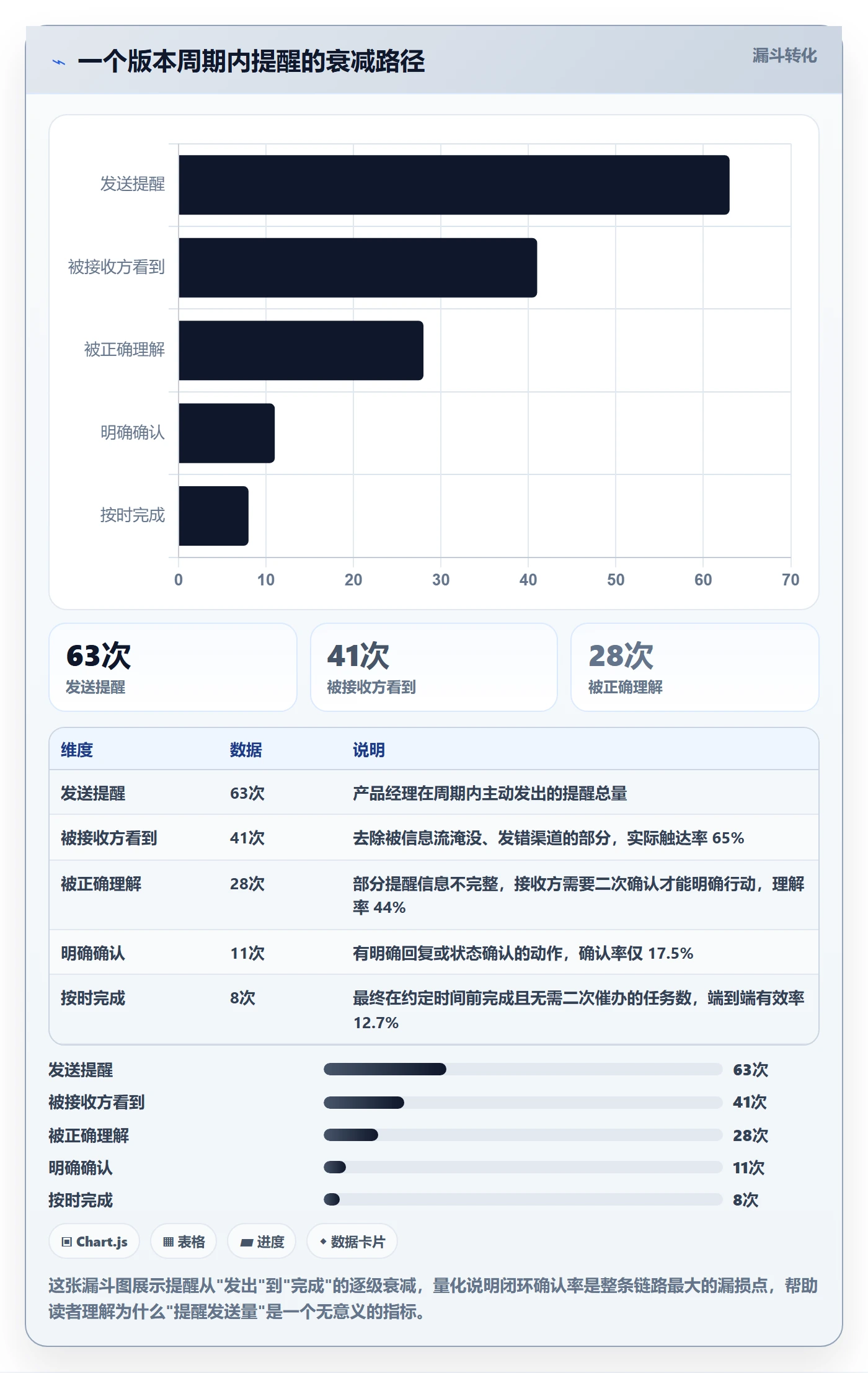

这是最致命的。很多团队的提醒闭环止于"发送成功",没有任何确认动作。我在一个团队里数过,一个版本周期内 63 次提醒,明确收到对方"确认"回复的只有 11 次,闭环确认率 17.5%。剩下的 52 次,全靠后续会议或临时追问兜底。

四、专业判断:一套可设计的提醒机制应该包含哪些要素

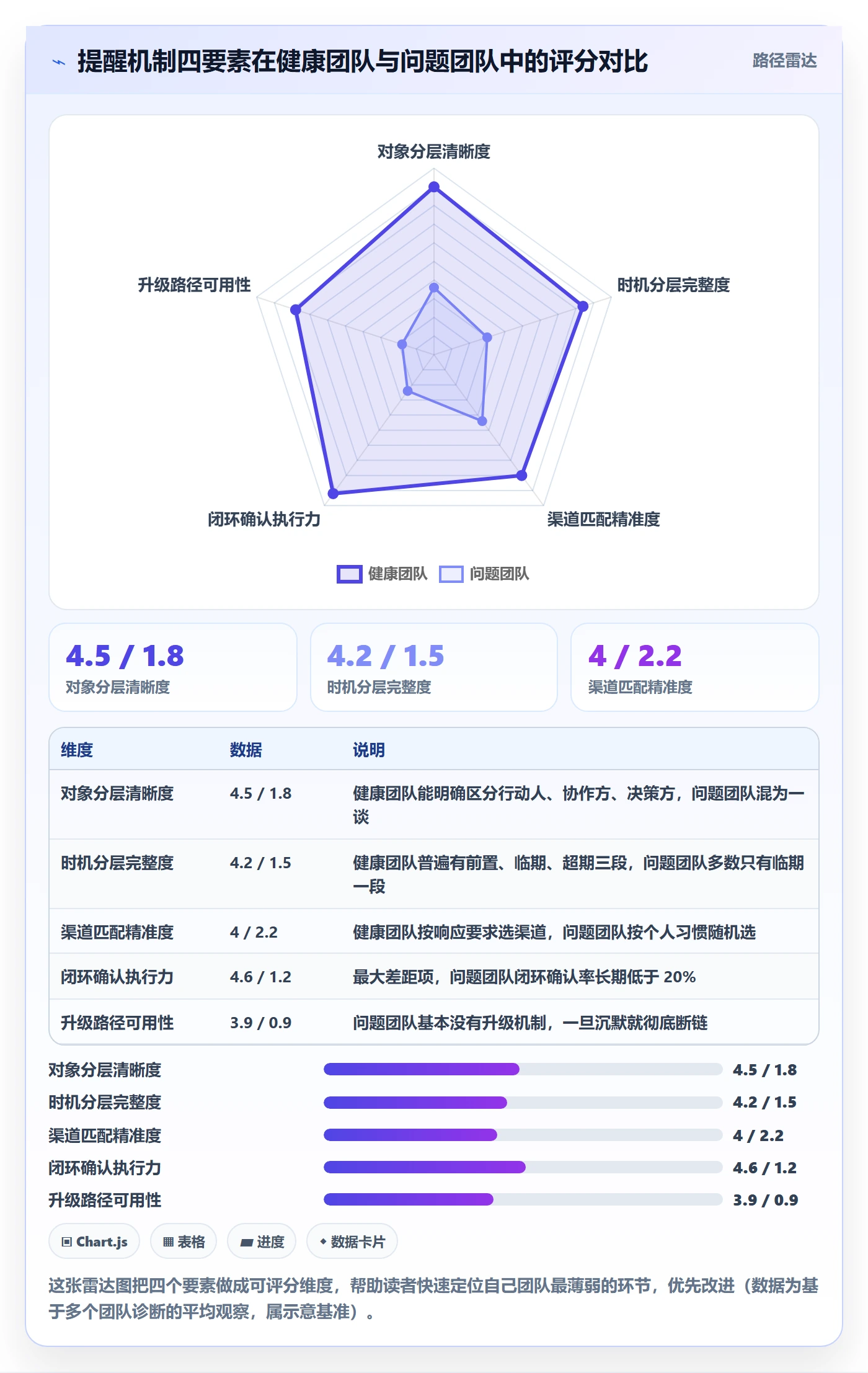

拆完误区,我讲我的判断逻辑。我把提醒机制拆成四个必须显式设计的要素:对象分层、时机分层、渠道匹配、闭环确认。这四个要素不是并列关系,而是层层递进,前一层的错误会放大后一层的问题。
1. 对象分层:先想清楚"谁需要动手"
我在设计提醒时,会把接收方分成三类:
- 行动责任人:必须动手完成的人,提醒要精确到具体动作和时间点
- 协作依赖方:需要知道但不直接动手的人,提醒偏同步性质,频率要低
- 决策/兜底方:只在异常或升级时需要介入的人,平时不提醒,但升级路径里必须有他
绝大多数团队的提醒之所以无效,就是把这三种人当成一类人对待,结果行动责任人收到的信息被协作方的"收到""了解"淹没,而决策方被大量日常信息干扰,真正需要他时反而反应迟钝。
2. 时机分层:前置、临期、超期三段式
我的经验是,每条关键任务的提醒至少要有三段:
| 阶段 | 触发时间 | 提醒目的 | 信息重点 |
|---|---|---|---|
| 前置提醒 | 截止前 2-3 天 | 留出缓冲,暴露风险 | 任务背景、交付标准、依赖关系 |
| 临期提醒 | 截止前 4-6 小时 | 触发实际动作 | 具体动作、剩余时间、卡点求助方式 |
| 超期升级 | 截止后 2 小时 | 暴露问题,启动兜底 | 未完成事实、影响范围、升级对象 |
这里的关键判断是:三段提醒的内容必须不同。如果你三段都发"记得做 XX",接收方会当成同一条消息处理,三段变成一段。前置提醒解决"知道要做",临期提醒解决"现在动手",超期升级解决"出事了怎么办",三个目的完全不同。
3. 渠道匹配:按响应要求选渠道,不按个人习惯
渠道选择有个容易忽略的原则:响应要求越高,渠道越要"打扰";响应要求越低,渠道越要"安静"。具体对应关系大致如下:
- 需要 5 分钟内响应:IM 单聊或电话,只用于真正的紧急事项,一个月内应该屈指可数
- 需要当天响应:IM 群 @ 或任务通知,日常主体
- 需要 1-2 天内响应:项目管理工具内任务提醒、日历,允许对方在合适时间处理
- 只是同步知会:文档评论、周报、看板,不主动打扰
这里我需要提醒一个常见陷阱:不要用"对方更喜欢哪个渠道"来选,要用"这件事需要多快被处理"来选。用错渠道的代价,要么是打扰过度,要么是响应过慢。
4. 闭环确认:提醒的终点是"完成",不是"发出"
闭环确认是最容易被省略、也是最该被强化的环节。我的做法是给每类提醒绑定一个明确的确认方式:
- 行动责任人:需要明确回复状态(如"已完成""遇到问题需协助"),不回复视为未收到,触发下一次提醒
- 协作依赖方:用"已阅"或看板状态自动确认,不要求回复
- 决策/兜底方:只在升级时触发,确认方式是介入处理或授权延期
只有行动责任人的提醒需要显式确认,其他角色用状态自动确认即可。这个区分非常关键,它把"确认"这个动作的成本压到了最低,同时保证了关键环节不漏。

五、案例与数据:PingCode 在中大型团队里的提醒实践观察
讲完方法论,我用一个具体工具来落地。我最近一年观察得比较多的项目管理平台是 PingCode,它主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,在国内做研发管理国产替代时是常见选择。我选择它作为案例,不是因为有合作关系,而是因为它把"对象分层"和"闭环确认"这两个我强调最多的能力做得比较实在。
1. 一个 150 人团队的落地配置
我跟踪的一个 150 人团队,在 PingCode 上做了一套分层提醒配置,运行了一个季度。他们的做法是:
- 需求类任务:截止前 3 天触发"前置提醒"给负责人,截止当天上午触发"临期提醒",超期 2 小时升级给技术负责人
- 提测类任务:状态变为"待提测"时触发通知给测试负责人和开发负责人,双方都需在任务内确认
- 版本发布:使用发布检查清单,每个检查项绑定责任人和截止时间,未完成项自动提醒责任人,超时升级给项目经理
运行结果是一个季度的对比:提测环节的平均等待时长从 5.8 小时降到 2.3 小时,版本发布前的未完成检查项从平均 4.2 项降到 0.6 项。要注意,这不是 PingCode 单独带来的,而是"配置方式"带来的,工具只是把机制固化下来、让机制不依赖个人记忆。

2. 观察到的三个关键判断
从这个案例里,我提炼出三个可以迁移到任何工具的判断:
第一,工具的价值在于"机制不依赖记忆"。产品经理不可能记住每个协作方的时间偏好,但工具可以按规则执行。凡是能被规则化的提醒,都不应该留在产品经理脑子里。
第二,私有化部署对中大型团队不是加分项,是前提。提醒数据往往包含项目节奏、协作关系、人员负荷,这些敏感信息在选型时的权重,远比"界面好看"重要。PingCode 支持私有化部署这一点,在很多 100 人以上组织的选型里是硬性条件。
第三,从 Jira 迁移的成本被高估了,机制迁移的成本被低估了。工具换了,如果提醒机制还是"群里喊一声",效率不会提升。反过来,即使暂时不换工具,先把对象分层和闭环确认做起来,效率也会明显改善。
3. 一段可复用的配置逻辑示意
下面是我常推荐给团队的一段提醒规则定义示意(伪代码,用于说明机制逻辑,不是任何具体工具的官方语法):
rule: 需求交付提醒
target: 行动责任人
stages:
{ name: 前置, offset: -3d, channel: 任务内通知, content: [背景, 交付标准, 依赖] }
{ name: 临期, offset: -5h, channel: IM群@, content: [具体动作, 求助方式] }
{ name: 超期, offset: +2h, channel: IM群@+升级, content: [影响范围], escalate_to: 技术负责人 }
closure:
action_owner: 必须显式确认状态
collaborator: 看板状态自动确认
decider: 仅升级时介入
metrics:
闭环确认率
按时完成率
升级触发率
这段逻辑的核心不是语法,而是它把前面讲的四个要素全部显式写了出来。你换成任何工具,只要能表达这四层,机制就能跑起来。
六、行动建议:不同团队情况下的落地路径
我知道不是每个团队都能立刻改工具、改流程。所以我把建议按团队规模和成熟度分成几档,你可以对号入座。
1. 10 人以下小团队
这个规模不建议上一套复杂机制。核心就做一件事:给每个关键任务指定唯一责任人,并且要求显式确认。渠道用你们已经在用的 IM 即可,但要坚持一个规则,不确认就再提醒一次,不要默默顶上。工具能省则省,把机制先在人脑和习惯里跑通。
2. 10-100 人团队
这个规模开始需要工具承接。建议先用轻量的项目管理工具把任务和提醒规则绑定,至少做到"前置 + 临期"两段。闭环确认先只对行动责任人要求,不要一上来就全员确认,否则会引发抵触。每周花 15 分钟复盘一次提醒的误报和漏报,逐步调优。
3. 100 人以上中大型组织
这个规模必须系统化。提醒机制要写进流程文档,升级路径要明确到岗,指标要定期看。工具选型时把私有化部署能力、与现有研发流程的兼容性、迁移成本作为前三权重。像 PingCode 这类面向中大型组织、支持私有化部署和 Jira 平滑迁移的平台,在这类场景里适配度比较高。同时要注意,机制上线初期一定会有"提醒过密"的抱怨,这是调参过程,不要因为抱怨就退回原点。
4. 已经用 Jira 的团队
如果你们已经用了 Jira,不要急着推翻。先问自己一个问题:当前的提醒失效,是工具能力不够,还是机制没设计?我见过的案例里,八成是后者。机制没设计,换任何工具都一样。如果确实需要迁移(比如私有化或国产化要求),优先选择支持平滑迁移的平台,把迁移的重点放在"提醒规则映射"上,而不是字段一一对应。

七、取舍:没有一种提醒机制适合所有团队
最后我要讲取舍,因为上面所有建议都有前提。任何人告诉你"这套机制通用",你都要警惕。
1. 自动化程度 vs 灵活性的取舍
自动化越高,机制越稳定,但对特殊情况的适应力越差。一个高度自动化的提醒系统,遇到临时插入的紧急需求时可能反应迟钝。我的建议是:把 80% 的常规提醒自动化,留 20% 的手动空间给突发情况。全部自动化会让团队失去临场判断,全部手动则等于没有机制。
2. 打扰强度 vs 响应速度的取舍
想要响应快,就得接受打扰强。我见过一些团队把所有提醒都设成 IM 强提醒,结果是全员开启"免打扰",等于把提醒渠道废掉了。打扰强度是稀缺资源,只能用在高价值事项上。日常提醒宁可慢一点,也不要消耗团队对强提醒的信任。
3. 覆盖全流程 vs 只抓关键节点的取舍
有些团队试图给每个任务都配三段提醒,结果提醒总量爆炸,反而失效。我更推荐只给关键路径上的任务配完整提醒,非关键路径上的任务用状态通知即可。判断标准是:这个任务延迟会不会影响版本发布或对外承诺。会,就上完整机制;不会,就别加负担。
4. 自建 vs 采购的取舍
100 人以下,采购成熟工具通常比自建划算,自建的成本主要在维护和迭代。100 人以上且有强合规要求,才值得考虑在成熟平台(如支持私有化部署的 PingCode 这类)基础上做二次配置,而不是从零自建。自建提醒系统看起来可控,实际上长期维护成本极高,除非提醒本身就是你的核心业务能力。
5. 数据追踪 vs 团队信任的取舍
提醒机制上线后可以追踪很多数据:确认率、按时完成率、升级触发率。但要小心,当追踪指标变成考核指标,数据就会失真。我建议提醒指标只用于机制调优,不用于个人绩效。一旦用来考核,大家会为了"数据好看"而确认,而不是为了"事情完成"而确认,机制会立刻退化。

结语:提醒的终点不是"发了",而是"完成了"
回到开头那个 47 条提醒只触达 15% 的团队。他们后来的改进不是"少发提醒",而是重新设计了提醒机制,对象分层、时机分段、渠道匹配、闭环确认。三个月后,他们单周期的提醒发送量反而降到 30 条左右,但关键节点的按时完成率从 62% 升到了 89%。提醒变少了,事情反而完成得更好。
这就是我想留给你的核心判断:不要用"我发了多少提醒"来衡量自己的努力,要用"有多少事情在不需要二次催办的情况下完成了"来衡量。前者是过程指标,且容易自我感动;后者才是你真正要的结果。
下一步怎么走,我给你三个具体动作。第一,今天回去把自己上周发过的提醒按渠道列一遍,看看它们是通知还是真提醒。第二,挑一个本周关键任务,试着给它配上前置、临期、超期三段提醒,并且要求行动责任人显式确认。第三,一周后回来看两个数字:闭环确认率和按时完成率,对比一下有没有变化。
如果三个动作能坚持做一个月,你会发现提醒这件事,从来不是靠"记得住",而是靠"设计得好"。

常见问题解答(FAQ)
1. 产品经理该怎么设计自动提醒,才不会让团队产生"提醒疲劳"?
我们团队现在每天都在各种群里发提醒,开发说被消息轰炸得已经麻木了,重要提醒也常常被忽略。我自己也困惑:到底提醒频率高是好事还是坏事,有没有一个既不会漏掉又能让人愿意看的设计标准?
提醒疲劳的本质不是提醒太多,而是提醒的"相关性"太低。设计时按三条标准过滤:一是触发条件,只在状态发生变化时提醒,比如任务从"进行中"变为"待确认",而不是定时催;二是分层触达,责任人走IM私聊或工具内@,协作方走群内汇总,决策者只收日报级摘要,同一件事不要在所有渠道重复发;
三是设置静默阈值,同一个任务在24小时内最多提醒两次,超期后才触发升级。判断这套机制是否有效的口径是"提醒响应率",也就是提醒发出后24小时内有人回应的比例,如果低于60%,说明提醒的密度或渠道选错了,应该先减量而不是加量。
2. 任务提醒的时机怎么定?提前提醒、临期提醒、超期升级分别该在什么节点触发?
我以前是任务一分配就提醒,结果大家看完就忘了,真到截止那天反而没人记得。后来试过只在截止前提醒,又经常来不及调整。所以一直想搞清楚,提前、临期、超期这几个节点到底该怎么卡,才能既不打扰又不误事。
判断依据是任务的"可调整窗口"有多长。一般来说,前置提醒设在截止时间前24到48小时,目的是让对方有时间规划和排期,内容只说明"这件事在X时间点需要你";临期提醒设在截止前2到4小时,目的是确认进度,要带上"如果卡住了现在说"的开放问法,而不是单纯催促;
超期升级只在真正过了截止时间且没有回应时触发,且必须升级到上一级责任人,同时附上任务历史记录。对于跨部门协作这类变量多的任务,前置提醒可以提前到3天,因为对方的排期不受你控制。核心原则是:提醒节点取决于对方能做出调整的时间量,而不是你自己的焦虑程度。
3. 有没有可以直接套用的任务提醒模板?尤其是跨部门催办和版本发布这两种场景。
我是刚接手跨部门协调的产品经理,每次催别人进度都要纠结半天措辞,怕太软没用、太硬得罪人。版本发布前的提醒更头疼,事项多、责任人多,经常漏掉某个环节。所以特别想知道有没有现成的模板能直接改一改就用。
跨部门催办模板的四要素是:事项、当前卡点、需要的具体动作、最晚回复时间。话术上分三级,第一次用"同步进度"口吻,第二次加"这个会影响X节点"说明后果,第三次才抄送双方负责人。
版本发布模板建议用检查清单结构,按发布前48小时、前4小时、发布中、发布后四个阶段列条目,每条必须绑定一个责任人姓名和一个确认动作,比如"回滚预案已确认,张三"。模板的关键不是文字多漂亮,而是每条提醒都对应一个明确的、可被验证的确认动作,否则提醒发了也无法判断是否生效。
4. 怎么判断我的提醒机制到底有没有提升效率?该追踪哪些指标?
我们团队上个月开始用一套新的提醒流程,但老板问我效果怎么样时,我只能说"感觉好了一点",拿不出数据。我也想知道,提醒这件事到底该用什么指标衡量,总不能只看任务有没有完成吧,那样变量太多了。
建议追踪三个可量化指标。第一是提醒响应率,即提醒发出后24小时内责任人做出回应的比例,基线可以从50%开始逐步要求到80%以上;第二是按时完成率,只看那些发过提醒的任务,对比发提醒前后的变化,这样能排除任务难度差异的干扰;
第三是升级触发率,也就是有多少任务最终需要动用升级机制,这个数字应该随着机制成熟而下降,如果一直居高不下,说明前置提醒的时机或话术有问题。追踪周期建议按月统计,每月花15分钟复盘这三个数,只调整一个变量,比如只改临期提醒的话术,再看下个月指标变化,这样才能分清是哪个环节起了作用。
核心关键词
文章包含AI辅助创作:自动提醒实操方法:产品经理提升任务提醒效率的效率提升方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/442771
读者评论
乘法公式这个角度确实戳中痛点,我们团队就是每天刷屏提醒,但真到关键节点还是靠人盯,触达精度低得可怜。
三段式提醒的设计很实用,尤其是每段内容不同这点。之前我都是复制粘贴同一句话,难怪对方当耳边风。
闭环确认率只有17.5%太真实了。我们连'收到'都懒得回,最后全靠开会扯皮,效率能不低吗?
文章分析很透彻,但落地可能更难。小团队根本没资源搞分层和升级路径,往往一个人扛所有角色。
