企业研发全覆盖:如何打造高效研发体系?5大关键步骤助力创新突破

很多企业并不是“没有研发”,而是没有一套能让研发持续交付的体系:需求从销售群聊里临时进入,项目立项靠负责人拍板,测试问题在量产前集中爆发,研发人员每天都很忙,项目却仍然延期。我的判断是,企业研发体系建设的核心不是再增加几份制度,而是把“需求,决策,开发,验证,交付,复盘”变成一条可追踪、可评审、可纠偏的业务链。

本文将围绕企业研发全覆盖,拆解打造高效研发体系的5大关键步骤:明确研发战略、建立需求与立项入口、用阶段门控制研发过程、搭建跨部门协同机制,以及建立研发评价与成果转化闭环。文中涉及的效率数据,除特别注明外,均为基于企业研发管理项目中的情景模拟或管理观察,不代表所有行业的统一基准。

一、先讲结论:高效研发体系不是“管得更细”,而是“更早做对决策”

1. 研发体系的价值,首先体现在减少无效投入

很多管理者提到研发体系,第一反应是流程、表单、审批和项目看板。但在实际管理中,真正昂贵的往往不是填写表单,而是项目方向错误后仍然持续投入。一个项目如果在需求阶段没有明确目标,在方案阶段没有验证技术风险,到了试制阶段才发现成本或工艺不可行,前面投入的人力就很难挽回。

因此,我更愿意把研发体系定义为一种连续决策机制:在每个关键节点,企业都能判断项目是否值得继续、是否需要调整、是否应当暂停,或者是否应该彻底终止。高效并不等于所有项目都按时完成,而是把有限资源集中到更有价值、成功概率更高的项目上。

2. 企业研发全覆盖,至少要覆盖六类对象

研发管理不能只盯着研发部门。一个完整的企业研发体系,至少需要覆盖以下六类对象:

  • 需求:客户、市场、销售、生产和质量问题如何进入研发池。
  • 项目:哪些需求可以立项,项目目标、范围和优先级如何确定。
  • 人员:项目负责人、技术负责人、产品负责人和协同部门分别承担什么责任。
  • 资源:预算、设备、测试环境、关键物料和外部供应商是否可用。
  • 过程:研发如何分阶段推进,变更、风险和问题如何闭环。
  • 结果:成果能否导入生产、推向市场,并形成可复用的知识资产。

如果企业只做了其中一部分,例如购买项目管理软件,却没有统一需求入口;或者建立了立项流程,却没有成果转化机制,那么它得到的只是局部工具,而不是研发体系。

3. 判断体系是否有效,要看三个结果

我在评估企业研发管理时,通常不会先问“有没有流程文件”,而会先看三个结果:第一,管理层能否快速知道每个项目为什么做、做到哪一步、还有什么风险;第二,研发团队是否能减少重复沟通和返工;第三,技术成果是否能顺利交给生产、销售和服务团队。

这三个结果分别对应决策透明度、研发执行效率和成果商业化能力。只要其中一个长期缺失,企业就很难称得上拥有高效研发体系。

企业研发全覆盖:如何打造高效研发体系?5大关键步骤助力创新突破

二、背景和真实场景:为什么“有研发人员”仍然没有研发能力

1. 典型场景一:所有项目都很重要,结果所有项目都延期

我见过一种非常典型的企业状态:研发团队规模已经达到几十人,同时推进十多个项目。销售认为客户项目最紧急,生产认为质量问题必须优先,老板又要求预研项目不能停。项目负责人为了满足所有人的要求,只能把同一批核心工程师切换到不同项目中。

表面上看,团队投入很高;实际上,人员频繁切换造成了上下文损耗。工程师刚完成一个关键方案,又被叫去处理另一个项目的现场问题,几天后返回原项目时,需要重新理解背景、重新确认版本,最终形成隐性的等待和返工。

这类企业最容易误判的一点是:他们把延期归因于“研发人员不够努力”。但从管理逻辑看,真正的问题通常是没有建立项目优先级、资源冲突和暂停机制。没有取舍,就不可能有稳定交付。

2. 典型场景二:研发完成了,产品却无法顺利交付

另一类问题发生在项目后段。研发团队按照技术目标完成了样机,甚至通过了实验室测试,但到了小批量生产阶段,生产部门发现工艺复杂、物料供应不稳定,质量部门又提出可靠性风险,销售则发现客户愿意支付的价格低于预估。

这并不一定说明研发方案错误,而是说明项目从一开始就缺少跨部门输入。研发只对“能不能做”负责,却没有在立项时同步回答“能不能稳定生产、能不能控制成本、客户是否愿意买单”。

企业研发全覆盖的关键,就是把这些问题前移。真正有效的体系,不会把生产、质量、供应链和销售都安排在项目最后才参与,而是在需求评审、方案评审和试制评审时就引入必要角色。

3. 典型场景三:研发数据很多,但管理层仍然无法判断项目状态

有些企业已经使用了项目管理平台,任务、工时、缺陷、文档都有记录,但管理层打开系统后仍然无法回答三个问题:项目是否还值得继续?延期的真正原因是什么?如果增加两名工程师,项目能否按期完成?

原因在于,系统记录了大量动作,却没有形成管理判断。任务完成数量、日报数量和工时投入都属于过程数据,不能直接代表项目价值。研发管理需要把这些数据连接到里程碑、风险、交付物和业务目标上,否则看板越丰富,决策反而越容易被噪声干扰。

企业研发全覆盖:如何打造高效研发体系?5大关键步骤助力创新突破

三、常见误区:企业越努力,研发体系为什么越容易失控

1. 把“增加研发投入”当成研发体系建设

增加研发投入本身没有错,但投入必须对应清晰的研发主题、项目组合和风险边界。如果企业只是不断招聘工程师、购买设备,却没有减少低价值项目,没有建立项目退出机制,那么新增投入可能只是扩大了管理复杂度。

我通常会把研发投入拆成三层:第一层是维持现有产品和客户交付的应用开发;第二层是能够在中期形成产品差异化的技术项目;第三层是具有不确定性的前沿预研。三者不能使用同一种评审标准,也不能用同一套绩效指标衡量。

2. 把“研发人员数量”当成创新能力

研发团队扩大后,沟通成本、接口数量和技术分工都会增加。一个五人团队可以通过口头沟通快速达成一致,但当团队扩大到几十人甚至上百人时,如果没有清晰的角色边界、文档规范和决策机制,人数增长可能带来更多等待。

企业真正需要关注的不是“有多少研发人员”,而是关键岗位是否齐全、工作是否可交接、知识是否可复用,以及项目负责人是否拥有足够的协调和决策权限。一个依赖少数专家的团队,人数再多,也可能在关键节点形成单点阻塞。

3. 把“项目按时完成”当成唯一绩效

如果项目按时完成是唯一目标,团队很容易通过压缩测试、减少文档或延后风险暴露来制造表面上的准时。这样的项目可能在研发验收时看起来正常,却在量产、交付或售后阶段产生更高成本。

研发绩效应当同时关注进度、质量、成本、风险和成果转化。尤其要避免把个人绩效简单绑定到项目最终结果,因为很多研发结果受需求变更、资源配置和市场变化影响。更合理的做法是区分个人可控行为、项目团队结果和企业经营结果。

4. 认为上线某个工具,流程自然就会规范

工具能够提高信息透明度,却不能替企业决定哪些项目该做、哪些需求应该拒绝。企业如果没有统一的字段、状态、责任人和评审规则,工具只会把原有的混乱搬到线上。

在项目管理平台选型上,我更看重三个问题:是否支持企业现有研发流程,是否能把需求、任务、缺陷、文档和版本关联起来,以及是否能满足权限、审计和部署要求。对于中大型企业,私有化部署、数据隔离、国产化适配和迁移成本,往往比某个单点功能更重要。

企业研发全覆盖:如何打造高效研发体系?5大关键步骤助力创新突破

四、第一步:建立以业务目标为导向的研发战略

1. 先回答“为什么研发”,再回答“研发什么”

研发战略不是技术部门单独制定的技术愿景,而是企业经营目标对技术活动的约束。企业要先明确研发是为了增长、降本、提质、替代进口关键部件,还是进入新的客户和行业,再把经营目标转化为具体研发主题。

例如,企业的经营目标是提升毛利,研发任务就不能只写成“开发新产品”,而应进一步拆成材料替代、结构优化、工艺改进和平台化设计。企业的目标是缩短交付周期,研发重点可能是模块复用、标准接口和配置化开发,而不是单纯增加定制项目数量。

2. 建立研发项目组合,而不是项目清单

项目清单只能说明企业正在做什么,项目组合还要说明不同项目之间如何分配资源、承担什么风险。建议至少将研发项目分为三类:

  • 交付型项目:直接服务客户订单、产品改型或现有产品问题,强调确定性和交付质量。
  • 增长型项目:面向新产品、新行业或新客户,强调市场价值和产品化能力。
  • 探索型项目:验证新技术或新路线,强调关键假设验证,不宜使用短期收入作为唯一标准。

三类项目需要不同的资源比例和决策方式。交付型项目要控制变更和进度,增长型项目要重视客户验证,探索型项目则必须设置阶段性止损点。把所有项目放进同一张排行榜,通常会让探索项目被短期指标淘汰,也会让交付项目承担过多试验风险。

3. 用评分卡筛选立项机会

在没有明确标准时,项目立项很容易被职位高低、客户声音或临时会议影响。我建议使用轻量化评分卡,对客户价值、战略匹配、技术可行性、商业回报、资源需求和风险进行初评。评分卡不是为了制造复杂审批,而是为了让不同项目能够在同一套语言下比较。

评估维度 需要回答的问题 建议权重
客户与市场价值 解决谁的什么问题?是否有明确使用场景和付费意愿? 25%
战略匹配度 是否服务企业未来重点行业、产品或能力建设? 20%
技术可行性 关键技术是否可验证?是否存在不可接受的技术风险? 20%
投入产出预期 需要多少人月、设备和预算?收益假设是否成立? 20%
资源与风险 关键人员、供应商、认证和交付条件是否具备? 15%

权重不应被当作行业标准。制造业、软件企业、医疗器械企业和科研型组织的评估重点差异很大,企业应先用历史项目回测这套评分卡,再根据实际偏差调整。

企业研发全覆盖:如何打造高效研发体系?5大关键步骤助力创新突破

五、第二步:搭建从需求到立项的统一入口

1. 需求池不是“意见收集箱”

需求池的价值不在于收集更多需求,而在于让需求具备可比较、可追踪和可验证的条件。每条需求至少要记录提出人、来源部门、目标用户、使用场景、待解决问题、期望时间、价值假设、技术难度和相关证据。

如果销售只提交“客户想要一个类似功能”,研发就很难判断优先级。更好的表达应当是:哪类客户在什么场景下遇到什么障碍,当前解决方式的成本是多少,客户愿意用什么方式验证改进结果。需求描述越接近真实场景,研发越容易形成正确方案。

2. 把需求评审分成三道门

我建议企业不要一上来就组织大型立项会,而是用三道轻量化评审门降低沟通成本。

  1. 价值门:确认需求是否真实、是否重复、是否符合企业战略,以及是否值得投入资源。
  2. 可行性门:由研发、生产、质量、供应链或安全等角色判断关键约束和技术风险。
  3. 承诺门:明确项目范围、负责人、交付物、时间、预算和管理层承诺的资源。

三道门的目的不是增加审批,而是把“想做”变成“值得做、做得到、有人负责”。需求评审通过后,仍然可能被拒绝立项;这不是流程失败,而是资源配置开始发挥作用。

3. 立项文件要能支撑后续复盘

很多立项书写得很完整,却无法帮助项目执行,因为它只描述背景和意义,没有写清楚验收条件。一个可执行的立项文件,应当明确目标边界、关键交付物、阶段里程碑、成功标准、预算、人力、风险、依赖关系和终止条件。

例如,“提升产品稳定性”不是合格目标。更可执行的目标应当说明测试环境、样本数量、目标故障率、验证周期和责任角色。企业不一定要把每个技术指标都公开到所有部门,但项目团队必须对验收口径保持一致。

4. 选择工具时,先看流程承载能力

对于100人以上、项目并行较多的组织,研发需求、任务、缺陷、文档和版本之间的关系会迅速复杂化。此时,使用某项目管理平台的价值在于把分散信息连接起来,而不是简单替代即时通信工具。

以PingCode为例,它主要服务中大型企业及100人以上组织,适合将需求、项目、研发任务、缺陷和交付信息放在统一链路中管理。对于存在数据隔离、合规审计或内部基础设施要求的企业,PingCode支持私有化部署;对于希望从Jira迁移的团队,平滑迁移能力可以降低历史项目、权限和协作习惯切换带来的成本。

但我必须强调,工具并不会自动生成研发体系。企业应先定义需求字段、项目状态、评审节点和角色权限,再配置工具。否则,系统可能只会把“需求不清、优先级混乱、责任人缺失”变成更容易搜索的数字化混乱。

企业研发全覆盖:如何打造高效研发体系?5大关键步骤助力创新突破

六、第三步:用阶段门管理研发过程,而不是用日报追踪忙碌程度

1. 研发阶段必须对应交付物

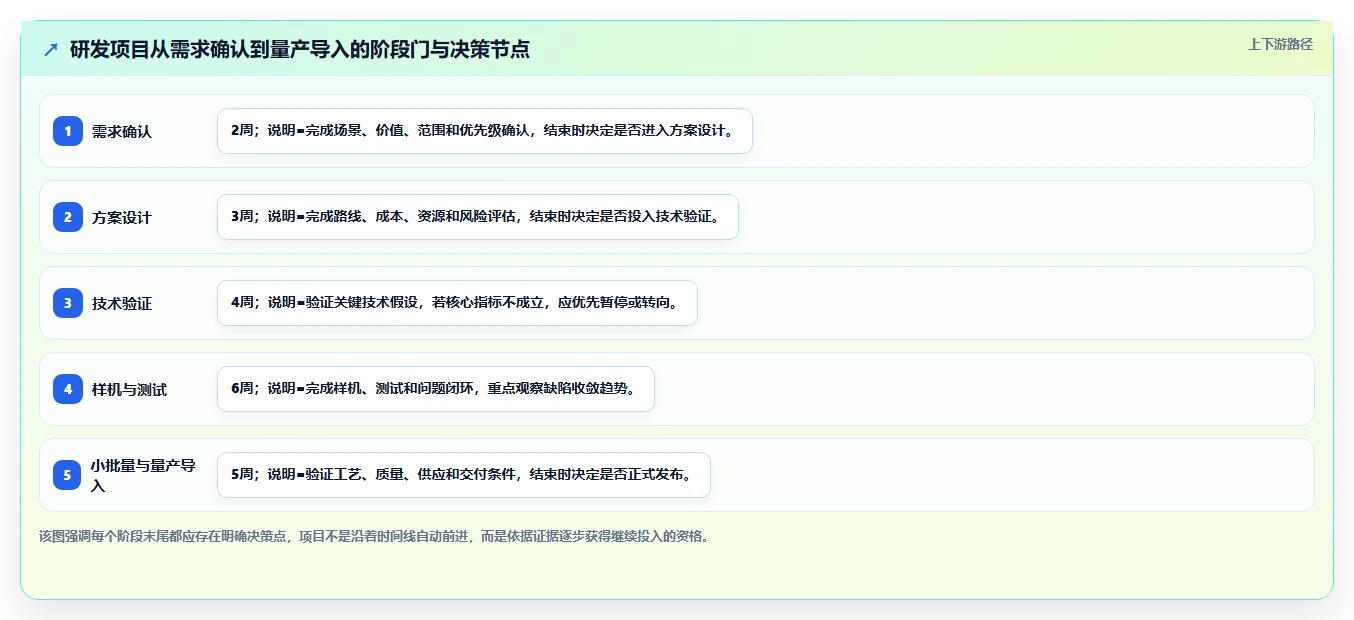

研发项目通常可以划分为需求确认、方案设计、技术验证、样机或试制、测试验证、小批量验证、量产导入和上市后改进八个阶段。不同企业可以合并或拆分,但不能只有“开始”和“完成”两个状态。

每个阶段必须有明确的输入、输出和通过标准。需求阶段的输出应当是需求说明和优先级结论;方案阶段应当形成技术方案、成本估算和风险清单;测试阶段应当形成测试记录、问题清单和结论;量产导入阶段则要具备工艺文件、质量标准和交付准备条件。

2. 阶段门的重点是允许项目暂停或退出

很多企业设置了评审会,却不允许项目停止,最后阶段门就变成了汇报会。真正的阶段门必须允许出现四种结论:继续、调整、暂停和终止。

如果关键技术假设未被验证,继续投入未必是负责;如果客户需求已经变化,调整范围可能比坚持原计划更理性;如果项目与新战略不再匹配,及时终止可以释放核心资源。研发管理的成熟度,往往体现在企业是否敢于停止错误项目。

3. 变更管理不能压制创新

研发过程中发生变更是正常现象,问题不在于有没有变更,而在于变更是否被识别、评估和授权。建议将变更分为三类:

  • 一般变更:不影响关键指标、预算和交付节点,由项目负责人处理。
  • 重大变更:影响范围、成本、技术路线或里程碑,需要项目委员会评审。
  • 紧急变更:涉及安全、质量或客户重大风险,可先采取临时措施,再补充正式评审。

如果所有变更都要最高层审批,团队会为了避免等待而绕开流程;如果所有变更都由项目负责人决定,企业又可能失去整体资源控制。合理的分级授权,才能同时保留研发灵活性和组织可控性。

4. 用风险燃尽,而不是只看任务完成率

任务完成率高,并不代表项目健康。项目可能完成了大量低风险任务,却迟迟没有解决一个决定成败的关键技术问题。因此,项目看板应当同时展示里程碑、关键风险、阻塞问题、范围变更和资源消耗。

阶段 核心交付物 关键评审问题 可暂停信号
需求确认 需求说明、用户场景、优先级 问题是否真实且值得解决? 没有明确用户或价值假设
方案设计 技术方案、成本估算、风险清单 关键技术与成本是否可接受? 核心假设无法验证
技术验证 验证报告、问题闭环记录 方案能否达到关键指标? 关键指标连续未达标
试制与测试 样机、测试报告、质量问题清单 能否稳定制造和使用? 缺陷重复出现或成本失控
量产导入 工艺文件、质量标准、交付方案 生产、供应和服务是否准备完成? 关键物料或工艺尚未稳定

企业研发全覆盖:如何打造高效研发体系?5大关键步骤助力创新突破

七、第四步:建立跨部门协同和研发资源机制

1. 研发项目必须从“研发负责”变成“项目共担”

研发部门当然是技术实现的主要责任方,但产品能否成功,通常不是研发一个部门可以决定的。市场和销售掌握客户场景,生产掌握制造约束,质量掌握验证标准,供应链掌握物料和供应风险,财务掌握投入边界,管理层负责资源取舍。

我建议企业在关键项目中使用责任矩阵,至少明确谁负责执行、谁对最终结果负责、谁必须参与评审、谁需要被同步。责任矩阵的价值不是增加会议,而是避免出现“所有人都参与、没有人负责”的模糊状态。

2. 不同部门应在不同节点进入项目

部门 应重点参与的节点 主要贡献
市场与销售 需求评审、产品定义、客户验证 提供客户场景、竞争信息和付费意愿证据
产品部门 需求排序、方案评审、发布准备 定义产品边界、价值主张和验收标准
研发部门 方案设计、技术验证、测试和问题闭环 负责技术路线、实现质量和关键风险控制
生产与工艺 方案评审、试制、小批量验证 评估可制造性、工艺稳定性和产能约束
质量部门 需求确认、测试、量产导入 定义质量标准、测试方法和缺陷闭环要求
供应链与财务 立项、方案评审、量产导入 评估物料、成本、预算和供应风险

3. 资源冲突要通过组合管理解决

如果每个项目负责人都可以直接争夺核心工程师,资源配置就会变成谁声音大谁优先。企业应当由项目委员会或研发管理办公室定期审视项目组合,统一处理优先级、关键人员、设备、测试环境和预算冲突。

资源管理还有一个常被忽略的维度:不要把关键人员安排到过多项目中。对核心专家来说,参与两个关键项目已经可能产生明显切换成本。与其让一名专家同时挂名五个项目,不如让他在最关键的两个节点上深度参与,并通过标准化文档和培养机制减少组织依赖。

4. 知识管理应当服务下一次研发

研发文档不是为了归档,而是为了让下一次项目少走弯路。企业应当重点沉淀设计规范、测试标准、典型缺陷、供应商评估、技术选型依据、变更原因和失败实验记录。

我特别建议保留“为什么没有采用某个方案”的记录。成功方案容易被保存,失败方案却常常被删除,几年后团队可能重复走同一条弯路。真正有价值的知识库,不仅告诉新人应该怎么做,也告诉他哪些路径已经被验证为不合适。

企业研发全覆盖:如何打造高效研发体系?5大关键步骤助力创新突破

八、第五步:建立研发评价、激励和成果转化闭环

1. 研发指标要分成过程指标和结果指标

结果指标能够反映项目最终价值,但通常滞后;过程指标能够提前暴露风险,但不能直接代表商业成功。两者必须结合使用。

  • 进度类:里程碑按期完成率、关键路径延期天数、计划变更次数。
  • 质量类:测试一次通过率、缺陷重复率、量产后问题数量、重大问题关闭周期。
  • 成本类:研发预算偏差、人月投入偏差、样机和试制成本偏差。
  • 协同类:跨部门问题响应时间、需求澄清周期、评审结论按期完成率。
  • 转化类:技术成果产品化数量、客户验证通过率、量产导入成功率和上市后改进闭环率。

不同企业不应直接照搬指标。比如,探索型技术项目不适合用短期收入考核,交付型项目则必须高度重视进度和质量。指标的第一原则是能影响决策,第二原则是责任边界清楚,第三原则是数据能够稳定获得。

2. 个人绩效与项目绩效必须分开设计

项目失败不一定是某个研发人员的责任,项目成功也不一定完全来自项目负责人的个人能力。个人绩效应更多考察技术贡献、问题解决、协作质量、知识沉淀和风险识别;项目绩效则考察整体交付、质量、成本、客户价值和成果转化。

如果把所有绩效都绑定到最终商业结果,研发人员可能会回避高不确定性项目;如果只考察个人任务完成,又会削弱团队协作。更合理的做法是设置团队共同目标,同时保留对个人可控行为的评价。

3. 复盘要从“追责会”变成“改进会”

一次有效复盘至少要回答五个问题:当初的目标和假设是什么?实际发生了什么?偏差从哪一个节点开始出现?哪些信号被忽略了?下一次需要修改哪个流程、标准或决策规则?

复盘不应只在项目失败后进行。成功项目同样需要复盘,因为按时交付的项目也可能依赖了某个关键人员的超负荷投入,或者通过临时加班掩盖了流程缺陷。如果不把这些经验制度化,下一次项目仍然会重复消耗。

4. 成果转化不是研发结束后的附加工作

技术成果转化至少包含四个连续条件:客户愿意使用,产品具备成本竞争力,生产能够稳定制造,销售和服务能够持续交付。只满足“技术实现”这一项,不能说明成果已经完成转化。

在研发立项时就应当设置转化假设,例如目标客户、预计使用场景、成本边界、量产条件和验证方式。项目结束后,还要追踪产品发布、客户反馈、质量问题和版本改进,让市场结果真正回流到研发体系中。

企业研发全覆盖:如何打造高效研发体系?5大关键步骤助力创新突破

九、具体案例:一家中型制造企业如何在90天内搭起研发管理骨架

1. 改造前:项目数量增长,组织却越来越疲惫

下面是一组典型场景,不对应某一家公开披露的企业。该企业约有180名员工,研发人员约35人,同时服务定制订单、产品升级和新产品开发。改造前,需求主要来自销售和老板临时安排,项目状态分散在表格、邮件和即时通信中。

企业当时最明显的三个问题是:项目经常中途变更,核心工程师被多个项目反复占用;生产和质量部门通常在样机完成后才介入;管理层只能看到项目负责人汇报的“已完成百分比”,无法判断延期是需求变更、资源不足还是技术风险。

2. 第一个月:先盘点项目,不急着上复杂制度

改造的第一步不是建立几十个审批节点,而是把所有在研项目放到同一张清单中,补齐项目目标、负责人、当前阶段、预计交付物、关键风险和所需资源。经过盘点,企业发现有一部分项目实际上已经失去客户价值,但仍然占用核心人员。

管理层随后将项目分为继续、调整、暂停和终止四类。这个动作对团队的心理冲击很大,但它释放了被长期占用的测试和工程资源,也让研发人员第一次看到哪些项目真正优先。

3. 第二个月:统一需求、立项和阶段评审

企业建立了统一需求模板,要求销售提交客户场景、目标客户、期望时间和价值假设。研发、产品、生产和质量每周共同完成一次需求筛选,但只有高价值、可验证且资源可承诺的需求才进入立项。

项目阶段被统一为需求确认、方案设计、技术验证、样机测试和量产导入五个阶段。每个阶段都设置交付物和评审结论,评审结果不再只是“会议纪要”,而是明确记录继续、调整、暂停或终止。

4. 第三个月:用项目管理平台连接信息,而不是替代管理

当流程和字段相对稳定后,企业开始将需求、项目、任务、缺陷、文档和版本信息迁移到PingCode中。对于中大型组织而言,这类统一平台能够减少信息分散,帮助管理层按产品、项目、负责人和阶段查看研发状态。

该企业选择私有化部署,主要考虑客户数据、技术文档和研发过程信息的安全隔离。企业此前部分团队使用Jira,迁移时重点处理项目结构、权限、历史数据和团队习惯,而不是只迁移任务标题。平滑迁移的关键不在“导入成功”,而在于迁移后新旧流程是否能够连续运行。

工具上线后,企业没有把所有数据都做成大屏,而是先固定四张核心视图:项目组合视图、里程碑视图、风险与阻塞视图、量产导入视图。这样既能满足管理层决策,也避免研发人员每天维护大量无人使用的字段。

5. 改造后的观察:先改善可预测性,再追求速度

在情景模拟和项目复盘中,这类改造通常不会在第一个月就让研发速度大幅提升。更早出现的变化是管理层能够更快发现项目冲突,研发人员能够更早看到需求变化,生产和质量能够在样机之前提出约束。

我的经验是,企业研发体系的第一阶段目标不应写成“研发效率提升30%”这类笼统口号,而应写成更可验证的结果:所有在研项目有明确阶段,所有重大项目有评审结论,所有关键风险有责任人,所有量产项目有导入清单。先把组织变得可预测,再谈速度和规模。

企业研发全覆盖:如何打造高效研发体系?5大关键步骤助力创新突破

十、不同企业阶段的行动建议与取舍

1. 50人以下的小团队:先做最小可行体系

小团队不需要照搬大型企业的多层委员会和复杂流程。最优先的动作是建立一个统一需求清单、一张项目总表、三个阶段评审点,以及一套明确的项目优先级规则。

  • 需求入口只保留一个,避免销售、老板和研发各自建立项目清单。
  • 项目阶段先设置需求确认、技术验证和交付验收三个节点。
  • 每周固定一次项目组合会议,重点处理优先级和资源冲突。
  • 所有重大变更必须记录原因,不要求每个小调整都走复杂审批。

小团队的取舍是灵活性优先于制度完整性。流程过重会拖慢决策,但完全依赖口头沟通又会导致人员离开后知识断裂。因此,至少要把关键目标、决策和交付物留下可追溯记录。

2. 100至500人的成长型企业:重点解决协同和资源冲突

这一阶段最容易出现“部门都有负责人,但项目没人能真正推动”的问题。企业应建立统一需求与立项机制,明确产品、研发、生产、质量和供应链的参与节点,并开始管理项目组合,而不是只管理单个项目。

如果项目数量较多,建议使用某项目管理平台统一承载需求、任务、缺陷、文档和版本信息。选择工具时,应重点评估权限、审计、私有化部署、历史数据迁移、接口能力和跨部门可视化,而不是只比较任务列表功能。

这一阶段的主要取舍是标准化与业务灵活性的平衡。核心流程应统一,具体研发方法可以保留差异。例如,硬件项目需要关注试制和量产导入,软件项目则可能更重视版本、发布和线上反馈,不应强行使用同一套阶段名称。

3. 500人以上或多事业部企业:重点建立组合治理

大型企业的难点通常不再是有没有流程,而是不同事业部各自有流程,项目之间争夺关键资源,数据口径也不一致。此时需要建立企业级研发治理框架,统一项目分类、阶段门、核心指标和权限原则,同时允许事业部在具体执行层面保留行业差异。

大型组织还应重点处理平台集成问题,包括研发管理、需求管理、代码或设计资产、质量管理、采购、财务和客户反馈之间的数据连接。集成不是越多越好,优先级应放在能够支持关键决策的链路上,例如项目预算与资源消耗、缺陷与版本发布、客户需求与产品规划。

大型企业的取舍是治理效率优先于局部最优。某个事业部可能认为自己的流程最适合,但如果各部门完全无法比较项目风险和资源投入,集团层面的研发投资就很难做出合理判断。

4. 高不确定性研发:重点管理假设,不要过早承诺结果

对于新材料、前沿技术和探索型产品,项目早期很难准确估算收入和周期。此时应把项目拆成一组可验证假设,例如关键技术是否成立、客户是否愿意试用、成本是否存在下降路径、供应链是否具备支撑条件。

探索型项目适合采用小额、短周期、可退出的验证机制。每次投入都要换取新的证据,而不是只换取更多任务完成量。这样的项目不一定每次都成功,但能够限制失败成本,并把失败原因沉淀为组织知识。

5. 强合规行业:优先保证可追溯和权限控制

医疗、金融、能源、汽车以及涉及核心工业数据的企业,研发体系除了效率,还要满足权限、审计、版本留痕和数据安全要求。项目文件、测试结果、变更记录和审批结论需要具备可追溯性,不能只保存在个人电脑或聊天记录中。

此类企业在工具选型上通常更关注私有化部署、数据隔离、权限分级和迁移能力。效率提升必须建立在合规基础上,不能为了短期协作便利,把敏感研发数据放到无法满足企业安全要求的环境中。

十一、90天落地路线图:不要试图一次性完成体系建设

1. 第1至30天:摸清现状和真实问题

第一阶段的目标不是发布制度,而是建立事实基础。企业应盘点全部在研项目,识别每个项目的目标、负责人、阶段、交付物、资源和风险。同时回顾过去6至12个月的延期、返工、质量问题和项目终止情况。

建议把问题按照需求、决策、技术、资源、协同和转化六类归因。不要一看到延期就归结为人手不足,因为延期也可能来自需求不稳定、评审过晚、关键物料未确认或项目优先级反复变化。

2. 第31至60天:建立最小管理闭环

第二阶段只建立最必要的规则:一个需求入口、一套立项模板、三个至五个研发阶段、每个阶段的交付物和评审结论,以及一张项目组合视图。

此时不建议同时建设复杂绩效体系、完整知识库和全量系统集成。流程必须先跑起来,再根据真实项目调整字段和节点。否则,企业很容易在制度设计阶段消耗大量时间,却没有验证流程是否适合自身业务。

3. 第61至90天:用真实项目验证并固化

第三阶段要选择两到三个代表性项目进行复盘,最好同时包含一个交付型项目和一个增长型或探索型项目。观察流程是否能及时暴露风险,跨部门是否真正参与,工具数据是否能够支持决策,以及项目负责人是否觉得维护成本可接受。

验证完成后,再固化指标、权限和模板。企业应明确哪些字段必须填写,哪些信息可以简化,哪些会议可以取消,哪些评审必须保留。体系建设的最终结果,不是流程文件越来越厚,而是组织在关键节点做出更稳定的选择。

企业研发全覆盖:如何打造高效研发体系?5大关键步骤助力创新突破

十二、最终判断:研发体系的护城河,是组织持续做出正确取舍

1. 研发效率的本质不是让所有人更忙

如果研发团队每天都在加班,但项目优先级仍然混乱、关键风险仍然后置、成果仍然无法交付,那么企业需要优化的不是工作强度,而是决策机制。研发体系的价值,就是让团队把时间花在更重要、更可验证、更有商业价值的事情上。

真正的效率提升通常来自四个方向:更早拒绝低价值需求,更早暴露技术风险,更少进行跨项目切换,更顺畅地完成研发到生产和市场的交接。这些变化未必会立刻体现在任务数量上,却会逐步改善项目可预测性和组织信任。

2. 选择工具之前,先选择管理原则

企业可以使用PingCode等项目管理平台,也可以根据自身情况采用其他工具,但工具选择应当服从研发管理原则。企业需要先明确什么是需求、什么是项目、什么是阶段完成、谁拥有决策权、什么情况下可以暂停,以及哪些数据真正用于管理。

对于中大型企业及100人以上组织,平台的统一协作、权限管理、私有化部署、迁移能力和数据追踪都值得重点评估。尤其是原有团队使用过Jira或其他系统时,应将历史数据、项目结构、权限和团队习惯纳入迁移规划,避免出现“系统上线了,项目却断档”的问题。

3. 下一步从一张项目总表开始

如果企业现在只能做一件事,我建议先建立一张真实的项目总表,至少包含项目目标、项目类型、负责人、当前阶段、下一里程碑、关键风险、资源冲突和继续投入依据。不要先追求漂亮的仪表盘,也不要先发布几十页制度。

接着选取一个真实项目,检查它是否具备明确需求、阶段交付物、评审结论、风险责任人和成果转化条件。如果其中三项以上缺失,企业就已经找到了研发体系建设的第一批改进对象。

企业研发全覆盖的最终目标,不是把每一项工作都纳入审批,而是让创新从个人经验变成组织能力:需求有入口,项目有取舍,过程有证据,风险有责任,成果有去向。当企业能够稳定完成这五个动作,高效研发体系才真正开始形成。

常见问题解答(FAQ)

1. 企业研发体系到底覆盖哪些环节?是不是把研发部门管好就够了?

我以前也以为,研发体系建设的重点就是招到足够多的工程师、制定几套流程,再配一个项目管理平台。真正梳理项目后才发现,很多延期并不是技术能力不足,而是需求没有入口、优先级反复变化,甚至生产和销售直到项目后期才参与。企业研发体系究竟应该覆盖哪些环节?

企业研发体系不等于研发部门管理,而是一条从需求产生到成果商业化的完整链路。至少应覆盖市场与客户需求、产品规划、技术预研、项目立项、研发执行、测试验证、试制或量产导入、上市后反馈和项目复盘。判断体系是否完整,可以先看三个问题:客户需求是否进入统一需求池?项目是否有明确的阶段评审和退出条件?

研发成果能否被生产、销售和服务团队顺利接续?只要其中两项长期缺失,企业通常就不是“研发效率低”,而是研发链路断裂。我更建议企业先画出一张“研发价值流”,而不是急着购买工具。

下面这张表可以帮助管理者区分部门职责和体系职责: 环节核心责任常见失控表现 需求管理判断需求价值与优先级谁的声音大就做谁的需求 项目立项明确目标、范围、资源和风险项目边做边定义 阶段评审决定继续、调整、暂停或终止只开启动会,不做中途决策 成果转化衔接生产、销售、交付和服务研发完成后才发现无法量产 因此,企业首先要管理的不是“研发人员忙不忙”,而是每个项目能否在正确的时间获得正确的信息,并由正确的人作出取舍。

2. 打造高效研发体系的5大关键步骤,应该从哪里开始?

我见过一些企业一上来就设计几十张表单,要求研发人员每天填进度,结果项目并没有更快,反而增加了大量形式工作。后来我才意识到,研发体系不能从表单或软件开始,而要从业务目标和项目决策开始。企业真正落地时,5个步骤应如何排序?

我建议按照“目标,入口,过程,协同,闭环”的顺序建设,分别对应五个关键步骤。这个顺序比单纯按照部门划分更有效,因为研发项目最终要交付的是业务结果,而不是一组内部任务。第一步,明确研发战略。先确定研发要解决增长、降本、质量改进、技术替代还是新市场进入问题,并将目标转化为可筛选的研发主题。

第二步,建立需求与立项入口。统一收集客户反馈、销售机会、生产异常、质量问题和技术预研需求。每项需求至少写清使用场景、目标用户、预期价值、技术难度和时间要求。第三步,用阶段门管理研发过程。可以按需求确认、方案设计、技术验证、样机试制、测试验证、量产导入等阶段推进。

每个阶段都要有交付物和评审结论,而不是等项目结束后才发现方向错误。第四步,建立跨部门协同机制。研发负责技术实现,产品负责价值定义,生产评估制造可行性,质量负责验证标准,供应链识别物料风险,管理层负责资源取舍。第五步,形成评价、复盘与转化闭环。

除了关注按期交付,还应跟踪需求变更、问题关闭、预算偏差、测试通过、量产质量和成果转化情况。实际执行时,最容易被忽略的是“终止项目”。如果所有项目只能启动、不能暂停,资源就会被低价值项目持续占用。高效研发体系的标志,不是同时推进的项目更多,而是能更早停止错误项目。

3. 中小企业没有完整的研发管理部门,如何在90天内搭建研发体系?

我们团队规模不大,研发人员和项目经理经常身兼数职,既没有条件照搬大型企业的流程,也不想为了管理而管理。过去尝试过一次流程改革,结果模板太复杂,大家只是在项目结束前补资料。中小企业怎样用较轻量的方式建立真正能运行的研发体系?

中小企业不宜一开始就复制大型企业的流程体系。更现实的做法是只抓住三个控制点:所有需求有入口、所有项目有负责人、所有关键阶段有评审。先让项目可见、可决策,再逐步增加制度细节。第1至30天,建议盘点现有项目,标记每个项目的目标、负责人、当前阶段、预计完成时间、主要风险和下一项交付物。

同时把延期、返工和需求反复变更的项目单独列出,找出最常见的失控原因。第31至60天,建立一页式立项单和阶段评审单。立项单只保留业务目标、交付范围、资源预算、关键风险和终止条件;评审单只回答“继续、调整、暂停还是终止”,避免把流程变成文字作业。第61至90天,再建立项目看板、周度风险同步和项目复盘。

项目看板至少展示负责人、当前阶段、计划节点、阻塞事项和决策需求。对于团队规模较小的企业,使用某项目管理工具即可,不必为了功能数量购买过度复杂的平台。

可以用下面的方式判断90天改革是否有效: 观察项初期常见状态改进目标 项目入口口头、聊天记录、临时指令统一需求池与立项单 项目状态依赖负责人个人汇报看板可见,风险及时暴露 阶段决策启动后持续投入设置继续、调整、暂停、终止选项 复盘方式出了问题才追责沉淀可复用的经验和标准 中小企业的关键不是流程少,而是流程必须服务于决策。

任何不能帮助团队确定优先级、暴露风险或减少返工的步骤,都应暂缓引入。

4. 如何判断研发体系是否真的高效?应该看哪些指标,项目管理平台又该怎么选?

我曾经看到企业用项目数量、专利数量和研发人员加班时长来评价研发成果,表面上数据很漂亮,实际却出现项目延期、测试返工和量产质量问题。企业应该用哪些指标判断研发体系是否有效?选择某项目管理平台时,哪些功能是真正有用的,哪些只是看起来很专业?

研发效率不能用单一结果指标衡量。项目数量多,可能意味着需求失控;专利数量高,可能与产品商业化无关;加班时间长,更不能证明组织能力强。更可靠的判断方式是同时看进度、质量、资源和转化四类指标。

指标类别建议关注的指标管理含义 进度里程碑按期完成率、延期天数判断计划是否可执行 质量关键问题关闭周期、测试返工次数判断问题是否被提前发现 资源预算偏差、关键人员负荷、资源切换次数判断投入是否被合理配置 转化试制通过情况、量产后的质量反馈、市场导入结果判断技术是否形成业务价值 指标使用时要避免两个坑。

第一,不要把所有指标都绑定个人奖金,否则成员可能为了保住数据而隐藏风险。第二,不要只统计平均值,最好拆分新产品、客户定制、技术预研和工艺改善等不同项目类型。选择某项目管理平台时,我建议按照“先管理问题、再匹配功能”的原则评估。

至少应具备需求统一入口、项目分阶段管理、任务责任到人、风险和变更记录、跨部门协作、文档沉淀以及可导出的数据报表。可以先做一个两周试用测试:选取一个正常项目和一个延期项目,分别录入需求、里程碑、风险和变更,观察团队能否在不增加大量重复录入的情况下获得真实进展。

如果平台只能展示任务,却不能帮助管理层做优先级和资源决策,就不适合作为研发体系的核心基础设施。最终,高效研发体系应让管理层更早知道哪些项目值得继续,让项目团队更早看到风险,让生产和市场更早参与转化,而不是单纯让报表看起来更完整。

核心关键词

读者评论

林书瑶

文章把研发体系从“加人、上工具”中区分出来,强调需求筛选和阶段决策,这个角度比较务实。尤其是项目暂停和退出机制,确实是很多企业容易忽视的环节。

谭晓彤

文中的跨部门协同分析很有参考价值。研发完成不等于产品能量产,若生产、质量、供应链和销售参与过晚,后期返工和延期往往难以避免。

史可欣

需求池到商业化交付的漏斗数据属于情景模拟,不宜直接当作行业基准,但用来说明项目逐层筛选和前置验证的逻辑还是清楚的。

顾子涵

文章对研发绩效的讨论较为全面,没有只看进度或人员数量。实际落地时,评分卡权重、阶段门标准和成果转化指标仍需要结合企业规模与行业特点调整。

原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/44260

(0)
飞飞飞飞
2026年app测试用例管理工具选型指南:6款提升效率的顶级工具
上一篇 2026年8月27日 下午10:07
2026年项目管理效率新高度:6款顶级项目运维管理表工具对比
下一篇 2026年8月27日 下午10:08

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

分享本页
返回顶部
