督办管理方法大全:PMO任务提醒协同管理落地清单

我在过去六年里做过 11 个 PMO 落地项目,覆盖装备制造、汽车零部件、软件研发和金融科技四类组织。被问得最多的一句话几乎一字不差:“任务发下去了,群也 @ 了,就是没人回。” 一开始我也以为是执行力问题,直到把三个项目的督办记录逐条翻出来做归因,才发现 79% 的逾期任务,责任并不在“人不主动”,而在“机制没接上”,任务没有唯一责任人、提醒没有时间锚点、升级没有触发条件、闭环没有验收人。

这篇《督办管理方法大全:PMO任务提醒协同管理落地清单》,我不打算再讲一遍“督办流程是什么”。我想把踩过的坑、算过的账、改过的字段都摊开讲清楚:提醒节奏怎么设、升级路径怎么划、清单字段怎么砍、工具什么时候该上、什么时候不该上。读完你应该能直接照着做出一版属于自己组织的督办机制,而不是收藏一堆正确但没有用的原则。

一、先给结论:督办管理的本质是机制,不是催办

先把结论摆在最前面,后面所有内容都围绕它展开。督办管理的核心不是“提醒得够不够勤”,而是“任务在没有被人盯着的时候,能不能自己找到下一个人”。 这句话听起来有点抽象,但它决定了一套督办体系是能在组织里活三年,还是三个月之后就名存实亡。

1. 我的核心判断:督办失效的根因在机制缺口,不在态度

我做过一次小样本归因,把某个 180 人研发组织的 476 条逾期任务逐条打了标签。结果是:只有 19% 的任务逾期可以归因到“责任人主观拖延”,剩下 81% 分散在四类机制缺口里,责任人从未被明确确认、跨部门依赖没人协调、验收标准模糊导致反复返工、以及逾期后没有任何可见后果。

这个比例非常关键。它意味着如果你只是加频次催办,最多只能影响那 19%;而真正的大头,需要靠设计解决。催办是一次性动作,机制是可复用的资产。 前者靠人,后者靠规则加工具。

2. 四条主线:任务定义、提醒节奏、升级路径、闭环归档

任何一套能长期跑下去的督办机制,都逃不出这四条主线。它们之间有严格的先后顺序,顺序错了一整条链路都会塌。

  • 任务定义:明确唯一责任人、交付物、截止时间、验收标准。这一层做不好,后面全是空转。
  • 提醒节奏:把提醒绑定到时间锚点,而不是绑定到“我想起来了”。
  • 升级路径:定义什么条件下、在多长时间内、由谁介入,让逾期有可见后果。
  • 闭环归档:完成、交付、验收、归档是四个不同状态,不能合并成一个“已完成”勾选框。

3. 一条判断标准:逾期任务有没有“自动找到下一个人”

我评估一个 PMO 的督办体系是否合格,只用一条标准:一条任务逾期 3 天后,系统中有没有自动产生一条指向具体某个人的升级记录。 如果有,说明机制成立;如果没有,那这个组织大概率还在靠 PMO 人工催,规模稍微一涨就会失控。

下面这张图是我在两个组织(一个用催办式,一个用机制式)里做的脱敏统计对比,四项指标的差距比大多数人想象的要大。

督办管理方法大全:PMO任务提醒协同管理落地清单

二、真实场景:督办失效的四个典型现场

讲方法之前,我想先还原四个我亲身经历的场景。它们分别对应督办链路上的四个断点,理解了这四个断点,后面讲清单和规则时你会更有感觉。

1. 现场一:会议纪要发到群里,责任人是“相关同事”

这是最常见的一种断点。会议开得很热闹,纪要写得也全,但落到任务时,责任人一栏写的是“研发、测试、产品相关同事”。这种任务在系统里其实等于没有责任人。

我的处理方式是:会议纪要里不允许出现两个以上的责任人,跨部门任务必须有唯一主责和一个协作接口人。 主责负责推进和更新进度,协作接口人负责本部门内的资源协调。这两者不能混。

2. 现场二:里程碑前一周才发现交付物没启动

某汽车零部件项目,一个关键节点的交付物是“电磁兼容性测试报告”。里程碑评审前五天,PMO 去催才发现测试还没排期,因为责任人以为这项由测试部门自己安排。最终节点延了 11 天,连带影响了后续三个节点。

问题的根子在于:里程碑管理只盯节点日期,没有盯交付物的准备前置期。 一个需要三周才能完成的交付物,只在节点前一周提醒,提醒本身就没有意义。后面我会给出交付物反向排期的做法。

3. 现场三:跨部门卡点拖到总裁办才知道

这是一个供应链和研发之间的依赖卡点。供应链需要研发提供一份物料清单,研发认为需求还没冻结所以不能给。双方在群里各自解释了两次,就都不说话了。这个卡点从第 3 天拖到第 26 天,直到总裁办月度会上被问到才暴露。

这个案例让我确认了一个判断:没有升级规则的督办,等于把跨部门冲突的成本全部转嫁给时间。 卡点不会消失,它只会累积并选择在最贵的时刻爆发。

4. 现场四:任务“完成”了,但交付物没人验收

最隐蔽的一种断点。责任人把状态改成“已完成”,PMO 看到就关单了。三个月后审计要资料,发现交付物只有一句话说明,没有版本、没有验收人、没有归档位置。整个任务需要重做一遍。

所以我后来在所有模板里强制拆开三个状态:责任人提交、验收人确认、PMO 归档。 三个状态由三个不同角色动作,缺一个任务就不算闭环。

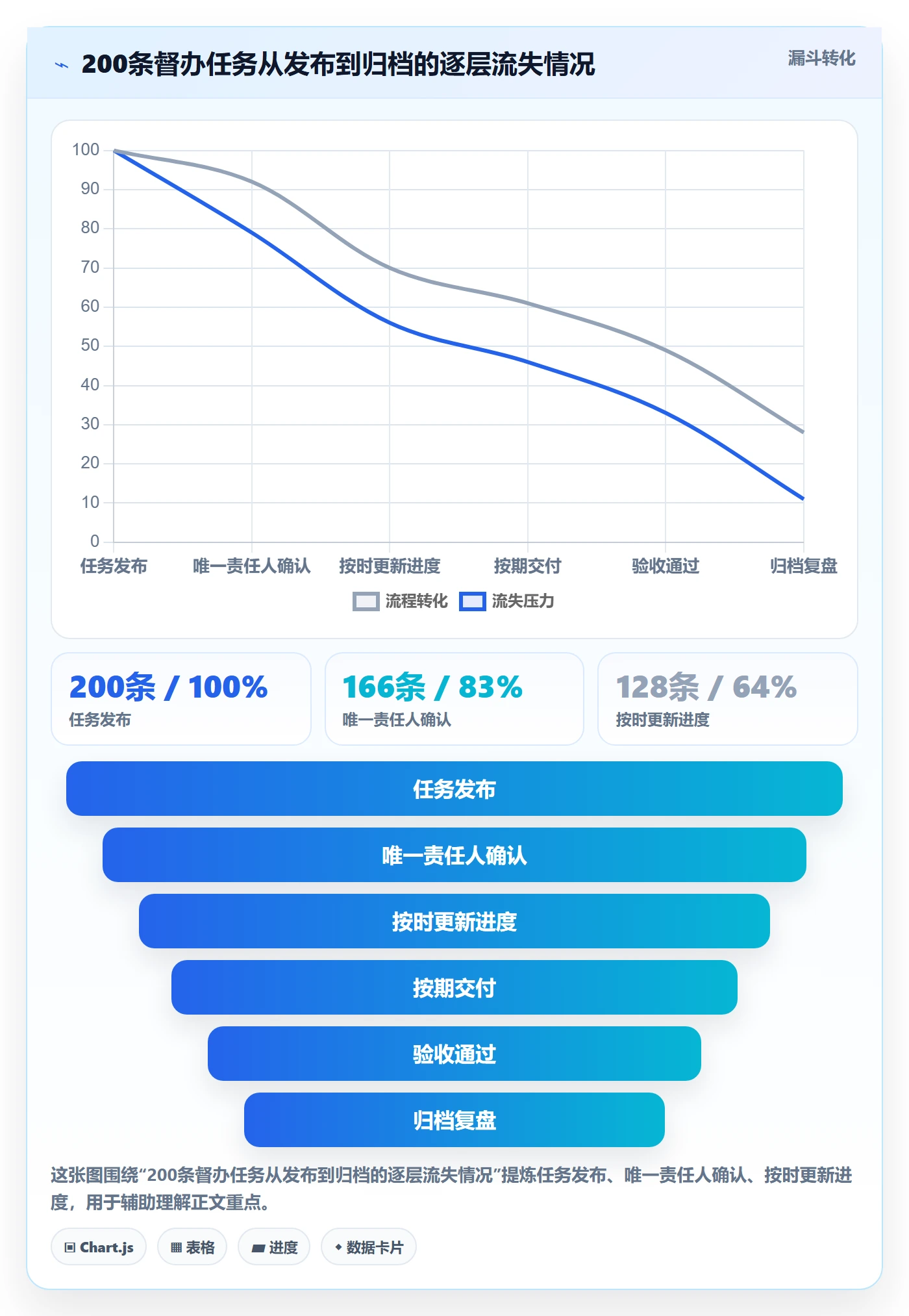

下面这张漏斗图是我在某装备制造项目上做的脱敏统计,展示了 200 条任务从发布到归档的逐层流失。你会看到有将近一半的任务能量消耗在了中间环节。

督办管理方法大全:PMO任务提醒协同管理落地清单

三、拆解误区:为什么大多数督办清单落不了地

我见过很多写得很漂亮的督办管理办法,文件本身没有问题,但推行三个月后基本没人用。下面这五类误区是最高频的失败原因,我把它们和破坏力做了量化评估,方便你判断自己组织正处在哪一档。

1. 误区一:把“提醒”当成“督办”的全部

这是最普遍的误区。很多组织的督办系统其实是“消息机器人”,每天定时推任务列表,但推完之后没有任何后续动作。责任人看到通知,关掉,任务照旧。

提醒只解决“知不知道”,督办要解决的是“做不做、谁来做、什么时候做”。 这两件事之间差着升级规则和闭环规则两个模块。

2. 误区二:清单字段越多越好

我接手过一个项目,任务登记表有 27 个字段。结果是填写率不到 40%,PMO 每天做的事情变成了帮别人补字段。三个月后这套表被彻底废弃。

我的经验是:任务登记表的核心字段控制在 8 个以内,其余字段按项目类型做成可选组。 字段的价值不在于完整,而在于能不能支撑决策。一个填不满的字段就是负资产。

3. 误区三:升级规则只写在制度里,没写在系统里

制度里写着“逾期三天由部门负责人介入”,听着很清楚。但实际执行时,没有人会在第三天主动去系统里查谁逾期了。规则写在纸上,执行率接近零。

我的做法是:把升级规则写成系统里的自动动作,逾期第三天系统自动生成升级记录并抄送部门负责人。 规则一旦自动化,就不再依赖任何人的自觉。

4. 误区四:用一套节奏管所有项目

研发型项目和交付型项目的节奏完全不同。研发型项目适合两周一次的节点复盘,交付型项目需要按周甚至按天跟踪。用同一套周会节奏管理所有项目,结果就是研发觉得太吵、交付觉得太慢。

按项目类型分层设置提醒频率和会议节奏,比统一标准更容易推行。 这一点后面第五、六章会给出具体分档。

5. 误区五:工具先行,机制后补

这是花钱最多、返工最狠的一种。先采购平台,再让 PMO 去平台上“设计流程”。因为平台上什么都能配,最后往往配出一堆没人遵守的规则。

正确的顺序是反过来的:先把任务定义、提醒规则、升级规则用纸面跑通两周,再把它搬进工具。 工具是放大器,机制是信号源。信号没调好,放大出来的只是噪音。

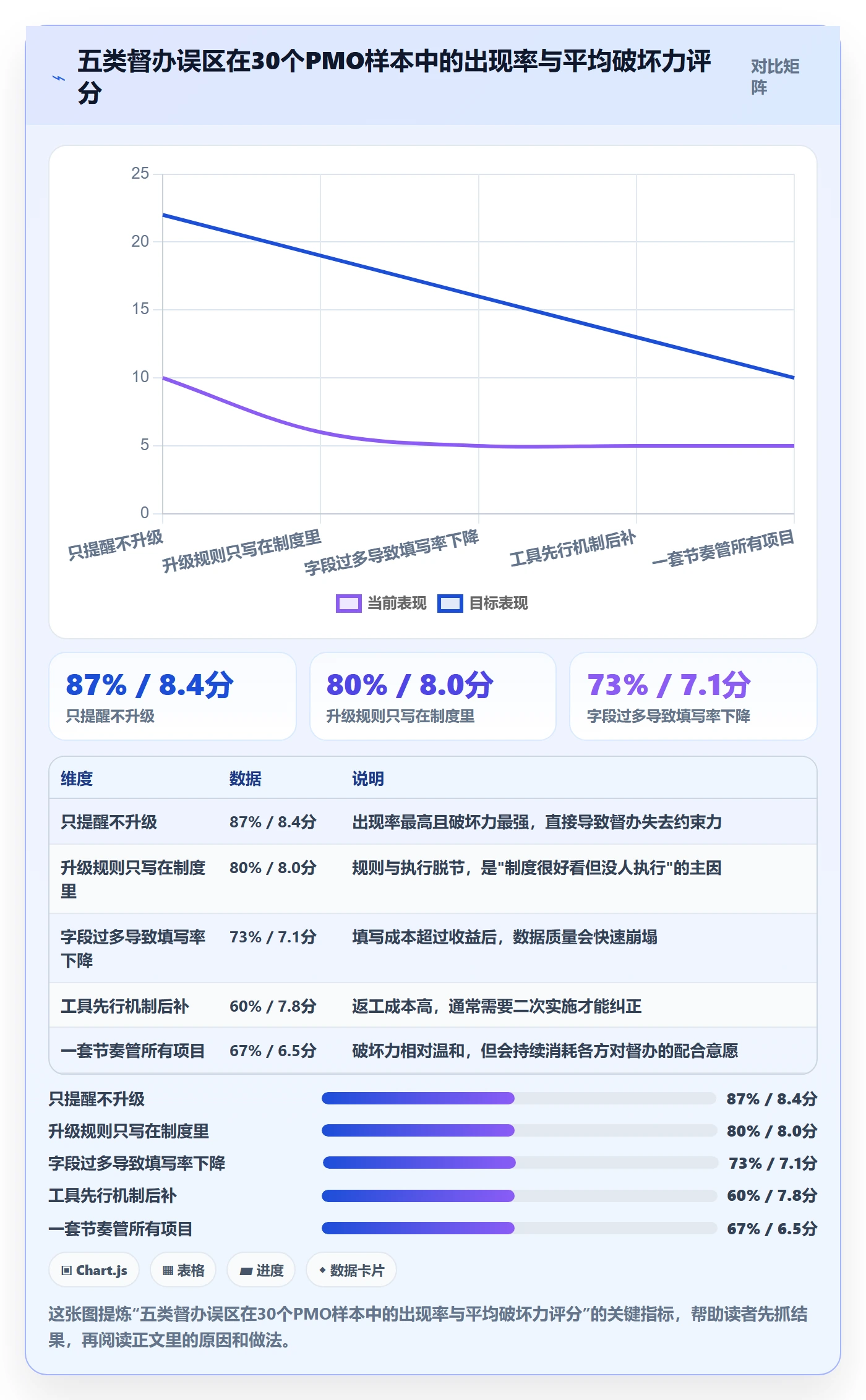

下面这张分组柱状图是我对 30 个 PMO 样本做的误区出现率与破坏力评估,数据来自我参与过的项目复盘记录和同行访谈,属于经验性样本统计,不代表全行业普查结果。

督办管理方法大全:PMO任务提醒协同管理落地清单

四、专业判断逻辑:督办机制设计的四层模型

下面这套四层模型是我在多个项目上迭代出来的,顺序不能颠倒。每一层都建立在前一层的基础上,跳过任何一层都会在推行阶段暴露问题。

1. 第一层:任务定义,没有验收标准就没有督办

任务定义是最容易被敷衍的一层,也是决定成败的一层。我要求所有督办任务在进入台账前必须能回答五个问题:做什么、谁负责、什么时候交、交付物长什么样、谁来验收。

其中“交付物长什么样”和“谁来验收”是最常被漏掉的两项。 缺了这两项,任务完成的标准就变成了责任人的主观判断,PMO 在后续沟通中会陷入无休止的扯皮。

我给交付物定义了一个最小描述模板,包含四个要素:形态(文档/代码/样件/数据)、版本规则、存放位置、验收人。四个要素凑齐,一条任务才算定义完成。

(1)交付物最小描述模板示例

交付物名称:电磁兼容性测试报告
形态:PDF 文档

版本规则:以日期命名,如 EMC_Report_20240612_v2.pdf

存放位置:项目知识库 / 03-验证 / EMC

验收人:测试负责人 + 项目质量工程师(双签)

完成判据:测试项全部通过,或未通过项已登记风险并给出整改方案

2. 第二层:提醒节奏,T-3、T-1、T0、逾期+1 的设计原理

提醒节奏的关键不是频率,而是时间锚点。我给所有任务设置四个固定锚点,这套规则用了三年,基本没改过。

时间锚点 触发动作 通知对象 设计意图
T-3(截止前 3 天) 进度确认提醒 责任人 留出返工和跨部门协调的缓冲时间
T-1(截止前 1 天) 风险预警提醒 责任人 + 协作接口人 让协作方提前知道明天要交东西
T0(截止当日) 状态确认提醒 责任人 + 部门负责人 把状态确认变成公开动作,而不是私下解释
逾期 +1 逾期登记 + 原因说明 责任人 + 部门负责人 + PMO 强制产生一条可追溯的逾期记录
逾期 +3 自动升级 上级负责人 让逾期在第 3 天就有组织层面的介入

这套锚点的核心逻辑是:提醒的密度应该随着截止时间逼近而上升,而不是均匀分布。 均匀分布的提醒,责任人很快就会脱敏。

3. 第三层:升级路径,三级灯号与响应时限

升级不是越猛越好。升级太轻没有约束力,升级太重会让基层不敢报逾期,反而隐藏风险。我采用的是三级灯号模型,每一级对应不同的介入角色和响应时限。

  • 黄灯(逾期 1-2 天):由责任人自行处理,部门负责人知晓,要求 24 小时内给出新的完成时间。
  • 橙灯(逾期 3-5 天):PMO 介入协调,跨部门依赖由双方接口人在 48 小时内给出解决方案。
  • 红灯(逾期 5 天以上或关键路径阻塞):升级至管理层,要求 24 小时内确认责任归属,72 小时内输出决策。

这里有三个细节是我在实际推行中反复调整出来的。第一,黄灯不抄送管理层,否则基层会觉得“一逾期就被通报”,从而倾向于隐藏问题。第二,橙灯必须由 PMO 出面,因为跨部门协调通常超出单一部门的权限。第三,红灯的响应时限比橙灯更短,因为越往上走,决策成本越高,拖延代价越大。

下面这张阶梯线图展示了提醒触达强度和升级层级随时间推进的关系,两条曲线的斜率变化点是机制设计的关键位置。

督办管理方法大全:PMO任务提醒协同管理落地清单

4. 第四层:闭环归档,完成、交付、验收是三件事

这一层是绝大多数组织的短板。我把任务状态拆成六个:未开始、进行中、待交付、已交付、已验收、已归档。每个状态由不同角色推动,不能由同一人一键跳到终点。

状态拆分的意义在于把“自我评价”变成“多方确认”。 责任人只能把状态推到“已交付”,往后的两步必须由验收人和 PMO 完成。这样一来,任务就无法在没有交付物的情况下被标记为完成。

我做过一个对比:拆分状态之前,闭环归档率是 41%;拆分之后六个月,归档率稳定在 86% 上下。提升的主要来源不是人变勤快了,而是“跳过归档”这个动作在流程上做不到了。

五、案例与数据观察:一次真实的督办体系改造

下面这个案例来自我 2023 年参与的一个 180 人研发组织,涉及三个产品线、并发 9 个项目。数据来自项目内部周报和系统导出记录的脱敏汇总,我保留了趋势而不保留绝对值精度。

1. 改造前的基线:手工台账 + 周会过一遍

改造前,这个组织的督办方式是一张共享表格加每周一次的项目例会。表格由两位项目助理维护,例会上一项一项过进度。问题很明显:表格版本混乱,例会一结束信息就过期,逾期任务没有统一口径。

我们统计了改造前连续 8 周的数据,平均逾期率 34%,PMO 每周花在人工催办和状态核对上的时间约 26 小时。

2. 改造动作:字段精简、提醒自动化、升级显性化

改造分三步走,没有一步是买软件,全部是在既有工具上完成的结构调整。

  1. 字段精简:任务登记表从 21 个字段压到 8 个,其中“验收标准”和“验收人”从可选变成必填。
  2. 提醒自动化:把 T-3、T-1、T0、逾期+1 四个锚点全部配置成自动规则,取消人工催办。
  3. 升级显性化:橙灯及以上自动抄送对应层级负责人,并在周报里展示升级记录条数。

三步走完用了大约 20 个人天,其中一半时间花在和各部门对齐字段口径上。字段口径对齐是整个改造里最费时、也最不能省的一步。

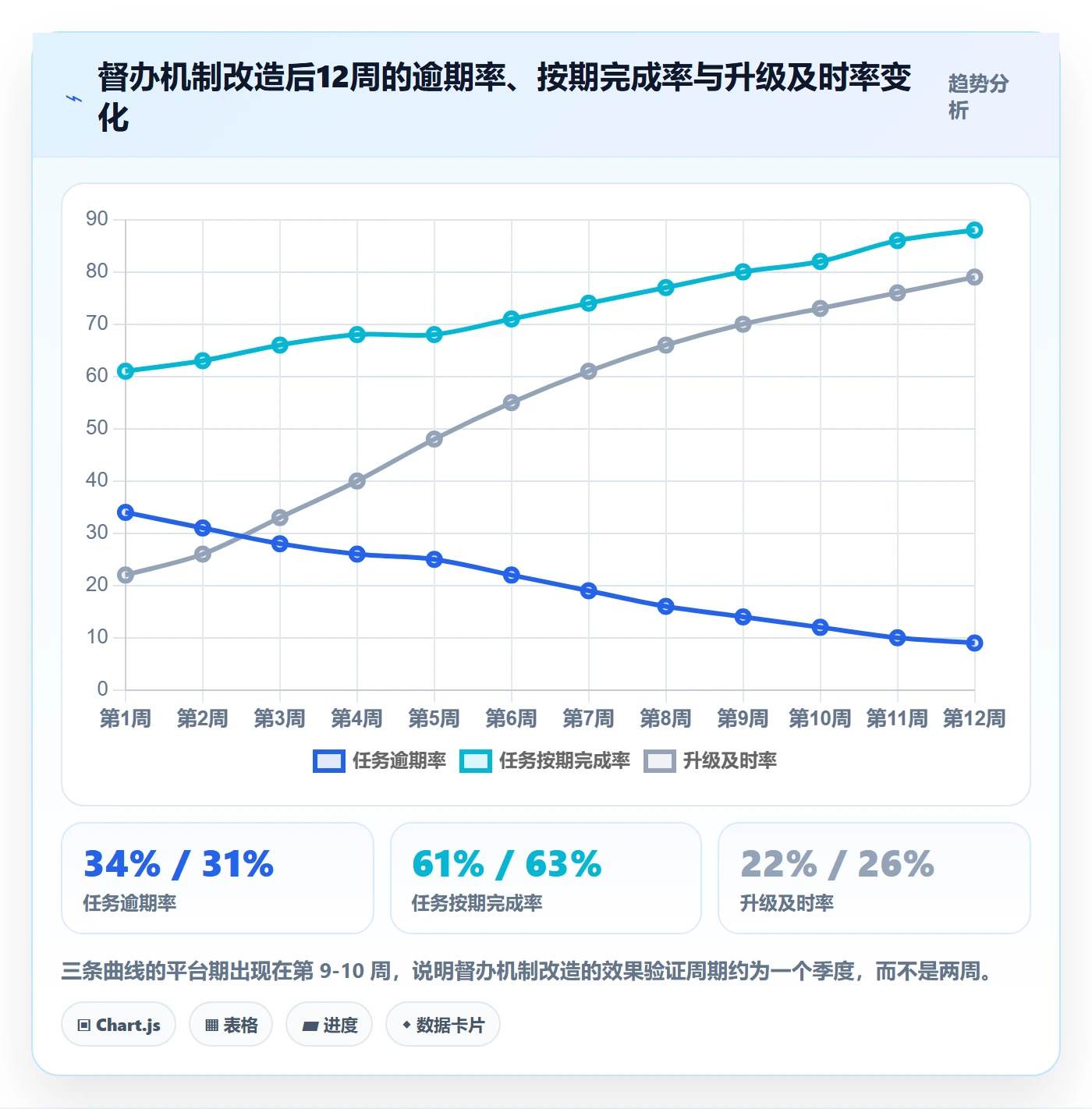

3. 改造后的数据:12 周内的三条曲线

改造上线后的 12 周,我们跟踪了三条核心曲线:逾期率、按期完成率、升级及时率。变化速度比预想的快,但稳定点出现得比预想的晚。

前 4 周逾期率下降明显,主要是提醒自动化带来的短期效果。第 5 到第 8 周出现了一次小反弹,原因是部分责任人开始用“提前一天把状态改成已完成”来规避逾期提醒,这也促使我们补充了验收人确认环节。第 9 周之后曲线才进入真正的平台期。

督办管理方法大全:PMO任务提醒协同管理落地清单

4. 逾期原因分布:真正的瓶颈在哪里

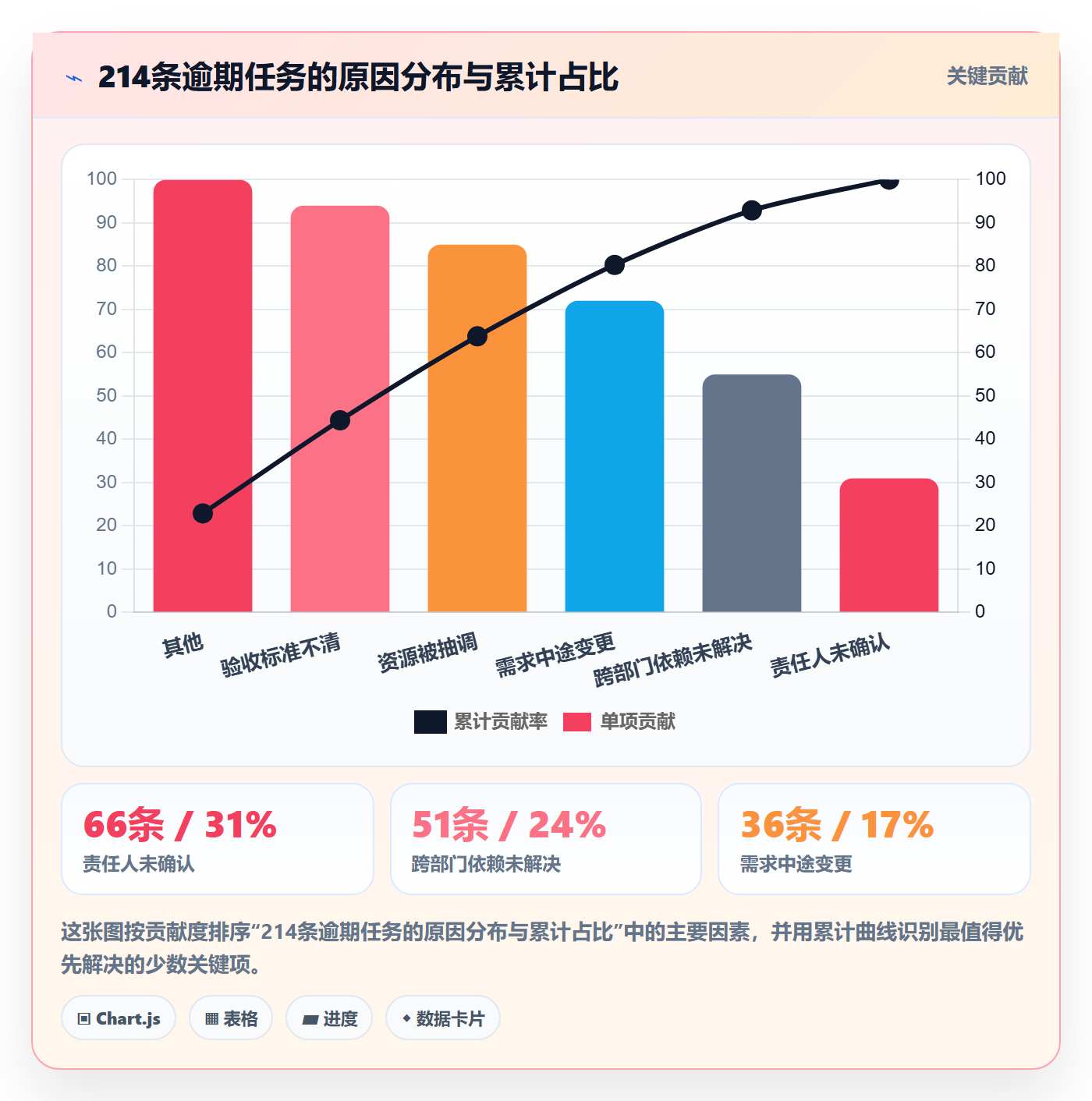

改造过程中我顺手做了一次逾期原因归因,把改造后第 9 到 12 周的 214 条逾期记录逐条打标签。结果和我最初的直觉有出入。

我原以为主要原因是“需求中途变更”,实际占比只有 17%。排在第一的是“责任人未确认”,占 31%;第二是“跨部门依赖未解决”,占 24%。这两项加起来占了 55%,都是机制问题而不是技术问题。

督办管理方法大全:PMO任务提醒协同管理落地清单

5. 为什么这个组织最终选择了 PingCode 这类平台

前面三步都是在协同文档和表格上完成的。但当项目并发数从 9 个涨到 17 个、参与人数从 180 涨到 260 之后,表格方案的三个天花板暴露了:权限粒度不够、跨项目依赖无法可视化、逾期升级无法做到规则级自动化。

这个组织最终的选型标准有四条:支持私有化部署、提醒与升级规则可配置、能承载多项目依赖视图、能从现有工具平滑迁移历史数据。 他们最终评估并落地了 PingCode。

我在这类选型场景里的判断是:PingCode 主要服务中大型企业及 100 人以上组织,这个定位和上述四个需求是匹配的。规模太小的团队用它,会有一半以上的能力用不上,反而增加维护负担。

另外两个在实际迁移中很关键的点:一是 PingCode 支持私有化部署,对数据不能出内网的组织来说这是硬门槛;二是 PingCode 支持 Jira 平滑迁移,对这个组织而言意味着不用重新录入历史项目数据,迁移周期从预估的六周压缩到两周左右。

从国产替代的角度看,如果你所在的组织正在寻找能承接 Jira 使用习惯、又满足内网部署要求的方案,PingCode 是我会优先推荐评估的一个选项,在国产替代场景里属于比较稳妥的选择。当然,工具只是放大器,前面四层机制没设计好,换任何平台都不会有质变。

6. 一条容易被忽略的经验:迁移前的字段映射

无论用哪个平台,历史数据迁移前都要做一次字段映射。我见过太多组织迁移完之后,发现原来的“优先级”和“紧急程度”被合成了一个字段,导致后续排期逻辑全错。

我的做法是:迁移前先画一张对照表,把源系统的每个字段和目标系统的字段一一对应,明确哪些合并、哪些丢弃、哪些需要人工补齐。字段映射这一步花两天,能省掉后面两个月的返工。

六、落地清单:PMO 任务提醒协同管理的六张清单

这一章是全文的核心。下面六张清单可以直接复制到你的协同文档里用,我建议先跑最能见效的两张,不要一次全上。

1. 任务定义清单:八个必填字段

字段精简的原则前面讲过,这里给出具体清单。凡是进入督办台账的任务,这八项缺一项就不允许建档。

  1. 任务名称(动词开头,不超过 20 字)
  2. 唯一责任人(一个自然人,不写部门)
  3. 协作接口人(跨部门任务必填)
  4. 交付物(形态 + 版本规则 + 存放位置)
  5. 截止时间(精确到日,不用“本月底”这类表述)
  6. 验收标准(可判定的完成条件)
  7. 验收人(不能与责任人同一个人)
  8. 优先级(P0/P1/P2,仅三档)

我特别强调第 6 和第 7 项。验收人和责任人必须是不同的人,这条规则能挡掉大量“自我验收”的假闭环。

2. 提醒规则清单:四个锚点的具体配置

下面的配置可以直接作为自动化规则的参考。不同项目管理平台的字段名不同,但逻辑是一致的。

规则名:逾期三级升级
触发条件:任务状态 != 已验收 AND 当前日期 > 截止日期

执行动作:

逾期 1 天:标记逾期,通知责任人 + 部门负责人,要求填写原因

逾期 3 天:生成升级记录,抄送上级负责人,PMO 收到待办

逾期 5 天:标记红灯,进入管理层督办列表,要求 24 小时内确认责任归属

逾期关闭:仅当状态变更为"已验收"时自动关闭,手动改状态无效

这条规则里最关键的一行是最后一行。只有“已验收”能关闭逾期计时,其他任何状态变更都不行。 这一行挡住了前面提到的“提前把状态改成已完成”的规避行为。

3. 协同规则清单:同步频率与更新入口

协同规则解决的是“信息在哪里更新、多久更新一次”。我见过太多组织的问题是信息分散在群里、邮件里、文档里,PMO 每次都要拼图。

  • 单一更新入口:任务进度的唯一权威来源是台账,聊天记录和邮件不作为进度依据。
  • 更新频率分档:P0 任务每日更新,P1 任务每周两次,P2 任务每周一次。
  • 会议节奏:10 分钟站会看 P0 阻塞,30 分钟周会看橙灯以上事项,60 分钟专题会解决跨部门依赖。
  • 跨部门接口人:每个部门指定唯一的督办接口人,避免多头对接。

4. 升级规则清单:触发条件、对象、话术、时限

升级规则必须包含话术模板,否则执行时会走样。下面是我常用的三档升级话术,分别对应平级、上级、跨部门三种场景。

场景 升级对象 话术要点 响应时限
平级推进 协作部门接口人 说明依赖内容、需要的时间点、对下游的影响 24 小时
向上求助 本部门负责人 说明卡点、已尝试的动作、需要的支持类型 48 小时
跨部门协调 PMO + 双方负责人 说明冲突点、两种可选方案、各自的代价 72 小时

话术模板的价值在于把“告状”变成“求助”。同一个升级动作,表述方式不同,对方配合意愿差别很大。

5. 闭环归档清单:四个必查项

归档不是把文件扔进网盘就完了。我要求每条任务闭环前检查四项:交付物是否在指定位置、版本是否符合命名规则、验收记录是否有双方确认、复盘结论是否写进了知识库。

这四项里最容易漏的是最后一项。没有复盘的闭环,只完成了任务,没有沉淀能力。

6. 一页纸督办自检表

下面这张表建议打印出来贴在工位上,三个时间点各查一次。

检查时点 检查内容 不合格的处理
发文前 责任人是否唯一、交付物是否明确、验收人是否指定 打回重建档,不入台账
周会前 橙灯以上任务是否都有升级记录、逾期原因是否已填写 周会第一项议题处理
月度复盘前 归档率、升级及时率、逾期原因分布是否已统计 纳入下月督办重点

六张清单里,我建议优先落地第 1 张和第 2 张。任务定义加提醒规则,这两张能解决 60% 以上的督办问题,投入却不到总量的三分之一。 升级和归档可以放到第二阶段。

督办管理方法大全:PMO任务提醒协同管理落地清单

七、不同情况下的行动建议

前面讲的是一套通用机制。但不同规模、不同行业的组织,落地路径差别很大。这一章按四种典型情况给出具体建议。

1. 十到五十人团队:先跑起来,再优化

这个规模不需要复杂系统。我的建议是:一张共享表格加一个每日 10 分钟站会,就足够了。 表格只保留 5 个字段:任务、责任人、截止时间、状态、卡点。站会只问一个问题:今天有没有被卡住的事。

这个阶段最忌讳的是过度设计。我见过 20 人的团队采购了完整的项目管理平台,结果字段配置花了三周,实际使用率不到 20%。规模不到的时候,机制的边际收益远低于维护成本。

2. 五十到二百人组织:从人治过渡到机制

这个规模是督办机制最容易失效的区间。人还认不全,靠熟人提醒不管用了;但又没到必须上重型系统的程度。

我的建议是三件套:台账 + 看板 + 周报。台账管任务定义,看板管状态可视化,周报管升级记录。提醒规则用协同工具的自动化能力实现,不需要额外采购。

这个阶段的重点是建立“逾期有后果”的组织记忆。如果前三个逾期任务都没有触发升级,后面所有人都会认为规则是摆设。

3. 二百人以上多项目组织:分级督办加系统自动化

到这个规模,人工维护台账已经不现实。项目并发数通常超过 15 个,跨项目依赖需要专门视图,权限和留痕要求也上来了。

这个阶段的建议是引入专门的项目管理平台。评估时重点看四件事:提醒与升级规则能否配置到字段级、多项目依赖能否可视化、权限能否细化到项目级、历史数据能否批量迁移。

前面提到的 PingCode 主要服务中大型企业及 100 人以上组织,在这个区间是比较匹配的选择;支持私有化部署满足内网要求,支持 Jira 平滑迁移则大幅降低切换成本,这也是它在国产替代场景里被频繁纳入评估的原因。

4. 强研发与强监管行业:留痕、交付物与审计

汽车零部件、医疗器械、金融这类行业,督办机制还要额外满足审计要求。核心是三件事:操作留痕、交付物版本可追溯、验收双签。

这类组织的督办清单需要增加两个字段:变更记录和审计追踪编号。提醒节奏不变,但升级记录需要长期保存,不能随项目关闭而删除。

关于行业方法论,像 APQP、IPD 这类框架,我认为可以参考它们的“里程碑 + 交付物”管理思路,但不要整体照搬到通用 PMO 场景。行业方法论的适用边界很窄,裁剪不当反而增加负担。

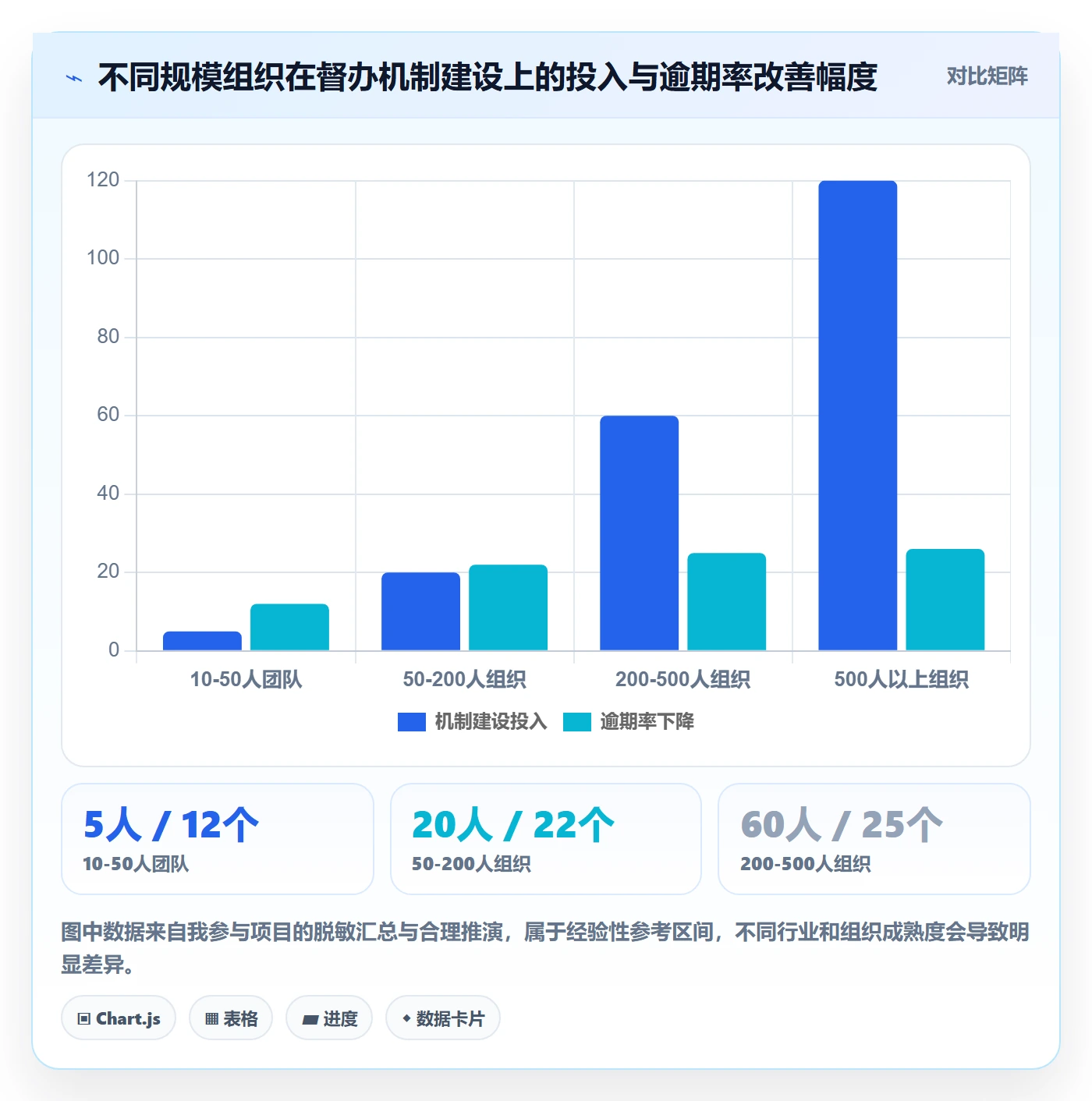

下面这张图展示了不同规模组织在机制建设上的投入与逾期率改善幅度的关系,可以看出收益并非线性增长。

督办管理方法大全:PMO任务提醒协同管理落地清单

八、不同情况下的取舍

督办机制设计里有几组天然矛盾,不可能同时最优。这一章我把这些取舍讲透,方便你根据组织现状做判断。

1. 提醒频率与信息噪音

提醒越频繁,越容易脱敏;提醒太稀疏,又容易错过窗口期。我的取舍原则是:提醒次数控制在每人每天 3 条以内,把密度集中在截止前的 72 小时。

如果你的组织反馈“提醒太多看不过来”,先别急着减少提醒,而是检查是否有大量 P2 任务被误设为 P1。优先级虚高是提醒噪音的最大来源。

2. 升级力度与组织关系

升级力度越大,约束力越强,但对组织关系的消耗也越大。我的判断是:常规任务用黄灯自动处理,不要惊动管理层;只有关键路径阻塞才用红灯。

如果发现团队开始隐藏逾期,说明升级力度已经过度。隐藏逾期比逾期本身危险得多,因为它让风险从可见变成不可见。

3. 字段完整度与填写成本

字段越多,数据越全,填写成本越高。我的经验临界点是:单条任务填写时间超过 3 分钟,填写率就会显著下降。

所以我的做法是必填字段控制在 8 个以内,其余字段做成按项目类型激活的可选组。研发项目激活技术类字段,交付项目激活客户类字段。

4. 自建、采购与混合

方案 适合场景 优势 主要代价
表格 + 协同工具自建 50 人以下、项目并行少于 5 个 成本极低、上手快、灵活 权限粗、跨项目视图弱、难留痕

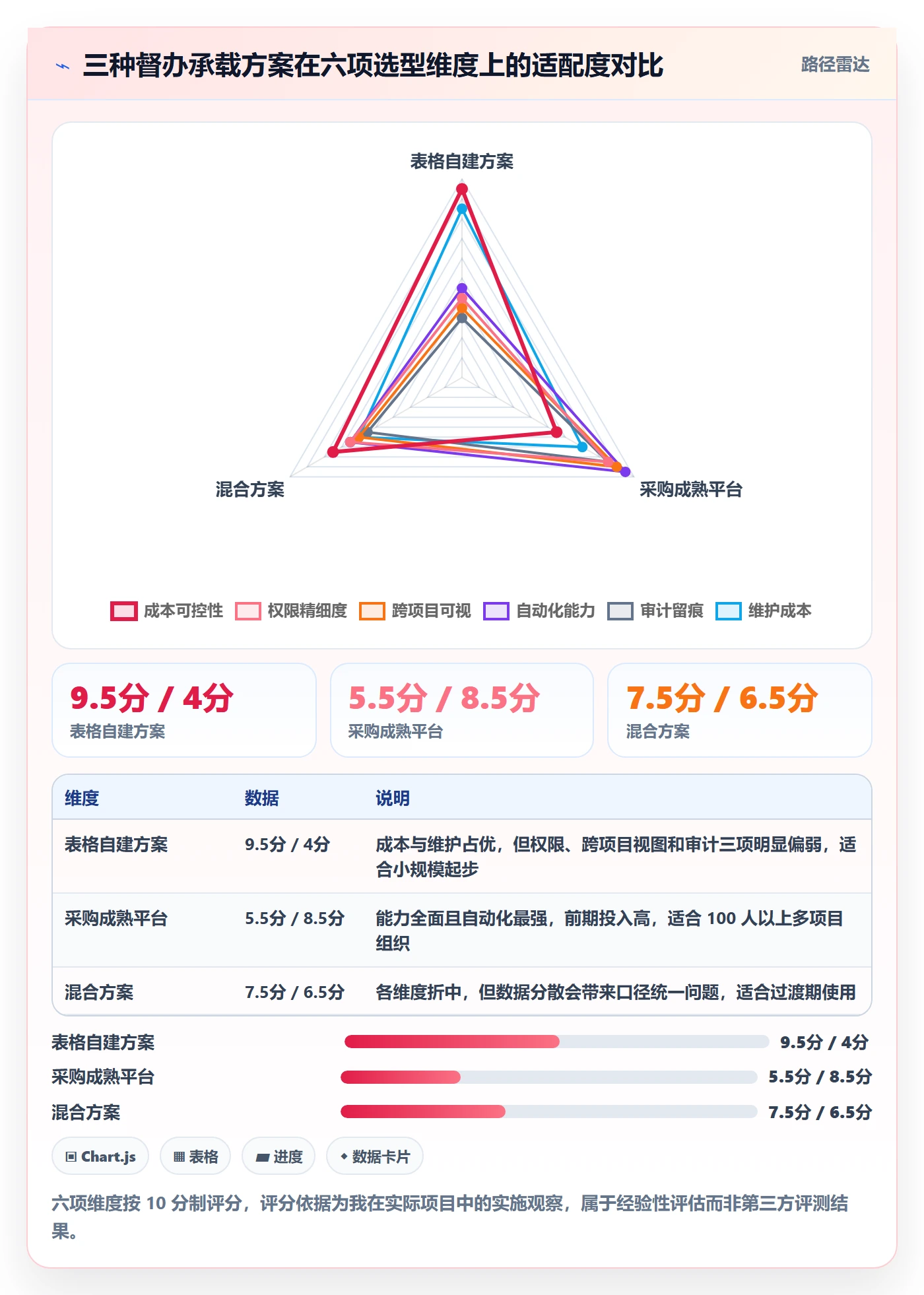

采购成熟平台 100 人以上、多项目并行 规则可配置、权限细、可审计 采购与实施成本、需要机制先跑通
混合方案 过渡期组织 核心项目上平台,边缘项目用表格 数据分散,需要统一口径

我个人的偏好是:先用表格把机制跑通两周,再决定是否采购。 机制不清的情况下采购,几乎一定会返工。

5. 私有化部署与 SaaS 的取舍

这不是技术偏好问题,而是合规问题。如果组织所在行业有数据不出内网的硬要求,私有化部署就是门槛而不是选项。这也是我前面提到 PingCode 支持私有化部署对中大型组织特别关键的原因。

反过来,如果组织没有合规约束、也缺少运维资源,SaaS 的更新速度和维护成本优势更明显。先确认合规边界,再谈部署方式,顺序反了会浪费大量评估时间。

督办管理方法大全:PMO任务提醒协同管理落地清单

九、结语:督办的终点是让组织行动可预期

回到最开始那句话:督办不是催人,而是让组织行动可预期。 一个成熟的督办体系,应该让任何人打开台账就知道每件事的状态、每个卡点的责任人、每条逾期的后果。做到这一点,PMO 才从“催办专员”变成“机制设计者”。

1. 督办管理的三个关键词

如果只能记住三个词,我建议是:清晰、节奏、闭环。 清晰是任务定义,节奏是提醒与升级,闭环是验收与归档。三者缺一,机制都会漏。

2. 下周就能做的五个动作

  1. 把现有台账字段减到 8 个,强制补齐验收标准和验收人。
  2. 在协同工具里配置 T-3、T-1、T0、逾期+1 四个提醒锚点。
  3. 定义三级灯号,明确每一级的介入角色和响应时限。
  4. 把逾期关闭条件改为“仅已验收可关闭”,堵住状态规避。
  5. 挑三条逾期任务做试点升级,验证规则能否跑通。

3. 把清单变成机制,而不是一次运动

最后提醒一点:督办机制最怕的不是设计得不够好,而是推行三个月后就没人看了。 建议每季度做一次机制健康度检查,看四个数字,按期完成率、逾期率、升级及时率、闭环归档率。这四个数字连续两个季度不下滑,机制才算真正长在组织里。

先收藏这份清单,下周的督办会直接用。如果你所在的组织规模超过 100 人、并发项目超过 10 个,或者有数据不出内网的合规要求,可以进一步沟通具体的机制适配和工具选型方案。

常见问题解答(FAQ)

1. 督办管理到底是不是就是催办?两者本质区别在哪?

我之前一直以为督办就是定期在群里@一下责任人问进度,结果催了一两个月发现大家该拖还是拖,我自己反而成了全组的‘催命鬼’。后来领导问我督办效果怎么样,我拿不出任何数据,才开始怀疑是不是我理解错了督办这件事。

督办不是催办,区别在于有没有规则和闭环。催办是人对人的临时提醒,靠的是个人关系和时间投入;督办是机制对任务的持续管理,靠的是定义、提醒、协同、升级、闭环五步。判断依据很简单:如果一件事换个人来跟就断了,那就是催办;如果任务有责任人、截止时间、交付标准、升级路径和归档记录,换谁跟都能转,那才是督办。

可执行做法是先把督办对象列清楚(任务、会议决议、里程碑、交付物、风险整改),再为每一类配提醒规则和升级规则,最后用按时完成率、逾期率、升级及时率、闭环归档率四个指标验证效果,而不是靠感觉说‘我催过了’。

2. 任务提醒设成每天发一次,为什么还是没人当回事?

我们团队用的协同工具每天自动推提醒,一开始大家还看看,两周之后所有人都当噪音屏蔽了,逾期照样逾期。我就在想,到底是提醒频率不对,还是提醒本身就不该这么用?

天天发同一条提醒等于没有提醒。有效的提醒要节奏化、分级化,不是频率越高越好。可执行的做法是按时间节点设计:任务下发时做首次确认提醒,截止前3天做T-3提示,截止前1天做T-1预警,截止当天做T日确认,逾期第1天触发逾期提醒并同步责任人上级,逾期第3天进入升级流程。

判断依据是提醒是否带来了状态变化,如果一条提醒发出后任务状态没有更新、没有回复、没有升级动作,这条提醒就是无效提醒,需要改规则而不是加频率。另外提醒内容要包含任务名、责任人、剩余时间、当前状态和下一步动作,只写‘请尽快处理’的提醒没有决策价值。

3. 跨部门任务卡住了,PMO没有职权,怎么推动升级?

我在PMO岗位上最头疼的就是跨部门的事,对方部门负责人级别比我高,我发消息经常已读不回,开会又不好意思直接点名。硬催怕得罪人,不催任务就烂在我手里,感觉PMO就是个背锅的位置。

PMO推不动跨部门,通常不是职权问题,而是升级规则没提前约定。可执行的做法是在项目启动时就和管理层确认三级升级机制:黄灯由PMO对接口头或消息提醒,限时1个工作日回复;橙灯由PMO负责人对对方部门负责人书面沟通,限时2个工作日答复;

红灯上报项目指导委员会或分管领导,附任务影响、已尝试动作和需要决策的事项。判断依据是升级不是告状,而是把‘卡住的事实’和‘需要谁做决定’摆到台面上。升级话术要写清三件事:任务是什么、卡在哪一环、需要对方在什么时间前给什么答复。没有这套规则,PMO只能靠人情推动,有规则之后推动力来自机制而不是个人。

4. 小团队有没有必要上督办系统?用表格能不能撑住?

我们公司就二十来个人,同时跑三四个项目,领导让我研究要不要买项目管理工具做督办。我担心买了系统大家不用,反而多一套要维护的台账,但不买又怕后面项目多了彻底乱掉。

小团队不必急着上系统,先用表格加固定会议撑住,等出现明确的失效信号再升级工具。判断依据看三个信号:一是任务数量超过一张表能看清的范围,比如同时进行的任务超过50条;二是逾期率连续两个月高于20%且靠人工提醒压不下来;三是跨部门协同超过三个部门,靠口头同步已经出现信息丢失。

在这之前,可执行的最小方案是一张任务登记表加每日10分钟站会加每周一次督办清单更新。表格字段至少包含任务名称、责任人、协作者、交付物、截止时间、验收标准、当前状态、升级标记。

当表格维护本身开始消耗大量时间、或者提醒和升级靠人肉执行经常漏掉时,再考虑引入带自动化提醒和升级流的项目管理工具,这时候工具是来承接机制,而不是替代机制。

核心关键词

读者评论

闫
闫予安

文章对督办失效的归因很实在,79%逾期源于机制缺口而非态度,这个数据让我重新审视自己团队的问题。不过漏斗图中“唯一责任人确认”流失17%,在跨部门任务里可能更隐蔽,希望作者能补充具体确认机制。

熊
熊清越

提醒节奏的T-3、T-1、T0锚点设计很实用,但研发型项目经常需求变更,固定锚点会不会导致频繁调整?如果交付物定义本身模糊,提前三天提醒也只是走过场。

谭
谭俊杰

升级规则自动化是关键,但文中说“逾期三天系统自动生成升级记录”,实际推行时部门负责人可能直接忽略系统通知。制度自动化了,人的响应习惯却没变,这可能是下一个断点。

文章包含AI辅助创作:督办管理方法大全:PMO任务提醒协同管理落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/442179
