去年我帮一家约 400 人的硬件研发企业做 PMO 复盘,他们上线自动提醒功能整整 9 个月,结果迟到任务占比反而从 22% 涨到了 31%。负责人把责任推给工具,说"提醒发了没人看"。我把近 30 天的提醒日志拉出来一看:人均每天收到 17.4 条任务提醒,其中 63% 是同一任务在到期前 1 天、当天、逾期后各推一次;而真正逾期的 47 个关键节点里,有 38 个从头到尾没有任何升级动作,提醒只发给了执行人,项目经理和部门负责人压根不知道。
这就是绝大多数"任务提醒自动提醒教程"讲不清楚的地方:自动提醒失效,几乎从来不是工具功能问题,而是 PMO 制度没有设计好提醒的触发条件、责任人、升级路径和闭环标准。工具只是执行制度的手,制度没写清楚,手再勤快也是在制造噪音。这篇文章不讲"点哪个按钮开提醒",而是把提醒当成一套 PMO 治理机制来拆解:先给结论,再讲场景、误区、判断逻辑、案例数据,最后给不同规模团队的行动建议和取舍原则。
一、核心结论:提醒制度设计的三条硬判断
在展开之前,我先把最重要的判断放在最前面。这三条结论来自我过去几年在制造、软件、互联网三类团队做 PMO 落地的观察,也和一些公开的项目治理研究结论方向一致,你可以当成设计前的"地基"。
1. 提醒是治理动作,不是通知功能
很多人把自动提醒当成一个"系统通知开关",这是第一层误解。通知是单向广播,提醒是带责任的契约行为。一条有效的提醒必须同时回答四个问题:提醒谁、为什么提醒他、他需要在什么时间内做什么、做不做会有什么后果。
四要素缺任何一条,这条提醒就会退化成噪音。你去看那些"提醒发了没人理"的团队,日志里 90% 的提醒只回答了前两个问题,后两个完全空白。执行人收到提醒后不知道要干什么、也不知道不做会怎样,自然不会动。
2. 提醒频率和响应率不是正相关,而是倒 U 型
这是我在多次复盘里反复验证的反常识结论:提醒越密集,响应率不会一直上升,过了某个阈值会掉头向下。原因是人的注意力资源有限,当提醒数量超过个人每天可处理的信息容量,大脑会自动把这一类提醒"降权"甚至"屏蔽"。
我在一个约 120 人的研发团队做过粗略对照:把人均日提醒数从 15 条压到 6 条,同时把升级机制补齐,两周后关键任务按时完成率从 68% 提升到 84%。这不是因为提醒变少了,而是因为剩下的 6 条提醒每条都"有事可做"。

3. 制度先于工具,工具是制度的最后一步

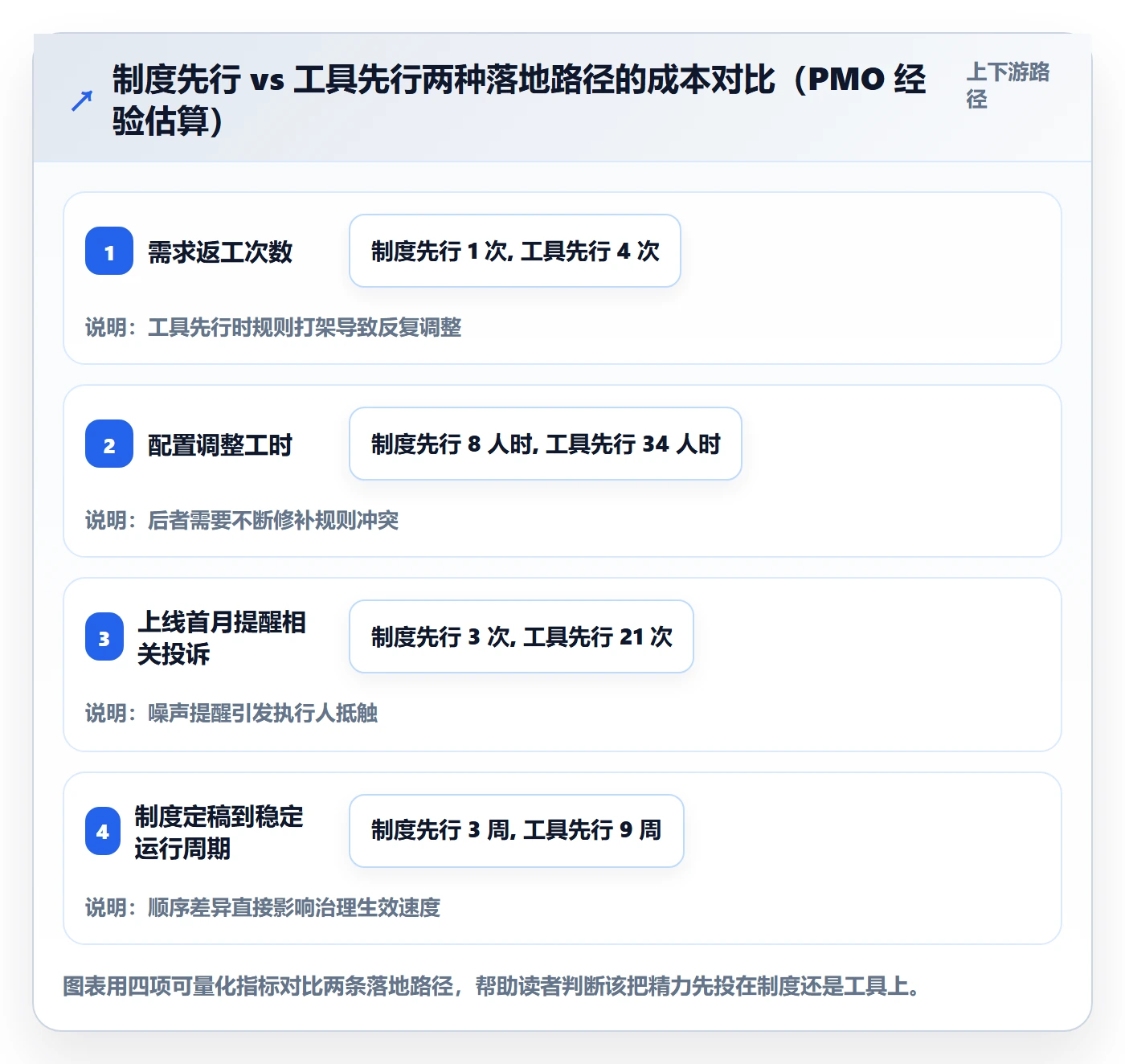

我见过太多团队把顺序做反:先研究飞书、钉钉、企微、某项目管理平台里提醒功能怎么配,配完发现规则打架、责任不清,再回头改制度,等于返工两遍。正确顺序是:先定提醒制度(触发条件、对象、节奏、升级、闭环、例外),再选工具,最后做配置映射。

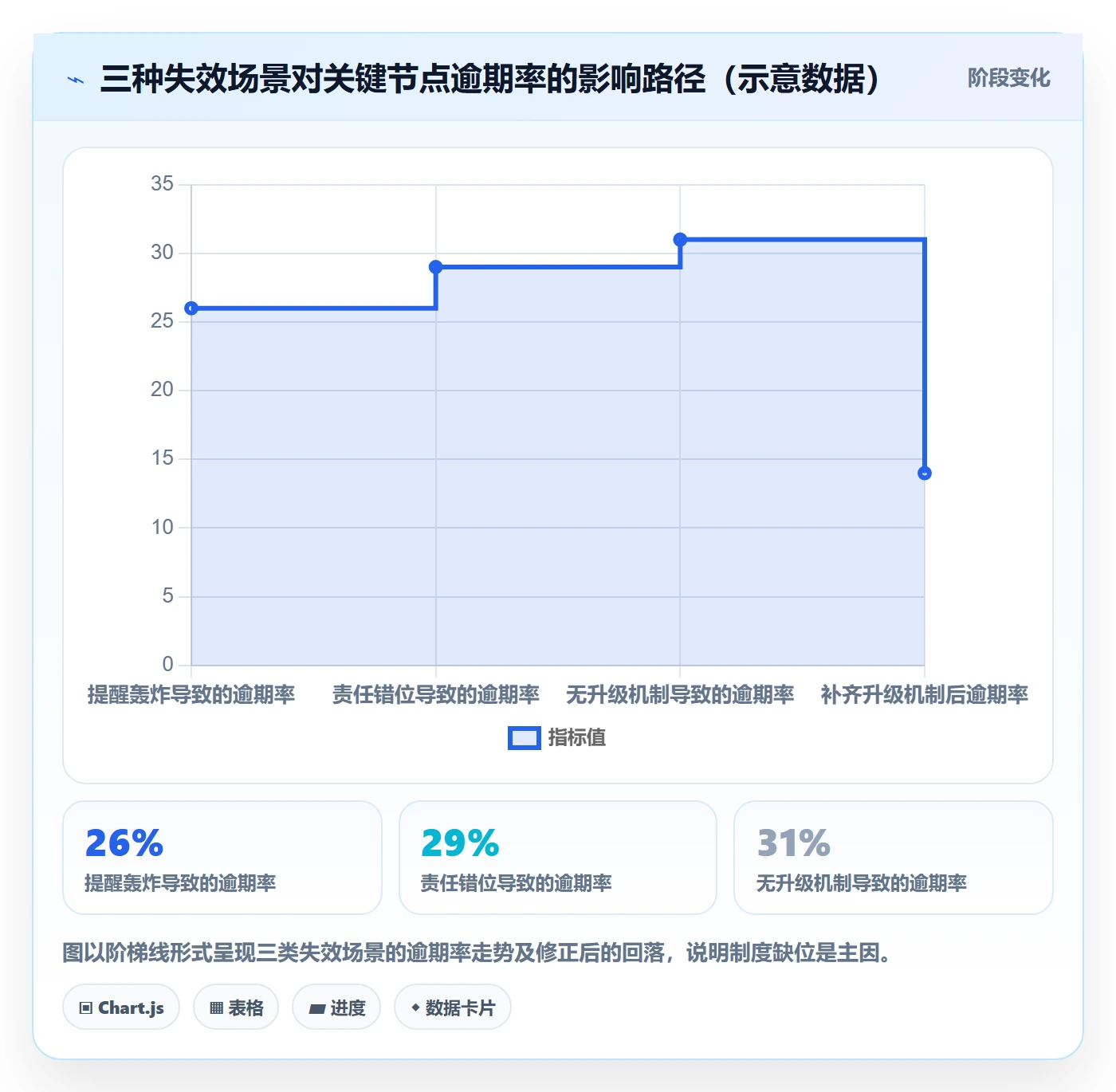

下面这张图说明这两种顺序在落地成本上的差异。

二、背景与真实场景:三种典型失效现场
光讲结论太干,我用三个我亲历的场景把它落到地面上。这三个场景覆盖了执行、协同、治理三个层面,你可以对照自己的团队看看中了几个。
1. 场景一:提醒轰炸下的"集体脱敏"
第一个场景来自一家约 200 人的软件公司。他们的自动提醒配置是:任务创建时推一次、到期前 3 天推一次、前 1 天推一次、当天推一次、逾期每天推一次,渠道全部走企业IM的群机器人。
上线两周后,群里每分钟都在刷提醒,项目经理被迫把机器人静音。半年后我们做访谈,一个开发说得很直接:"反正每天几十条,我就当背景音乐了。" 这就是典型的提醒脱敏,提醒数量超过注意力阈值后,人的处理策略从"逐条响应"退化成"整体忽略"。
2. 场景二:责任错位导致的"提醒空转"
第二个场景来自一家做工程交付的团队。他们的提醒只发给任务执行人,看似合理,但忽略了一个事实:很多逾期不是执行人不做,而是他依赖上游没交付。
结果就是提醒每天准时发给下游执行人,执行人回复"等上游",但系统不认这句话,第二天继续提醒他,而上游那个真正卡住节点的人从来没收到过任何提醒。提醒对象错位,系统再勤快也是空转。
3. 场景三:无升级机制下的"过期无人管"
第三个场景最普遍。任务逾期后,系统只是继续给执行人发提醒,项目群、项目经理、部门负责人全程无感知。逾期从"管理问题"退化成"个人问题"。我在第一个案例里提到的那 47 个关键逾期节点,38 个没有任何升级,就是这个原因。

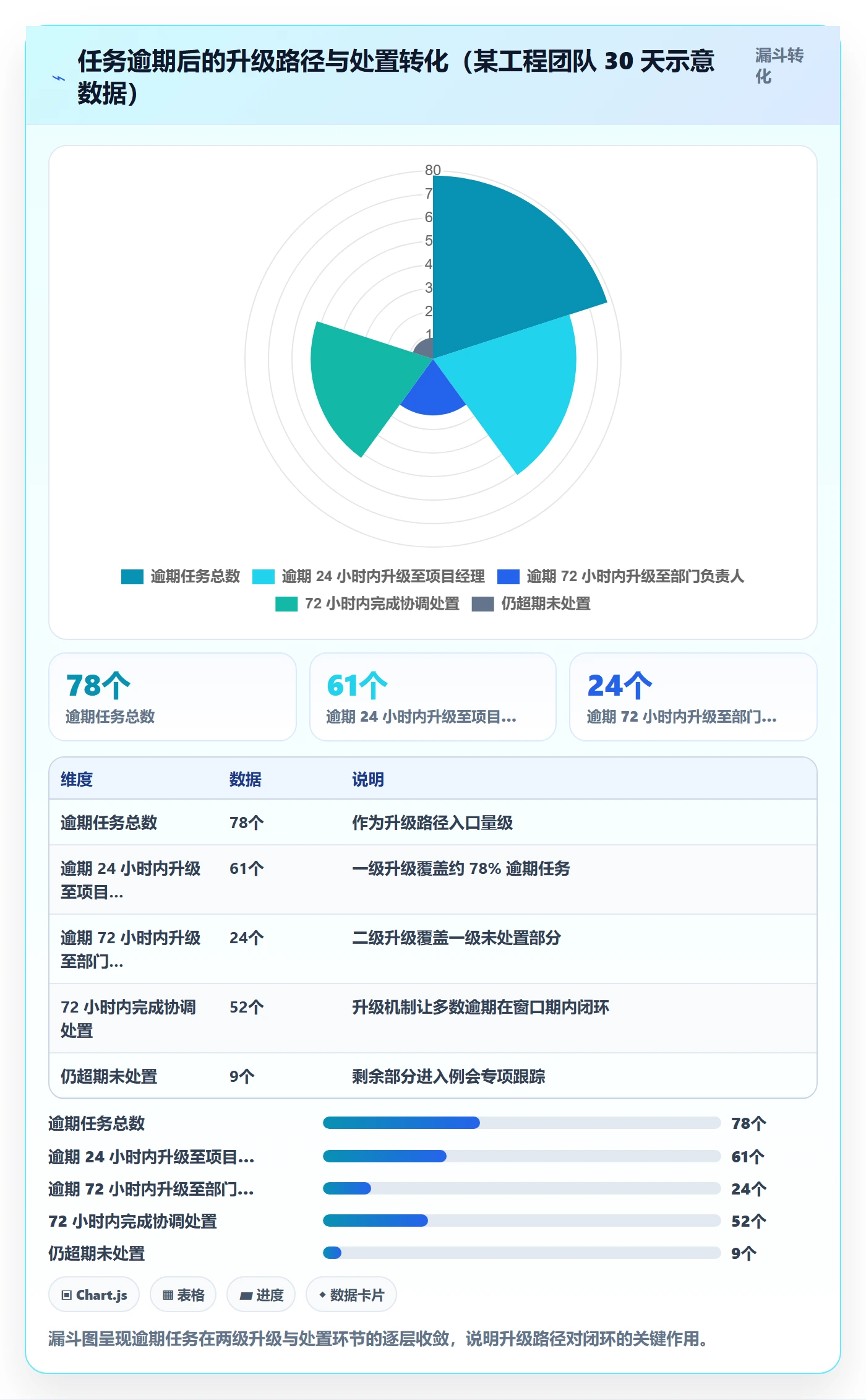

后来我帮他们补了一条规则:任务逾期超过 24 小时,自动升级给项目经理;超过 72 小时,升级给部门负责人。规则上线一个月后,关键节点逾期率从 31% 降到 14%。

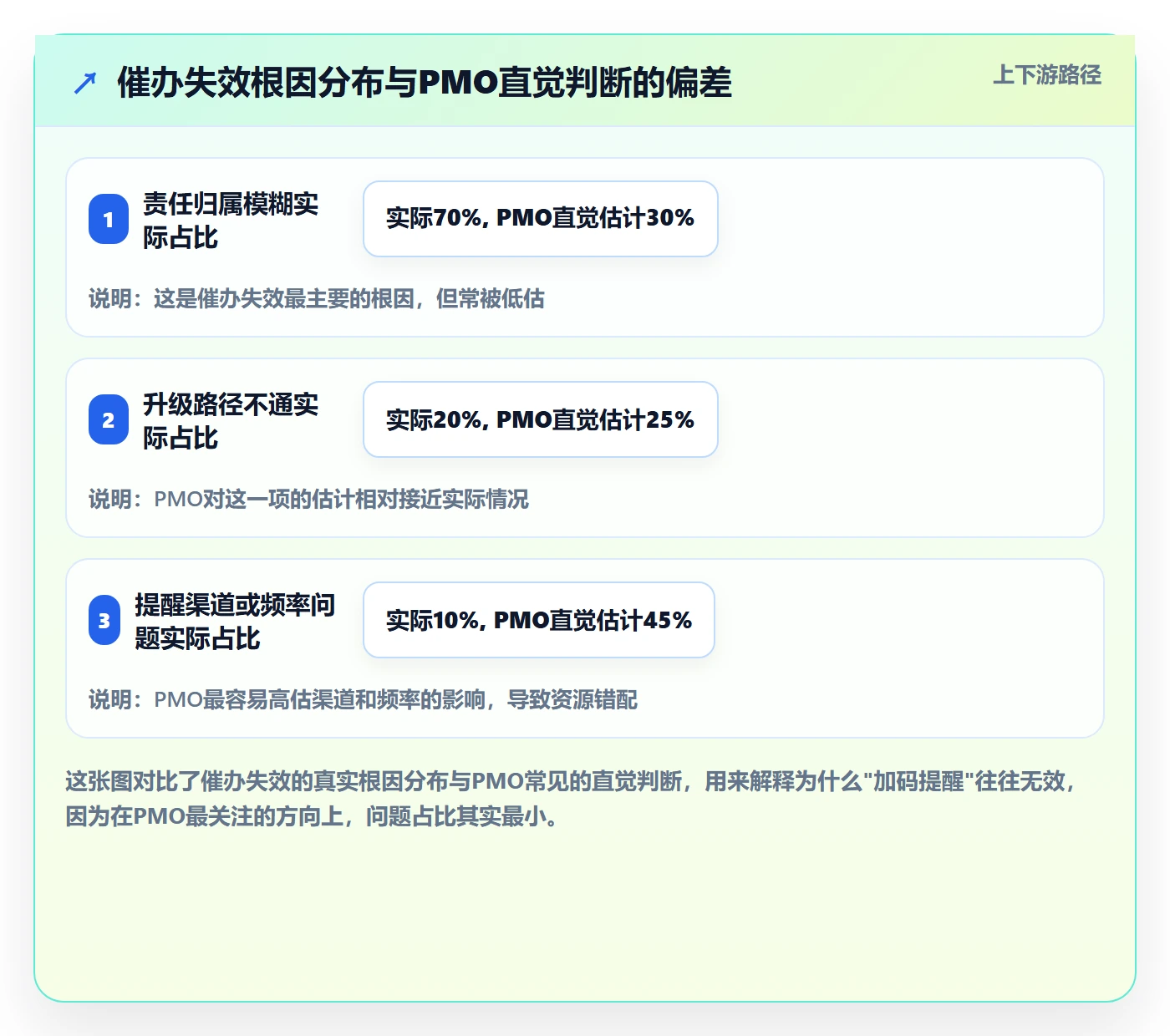

三、拆解常见误区:8 个高频翻车点

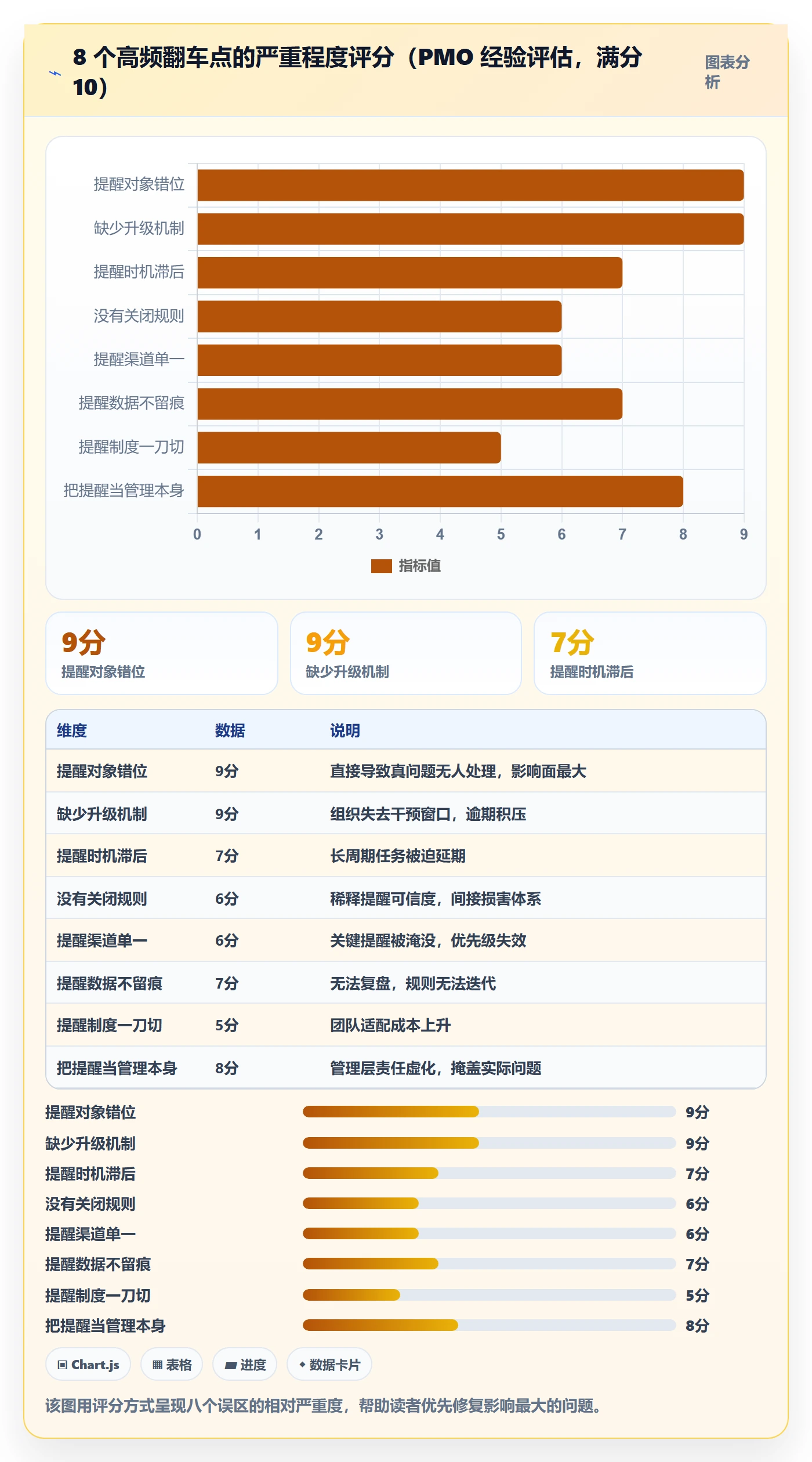

把上面三种场景往细粒度拆,就是 PMO 落地自动提醒时最常踩的坑。我按"现象,后果,修正建议"的结构列出 8 条,前 7 条是执行层,第 8 条是治理层。
1. 误区一:提醒对象只挂执行人
现象:提醒规则里接收人只有一个字段,填的都是任务执行人。
后果:上游依赖方、协同方、责任管理者全程无感,逾期无法在组织层面被感知。
修正建议:接收人拆成三层,执行人(日常动作)、协同人(依赖关系)、责任人(结果兜底)。三层对应不同触发时机。
2. 误区二:提醒时机只对齐截止日期
现象:提醒全部围绕"到期日"设计,提前 3 天、1 天、当天。
后果:对需要多日准备的任务,提前 1 天提醒已经太晚,执行人只能被迫延期。
修正建议:把提醒时机对齐"任务准备周期",长周期任务的第一次提醒应设在启动前的关键前置节点,而不是临近截止。
3. 误区三:缺少升级机制
现象:逾期后系统继续提醒执行人,不通知任何管理者。
后果:逾期从管理问题降级为个人问题,组织失去干预窗口。
修正建议:设置二级升级阈值,逾期 24 小时升给项目经理,72 小时升给部门负责人。
4. 误区四:没有提醒关闭规则
现象:任务完成后,部分周期性提醒仍在推送。
后果:无效提醒稀释注意力,执行人开始怀疑提醒可信度。
修正建议:任务状态变更为"完成/取消/挂起"时,自动关闭对应提醒规则。
5. 误区五:提醒渠道单一且不区分优先级
现象:所有提醒都走同一个 IM 群或同一种通知方式。
后果:关键提醒被日常提醒淹没,优先级无法体现。
修正建议:普通任务走群通知,关键节点走一对一提醒,紧急升级走电话或强提醒渠道。
6. 误区六:提醒数据不留痕
现象:提醒发出后没有记录提醒次数、响应动作、响应时长。
后果:PMO 无法复盘提醒是否有效,也无法优化规则。
修正建议:把提醒日志作为治理数据留存,至少记录发送时间、接收人、响应时间、响应结果。
7. 误区七:提醒制度一刀切
现象:研发、市场、交付用同一套提醒规则。
后果:不同工作节奏的团队被同一套节奏约束,必然有人觉得太吵、有人觉得太松。
修正建议:按任务类型(任务型、节点型、风险型、汇报型)分别设计提醒规则。
8. 误区八:把提醒当成管理本身
现象:管理层认为"提醒发了就等于管了",不再做例会复盘和人工干预。
后果:提醒成为管理层的免责工具,实际问题被系统性掩盖。
修正建议:提醒是触发机制,管理动作(复盘、协调、资源调配)必须跟上,否则提醒只是心理安慰。

四、专业判断逻辑:五要素制度框架
拆完误区,得给一套能落地的设计框架。我把它归纳为五个设计要素:触发条件、提醒节奏、升级路径、闭环标准、例外处理。下面逐条讲清楚,并配"错误示范 vs 正确做法"。
1. 要素一:触发条件
触发条件要回答"什么任务、在什么节点、触发给谁"。这里最容易犯的错是只按时间触发,不按任务类型触发。
我的建议是把任务分成四类,每类对应不同的触发逻辑:任务型按截止日触发,节点型按里程碑前置期触发,风险型按风险等级变化触发,汇报型按固定周期触发。
错误示范:"所有任务都是到期前 1 天提醒执行人。"
正确做法:"节点型任务按里程碑前置 5 个工作日提醒协同人;任务型任务按到期前 2 个工作日提醒执行人;风险型任务在等级从低升到中时即时提醒责任人。"
2. 要素二:提醒节奏
节奏包括频率、渠道、时间窗三个变量。频率原则是"够用就好",渠道原则是"分级匹配",时间窗原则是"避开非工作时段"。
我一般给团队的建议是:普通任务每个任务生命周期内不超过 3 次提醒;关键节点不超过 5 次;单日 18:00 之后的提醒默认延后到次日 9:00 发送,除非是紧急升级。
3. 要素三:升级路径
升级路径是提醒制度里最容易被省略、也最关键的一环。我建议至少设两级:一级在逾期 24 小时内升级给项目经理,二级在 72 小时内升级给部门负责人。
升级不是"打小报告",而是把问题从个人层面拉回组织层面,让资源协调和决策及时介入。这一点如果在制度里写不清楚,执行人会本能抵触升级机制。

4. 要素四:闭环标准
闭环标准要回答"什么算完成、谁来确认"。这里最忌讳的是"系统标记完成就算闭环",如果没人确认产出是否符合要求,闭环就是假的。
我的建议是双层闭环:执行人提交 → 责任人确认。责任人确认后系统才关闭提醒。这样做的好处是提醒的关闭动作和交付质量绑定,而不是和点击动作绑定。
5. 要素五:例外处理
制度必须给例外留口子,否则执行人会用"假装完成"来绕过制度。例外至少覆盖三类:合理延期、任务变更、任务取消。
- 合理延期:设置申请入口,延迟原因需责任人确认,系统自动顺延提醒节奏。
- 任务变更:变更影响提醒对象的,自动解除原接收人,重新分配新接收人。
- 任务取消:取消后立即关闭全部关联提醒,避免幽灵提醒。
五、案例与数据观察:PingCode 落地提醒制度的一种实现路径
框架讲完,我用一个具体的落地案例说明制度如何映射到工具。这里以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持 Jira 平滑迁移,是国产替代场景里比较常见的选择。我选它做案例不是因为它功能最全,而是因为它对"提醒 + 升级 + 闭环"这类治理动作的支持结构比较清晰,适合讲清制度到工具的映射逻辑。
1. 案例背景
这家企业约 350 人,硬件研发 + 软件配套两条线,项目数量常年维持在 40-60 个。改造前状态是:任务逾期率 31%,关键里程碑准时率 62%,PMO 每周花约 14 小时人工催办。
他们的问题是典型的"制度缺位 + 工具乱配":提醒规则全部挂在截止日期上,接收人只有执行人,逾期后无升级,闭环靠执行人自点完成。我们花了 3 周做制度设计,第 4 周开始映射到工具配置。
2. 制度到工具的映射动作
我梳理了 3 个关键映射动作,可以作为你落地的参照。
(1)把"三层接收人"映射到任务字段
在任务模板里增加"协同人"和"责任人"两个字段,与"执行人"并列。提醒规则的接收人不再写死,而是引用任务字段。这样下游依赖方和责任管理者会随任务自动进入提醒范围。
(2)把"两级升级"映射到规则触发条件
用逾期时长作为触发条件:逾期 24 小时触发一级升级,逾期 72 小时触发二级升级。升级动作是新增提醒对象 + 提升提醒渠道优先级,不是简单重发。
(3)把"双层闭环"映射到状态流转
任务状态从"进行中"到"已完成"之间增加"待确认"环节,责任人确认后才进入"已完成"。提醒规则的关闭条件绑定"已完成",避免自点完成绕过闭环。

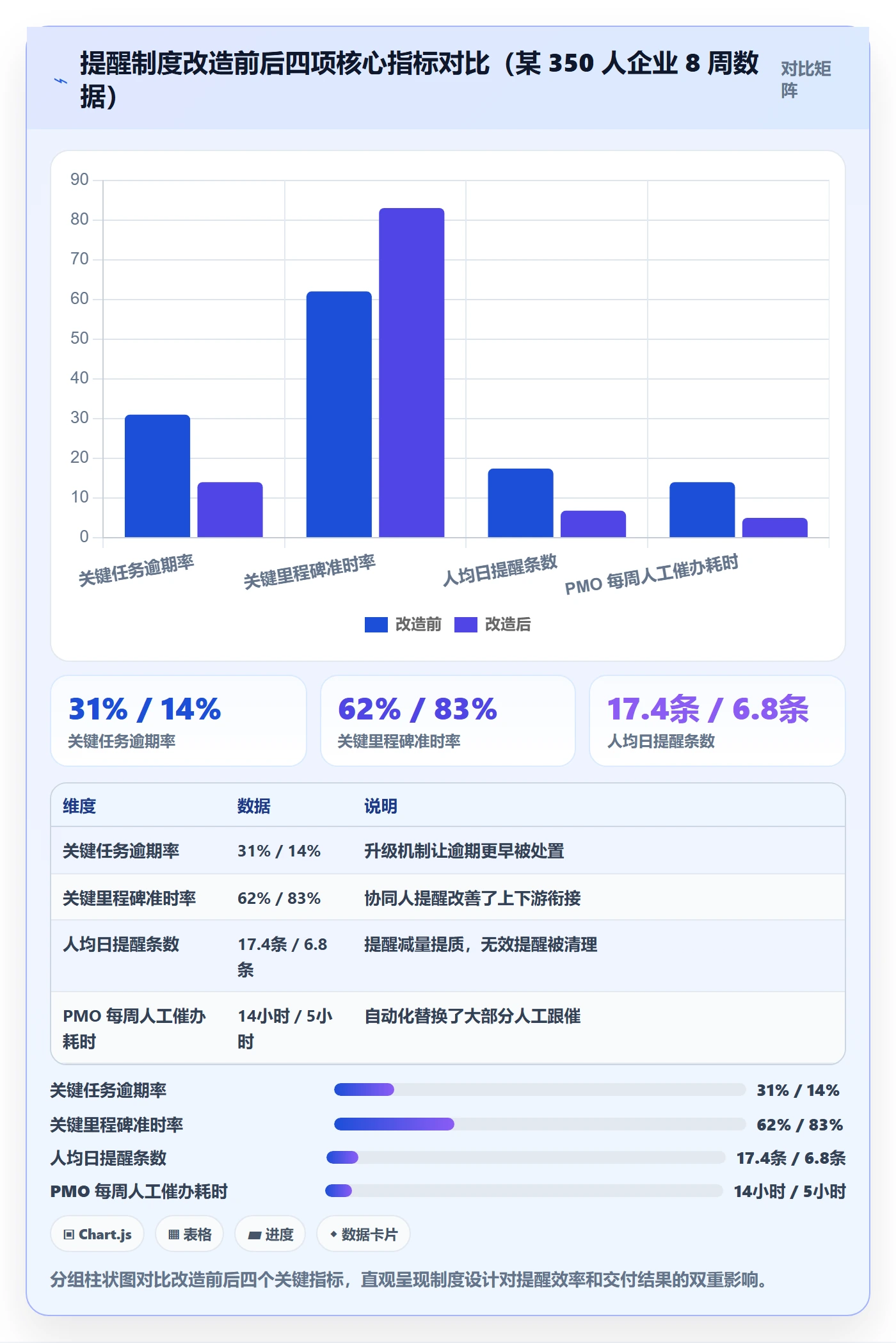

3. 改造后的数据观察
改造上线 8 周后,我拿到了这样一组数据(团队内部统计口径):关键任务逾期率从 31% 降到 14%,关键里程碑准时率从 62% 升到 83%,PMO 每周人工催办时间从 14 小时降到 5 小时,人均日提醒数从 17.4 条降到 6.8 条。
特别值得说的是提醒量下降这个数据。制度化不是让提醒变多,而是让提醒变准。人均日提醒从 17.4 降到 6.8,同时逾期率腰斩,这个组合本身就说明之前的提醒大部分是无效的。

4. 一个容易被忽略的发现

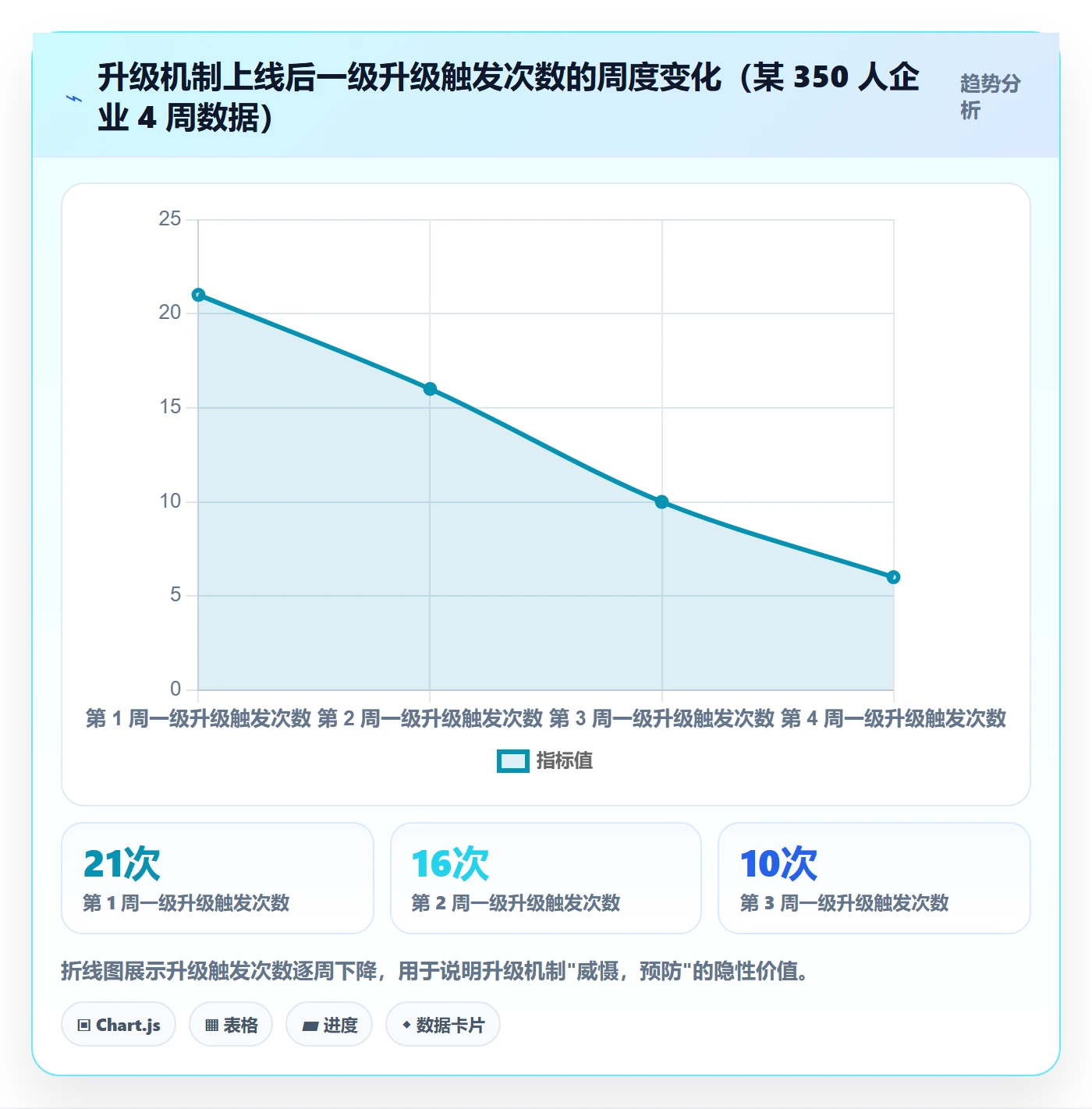

改造第 3 周,我注意到一个反直觉现象:升级机制上线后,一级升级的触发次数反而持续下降,从第 1 周的 21 次降到第 4 周的 6 次。
原因不是提醒失效了,而是执行人知道逾期一定会被升级,反而提前处理了。这说明升级机制的价值一部分在于"被触发时的处置",更大一部分在于"因为存在而避免了触发"。

六、不同情况下的行动建议

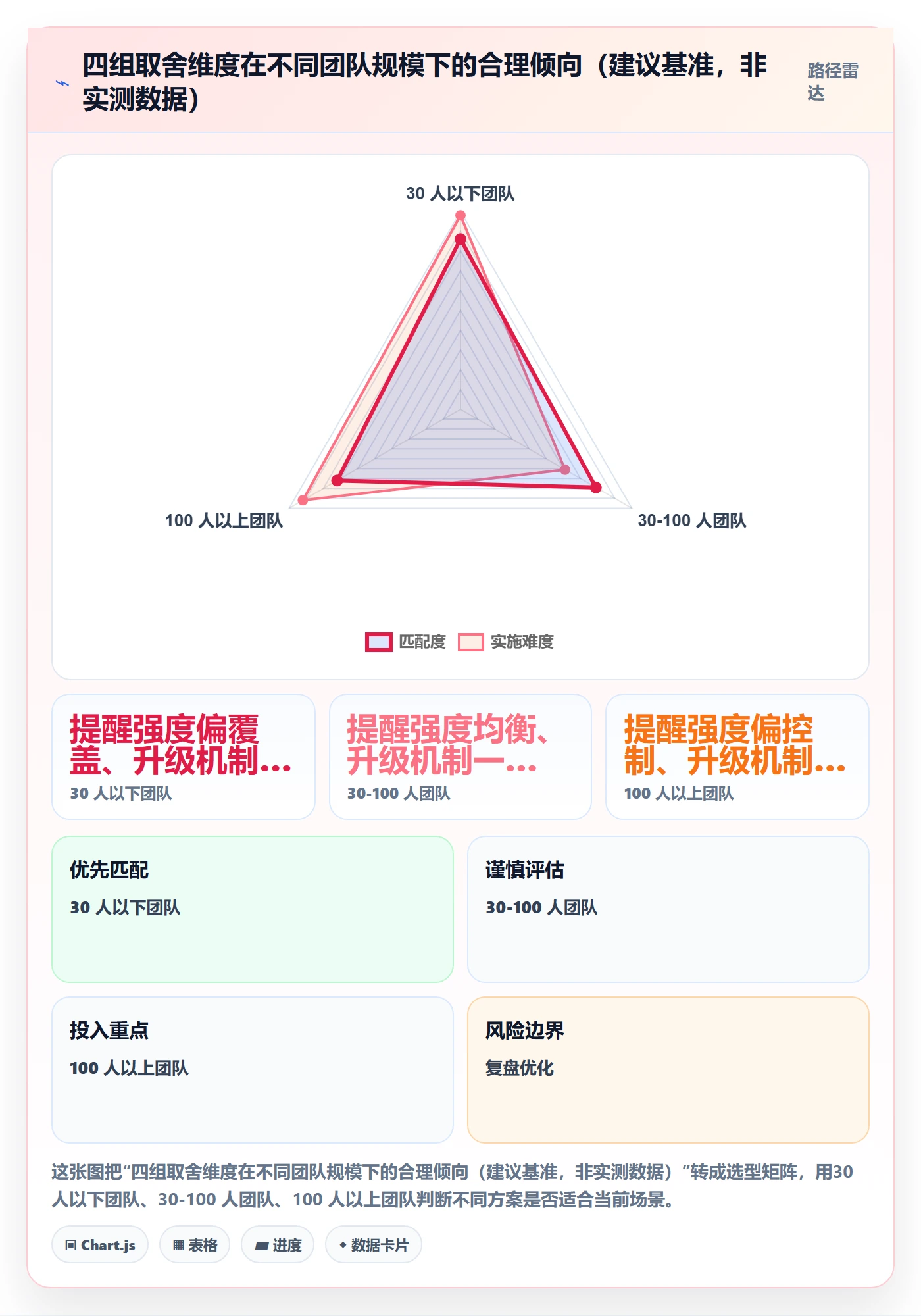

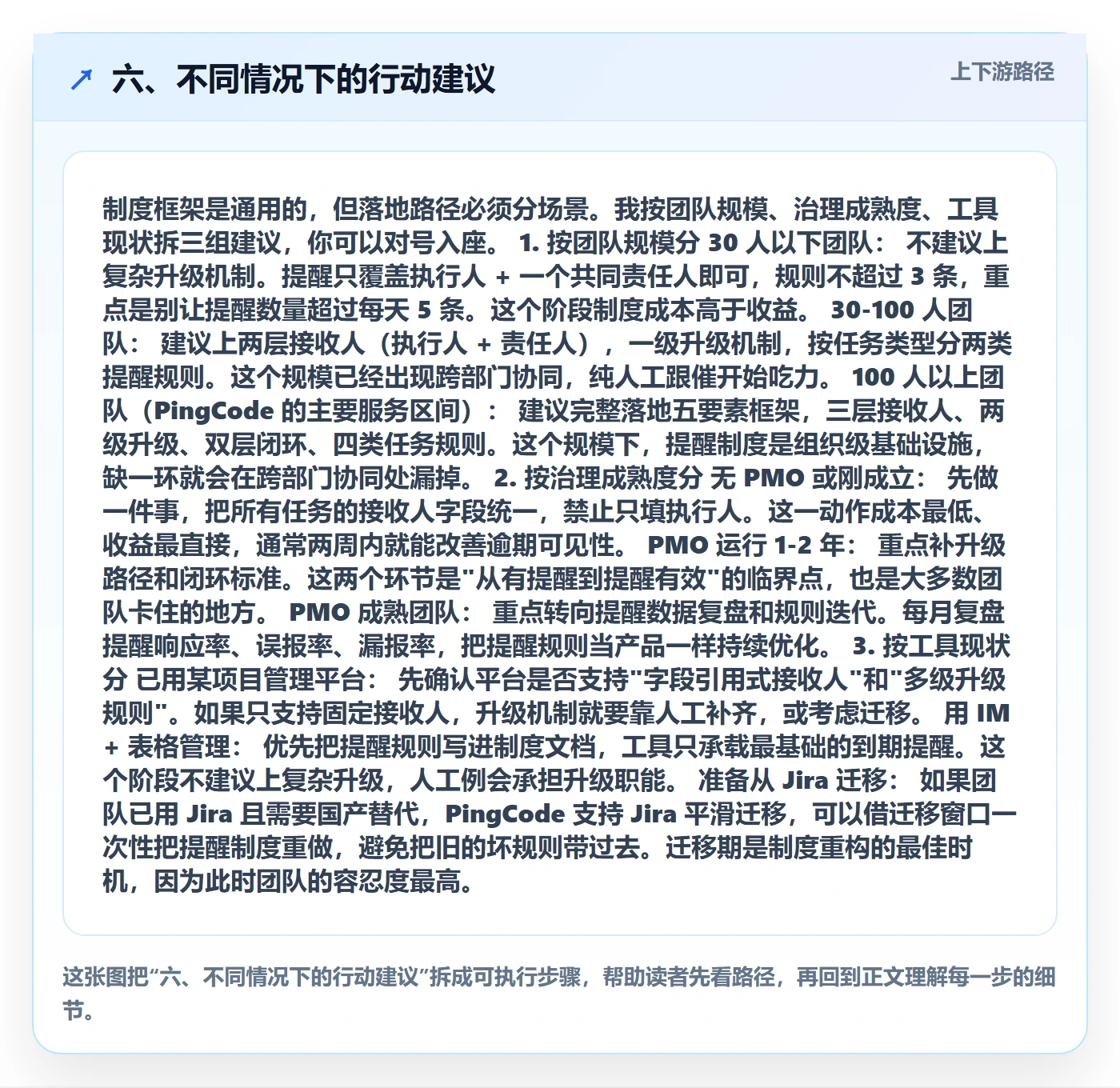

制度框架是通用的,但落地路径必须分场景。我按团队规模、治理成熟度、工具现状拆三组建议,你可以对号入座。
1. 按团队规模分
30 人以下团队:不建议上复杂升级机制。提醒只覆盖执行人 + 一个共同责任人即可,规则不超过 3 条,重点是别让提醒数量超过每天 5 条。这个阶段制度成本高于收益。
30-100 人团队:建议上两层接收人(执行人 + 责任人),一级升级机制,按任务类型分两类提醒规则。这个规模已经出现跨部门协同,纯人工跟催开始吃力。
100 人以上团队(PingCode 的主要服务区间):建议完整落地五要素框架,三层接收人、两级升级、双层闭环、四类任务规则。这个规模下,提醒制度是组织级基础设施,缺一环就会在跨部门协同处漏掉。
2. 按治理成熟度分
无 PMO 或刚成立:先做一件事,把所有任务的接收人字段统一,禁止只填执行人。这一动作成本最低、收益最直接,通常两周内就能改善逾期可见性。
PMO 运行 1-2 年:重点补升级路径和闭环标准。这两个环节是"从有提醒到提醒有效"的临界点,也是大多数团队卡住的地方。
PMO 成熟团队:重点转向提醒数据复盘和规则迭代。每月复盘提醒响应率、误报率、漏报率,把提醒规则当产品一样持续优化。
3. 按工具现状分
已用某项目管理平台:先确认平台是否支持"字段引用式接收人"和"多级升级规则"。如果只支持固定接收人,升级机制就要靠人工补齐,或考虑迁移。
用 IM + 表格管理:优先把提醒规则写进制度文档,工具只承载最基础的到期提醒。这个阶段不建议上复杂升级,人工例会承担升级职能。
准备从 Jira 迁移:如果团队已用 Jira 且需要国产替代,PingCode 支持 Jira 平滑迁移,可以借迁移窗口一次性把提醒制度重做,避免把旧的坏规则带过去。迁移期是制度重构的最佳时机,因为此时团队的容忍度最高。

七、不同情况下的取舍:没有万能提醒制度
最后讲取舍。很多 PMO 想找一套"最佳提醒制度"直接套用,我的判断是:提醒制度没有最优解,只有和团队节奏匹配的合理解。下面按几组常见矛盾给出取舍原则。
1. 提醒强度:控制频率 vs 保证覆盖
频率低则覆盖不足,频率高则注意脱敏。取舍原则是把频率留给关键任务,把覆盖交给升级机制。即:关键任务可以多提醒几次,普通任务只提醒 1-2 次,但所有任务都纳入升级路径。用升级机制补覆盖,而不是用高频提醒补覆盖。
2. 升级机制:威慑力 vs 组织摩擦
升级机制越严格,威慑力越强,但可能引发执行人对"被升级"的抵触,甚至出现"为了不被升级而虚报完成"。取舍原则是升级对象必须是任务和节点,不是个人。制度语言写成"该节点逾期已升级",而不是"某某逾期未完成"。让升级指向问题,不指向人。
3. 闭环标准:严格确认 vs 流程负担
双层闭环更严谨,但增加责任人确认负担。取舍原则是关键节点强制双层闭环,普通任务可单层闭环。把确认成本花在真正影响交付质量的任务上。
4. 工具投入:功能完备 vs 落地速度
功能越完备的工具规则引擎越复杂,配置和培训成本越高。取舍原则是先用制度跑通一条最小可用提醒链路,再考虑功能扩展。不要为了用满平台功能而上复杂规则,规则数量本身也是一种负担。

5. 一个我的个人取舍倾向
如果只能给一条取舍建议,我会说:宁可提醒少一点,也要把升级和闭环做扎实。提醒少带来的风险是"漏提醒",靠人的经验还能兜住;升级和闭环缺失带来的风险是"问题不可见",任何个人经验都兜不住。
PMO 的价值不在于让提醒发得更勤,而在于让问题更早、更清晰地暴露在组织面前。自动提醒只是实现这个目标的工具之一,制度才是那个真正决定成败的变量。

八、下一步怎么做:从今天开始的 5 个动作
读完这篇文章,你不需要立刻重构整个 PMO 体系。我建议按下面的顺序,用最小成本先跑通一条链路。
- 本周内:把当前所有提醒规则导出,统计人均日提醒条数。如果超过 10 条,先做合并去重。
- 两周内:给任务模板补上"责任人"字段,把提醒接收人从"只填执行人"改成"执行人 + 责任人"。
- 一个月内:上线一级升级规则,阈值设 24 小时,升级对象是项目经理。
- 两个月内:把任务状态流转加上"待确认"环节,提醒关闭条件绑定最终完成状态。
- 三个月后:做一次提醒数据复盘,重点看响应率、误报率、升级触发次数三个指标,据此调整规则。
如果你所在的团队超过 100 人且正在做工具替换,可以把这套制度设计放进迁移项目里一起做。比如从 Jira 迁到 PingCode 这类支持平滑迁移的平台时,借迁移窗口重置提醒规则,比在旧规则上修补要省力得多。
回到开头那家硬件研发企业:他们最终没有换工具,只是把提醒制度重做了一遍。三个月后关键节点逾期率稳定在 15% 以内,PMO 团队从"催办机器"变回了真正的治理角色。任务提醒自动提醒教程的核心,从来不是教你怎么配提醒,而是教你怎么设计一套让提醒有意义、有人管、有闭环的制度。把这句话记住,比收藏任何一份配置截屏都更有用。

常见问题解答(FAQ)
1. 任务自动提醒到底该设置在任务开始前还是截止前?时间点怎么定才不踩坑?
我们团队之前用某项目管理平台做任务管理,提醒设的是截止前1天,结果执行人当天才看到,反馈说根本来不及处理,项目还是延期了。我就很困惑,提醒到底是提前量不够,还是设错了时间点?
判断依据是任务类型的处理周期,而不是统一提前量。正确做法是分两类设置:一是节点型提醒,比如评审、交付、上线,这类要按“前置准备时长”倒推,例如需要2天准备就设截止前2个工作日提醒,并同步给准备人而非仅负责人;二是任务型提醒,适合设在任务开始日的前一天,用来触发启动动作,而不是等到截止才提醒。
经验口径是:提醒时间点应落在“还能改变结果”的窗口内,如果收到提醒时只剩执行时间、没有调整时间,就说明提前量设晚了。建议先统计近3个月任务从提醒到实际完成的平均耗时,用这个耗时作为提前量基准,再按任务复杂度分档,而不是全公司一个默认值。
2. 提醒发给谁才算对?为什么提醒了负责人还是没人推进?
我们PMO发的提醒基本都只@任务负责人,但实际卡住往往是因为依赖方没交东西,负责人也没办法推进。我一直在想,是不是提醒对象从一开始就设计错了,可又不知道应该发给谁才合理。
核心原则是:提醒要发给“当前能推动任务前进的人”,而不是名义上的负责人。可执行做法是按任务状态动态切换提醒对象。任务处于待启动状态时,提醒执行人;处于等待依赖状态时,提醒依赖提供方,并抄送负责人;处于待确认状态时,提醒验收人;只有进入逾期状态才升级提醒到负责人及其上级。
判断依据是责任与卡点的对应关系,谁卡住就提醒谁,否则负责人收到提醒也只能转发,反而多一层损耗。建议在任务模板里增加“当前卡点方”字段,提醒规则绑定这个字段而不是固定绑定负责人,这样提醒才有推动力。
3. 提醒频率设多少合适?为什么提醒越多大家反而越不理?
我们一开始怕大家忘记,设置了每天上午和下午各提醒一次,结果不到两周,群里和系统通知就没人看了,有人直接屏蔽。我特别想知道,提醒频率到底有没有一个相对合理的区间,怎么避免提醒疲劳?
提醒频率过高的直接后果是通知贬值,接收者会形成“反正还会再提醒”的心理,响应率反而下降,这是实践中的普遍规律,不是越勤越好。可执行做法是设三档节奏:正常推进阶段每个任务每周最多1次汇总提醒,临近关键节点时每天1次,逾期后才升级为每日提醒加人工跟进。
判断依据是提醒应当携带新信息,如果这次提醒和上次内容完全一样,就说明频率过高。建议把同一任务的提醒合并成一条汇总消息,按人聚合而不是按任务逐条推送,并设置静默时段,避免非工作时间推送。上线后观察两周,如果提醒打开率低于50%,就应下调频率而不是继续加提醒。
4. 自动提醒要不要设置关闭和升级规则?不设会出什么问题?
我们现在的提醒只会一直发,任务完成了有时候还在提醒,逾期了也只是继续发同样的通知,没有任何变化。我在想是不是缺少关闭和升级机制,但又担心加太多规则会让制度变复杂、执行不下去。
关闭规则和升级规则是提醒制度能否闭环的两个关键开关,缺失会导致两个后果:一是任务完成后仍被提醒,削弱通知可信度;二是逾期后提醒强度不变,问题被长期搁置。可执行做法是:关闭规则绑定“闭环标准”,即任务状态变为已完成且经指定验收人确认后,系统自动停止该任务所有后续提醒;
升级规则按逾期时长设阶梯,例如逾期1天提醒负责人,逾期3天提醒负责人加项目上级,逾期5天进入项目例会通报。判断依据是提醒强度应与风险等级同步上升。规则数量不必多,一个关闭条件加两到三级升级即可,先在小范围试点跑通,再全量推广,避免一次性设计过于复杂导致无人遵守。
核心关键词
文章包含AI辅助创作:任务提醒自动提醒教程:PMO制度设计,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/441698
读者评论
文章一针见血,我们公司就是提醒轰炸导致集体脱敏。之前每天几十条提醒,后来大家都当背景音乐了。按照文中的建议压缩提醒数量并补上升级机制后,关键任务完成率确实有明显提升,但前提是PMO得先有话语权。
升级机制是关键,但现实中往往卡在部门负责人不买账。我们试过逾期72小时升级给部门负责人,结果领导觉得被‘打小报告’,反而怪PMO多事。建议增加一段:升级前如何与管理者对齐预期,否则制度落地会受阻。
提醒制度一刀切确实是个大问题。我们是软件研发和硬件交付混编团队,用同一套提醒规则,研发嫌吵、交付嫌松,PMO两头受气。按任务类型分别设计提醒规则听起来很理想,但实际操作需要工具支持多套规则,成本不低。
提醒数据留痕这点太重要了。之前我们PMO复盘全靠回忆和零散截图,根本说不清提醒到底有没有用。后来把日志存下来分析,才发现60%的提醒发给了不相关的人。有了数据,优化规则才有依据,也更容易说服领导支持改革。
