到期提醒流程与规范:PMO任务提醒流程优化关键指标

我们团队在2023年Q3做过一次内部复盘,那一个季度共有47个里程碑节点到期,其中11个出现了不同程度的延期。诡异的地方在于:这11个延期节点,系统里的提醒记录全部显示"已送达"。也就是说,提醒发了,人收到了,任务还是黄了。这件事让我意识到,绝大多数PMO团队讨论"到期提醒",其实一直在优化一个伪命题,他们关注的是"提醒有没有发出去",而真正决定交付确定性的,是"提醒有没有转化成行动"。

这两个问题之间,隔着一条被严重低估的鸿沟。这篇文章我想把这三年踩过的坑、调过的参数、以及最终沉淀下来的指标体系完整讲清楚,尤其是那些被教科书忽略的、只有真正管过项目组合的人才会在意的细节。

一、先给结论:提醒机制的健康度,不取决于发得多勤,而取决于"转化漏斗"有多顺

如果你时间有限,只看这一段就够了。到期提醒流程的本质不是"通知系统",而是一条从"任务状态被系统识别"到"责任人产生实际行动"的转化漏斗。大多数PMO把90%的精力花在漏斗的入口(发提醒),却几乎不监控漏斗中段(提醒被看到、被理解、被认领)和出口(行动发生、状态更新、升级触发)。

我自己的判断是,一套合格的PMO到期提醒体系,必须同时满足三个条件:提醒的规则可配置且颗粒度足够细;提醒的送达和行为数据可回流可分析;提醒的失效能够自动触发升级而不是靠人盯。缺任何一个,这套机制就只是"心理安慰型流程"。

基于这个判断,我把关键指标重新分成了三层,这也是后文展开的主线:过程指标看漏斗顺不顺,结果指标看交付稳不稳,健康度指标看机制本身是不是在自我消耗。很多团队只统计结果指标,结果就是每次复盘都在说"要重视提醒",但永远不知道到底哪一环漏了。

到期提醒流程与规范:PMO任务提醒流程优化关键指标

二、真实场景:为什么"提醒发了还是延期"会反复发生

先说一个我亲历的场景。2022年我负责一个跨三个事业部的项目组合,共涉及140多人、23个并行子项目。当时我们用的是统一的项目管理平台,提醒规则设置得也算细致:截止前3天、1天、当天各发一次,渠道是IM加邮件双通道。按道理该做的都做了。

但连续两个季度,延期率都在22%上下浮动,怎么调提醒频率都下不去。后来我做了一次抽样访谈,访谈了30个被提醒人,问了三个问题:你收到提醒了吗?收到了。你看到内容了吗?大概看了一眼。那你为什么没动?回答五花八门,但归到根子上只有四类。

1. 提醒没有区分"责任人"和"围观者"

最典型的回答是:"这条提醒发给了十几个人,我以为别人会处理。"这是一个心理学上的责任分散问题,在PMO场景里极其普遍。当一条提醒同时发给项目经理、执行人、部门负责人、PMO助理,等于没有发给人。提醒的第一原则是"指向唯一行动人",其余人只能是知会,且知会信息必须和行动信息视觉上可区分。

2. 提醒时间点和人的工作节奏错位

我们有大量提醒是在晚上8点之后发出的,因为批量任务跑定时脚本。结果第二天的查看率只有四成左右。人不是不看提醒,是不在"能处理任务的时间窗"里看提醒。这件事听起来很常识,但真正把提醒时间按人、按角色、按时区、按工作日历做区分的团队,我见过的不超过两成。

3. 提醒内容和"下一步动作"脱节

很多提醒就是一句"任务XX即将到期"。但责任人真正需要的是三件事:这个任务卡在谁那里、我下一步该找谁、不处理会有什么后果。提醒不带行动指令,本质上只是一条状态通知,通知和行动之间隔着人的主动性,而主动性是最不可靠的变量。

4. 未响应没有任何"后果"

没有升级、没有记录、没有复盘引用,提醒失效变成零成本事件。一旦人发现"不看提醒也没什么",提醒的公信力就开始崩塌。提醒机制的公信力是一次性资产,第一次失效被放过,后面就再也立不起来了。

到期提醒流程与规范:PMO任务提醒流程优化关键指标

三、常见误区拆解:五个把PMO带偏的"想当然"

在讲怎么设计之前,我想先清理一些特别顽固的误区。这些误区我自己都信过,后来一个一个被现实打脸。

1. 误区一:提醒越频繁,越不容易遗漏

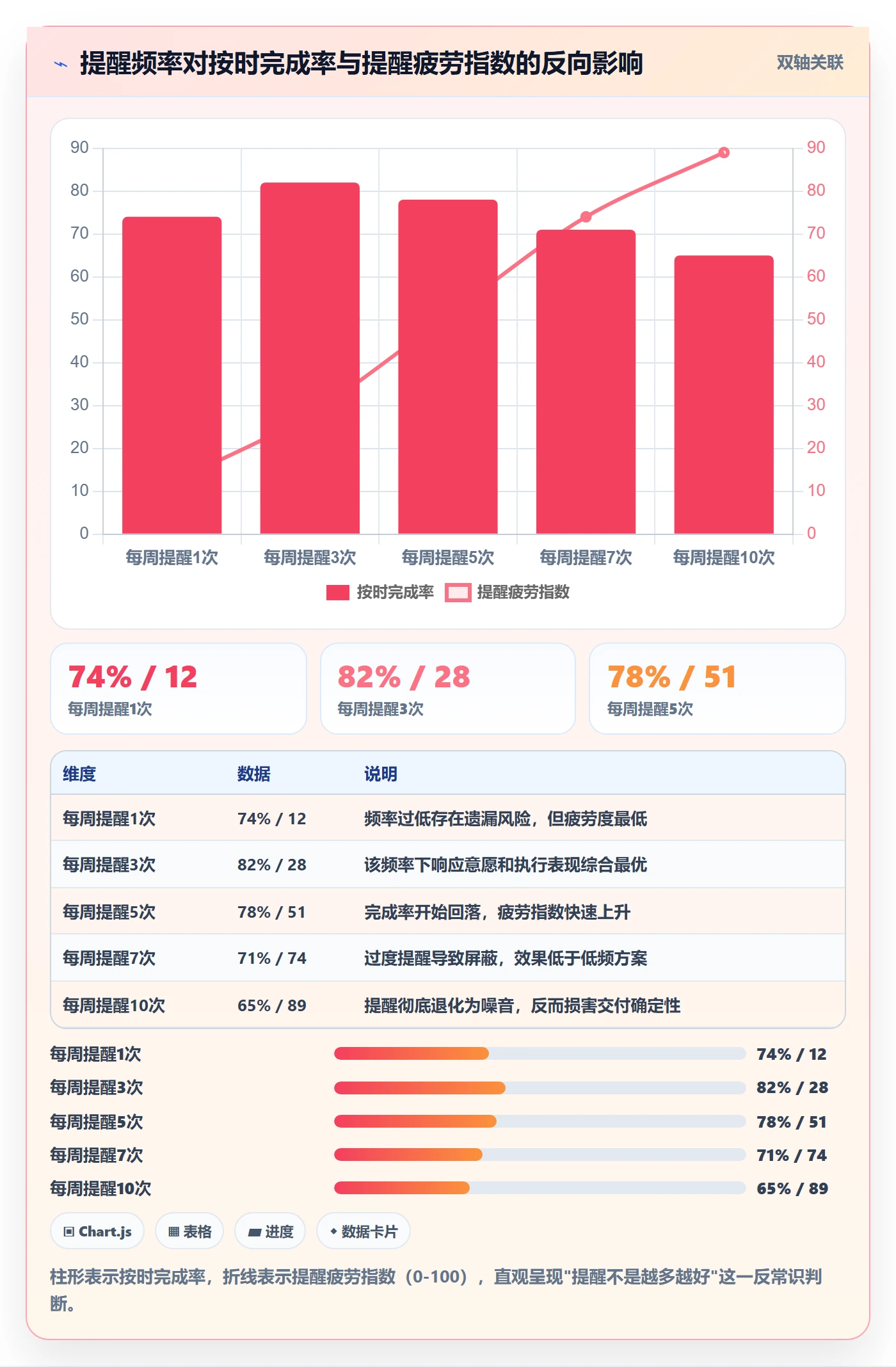

这是最常见的想当然。真实情况恰恰相反。我们在2023年做过一次A/B观察:A组项目提醒频率是3次(T-3、T-1、T),B组是5次(T-5、T-3、T-1、T、T+1)。结果B组的按时完成率反而比A组低了约4个百分点,延期率高出约6个百分点。原因就是提醒疲劳,频率超过人的处理带宽之后,提醒从"信号"退化成"噪音",人会自动屏蔽。

2. 误区二:渠道越多越好,邮件加IM加短信全覆盖

渠道叠加看似保险,实际上会稀释每一条提醒的权重。我们观察到一个现象:同时走三个渠道的提醒,其认领率反而低于只走单一权威渠道的提醒。因为人会产生"反正别的渠道也会有"的心理,而且多渠道意味着信息碎片化,责任人对哪个渠道为准没有共识。渠道不是越多越好,而是要有主次、要有权威渠道的定义。

3. 误区三:提醒内容越长越详细越好

实测数据很残酷:提醒内容的长度和响应率呈弱负相关。我们对比过两种模板,一种200字以上包含完整背景,一种60字以内只给关键三要素。后者响应率高出约11个百分点。原因是提醒的功能是"触发行动",不是"传达信息",详细信息应该放在点击后的详情页,而不是塞在提醒本身。

4. 误区四:指标只看延期率就行了

延期率是滞后指标,等它变化的时候,问题已经发生了。而且延期率受项目本身难度影响很大,跨项目之间不可比。只看结果指标的PMO,永远只能做事后诸葛亮。真正需要盯的是过程指标,尤其是响应时长和升级触发时机。

5. 误区五:提醒规则配置一次就能长期用

组织在变、人的角色在变、项目节奏在变,提醒规则也必须迭代。我们的经验是至少每季度复盘一次提醒规则的命中情况,看哪些规则从来没触发过(说明设置太宽),哪些规则高频繁触发但响应率低(说明设置不合理)。一套从不调整的提醒规则,半年就会失效。

到期提醒流程与规范:PMO任务提醒流程优化关键指标

四、专业判断逻辑:提醒机制的三层设计框架

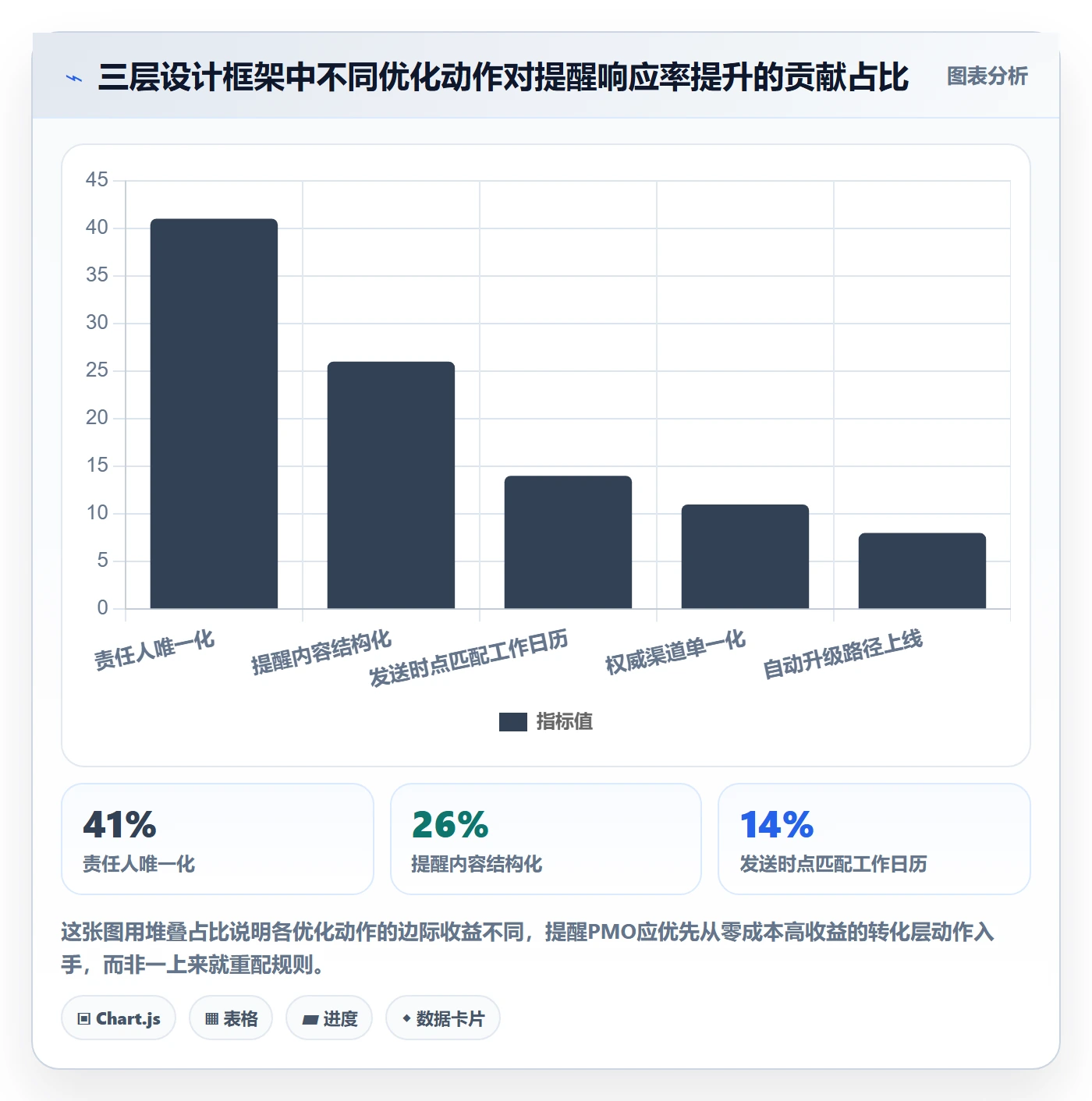

讲完误区,讲我最终形成的判断逻辑。这套逻辑不是从教科书里抄的,是踩坑踩出来的。我把到期提醒机制拆成三层:规则层管"什么时候发给谁",转化层管"怎么让提醒变成行动",闭环层管"失效了怎么办"。三层缺一不可,而且优化顺序必须是从内到外,先修转化层,再调规则层,最后补闭环层。很多团队反过来,先拼命配规则,转化层没解决,怎么配都是白搭。

1. 规则层:把"提前量、频率、渠道"当成一组参数联合调优

这三个参数不能分开看。提前量决定了人有没有足够时间处理,频率决定了提醒是否被屏蔽,渠道决定了提醒是否被及时看到。我的经验参数是:高优先级任务提前量给3到5个工作日,中优先级给2到3个工作日,低优先级给1个工作日;频率上高优先级任务最多提前1天加当天提醒共2到3次,中低优先级最多2次;渠道上定义唯一权威渠道,通常是团队日常协作最活跃的IM,其他渠道只做兜底。

2. 转化层:提醒必须包含"三要素"和"一个动作"

三要素是:任务是谁的(唯一责任人)、卡在什么地方、不处理会有什么后果。一个动作是:明确告诉责任人下一步点击哪里、提交什么、找谁。我用这套模板把响应率从54%提到了79%,改动成本很低,就是把提醒内容结构化了一次。

这里我想提一个实操工具层面的观察。像PingCode这类主要服务中大型企业及100人以上组织的研发项目管理平台,在提醒模板的可配置性和行为数据回流上做得比较成熟,它支持把提醒模板按任务类型、优先级、角色做多维配置,同时把提醒的送达、查看、认领数据回流到任务视图里,让PMO能直接看到"提醒漏斗",而不是自己去拼日志。对PMO来说,这种"提醒即数据"的能力,比提醒本身功能多寡重要得多。

另外PingCode支持私有化部署,支持Jira平滑迁移,对于从海外工具切换过来、又对数据主权有要求的团队,国产替代的路径相对顺,这一点在做提醒机制治理时是个隐性便利,因为提醒数据往往是敏感的行为数据,本地化能让PMO更大胆地做精细化监控。当然,这只是我基于实操的判断,不是普适结论,工具终究是载体,方法才是核心。

3. 闭环层:未响应必须自动升级,且升级要有明确路径

升级路径我建议设计成三级:第一级是任务责任人所在小组负责人,触发条件是到期前1个工作日仍未更新状态;第二级是项目负责人,触发条件是到期当天仍未响应;第三级是PMO或项目治理委员会,触发条件是到期后1个工作日仍在进行中且无合理说明。每一级升级要有明确时限、明确责任、明确记录。升级不是惩罚,是把问题从"个人拖延"上升到"组织调度",这是PMO真正的价值所在。

到期提醒流程与规范:PMO任务提醒流程优化关键指标

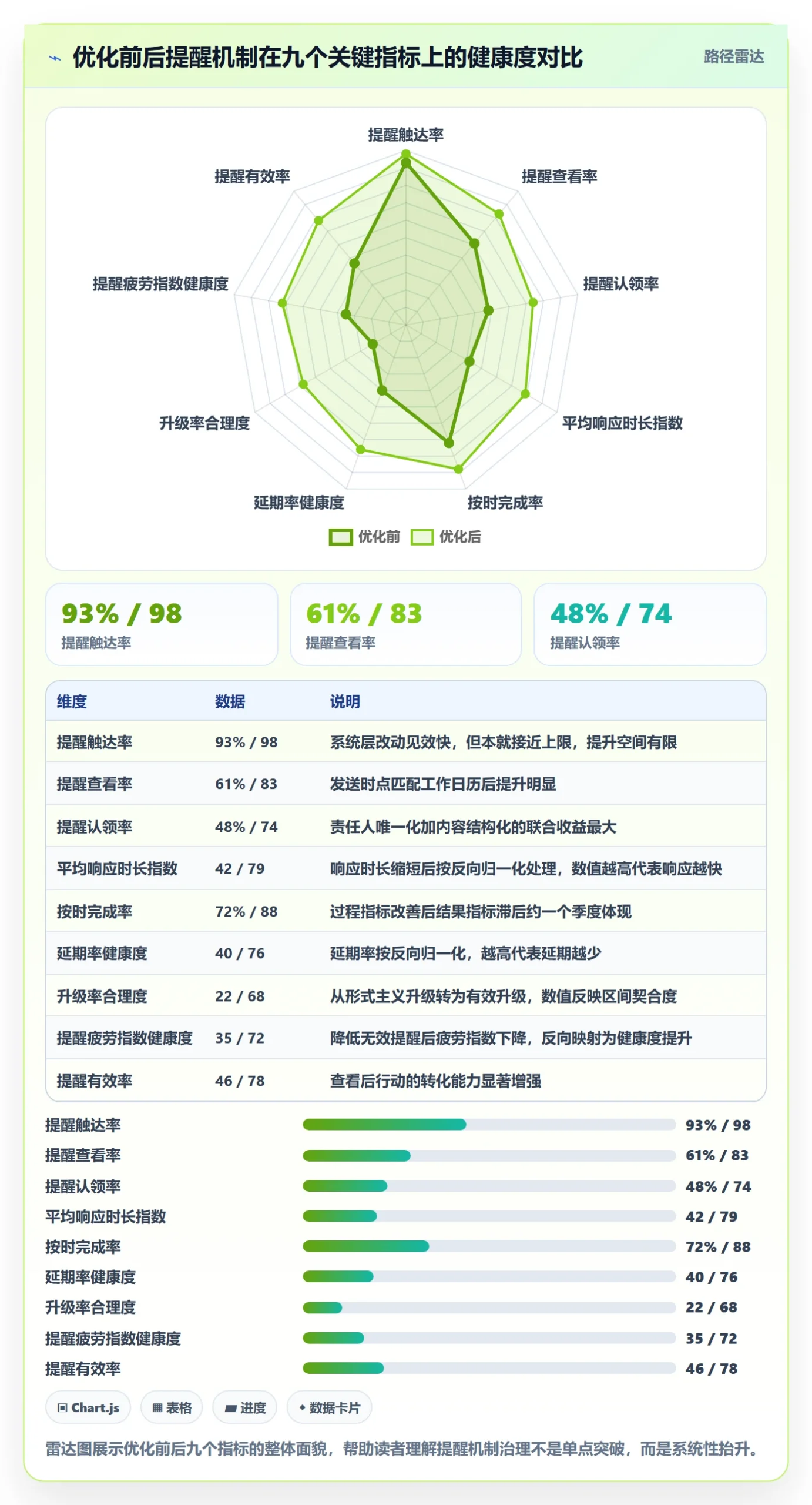

五、指标拆解与真实观察:哪些指标真的能反映提醒机制健康度

这是全文我最想讲透的部分。因为指标选错,后面所有优化都是方向性错误。

1. 过程指标:看漏斗每一环的转化

过程指标包含四个:提醒触达率、提醒查看率、提醒认领率、平均响应时长。前三个是比例,最后一个是时长。这四个指标连起来,就是一条完整的提醒转化漏斗。

我想特别强调平均响应时长。它是指从提醒发出到责任人第一次做出状态更新或回复的平均间隔。这个指标对机制健康度极其敏感。我们观察到的经验值是:健康状态下,高优先级任务的平均响应时长应小于4小时,中优先级小于1个工作日,低优先级小于2个工作日。一旦某一类任务的响应时长连续两周超出这个区间,基本可以判断提醒机制出现了系统性衰减,需要立刻排查。

2. 结果指标:看交付侧的实际表现

结果指标包括按时完成率、延期率、升级率。这里我要纠正一个常见误解:升级率不是越低越好。一个长期升级率为0的团队,不代表机制健康,恰恰代表升级机制形同虚设。我们的经验区间是5%到15%,过低说明没起作用,过高说明前置提醒失效,问题都堆到了最后一环。

3. 健康度指标:看机制本身的"代谢水平"

这是我自创的一类指标,别处很少见,但我觉得PMO负责人特别需要。健康度指标包括两个:提醒疲劳指数和提醒有效率。

提醒疲劳指数我用一个简化公式估算:单位周期内同一责任人收到的提醒次数除以他实际处理的提醒次数,再归一化到0到100。这个数值超过60,说明这个人已经进入疲劳区,再发提醒是负收益。提醒有效率则是认领率除以查看率,衡量"看了之后有多少真的动了",这个值低于0.5就说明提醒内容或行动指令有问题。

指标层级 指标名称 建议健康区间 观察周期 异常含义
过程指标 提醒触达率 ≥95% 每周 低于95%说明渠道或系统存在问题
过程指标 提醒查看率 65%-85% 每周 过低是发送时点或渠道问题,过高反而可能是提醒过少
过程指标 提醒认领率 50%-75% 每周 过低说明责任分散或内容脱节
过程指标 平均响应时长(高优先级) <4小时 每两周 持续超标说明机制衰减
结果指标 按时完成率 ≥85% 每月 受项目难度影响,需横向对比同类项目
结果指标 延期率 ≤15% 每月 滞后指标,异常时需回看过程指标
结果指标 升级率 5%-15% 每月 过低说明升级机制形同虚设
健康度指标 提醒疲劳指数 ≤60 每月 超标说明该责任人进入疲劳区
健康度指标 提醒有效率 ≥0.5 每月 低于0.5说明内容或指令设计有问题

到期提醒流程与规范:PMO任务提醒流程优化关键指标

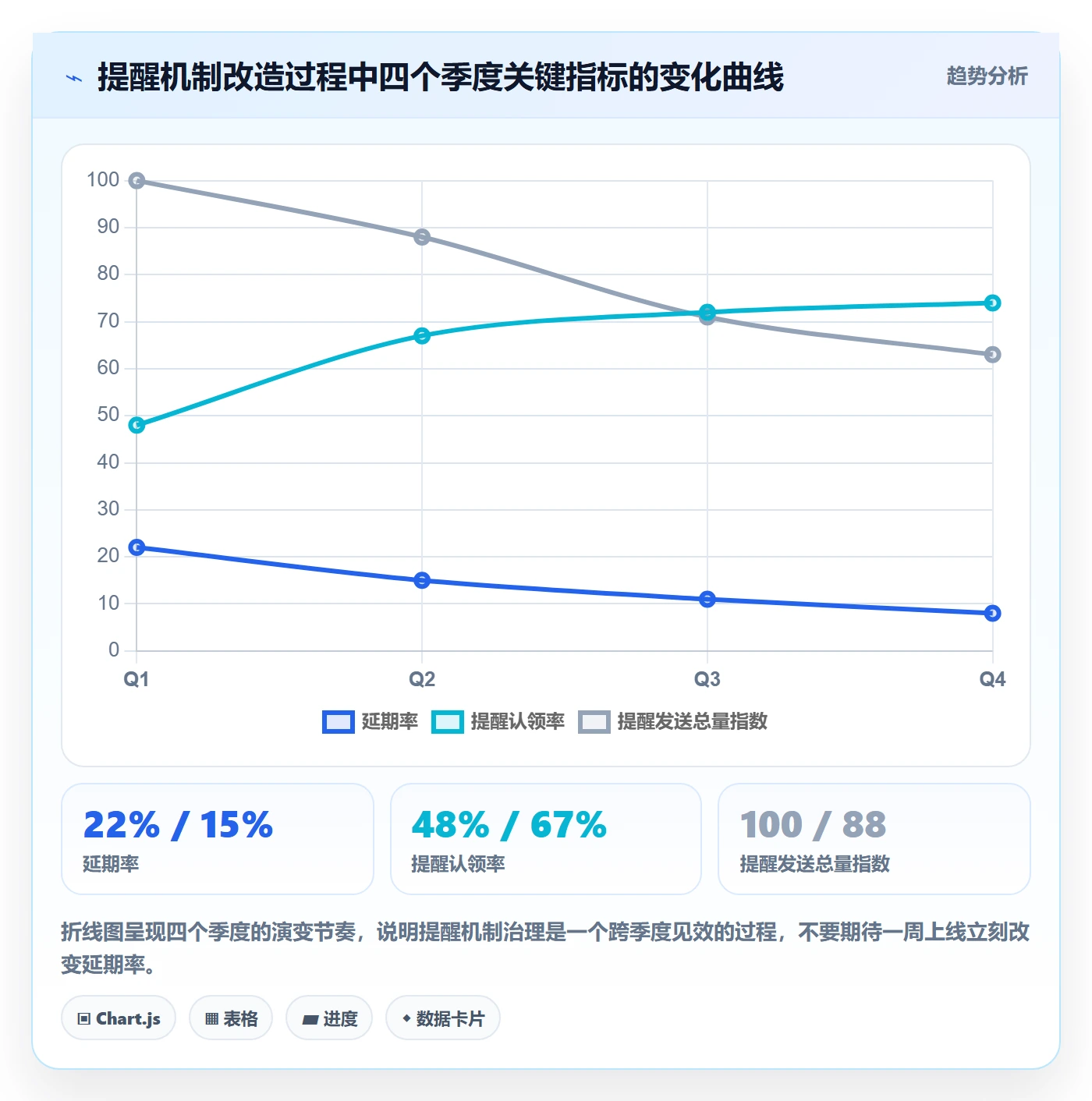

六、具体案例与数据观察:一次从22%延期率降到8%的全过程

讲方法不配案例,都是空中楼阁。这里我给一个我亲自操盘的真实案例,涉及一家约600人规模的科技公司,当时PMO团队4人,管理着约80个在跑项目。数据我做了脱敏处理,但比例和趋势是真实的。

1. 项目背景与初始状态

这家公司当时的延期率是22%,PMO每个季度要做一次大规模催办,消耗大量人力但效果不持久。提醒系统在跑,但提醒规则是两年前配的,从没动过。责任人分散、提醒内容冗长、无升级机制,四个原因全占。

2. 第一步:做提醒规则审计(1周)

我们把过去6个月所有的提醒记录导出来分析,发现三个惊人事实:47%的提醒发给了3人以上,属于责任分散型;31%的提醒发送时间在晚上7点之后;没有任何一次升级被真正触发过。这一步不需要工具改造,只需要数据导出加Excel分析,一周就能完成。

3. 第二步:改造提醒模板(2周)

把提醒内容从平均180字压缩到55字,强制结构化:第一行是"任务名+唯一责任人",第二行是"卡点说明",第三行是"下一步动作+点击链接",最后一行是"不处理的后果提示"。这一步改动成本极低,但认领率从48%直接提到67%。

4. 第三步:分层提醒策略上线(3周)

按任务优先级和责任人角色做矩阵化配置。高优先级任务、关键路径任务、跨部门依赖任务走强化提醒;低优先级、单人任务走弱化提醒。这一步需要平台支持多维度规则配置,我们当时的平台支持度一般,后来在另一家客户那里用PingCode做类似改造,因为它的提醒规则可以按任务类型、优先级、角色做组合配置,实施周期缩短了大概一半。当然,工具适配不是重点,重点是分层这件事本身必须做。

5. 第四步:升级路径与复盘机制(持续)

上线三级升级路径,并把升级事件纳入每月项目健康度复盘。这一步短期没有显著指标改善,但半年后回头看,它是延期率能稳在8%以下的关键保障。

6. 最终效果

整个改造持续约3个月,改造后第一个季度延期率降到15%,第二个季度降到11%,第三个季度稳定在8%左右。提醒发送总量下降了约37%,但认领率提升到74%。PMO的催办人力投入从每季度约30人天降到约8人天。这组数据最反常识的一点是:提醒总量下降,交付确定性反而上升。这再次验证了"少而准"优于"多而滥"。

到期提醒流程与规范:PMO任务提醒流程优化关键指标

到期提醒流程与规范:PMO任务提醒流程优化关键指标

七、不同情况下的行动建议:别一刀切,按组织成熟度分档

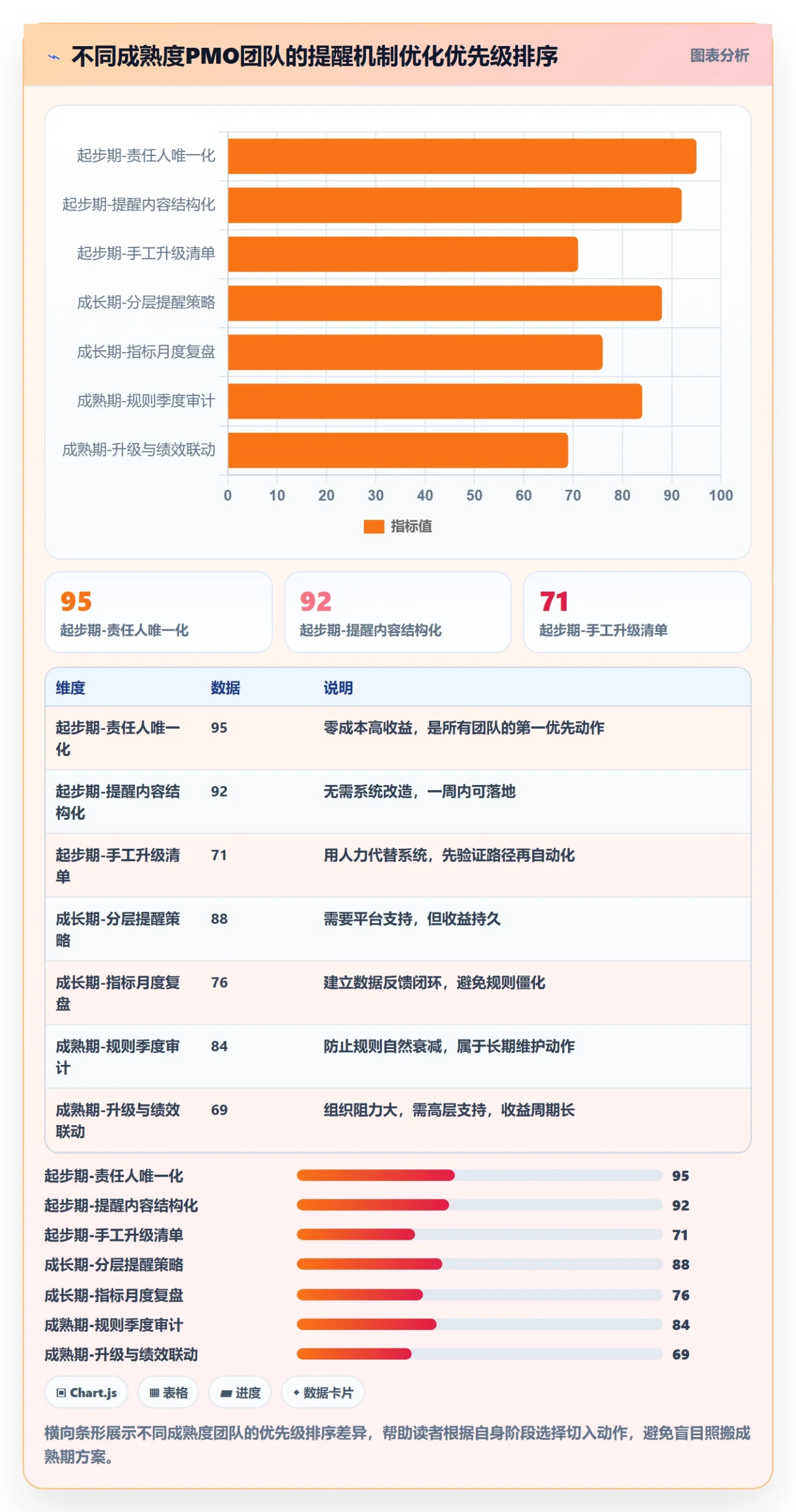

方法论不能生搬硬套。同样的提醒机制改造,在成熟度不同的组织里,优先动作完全不同。我把它分成三档。

1. 起步期团队(PMO成立不足1年,项目数少于30)

不要把精力放在复杂规则配置上。这个阶段唯一要做的是:让提醒指向唯一责任人,并让提醒内容带行动指令。这两件事都是零成本改动,收益却最大。升级机制可以先手工运行,PMO每周拉一次未响应清单,直接找项目经理谈,不用上系统。同时先把四个过程指标手工统计起来,每周复盘一次。

2. 成长期团队(PMO 1-3年,项目数30-100)

这个阶段要开始做分层提醒和参数化配置。提前量、频率、渠道三个参数按任务优先级做矩阵化配置。同时把五个结果指标和两个健康度指标纳入月度复盘。这个阶段最容易犯的错是过早追求自动化,系统还没配好就指望系统解决问题,结果提醒规则越配越乱。建议先手工运行一个月,把规则磨顺了再落到系统里。

3. 成熟期团队(PMO 3年以上,项目数超过100)

这个阶段重点转向机制自身的自我迭代。要做的是建立提醒规则的季度审计机制,监控每条规则的真实命中率和响应率,砍掉无效规则,新增长期缺失的规则。同时把升级机制和绩效管理做联动,升级次数不作为惩罚依据,而是作为资源协调的依据。这一步很多团队不敢做,但做了之后机制才能真正立住。

到期提醒流程与规范:PMO任务提醒流程优化关键指标

八、不同情况下的取舍:三个必须做决定的权衡点

说完建议,说取舍。任何机制设计都有代价,PMO必须清楚自己在拿什么换什么。

1. 取舍一:提醒精细化 vs 配置维护成本

提醒规则越细,匹配越精准,但配置和维护成本越高。我的建议是给精细化设一个上限:如果一条细分规则每月触发次数少于5次,就合并到上层规则里。精细化不是目的,有效触发才是。很多团队陷入"规则越配越多、维护越来越累、效果越来越差"的怪圈,就是没设这个上限。

2. 取舍二:升级刚性 vs 团队关系

升级机制越刚性,交付越有保障,但短期内可能引发团队摩擦。我的经验是先做"温和升级",升级动作对当事人可见但不对全员公开,让升级成为资源协调而不是公开批评。等团队适应了再逐步提高透明度。强硬的机制如果引发抵触,比没有机制更糟。

3. 取舍三:数据留痕 vs 隐私边界

提醒行为数据可以精细化监控,但也涉及个人工作行为的边界。我的建议是监控只到"提醒漏斗"层级,不做个体排序和公开对比,个体数据只反馈给本人和直接上级。这一点在数据合规要求高的组织里尤其重要,也是我坚持提醒机制治理不能走向"行为监控"的原因。

这三点其实有一个共同的底层判断:提醒机制是为交付服务的,不是为控制服务的。任何让机制偏离这个目的的取舍,都应该被拒绝,哪怕它看起来更"高效"。

最后我想说一句可能有点逆耳的话。这三年我见过太多PMO把精力花在优化提醒本身,换工具、加渠道、调频率、写模板,但延期率依然居高不下。问题往往不在提醒,而在更上游:任务截止日本身就是不合理的、责任人本来就没承诺、任务本身的依赖关系没梳理清楚。提醒机制能解决的只是"人忘了"这一类问题,解决不了"事本来就干不成"这一类问题。所以当你发现提醒机制已经优化到极致、指标依然卡住的时候,别继续修提醒了,回头看看任务管理本身。

这个判断我用了两年才想明白,希望读到这里的你能少走一点弯路。

八、不同情况下的取舍:三个必须做决定的权衡点

常见问题解答(FAQ)

1. PMO任务到期提醒应该提前多久发出才有效?

我们团队之前把提醒设在截止当天早上,结果大家一忙就压到下班前才动手,最后还是延期。我一直在想,到底是提前量不够,还是提醒本身没人看?换成提前三天又觉得太早,容易被当成背景噪音。

提前量没有唯一标准,判断依据是任务的剩余工作量与责任人的响应周期,而不是拍脑袋定一个固定小时数。可执行的做法是按任务颗粒度分档:小时级任务提前2小时提醒、当天级任务提前半天到一天、跨天级任务提前1到2个工作日,并把首次提醒设在责任人通常处理事务的时间段,比如上午刚开工或午休后。

真正的判断标准不是提前多久,而是首次提醒后到截止前是否留出了足够一次返工的时间窗口;如果某类任务历史上平均返工要4小时,那首次提醒就必须早于截止4小时以上。另外提醒时间点要比时长更重要,同样是提前一天,下午5点发和早上9点发,响应率能差出一大截,这是我复盘多个项目周期后最确定的结论之一。

建议先按这个分档跑两个项目周期,再用响应时长数据微调,而不是一次性定死。

2. 提醒发得太频繁导致没人理,怎么判断是不是已经提醒疲劳了?

我们PMO现在每天早上一条汇总、截止前一条单独提醒、超期后还每天催,结果群里几乎没人回,偶尔点个收到就完了。我自己都开始怀疑,是不是提醒越多反而越没人看,但又不敢直接砍掉,怕漏掉关键任务。

提醒疲劳不是靠感觉判断,而是有可观测的口径:连续几个周期里提醒触达率还维持在90%以上,但响应率跌破50%,或者平均响应时长比基线明显拉长,基本就可以判定进入了疲劳区。可执行的做法是先把提醒分成三层做减法。第一层是系统内静默标记,只在任务列表里变颜色,不推送;第二层是常规提醒,只推给责任人本人;

第三层才是升级提醒,抄送上级并且只在真正关键的任务上触发。判断依据是提醒的边际收益:如果加一次提醒并不能让响应率上升,这次提醒就是纯噪音,应该砍掉。我自己的经验是把同一任务的提醒次数压到2到3次,同时把汇总类提醒改成按人聚合而不是按任务罗列,响应率通常比减少次数提升得更明显。

3. PMO提醒流程里哪些指标真正值得盯,哪些是看着好看但没用?

每次做月度复盘,我们列了一堆指标,触达率、响应率、按时完成率、延期率,看着很全,但真到要改流程的时候不知道该动哪个。我怀疑有些指标只是用来汇报的,对优化提醒机制其实没什么指导意义。

判断一个指标是否有用,标准是它能否指向一个具体的可调整动作。触达率、响应率、平均响应时长属于过程指标,直接对应提醒的时间点、渠道和文案,值得盯着,因为它们能告诉你是没送到还是送到了没被理。

按时完成率和延期率属于结果指标,受任务难度、资源投入等太多因素影响,单独看容易误判,更适合作为验证改进是否生效的背景值。真正容易被忽略的是健康度指标,比如提醒有效率,也就是收到提醒后在规定时间内产生实际动作的比例,以及每百次提醒触发的升级次数,这两个数字能提前预警提醒机制是否正在失效。

可执行的做法是每个周期只看三个核心数字:响应率、提醒有效率、升级率,其余指标放到季度复盘再看。基线不要照搬行业值,用你们自己过去三个周期的中位数当起点,改动一次只调一个变量,才能判断到底是哪一步起了作用。

4. 未响应提醒之后怎么升级才不伤关系又能真正推动任务?

现在的做法是超期就直接抄送部门负责人,结果责任人和主管都来找PMO抱怨,说小题大做。但如果不升级,任务就一直挂着没人管。我卡在中间很为难,想知道升级机制到底该怎么设计才合理。

升级机制的关键是把升级设计成流程的自然延续,而不是对人的惩罚,判断依据是任务的影响面而不是延期天数。可执行的做法是先把任务按影响面分层:只影响本组内部排期的,超期后先由PMO私下一对一提醒,不抄送;

影响跨部门交付或对外节点的,超期后按既定规则升级到责任人主管,并且升级通知里只陈述事实,包括任务、截止日、当前状态、需要谁在什么时间前做什么,不评价态度。规则必须提前公开并且对所有任务一视同仁,升级才不会被认为是针对个人。

另一个细节是升级要留缓冲台阶,比如第一次升级只通知主管助理或协调人,第二次才到主管本人,这样既保留了推动力,也给了责任人台阶下。我自己实践下来,升级通知越像例行公事、越少情绪化表达,被升级的人反而越容易接受。

核心关键词

读者评论

苏
苏诗涵

提醒漏斗这个提法很准,我们团队也是送达率接近100%,但延期照样发生,问题确实出在中段转化上,光优化发送频率没用。

张
张云舟

四大原因里责任分散排第一我深有体会,一条提醒抄送十几个人,最后谁都不动,指向唯一行动人这个改动成本最低但收益最大。

龙
龙子涵

文章提到工具支持提醒数据回流,这点很关键,不然PMO每次复盘只能靠访谈拼凑,效率太低,行为数据必须系统化沉淀。

沈
沈一诺

升级机制三级设计思路清晰,但实操中第二级到第三级往往卡在领导不愿得罪人,建议补充升级执行的权责保障机制。

文章包含AI辅助创作:到期提醒流程与规范:PMO任务提醒流程优化关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/441620

赞 (0)
飞飞飞飞
任务提醒消息通知教程:PMO实操方法,避坑指南
上一篇 4小时前
督办怎么做?PMO制度设计:任务提醒从0到1
下一篇 4小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
