任务提醒消息通知全流程:项目经理数据分析与一文讲清

去年秋天我接手了一个已经延期两周的跨部门项目,复盘时发现一个反常识的事实:系统日志显示,项目期内共发出 1,847 条任务提醒消息,但真正在提醒后 4 小时内产生任务状态变更的,只有 213 条,占比 11.5%。也就是说,我们花了大量精力配置提醒规则,结果近九成的提醒消息没有推动任何实质行动。问题不在"提醒发没发出去",而在于我们从没把提醒当成一条可以被度量、被优化的数据链路来看待。

这篇文章就把任务提醒消息通知的全流程拆开,从触发、渠道、内容、发送、反馈到闭环,再叠加项目经理视角的数据分析框架,讲清楚怎么让每一条提醒真正推动任务前进。

一、先给结论:提醒的本质是一条可度量的数据链路

大多数项目经理对提醒的理解停留在"设置一个到期时间,系统自动发条消息"。这种理解方式注定让提醒沦为背景噪音。我自己的判断是:任务提醒消息通知不是功能,而是一条包含触发、路由、呈现、响应、闭环五个可观测节点的数据链路,每个节点都有对应的指标、损耗和优化空间。

为什么先强调这一点?因为一旦你把提醒当功能,你的工作就止于"配置规则";一旦你把提醒当链路,你的工作才真正开始,你会去追问哪一段损耗最大,是触发时机不对,还是渠道选错,还是消息内容让人不想点开。

下面这张图是我在多个项目中沉淀出的链路节点与对应损耗指标的对照,先建立整体认知。

任务提醒消息通知全流程:项目经理数据分析与一文讲清

二、真实场景:三种最典型的提醒失效

在讲流程之前,先说三个我亲身经历、且在不同团队反复出现的失效场景。理解场景,比记住流程更重要。

1. 场景一:提醒发出去了,但发在了错误的时刻

一个后端开发团队的习惯是每日站会后集中处理任务。但我最初配置的提醒是任务截止前 2 小时发送,结果大量提醒落在他们的深度编码时段,被直接划走。日志显示,下午 2 点到 4 点发送的提醒,打开率只有 9%,而上午 9 点半到 10 点发送的提醒,打开率达到 34%。同一批人、同一类任务,仅因为发送时机的差异,打开率相差近 4 倍。

2. 场景二:提醒内容只有一句"任务即将到期"

这类消息的问题是它把判断成本推给了接收者。接收者看到"任务 X 即将到期",还要自己点进系统、找到任务、回忆上下文、判断现在要不要处理。每多一步,行动概率就掉一截。我做过一次对照:把提醒内容改成包含"任务名 + 当前状态 + 下一步动作建议 + 一键跳转",响应率从原来的 12% 提升到 29%。

下面这张图对比了不同消息内容结构下的响应率差异,可以看出信息完整度对行动的直接影响。

任务提醒消息通知全流程:项目经理数据分析与一文讲清

3. 场景三:提醒与任务状态脱节,形成"提醒黑洞"

最隐蔽的问题是:任务已经被认领或已提前完成,提醒却还在按原计划发送。接收者连续收到几条"无用提醒"后,会开始整体降低对这类消息的信任。一旦信任被消耗,后续真实需要的提醒也会被忽略。提醒黑洞的本质是提醒系统与任务状态之间没有回写机制。

三、拆解常见误区:项目经理最容易踩的五个坑

在把提醒当链路之前,先要识别那些看似正确、实则有害的惯性做法。以下五个误区,我在不同团队里几乎都见过。

1. 误区一:提醒越多越保险

很多项目经理的默认策略是"到期前 3 天、1 天、3 小时、1 小时各发一次"。他们相信覆盖密度能保证不被遗漏。但真实数据相反:提醒密度越高,单条提醒的边际打开率越低,且疲劳会外溢到非提醒类消息。我在一个 30 人团队做过统计,把提醒从 4 次降到 2 次后,总响应数几乎没有下降,但无效提醒量下降了 52%。

2. 误区二:所有任务用同一套提醒规则

把一个"例行周报提交"和一个"生产环境紧急修复"用同一套提醒强度,是对提醒资源的浪费。前者可能一条温和的 IM 消息就够,后者需要强提醒甚至升级到电话或负责人。不区分任务重要度,等于让重要提醒淹没在普通提醒里。

3. 误区三:只看发送量,不看响应量

我见过不少周报模板里写着"本周发送提醒 XXX 条",把这个数字当作工作量证明。但发送量是投入指标,不是结果指标。真正该进入周报的是响应率、平均响应时长和闭环率。发送量大,有时恰恰说明前面的任务分派或责任落实有问题。

4. 误区四:忽略免打扰与升级规则

不做免打扰,提醒会在非工作时间打扰人;不做升级规则,重要任务的提醒又可能被淹没。这两个设置是一体两面,缺一不可。很多团队只做前者导致重要提醒被静音,或只做后者导致非工作时间被频繁打扰。

5. 误区五:用平均值掩盖分布问题

"平均响应时长 6 小时"听起来不错,但如果这个平均值是少数人 1 小时、多数人 12 小时拉出来的,它几乎掩盖了所有真实问题。平均值是提醒数据分析里最危险的指标之一,后面会专门讲怎么替代它。

三、拆解常见误区:项目经理最容易踩的五个坑

四、专业判断逻辑:把提醒当成一条有损链路来管理

讲完误区,进入正题。我判断一条提醒链路是否健康,靠的是一套固定顺序的追问逻辑,这套逻辑可以复用到任何项目管理工具上。

1. 第一步:确认触发条件是否精准

触发是链路的起点。判断触发是否精准,问三个问题:这条提醒是"时间驱动"还是"状态驱动"?触发时任务是否真的需要动作?触发条件是否与任务实际生命周期匹配?好的触发是状态驱动的,任务进入某个状态才提醒,而不是单纯按时间倒计时。

2. 第二步:确认渠道是否匹配接收者习惯

渠道选择不是"哪个渠道更高级",而是"哪个渠道接收者真的会看"。我通常按消息紧急度和接收者角色做交叉匹配,而不是一刀切。下面这张表是我常用的渠道匹配判断框架。

任务提醒消息通知全流程:项目经理数据分析与一文讲清

3. 第三步:确认消息内容是否降低行动门槛

一条高响应率提醒消息应该包含:任务名、当前状态、截止时间、下一步动作建议、一键跳转入口。缺任何一项,接收者都要额外付出认知成本。降低行动门槛,就是在提高响应率。

4. 第四步:确认发送时机是否在接收者的活跃窗口

每个团队都有自己的活跃时段。我的经验是先跑两周数据,找出响应率最高的时段组合,再把提醒集中到这个窗口,而不是全时段均匀发送。

5. 第五步:确认是否有反馈与闭环机制

提醒发出后,系统需要能识别"已读""已认领""已完成",并把状态回写给提醒发起方。没有闭环的提醒是一次性的,无法进入下一轮优化。

五、具体案例与数据观察:以 PingCode 为例的全流程落地

讲抽象框架容易,但项目经理需要的是能落地的参照。我以 PingCode 为例讲一个完整流程。选择它作为案例,是因为它主要服务中大型企业及 100 人以上组织,这类组织的提醒链路复杂度最高,也最能体现全流程管理的价值;同时 PingCode 支持私有化部署,支持 Jira 平滑迁移,是国产替代中比较典型的选项,很多从海外工具迁移过来的团队会面临提醒规则重建的问题,这个案例对这类团队更有参考意义。

1. 案例背景

一个约 180 人的研发组织,分 12 个小组,从原有工具迁移到新平台后,最初的提醒策略几乎是照搬旧工具:统一在任务截止前 1 天和 2 小时各发一次 IM 提醒。上线首月,数据并不理想:响应率 14%,平均响应时长 9.3 小时,且有 21% 的提醒针对的是已认领或已完成的任务。

2. 调整动作

我们做了四件事。第一,把时间驱动改成状态驱动,只有任务进入"待处理"且临近截止时才触发。第二,按任务优先级分三档配置渠道,普通任务走 IM,重要任务加站内信留痕,紧急任务启用短信升级。第三,重写消息模板,加入下一步动作建议和一键跳转。第四,加入状态回写,任务被认领或完成后自动取消后续提醒。

下面是调整前后的核心指标对比。

任务提醒消息通知全流程:项目经理数据分析与一文讲清

3. 数据观察

有两个观察值得单独说。第一,提醒总量下降 36%,但响应数上升,说明过去大量提醒是无效冗余。减少提醒数量、提高单条质量,比增加提醒频次更有效。第二,平均响应时长从 9.3 小时降到 4.1 小时,但这个平均值背后仍有分布问题:少数核心成员响应很快,部分跨组协作任务响应仍然偏慢,后面会讲怎么用分布替代平均值。

4. 一个可以直接参考的配置片段

下面是这类状态驱动提醒规则的结构示意,字段命名是通用表达,实际落地时按所选工具调整。

{
"trigger": "task.status == 'pending' && task.due_in <= 24h",

"channel": ["im", "in_app"],

"upgrade": {

"after": "4h",

"if_still": "pending",

"to": ["sms"]

},

"content": {

"template": "任务《{title}》当前状态:{status},截止:{due},建议动作:{next_action}",

"action_link": "{task_url}"

},

"cancel_on": ["claimed", "completed"],

"quiet_hours": ["22:00-08:00"]

}

这段配置体现了四个关键点:状态驱动触发、多渠道组合、升级规则、状态回写取消。把这四点配齐,提醒链路才算完整。

5. 迁移场景下的提醒规则重建

从旧工具迁移时,提醒规则往往是最容易被忽略的部分。很多团队迁移时只关注任务数据是否完整,却忘了旧工具里沉淀的提醒习惯、免打扰设置、升级规则都需要在目标平台重建。PingCode 支持 Jira 平滑迁移,对这类团队来说,迁移期正好是重新梳理提醒策略的窗口,不要照搬旧规则,而是借这次机会用数据重新校准。

六、五类必须关注的数据指标

讲完案例,回到指标体系。项目经理不需要几十个指标,五类核心指标就够支撑大部分决策。

1. 到达率与打开率

到达率衡量渠道是否可靠,打开率衡量内容是否有吸引力。两者都低,说明渠道选错;到达率高但打开率低,说明内容或时机有问题。建议按渠道分别统计,而不是看整体。

2. 响应时长

从提醒发出到任务状态变更的时间。这个指标一定要看分布,不能只看平均值。我通常看中位数和 90 分位:中位数反映常态,90 分位反映最慢的那部分,后者往往才是项目延期的真正来源。

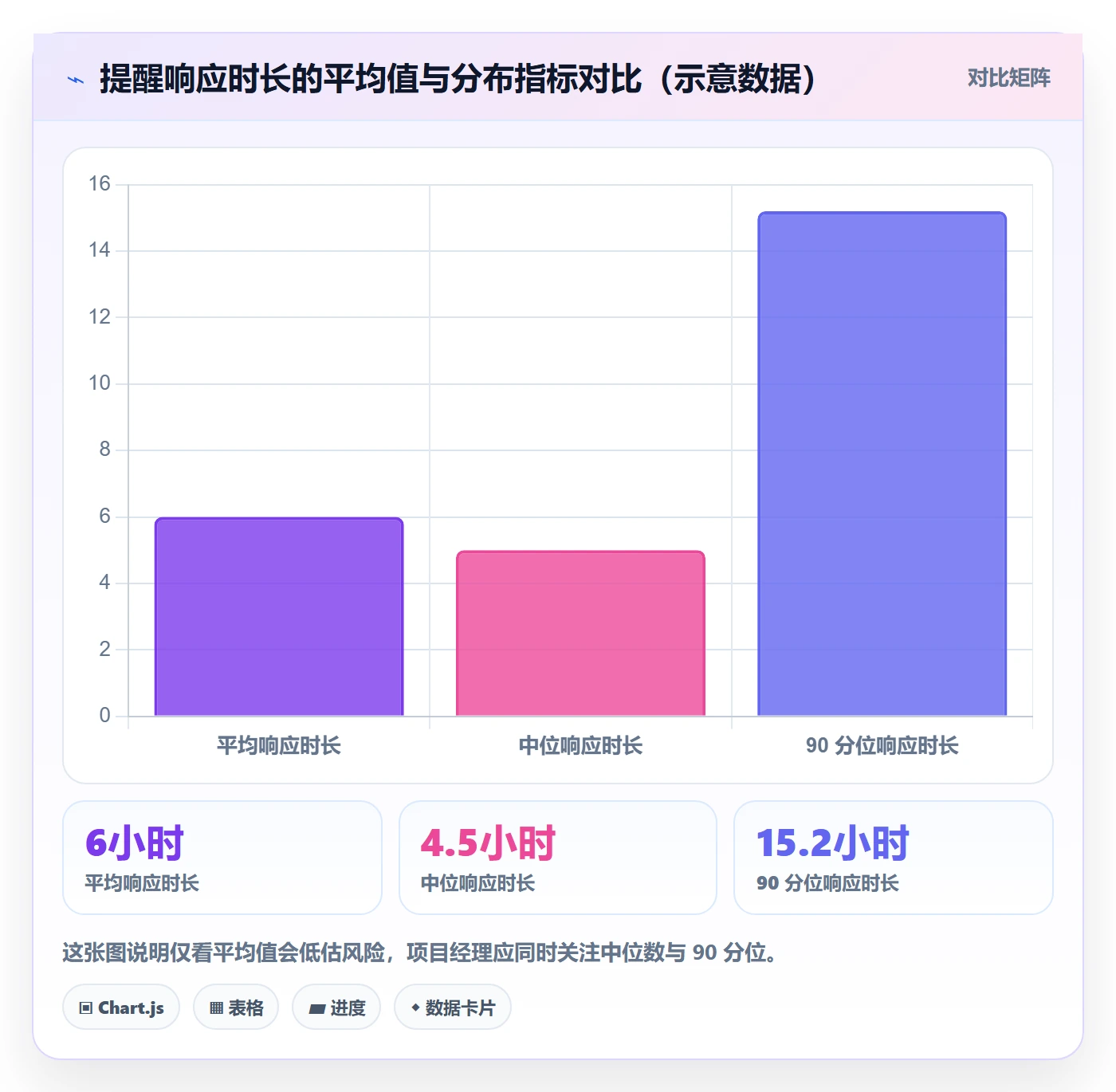

下面这张图用同一批数据的平均值、中位数和 90 分位对比,说明为什么平均值会误导判断。

任务提醒消息通知全流程:项目经理数据分析与一文讲清

3. 任务完成率

提醒最终目的是推动任务完成。如果响应率高但完成率没提升,说明提醒只推动了"查看",没推动"解决"。这个指标要按任务类型分组看。

4. 提醒遗漏率与误报率

遗漏率指该提醒却未提醒的比例,误报率指不该提醒却提醒的比例。两者都是流程漏洞的直接证据,尤其误报率会持续消耗团队对提醒的信任。

5. 渠道效率对比

同一类任务在不同渠道下的响应率差异,是渠道优化的依据。我建议每季度做一次渠道效率复盘,因为团队习惯会随时间变化。

七、用数据分析驱动提醒策略优化

指标只是起点,真正的价值在于用数据调整策略。以下四个优化维度,是我在实际项目里反复使用的。

1. 按人优化:识别慢响应者并针对性调整

不是所有慢响应都是态度问题。有的是活跃时段不同,有的是负责的任务类型天然周期长。先区分原因,再决定调整发送时机、增加渠道,还是调整任务分配。

2. 按任务类型优化:区分强提醒与轻提醒

例行任务用轻提醒,关键路径任务用强提醒并配置升级规则。把所有任务平等对待,是提醒失效最常见的结构性原因。

3. 按时间优化:找到团队活跃窗口

通过两周数据找出打开率最高的时段,把提醒集中发送。这个动作成本极低,收益却很直接。

4. 按渠道优化:组合而非单选

不同渠道不是互斥的,而是组合的。普通提醒走 IM,重要提醒加站内信留痕,紧急提醒叠加短信。组合的价值在于用低成本渠道覆盖多数场景,只对少数场景启用高成本渠道。

下面这张图展示了按优先级分档后的渠道组合与对应成本结构,帮助做取舍。

任务提醒消息通知全流程:项目经理数据分析与一文讲清

八、不同情况下的行动建议

框架讲完,落到执行。不同成熟度的团队,起点不一样,行动顺序也不一样。

1. 如果团队还没建立任何提醒数据统计

第一步不是优化,而是先把数据采集起来。至少记录提醒发出时间、渠道、任务、响应时间、是否闭环这五个字段。没有基线数据,任何优化都无法验证。

2. 如果团队已经有数据但响应率偏低

优先检查触发条件和消息内容,这两项通常是最大的损耗点。调整后再看渠道和时机,最后才动频次。

3. 如果团队响应率尚可但任务完成率不理想

问题可能不在提醒本身,而在于任务拆解或责任落实。提醒推动了查看,但任务本身定义不清,接收者无法行动。这时要回到任务管理层面。

4. 如果团队正在做工具迁移

把迁移当窗口,重新梳理提醒规则,而不是照搬。先在目标平台跑两周基线数据,再定策略。迁移期的提醒配置质量,会直接影响后续半年的协作效率。

八、不同情况下的行动建议

九、不同情况下的取舍

优化提醒策略,本质是一组取舍。没有完美方案,只有适合当前团队阶段的平衡点。

1. 提醒密度:覆盖 vs 疲劳

密度高,覆盖好但疲劳快;密度低,疲劳少但可能遗漏。我的建议是默认从低频起步,只在数据证明遗漏显著上升时才增加频次,而不是反过来。

2. 渠道成本:触达强度 vs 成本与打扰

短信、电话触达强,但成本和打扰都高。取舍原则是:只对真正影响关键路径的任务启用高成本渠道,其余用低成本渠道覆盖。

3. 自动化程度:规则复杂度 vs 维护成本

规则越精细,效果越好,但维护成本越高。中小团队建议先做优先级分档这一层,大团队再叠加按人、按时间的细分规则。

4. 数据精度:指标丰富度 vs 分析负担

指标不是越多越好。先把五类核心指标跑顺,再考虑扩展。指标过多会让团队陷入分析瘫痪,反而拖慢优化节奏。

十、总结与下一步

回到开头那个 11.5% 响应率的数据。真正的问题从来不是"提醒不够多",而是我们把提醒当成一个开关,而没有把它当成一条需要被度量、被优化的链路。这篇文章的核心观点可以浓缩成一句:任务提醒消息通知的价值不在于发送,而在于闭环;不在于数量,而在于响应。

另一个我想强调的独特判断是:提醒链路优化是项目管理里投入产出比最高的动作之一。它不需要重构流程,只需要把触发、渠道、内容、时机、闭环这五件事逐项对照数据调整,就能在几周内看到响应率和完成率的明显改善。对于 100 人以上的中大型组织,这套动作尤其值得做,因为规模越大,提醒链路的损耗越被放大。

下一步,你可以从本周就做三件事:第一,导出最近两周的提醒记录,算出你的响应率和无效提醒占比;第二,挑一个响应率最低的时段或渠道,做一次小范围调整;第三,把"仅提示到期"的消息模板改成包含下一步动作建议和一键跳转。三件事做完,你就有了第一组可对比的基线数据,后续优化才有依据。

任务提醒消息通知全流程:项目经理数据分析与一文讲清

常见问题解答(FAQ)

1. 任务提醒发了没人响应,项目经理该从哪几个数据指标入手排查?

我带的项目每周发几十条任务提醒,群里也@了、系统也推了,但总有人装作没看见,任务照样延期。我想用数据说话,而不是靠感觉骂人,但不确定到底该看哪些指标、先从哪个查起。

按漏斗顺序查四个指标,不要一上来就怪人。第一步看到达率,也就是通知是否成功下发到渠道(站内信、IM、邮件、Push各算各的),到达率低于95%说明是技术或渠道配置问题,不是人的问题;

第二步看打开率,行业上没有统一基准,建议先跑两周拿到自己团队的基线,再按渠道横向比,同一批任务里IM打开率通常是邮件的好几倍;第三步看首次响应时长,从通知发出到成员第一次操作(点开、回复、改状态都算)的时间中位数,注意用中位数而不是平均值,否则几个拖延极端值会把整体拉平;

第四步看提醒后完成率,即发提醒后24小时内任务状态真正推进的比例。排查顺序是:到达率不合格先修渠道,打开率低先改内容和标题,响应时长长但打开率高说明成员看到了却排不出优先级,提醒后完成率低则要检查任务本身是否拆得太大、责任是否明确。把这四个数拉成一张周表,比开一次复盘会管用得多。

2. 任务提醒的频率和时机怎么定,才能既不漏事又不把人催烦?

我们团队之前提醒太密,成员直接开了消息免打扰,结果重要节点反而没人管;后来改成一天只发一次,又有人漏掉了当天要交的东西。我一直纠结这个度怎么把握,靠拍脑袋定总觉得不靠谱。

核心原则是分任务等级配不同节奏,而不是全局统一。可以先把任务按紧急度和影响面分成三档:第一档是硬截止任务(如对外交付、上线窗口),采用T-3天、T-1天、当天上午三个提醒点,必要时叠加负责人和其主管双通道;第二档是常规任务,只在到期前24小时提醒一次,逾期后再补一次;

第三档是低优先级的长期任务,只在每周固定时间做一次汇总提醒,不发单条。时机上有个经验判断:上午9到10点和下午2到3点的打开率通常高于午休和下班前,跨时区团队则以接收人本地时间折算,不要按项目经理所在地时间群发。

另外必须配免打扰规则:非工作时段只允许硬截止任务的升级提醒穿透,其余全部延迟到次日首个工作时段。判断策略是否合理,看两个数字,提醒总量下降的同时,关键节点的逾期率没有上升,就说明节奏是对的。

3. 站内信、IM、邮件、短信这么多个通知渠道,项目经理该怎么组合才不浪费?

我们用的项目管理平台、IM工具、邮件系统各有一套提醒,成员被多路轰炸,我自己也搞不清哪个渠道真正起了作用。想砍掉一些又怕漏掉重要通知,选型时也没人告诉我该怎么搭配。

按触达强度和打扰成本做分层组合,不要全渠道无脑铺开。日常任务提醒建议以IM为主渠道,因为打开率高、反馈路径短,成员可以直接在会话里回复或点链接跳转;站内信作为留痕和兜底,不追求即时响应,但保证消息在平台内可追溯;邮件适合做周期性的汇总通知和需要存档的正式通知,不适合做单条催办;

短信和电话只在硬截止任务已逾期且影响对外交付时作为升级手段,成本高、打扰大,用一次就要有一次的理由。组合的关键是设定升级链路:第一级IM单发,超过约定响应时长未处理则第二级IM加站内信并抄送主管,仍未处理才进入第三级短信或电话。

同时要在数据上做渠道效率对比,按渠道统计打开率和响应时长,连续两个月排在末位又占用了发送成本的渠道就该砍掉。判断依据很简单:每减少一个渠道,重点任务的响应时长没有明显变长,就说明砍对了。

4. 怎么判断一条任务提醒的内容设计是否合格,有没有可量化的检验方法?

我发出去的提醒都是系统默认模板,就一句「您有任务待处理」,成员点开后还要自己去翻是哪件事、什么时候交。我想改文案但不知道改成什么样才算好,也担心改了之后效果无法衡量。

一条合格的提醒必须让接收人在不点开的情况下就能判断「这事跟我有关、什么时候要、不做会怎样」。具体检查四个要素是否齐全:任务名称和所属项目、明确的截止时间(写具体日期和时刻,不写「尽快」)、当前状态和需要执行的动作(如「请今日18点前提交验收材料」)、以及不处理的后果或升级提示。

可量化的检验方法是做A/B对照:把同一类任务分成两组,一组用原默认模板,一组用补齐四要素的新模板,跑两周后对比打开率和首次响应时长,如果新模板的首次响应时长中位数明显缩短,就说明内容改进有效。

还有一个低成本的自检办法,把提醒文案单独摘出来给一个不熟悉该项目的同事看,如果他说不清要干什么、什么时候干,这条提醒就不合格。注意不要在一条提醒里塞超过一个行动项,多个任务要拆成多条或有优先级排序的汇总,否则接收人会因为不知道先做哪个而整体拖延。

核心关键词

读者评论

罗
罗亦辰

把提醒当成数据链路来拆解这个角度确实新颖,11.5%的响应率也太真实了,我们团队大概就是这个水平。不过文章里举的案例数据都标了‘示意’,实际落地效果还得看团队配合度。

卢
卢舒然

消息内容含‘下一步动作建议+一键跳转’能提升到29%响应率这点很有启发,但实际操作中写模板和维护跳转链接本身就是不小的工作量,小团队可能没精力做这么细。

白
白浩然

误区部分说得挺到位,尤其是‘用平均值掩盖分布问题’,我们周报就是只报发送量和平均响应时长,看完才意识到应该看中位数和分位数,这点值得改。

文章包含AI辅助创作:任务提醒消息通知全流程:项目经理数据分析与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/441121

赞 (0)
飞飞飞飞
任务提醒如何做好超期提醒?项目经理数据分析与操作步骤
上一篇 2小时前
催办流程与规范:项目经理任务提醒数据分析关键指标
下一篇 2小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
