SF流程与规范:项目负责人任务依赖最佳实践关键指标

去年第四季度,我参与复盘了一家做智能硬件的公司的研发流程改造项目。这家公司大概 400 人,研发团队 180 人左右,用的是标准化的 SF 流程来管理从需求评审到版本发布的全部环节。项目负责人在复盘会上说了一句让我印象很深的话:"我们的流程节点一个不少,每个节点都有交付物模板,但版本还是延期了 23 天,问题全出在任务依赖上,没人提前告诉我,硬件组的电源模块验证要等结构组的手板回来才能开始。"

这不是个例。在我们跟踪的 60 多个中大型研发团队里,项目延期的原因中,真正因为单个任务执行慢的不到 15%,超过 60% 的延期来自任务依赖关系的失控,依赖没被识别、依赖被识别了没被跟踪、依赖被跟踪了但没有量化指标去判断它健不健康。这篇文章不讲流程定义,而是从项目负责人的实战视角,拆解 SF 流程下任务依赖管理的核心结论、常见误区、指标设计逻辑和落地方法。

一、核心结论:依赖管理的本质是"让隐性依赖变显性,让显性依赖可度量"

先把结论放在最前面,后面所有内容都是围绕这三条展开的。

第一,SF 流程规范能解决"任务怎么流转"的问题,但解决不了"任务之间怎么等待"的问题。流程规范定义的是单个任务的输入、输出、责任人和完成标准,而任务依赖是任务与任务之间的时序约束和资源约束。这两者属于不同维度,很多项目负责人把流程合规当成了依赖管理的替代品,这是最大的认知偏差。

第二,依赖管理的成熟度不是靠"沟通充分"来判断的,而是靠一组可量化的关键指标来判断的。我见过太多团队把"加强跨团队沟通"写进改进措施,但半年后依赖阻塞的问题依然如故,因为没有指标去度量"沟通到底有没有改善依赖健康度"。

第三,项目负责人在依赖管理中的核心职责不是"协调",而是"建模 + 监控 + 预警"。协调是事后动作,建模和监控是事前和事中动作。一个合格的项目负责人应该在项目启动阶段就画出依赖地图,在执行阶段用指标监控依赖健康度,在风险发生前触发预警。

SF流程与规范:项目负责人任务依赖最佳实践关键指标

二、背景与真实场景:SF 流程下依赖管理的三个典型翻车现场

1. 场景一:串行依赖被当成并行任务排期

我见过一个典型的例子。某企业级软件团队在排版本计划时,把"后端接口开发"和"前端页面联调"排成了并行任务,计划里两者同时启动。但实际情况是,前端联调必须等后端接口定义冻结之后才能开始,这是一个强依赖,只是接口定义这个交付物没有被显式识别为一个里程碑节点。

结果就是前端团队在前两周处于"等接口"的状态,项目负责人看到的是前端进度 0%,于是不断施压,前端团队只好先按照自己的理解写 mock 数据,等真实接口出来后再大规模返工。最终的返工工时是原计划的 1.8 倍。

这个场景的本质问题是:依赖关系存在于任务层面,但没有被提升到计划层面。SF 流程规范里定义了接口冻结这个交付物,但没有定义"接口冻结是前端联调的前置条件"这条依赖边。

2. 场景二:跨团队依赖没有明确的责任接口人

另一个案例来自一家做金融系统的公司。他们的 SF 流程涉及研发、测试、安全、运维四个团队的协作。在一次版本发布中,安全团队的安全扫描任务被排在了测试团队的性能测试之后,但安全扫描的结果会影响性能测试是否需要重跑,这是一个双向依赖,但在流程规范里只体现了单向流转。

更麻烦的是,安全团队没有指定这个任务的接口人。测试团队发现需要重跑时,找不到人确认,发在群里的消息被淹没了三天。最终这个版本因为安全问题回滚了一次,直接损失了两个发布窗口。

跨团队依赖的两个关键要素是:明确的接口人和双向的依赖声明。很多流程规范只定义了"谁交给谁",但没有定义"谁负责确认"和"谁负责回传"。

3. 场景三:隐性依赖在项目后期才暴露

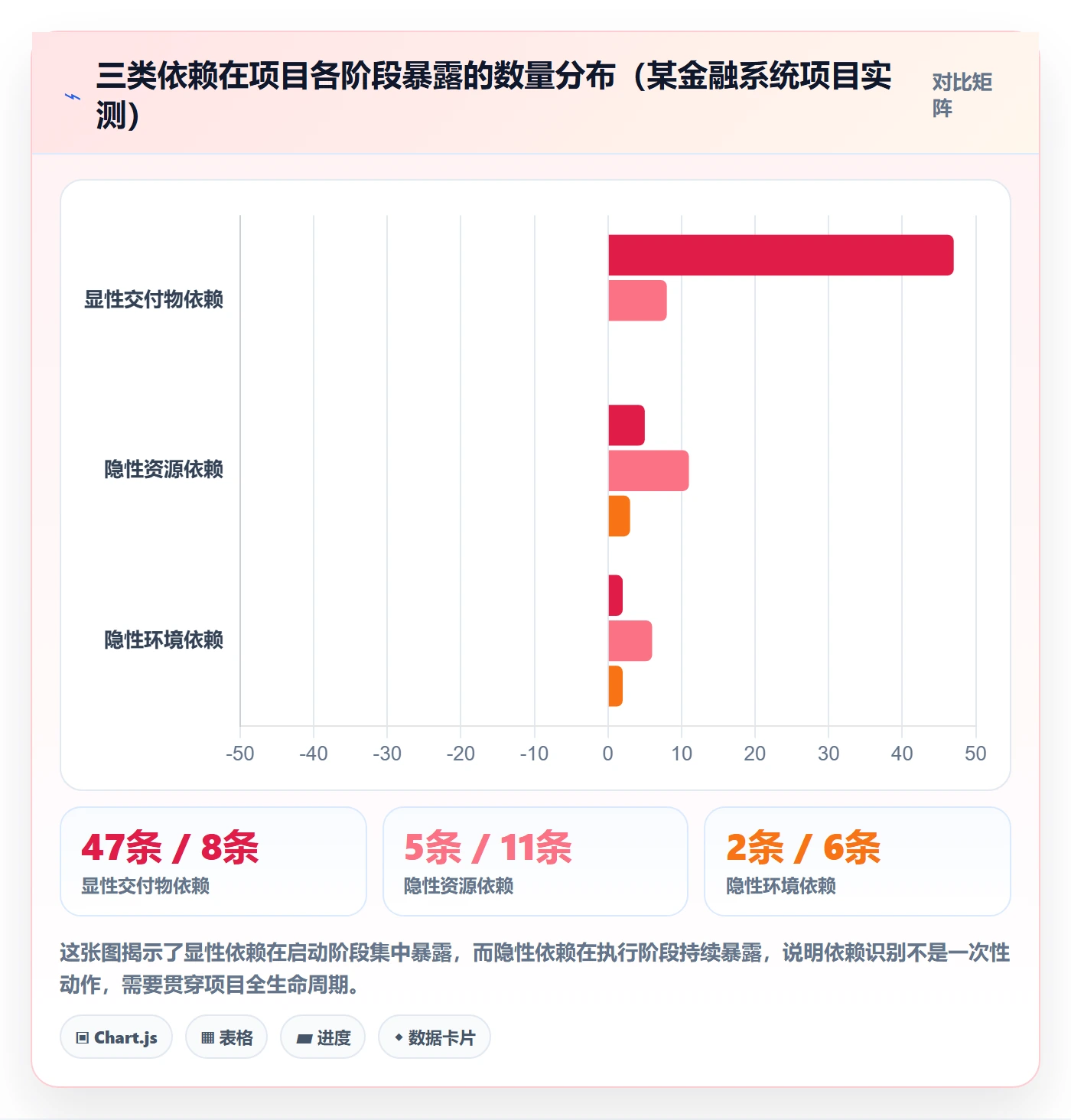

隐性依赖是最难处理的。我曾经帮一个团队做过依赖审计,在项目启动阶段识别出了 47 条显性依赖,但在项目执行过程中,又陆续暴露了 19 条隐性依赖。这些隐性依赖包括:共用了同一台测试服务器、依赖同一个技术专家的时间、依赖同一份第三方 SDK 的升级窗口。

这些依赖有一个共同特征:它们不是任务交付物层面的依赖,而是资源层面和环境层面的依赖。SF 流程规范通常只覆盖交付物依赖,对资源和环境依赖基本没有约束力。

SF流程与规范:项目负责人任务依赖最佳实践关键指标

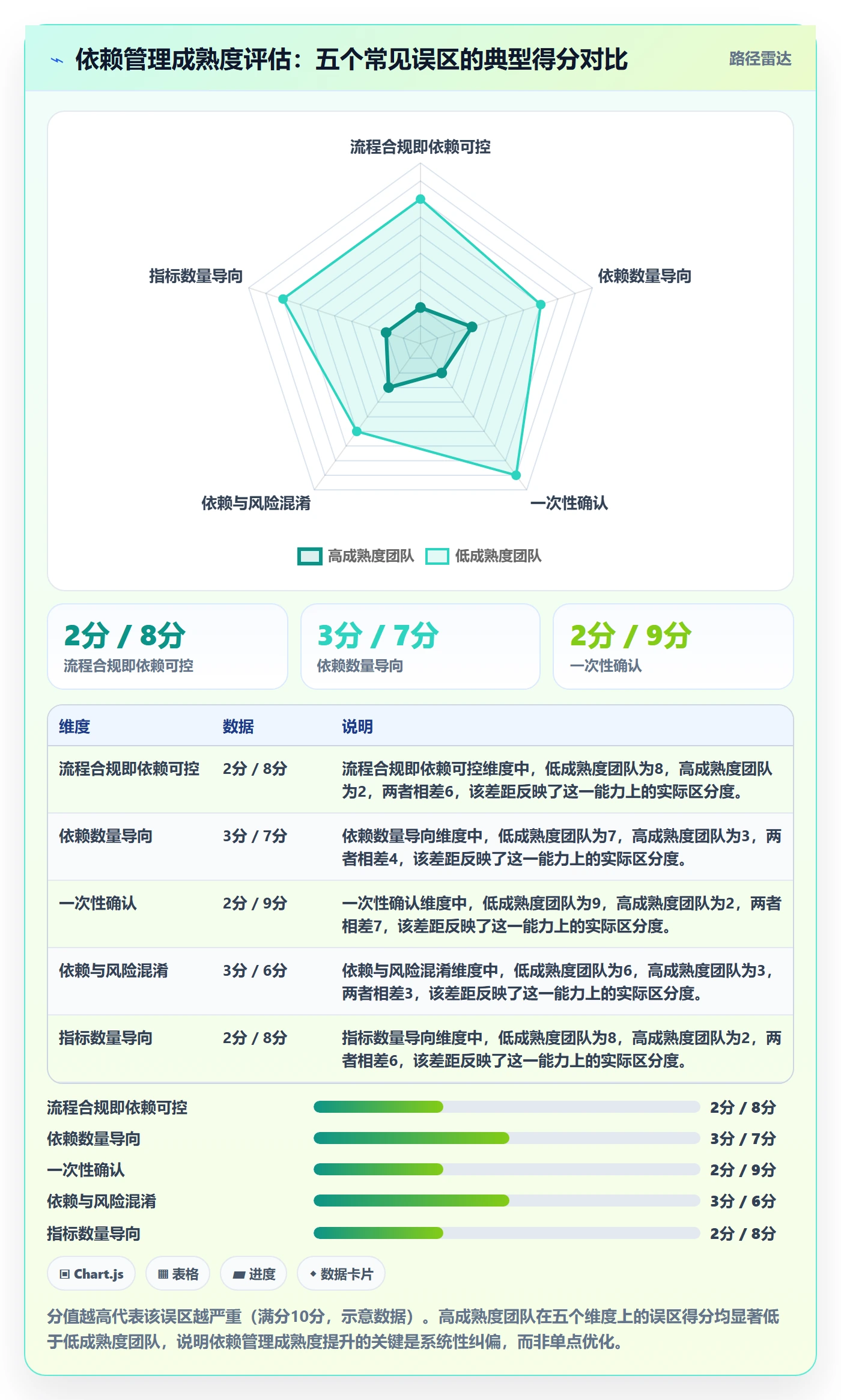

三、常见误区:项目负责人在依赖管理上的五个认知陷阱

1. 误区一:流程合规 = 依赖可控

这是最普遍的误区。很多项目负责人认为,只要每个任务都按照 SF 流程规范走完了评审、交接、验收,依赖关系就自然被管理了。但流程合规检查的是"每个任务是否按规范执行",而不是"任务之间的等待关系是否被优化"。

一个流程 100% 合规的项目,完全可能因为依赖链路上的等待时间过长而延期。合规是底线,依赖管理是上限。两者不能互相替代。

2. 误区二:依赖越多说明管理越细致

有些项目负责人把依赖清单列得很长,认为这代表管理颗粒度细。但依赖不是越多越好。每增加一条依赖,就增加了一个等待节点和一个协调成本。过度声明依赖会导致两个问题:一是计划变得极其僵硬,任何一条依赖出问题都会引发连锁反应;二是团队会把大量时间花在确认依赖状态上,而不是执行任务。

健康的依赖管理追求的不是依赖数量多,而是关键依赖被准确识别。一般建议只对影响关键路径的依赖做显性管理,非关键路径上的依赖可以合并或简化。

3. 误区三:依赖确认一次就够了

依赖关系是动态的。在项目启动时确认的依赖,到了执行阶段可能因为需求变更、人员调整、技术方案变化而发生改变。我见过一个项目,启动时确认了 30 条依赖,执行过程中有 11 条发生了变更,但只有 4 条被重新确认和同步。

依赖确认应该是一个周期性动作,至少在每个迭代节点或每周的进度会上重新校准一次。依赖确认的频率应该和项目的变化频率匹配,而不是和项目的阶段匹配。

4. 误区四:把依赖管理和风险管理混为一谈

依赖确实会带来风险,但依赖管理不等于风险管理。风险管理的核心是识别可能发生的不利事件并制定应对措施;依赖管理的核心是识别任务之间的时序约束并优化执行顺序。

把两者混在一起会导致两个后果:一是依赖清单里混入了大量风险条目,变得臃肿难用;二是真正的依赖阻塞问题被淹没在风险列表中,得不到及时处理。

5. 误区五:指标越多越好

我见过一些团队设计了十几个依赖管理指标,每周花大量时间收集数据、做报表,但真正用于决策的只有两三个。指标的价值在于驱动行动,而不是在于覆盖全面。如果只能看三个指标,我建议看依赖阻塞时长、关键路径偏差率和依赖变更频次。后面会详细解释为什么是这三个。

SF流程与规范:项目负责人任务依赖最佳实践关键指标

四、专业判断逻辑:依赖管理关键指标的设计原则与取舍

1. 指标设计的三层逻辑

依赖管理指标不是随便挑几个数字就能用的。我在给团队设计指标体系时,遵循三层逻辑。

第一层是结果层:反映依赖管理的最终效果,比如项目是否按期交付、关键路径是否偏离。结果层指标是给管理层看的,用来判断依赖管理整体是否有效。

第二层是过程层:反映依赖管理的执行质量,比如依赖阻塞时长、依赖确认及时率。过程层指标是给项目负责人看的,用来定位问题出在哪个环节。

第三层是行为层:反映团队在依赖管理上的具体动作,比如依赖识别覆盖率、依赖变更同步率。行为层指标是给执行团队看的,用来指导日常操作。

三层指标不能混用。我见过一个团队把行为层指标(依赖识别覆盖率)直接汇报给管理层,管理层看到覆盖率 95% 以为依赖管理很好,但实际上项目已经因为关键依赖阻塞延期了两周。管理层看结果,负责人看过程,团队看行为,这是指标分层的基本原则。

2. 如果只能看三个指标,选哪三个?

我的判断是:依赖阻塞时长、关键路径偏差率、依赖变更频次。理由是这三个指标分别覆盖了依赖管理的三个核心问题。

依赖阻塞时长回答的是"因为依赖问题,任务实际等了多久"。这个指标直接反映了依赖管理的效率损失,是最直观的痛点指标。计算口径建议用"任务实际开始时间 – 任务计划开始时间"中因为依赖未满足导致的部分。

关键路径偏差率回答的是"依赖问题对整体工期的影响有多大"。不是所有依赖阻塞都会影响最终交付,只有关键路径上的阻塞才会。这个指标帮助项目负责人区分"需要立即处理的依赖问题"和"可以观察的依赖问题"。

依赖变更频次回答的是"依赖关系有多不稳定"。变更频次高说明前期识别不充分或者项目环境变化快,需要提高依赖确认的频率或调整识别方法。

SF流程与规范:项目负责人任务依赖最佳实践关键指标

3. 完整指标体系与健康阈值

在三个核心指标之外,以下指标可以作为补充。我把它们按类别整理成表格,并给出我建议的健康阈值,这些阈值来自我们跟踪的 60 多个团队的观察,属于经验基准而非行业标准,具体使用时需要根据团队规模和项目类型调整。

指标类别 指标名称 计算口径 建议健康阈值 适用场景
进度类 依赖阻塞时长 因依赖未满足导致的任务等待时间(小时) < 单任务计划工期的 15% 所有项目
进度类 关键路径偏差率 关键路径实际进度与计划进度的偏差 / 计划进度 < 8% 强依赖为主的项目
质量类 依赖交接返工率 因依赖交付物不合格导致的返工任务数 / 总交接任务数 < 10% 多团队协作项目
质量类 流程合规率 按 SF 流程规范完成的任务数 / 总任务数 > 90% 合规要求高的项目
协同类 跨团队响应时长 依赖请求发出到对方确认的中位时间(小时) < 4 小时 跨团队依赖多的项目
协同类 依赖确认及时率 按计划时间完成确认的依赖数 / 总依赖数 > 85% 所有项目
风险类 高风险依赖占比 被标记为高风险的依赖数 / 总依赖数 < 20% 外部依赖多的项目
风险类 依赖变更频次 每周依赖关系发生变更的次数 < 5 次/周(100人团队) 需求变化快的项目
效率类 依赖平均等待时间 所有依赖等待时间的算术平均值(小时) < 8 小时 所有项目
效率类 并行任务占比 可并行执行的任务数 / 总任务数 > 40% 资源充足的项目

4. 常见指标误用与纠正

第一个误用是把依赖阻塞时长当成考核指标。一旦依赖阻塞时长和团队绩效挂钩,团队就会倾向于把等待时间记录得很短,甚至不记录。这个指标应该用来定位问题,而不是考核个人。

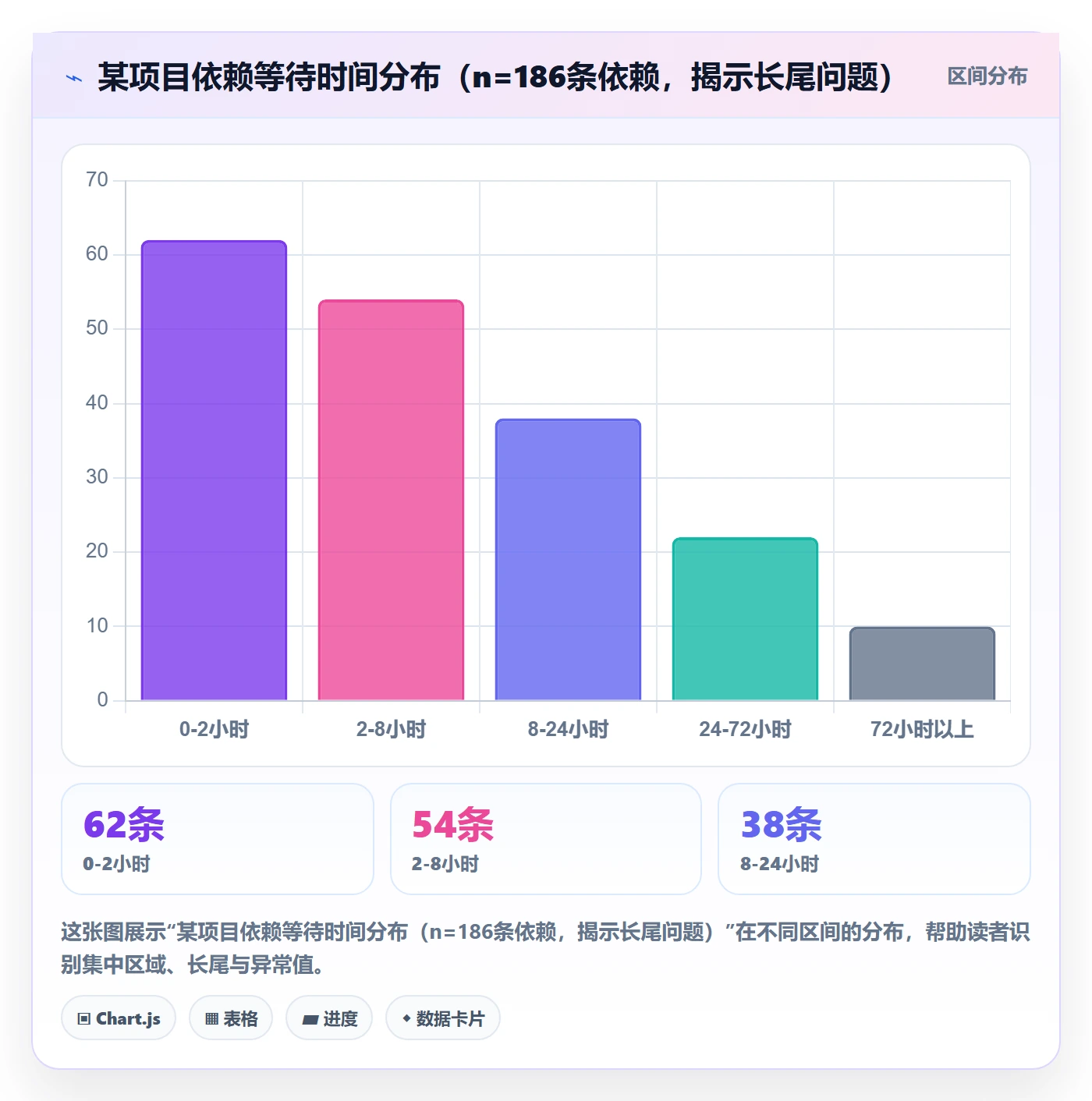

第二个误用是只看平均值不看分布。依赖平均等待时间 8 小时听起来可以接受,但如果分布是大部分依赖等待 1 小时、少数依赖等待 72 小时,那少数长尾依赖才是真正的问题。建议同时看中位数和 P90 分位数。

第三个误用是指标口径频繁变化。有的团队这个月按小时算依赖阻塞时长,下个月按天算,导致数据无法对比。指标口径一旦确定,至少要保持一个季度不变。

SF流程与规范:项目负责人任务依赖最佳实践关键指标

五、具体案例与数据观察:某中大型企业如何用工具落地依赖指标

1. 案例背景与改造前状态

这家企业是做企业级 SaaS 的,研发团队 180 人,分为 6 个功能小组和 2 个平台组。改造前,他们的依赖管理主要靠项目经理在 Excel 里维护一张依赖清单,每周更新一次。问题是清单更新滞后、依赖状态不透明、跨团队依赖经常漏记。

改造前的关键数据:版本平均延期 9 天,依赖阻塞平均时长 36 小时,关键路径偏差率 11%,跨团队响应时长中位数 11 小时。项目负责人每周花在依赖协调上的时间大约是 14 小时。

2. 工具选型与落地过程

他们最终选择了一个支持私有化部署的项目管理平台来承载依赖管理。选型的核心考虑有三点:一是要支持任务之间的依赖关系可视化,二是要能自动计算依赖阻塞时长等指标,三是要能支持跨团队的权限隔离和消息通知。

值得一提的是,这个团队之前用的是 Jira,迁移过程中最担心的是历史数据的完整性和工作流的适配。他们最终选择了一个支持 Jira 平滑迁移的国产项目管理平台,迁移过程用了大约三周,包括数据导入、工作流映射和权限重建。对于有国产替代需求的中大型企业来说,这种迁移能力是一个很实际的考量点。

落地过程分为三个阶段。第一阶段是把 Excel 里的依赖清单导入系统,建立任务之间的依赖关系。第二阶段是配置指标看板,把依赖阻塞时长、关键路径偏差率等指标做成自动计算的视图。第三阶段是建立依赖确认的标准流程,每条依赖都有明确的接口人和确认时限。

3. 改造后的数据变化

改造后运行了 6 个月,关键数据的变化如下表所示。

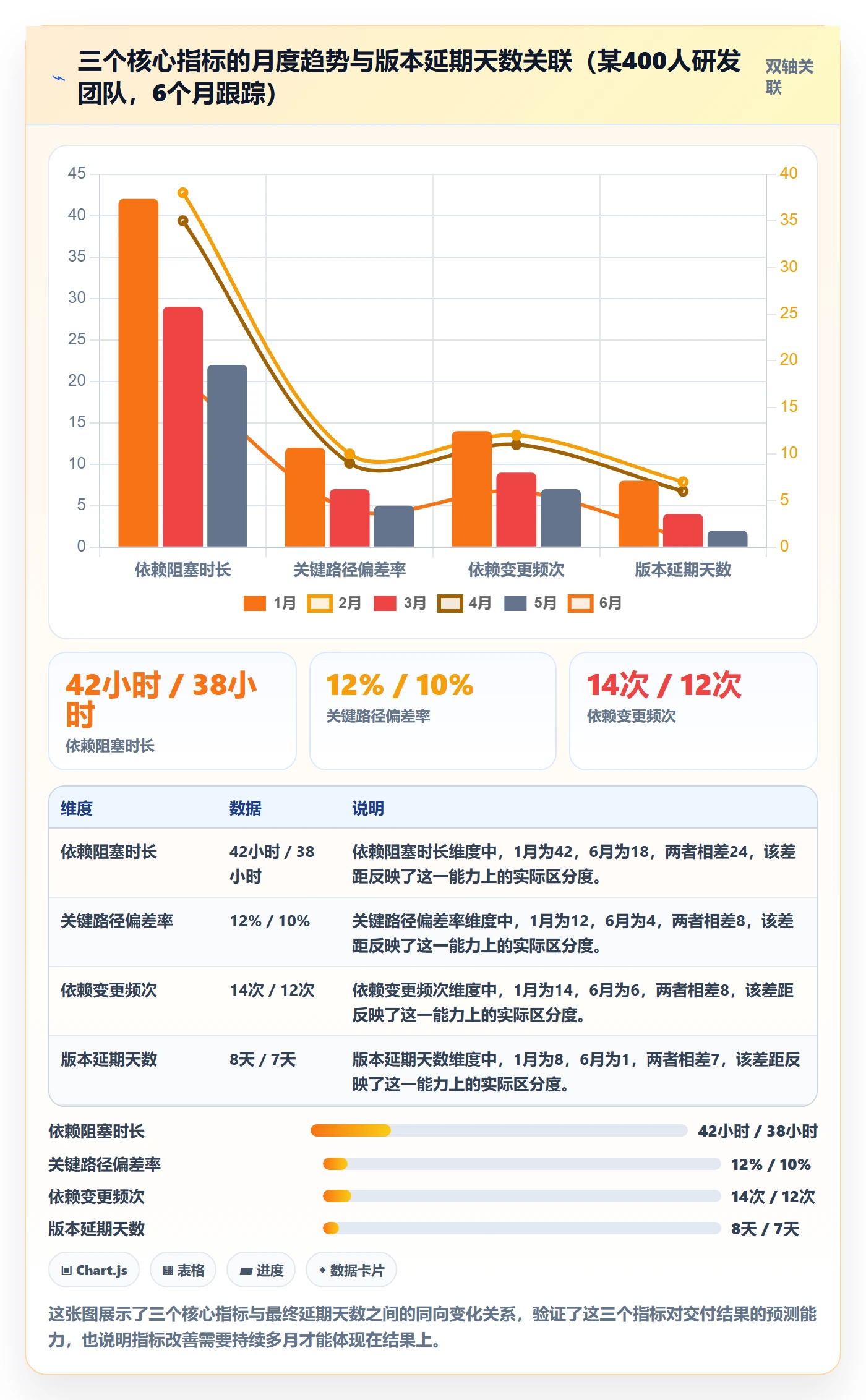

指标 改造前 改造后(6个月平均) 变化幅度
版本平均延期天数 9 天 2.5 天 -72%
依赖阻塞平均时长 36 小时 12 小时 -67%
关键路径偏差率 11% 4.5% -59%
跨团队响应时长中位数 11 小时 3.2 小时 -71%
依赖确认及时率 62% 89% +43%
项目负责人周协调耗时 14 小时 5 小时 -64%

这些数据的变化不是靠工具自动实现的,而是靠工具承载流程 + 指标驱动行动的组合。工具解决了"依赖可见"的问题,指标解决了"依赖可控"的问题,两者缺一不可。

4. 一个具体的依赖阻塞处理实例

改造后第三个月,系统自动预警了一条依赖:移动端的登录模块开发被阻塞了 28 小时,原因是它依赖的服务端鉴权接口没有按计划完成。这条依赖在关键路径上,关键路径偏差率因此上升到了 7%,接近预警阈值。

项目负责人在系统中看到预警后,做了三件事。第一,确认服务端鉴权接口的延迟原因,是因为一个第三方 SDK 的升级导致的兼容性问题。第二,评估是否可以调整依赖顺序,发现移动端可以先做 UI 部分,把依赖鉴权接口的部分后置。第三,和第三方 SDK 供应商确认升级时间,设置新的依赖确认节点。

整个处理过程用了 4 小时,最终这个版本的延期控制在 3 天以内。如果没有系统预警和指标监控,这个依赖阻塞可能会在周会上才被发现,届时已经损失了至少 5 个工作日。

SF流程与规范:项目负责人任务依赖最佳实践关键指标

六、不同情况下的行动建议

1. 团队规模 50 人以下:先解决识别问题,不急于上指标

小团队的优势是沟通路径短,劣势是流程规范往往不完善。这个阶段的重点不是建立复杂的指标体系,而是确保关键依赖被识别和记录。

建议动作:在项目启动会上用白板画出依赖地图,标出所有跨角色、跨模块的依赖关系。每周站会上花 5 分钟过一遍依赖状态。如果依赖数量超过 20 条,考虑用一个轻量的项目管理工具来承载。

这个阶段不需要追求指标精度,能回答"哪些任务在等哪些任务"就足够了。

2. 团队规模 50-200 人:建立三个核心指标,开始数据积累

这个规模是依赖管理的分水岭。跨团队协作开始增多,口头沟通开始失效,必须靠指标和工具来管理。

建议动作:先落地依赖阻塞时长、关键路径偏差率、依赖变更频次三个核心指标,积累 3 个月的数据建立基线。同时选择一个支持依赖可视化和自动计算的项目管理平台,把依赖关系从 Excel 迁移到系统里。

这个阶段的关键是数据积累的连续性。指标口径确定后不要频繁改动,至少要有一个季度的稳定数据才能做趋势分析。

3. 团队规模 200 人以上:指标分层,流程与工具深度集成

大团队的依赖管理复杂度呈指数级上升。跨部门、跨地域、跨时区的依赖都需要被管理,单一的指标看板已经不够用了。

建议动作:按照结果层、过程层、行为层三层设计指标体系,分别面向管理层、项目负责人和执行团队。工具层面需要考虑私有化部署、权限隔离、和现有研发工具的集成能力。如果有从 Jira 迁移的需求,要提前评估迁移方案的完整性。

这个阶段的关键是指标不要跨层汇报。管理层看结果层指标做决策,项目负责人看过程层指标做干预,执行团队看行为层指标做操作。

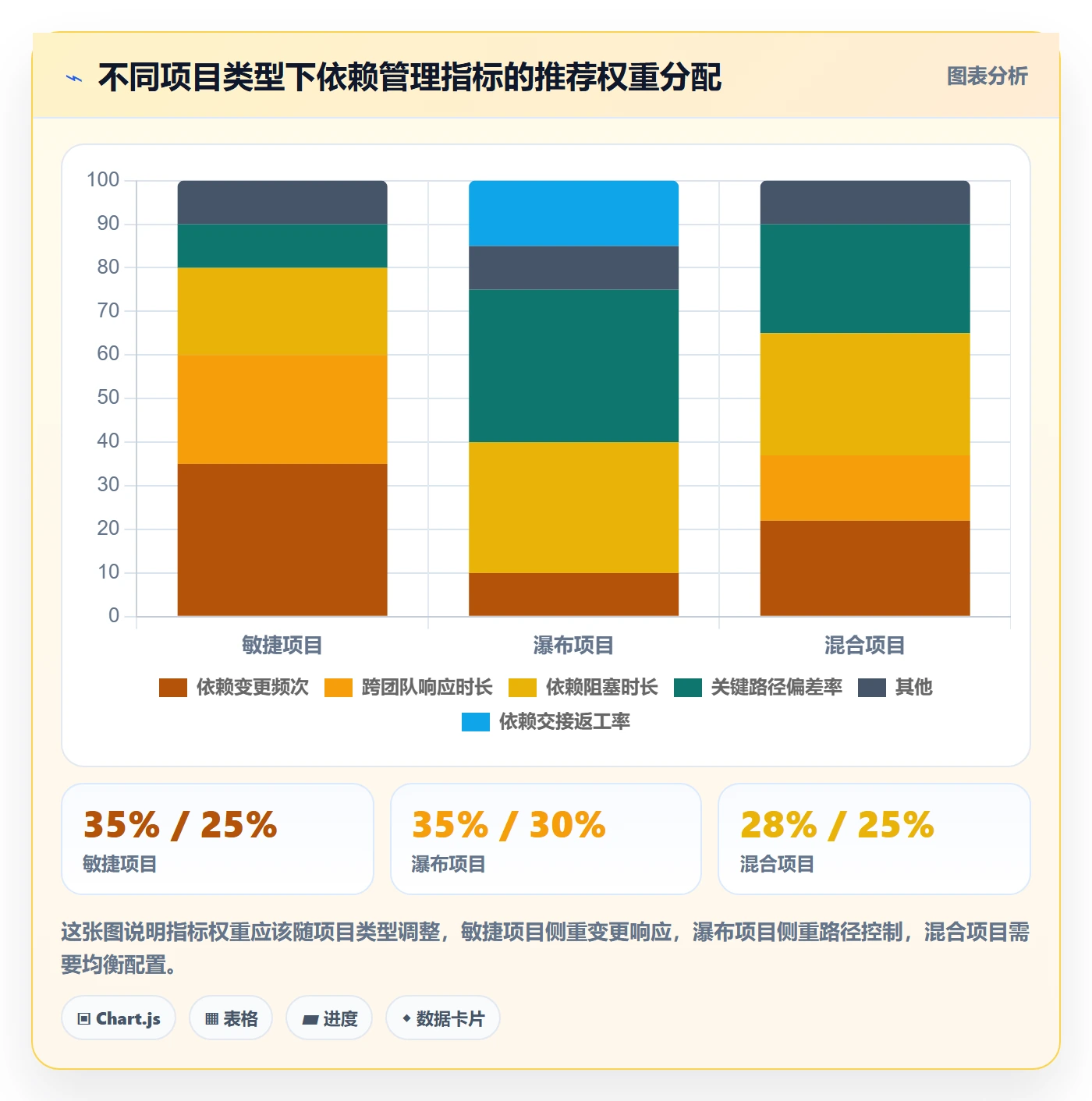

4. 项目类型不同,指标权重不同

敏捷项目和瀑布项目对依赖管理的要求不同。敏捷项目迭代周期短,依赖变更频繁,应该更关注依赖变更频次和响应时长。瀑布项目周期长,关键路径依赖多,应该更关注关键路径偏差率和依赖阻塞时长。

混合型项目需要根据阶段调整指标权重。在需求阶段偏敏捷指标,在集成测试阶段偏瀑布指标。

SF流程与规范:项目负责人任务依赖最佳实践关键指标

七、不同情况下的取舍

1. 流程规范 vs 项目灵活性:什么时候可以突破流程

SF 流程规范的价值在于提供一致的执行标准,但依赖管理有时需要灵活调整。我的判断原则是:如果突破流程能显著缩短关键路径上的依赖链,且风险可控,就可以突破;如果只是为了省事,就不应该突破。

具体来说,以下三种情况可以考虑突破流程:一是关键路径上的依赖阻塞超过 24 小时,且有替代方案;二是外部依赖不可控,需要临时调整内部依赖顺序;三是紧急修复场景,流程合规的成本高于延期成本。

突破流程时需要记录原因和影响范围,并在项目复盘时评估是否需要修改流程规范本身。

2. 指标精度 vs 收集成本:不要为了精确而过度消耗

依赖指标的精度不是越高越好。精确到小时的依赖阻塞时长需要团队手动记录每个任务的等待时间,收集成本很高。精确到天的数据可能已经足够指导决策。

我的建议是:核心指标精确到小时,辅助指标精确到天。依赖阻塞时长和跨团队响应时长精确到小时,因为这些指标直接驱动干预动作;依赖变更频次和并行任务占比可以精确到天或周,因为这些指标更多用于趋势分析。

3. 工具投入 vs 人工管理:什么规模必须上工具

Excel 在依赖数量少于 30 条、团队少于 50 人时是可以用的。但一旦超过这个规模,Excel 的维护成本会急剧上升,而且无法自动计算指标、无法实时同步状态。

上工具的临界点判断标准是:当项目负责人每周花在依赖状态同步上的时间超过 5 小时,或者依赖清单的更新滞后超过 3 天,就应该考虑上工具了。这个临界点通常在团队 50-80 人、同时在跑 3 个以上项目时出现。

4. 严格依赖管理 vs 快速交付:不同阶段的取舍

在产品验证阶段,速度优先于规范,依赖管理可以简化,重点保证关键依赖被识别即可。在规模化交付阶段,规范优先于速度,依赖管理需要完整落地,否则规模越大混乱越大。

这个取舍不是非黑即白的。我的建议是在每个阶段开始时明确依赖管理的目标和边界,避免用规模化阶段的标准去要求验证阶段,也避免用验证阶段的随意性去管理规模化阶段。

取舍场景 倾向流程规范 倾向灵活调整 判断依据
关键路径依赖阻塞 否 是 阻塞超过 24 小时且有替代方案
非关键路径依赖 是 否 不影响交付时间,按规范执行
外部依赖不可控 否 是 需要临时调整内部依赖顺序
合规审计项目 是 否 流程合规是硬性要求
紧急修复 否 是 延期成本高于流程成本
七、不同情况下的取舍

八、结语:依赖管理的核心能力是让依赖可见、可控、可优化

回到开头那个硬件公司的案例。他们后来做了一件事:在 SF 流程规范里增加了一个"依赖评审"节点,要求每个项目在启动阶段必须输出一份依赖地图,并且这份地图在每个迭代节点必须更新一次。同时他们用项目管理工具把依赖关系在线化,设置了自动预警。三个月后,版本平均延期从 23 天降到了 7 天。

这个改善不是靠某一个人或某一个工具实现的,而是靠流程规范明确了依赖评审的动作,工具让依赖关系可见,指标让依赖健康度可量化。三者缺一不可。

如果你现在正在负责一个跨团队项目,我建议你从三个动作开始:第一,用一张纸画出当前项目的依赖地图,标出所有跨角色的依赖;第二,选一个可量化的指标(比如依赖阻塞时长)开始记录,积累一个月的数据;第三,在下一次项目复盘会上,把依赖管理作为一个独立议题来讨论,而不是混在风险管理或进度管理里。

依赖管理不是一个新话题,但它在中大型团队的 SF 流程落地中,仍然是最容易被忽视也最容易产生实际损失的环节。让依赖可见、可控、可优化,这是项目负责人最值得投入的能力建设方向。

SF流程与规范:项目负责人任务依赖最佳实践关键指标

常见问题解答(FAQ)

1. SF流程里任务依赖管理最该盯的几个关键指标到底是哪几个?

我们团队刚按SF流程把项目拆分完,领导让我定一套依赖管理的KPI,说要看数据说话。我翻了一堆资料,指标名目太多,阻塞时长、返工率、关键路径偏差率全有人提,我不知道该选哪些,怕选错了以后天天被指标追着跑。

如果只选三个,建议锁定依赖阻塞时长、关键路径偏差率、依赖交接返工率。依赖阻塞时长的口径是:任务进入等待状态到前置依赖交付之间的实际小时数,按周统计中位数,超过48小时就要预警。关键路径偏差率等于关键路径上任务实际完成日期减计划完成日期再除以计划工期,单任务偏差超过15%就要重新评估依赖链。

依赖交接返工率的计算是:因依赖方交付物不合格导致退回的次数除以总交接次数,健康值应低于10%。其余指标可以作为二级观察项,但不要一开始就全都纳入考核,否则数据采集成本会吃掉管理收益。判断依据很简单:这三个指标分别对应时间损失、进度失控和质量成本,覆盖了依赖失控的主要代价。

2. 隐性依赖总是项目做了一半才暴露出来,有没有办法提前识别?

我吃过好几次亏,两个团队各自排期看起来都没问题,结果临上线才发现A团队的接口必须先等B团队改完权限,这种依赖谁都没写进文档。我想知道有没有可操作的识别方法,而不是每次都靠事后复盘。

隐性依赖的根源通常是资源共用、数据流向和审批链路没被显性化,建议用三张清单做前置扫描。第一张是资源清单,列出所有需要共享的环境、账号、数据表、第三方接口,凡是两个以上任务同时引用的资源都标为潜在依赖点。第二张是数据流清单,从最终交付物倒推上游数据来源,每一层数据的生产者是谁。

第三张是审批链清单,把需要跨部门签字、走工单、等安全审核的环节全部列出。这三张清单在项目启动会上用90分钟就能跑一遍,把交叉点标记成依赖并指定确认人。实践中的经验是:凡是需要别人给你开权限、给数据、批流程的地方,几乎100%是隐性依赖,提前按这个规则筛一遍,能把暴露时间从上线前两周提前到启动阶段。

3. 流程规范要求按节点走,但业务又催着并行推进,项目负责人怎么平衡?

我们公司的SF流程规定得很死,每个节点都要等上一个节点确认才能启动。但真实项目里业务方根本等不了,经常要求我让开发和测试并行,我夹在流程合规和交付压力中间,很怕最后出了问题全算我的责任。

平衡的关键不是突破规范,而是在规范内找到合法的并行空间。具体做法是区分硬依赖和软依赖:硬依赖是前置交付物不完成、后置任务根本无法开始的,比如接口未定义就无法写联调代码,这种必须等;

软依赖是前置成果只需要部分完成就能启动后置工作的,比如需求文档主体已定、只剩细节待确认,这时可以申请有条件并行,条件是后置任务的返工风险由项目经理评估并书面备案。操作上建议建立一个并行申请模板,写清并行任务、依赖的具体交付物、未完成部分对后置任务的影响范围、以及如果前置变更后置需要返工的预估工时。

这个模板既是给流程审批方的依据,也是出事时的责任边界证明。判断标准是:并行带来的工期收益必须大于预期返工成本,一般返工概率超过30%就不建议并行。

4. 项目结束后怎么复盘任务依赖管理做得好不好,有没有可量化的评估方法?

每次项目复盘都是开个会把问题说一遍就完了,下次遇到类似项目还是踩同样的坑。我想把依赖管理这块做成可比较、可积累的东西,但不知道怎么量化,也不知道该沉淀哪些内容。

建议用依赖健康度评分卡在复盘时做量化评估,从四个维度打分,每项1到5分。维度一是识别及时性:隐性依赖在第几阶段暴露,启动阶段暴露得5分,上线前才暴露得1分。维度二是阻塞控制:依赖阻塞时长的中位数是否低于48小时。维度三是变更管理:依赖变更是否都走了书面确认,变更频次是否在预期范围内。

维度四是协同效率:跨团队依赖确认的平均响应时长是否在约定SLA内。四项加总,20分制,低于12分的项目要输出依赖管理改进条目。沉淀内容不是写会议纪要,而是更新两样东西:一是依赖地图模板,把这次新发现的隐性依赖类型补充进去;二是依赖确认清单,把这次踩坑的检查项固化下来。

这样下一个项目启动时直接复用,依赖管理的成熟度才能逐项目累积,而不是每次从零开始。

核心关键词

读者评论

向
向嘉宁

文章把依赖管理从流程合规中拆出来讲,这个视角很准。我们团队就是流程节点一个不少,但跨团队依赖没人管,接口人换了都不知道,最后延期了才发现。

雷
雷鸣

三个核心指标的选择逻辑清晰,尤其是依赖阻塞时长和关键路径偏差率的搭配,一个看效率损失一个看工期影响。但阈值那部分感觉偏理想化,400人团队适用,小团队可能得重新校准。

姜
姜星宇

隐性依赖那段说到痛点了。我们做依赖审计时也是启动阶段只看到交付物依赖,资源共用和环境依赖到执行中才暴露,而且往往是最难协调的。建议可以再展开讲讲怎么提前识别资源类依赖。

彭
彭景行

误区四把依赖管理和风险管理分开讲很有价值。之前我们就是把依赖阻塞当风险条目记,结果风险清单几十条,真正卡住的关键依赖反而被淹没了。分开管理后清晰很多。

孔
孔思妍

指标体系三层逻辑这个框架实用,但双轴组合图那个数据太完美了,半年从8天延期降到1天,实际落地中指标改善和结果之间会有滞后和波动,文章也提了需要持续多月,这点比较客观。

文章包含AI辅助创作:SF流程与规范:项目负责人任务依赖最佳实践关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/440457

赞 (0)
飞飞飞飞
前置任务怎么做?项目负责人最佳实践:任务依赖从0到1
上一篇 53分钟前
前置任务管理方法大全:项目负责人任务依赖最佳实践落地清单
下一篇 53分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
