我接手过一个上线时间已经被老板拍死在 6 周的项目:一个内部审批系统,看起来任务不多,团队也齐。结果第 4 周周三,我发现最关键的"数据迁移"任务还在等接口联调,而接口联调的负责人以为数据迁移会先做完。两个任务互相等,白白卡了 9 天。这不是执行力问题,是任务依赖从来没被真正理清过。关键路径落地方案要解决的,正是这种"任务都在做,但整体不动"的僵局。
这篇内容不讲百科定义,而是以项目负责人的真实视角,把关键路径和任务依赖讲成一套能直接用的动作。我会用一个完整案例贯穿全文,从拿到任务清单到算出关键路径,再到动态维护,每一步都说明我做了什么判断、为什么这么判断。读完之后,你应该能独立在自己项目里跑通一遍,而不是只记住 FS、SS 这几个缩写。
一、先说结论:关键路径落地的三个反常识判断
大多数项目管理文章会先解释"关键路径是最长的一条任务链"。这句话没错,但它对项目负责人的实际帮助非常有限。真正决定你能不能把关键路径用好,是下面三个判断。
1. 关键路径不是算出来的,是问出来的
软件能在毫秒内算出关键路径,前提是你输入的依赖关系是对的。可现实是,项目负责人拿到的那份任务清单,依赖关系通常是拍脑袋填的,或者干脆是空白。
关键路径的准确性上限,等于依赖关系的准确性上限。如果依赖错了,再精确的计算也只会给你一份错误的最长链。我见过太多团队把时间花在画漂亮的网络图上,却没人去跟开发确认"这两个任务到底能不能并行"。
2. 最危险的不是关键路径上的任务,而是"看起来可以并行"的任务
关键路径上的任务因为没有浮动时间,反而会被重点关注。真正让项目翻车的,是那些被误判为可以并行的任务。
比如前端开发等后端接口,很多负责人会默认"前端先做静态页面,后端同步开发接口"。听起来合理,但一旦接口字段定义没确认,前端的静态页面就要重做。这种隐性依赖不写进依赖表,关键路径就会在项目进行到一半时突然变长。
3. 关键路径的有效期通常不超过两周
关键路径是动态资产,不是一次性交付物。任务提前、延期、范围变更、人员调整,都会让关键路径发生迁移。
如果你的项目超过两周没有重新审视关键路径,那份路径图基本已经过期。我后来养成一个习惯:每周固定拿出一小时,重新检查一遍关键路径和非关键路径的浮动时间变化。这个习惯帮我拦住了至少三次潜在延期。

二、真实的延期现场:我是怎么在一个 6 周项目里丢掉 9 天的
抽象的道理讲再多,不如看一次真实的翻车。下面这个案例我复盘过很多次,它几乎包含了任务依赖落地的所有典型问题。
1. 案例背景:6 周上线内部审批系统
项目目标是给公司内部上线一套审批系统,涉及需求梳理、系统选型、数据迁移、接口联调、用户测试、上线培训六个大块。团队一共 11 个人,分属产品、后端、前端、测试、运维五条线。
老板给的期限是 6 周。我拿到任务清单的时候,清单上有 38 个任务,但只有 12 个标注了前置任务,而且标注得很粗糙,比如"接口联调"的前置任务写的是"后端开发完成",没有区分是哪个模块的后端开发。
2. 复盘:9 天到底丢在哪里
项目最终延期了 9 个工作日。我把这 9 天做了归因,发现真正因为"某个人干活慢"造成的只有 2 天,剩下 7 天全部和依赖关系有关。
- 数据迁移等接口联调(4 天):双方都以为是对方先动,实际是字段定义没确认。
- 测试等前端页面(2 天):测试环境依赖前端部署,但没人把"前端部署完成"列为测试的前置任务。
- 培训材料等最终流程(1 天):流程在测试中被改过两版,培训材料没有跟着更新,返工一天。
这 7 天的共同特征是:它们都不是"任务没做",而是"任务在等或被等"。换句话说,工期估算没问题,人的能力没问题,问题出在依赖关系没有被显式表达出来。

3. 依赖遗漏的隐性成本
很多人以为依赖没理清只是"排期不好看",实际成本要高得多。上面那 7 天只是直接成本,还有三层隐性成本。
第一层是协调成本。为了让卡住的两个任务重新动起来,我额外开了 5 次跨组对齐会,每次 30 分钟,涉及 6 个人,折算下来又是 0.7 人天。第二层是信任成本。老板看到进度不动,会怀疑团队能力,后续资源申请变得更难。第三层是机会成本。原计划上线后腾出来做另一个项目的人,被继续占用了一周半。
把这三层算进去,依赖遗漏的真实成本大约是账面延期的 1.5 到 2 倍。这也是我后来坚持"排期前必须过一遍依赖"的根本原因。
三、任务依赖识别的四个常见误区
知道依赖重要,不等于能识别对。下面四个误区,是我在多个项目里反复见到的,也是导致关键路径失真的主要原因。
1. 误区一:把"我希望它并行"当成"它可以并行"
项目负责人最常犯的错误,是出于压缩工期的愿望,把本来有先后关系的任务强行排成并行。比如把"UI 设计"和"前端开发"排在同一周开始。
现实是,前端在 UI 定稿前能做的只有框架搭建,核心页面必须等设计。这种并行只能并行一小部分,剩下的还是串行。如果排期时按全并行计算,关键路径就会被算短,最终必然延期。
判断能不能并行,标准不是"我希望",而是"后置任务的输入是否已经齐备"。只要有一个关键输入没到位,就是串行,就必须体现为依赖。
2. 误区二:只记 FS,忽略 SS 和 FF
四种依赖类型中,完成-开始(FS)最直观也最常用,所以很多人干脆只用 FS 来表达一切。这会带来两个问题。
一是把可协调的任务变成了死等。比如"测试用例编写"和"功能开发"其实是开始-开始(SS)关系,测试用例可以在功能开发开始时同步写,不必等开发全部完成。只记 FS 会让测试看起来只能最后做,压缩了合理并行空间。
二是把强关联任务拆错了。比如"集成测试"和"缺陷修复"常常是完成-完成(FF)关系,集成测试结束的同时缺陷也要修完。只按 FS 排,容易出现"测试做完了但缺陷还在修"的错位。
| 依赖类型 | 含义 | 典型场景 | 落地频次 |
|---|---|---|---|
| FS(完成-开始) | 前置完成后,后置才能开始 | 需求确认完成后开始开发 | 高频,占 60% 以上 |
| SS(开始-开始) | 前置开始后,后置才能开始 | 开发开始后测试用例同步编写 | 中频,占 20%-30% |
| FF(完成-完成) | 前置完成后,后置才能完成 | 集成测试结束前缺陷需全部修复 | 低频,占 5%-10% |
| SF(开始-完成) | 前置开始后,后置才能完成 | 新旧系统切换时旧系统关闭 | 极低频,不足 5% |
3. 误区三:工期给单点值,不给区间
"这个任务 3 天能做完"是我最怕听到的一句话。单点工期会让人误以为排期是确定的,一旦实际是 5 天,整条关键路径就跟着后移。
我的做法是要求关键路径上的任务给出三档估算:乐观值、最可能值、悲观值。用最可能值做主排期,用悲观值标出风险敞口。这样即使某个任务超期,我也能立刻判断它是否会影响整体关键路径。
4. 误区四:关键路径算完就锁死
排期会上算出的关键路径,只代表那一刻的状态。任务一旦开始执行,实际工期和依赖关系都会漂移。
我见过团队把关键路径图打印出来贴在墙上,三个星期没更新过。等到发现关键路径已经变了,往往已经错过了调整窗口。关键路径需要的是维护机制,不是一张图。

四、专业判断逻辑:任务依赖识别的四步落地法
讲完误区,说说我在项目里实际执行的四步。这套方法不依赖任何特定工具,用表格也能跑,但配合平台工具会更省力。
1. 第一步:把任务拆到"可交付物"粒度
依赖关系理不清,很多时候是任务粒度太粗。"开发完成"这种任务无法表达依赖,因为它内部包含多个可交付物。
我的标准是:每个任务必须对应一个能被验收的交付物。比如"用户模块开发"要拆成"用户表结构设计""注册接口""登录接口""用户列表页"等。粒度到这一层,依赖关系才能被准确描述。
拆到什么程度算够?我的经验是拆到单个任务工期不超过 3 人天。超过 3 人天的任务,通常内部还有可以并行的空间。
2. 第二步:用三个提问模板逼出真实依赖
我从来不让团队成员自己填依赖表,因为那样填出来的多半是猜测。我会跟每个任务负责人逐一确认三个问题。
- "你开始这个任务之前,必须拿到什么?",识别前置输入。
- "如果上游给你的是半成品,你能先做哪一部分?",识别 SS 关系和可并行空间。
- "你做完了,谁会立刻需要你的产出?",识别下游任务,反向确认依赖。
这三个问题的价值在于,它们把抽象的"依赖"转化成对方能具体回答的工作条件。我在实际使用中,用这三个问题补出的依赖数量,通常是团队自填依赖表的 2 到 3 倍。
3. 第三步:给依赖打上强度标签
不是所有依赖都是硬约束。我会把依赖分成三档。
- 硬依赖:物理上无法绕过,比如代码没提交就无法测试。
- 软依赖:逻辑上应该如此,但可以通过临时方案绕过,比如设计稿未最终确认,前端可以先按旧版开发。
- 外部依赖:不在团队控制范围内,比如等待第三方接口开通、等待法务审核。
硬依赖决定关键路径的骨架,软依赖提供压缩工期的空间,外部依赖是最需要提前管理的风险。打上强度标签之后,你就知道哪些依赖必须严守,哪些可以协商。
4. 第四步:正推逆推,算出浮动时间
前两步做好之后,计算其实很快。正推算出每个任务的最早开始和最早完成,逆推算出最晚开始和最晚完成,两者之差就是浮动时间。
浮动时间为零的任务连起来,就是关键路径。但请记住,浮动时间的真正用途不是找出关键路径,而是指导资源调配。浮动时间大的任务,可以让出人手去支援关键路径。

五、案例解析:从任务清单到关键路径的完整推演
下面用我服务过的一家约 150 人规模的科技公司案例,完整跑一遍从任务清单到关键路径的过程。这个项目的复杂度更接近中大型组织的真实情况。
1. 案例背景:150 人组织的研发管理平台迁移
这家公司原来用一款海外项目管理工具做研发过程管理,因为合规和数据本地化要求,决定迁移到国内平台,并同步梳理研发流程。项目周期 10 周,涉及研发、测试、运维、安全、法务五个部门,核心用户约 320 人。
他们最终选择的落地平台是 PingCode。选择理由主要有三点:一是支持私有化部署,满足数据不出内网的要求;二是支持从原有 Jira 体系平滑迁移,历史项目和权限结构可以保留;三是在国产替代方案里,它的研发流程覆盖比较完整,从需求到缺陷到测试到发布能串起来。
这里要说明一点:工具本身不会自动帮你理清依赖。平台的价值在于把依赖关系固化成可追踪的数据,而不是替你做判断。PingCode 在这个项目里承担的是后者。
2. 任务清单与依赖矩阵
我们把项目拆成 8 个工作流、63 个任务。为了让依赖关系可视化,我让团队先填了一份依赖矩阵,格式如下。
任务ID,任务名称,工期(人天),前置任务,依赖类型,依赖强度
T01,现状调研与需求收集,5,,,硬
T02,目标流程设计,4,T01,FS,硬
T03,平台选型与合规评估,6,T01,FS,硬
T04,历史项目数据盘点,3,T01,FS,软
T05,权限与组织架构映射,4,T02,FS,硬
T06,迁移方案评审,2,T03;T05,FS,硬
T07,历史数据导出与清洗,6,T04,FS,硬
T08,测试环境私有化部署,5,T06,FS,硬
T09,迁移脚本开发,8,T07;T08,FS,硬
T10,试迁移与校验,4,T09,FS,硬
T11,用户与权限批量导入,3,T05;T08,SS,软
T12,核心团队培训,3,T10,FS,软
T13,全量迁移执行,5,T10;T11,FS,硬
T14,并行运行与问题修复,7,T13,FS,硬
T15,全员培训与推广,4,T14,FS,软
T16,旧系统下线,2,T15,FS,硬
注意 T11 的依赖类型是 SS,它只需要 T05 和 T08 开始之后就可以启动,不必等它们完成。这一条如果按 FS 排,整个项目会多出 3 天。这就是区分 SS 和 FS 的实际价值。
3. 网络图与关键路径识别
依赖矩阵填好后,用平台工具或者表格都能算出关键路径。这个项目的关键路径是:
T01 → T02 → T05 → T06 → T08 → T09 → T10 → T13 → T14 → T15 → T16
这条链的总工期正好是 10 周。T03、T04、T07、T11、T12 都不在关键路径上,它们有不同程度的浮动时间。

4. 浮动时间与资源调配

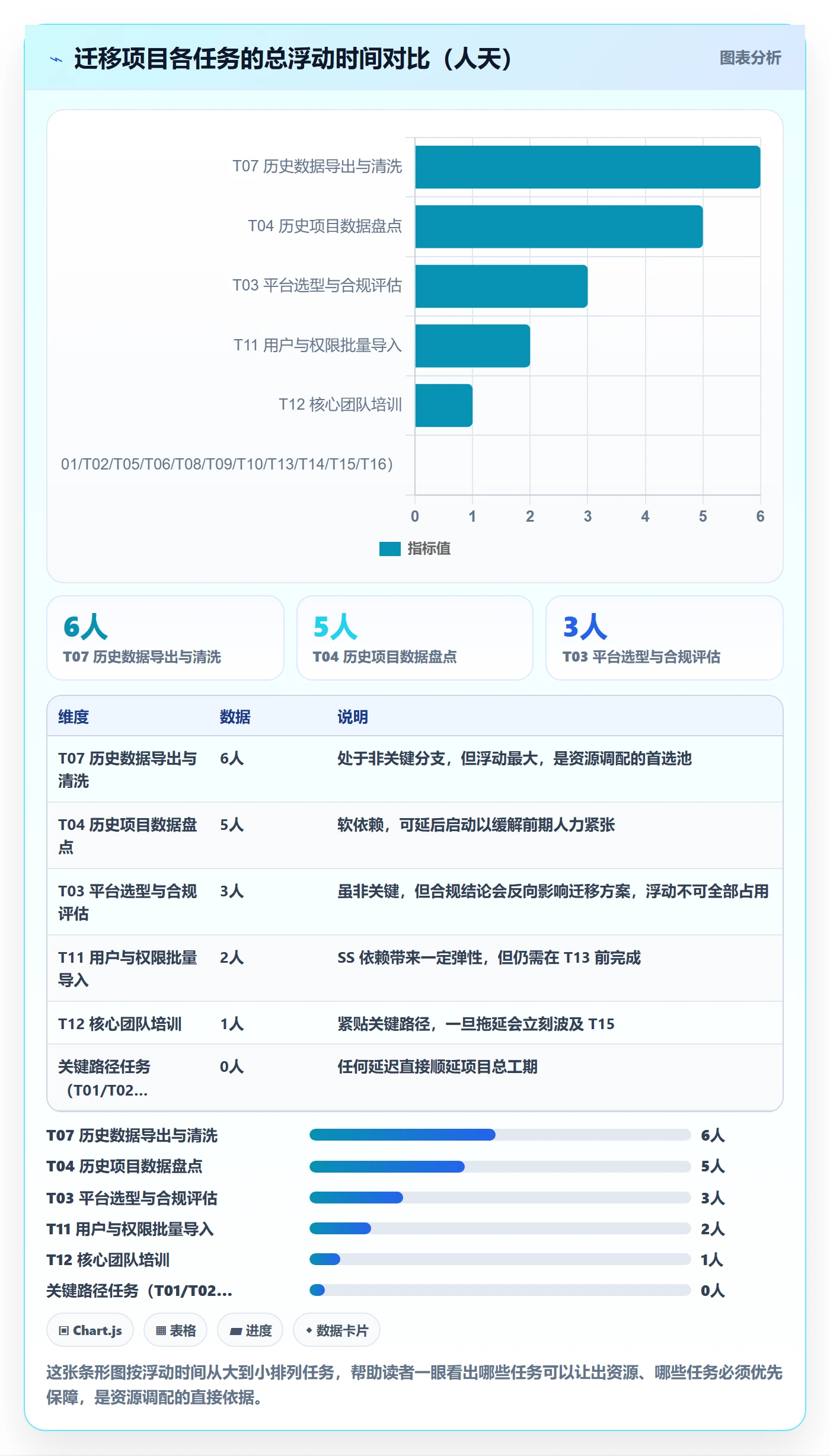

算出浮动时间之后,我做了一个关键动作:把浮动时间大的任务负责人,部分时间调配到关键路径上。
T07 有 6 人天的浮动,负责数据清洗的工程师前两周每天只投入半天,另外半天支援 T08 的私有化部署。这个调配让 T08 提前了 1.5 天完成,关键路径随之缩短。
浮动时间不是"可以摸鱼的时间",而是项目的缓冲资源。把非关键路径上的闲置产能导向关键路径,是压缩总工期最有效的手段之一。
5. 用平台工具固化依赖关系
在 PingCode 里,我们把每个任务的前置依赖直接配置进去,任务状态变更时会自动提示下游任务是否可以启动。这样做的好处是,依赖关系不再只存在于排期表里,而是嵌入到日常工作中。
比如当 T07 完成时,系统会提示 T09 的负责人前置条件已满足。这种自动提示看起来简单,但它把"依赖确认"这件事从依赖人的记忆,变成了依赖系统的反馈。对于 100 人以上、任务并行的组织来说,这种固化的价值非常明显。
另外,这个平台支持私有化部署,对于有数据合规要求的团队来说,迁移过程不需要把历史项目数据暴露到外部环境,这也降低了落地时的阻力。
六、关键路径的动态维护机制
算出关键路径只是起点。真正决定项目能不能按时交付的,是后续的维护机制。
1. 为什么关键路径每周都会变
关键路径变化的触发因素主要有四类:任务实际工期偏离估算、依赖关系被修正、项目范围变更、资源可用性变化。
在上面那个迁移项目里,10 周内关键路径实际发生了 3 次迁移。第一次是 T07 提前完成后,T09 提前启动;第二次是 T03 的合规评估发现新问题,导致 T06 方案评审延后,关键路径短暂改道;第三次是 T14 并行运行期间发现数据一致性问题,把 T10 的校验工作重新拉回关键路径。

2. 每周维护的三个动作
我固定在每周五下午做三件事,总共不超过一小时。
- 更新实际进度和剩余工期:把本周完成的任务标掉,重新估算未完成任务的剩余工作量。
- 重算关键路径:让系统重新计算,看关键路径有没有迁移,浮动时间有没有被侵蚀。
- 检查外部依赖状态:把所有外部依赖单独列出来,确认对方是否有进展,需不需要升级协调。
这三个动作坚持下来,最大的收益不是"提前发现延期",而是提前发现哪些延期是可以被吸收的、哪些会击穿总工期。前者不用慌,后者必须立刻处理。
3. 触发重算的四个信号
除了每周固定重算,出现下面四种情况时我会立即重算,不等周五。
- 关键路径上任何任务的剩余工期变化超过 20%;
- 出现新的外部依赖,或者外部依赖的承诺时间发生变化;
- 项目范围发生变更,新增或删除任务;
- 核心人员可用性发生变化,比如请假、调岗、被抽调。
七、不同情况下的行动建议
同样的方法,在不同规模、不同类型的项目里,落地方式差别很大。下面按四种典型情况给出建议。
1. 20 人以下的小团队
小团队最大的优势是沟通成本低,最大的劣势是每个人都身兼多职。我的建议是不要上复杂工具,用一张表格加每周站会就够。
重点做两件事:一是把关键路径上的任务列出来,每天站会先过这些任务;二是明确每个任务的唯一负责人,避免"以为对方在做"。小团队最容易出的问题不是依赖算错,而是依赖没人认领。
2. 20 到 100 人的中型团队
这个规模开始出现跨组协作,口头同步不再可靠。建议引入依赖矩阵和统一的排期表,每周更新一次关键路径。
这个阶段的重点是建立依赖显式化的习惯。可以让每个任务负责人在创建任务时必填前置依赖,没有依赖就写"无"。这个动作看起来繁琐,但它能把隐性依赖逼到台面上。
3. 100 人以上的中大型组织
这个规模的项目通常跨多个部门,任务数量大、并行度高,靠表格很难维护。建议使用支持依赖管理和私有化部署的项目管理平台来固化关系。
在我服务的那家 150 人公司里,选择平台时的核心判断标准是三条:能不能表达多种依赖类型、能不能自动重算关键路径、能不能满足数据合规要求。这三条决定了工具能不能真正承接落地动作,而不是变成一个更漂亮的甘特图。
对于有国产替代需求的团队,还要额外确认历史数据迁移的平滑程度。PingCode 支持从 Jira 平滑迁移,历史项目和权限体系可以保留,这一点在替换场景里能省掉大量重建成本。
4. 跨部门、跨供应商的项目
这类项目的最大特点是外部依赖多,且不在自己控制范围内。我的建议是把外部依赖单独建一个清单,每个依赖标注承诺时间和责任人,每周主动跟进一次。
外部依赖不要等到需要时才去问,要在排期阶段就锁定对方的承诺时间,并把它写进自己的关键路径。如果对方给不出明确时间,就要在计划里为它预留缓冲,或者准备备用方案。

八、不同情况下的取舍
落地关键路径管理,本质上是在几个维度上做取舍。没有绝对优的方案,只有匹配当前情况的方案。
1. 手工表格 vs 工具化
手工表格的优点是零成本、灵活,缺点是依赖关系无法自动重算,任务一多就容易漏。工具化的优点是自动化和可追踪,缺点是前期配置有成本,团队需要改变习惯。
我的判断标准很简单:当项目任务超过 30 个,或者跨 3 个以上团队时,就该工具化。低于这个规模,表格 + 站会更高效。硬上工具反而会增加管理负担。
2. 精细化排期 vs 滚动式排期
精细化排期把所有任务都排清楚,给人一种掌控感,但前期投入大,且范围一变更就要重排。滚动式排期只细化未来 2 到 3 周的任务,远期任务只保留里程碑。
我的做法是分层处理:关键路径上的任务精细到天,非关键路径任务精细到周,远期任务只保留阶段目标。这样既保证关键链路可控,又不会被细节拖死。
3. 自建 vs 采购 vs 平台化
| 方案 | 适用情况 | 优势 | 代价 |
|---|---|---|---|
| 手工表格 | 20 人以下、单团队 | 零成本、灵活 | 无法自动重算、易遗漏 |
| 自建轻量工具 | 有技术能力、需求特殊 | 完全贴合流程 | 维护成本高、迭代慢 |
| 采购通用项目管理工具 | 20-100 人、流程标准 | 开箱即用、成本可控 | 流程适配度有限 |
| 平台化(如 PingCode) | 100 人以上、多部门协作、有合规要求 | 依赖管理、权限、私有化部署一体化 | 前期迁移和培训投入 |
这里最容易被忽略的取舍是迁移成本。如果团队原来使用海外工具,切换到国内平台时,历史项目、权限、自动化规则的重建往往是最大阻碍。选型时应该优先考虑支持平滑迁移的平台,而不是只看功能列表。

九、给项目负责人的一页纸行动清单
如果你现在就要在自己项目里落地,可以按下面的清单直接执行。这三组动作覆盖了从启动到执行的完整周期。
1. 启动阶段:确认依赖的三个问题
- 你开始这个任务前,必须拿到什么输入?
- 如果上游只给半成品,你能先做哪部分?
- 你做完了,谁会立刻需要你的产出?
把这三个问题的答案填进依赖矩阵,没有依赖的任务明确标注"无",不要留空。
2. 排期阶段:计算关键路径的四个步骤
- 把任务拆到单个工期不超过 3 人天的粒度;
- 给每个依赖标注类型(FS/SS/FF/SF)和强度(硬/软/外部);
- 关键路径任务给出乐观、最可能、悲观三档工期;
- 正推逆推算出浮动时间,标出零浮动的任务链。
3. 执行阶段:每周维护的两个动作
- 更新实际进度和剩余工期,重新计算关键路径;
- 把浮动时间最大的任务负责人部分调配到关键路径上。
另外,遇到关键路径任务剩余工期变化超过 20%、新增外部依赖、范围变更、核心人员变动这四种情况时,立即重算,不要等每周例检。
结尾:关键路径管理的真正门槛
回头看,我这几年在关键路径上踩的坑,几乎都不是"不会算",而是"没问清"。计算是确定性的,依赖关系是模糊的、需要沟通去逼近的。项目负责人真正的专业性,体现在能不能把这种模糊性压缩到可接受的范围。
所以我对关键路径落地有一个不太主流的判断:它的核心不是进度管理能力,而是提问和确认能力。你能不能问出团队自己都没想到的依赖,能不能在两次会议之间把模糊的"应该差不多"变成明确的"什么时间、谁交付、给到谁"。
如果你现在手上就有项目,建议从最小的一步开始:明天找关键路径上的三个任务负责人,各问一遍那三个问题。你会发现,至少有两条依赖是你原来没写在计划里的。补上它们,再重新算一次关键路径,这就是最实用的开始。
常见问题解答(FAQ)
1. 关键路径上的任务延期了,项目负责人第一时间该怎么处理?
我上周刚经历一次,开发环境申请这条任务本来在关键路径上,结果卡了三天。我当时第一反应是去催执行人,但后来发现催也没用,因为问题不在执行速度,而在于这条任务的依赖方根本没提前协调。我就想知道,遇到关键路径任务延期,到底应该按什么顺序处理?
先别急着催执行人,按三步走。第一步确认这条任务是不是还在关键路径上,因为其他任务提前完成后关键路径可能已经转移;第二步判断延期原因属于哪类,是工期估错了、依赖方没交付、还是资源被抽走;第三步再决定动作。如果是工期估错,直接更新工期并重算关键路径;
如果是依赖方未交付,立刻升级到能推动依赖方的人,而不是继续等;如果是资源被抽走,优先把资源调回关键路径任务,哪怕牺牲非关键路径任务的浮动时间。判断依据很简单:关键路径任务的总浮动时间为零,它延一天,项目交付就延一天,所以处理优先级必须高于所有非关键路径任务。
我自己踩过的坑是,当时只顾催执行人,没去查依赖方,结果白催了两天。正确的动作是先看依赖链上游有没有卡住,再决定是催人还是调资源。另外,延期发生后一定要当天更新网络图,否则你后面所有排期判断都是基于错误数据。
2. 浮动时间到底怎么用?非关键路径上的任务是不是可以随便拖?
我一直有个疑惑,既然非关键路径有浮动时间,那是不是意味着这些任务晚几天做也没关系?我之前有个项目,测试用例编写不在关键路径上,我就让它往后排了,结果后来因为测试环境被占用,反而拖累了整体进度。所以浮动时间到底应该怎么理解和使用?
浮动时间不是随便拖的额度,它有三个限制。第一,浮动时间是共享的,同一条非关键路径上的多个任务共用这段浮动,你前面用完了后面就没有了;第二,浮动时间会随关键路径变化而消失,今天不在关键路径上不代表下周还在;
第三,浮动时间不能跨资源使用,如果同一个人的任务既在非关键路径又在关键路径上,资源冲突会让浮动时间变成零。可执行的做法是:把浮动时间当作资源调配的缓冲池,而不是任务拖延的许可证。
具体操作上,我通常会在排期时标注每条非关键路径的总浮动时间,然后每周检查时确认两件事,这条路径是否还在非关键路径上,以及浮动时间是否被消耗超过一半。如果消耗超过一半,就要预警;如果关键路径发生变化导致这条路径变成关键路径,立即停止一切拖延。
判断依据是:浮动时间的本质是给你调度空间,不是给你延期空间。你可以用它来错峰使用稀缺资源、吸收小的延误,但不能用它来掩盖依赖没理清的问题。
3. 项目进行到一半,关键路径变了,之前的排期还有意义吗?
我上个月做的一个跨部门项目,本来关键路径在开发环节,结果因为采购审批拖了两周,关键路径直接转移到了采购这条线上。我当时就懵了,因为之前所有的排期和资源安排都是围绕开发做的。我想知道,关键路径变了之后,项目负责人应该怎么调整?之前的排期是不是全部作废?
关键路径变了不代表之前的排期作废,但必须当天做三件事。第一,重新计算所有路径的总工期,确认新的关键路径是哪一条,不要凭感觉判断;第二,检查新关键路径上的任务有没有浮动时间被消耗、资源有没有被占用,如果有,立即调整;
第三,把变化同步给所有任务负责人,尤其是新关键路径上的执行人,因为他们可能还不知道自己已经变成了关键任务。判断依据是:关键路径变化的本质是某条路径的总工期超过了原来的关键路径,这通常意味着那条路径上出现了延误或者新增了依赖。
我的经验是,项目进行到中期,关键路径至少会变一次,所以每周更新网络图不是可选项,是必选项。具体操作上,我建议每周固定一个时间点,让每个任务负责人更新任务状态和剩余工期,然后你重新跑一遍正推和逆推,确认关键路径。如果关键路径变了,当天就开短会同步,不要等到周会。
另外,之前围绕旧关键路径做的资源安排不要全部推翻,先看新关键路径需要什么资源,再从非关键路径上调配,这样调整成本最低。
4. 任务依赖关系怎么跟团队确认?我问了但每个人说的都不一样。
我每次启动项目时都会问团队任务之间有没有依赖,但得到的回答特别模糊,有人说‘差不多同时做就行’,有人说‘你看着排’。结果排完之后执行时才发现很多隐藏依赖没被识别出来。我就想知道,有没有一套具体的提问方式,能问出真实的依赖关系?
问依赖不能问‘有没有依赖’,要问具体场景。我常用的三个提问模板是:第一,‘这件事开始之前,你必须拿到什么?’,问的是前置输入;第二,‘你做完之后,谁需要等你?’,问的是后置输出;第三,‘如果上游晚交三天,你会受什么影响?’,问的是依赖的刚性程度。
这三个问题分别对应依赖方向、依赖对象和依赖强度,比问‘有没有依赖’有效得多。判断依据是:大多数人不是故意隐瞒依赖,而是他们理解的依赖和你理解的依赖不是一回事。执行人通常只关注自己手上的任务,不关注任务之间的衔接,所以你要用具体场景把依赖逼出来。
具体操作上,我会在启动会上逐个任务过这三句话,把回答记录成依赖清单,然后当场跟相关方确认。如果有人说‘差不多同时做就行’,我会追问‘那到底是谁先谁后,如果顺序反了会怎样’,逼出一个明确的 FS 或 SS 关系。
另外,外部依赖最容易漏,比如采购、审批、第三方接口,这些一定要单独列出来,因为它们不受你团队控制,一旦延误没有补救空间。最后,依赖清单确认后要回发给所有人看一眼,让每个人确认自己没有遗漏,这一步能挡掉大部分隐藏依赖。
核心关键词
文章包含AI辅助创作:关键路径落地方案:项目负责人开展任务依赖的入门指南案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/439784
读者评论
文章把关键路径讲得很接地气,特别是'关键路径是问出来的'这个观点,让我意识到之前项目延期确实是因为依赖没确认清楚,而不是团队不努力。
帕累托图那部分很真实,我们项目延期也大多卡在等待上,真正因为干活慢导致的很少。以后排期前得先过一遍依赖关系。
四步落地法里的三个提问模板很实用,尤其是'如果上游给半成品你能先做哪部分',能挖出不少隐性依赖,比让团队自己填表强多了。
依赖强度标签这个做法挺新颖,以前只知道有依赖,但没区分硬依赖和软依赖,导致要么死等要么乱并行,分档后确实更好调配资源。
浮动时间用来调配资源这个点很关键,以前只盯着关键路径,忽略了非关键路径上的浮动时间其实可以支援关键任务,这个思路值得试试。
