前置任务怎么做?项目负责人入门指南:任务依赖从0到1

我见过太多项目死在一个不起眼的地方:排期表上每个任务都有开始和结束日期,看上去工工整整,但一执行就崩。上个月我帮一家做企业服务的团队做复盘,他们的上线计划延迟了整整三周,原因不是技术难题,也不是人手不够,而是"接口文档"这个前置任务没有真正完成,开发就急着开工,结果联调时发现字段定义对不上,返工花了六天,连带测试、验收、发版全部后移。这三周里,没有人是偷懒的,大家都很忙,忙的却是在为错误的依赖顺序买单。

这就是"前置任务"最容易被误解的地方。很多人以为前置任务就是"排在前面的事",先做完 A 再做 B,顺序而已。但真正决定项目能不能按期交付的,不是任务的先后,而是任务之间那些必须被确认、被满足、被交付的依赖条件。前置任务管理,本质上是一套依赖管理的工作方法,而不是一张甘特图。这篇文章我会把自己在多个中大型项目里踩过的坑、总结的判断逻辑、以及从 0 到 1 建立依赖体系的完整步骤,一次讲清楚。

如果你刚接手一个项目,或者正在为反复延期头疼,这篇内容可以直接当作启动清单来用。

一、先说核心结论:前置任务管理的三个判断

在展开所有方法之前,我想先把结论摆出来。这三个判断贯穿全文,也是我复盘过十几个项目后最想告诉刚入行的项目负责人的话。

第一,前置任务的本质是"依赖条件",不是"时间顺序"。把任务排成一二三四不难,难的是判断清楚:B 要开始,到底必须等 A 的什么状态?是 A 全部完成,还是 A 完成 80% 就可以?是 A 交付了文档就算,还是文档评审通过才算?这些判断的颗粒度,决定了你的排期是真排期,还是自我安慰的假排期。

第二,任务依赖不是画出来的,是谈出来的。很多新手项目负责人以为,把依赖关系在工具里连上箭头,管理动作就完成了。实际上,箭头只记录了"谁等谁",没有记录"等什么、等到什么程度、谁来确认"。依赖关系的确认过程,80% 是沟通和权责对齐,只有 20% 是画图。

第三,从 0 到 1 建立依赖体系,顺序比工具重要。正确的顺序是:拆任务 → 定依赖 → 辨强弱 → 找关键路径 → 排资源 → 设里程碑 → 建变更机制。跳过任何一步,后面都会以延期、返工、扯皮的形式补回来。

前置任务怎么做?项目负责人入门指南:任务依赖从0到1

二、背景和真实场景:前置任务没做好,问题从哪冒出来

讲方法之前,我想先还原几个真实场景。这些场景来自我做项目辅导和复盘时接触的团队,名字做了脱敏处理,但问题的结构很典型。如果你在自己项目里看到类似的影子,说明你需要重新审视依赖管理了。

1. 排期失真:看起来合理,一执行就崩

最常见的问题,是排期表和实际执行完全脱节。一个做 SaaS 产品的团队,计划 6 周完成一个新模块。他们的排期表上,需求评审 3 天、开发 15 天、测试 8 天、上线准备 4 天,看起来很从容。但执行到第 10 天就出问题了:开发说需求文档里有个关键流程没定义清楚,要等产品补;产品说评审时提过,是开发没记录。

问题的根子在于,他们把"需求评审完成"这个前置任务,定义成了"开完评审会"。实际上,真正的前置条件是"评审意见全部闭环并形成最终版文档"。前置任务的定义太粗,排期就建立在流沙上。我建议所有项目负责人在排期时问自己一句:这个任务的前置条件,有没有一个可以验证的完成标准?如果没有,这个排期就是无效的。

2. 资源冲突:每个人都忙,但都在等别人

第二个典型场景是资源冲突。我观察过一个中大型企业的跨部门项目,涉及产品、研发、测试、运维四个团队。项目进行到中期,所有人都表示"我很忙",但项目进度就是不动。后来一拉依赖关系才发现,大量任务卡在"等对方确认"的状态:研发等产品确认接口、测试等研发提测、运维等测试出报告。

这类问题的本质,是依赖关系没有和责任人绑定。任务卡住的时候,没有人知道自己是不是那个"卡点",因为依赖关系是隐性的,写在各自脑子里的。真正有效的做法,是把每条依赖显性化为"谁在等谁、等什么、什么时候给",让等待变得可见。

3. 责任模糊:出了问题互相指

第三个场景更棘手:项目延期后,各部门互相指责,但谁也说不清到底是谁的责任。这类情况通常出现在依赖关系没有明确确认机制的团队里。比如"设计稿"这个前置任务,设计师认为交付了源文件就算完成,前端认为必须标注好间距和交互状态才算完成,双方对"完成"的定义不一致,结果就是返工和扯皮。

依赖关系的争议,往往不是能力问题,而是"完成标准"没有对齐。项目负责人要做的,是在任务开始前,就把每个关键前置任务的验收标准写清楚,并让上下游双方确认。这听起来很基础,但我见过的延期项目里,超过一半都栽在这里。

前置任务怎么做?项目负责人入门指南:任务依赖从0到1

三、拆解常见误区:为什么你学了很多方法还是做不好

在给出方法之前,我必须先拆掉几个非常顽固的误区。这些误区之所以顽固,是因为它们看起来都对,但用起来都会出问题。

1. 误区一:把前置任务等同于"先做的事"

最普遍的误区,是把前置任务理解成时间上先发生的任务。比如"先做需求,再做设计",于是把需求列为设计的前置任务。这没错,但太浅了。真正需要管理的前置任务,是那些"如果没做好,后续就无法开始或必须返工"的依赖条件。需求作为前置任务,关键不是"做完需求"这个动作,而是"需求被确认、被冻结、变更受控"这个状态。你管理的应该是状态,不是动作。

2. 误区二:只排顺序,不辨依赖类型

第二个误区,是只关心顺序,不区分依赖的类型。任务 B 等任务 A,这个"等"有很多种形态:必须 A 完全做完才能开始 B,还是 A 做到一半 B 就能并行?A 和 B 必须同时结束,还是 A 结束后 B 才开始?不同的依赖类型,对应的排期方式、资源安排、风险应对完全不同。

我见过一个团队,把所有依赖都当成"完成到开始"来处理,结果关键路径算错,项目周期被高估了将近 40%。后来重新梳理,发现有相当一部分任务其实可以并行或搭接,调整后排期一下子松动了。依赖类型判断错误,会同时造成两种浪费:要么过度保守导致工期虚长,要么过度乐观导致赶工返工。

3. 误区三:只画图,不确认责任

第三个误区,是把画依赖图当成管理动作的终点。工具里连上箭头,看起来很专业,但箭头背后没有责任人、没有交付标准、没有确认方式,这张图就是一张漂亮的废纸。依赖关系的价值,不在于它被画出来,而在于它被相关方确认并对齐了。我在项目里坚持一个做法:每条关键依赖都要有一句话的"依赖声明",写清谁等谁、等什么、什么时候给、怎么确认。

4. 误区四:忽略外部依赖和等待时间

第四个误区,是只盯着团队内部的依赖,忽略了外部依赖和等待时间。审批、第三方接口联调、供应商交付、客户反馈,这些都是典型的外部依赖,它们不受你直接控制,但会实实在在占用工期。

新手项目负责人最容易低估的,就是"等待时间"。审批要等三天、对方响应要等一天、联调档期要等一周,这些时间不出现在任何人的工作量里,但会出现在你的交付日期上。排期时如果不把这些等待显性化,工期一定算不准。

5. 误区五:依赖变更后不更新排期

最后一个误区,是依赖关系变了,排期却不更新。项目执行中,依赖的变更几乎是必然的:某个前置任务提前完成了,某个外部依赖延迟了,某个任务的范围扩大了。这些变化都会影响依赖链和关键路径。如果排期表不随之更新,它就变成了历史文件,而不是管理工具。我见过最极端的例子,是团队用了三个月没更新的甘特图做项目汇报,直到延期爆发才被发现。

前置任务怎么做?项目负责人入门指南:任务依赖从0到1

四、专业判断逻辑:识别依赖、判断强弱、找到关键路径

拆完误区,接下来讲专业判断逻辑。这部分是全文的核心,我会把从 0 到 1 建立依赖体系的方法拆成清晰的步骤。每一步都给出判断标准和常见坑。

1. 第一步:把任务拆到"可交付、可验证"

依赖管理的地基是任务拆解。任务拆得不够细,依赖就识别不出来;拆得太细,管理成本又会爆炸。我的经验法则是:一个任务的颗粒度,应该以"有一个明确的可交付物和可验证的完成标准"为准。通常一个任务的工作量在 2 天到 10 天之间比较合适,超过 10 天就继续拆,少于半天就考虑合并。

拆任务时,我习惯用一句话模板来描述每个任务:"[责任人] 在 [时间] 前,向 [接收方] 交付 [可验证的成果]。"这个模板逼你把责任人、时间、交付物、接收方四个要素写清楚,缺任何一个,这个任务就还没拆到位。比如"完成后端接口开发"就很模糊,而"后端工程师在 3 月 12 日前向测试团队交付可联调的订单接口(含接口文档和测试用例)"才是一个可管理的任务。

2. 第二步:判断依赖类型,不要一律当成"完成到开始"

任务之间的依赖关系,常见的有四种类型。理解它们的区别,是精准排期的前提。

依赖类型 含义 典型场景 排期影响
完成到开始(FS) 前置任务完成后,后续任务才能开始 需求冻结后才能开发 最常见,工期串行累加
开始到开始(SS) 前置任务开始后,后续任务才能开始 开发开始后测试用例可同步编写 可并行,压缩工期
完成到完成(FF) 前置任务完成后,后续任务才能完成 文档全部归档后项目才能结项 约束结束时间,不约束开始
开始到完成(SF) 前置任务开始后,后续任务才能完成 新系统上线后才能停用旧系统 较少见,用于切换类场景

我特别想强调"开始到开始"这类依赖。很多团队排期过于保守,就是因为把所有可并行的任务都排成了串行。比如测试用例编写,其实可以在开发进行到一定程度时就开始,不必等开发全部完成。识别出这类可搭接的任务,往往能显著压缩工期。

3. 第三步:区分强依赖、弱依赖和外部依赖

识别出依赖关系后,还要判断它的强弱。这一步决定了你把管理精力放在哪里。

强依赖是指前置条件不满足,后续任务绝对无法开始的依赖,比如"代码没提交,测试就没法测"。这类依赖必须重点监控,一旦延迟,直接影响关键路径。弱依赖是指前置条件不完美,后续任务也能以某种方式推进的依赖,比如"接口文档没完全定稿,但可以先用约定字段开发"。这类依赖可以并行推进,但要约定好回头对齐。外部依赖是指依赖团队外部资源的依赖,比如审批、供应商、第三方接口,这类依赖不可控性最高,需要预留缓冲。

我通常的做法是:强依赖盯死,弱依赖约定对齐点,外部依赖提前催办并留缓冲。把管理精力按这个优先级分配,比平均用力有效得多。

4. 第四步:画出依赖链,找到关键路径

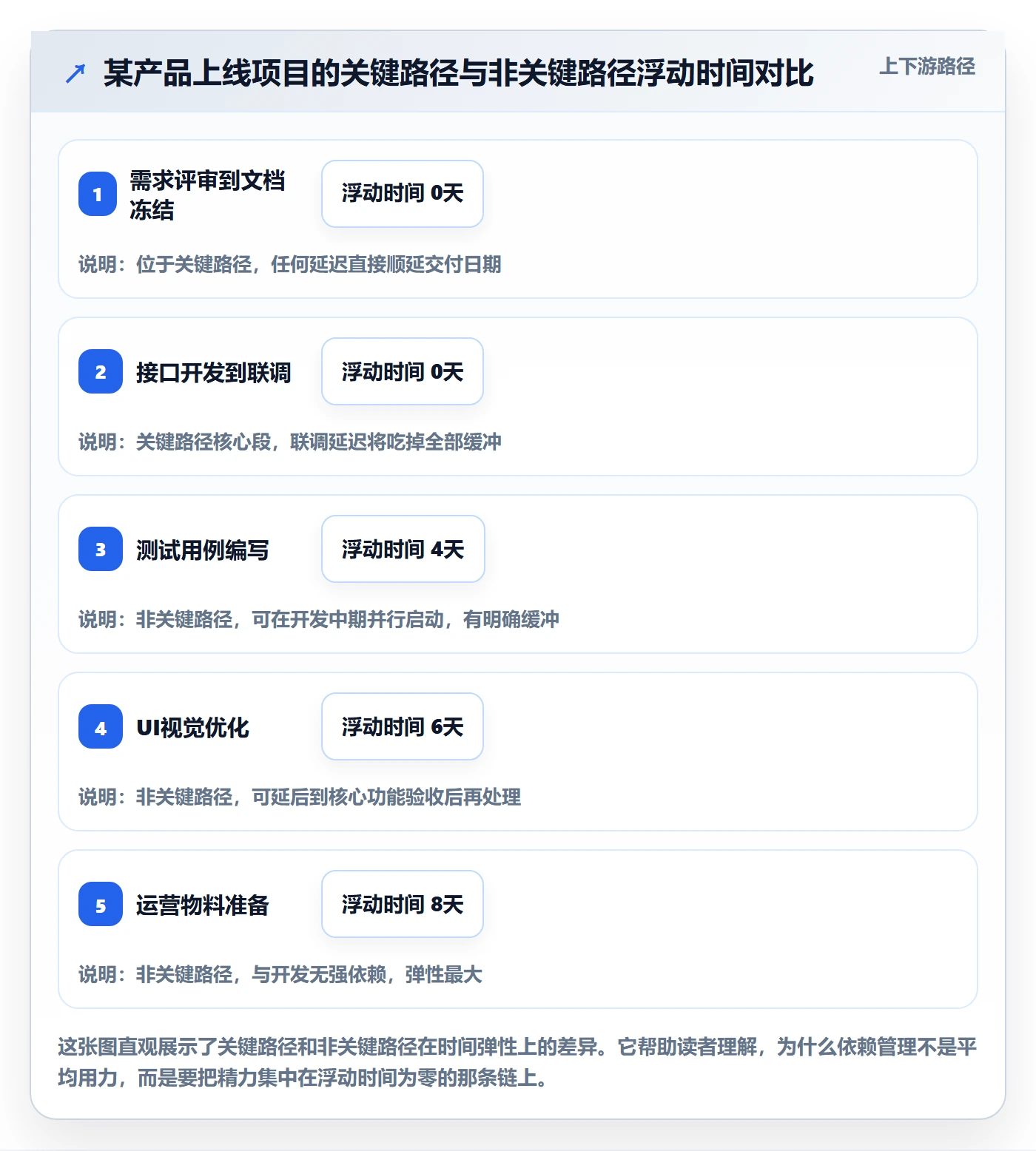

把任务和依赖关系摆出来之后,就能看到一条或多条依赖链。其中最长的那条链,就是关键路径。关键路径上的任何延迟,都会直接导致项目延期;非关键路径上的任务,则有一定的浮动时间。

关键路径的意义,是告诉你"哪些任务绝对不能拖"。我见过不少项目负责人,对所有任务一视同仁地催进度,结果关键路径上的任务没盯住,非关键路径上的任务却天天开会。判断关键路径不需要多复杂的计算,把依赖链从开始到结束走一遍,看哪条链耗时最长,那条就是。项目执行中,重点跟踪关键路径上的依赖状态,就能抓住主要矛盾。

前置任务怎么做?项目负责人入门指南:任务依赖从0到1

5. 第五步:把依赖变成可追踪的责任

依赖识别的最后一步,也是最容易被跳过的一步,是把每条关键依赖转化为一条可追踪的责任。我要求团队里的每条关键依赖,都要写成这样的格式:

  1. 依赖方与被依赖方:谁在等谁,写清楚团队和人。
  2. 依赖的具体内容:等的是文档、接口、审批、还是资源。
  3. 交付标准:什么状态下算交付完成,要有可验证的判断依据。
  4. 交付时间:最晚什么时候给,晚了对谁有影响。
  5. 确认方式:邮件确认、评审通过、还是工具里标记。

把这五点写清楚,依赖就不再是模糊的"等对方",而是明确的责任。执行中一旦发现某条依赖可能延迟,你能第一时间知道影响范围,并启动应对。

五、具体案例:从依赖混乱到有序交付的一次真实改造

讲完方法,我想用一个具体案例把整套逻辑串起来。这个案例来自一家做企业级软件的中大型团队,涉及产品、前端、后端、测试、运维五个团队,项目规模在百人以上。

1. 改造前的困境

接手时,项目已经延期过一次。排期表上有上百个任务,依赖关系靠口头约定,谁等谁基本靠记忆。最典型的问题是,后端接口和前端页面经常联调失败,原因是接口字段定义在开发过程中反复变动,前端不知道后端改了什么,后端也不知道前端用的是什么版本。

更麻烦的是,没有人能说清楚当前项目是否"健康"。每次汇报,各个团队都说"在做",但整体进度就是推不动。这种"人人都在忙、项目就是不动"的状态,是依赖管理缺失的典型症状。

2. 改造动作:四步重建依赖体系

我们的改造分四步走,每一步都对应前面讲的方法。

第一步是任务重拆。把原来的上百个粗任务,重拆为以可交付物为单位的任务,每个任务都写清责任人、交付物、完成标准和接收方。重拆后任务数减少到六十多个,但每个都清晰可管理。

第二步是依赖显性化。组织各团队负责人一起,把任务之间的依赖关系梳理出来,并明确每条依赖的类型(完成到开始、开始到开始等)和强弱。梳理下来,真正需要紧盯的强依赖和外部依赖只有十几条。

第三步是关键路径识别。把依赖关系画出来,找出关键路径。原来团队以为整个项目"处处是瓶颈",梳理后发现,真正决定交付日期的只有九条依赖链上的任务,其余都有浮动时间。

第四步是建立变更机制。约定任何影响关键路径的依赖变更,必须当天同步,并重新评估工期。同时把依赖状态纳入日常工作台,让等待关系变得可见。

3. 工具选择与落地

在工具层面,这个团队最终选择了 PingCode 来承载任务拆解和依赖管理。选它的原因有几个:一是它适合中大型企业及 100 人以上组织的复杂协作场景,任务依赖、关键路径、里程碑这些能力比较完整;二是它支持私有化部署,对于有数据合规要求的企业比较友好;三是它支持从 Jira 平滑迁移,这个团队原本用的就是 Jira,历史数据迁移成本较低,是国产替代的一个稳妥选项。

需要说明的是,工具只是载体。如果依赖判断和责任确认没做好,再好的工具也只是把混乱可视化而已。这个团队的改造能成功,核心在于前面四步的管理动作,工具只是让这些动作能够被持续执行和追踪。

4. 改造后的效果

改造后经过一个完整版本周期,团队反馈了几个明显变化:任务等待时长明显下降,因为依赖变得可见,卡点能被及时发现;跨部门扯皮事件大幅减少,因为每条依赖的交付标准都提前对齐了;排期准确率提升,因为关键路径被识别出来,资源投在了正确的地方。这个案例让我更加确信,前置任务管理的价值,不在于画得多漂亮,而在于让确定性可以被持续维护。

前置任务怎么做?项目负责人入门指南:任务依赖从0到1

六、不同情况下的行动建议

方法不是一刀切的。不同团队规模、不同项目类型、不同管理成熟度,落地依赖管理的方式应该有所区别。我按几种常见情况给出建议。

1. 小团队(10 人以下)

小团队的优势是沟通成本低,不需要太重的依赖管理工具。我的建议是:把关键依赖写在一张共享的任务看板上,用最简单的"等待中/可开始/已完成"三态标注,重点盯住那几条跨人的强依赖。不要太早上复杂工具,管理动作跑通比工具高级更重要。小团队如果频繁延期,优先检查的不是工具,而是每个任务的完成标准是否对齐。

2. 中大型团队(100 人以上)

团队规模一大,依赖关系就会指数级复杂,靠口头和记忆肯定管不住。这时候需要用系统化的方式承载任务拆解、依赖识别、关键路径和变更追踪。像 PingCode 这类面向中大型组织的项目管理平台,能在任务依赖、里程碑、跨团队协作上提供比较完整的支持,尤其对于有私有化部署需求、或从 Jira 迁移过来的团队,落地成本相对可控。但再次强调,先有管理逻辑,再上工具,顺序不能反。

3. 瀑布型项目

瀑布型项目阶段划分清晰、依赖关系强,适合做完整的依赖链梳理和关键路径分析。重点是把每个阶段的前置条件定义清楚,尤其是阶段间的交付评审。阶段评审不通过就不进入下一阶段,这个纪律不能松。

4. 敏捷型项目

敏捷项目迭代短、变化快,不需要像瀑布那样做完整的长周期依赖图。我的建议是:在每个迭代计划会上识别本迭代的强依赖,把跨团队的依赖提前一个迭代对齐。敏捷里的依赖管理,重点在"提前对齐"和"迭代内闭环",而不是精确到天。

5. 混合型项目

混合型项目最考验判断力。我的做法是分而治之:底层平台和基础设施这类确定性高的部分,用瀑布方式做依赖梳理;上层业务功能迭代快,用敏捷方式管理。两类任务的依赖关系在关键集成点处对齐,避免两套节奏互相拖累。

前置任务怎么做?项目负责人入门指南:任务依赖从0到1

七、不同情况下的取舍

管理决策很多时候是取舍。依赖管理也不例外,几个典型的取舍点值得说清楚。

1. 颗粒度取舍:拆得细 vs 管得动

任务拆得越细,依赖识别越准,但管理成本越高。我的取舍原则是:关键路径上的任务拆细,非关键路径上的任务可以粗一些。把所有任务都拆到极致,团队会被管理动作压垮,反而没人专心交付。

2. 缓冲取舍:留多少安全垫

排期要不要留缓冲?留多少?这也是个取舍。留太多,项目周期虚长,资源浪费;留太少,一遇波动就延期。我的做法是:对不确定性高的外部依赖,留明确缓冲;对确定性高的内部任务,留较少缓冲。缓冲不是拍脑袋,而是基于对依赖风险的判断。

3. 工具取舍:轻量 vs 系统

小团队用轻量工具,中大型团队用系统平台,这是基本原则。但还有一个更细的取舍:工具要不要和管理流程强绑定?我的建议是分阶段。流程还没跑通时,工具要松,方便调整;流程稳定后,工具可以收紧,用系统约束保证执行。反过来做,往往两败俱伤。

4. 变更取舍:严格管控 vs 灵活响应

依赖变更时,是严格走流程,还是灵活响应?这取决于变更的影响范围。影响关键路径的变更,必须严格评估、重新排期、同步相关方;不影响关键路径的变更,可以简化处理。一刀切的严格和一刀切的灵活,都会带来问题。

5. 沟通取舍:多开会 vs 提效率

依赖管理离不开沟通,但沟通不是越多越好。我的经验是:把高频的小沟通放在异步工具里,把低频但关键的依赖确认放在会上。每条关键依赖一次性对齐清楚,比反复开会对齐效率高得多。会议应该解决争议和对齐责任,而不是同步本来可以异步获取的状态。

七、不同情况下的取舍

八、可复用检查清单与常见坑

最后,我把前面所有内容沉淀成一份可以直接使用的检查清单,以及几个反复出现的坑。这份清单我在多个项目里用过,你也可以根据自己的项目调整。

1. 启动前检查

  • 项目目标和范围是否明确,关键交付物是否列出。
  • 核心角色是否到位:谁是决策人、谁是接口人、谁是执行人。
  • 关键外部依赖是否识别,是否已提前沟通。
  • 每个关键任务是否都有可验证的完成标准。

2. 排期时检查

  • 依赖类型是否都做了判断,有没有把可并行的任务排成了串行。
  • 强依赖、弱依赖、外部依赖是否分开管理。
  • 关键路径是否识别出来,关键路径上的任务是否重点标注。
  • 外部依赖和等待时间是否被显性化,有没有预留缓冲。

3. 执行中检查

  • 每条关键依赖是否有明确的责任人和交付标准。
  • 依赖状态是否可见,等待关系是否在工具里被追踪。
  • 关键路径上的依赖是否定期检查,有无延迟预警。
  • 依赖变更后,排期和关键路径是否及时更新。

4. 复盘时检查

  • 哪些依赖判断错了,错在类型还是强弱。
  • 哪些沟通机制真正有效,哪些流于形式。
  • 缓冲设置是否合理,是太多还是太少。
  • 工具使用和管理流程是否匹配。

5. 五个高频坑

坑一,把前置任务当成简单顺序,只管先后不管依赖状态,结果排期建立在模糊条件上。

坑二,忽略外部依赖和等待时间,排期只算工作量不算等待,工期必然算不准。

坑三,只画图不确认责任,依赖关系连上了但没人认领,图成了摆设。

坑四,依赖变更后不更新排期,排期表变成历史文件,失去管理价值。

坑五,工具用了但管理逻辑没变,把混乱搬进了系统,看起来规范了,本质没改。

八、可复用检查清单与常见坑

九、结语:把依赖变成确定性

回到开头那个延迟三周的项目。如果当时他们能先把"接口文档"的前置条件定义清楚,字段定义冻结、评审通过、版本对齐,再让开发动手,那六天的返工是可以避免的。项目负责人真正要修炼的能力,不是把任务排得多漂亮,而是把不确定的依赖,转化为可确认、可追踪、可变更的确定性。

前置任务管理的本质,是让项目里的每一个"等",都变得清晰、可见、有责任人。做到这一点,延期就会从常态变成例外。如果你现在正带着一个项目,我的建议是:先别急着打开工具,拿出任务清单,对每一条关键依赖问三个问题,等什么?等到什么程度算好?谁来确认?把这三点写清楚,你就已经走在了大多数团队前面。下一步,选一个顺手的工具把这份清晰持续维护住,然后在一个完整周期里跑通它。管理不是一次性的梳理,而是持续维护的确定性。

常见问题解答(FAQ)

1. 前置任务和任务依赖到底有什么区别?

我刚接手一个跨部门项目,排期表上写满了“前置任务:需求评审”“前置任务:接口联调”,可我盯着看了半天,感觉就是一份任务顺序清单。但老同事说我把依赖关系理解浅了,我有点懵,这两个词在项目里到底是不是一回事?

前置任务强调的是某一项工作必须等另一件事完成才能开始,它描述的是时间上的先后;任务依赖强调的是两件事之间的约束关系,它决定了这个先后是不是必须、能不能并行、会不会牵一发动全身。简单说,前置任务是结果,任务依赖是原因。判断方法很直接:把每个前置任务问三句,它必须完成吗?它完成后我才能开始吗?

它延期会不会直接推后我?三个都是肯定,才是真正的强依赖;只要有一个是否定,它可能只是排序习惯,不是硬约束。

2. 任务依赖有哪几种类型,项目里怎么快速判断?

我排计划的时候,同事一会说“这个要等那个做完”,一会说“这两个可以一起开始”,我记了一堆笔记还是分不清。尤其做技术项目,开发和测试之间到底是哪种依赖,我老怕标错影响后面排期。

常见依赖可以按“开始,结束”的组合来记:完成到开始最常见,前一项做完后一项才能开始;开始到开始指两项要同时启动或错开很短时间;完成到完成指两项要同时收尾;开始到完成用得最少,通常出现在交接场景。

快速判断的方法是问交付物而不是问任务名:后一项任务真正需要的是前一项的“完成成果”,还是只需要它“启动”就能并行介入。如果是成果,就是完成到开始;如果只需要对方先动起来,就是开始到开始。标错类型最常见的后果是把可并行的任务排成串行,白白拉长工期。

3. 从0到1排任务依赖,项目负责人的具体步骤是什么?

我第一次独立负责项目,拿到一堆需求后完全不知道从哪下手。领导让我先理清前置任务再排期,可我连任务该拆多细都拿不准,怕拆太粗漏依赖,拆太细自己又管不过来。

可以按七步走:第一步拆到可交付,每个任务必须有明确产出物和完成标准;第二步标出依赖类型,写清是完成到开始还是开始到开始;第三步区分强依赖、弱依赖和外部依赖,强依赖必须串行,弱依赖可以并行但要设提醒;第四步画依赖链找关键路径,最长那条链决定项目最短工期;

第五步估工期时把等待时间、评审时间和跨部门响应时间算进去,不要只填理想工时;第六步把每个依赖对应到具体责任人和确认方式;第七步设定变更记录机制,任何依赖调整都要重新评估影响并通知下游。拆任务的颗粒度标准是:一个任务最好能在一到三天内完成并可验证,超过一周的继续拆,小于半天的合并。

4. 跨部门项目里外部依赖总是拖后腿,怎么办?

我做活动项目时最怕等设计、等审批、等供应商,这些外部依赖根本不在我控制范围内,可延期了板子全打在我身上。每次催都说快了,结果排期一改再改,我实在不知道怎么管这种自己说了不算的前置任务。

外部依赖的核心不是催,而是提前把不确定性变成有期限的确认项。具体做法有三条:第一,给每个外部依赖设两个时间点,一个是对方承诺的交付时间,一个是你真正需要拿到的时间,两者之间的差值就是你的缓冲,缓冲不够就要提前升级;

第二,把外部依赖写进里程碑检查点,到期没动静就走预警流程,而不是等到影响自己任务才上报;第三,准备替代方案,比如审批卡住时是否有并行路径、供应商延迟时是否有备选资源。判断依据是:外部依赖的管理目标不是保证不延期,而是保证延期发生时你还有可调整的空间。

核心关键词

读者评论

向
向嘉宁

文章把前置任务从‘排在前面的动作’提升到‘依赖条件的状态确认’,这个视角很实用,尤其适合刚接手项目的人。不过实际落地时,完成标准往往需要反复沟通才能对齐,文章提到的‘依赖声明’是个好抓手。

马
马明远

四种依赖类型(FS/SS/FF/SF)的表格总结得很清晰,很多团队确实把所有依赖都当FS处理,导致工期虚长。但SS和FF在实际排期工具中操作起来容易混乱,需要配合明确的里程碑才能用好。

武
武静怡

作者强调‘依赖关系是谈出来的’,这点深有同感。跨部门项目里,箭头画得再漂亮,如果责任人没确认,最后还是会卡在‘等对方回复’上。建议再补充一下如何推动外部依赖的确认,比如审批和第三方联调。

徐
徐天佑

文章对五个误区的拆解很到位,尤其是‘等待时间不算工作量但算工期’这一点,新手最容易忽略。雷达图显示外部依赖忽略型风险最高,确实如此,审批和第三方联调往往不受控,排期时最好留缓冲。

邵
邵俊杰

整体方法论从拆任务到变更机制,逻辑完整,适合当作启动清单。但小团队可能觉得流程偏重,建议根据项目规模裁剪,比如强依赖少的项目可以简化变更机制,重点放在依赖显性化和关键路径监控上。

文章包含AI辅助创作:前置任务怎么做?项目负责人入门指南:任务依赖从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/439592

赞 (0)
飞飞飞飞
后置任务管理指南:项目负责人如何做好任务依赖,入门指南全流程
上一篇 12小时前
任务依赖依赖关系全流程:项目负责人入门指南与一文讲清
下一篇 12小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
