依赖冲突最佳实践:跨部门团队任务依赖风险控制,常见问题

去年Q3,我参与了一家做智能硬件的公司(约600人规模,研发团队将近300人)的交付流程诊断。他们的项目总监给我看了一张甘特图:硬件、固件、App、云端四个部门从立项起排期看上去严丝合缝,里程碑一目了然。但实际结果是,那个季度三个核心项目全部延期,平均延期27天。最有意思的是,当我分别找四个部门的负责人聊时,每个人都说"我们的排期是没问题的"。问题出在:固件等App的接口协议确认,App等云端的鉴权方案冻结,云端又在等硬件确认通信模组的最终型号,四条依赖链拧成了一个死结,而这张甘特图上,一根依赖线都没画出来。

这不是一个沟通态度问题,也不是甘特图工具用得不好。真正的问题是:大多数跨部门团队从来没有把"依赖关系"当作一个需要被独立管理的对象。排期表管理的是任务和时间,而依赖管理的是任务之间的约束、接口和变更传播,两者的管理逻辑完全不同。这篇文章我想把这件事拆透:依赖冲突为什么会集中在中后期爆发,四类依赖各自的失控方式,以及一套我在多个团队里验证过的、可以不依赖重型工具先跑起来的风险控制框架,最后附上高频问题的直接判断。

一、核心结论先行:依赖冲突的本质是"未验证的假设",不是执行不力

我先给出这篇文章最想让你记住的几个判断,后面所有内容都是围绕它们展开的。

第一,依赖风险不是执行问题,是假设问题。当你排期时写下"App开发在固件接口冻结后启动",这句话里包含了一个没被验证的假设:接口能在那个时间点冻结。大部分依赖冲突的根源,就是这个假设从来没有被谁真正确认过。

第二,依赖冲突往往在项目40%-70%进度区间集中爆发,而不是启动阶段。因为启动阶段大家都在做各自独立的部分,依赖还没真正交汇。一旦进入联调、集成、审批节点,前面埋下的假设开始集体暴露。

第三,控制依赖风险靠的是机制,不是自觉。"大家多沟通"是最无效的建议。有效的是:让依赖关系可视化、让每个依赖点有唯一接口人、让变更强制同步、让关键路径留出缓冲。这四件事不需要复杂工具,一张表就能起步。

第四,优先级冲突是依赖冲突最难的一层,因为它无法在项目经理层面解决。两个部门都说自己最急时,需要的是有权限调整优先级的人来裁决,而不是协调者反复沟通。

下面这张图是我在那个硬件公司诊断时,按项目阶段统计的依赖冲突暴露比例,你可以直观看到冲突为什么总在中期集中爆发。

依赖冲突最佳实践:跨部门团队任务依赖风险控制,常见问题

二、背景与真实场景:依赖关系为什么在跨部门协作里最容易失控

1. 部门KPI天然制造"局部最优"

跨部门依赖失控有一个结构性原因:每个部门都被自己的KPI驱动,而依赖方的进度通常不在自己的KPI里。硬件部门考核的是量产时间,固件部门考核的是功能完成度,App部门考核的是版本迭代节奏。当App的接口确认需要固件让出一个工程师两天时,固件负责人心里的优先级排序,和你期望的完全不同。

这不是谁不配合,而是组织设计的必然结果。理解这一点,你才不会把机制问题误判成态度问题,也才不会指望靠开会喊口号解决。

2. 一个可复现的典型失控链条

我在一家做企业软件的公司见过这样一条链条,几乎每个跨部门团队都能找到对应版本:

  1. 云端团队在评审会上口头承诺"下周三给你鉴权方案",App团队据此把联调排在下下周一。
  2. 云端团队因为一个上游安全评审插入,方案推迟到下周周五,但没有主动通知App。
  3. App团队按原计划准备联调,发现方案没来,临时转去做别的,但心里记着"云端欠我们一个方案"。
  4. 两周后App重新排联调,发现云端的方案又改了一版,接口签名规则变了,App之前基于旧方案写的适配代码要重写。
  5. 项目整体延期,复盘会上App说云端变更不同步,云端说App没主动来问。

这条链条里没有任何一个环节是"恶意"的,但结果就是延期。真正缺失的是:变更没有强制同步机制,接口人没有唯一化,排期没有留缓冲。这三个缺失,正好对应后面第三章要讲的核心机制。

3. 远程与多地域协作放大了依赖风险

近两年我接触的团队里,跨地域协作的比例明显上升。远程协作对依赖管理的影响不是线性的,而是放大的:口头确认的可靠性下降,隐性变更的可见度下降,而这两者恰恰是依赖风险的主要来源。同在一个办公室时,你路过对方工位顺口问一句就能发现变更;远程时,这个变更可能要等到联调当天才暴露。

依赖冲突最佳实践:跨部门团队任务依赖风险控制,常见问题

三、拆解常见误区:为什么你的依赖管理一直没效果

1. 误区一:把依赖关系画进甘特图就算管理了

甘特图上的依赖连线只表达了"顺序关系",没有表达"约束强度"和"变更敏感度"。一个硬依赖(接口不冻结就无法开工)和一个软依赖(可以并行推进但有优先级影响)在甘特图上长得一模一样,但风险完全不同。只画线不标注约束类型,等于没管理。

2. 误区二:靠会议对齐依赖

评审会、周会、对齐会能解决"信息传递",但解决不了"持续同步"。会议是时间点上的动作,而依赖风险是持续演化的。一场会开完,大家达成共识,但三天后一个变更发生,共识就失效了。会议只能建立初始约定,无法承担持续同步的职责。

3. 误区三:依赖出问题时第一反应是"加强沟通"

这是我最想纠正的一个误区。当依赖冲突发生时,"加强沟通"意味着下次还要靠人的自觉。正确的第一反应应该是问:这个依赖点有没有唯一接口人?变更有没有强制通知规则?关键路径有没有缓冲?如果没有,那要补的是机制,不是沟通频次。

4. 误区四:认为依赖管理是PMO一个部门的事

依赖关系是分布在各业务线之间的,PMO不可能比业务方更早发现接口偏差。依赖台账必须由各业务线共同维护,PMO负责规则和汇总,而不是替所有人盯着。把依赖管理全压给一个协调角色,几乎必然失效,因为这个角色的信息永远是滞后的。

依赖冲突最佳实践:跨部门团队任务依赖风险控制,常见问题

四、专业判断逻辑:先分清四类依赖,才能谈控制

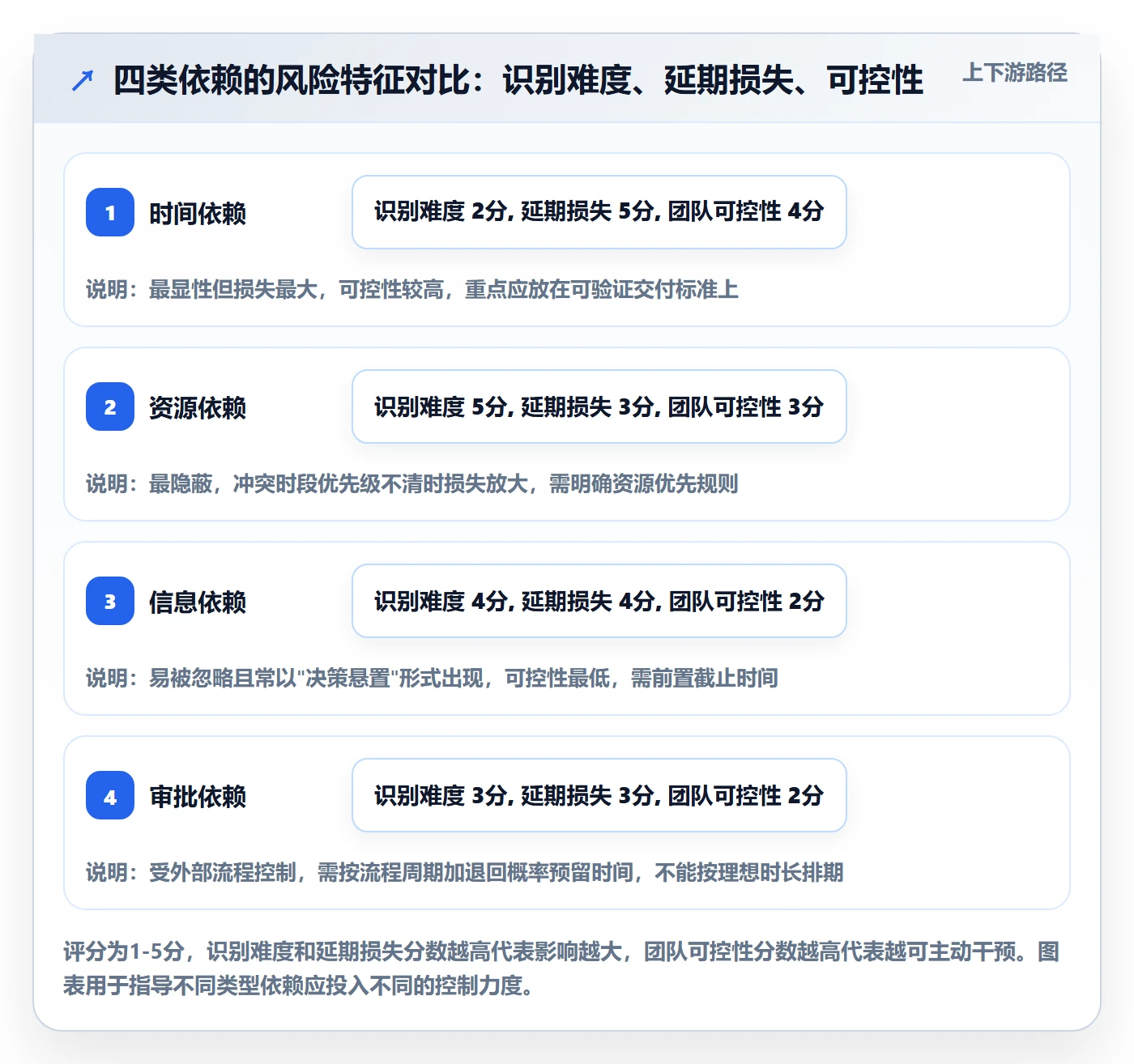

我一直反对一上来就套方法论。依赖管理的第一个动作,应该是把你手上所有依赖按性质分开,因为不同类型的依赖,失控方式和控制手段完全不同。下面这四类,是我在实际项目里用得最多、也最好用的分类。

1. 时间依赖:你的交付是我的起点

典型场景:硬件模组定型后,固件才能开始适配;接口冻结后,App才能进入联调。

风险特征:这类依赖是显性的,容易被识别,但一旦上游延期,下游是"整段等待",损失最大。

常见误判:以为"顺序排好了就没问题"。实际上真正要管的是上游交付的可验证标准,"接口冻结"到底意味着文档定稿、代码合并,还是仅仅是口头确认?标准不清,下游永远说不清什么时候能开始。

2. 资源依赖:共用人力、预算、环境

典型场景:多个项目共用一个测试环境;硬件工程师同时支持三条产品线;预算审批集中在季度末。

风险特征:这类依赖隐蔽性强,因为资源在排期表上往往只体现为"某工程师参与",看不出被多个项目争抢。

常见误判:以为"人都排进去了就等于资源到位"。真正要管的是冲突时段的优先级,当同一个人被两个项目同时需要时,谁优先。

3. 信息依赖:决策依据来自其他部门

典型场景:定价方案依赖市场调研结论;技术选型依赖安全团队的合规意见。

风险特征:这类依赖最容易被忽略,因为它不是"交付物",而是"判断依据"。信息依赖的延期往往表现为"决策悬而未决",而不是某个任务卡住。

常见误判:以为"等结论出来了自然就知道了"。真正要管的是信息的截止时间和质量要求,结论晚一天,下游可能整周无法开工。

4. 审批依赖:流程节点卡在外部

典型场景:安全评审、合规审批、采购流程、法务用印。

风险特征:这类依赖不完全受项目团队控制,且往往有固定的流程周期,最容易被低估。

常见误判:以为"提前提交就行"。真正要管的是审批的排队时长和退回概率,如果被退回一次,重走流程可能又是两周。

依赖冲突最佳实践:跨部门团队任务依赖风险控制,常见问题

五、风险控制的核心机制:可视化 + 接口人 + 变更同步 + 缓冲

这套机制我在多个团队里推过,也被验证过。它的原则是:轻量启动,先跑起来再优化,不要一上来就上重型工具。下面四个动作,你从一张表就能开始。

1. 依赖台账:用一张表让依赖关系可见

依赖台账不需要复杂,一张共享表就够。关键是字段要能回答四个问题:依赖什么、依赖谁、什么时候需要、现在什么状态。我在实际项目里用的字段结构如下:

  • 依赖编号:唯一标识,便于引用
  • 依赖内容:具体交付物或信息,越具体越好(不要写"接口",要写"支付接口的签名规则文档")
  • 依赖类型:时间/资源/信息/审批
  • 提供方部门 + 接口人:必须落到具体的人
  • 需求方部门 + 接口人:同样落到人
  • 期望交付时间:需求方需要它的时间点
  • 可验证标准:什么状态算交付完成
  • 当前状态:未启动/进行中/已交付/有风险/已阻塞
  • 最后变更时间 + 变更说明:用于追踪变更传播

这张表最关键的两个字段是接口人和可验证标准。没有接口人,问题来了没人拍板;没有可验证标准,"交付了"和"没交付"会吵到天荒地老。

2. 接口人机制:每个依赖点指定唯一对接人

接口人不是"联系人",而是对这条依赖有确认权和解释权的人。一个依赖点只能有一个接口人,多人对接等于没人对接。接口人的职责有三个:确认交付标准、接收变更通知、在冲突时代表本部门表态。

我见过太多团队在依赖出问题时,需求方找不到"能拍板的人",只能层层上报,等找到人时窗口已经错过。接口人机制的本质是把决策链路缩短到一跳。

3. 变更同步规则:什么变更必须通知,多久内通知

这是整套机制里最容易被忽略、却最省事的一环。规则不需要复杂,明确两件事就够:

  1. 哪些变更必须通知:交付时间变化、交付内容变化、接口标准变化、接口人变化,这四类变化必须同步给所有下游。
  2. 多久内通知:我一般建议24小时内,重大变更当天通知。超过24小时的变更同步,基本等于没同步。

规则定下来之后,一定要落到一个固定动作上,比如每天的站会同步、或者台账状态更新触发通知。否则规则就只是一句口号。

4. 风险缓冲:在关键依赖路径上预留时间余量

缓冲不是给每个任务都加20%,而是只在关键依赖路径的汇合点加缓冲。具体做法是识别出所有"多条依赖汇合到同一个下游任务"的节点,在这些节点前预留余量。

我的经验值是:关键汇合点预留该依赖链总时长的15%-25%。这个数字不是拍脑袋,它大致覆盖了"单次变更返工 + 一次审批退回"的典型损耗。低于15%基本挡不住风险,高于25%会明显拖慢整体节奏。

依赖冲突最佳实践:跨部门团队任务依赖风险控制,常见问题

六、具体案例:一套依赖台账如何把延期从27天压到6天

回到开头那家智能硬件公司。诊断之后,我们没有引入任何重型工具,而是先做了一件事:把四个部门所有跨部门依赖点拉进一张共享台账。第一次拉表,就发现了34个跨部门依赖点,其中11个是"硬依赖"且没有任何缓冲,而这些在原来的甘特图上完全没有体现。

第二步,给每个依赖点指定了唯一接口人,一共23个人,覆盖了全部34个依赖点。这一步的收益立竿见影:之前一个接口协议问题要经过三层传递才能找到能确认的人,现在需求方可以直接找到接口人。

第三步,定了变更同步规则,交付时间、接口标准、接口人这三类变化必须24小时内同步。规则上线后的第一个月,台账里记录了41次变更同步,其中19次直接避免了下游返工。

第四步,在7个关键汇合点加了缓冲,平均每个汇合点加了原时长的20%。

这套机制跑了一个季度,下一个季度的三个核心项目,平均延期从27天降到6天。更有意思的是,团队反馈最强烈的不是延期减少了,而是"终于不用靠反复开会来确认依赖状态了"。

关于工具,我想补充一个观察。这套机制在表格里就能跑起来,但当依赖点数量超过50个、涉及部门超过5个、并且需要做变更追溯时,纯表格的维护成本会明显上升。这时候团队通常会考虑上专业平台。我在几家100人以上、需要跨部门强协同的中大型企业里,见过用 PingCode 做这类依赖与跨项目协同管理的实践,它支持把依赖关系、责任人、状态变更统一记录,并且 PingCode 支持私有化部署,支持 Jira 平滑迁移,对正在做国产替代的团队是一个务实选择。

需要强调的是:工具是放大器,不是起点。没有先把台账和规则想清楚,上任何工具都只是把混乱搬到线上。

依赖冲突最佳实践:跨部门团队任务依赖风险控制,常见问题

七、冲突已经发生时的处理顺序:别从沟通开始,从事实开始

依赖冲突已经爆发时,很多人的第一反应是拉会沟通。我更建议按下面这个顺序处理,先事实、再影响、再决策、最后复盘。

1. 先确认事实:到底卡在哪个节点

冲突现场最常见的状态是"各说各话"。所以第一步不是讨论谁对谁错,而是把事实钉死:依赖点是什么、当前状态是什么、卡在哪一步、是谁在卡。这一步用台账核对最快。事实不清就进入讨论,只会变成情绪对抗。

2. 再判断影响:是否影响关键路径

不是所有依赖冲突都需要高优先级处理。判断标准只有一个:这个依赖是否在关键路径上。如果一个冲突不影响关键路径,它可以按常规节奏处理;如果影响关键路径,它必须立刻升级。把资源平均分配给所有冲突,是常见的低效做法。

3. 升级决策:谁有权调整优先级

当冲突涉及两个部门的优先级争夺时,项目经理通常无权裁决。这时候要做的不是反复协调,而是升级到有权调整优先级的人。升级不是告状,而是把决策交给正确的人。提前明确"哪些冲突升级到谁",比临时找人高效得多。

4. 记录复盘:避免同类冲突重复发生

冲突解决后一定要记录:这次冲突是哪个类型的依赖、哪个环节失效、下次如何提前拦截。复盘的目的不是追责,而是把这次的教训变成台账上的一个规则或一个缓冲。没有复盘的团队,会在同一个地方反复摔跤。

  1. 确认事实:依赖点、状态、卡点、责任方,用台账核对
  2. 判断影响:是否在关键路径,决定处理优先级
  3. 升级决策:找到有权调整优先级的人,避免无效协调
  4. 记录复盘:把教训转为规则或缓冲,防止重复发生
七、冲突已经发生时的处理顺序:别从沟通开始,从事实开始

八、不同情况下的行动建议

机制是通用的,但不同团队的起点不同,行动顺序应该不一样。下面按常见情况给建议。

1. 如果你还没开始做依赖管理

从一张依赖台账开始,不要贪多。先只拉"跨部门硬依赖",把接口人和可验证标准两个字段填满。先跑一个月,感受一下依赖可视化带来的变化,再考虑扩展。一上来就搞全套机制,大概率会死在维护成本上。

2. 如果你已经有台账但没人维护

问题通常不在工具,而在责任。把台账维护责任拆到各业务线,每个部门维护自己的"提供方"条目,PMO只负责汇总和规则。同时设立一个简单规则:每次变更必须更新台账,不更新视为未同步。让台账成为唯一信息源,而不是又一份"填了没人看"的表。

3. 如果你依赖点超过50个、跨5个以上部门

到这个规模,表格的维护成本和变更追溯成本会明显上升。这时候可以考虑专业平台来承载依赖关系、变更记录和跨项目协同。选型时优先看三件事:依赖关系能否可视化、变更能否自动通知下游、是否支持私有化部署。对于中大型企业、尤其在做国产替代和Jira迁移的团队,可以评估像 PingCode 这类支持私有化部署、支持Jira平滑迁移的平台是否匹配现有流程。

4. 如果你在远程或多地域协作环境

补偿措施要更重。除了台账和接口人,必须额外做两件事:把变更同步规则写得更硬(比如当天必须同步)、把接口人覆盖到每个时区。远程环境下,非正式沟通的缺失必须靠机制补回来。

依赖冲突最佳实践:跨部门团队任务依赖风险控制,常见问题

九、不同情况下的取舍

依赖管理没有"全都做"的完美方案,真实场景里一定有权衡。下面几组取舍是我在项目中反复遇到的。

1. 机制完备度 vs 启动速度

想一次建全所有机制,几乎必然拖延启动。我的取舍是:先上依赖台账和接口人,变更同步规则和缓冲可以晚一到两周再补。先让依赖可见,收益最快,也最容易获得团队支持。

2. 台账详尽度 vs 维护成本

字段越多,信息越全,但维护成本也越高。取舍原则是:只保留能驱动决策的字段。"可验证标准""接口人""当前状态"必须留,纯描述性的备注可以砍。台账是工作工具,不是文档工程。

3. 表格 vs 专业平台

表格灵活、上手快、零采购成本,但依赖点一多就难以追溯。专业平台在可视化、变更通知、跨项目协同上更强,但引入成本和培训成本更高。取舍的分界线大致是:依赖点50个以下、部门数5个以下,表格足够;超过这个规模,平台化的投入产出比开始占优。

4. 缓冲时长 vs 整体节奏

缓冲留得多,抗风险强,但整体交付节奏会变慢。留得少,节奏快,但一次变更就可能击穿计划。我的取舍是:只在关键汇合点留15%-25%的缓冲,非关键路径不留或只留极少。把缓冲集中在最需要的地方,而不是平摊。

取舍维度 倾向轻量/快 倾向完备/稳 适用判断
机制完备度 先上台账+接口人 全套机制一次到位 团队首次尝试选轻量,成熟团队选完备
台账详尽度 只留决策字段 字段尽量全面 维护人力<1人天/周选轻量
承载方式 共享表格 专业平台 依赖点>50个、部门>5个倾向平台
缓冲设计 仅关键汇合点留15%-25% 全路径平摊缓冲 关键路径优先,非关键路径可省

十、常见问题快问快答

1. 依赖方不配合怎么办?

先分清"不配合"是态度问题还是优先级问题。大部分所谓不配合,其实是对方的KPI里没有你的依赖。直接判断:如果是优先级问题,走升级机制,把决策交给有权调整的人;如果是接口人不明确,先把接口人钉死。只靠反复催促,几乎不会有效果。

2. 依赖关系太多,台账维护不过来怎么办?

说明你在管理所有依赖,而不是管理关键依赖。先只维护"跨部门硬依赖"和"关键路径依赖",其余暂不纳入。台账不是全量清单,而是风险清单。控制住20%的关键依赖,就能覆盖80%的延期风险。

3. 跨部门优先级冲突,谁说了算?

没有普适答案,但有一条判断原则:谁对整体交付结果负责,谁说了算。如果两个部门都只对自己的局部负责,那必须升级到对整体负责的人(通常是项目负责人或更高层)。提前明确"哪类冲突升级到谁",比临时争论谁有理高效得多。

4. 远程协作下依赖风险更高吗?

更高,而且不是小幅更高。远程环境下,非正式沟通的缺失会让变更同步和接口确认的可靠性明显下降。应对方式是加重机制:变更当天必须同步、接口人覆盖到每个时区、关键路径缓冲适当加大。用机制补偿非正式沟通的缺失。

5. 依赖冲突已经导致延期,要不要复盘追责?

要复盘,但不要追责。追责会让下一次冲突被隐藏得更深。复盘的目标是找出"哪个机制失效了",然后补上。把教训变成台账上的一个规则或一个缓冲,才是复盘的真实价值。

依赖冲突最佳实践:跨部门团队任务依赖风险控制,常见问题

十一、结尾:依赖风险控制的底线原则

回到我开头那家硬件公司。他们的转变不是引入了什么神奇工具,而是接受了一个底线原则:依赖风险不能靠"大家自觉",要靠机制。机制不需要复杂,但需要被执行。一张台账、一个接口人清单、一条变更同步规则、几个关键路径缓冲,就能挡住大部分延期。

我想留下的独特观点是:依赖冲突管理的重点从来不是"解决冲突",而是"让冲突提前暴露"。冲突本身不可怕,可怕的是它在中后期才暴露。当依赖关系可见、责任清晰、变更同步及时,冲突会提前出现在你还有时间处理的时候。这才是依赖风险控制真正要追求的状态。

如果你现在就想起步,我建议只做一件事:今天就把你手上项目里所有跨部门的硬依赖列出来,给每一条填上"接口人"和"可验证标准"。不用等工具、不用等流程、不用等谁批准。这张表跑起来的第一周,你就会发现哪些依赖其实早就该被管起来。

常见问题解答(FAQ)

1. 跨部门依赖台账到底要记哪些字段,才不会变成没人维护的摆设?

我们团队之前也建过依赖表,但填了两次就没人更新了,最后变成一张死表。我一直在想,是不是一开始字段设计就太重了,才导致大家不愿意维护。

台账只保留六个必填字段就能跑起来:依赖事项、依赖方接口人、被依赖方接口人、需要交付的时间、当前状态、最后更新日期。判断标准是,任何一条记录如果缺了其中三项,就无法判断它是否卡住。轻量启动的关键是字段能少则少,先让依赖关系可见,再根据实际卡点增加字段。

台账的维护责任应落在需求提出方,而不是被依赖方,谁要依赖别人谁负责更新状态,这样才有动力持续维护。

2. 依赖方总是口头答应但迟迟不交付,除了催还有什么办法?

我之前遇到过好几次,对方在会上说没问题,结果到了交付时间才发现根本没排进去。我很困惑,明明当面都说好了,为什么执行时完全不是一回事。

口头承诺的问题在于没有进入对方的正式排期,本质上只是一个意向。可执行的做法是要求依赖方给出一个明确的交付时间点,并写入双方的依赖台账,同时确认这个时间点已经进入对方的排期系统。

判断依据是,如果对方无法给出具体日期,说明这件事在对方那里还没有优先级,此时需要升级到双方负责人的层面重新对齐,而不是继续等。催本身不能解决问题,让依赖进入对方的正式排期才能。

3. 跨部门优先级冲突时,到底谁有权决定先做哪个?

我们经常遇到两个部门都觉得自己的任务最紧急,谁也不肯让步。我在中间协调,感觉怎么说都不对,因为我没有权力去调整任何一个部门的排期。

优先级的决定权不在协调人手里,而在能够同时管到两个部门的那个层级。可执行的做法是,先确认两个任务是否在同一关键路径上,如果只有一个是关键路径上的阻塞点,优先做它;如果两个都在关键路径上,就需要上升一级,由共同上级根据业务影响面来裁决。

判断依据是,协调人的职责是提供事实和影响分析,而不是替有决策权的人做决定。把影响面量化出来,比如延期一天会影响多少下游任务,决策者才有依据拍板。

4. 远程协作环境下,依赖风险是不是一定比坐在一起更高?

我们现在大部分时间是远程办公,我总觉得依赖问题比以前多了,但又说不清是环境导致的还是流程本身就有问题。我想知道远程到底放大了什么。

远程放大的不是依赖数量,而是信息同步的延迟。坐在一起时,一个眼神或随口一句话就能同步的变更,远程环境下必须显式发出通知才能被感知。可执行的做法是设定一条变更同步规则:任何影响交付时间、交付内容或接口约定的变更,必须在变更发生后的当个工作日内通知到对应接口人,并更新依赖台账。

判断依据是,远程协作下依赖风险的高低不取决于是否远程,而取决于变更同步机制是否被强制执行。没有同步规则,坐在一起也会出问题;有了规则,远程一样可控。

核心关键词

读者评论

周
周佳宁

文章把依赖冲突的本质归结为‘未验证的假设’,这个判断很精准。我们团队做App和云端联调时,几乎每次都是接口协议口头说好了,但没人真正确认过冻结标准,结果一到集成就炸。台账和接口人这两条确实实用,比开十次对齐会管用。

廖
廖天佑

远程协作那段数据挺扎心的。我们公司就是跨三地办公,变更同步基本靠 Slack 留言,但对方在开会或时差,经常第二天才回。联调前发现接口偏差的比例确实比同地低很多,不是大家不负责,是机制没跟上。

朱
朱莉

四类依赖的分法很有启发,尤其是信息依赖和审批依赖容易被当成‘等通知’忽略掉。我们之前做硬件项目,安全评审排了两个月,结果排期时只留了两周,直接导致量产延期。审批排队和退回概率必须写进缓冲里。

蒋
蒋晓彤

文章说依赖管理不能全压给PMO,这点我深有体会。以前PMO每周追着各部门要进度,但业务方自己根本不维护台账,信息永远是滞后的。真要落地,还是得各业务线自己认领依赖点,PMO只定规则。

文章包含AI辅助创作:依赖冲突最佳实践:跨部门团队任务依赖风险控制,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/439136
