任务依赖前置任务全流程:项目成员最佳实践与一文讲清

先给结论:依赖管理的失败,九成发生在"设置"之外

先把我的核心判断放在最前面:任务依赖出问题,极少是因为成员不懂什么是前置任务,绝大多数是因为依赖关系被设置了却没人维护、没人确认、没人同步。市面上的教程几乎都把重心放在"如何设置前置任务"上,但从我跟踪过的十几个真实项目看,设置动作只占整个依赖管理生命周期的两成工作量,剩下八成都在执行、变更和复盘环节,而恰恰是这八成,几乎所有内容都略过了。

1. 依赖管理真正的成本分布

我让团队统计过一个跨度八个月的中型研发项目(约四十人,六个职能小组)里与依赖相关的沟通成本,粗略归类后得到一个大概的分布:设置依赖本身只消耗了不到15%的沟通量,而"确认前置任务状态""同步自己的完成时间""处理变更后的依赖调整""复盘时回溯依赖设置"这四类动作,吃掉了剩下的85%。

任务依赖前置任务全流程:项目成员最佳实践与一文讲清

2. 项目成员视角和项目经理视角是两件事

我见过太多依赖管理内容是从项目经理视角写的:如何画甘特图、如何做关键路径分析、如何用工具排期。但一个普通成员打开这类文章,看完还是不知道自己明天该干什么。

项目成员的依赖管理问题其实非常朴素:我什么时候能开工、我在等谁、谁在等我、我拖延了会影响谁。这四个问题构成了项目成员视角下的依赖管理全貌,本文的所有章节都将围绕它们展开,而不是围绕工具功能或理论模型。

3. 本文的组织方式

接下来我会按一条时间线来写:项目启动前、任务拆解时、执行过程中、变更发生时、复盘沉淀时。每个阶段都同时说明"项目负责人要做什么"和"项目成员要做什么",因为这两者在一线往往是混着来的,一个人可能今天当负责人、明天当执行者。最后会有一节快问快答,覆盖搜索里高频出现但没人正面回答的问题。

一、真实场景:三个我亲历过的依赖失控现场

在讲方法之前,我想先把三个真实场景摆出来。它们都不是什么极端案例,恰恰因为普通,才更值得警惕。

1. 场景一:接口联调任务没有上游,全员默认"会自动通知"

一个前后端分离的项目,前端页面开发任务在系统里是独立任务,没有设置前置。前端同学写完静态页面后开始发呆,因为他们需要后端接口返回真实数据结构才能接上真实数据。

而后端接口任务的负责人以为"联调"是另一个任务,跟自己无关。结果两拨人各等了三天,进度周会上才暴露。这个场景的根源不是技术,而是"等"这个动作在任务系统里没有对应字段,只能靠人记,而人不会记。

2. 场景二:前置任务完成了,但完成得"不算数"

另一个项目里,设计稿任务被标记为完成,下游的开发任务按依赖逻辑自动解锁了。但开发同学打开设计稿才发现,交付的是交互草图,视觉稿还没出。任务状态上的"完成"和实际可用之间出现了断层。

这类问题在中文项目里极其普遍,本质是完成的定义(Definition of Done)没有和依赖关系绑定。任务系统只认状态字段,不认交付质量,如果团队不约定"什么算完成",依赖就会虚假解锁。

3. 场景三:一个人请假,整条依赖链失效

第三个场景更有意思。某个任务的前置任务负责人临时休假一周,但他的任务没有设置代理人,也没有人知道他手上的任务卡着下游三个人。等他回来,下游三个人这一周基本处于半停滞状态。

这个场景暴露的是依赖关系和人员绑定过紧,而人员是有状态的(在职、休假、借调)。依赖管理不只是任务之间的关系管理,还是人的可用性管理。

任务依赖前置任务全流程:项目成员最佳实践与一文讲清

二、拆解误区:关于前置任务,项目成员最容易信的六件事

下面这六条是我在团队内部培训时反复纠正过的,每一条都对应一个具体的行为偏差。

1. 误区一:前置任务设置是负责人的事,跟我没关系

这是最普遍也最危险的一条。实际情况是,负责人最多只能设置他看得见的依赖,而很多真实依赖只有执行者自己清楚:我这个任务需要用到谁的什么东西、需要谁先给出什么结论。

依赖关系的发现权在执行者手里,设置权才在负责人那里。成员如果只是被动接受依赖设置,就会出现大量漏设。我带的项目里,要求每个成员在接到任务后必须回答"我等谁、谁等我、等多久"三个问题,仅这一个动作就补出了近三成的漏设依赖。

2. 误区二:四个前置任务都完成,我的任务才能开始

依赖关系有四种基本形态:完成,开始、开始,开始、完成,完成、开始,完成。多数情况下成员只需掌握"完成,开始"这一种,也就是上游完成下游才开始。

但项目里经常出现"多个前置任务"的情况,这时就有一个容易被误解的点:并非所有前置任务都必须全部完成才能开工。有些是并行输入,只要其中一个完成就能启动部分工作;有些则必须全部完成。这个区别如果不写清楚,要么全员堵在一个任务后面,要么提前开工导致返工。

3. 误区三:前置任务完成后系统会自动通知我

是否自动通知,取决于工具能力。但即便工具支持通知,通知也只是提醒,它不能替代你对前置任务质量的判断。我见过有人收到通知就立刻开工,结果拿到的是半成品,返工时间比等待更长。收到通知只是流程节点,判断交付是否可用才是执行者的责任。

4. 误区四:设了缓冲时间就等于管好了依赖

缓冲时间只能吸收小幅波动。如果一个前置任务本身就有50%的概率延期三天以上,那三天的缓冲毫无意义,只是把问题推迟暴露。缓冲应该加在关键路径上,而不是均匀撒在每个任务后面。把所有任务都加缓冲,等于告诉所有人"这个时间可以拖"。

5. 误区五:依赖关系一旦设置好就不用动

项目越到中后期,依赖关系变化越频繁。需求变更、人员轮换、优先级调整,都会让原本的依赖关系失效。我统计过的那四十人项目里,平均每个任务在生命周期内会经历1.7次前置关系调整。不改依赖关系,等于用一个过期的地图导航。

6. 误区六:用即时通讯工具同步依赖状态就够了

群里说一句"我这边快好了",看起来是同步了,实际上没有任何约束力,也不会触发下游的任何动作。真正有效的同步是把状态落到任务系统里,让依赖关系自动生效,群消息只是补充。依赖管理必须有一个"单一事实来源",否则每个人心里的进度都不一样。

二、拆解误区:关于前置任务,项目成员最容易信的六件事

三、专业判断逻辑:依赖管理的三条底层规则

讲完误区,我想给出我判断依赖管理是否健康的逻辑。这些年我用它来诊断团队,准确率还不错。

1. 规则一:依赖关系必须显性化到"不依赖记忆"

判断标准很简单:任何一个成员请假三天,他手上的任务及其下游影响,团队其他成员能否在不问的情况下查出来?如果不能,说明依赖关系还停留在"人脑备忘录"阶段。显性化不是画得好看,而是让信息脱离个人记忆,进入系统和文档。

2. 规则二:每个依赖都要有明确的"完成定义"

前置任务"完成"必须有可验证的标准,而不是负责人一句"搞定了"。我通常要求团队对关键依赖写下完成定义,比如"接口文档评审通过且返回示例结构"、"设计稿标注尺寸并交付切图"。

没有完成定义的依赖,等于没有依赖。因为它无法判断下游是否真的可以开工,最终还是会退回到人工询问,回到那个效率最低的环节。

3. 规则三:依赖关系要能承受人的状态变化

人被换掉、请假、跨项目借调,都是常态。健康的依赖管理要求:依赖关系挂在任务上,而任务的负责人可以替换,替换后依赖链不断裂。这意味着团队需要有交接机制,而不是让某个人的离开变成整条链的停摆。

任务依赖前置任务全流程:项目成员最佳实践与一文讲清

四、案例观察:一个四十人研发团队的依赖改造实录

上面讲的都是判断,这一节我用一个具体案例说明这些规则怎么落地。案例来自我参与过的一个中大型研发团队的中台重构项目,团队规模约四十人,横跨前端、后端、数据、测试、产品五个职能。

1. 改造前的状态

项目启动两个月后,交付延期明显。我介入时做的第一件事是把所有任务的前置关系导出来看,结果发现全项目三百多个任务里,显式设置了前置关系的不到四成,而这四成里有近三分之一是"形式上设置了但没人维护"的。换句话说,真正有效的依赖关系覆盖率只有百分之二十几。

2. 我们做了什么

改造动作本身并不复杂,主要是三件事,但执行起来需要纪律。

第一件事,让每位成员对自己认领的任务补充"我等谁",而不是由负责人统一设置。这一步补出了大量之前完全看不见的隐性依赖。

第二件事,对每条关键依赖写完成定义,尤其是跨职能的依赖,比如后端给前端的接口、产品给开发的需求、数据给测试的样本。这一步消掉了大量"完成了但不能用"的情况。

第三件事,建立每日的依赖状态巡检,不是看所有任务,只看看板里标红的关键依赖。巡检由轮值成员执行,五分钟搞定,但把前面提到的"确认前置状态"这个最大成本项大幅压缩了。

3. 一个关键细节:我们怎么处理工具

这次改造我们选用的是一套国产项目管理平台。之所以提这个,是因为工具能力直接决定了依赖管理能不能落地。当时我们的硬性要求有三条:支持前置任务字段且能自动触发状态流转、支持角色和代理人设置以便应对人员变动、支持私有化部署以满足公司的数据合规要求。

顺便说一句,我们团队在此之前用过海外某知名项目管理工具,后来因为数据合规和本地化支持的问题需要迁移。迁移时最痛的其实不是功能差异,而是历史任务里的依赖关系怎么完整搬过来。所以如果你所在的组织有类似诉求,选型时一定要重点确认"依赖关系能否随任务一起迁移",而不是只看功能清单。这也是为什么像 PingCode 这类支持私有化部署、并且提供从主流海外工具平滑迁移路径的国产平台,在中大型企业里被越来越多地纳入候选,它主要服务的就是一百人以上的组织,对依赖、权限、审计这类中大型团队刚需的支持相对完整。

4. 改造后的变化

改造持续了大约两个月。我不能给你一个精确到小数点的效率提升数字,因为这类项目的变量太多,任何精确百分比都值得怀疑。但我可以给出几个可以观察到的、比较稳健的变化。

任务依赖前置任务全流程:项目成员最佳实践与一文讲清

五、行动建议:不同角色在不同阶段该做什么

这一节是全文的实操核心。我按时间线拆成五个阶段,每个阶段分别给出项目负责人和项目成员的动作。你可以直接拿去对照自己的项目。

1. 项目启动前:把依赖关系从人脑里挖出来

这个阶段的目标是尽可能早地暴露隐性依赖,而不是急着排期。

项目负责人要做的是:在任务拆解会上,不要只拆任务,要逐条追问"这个任务的输入是什么、来自谁",把追问的结果当场记录进任务系统,而不是会后凭记忆补。

项目成员要做的是:在接到任务时主动回答三个问题,我等谁、谁等我、等多久。这三个问题最好以文字形式留在任务描述里,因为口头说的东西一周后就不作数了。我见过太多"当时说好了"最后变成"我没说过"的扯皮。

(1)我等谁:明确我这条任务依赖哪几条上游任务,写清任务名而不是人名。

(2)谁等我:明确我这条任务完成后会解锁哪些下游任务,写清任务名。

(3)等多久:对每个关键上游给一个预期可用时间,注意是"可用"不是"完成"。

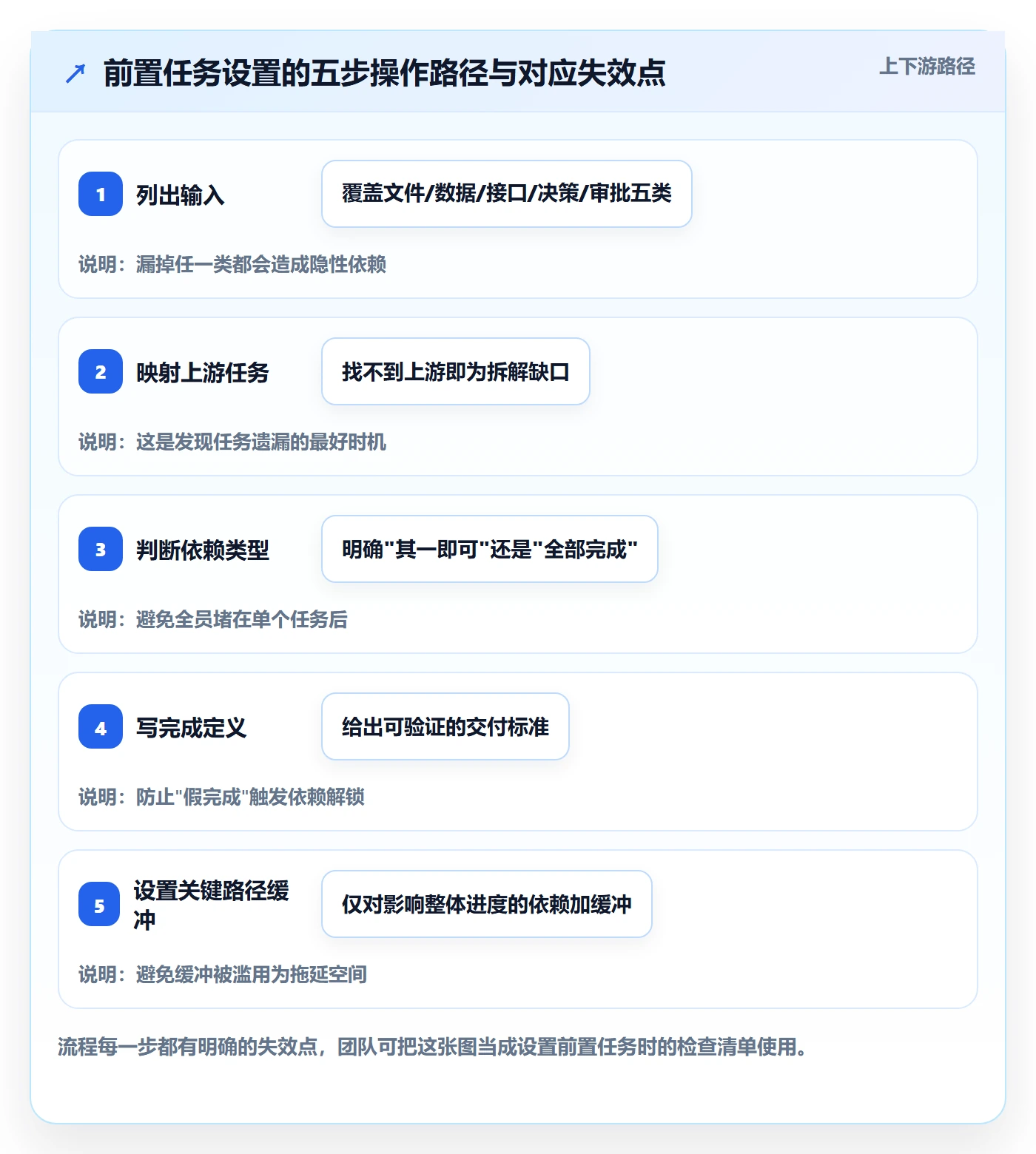

2. 任务拆解时:正确设置前置任务的五个步骤

这一步是操作层面的,但我建议不要把它当成工具操作教程,而要当成一次依赖梳理。

  1. 先列出本任务的所有输入,包括文件、数据、接口、决策、审批,不要只列任务。
  2. 把每个输入映射到具体的上游任务,如果找不到对应的上游任务,说明任务拆解漏了东西。
  3. 判断每条依赖的类型,多数是"完成,开始",如果有并行输入的情况要在描述里写清"满足其一即可开工"还是"必须全部完成"。
  4. 为每条关键依赖写下完成定义,明确到什么程度下游才能开工。
  5. 设置缓冲,且只加在真正影响整体进度的关键路径上,不要雨露均沾。

同时要避开四种典型错误设置:循环依赖(A等B、B等A,通常是拆解错误)、漏设(隐性依赖没写出来)、过度设置(把所有任务都连起来,导致看板一团乱)、无缓冲(关键依赖之间零间隔,任何波动都会传导)。

任务依赖前置任务全流程:项目成员最佳实践与一文讲清

3. 执行过程中:项目成员的四个关键动作

这个阶段是依赖管理真正的主战场,也是大多数教程写得最少的地方。我把它拆成四个动作,按时间顺序排列。

(1)开工前,主动确认前置状态,而不是被动等通知。系统通知只是提醒,你打开前置任务看到的实际交付物才是依据。如果交付物不符合完成定义,你有权也有责任提出来,而不是先干着再说。

(2)进行中,主动同步自己的完成时间。这一点极其重要。很多下游的等待,本质上是上游"没说"。我要求团队的做法是:当你能给出比原计划更早或更晚的完成时间时,立刻更新任务状态,哪怕只是"预计周三下午"这种颗粒度。

(3)遇到延迟时,第一时间通知下游,而不是等被追问。延迟不可避免,但延迟带来的连带损失可以控制。通知时要带三样东西:延迟原因、新的可用时间、下游可以先做的部分工作。

(4)完成后,规范标记并检查是否触发了下游误解。标记完成之前先核对完成定义,标记之后确认下游没有因为"假完成"而盲目开工。

4. 变更发生时:依赖关系怎么调整

这是最容易被忽略,也最容易出大面积连锁反应的阶段。

需求变更导致前置任务失效时,不要直接删掉原依赖,而是先判断:是这条依赖彻底不需要了,还是只是上游任务换了一个。前者要同步通知原本依赖它的所有下游,后者要在系统里重新连上新的上游,并重新确认完成定义。

人员变动时,交接的不只是任务,还有依赖。我的做法是交接清单里必须包含"这条任务的前置任务清单和下游任务清单",只交接任务本身就是隐患。如果工具有代理人机制,一定要用起来,不要让请假变成整条链的停摆。

变更发生时,项目成员还需要一个沟通模板,避免每次都要现想怎么说。我常用的结构是:"原依赖X已失效,原因是Y,对下游的影响是Z,建议的下游动作是W。"四句话说清楚,比十句解释有用。

5. 复盘时:把个人经验变成团队规范

复盘不是问责,是找系统性问题。我通常只问三个问题:哪些依赖设错了、哪些依赖漏设了、哪些依赖同步不及时。这三个问题的答案,最终要沉淀成一份团队自己的前置任务检查清单,而不是停在会议记录里。

检查清单最好短,十到十五条就够,涵盖启动、拆解、执行、变更四个场景。太长的清单没人会用。

六、取舍:不同规模和成熟度下的依赖管理该做到几分

讲到这里,有人会问:是不是所有项目都要这么严格?当然不是。依赖管理的投入要匹配项目复杂度和团队成熟度,把资源用在刀刃上才有意义。

1. 小团队、短周期项目

三五个人、两三周的项目,不要把依赖管理做重。过度设置依赖关系、每天巡检,反而增加负担。这类项目我建议只做一件事:关键路径上的依赖显性化,其余靠每日站会同步即可。工具用一个轻量的看板就够,不必上重型平台。

2. 中型团队、多职能协作项目

十到五十人、跨三四个职能的项目,依赖管理就必须系统化。这个规模的特点是"谁在等谁"已经超出人脑能记住的范围。此时应该做到:依赖显性化、完成定义明确、每日巡检关键依赖。工具需要支持前置任务和状态流转,否则靠人工维护会很快崩掉。

3. 中大型组织、长周期或多项目并行

百人以上、跨项目并行、有合规和审计要求的组织,依赖管理就不只是团队内部的事了,还涉及权限、数据边界、跨项目依赖。这类场景下,工具本身的组织能力是前提,需要支持私有化部署、多项目视图、完整的迁移路径,以减少历史数据的割裂。前文提到的 PingCode 主要服务的就是这类中大型组织,对这类诉求的支撑比较完整。但我要强调:工具解决的是承载问题,不解决习惯问题。买了好工具但成员不更新状态的团队,比用轻量工具但纪律好的团队更容易出事。

任务依赖前置任务全流程:项目成员最佳实践与一文讲清

4. 三种典型取舍

(1)严格依赖管理与快速迭代的取舍。严格依赖会让流程看起来慢,但它换来的是可控性。我的建议是:关键路径严格,非关键路径宽松,不要一刀切。

(2)自建流程与用现成工具的取舍。自建表格灵活但难维护,现成工具约束强但可沉淀。多数团队应该用现成工具承载依赖关系,用文档承载完成定义,两者分工。

(3)依赖前置显性化与成员自主性的取舍。显性化会让每个人的工作更透明,可能引起部分成员的不适。但这是必要的代价,因为隐性依赖带来的返工成本,远高于透明度带来的心理成本。

七、快问快答:那些搜索里常见但没人正面回答的问题

这一节回答一些高频但少有正面答复的问题,答案是依据我的实践经验和常见工具的通用能力给出的,具体以你所用工具的实际版本为准。

1. 前置任务完成后会自动通知我吗?

取决于工具。多数主流项目管理平台支持状态流转触发提醒,但提醒形式有差异,有的只是站内消息,有的可以推送至即时通讯工具。更重要的是不要依赖通知本身,通知只负责提醒你去看,是否真的可用还得自己核对完成定义。

2. 多个前置任务可以并行吗?

可以,但要区分"并行输入"和"必须全部完成"两种情况。前者任何一个上游完成就能启动部分工作,后者必须全部完成。设置时要在任务描述里写清楚,否则下游要么提前开工返工,要么全体堵在最后一个任务后面。

3. 前置任务可以跨项目设置吗?

部分工具支持跨项目依赖,部分不支持。跨项目依赖在实际工作中非常常见,尤其是资源被多个项目共享的时候。如果你的组织有大量跨项目协作,选型时务必确认这一点,否则会出现依赖关系在不同项目里各说各话的情况。

4. 用表格能做依赖管理吗?

能,但有边界。表格适合记录"谁等谁"这类静态信息,但一旦项目变大、变更变多,手工维护的表格会迅速失真。表格可以作为过渡方案,不适合作为长期方案,因为依赖关系需要随任务状态自动流转,这是表格做不到的。

5. 依赖设置错了,最早能在什么时候发现?

理想情况下,在任务拆解阶段就能发现大部分错误,尤其是循环依赖和明显漏设。但总有一部分依赖错误要到执行中才会暴露。越是执行中才暴露的依赖错误,代价越大,所以前期投入在依赖梳理上的时间,本质上是在买保险。

6. 成员不愿意维护依赖状态怎么办?

先找原因,再谈纪律。常见原因有三个:工具太笨重、维护状态对个人没有可见的好处、负责人自己都不更新。把依赖状态和每日站会、周报直接挂钩,让维护状态成为自然动作,比反复强调"大家要记得更新"有效得多。

七、快问快答:那些搜索里常见但没人正面回答的问题

八、下一步:项目成员可以立刻执行的五条行动清单

如果你读到这里,我想给你一份可以直接执行的清单。不用一次全做,从最容易的那条开始。

  1. 今天就把自己手上每个任务的前置任务补上,哪怕只是用文字写在任务描述里。
  2. 对每个前置任务写下完成定义,尤其是跨职能交付,别用"搞定""差不多了"这种词。
  3. 每周至少一次主动检查关键前置任务的真实状态,不等通知,不等例会。
  4. 当你预计完成时间会变化时,第一反应是更新任务状态并通知下游,而不是先埋头赶工。
  5. 项目复盘时把依赖相关的教训写成清单,下次拆解任务时拿出来对照。

我最后想强调一个可能被低估的判断:依赖管理不是工具功能,而是团队协作纪律的体现。最好的项目管理平台也只能把你设置好的依赖关系准确地流转出去,它无法替你发现那些还没被说出口的隐性依赖,也无法替你判断上游交付是否真的可用。这两件事只能由项目成员在每一个具体节点上完成。

所以如果你现在正在一个被依赖问题反复绊住的项目里,不要急着换工具、加流程,先做一件小事:找出手上最关键的那条依赖,把它写清楚,我等谁、谁等我、等多久、什么算完成。这一条依赖理顺了,你已经比大多数人走得更远了。

八、下一步:项目成员可以立刻执行的五条行动清单

常见问题解答(FAQ)

1. 前置任务完成后会自动通知我吗?

我在实际项目里经常遇到这种情况:我把自己的活干完了,以为系统会提醒下游的同事可以开始了,结果过了两天对方才发现,反过来说我没告诉他。我就很困惑,任务依赖到底会不会自动触发通知?还是说要靠人盯人?

这个问题的判断依据是工具的通知机制设计,而不是依赖关系本身。任务依赖解决的是“能不能开始”的逻辑问题,通知解决的是“知不知道能开始”的提醒问题,两者是分开的。

可执行的做法分三步:第一,先确认你用的某项目管理工具在依赖关系设置里有没有“完成时通知后继任务负责人”这个开关,很多工具默认是关的,需要手动打开;第二,如果没有这个功能,就在任务描述里写死一条规则,完成前先在群里或评论区@下游负责人,再点完成;

第三,把“确认通知已发出”写进你的完成定义里,也就是任务完成的标准不只是交付物做完,还包括通知到人。判断口径很简单:只要你的完成动作不能百分百触达下游,就不要依赖系统,靠人工补一刀。

2. 多个前置任务可以并行吗?

我接到的任务前面挂了四五个前置,但它们之间好像没什么先后关系,我就想能不能同时推进,不用一个个等。又怕这样操作会乱套,或者工具里设不出来,所以一直没敢动。

可以并行,关键在于区分“前置任务之间是并列关系还是串联关系”。如果是并列关系,也就是几个前置都完成你才能开始,那它们在逻辑上本来就是并行的,你不需要等一个做完再做下一个,工具里通常用“多个前置指向同一个后继任务”来表达。

可执行做法是:拆解阶段就画清楚,把并列的前置任务挂在同一个后继任务下,不要人为串成一条链。判断依据是看里程碑,如果这几个前置任务各自对应不同交付物、互不阻塞,就是并行;如果一个的输出是另一个的输入,那就是串联,必须排先后。

需要提醒的是,并行不等于没人管,并行的前置任务越多,你越要逐个确认状态,因为任何一个没完成,你的任务都启动不了。

3. 前置任务可以跨项目设置吗?

我们团队同时跑好几个项目,我手上的任务其实要等另一个项目里的人交付,但在当前项目里根本找不到那个任务。我就想知道,跨项目的依赖到底能不能设,还是只能靠线下沟通?

能不能跨项目设,取决于工具的能力层级,但管理动作必须做。大多数基础版某项目管理工具只支持项目内依赖,跨项目需要用到组合视图、项目集或者企业级依赖功能。

如果你的工具不支持,可执行的做法是建一个“外部依赖”占位任务,放在你自己项目里,命名写清楚“等待XX项目-XX任务-负责人是谁”,并标注预计交付时间,这样你的任务链在项目内是完整的,进度不会被隐藏。判断依据是:跨项目依赖的核心风险不是设置本身,而是责任模糊,出了问题两个项目经理互相推。

所以无论工具支不支持,你都要在依赖建立时明确一个对接人,并约定同步频率,比如每周一上午对齐一次状态。

4. Excel 能做任务依赖管理吗?

我们团队规模不大,一直用 Excel 排期,最近领导要求把任务依赖也管起来,我就试着用公式做,但一改日期全乱套,前置任务挪了后面不跟着动。我想知道 Excel 到底能不能干这个活,还是必须上工具?

能用,但有明确边界。Excel 靠公式和条件格式可以做出简易甘特图和依赖提醒,前提是你愿意维护一套结构化的表格,且项目规模控制在几十个任务以内。可执行的做法是:第一,建三列关键字段,任务ID、前置任务ID、计划开始日,用公式让计划开始日自动取前置任务的完成日加一;

第二,所有日期变更只改一处,靠公式联动,绝不手改下游日期;第三,加一列“依赖状态”,用条件格式标红未完成的前置。判断依据是变更频率:如果一周内日期改动超过五次,或者依赖层级超过三层,Excel 的维护成本会超过收益,这时候就该考虑专业工具。

另外提醒一点,Excel 没有真正的依赖引擎,它不会阻止你把下游任务日期填在前置完成之前,所以必须靠人工检查兜底。

核心关键词

读者评论

吴
吴静怡

文章把依赖管理从设置视角转向执行同步视角,这个切入点确实击中了很多团队的痛点。尤其是‘完成定义与依赖绑定’这一条,我们团队也常遇到设计稿标完成但开发无法开工的情况。

冯
冯诗涵

关于误区二,多前置任务并非必须全部完成才能开工,这点太关键了。我们项目就曾因全部串行等待而白白浪费一周,后来拆成并行输入后才好转。文章建议写清楚依赖类型,很实用。

田
田依诺

案例部分很真实,改造后有效依赖覆盖率从24%到81%,群消息少了,说明显性化确实能减少沟通成本。不过对中小团队来说,每日巡检和完成定义可能有点重,需要量力而行。

顾
顾依诺

工具选型部分提到迁移时依赖关系搬不过来,这个坑我们踩过。换工具时只看了功能清单,结果历史依赖全丢了。建议选型时把依赖迁移能力作为硬性指标,别只看界面。

文章包含AI辅助创作:任务依赖前置任务全流程:项目成员最佳实践与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/438639

赞 (0)
飞飞飞飞
任务依赖SF教程:项目成员最佳实践,避坑指南
上一篇 42分钟前
依赖冲突怎么做?跨部门团队入门指南:任务依赖从0到1
下一篇 42分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
