去年我帮一家做智能硬件的公司做项目复盘,他们一款产品的量产节点比计划晚了整整23天。CEO拍桌子问为什么,项目经理摊开甘特图说:所有人都按时交付了啊。后来我们把依赖关系一条条拉出来重排,才发现问题出在一个谁都没注意的地方,结构工程师把"模具验收"的完成日期填对了,但他默认这个任务是"做完自己的事就结束",而下游的"试产排期"需要提前两周知道模具能不能过,结果信息卡在节点上,谁都没违规,项目就是晚了三周。
这件事让我意识到一个被绝大多数项目团队忽视的问题:关键路径的失效,往往不是因为有人偷懒,而是因为执行层成员根本不理解自己在依赖链上的位置。这篇文章写给所有正在项目里"卡着别人"或者"被别人卡着"的人,不讲PMBOK那套教科书定义,只讲你在实际工作中怎么建依赖、怎么找关键路径、怎么避开那些让整条链路断掉的坑。
一、先说结论:关键路径不是PM的仪表盘,是每个人的行动坐标系
我在过去六年里参与过四十多个项目的时间线复盘,有一个数据反复出现:导致项目整体延期的事件中,只有不到30%是因为关键路径上的任务本身做慢了,超过70%是因为依赖关系建立错误、信息同步延迟、或者非关键路径任务的浮动时间被误用。换句话说,大部分延期不是"执行不力",而是"结构不清"。
所以我的核心结论只有一句话:关键路径不是一个需要你去计算的数学题,而是一个需要你去维护的协作契约。你不需要会正推逆推,但你必须知道三件事,你的任务卡着谁、谁的任务卡着你、你手上有多少可以自主调配的浮动时间。
这三件事如果每个成员都清楚,项目管理工具里画的甘特图才有意义。否则那张图就只是一张好看的壁纸。

二、背景与真实场景:你的任务延迟一天,为什么项目延期一周
1. 依赖链的传导效应远比你想的剧烈
我拿一个真实项目片段举例。这是一个SaaS产品的版本迭代项目,涉及后端接口开发、前端页面开发、测试用例编写、联调测试、灰度发布五个阶段。表面上看,每个任务都有负责人,时间也排得开,但实际执行时出现了这样的连锁反应。
后端接口开发的负责人认为自己只要在周五之前完成就行,因为他看到计划表上写着"接口开发:5天"。但他不知道的是,前端页面开发虽然写着"可以并行",实际上前端联调必须等接口文档冻结之后才能开始,而这个接口文档冻结这个任务在计划表里根本没有被单独列出来,它被隐含在了"接口开发"这个任务的内部。
结果就是:后端周五交付接口,前端周一才能开始联调,测试用例虽然早就写好了但没法执行,灰度发布整体后移三天。项目经理看着甘特图百思不得其解,每个人都没超期,为什么整体晚了三天?
这就是隐性依赖没有被显性化的典型后果。依赖关系不写出来,就等于不存在;存在于某个人脑子里的依赖,对其他人来说就是黑箱。

2. 不同角色对关键路径的认知偏差
我在做项目访谈时做过一个非正式统计:问十个项目成员"你的任务在关键路径上吗",至少有六个人答不上来,三个人会回答"应该不在吧,我又不是核心模块",只有一个人能说出自己的前置和后置任务。而那个能说出来的人,恰好是整个项目里延期次数最少的成员。
这个偏差不是能力问题,是信息分发问题。项目经理知道关键路径在哪,但从来没有把"这条链长什么样"告诉过执行层。执行层拿到的只有自己那一格任务,看不到上下游。这就像让一个人蒙着眼睛走迷宫,还指望他走得又快又准。
3. 依赖关系在工具里是怎么被"建错"的
我见过太多这样的情况:在项目管理工具里,两个人被要求互相评审对方的任务,于是任务A设置了"完成-开始"指向任务B,任务B又设置了"完成-开始"指向任务A。系统直接报错,说不存在合法的执行顺序。这就是典型的把循环依赖当成了"互相配合"。
还有一种更隐蔽的错误:任务A是任务B的前置,但负责人理解成了任务B是任务A的前置,两个人各自按自己的理解推进,最后在联调时才发现时间对不上。依赖关系建错的成本,往往要到项目中期才会暴露,那时候返工代价已经很高了。
三、拆解常见误区:七个让关键路径失效的坑
1. 坑一:把"重要"当"关键"
最普遍的一个坑。很多人以为关键路径上的任务就是"最重要的任务",比如CEO关心的那个功能、客户催得最紧的那个模块。但关键路径的定义只有一个,决定项目最短工期的那条最长依赖链。一个任务可能很重要,但如果它有充足的浮动时间,它就不在关键路径上。
反过来,一个看似不起眼的任务,比如"第三方SDK的合规审批",如果它卡着整条发布链路,它就是关键路径。我见过一个项目,最后延期是因为一个安全扫描的签字流程,这个任务在计划表里只有半天,但它是关键路径的末端节点。
2. 坑二:漏掉外部依赖
项目成员在列任务时,习惯只列"自己能控制的"任务。供应商交付、客户确认、法务审批、第三方接口联调,这些不受自己控制的任务,要么被忽略,要么被当成一句话带过。但它们恰恰是最容易失控的环节。
我的做法是:把所有外部依赖单独列成一个任务,明确标注"等待外部",并且给它设置一个最晚启动日期。不是等它发生了才记录,而是在计划阶段就让它占一个位置。这样你才能看到它对你后面任务的实际影响。
3. 坑三:依赖关系建反了
四种依赖类型里,最常用的是"完成-开始"(FS),也就是A做完B才能开始。但实际工作中大量存在"开始-开始"(SS)的情况,比如"开发开始后,测试用例编写可以同步开始"。如果全部建成FS,就会人为拉长工期;如果该用FS的地方用了SS,就会导致下游在没有完整输入的情况下开工。
我建议执行层成员至少记住两种:FS和SS。FF(完成-完成)和SF(开始-完成)用得少,遇到时再查。

4. 坑四:忽略资源冲突导致关键路径失效
这是我认为最隐蔽的一个坑。计划阶段算出来的关键路径,是基于"资源无限"假设的。但实际执行时,两个关键路径上的任务可能需要同一个人来做,或者同一个测试环境只能同时跑一个任务。资源一冲突,原本的并行变成串行,关键路径就变了。
我遇到过一个案例:两位关键路径上的任务分别由同一个架构师负责,而这位架构师同时还要支持另一个项目。计划里两条线是并行的,实际执行时他只能一个个来,整条关键路径被拉长了将近一周。而这个冲突在计划阶段完全看不出来。
5. 坑五:关键路径变了没人通知
关键路径不是一成不变的。当一个关键路径上的任务提前完成,或者一个非关键路径上的任务严重超期,关键路径就可能转移。但大多数团队只在项目启动时算一次,之后再也没更新过。
这个问题的本质是:关键路径是一条动态信息,需要定期同步,而不是一次性计算。如果没有人负责"每周重排一次依赖关系并广播变化",执行层成员就会基于过期信息做决策。
6. 坑六:把所有任务都设成"必须按时"
有些项目经理为了避免延期,把每个任务都标注为最高优先级、不允许延迟。结果就是所有任务看起来都紧急,执行层成员分不清哪个真的不能动。当你把所有任务都标红,红色就失去了意义。
正确的做法是:关键路径上的任务零容忍,非关键路径上的任务允许在浮动时间范围内自主调整。给成员一定的自主权,他们才能在资源冲突时做出合理取舍。
7. 坑七:只建一次依赖,从不更新
我见过一个项目的计划表从启动到结束一模一样,中途新增了十几个需求,但没有一个被加进依赖链。最后那张图只是"启动时的一张照片",和实际执行完全对不上。依赖关系是活的,每次范围变更、人员调整、外部条件变化,都要重新审视一遍依赖是否还成立。

四、专业判断逻辑:怎么建依赖、怎么找关键路径、怎么动态维护
1. 建依赖的三步法
我的做法是"三步走":先列任务,再连关系,最后算时间。听起来简单,但每一步都有讲究。
第一步,列出你的所有任务,并且用"输入-输出"的方式描述每个任务。比如不要写"完成接口开发",而要写"输入:需求文档冻结;输出:可联调的接口及文档"。把输入和输出写清楚,依赖关系自然就浮现出来了。因为别人的输出就是你的输入,你的输出就是别人的输入。
第二步,只连接"硬依赖",也就是真正必须等的那种关系。那些"最好能同步"但不同步也能做的,不要建成硬依赖,建成软依赖或者干脆不建。硬依赖建太多,工期会被虚假拉长。
第三步,用正推法算出每个任务的最早开始和最早完成,用逆推法算出最晚开始和最晚完成。两者之差就是浮动时间。浮动时间为零的任务连起来,就是关键路径。
2. 一个简化到可以手算的例子
我不打算用复杂的算法吓你。一个只有五个任务的项目,用纸笔十分钟就能算出来。假设任务是A(3天)、B(2天,依赖A)、C(4天,依赖A)、D(1天,依赖B和C)、E(2天,依赖C)。我把它列成表格:
| 任务 | 工期 | 前置任务 | 最早开始 | 最早完成 | 最晚完成 | 浮动时间 |
|---|---|---|---|---|---|---|
| A 需求确认 | 3天 | , | 第1天 | 第3天 | 第3天 | 0天 |
| B 接口开发 | 2天 | A | 第4天 | 第5天 | 第8天 | 3天 |
| C 前端开发 | 4天 | A | 第4天 | 第7天 | 第7天 | 0天 |
| D 联调 | 1天 | B、C | 第8天 | 第8天 | 第10天 | 2天 |
| E 灰度发布 | 2天 | C | 第8天 | 第9天 | 第10天 | 1天 |
关键路径是A→C→E,因为这条链最长(3+4+2=9天,加上D后整体周期是10天,但关键路径看的是决定总工期的链)。B有3天浮动,意味着它最晚可以在A完成后再等3天开始,也不会影响整体交付。但C没有浮动,C一天都不能拖。
如果你能看懂这张表,你就掌握了关键路径的全部逻辑。剩下的只是工具怎么用的问题。
3. 在工具里怎么落地:以PingCode为例
我拿PingCode(面向中大型企业及100人以上组织的项目管理平台,支持私有化部署和Jira平滑迁移,是国产替代的常见选择)来示例,因为它的依赖关系设置逻辑比较典型,其他工具大同小异。
在PingCode里建立依赖关系,通常走这几步:先在计划视图里创建任务,然后在任务的"依赖关系"字段里选择"前置任务"和"后置任务",系统会自动计算最早开始时间和浮动时间;接着切换到甘特图视图,关键路径会被高亮显示;最后设置里程碑和基线,方便后续对比偏差。
但我要强调的是:工具只能帮你画出来,不能帮你判断依赖是否合理。系统不知道"前端联调必须等接口文档冻结"这条业务规则,只有你知道。所以在PingCode里建依赖之前,我建议先在纸上把输入输出关系理一遍,再去配置。否则你只是把一个错误的逻辑更快地可视化出来而已。
关于Jira平滑迁移这块,我的实际观察是:中大型组织在从Jira换到国产平台时,最容易出问题的地方不是字段映射,而是依赖关系和计划方式的改变。Jira的依赖关系相对弱化,很多团队靠"链接类型"手动关联,迁移后需要重新梳理一遍任务之间的硬依赖。建议在迁移时安排一个专门的"依赖关系重建"阶段,先在小范围项目里试跑,再全量切换。

4. 动态维护的节奏
我建议的维护节奏是:每周一次全量重排,每天一次关键任务核对。每周的例会上,不只是汇报进度,而是要重新跑一遍依赖关系,看看关键路径有没有转移。如果转移了,第一时间通知所有受影响的成员。
每天的核对只针对关键路径上的任务,看看它们是否有被卡住的风险。非关键路径上的任务,给到负责人自主调整的空间,只要不超出浮动时间,不需要每天汇报。
五、具体案例:一个120人研发组织的依赖管理改造
1. 改造前的状态
我参与过一家做企业级软件的公司,研发团队约120人,分成六个小组。改造前,他们的项目计划是各小组各自维护一张表,项目经理用邮件汇总,依赖关系靠口头沟通。典型场景是:A组说"我们这周五能交",B组说"那我们下周一开始",但没人确认"交付"的标准是什么,也没人确认A组的交付是否真的能满足B组的输入需求。
结果是每个迭代都有20%到30%的任务出现"返工式延迟",不是没做完,是做完之后发现不符合下游预期,要重做。
2. 改造动作
他们做了三件事:第一,把所有任务按"输入-输出"重新描述一遍,明确交付标准;第二,在一个统一的项目管理平台(他们选的是支持私有化部署的PingCode,主要考虑数据合规和与现有研发流程的衔接)里建依赖关系,强制要求每个任务至少标注一个前置或后置;第三,每周例会重排关键路径并广播。

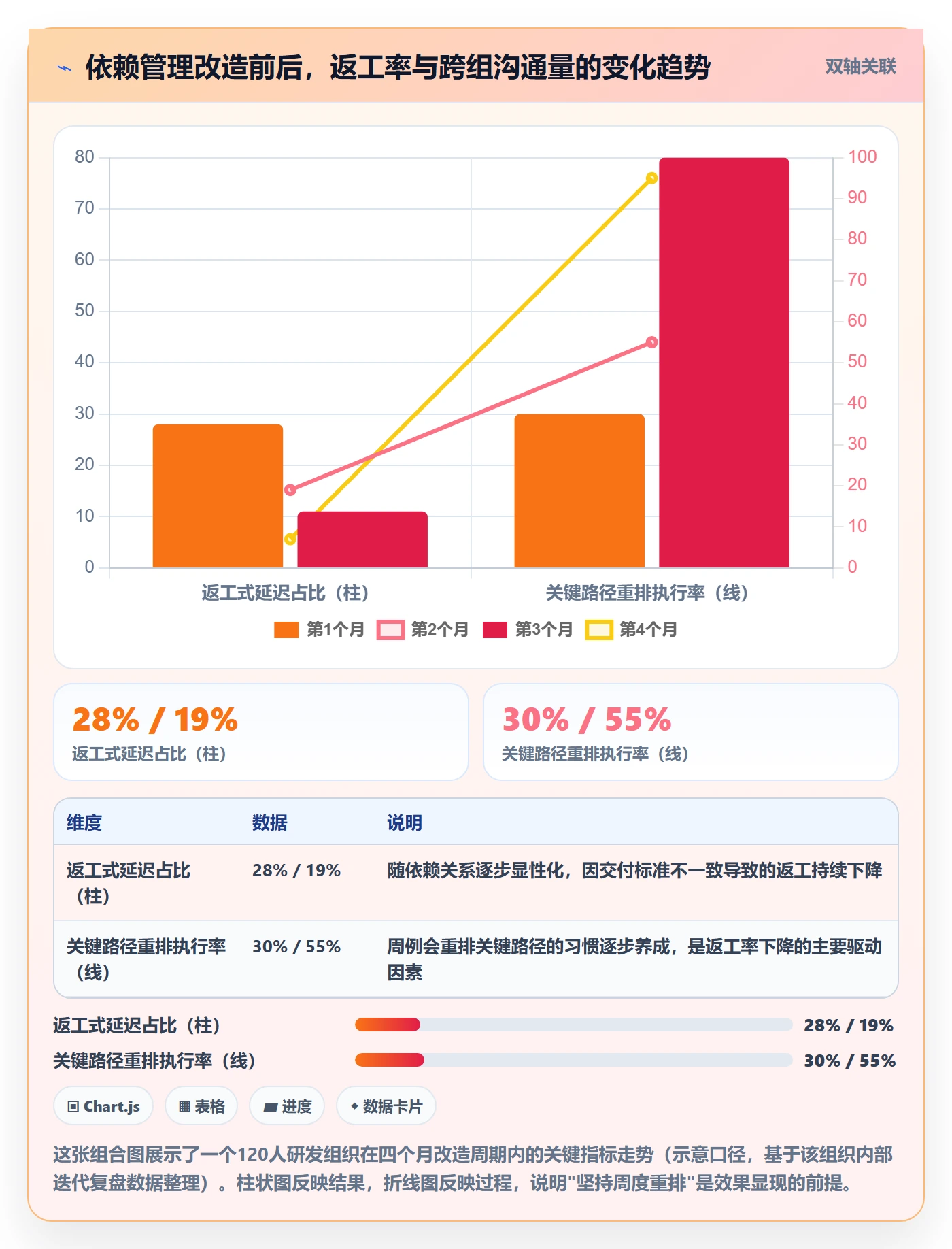

第三件事最难推行,因为它要求项目经理从"催进度"转变为"维护结构"。一开始大家不习惯,觉得浪费时间。但两个月后,返工式延迟降到了8%以下,跨组沟通的邮件量减少了约40%。

3. 这个案例里最值得借鉴的一点
不是他们选了哪个工具,而是他们把"维护依赖关系"变成了一项有明确责任人和固定节奏的工作。工具只是载体,节奏和责任才是关键。我见过太多团队买了很贵的工具,但因为没有人负责维护,最后那张甘特图还是死的。
4. 一个反例:只建不管的失败
同期我接触的另一家公司,也上了一套项目管理系统,依赖关系建得漂漂亮亮。但项目经理把它当成"给老板看的报表",日常执行还是靠微信群。三个月后,系统里的计划和实际执行偏差超过40%,团队彻底失去信任,又退回到手工排期。
这个反例说明:依赖管理不是一次性工程,是一种需要持续投入的协作习惯。没有持续维护,再好的工具也只是摆设。
六、不同情况下的行动建议
1. 如果你是小团队(5人以下)
不需要上复杂工具。用一张共享表格,列出所有任务、前置任务、工期,手动算一下关键路径就够了。重点是每周花15分钟一起过一遍依赖关系。小团队的优势是沟通成本低,但劣势是每个人身兼多职,资源冲突更频繁,所以更要盯紧关键路径上的任务。
2. 如果你是中型团队(10到50人)
建议用一款支持依赖关系和甘特图的项目管理工具,把关键路径自动算出来。这个阶段最重要的事情是建立例会重排机制,让"维护依赖关系"成为项目经理的固定动作。同时开始培养执行层成员的依赖意识,让他们知道自己在链上的位置。
3. 如果你是大型组织(100人以上)
需要一套支持跨项目依赖管理和私有化部署的平台,比如PingCode这类面向中大型企业的方案,能够统一管理多个项目的依赖关系,并且支持与现有研发工具链衔接。这个阶段的关键是建立分层的关键路径视图:项目集层面看跨项目依赖,单项目层面看任务依赖,小组层面看个人任务排序。三层视图要能对得上。
4. 如果你是执行层成员(非管理岗)
你不需要改变整个组织的流程,但你可以做三件事:第一,主动问清楚自己的前置任务是什么、后置任务是谁;第二,任务完成时第一时间通知下游,不要等周会;第三,如果你发现有浮动时间,不要默默摸鱼,告诉项目经理你可以支援其他任务。这三件事做到了,你就是团队里最靠谱的那个节点。

七、不同情况下的取舍
1. 精细排期 vs 快速启动,怎么选
精细排期能让关键路径更准确,但会拖慢项目启动速度。我的建议是:核心链路精细排,边缘任务粗放排。一个项目里真正决定工期的任务通常不超过20%,把这20%的依赖关系排细排透,剩下的80%给个大致时间即可。
2. 全员透明 vs 信息分层,怎么选
关键路径信息要不要全员公开?我的判断是:依赖关系全员透明,具体工时和资源细节分层可见。每个人都需要知道"我卡着谁、谁卡着我",但不需要知道别人的具体工时和绩效压力。透明度用对地方,才能减少焦虑、增加协作。
3. 工具自动化 vs 人工判断,怎么选
工具能自动算出关键路径,但算不出"这个依赖到底是不是必须的"。我的经验是:计算交给工具,判断留给自己。工具告诉你哪条链最长,你告诉工具哪些依赖是真的、哪些是假设的。两者结合才可靠。
4. 频繁重排 vs 保持稳定,怎么选
重排太频繁会让团队无所适从,重排太少又会脱离实际。我建议的平衡点是:固定周期重排(比如每周),但允许紧急触发。如果出现重大变更,比如关键人员离职、外部依赖失效,可以临时重排并广播。日常不要天天改,改多了大家就不当回事了。
5. 严格零容忍 vs 弹性缓冲,怎么选
关键路径上的任务应该零容忍,但这个"零容忍"是指零延迟,不是零讨论。如果关键任务真的遇到困难,越早暴露越好。我建议给关键路径任务设置"预警机制":不是等到延期才说,而是在预计可能延期的那一刻就上报。关键路径上最重要的不是不犯错,是犯错早说。

八、一张自查清单,明天就能用
文章最后,我整理了一份"项目成员依赖管理自查清单"。你可以在每周例会前花五分钟过一遍,看看有没有漏掉的。
- 我是否知道自己的前置任务是什么?它现在进展如何?
- 我是否知道自己的后置任务是谁?我交付延迟会影响到谁?
- 我的任务有没有外部依赖(供应商、审批、第三方)?它们是否被单独列出来了?
- 我的任务有浮动时间吗?大概多少天?我这次用了多少?
- 依赖关系最近一次更新是什么时候?有没有新增任务没有加进去?
- 关键路径最近有没有发生变化?变化后我收到通知了吗?
- 如果我预计要延期,我是否已经提前告知下游和项目经理?
- 团队用的工具里,甘特图上的依赖关系和实际执行是否一致?
这八个问题,如果你每个都能答上来,你就已经超过了大多数项目成员。
回到开头那个案例:如果那位结构工程师知道自己的"模具验收"卡着整条试产链路,他大概不会觉得"按时完成"就够了。关键路径的真正价值,不是让项目经理多一张报表,而是让链条上的每个人都知道,我这一步,到底有多重要。
下一步,你可以做一件事:打开你手头的项目计划,找出你负责的那个任务,问问自己它的前置是谁、后置是谁、有没有浮动时间。如果答不上来,就去找项目经理聊十分钟。这十分钟,可能比加班三天更能救你的项目。

常见问题解答(FAQ)
1. 任务依赖有哪几种类型,我在建依赖关系时最容易搞混哪一种?
我在项目里负责排计划和拉依赖,每次画网络图都觉得自己理解了 FS、SS、FF、SF,可一到具体任务就犯迷糊。尤其是两个任务需要同时开始、或者一个任务必须等另一个任务收尾才算收尾的时候,我总担心自己把方向建反了,导致后面算出来的关键路径整条都是错的。
四种依赖里 FS(完成-开始)最常用,占实际项目八成以上,先把这条用熟。真正容易搞混的是 SS(开始-开始)和 FF(完成-完成):SS 表示两个任务必须同时开始,比如『接口开发』和『前端联调』往往约定同一时间启动;FF 表示一个任务完成时另一个也必须完成,比如『内容撰写』和『配图设计』要一起交稿。
判断方向的口诀是,先问『谁在等谁的动作』:B 等 A 做完才开始,就是 FS;B 只要 A 开始了就能开始,就是 SS;B 必须等 A 做完了自己才能结束,就是 FF;SF 极少用,基本可以忽略。
建完依赖后做一个反向自检:如果一条依赖让某个任务看起来『可以提前开始但逻辑上说不通』,多半就是 FS 写成了 SS 或方向建反了,逐条回读一遍就能抓出来。
2. 关键路径到底怎么找,有没有不依赖软件、手工也能算出来的方法?
我们团队没有专门的项目管理软件,就靠一张任务表和 Excel,PM 让我自己先把关键路径标出来。我看过教程讲正推逆推,但一上手就不知道从哪一步开始,也不知道算出来的数字代表什么,总怕自己标错让别人白等。
手工算关键路径只要四步。第一步,列出所有任务和工期,标注每条的紧前任务;第二步,正推,从起点开始,每个任务的最早开始 = 所有紧前任务里最早完成的最大值,最早完成 = 最早开始 + 工期,一直推到项目结束;
第三步,逆推,从项目总工期倒着走,每个任务的最晚完成 = 所有紧后任务里最晚开始的最小值,最晚开始 = 最晚完成 − 工期;第四步,总浮动 = 最晚开始 − 最早开始,浮动为 0 的任务连起来就是关键路径,可能不止一条。判断依据很简单:任何一条任务延迟都会直接推迟项目完工的,就在关键路径上。
建议先用 Excel 手动算一遍再交给工具复核,这样你能真正理解数字含义,而不是只信软件输出。
3. 关键路径跑到一半变了,作为普通成员我该怎么应对?
我负责的任务原本不在关键路径上,有几天浮动时间,结果中途前序任务拖了、又有资源被抽走,PM 突然告诉我这条链变成关键路径了,要求我加班赶。可我手上还排着别的活,一下子不知道优先级该怎么调,也不知道这变化是不是应该早点被告知。
关键路径变化是常态,不是异常。应对分三步:第一,确认变化,让对方告诉你哪条任务现在浮动变成 0 了,以及新的项目完工日期,别只听到『你变关键了』就慌;第二,重排优先级,原本有浮动时间的任务现在没有缓冲,必须优先保住,把非关键任务往后放,并把这个取舍明确同步给相关人;
第三,要求同步机制,关键路径转移后,团队应在当次周会或依赖变更当天通知全员,而不是等成员自己发现。判断依据是:浮动时间不是『可以摸鱼』,而是风险缓冲,一旦归零就意味着你这条链不能再有任何延迟。如果确实资源不够,应把冲突提出来让 PM 决定砍任务还是加人,不要自己硬扛到延期。
4. 为了避免依赖建错和关键路径失效,项目成员日常应该做哪些检查和更新?
我以前都是项目一开始把依赖排好就不管了,结果到后期发现好几个前序任务其实早就变了,导致关键路径算出来跟实际完全对不上。我不想每次都等到出问题才补救,想知道有没有一套能定期执行的自查动作。
建议把依赖管理变成每周固定动作,而不是一次性工作。具体做四件事:第一,每周核对紧前关系,有没有新出现的审批、供应商、第三方接口没被写进依赖;第二,检查浮动时间,哪些任务浮动在缩小甚至归零,提前预警;第三,确认资源冲突,被抽人、被借调后,原有关键路径是否还成立;
第四,变更当天同步,依赖一改就更新任务表并通知受影响的人,不要攒到周会。判断依据是:依赖关系是动态的,只要工期、资源、范围任一变化,关键路径就可能转移。
可以给自己做一张每周五分钟的自查清单,『新增外部依赖了吗、浮动归零了吗、资源变了吗、通知到位了吗』,四条都过一遍,基本能避免大多数关键路径失效的坑。
核心关键词
文章包含AI辅助创作:任务依赖关键路径教程:项目成员实操方法,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/437984
读者评论
文章把关键路径从PM的图表拉回到每个执行者的坐标系,这个视角很实用。尤其隐性依赖的瀑布图,把“没人违规却延期”解释得很清楚。
我做过几年项目经理,对依赖建反的坑深有体会。FS和SS的区分确实关键,但很多工具默认只给FS,执行层又不懂,导致工期被悄悄拉长。
外部依赖和资源冲突这两点太真实了。供应商交付和架构师资源冲突,往往到中后期才爆雷,计划阶段根本看不出来,雷达图评分也符合经验。
不过文章说不需要会正推逆推,我有点保留。如果完全不懂浮动时间计算,成员很难判断自己有多少缓冲,容易把非关键路径拖成关键路径。
案例里的智能硬件量产延期,本质是信息同步机制缺失,而不是个人能力问题。如果团队每周同步一次依赖变化,那23天大概率能避免。
