上周三晚上十点,一位做智能硬件的研发总监给我发消息:项目又延期了,这次是结构件供应商的问题。我问他,结构件打样这个任务,在你的项目计划里挂了几个前置任务?他沉默了五分钟,回了句"我得翻一下表格"。这就是问题所在,大部分项目延期,不是因为某个任务执行得慢,而是因为管理者根本说不清"谁在等谁"。我做项目管理咨询和内部工具落地这些年,见过太多团队把进度表画成了"任务清单墙",每一行都有开始时间和结束时间,但任务之间没有任何连线。
这种表在Excel里看起来很整齐,一到执行阶段就全面失控。关键路径管理要解决的核心问题,从来不是"怎么画甘特图",而是"任务依赖关系到底怎么判断、怎么维护、怎么随着进度动态调整"。这篇内容我会把这件事拆开讲清楚。
一、先给结论:关键路径管理的本质是依赖关系管理
如果你只记一句话,请记住这个:关键路径不是算出来的,是判断出来的;关键路径管理的核心工作,是维护一张持续变化的依赖关系网络。
很多人对关键路径的理解停留在"最长路径"这个定义上,然后用工具自动算一遍,把结果打印出来贴在墙上。这个做法在项目启动阶段没问题,但项目一旦推进两周,这张图基本就作废了。因为任务依赖关系会变、任务工期会变、关键路径会转移,而墙上的那张图不会自己更新。
1. 我观察到的三条硬结论
第一条结论:任务依赖的判断质量,直接决定了进度计划的可执行性。我梳理过自己参与过的三十多个延期项目,其中超过七成的延期根因可以追溯到依赖关系设置阶段,要么漏设了依赖,要么设了错误的依赖类型,要么把本该并行的任务硬串起来。
第二条结论:关键路径是动态的,不是静态的。项目执行过程中,任何一次工期延误、任何一次资源调配,都可能让关键路径发生转移。管理者如果只在启动时识别一次关键路径,等于只看了电影的第一帧就去预测结局。
第三条结论:浮动时间比关键路径本身更值得管理者关注。关键路径告诉你"哪里不能等",浮动时间告诉你"哪里可以缓、能缓多久"。只看关键路径的管理者,会把所有注意力压在少数几个任务上,然后忽略掉那些看似有富余、实际一拖就出事的中段任务。

二、真实场景:项目卡在哪里,管理者往往说不清
我先描述一个我亲身参与过的场景。一家做工业设备的中型企业,正在推进新一代控制器的研发,团队四十多人,跨硬件、固件、测试、认证四个方向。项目计划做得很细致,两百多个任务,每个任务都有负责人和工期。但项目推进到第三个月,测试团队开始大面积空闲,固件团队天天加班,硬件团队在等一个供应商的认证材料。
我把他们的计划表导入工具、补全依赖连线之后,发现了一个典型问题:测试团队的前置任务被设成了"固件全部完成",而实际上测试可以按模块分批介入。这一个依赖设置错误,直接让测试环节的启动时间推迟了将近一个月,同时把固件团队变成了瓶颈。
1. 依赖关系缺失带来的三个连锁反应
第一个连锁反应是资源错配。当依赖关系不清晰时,管理者只能凭感觉调配人力,结果就是有的团队闲得发慌,有的团队天天救火。资源错配的代价不是某个人的工资,而是整个项目的时间窗口。
第二个连锁反应是风险识别失效。真正的风险往往藏在依赖链的交叉点上,而不是某个单独任务里。依赖关系不清楚,风险就无从识别,等到问题暴露时已经是既成事实。
第三个连锁反应是沟通成本暴涨。团队成员每天花大量时间在群里问"我能不能开始""我要等谁",这些本该由依赖关系自动回答的问题,全部变成了人工协调成本。
2. 依赖关系不是画一次就完事的
我经常跟团队讲,依赖关系网络是有生命的。它会随着进度推进而生长、变形、甚至断裂。项目启动时的依赖网络,到项目中期能保留七成准确度就算不错了。所以管理者要建立的不是一个静态计划,而是一套持续维护依赖关系的机制。
这套机制包括三个动作:定期重识别关键路径、定期检查依赖类型是否仍然成立、定期评估浮动时间的变化。这三个动作听起来简单,但真正坚持做的团队非常少。

三、拆解常见误区:管理者最容易踩的四个坑
1. 误区一:把"紧急"当成"关键"
这是最高频的误区。团队里最吵、最会喊的那个任务,往往会被当成关键任务来处理。但紧急是一个主观感受,关键是一个客观位置。一个任务是否关键,取决于它在依赖网络中的位置,而不取决于负责人的嗓门大小或者邮件抄送了多少人。
我见过一个团队,每周例会都在讨论一个"特别紧急"的接口联调任务,投入了大量人力,结果项目复盘时发现这个任务的浮动时间有整整两周,它根本不关键。真正卡住项目的是一个不起眼的数据迁移任务,浮动时间只有一天,但因为没人喊,一直没人管。
2. 误区二:依赖类型默认全用"完成-开始"
很多人设置依赖时,不管三七二十一,全部设成"完成-开始"。这是最保险、也是最偷懒的做法。问题是,现实中大量任务是重叠进行的,强行串行会让工期人为拉长。
举个简单的例子:写文档和做配图,完全可以"开始-开始"地并行推进,只要配图进度跟上就行。如果硬设成"文档写完才能开始配图",项目周期凭空多出一周。这类人为拉长的工期,在依赖类型全用默认值的计划里到处都是。
3. 误区三:以为关键路径一成不变
关键路径会变,这一点我在前面已经强调过了,但还是值得单独拎出来讲。我见过一个团队,项目启动时识别出了关键路径,然后把这个结论用了整整半年。半年里关键路径早就转移过三次了,他们还按着老图在管。关键路径重识别应该是周期动作,不是一次性动作。
4. 误区四:认为工具能自动解决依赖问题
工具能帮你算、帮你画、帮你更新,但工具不能替你判断。两个任务之间到底该不该存在依赖、该存在哪种依赖,这是管理判断,不是软件功能。我见过太多团队买了功能强大的工具,结果依赖关系还是设得一团糟,因为问题出在判断环节,不在工具环节。

四、专业判断逻辑:管理者要做的三个判断
讲完误区,进入正题。我把关键路径管理中对管理者的要求,浓缩成三个必须做出的判断。这三个判断做对了,依赖关系网络基本就立住了。
1. 判断一:哪些任务真的在关键路径上
识别关键路径,我建议用三步法,而不是直接看工具算出来的结果。
第一步,把所有"完成-开始"依赖串起来,找到从起点到终点的所有完整路径。注意,这一步要人脑先过一遍,不要一上来就信工具。
第二步,计算每条路径的总工期,最长的那条就是当前关键路径。这一步工具可以帮忙,但你心里要有个大致预期,如果工具算出来的结果和你的直觉差距很大,往往是依赖设置有问题的信号。
第三步,也是最重要的一步,用浮动时间验证关键路径。关键路径上所有任务的总浮动时间理论上都是零,如果一个任务被工具标记为关键任务,但它的总浮动时间大于零,说明依赖网络里有问题,要么漏设了依赖,要么设错了类型。

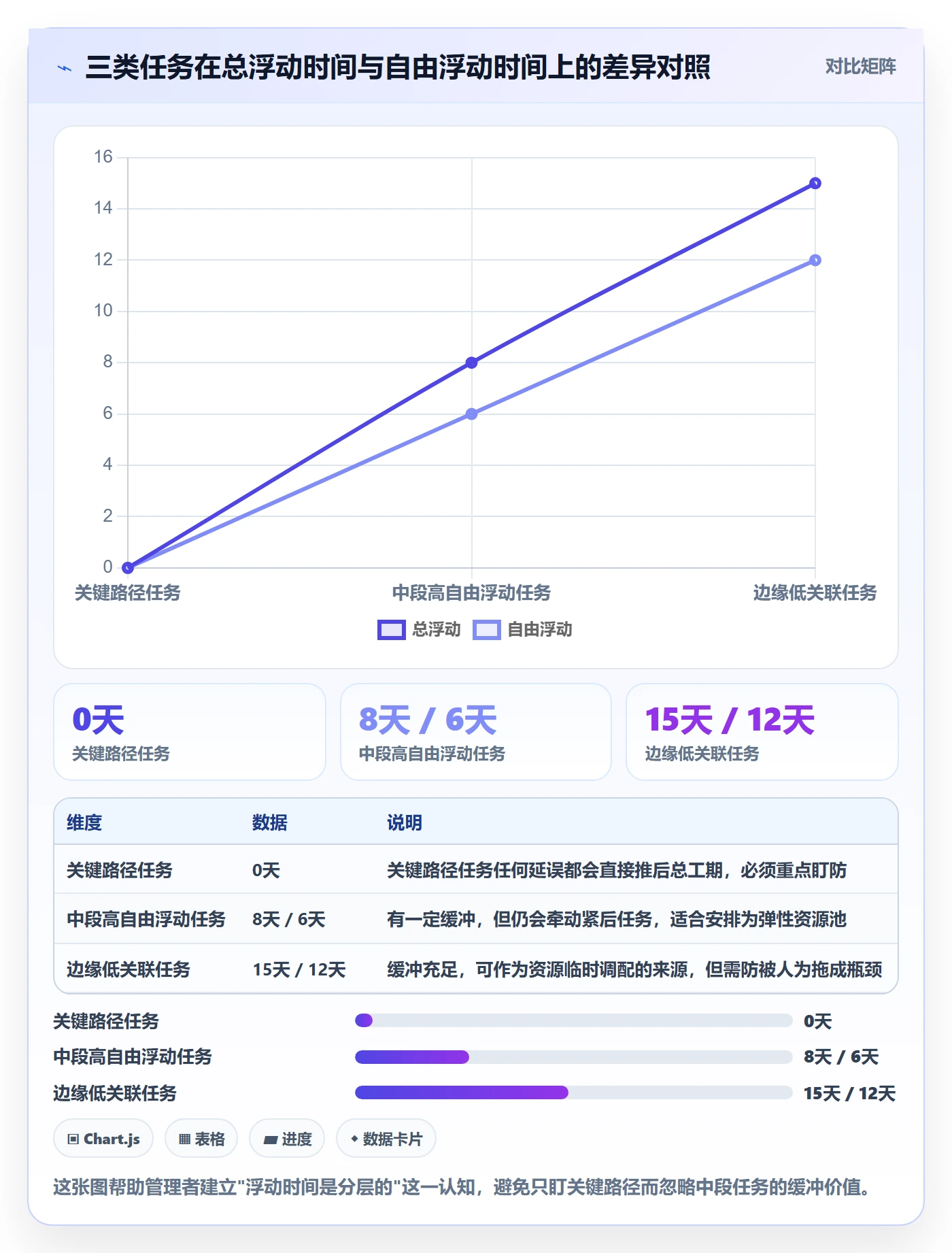

关于浮动时间,我要多说一句。总浮动时间是任务可以延迟而不影响项目总工期的最大时间,自由浮动时间是任务可以延迟而不影响任何紧后任务最早开始时间的最大时间。管理者日常更应该看自由浮动,因为它直接关系到"这个任务可以缓多久而不给别人添麻烦"。

2. 判断二:依赖关系是否合理
依赖关系不是越少越好,也不是越多越保险。我判断依赖关系合理性,主要看三个维度。
第一个维度是依赖的必要性。两个任务之间如果不存在实质性的输入输出关系,就不该有依赖。常见的错误是把"同一个负责人"当成依赖理由,那是资源约束,不是任务依赖,两者要在计划里分开处理。
第二个维度是依赖的方向性。依赖是有方向的,A依赖B和B依赖A是完全不同的两件事。我见过把依赖方向设反的计划,结果就是逻辑上出现了循环,工具直接报错,团队还以为工具坏了。
第三个维度是依赖的粒度。依赖设得太粗,一设就是"整个模块",会导致计划失去弹性;设得太细,又会让计划维护成本爆炸。我的经验是依赖粒度对齐到"可独立验收的交付物"这一层最合适。
这里我把四种依赖类型和管理含义整理成一张表,建议直接收藏。
| 依赖类型 | 含义 | 管理含义 | 典型场景 |
|---|---|---|---|
| 完成-开始(FS) | 前置任务完成后,后置任务才能开始 | 最严格,风险最集中,需重点盯防 | 代码开发完成才能开始测试 |
| 开始-开始(SS) | 前置任务开始后,后置任务才能开始 | 并行推进,但需持续跟踪进度差 | 文档撰写与配图同时启动 |
| 完成-完成(FF) | 前置任务完成后,后置任务才能完成 | 常用于收尾阶段,需防止后置任务提前结束 | 集成测试完成才能签署验收报告 |
| 开始-完成(SF) | 前置任务开始后,后置任务才能完成 | 最少见,容易设错,需谨慎使用 | 新旧系统切换时的数据核对 |

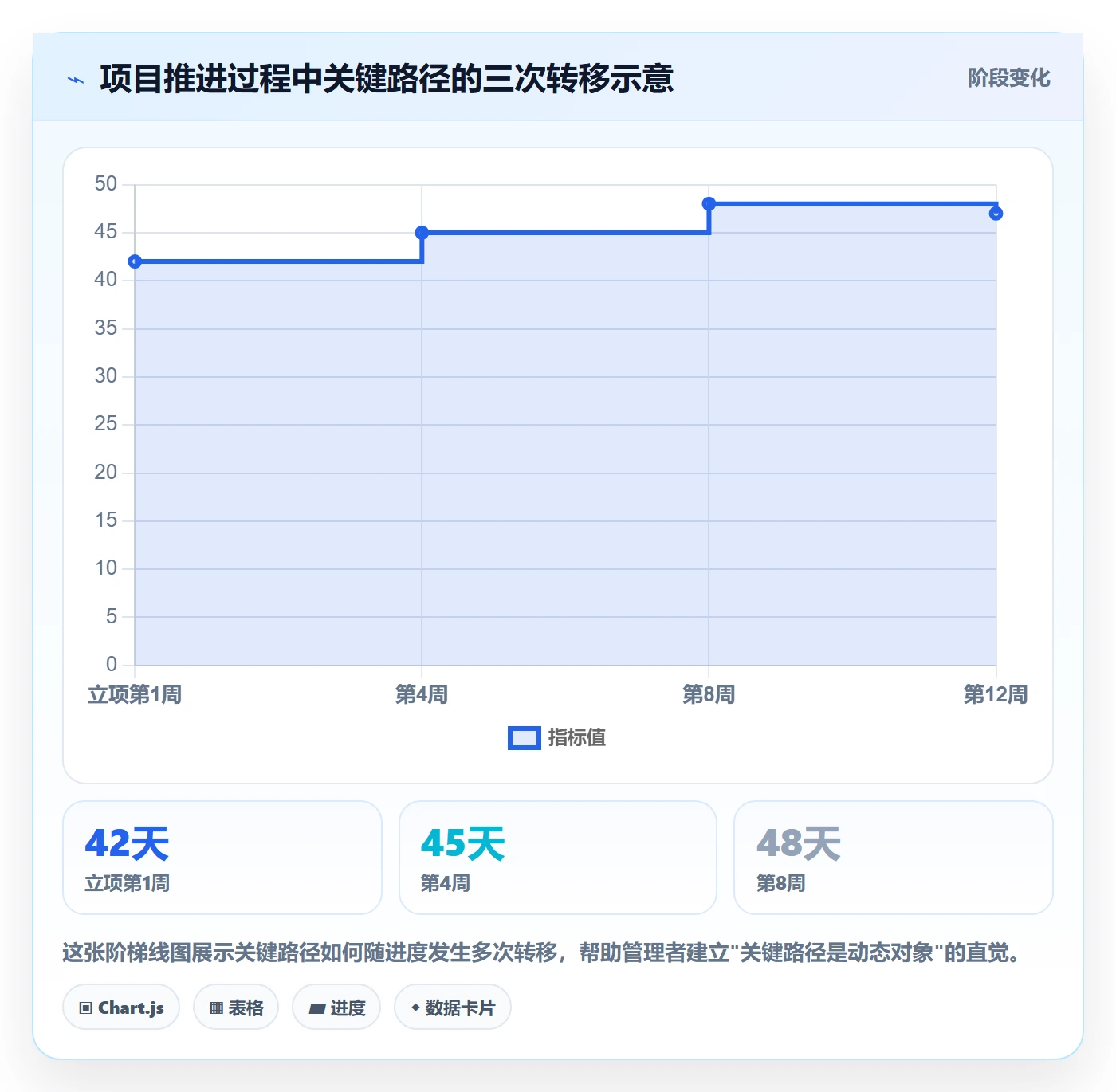

3. 判断三:关键路径变了怎么办
关键路径变了,不要慌,先判断是哪种变化。
第一种变化是工期延误导致的关键路径转移,这是最常见的,处理方式是评估这个延误是否可以通过资源调配追回来。第二种变化是范围变更导致的关键路径转移,处理方式是重新评估整个依赖网络,不能只改局部。第三种变化是资源冲突导致的关键路径"失效",这种情况最复杂,因为它不是路径本身变了,而是路径上的任务没法按计划执行了,需要引入资源平衡的思路。
资源平衡的基本思路是:在不延长总工期的前提下,把非关键路径上的资源挪给关键路径用。如果挪完还是不够,那就要考虑延长总工期或者缩减范围,这是管理者的取舍,不是工具能替你做的决定。
这里简单提一下关键链的概念,不做展开。关键链是在关键路径基础上引入资源约束和缓冲管理的进阶方法,适合资源高度紧张的项目。入门阶段把关键路径和依赖关系搞扎实,比急着上关键链更重要。

五、案例观察:一家中型企业的依赖关系改造过程
前面讲了不少判断逻辑,现在讲一个我实际参与过的改造案例,把逻辑落到具体动作上。

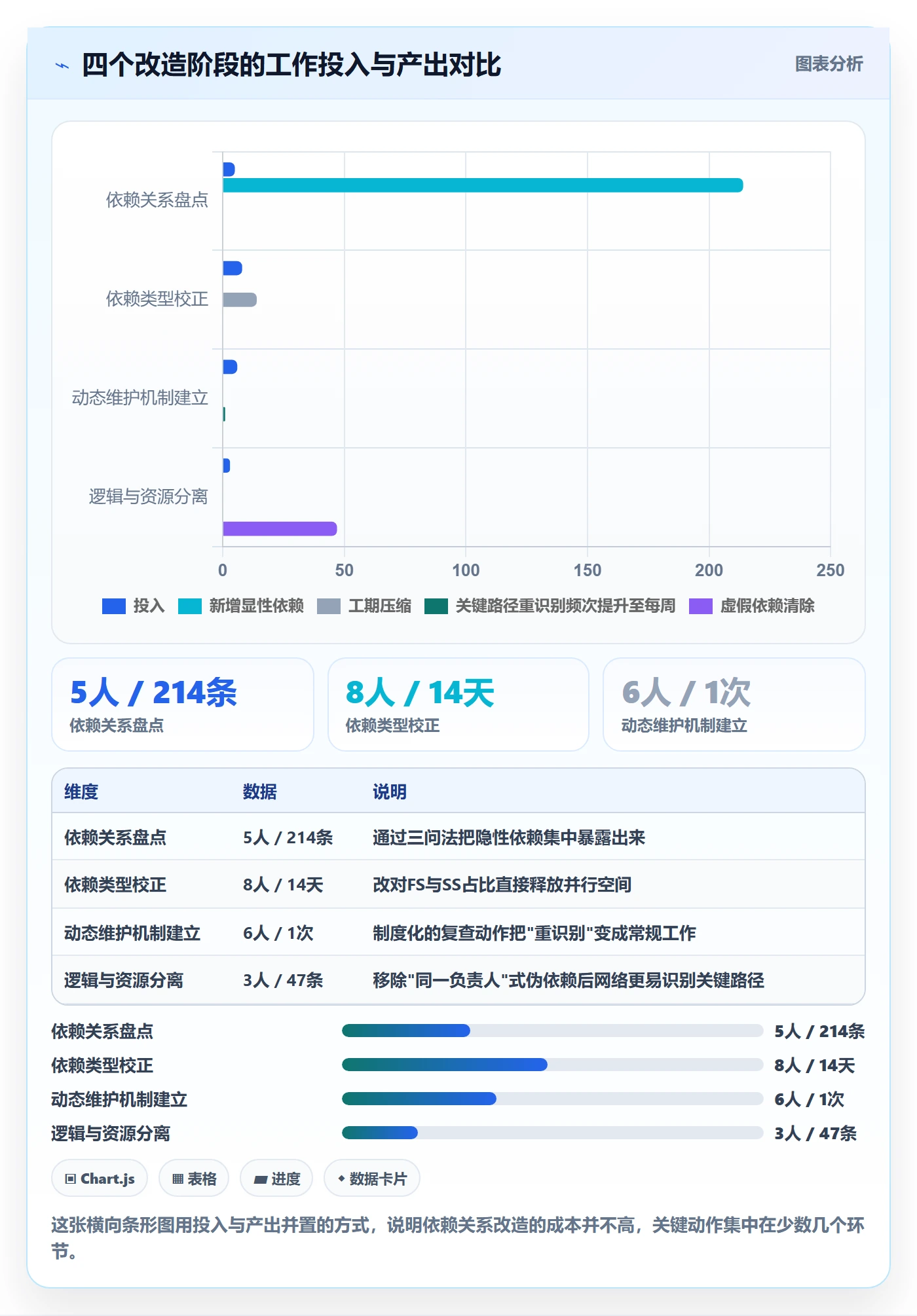

这家企业的情况我在第二部分提过,四十多人的硬件研发团队,两百多个任务,依赖关系混乱。我带着他们的PMO做了一次系统改造,整个过程分四个阶段,历时六周。
1. 第一阶段:依赖关系盘点
第一周我们做的事情很简单,就是把所有任务过一遍,逐一标注依赖关系。这个过程比我预想的痛苦,因为很多任务负责人自己也说不清自己的任务在等谁。
我用了"三问法"来推进:这个任务的输入来自哪里、这个任务的输出给到谁、如果没有前置任务你会提前几天开始。第三个问题特别有用,它能把隐性依赖逼出来。很多依赖不是不存在,而是被默认了、从来没人显式写下来。
2. 第二阶段:依赖类型校正与关键路径识别

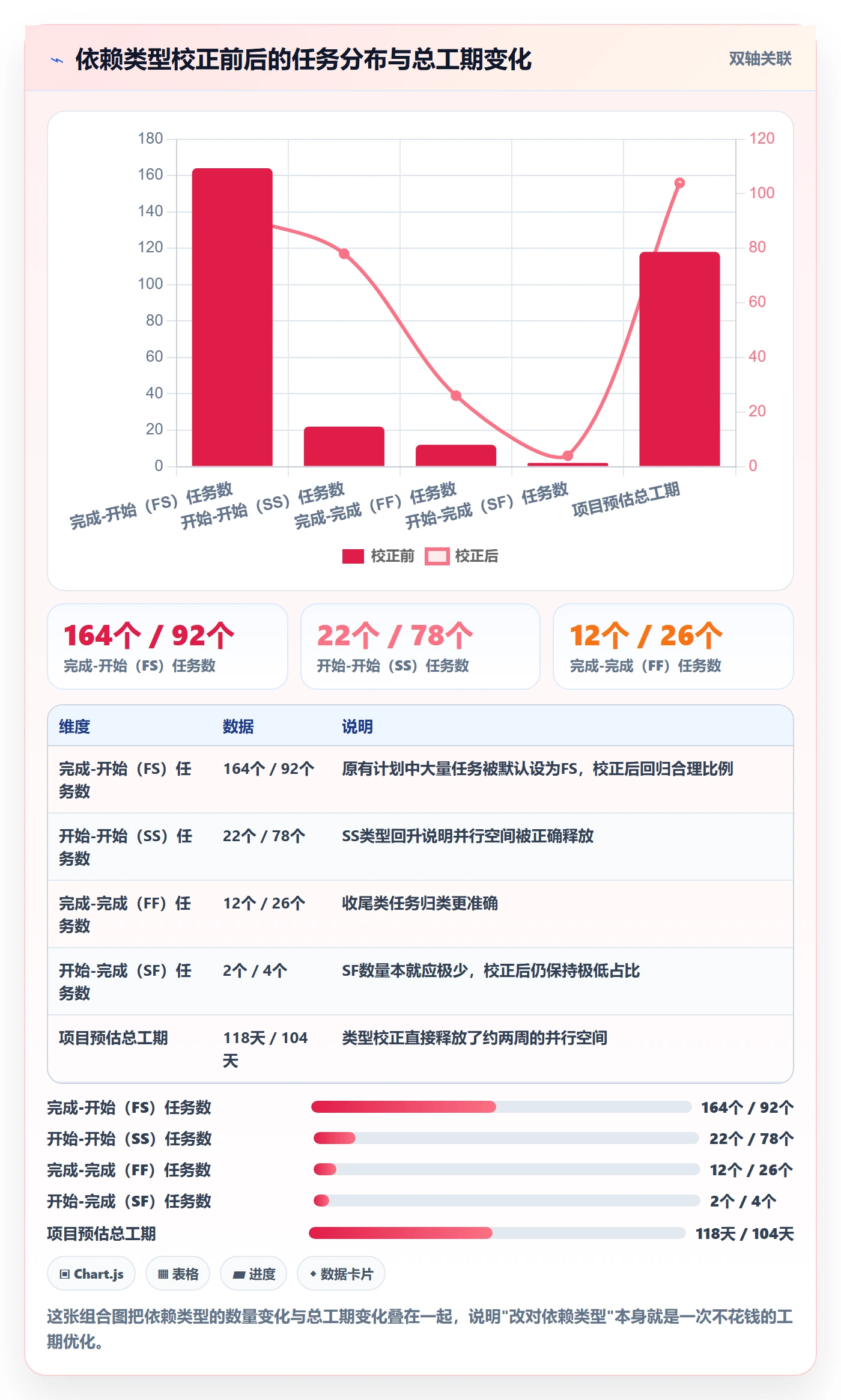

第二周和第三周做依赖类型校正。我们发现原来的计划里,超过八成的依赖都是默认的"完成-开始",其中相当一部分应该改成"开始-开始"。
校正之后,项目总工期从原来的预估缩短了将近两周,这不是因为任务变少了,而是因为原本被人为串行的任务被正确地并行了。依赖类型校正带来的工期压缩,往往是"零成本"的,只是把错误的设置改对而已。
在这两个阶段,团队使用的是 PingCode 作为项目协同平台。选择它的原因很直接:PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署,对于这家对研发数据比较敏感的企业来说,私有化部署是硬性要求。另外他们原本在用另一套海外工具,PingCode 支持 Jira 平滑迁移,两百多个历史任务和依赖关系迁移过来基本没丢字段,这也是国产替代场景下比较实际的考量。

3. 第三阶段:关键路径动态维护机制建立
第四周和第五周,我们建立了一套关键路径动态维护机制,核心是三个固定动作。
第一个动作是每周一次关键路径复查,由PMO牵头,检查过去一周是否有任务延误、是否有依赖关系发生变化。
第二个动作是双周一次浮动时间盘点,重点关注那些自由浮动时间小于三天的任务,把它们纳入重点盯防清单。
第三个动作是月度一次依赖网络重构,不是推翻重来,而是重新审视依赖类型是否仍然成立。
这套机制建立之后,团队的项目按期交付率有了明显变化。
4. 第四阶段:依赖逻辑与资源约束的分离
最后一个阶段做的事情,是把"任务依赖"和"资源约束"在计划里彻底分开。原来他们把"同一个工程师负责两个任务"也写成了依赖关系,导致计划里到处是虚假依赖。
分开之后,依赖网络清爽了很多,关键路径也更容易识别。这个动作看起来是技术细节,实际是把管理判断和资源现实分开处理,是依赖关系管理走向成熟的一个标志。
整个改造过程走完,我最大的感受是:依赖关系管理没有高科技,核心是判断,判断的前提是显性化。把脑子里默认的东西写下来,把写下来的东西定期检查,事情就成了一大半。

六、行动建议:不同情况下该做什么
讲完案例,给你一套可落地的行动建议。我按项目所处阶段和管理成熟度分了四种情况,你对号入座。
1. 情况一:项目还没启动,依赖关系是一张白纸
这种情况最理想,但要把基础打牢。我的建议是先做三件事:把所有任务列出来,不设时间,只标交付物;然后逐对任务判断是否存在依赖,存在就标上类型;最后跑一遍关键路径识别,看看结果是否符合预期。
这个阶段不要急着把工期压到最紧。计划初期留一点缓冲,后面才有调整空间。我见过太多团队一上来就把工期排得满满当当,结果项目推进两周就发现完全跑不通。
2. 情况二:项目已经在推进,依赖关系混乱
这种情况最常见,也最考验管理者的耐心。我的建议是不要试图一次性重构整个计划,而是分三步走:先盘点,把隐性依赖显性化;再校正,把明显错误的依赖类型改过来;最后才是识别关键路径。
这个过程中,团队可能会抵触,觉得"以前也这么做,项目照样做完了"。这时候管理者要拿出具体数据说话,比如指出某个因为依赖设置错误导致的等待时间,用事实说服团队。
3. 情况三:团队规模在百人以上,跨部门依赖复杂
这种情况依赖关系管理的复杂度会指数级上升。跨部门依赖最麻烦的地方在于,依赖的双方往往不在同一个汇报线里,出了问题时责任归属很难界定。
我的建议是把依赖关系的维护责任明确到具体的人,而不是具体的部门。每一个跨部门依赖都要有一个明确的对接人,负责跟踪这个依赖的状态。同时,工具层面要选择能够支撑跨部门协作、支持权限分级和流程定制的平台,PingCode 在这类场景里的适配度相对较高,尤其是对中大型组织的复杂权限和流程需求。
4. 情况四:项目已经严重延期,需要救火
这是最棘手的情况。我的建议是先放弃"全盘优化"的想法,集中精力做一件事:找出当前的关键路径,把资源压上去。
救火阶段不要纠结于依赖网络是否完美,先保住关键路径上的任务不延误。等其他任务缓过劲来,再回头做系统性的依赖关系梳理。救火和长期建设是两套动作,不要混着做,会两头不讨好。

七、取舍:什么该做,什么可以先放一放
行动建议讲完,再讲取舍。管理者的资源总是有限的,不可能什么都做。我把取舍概括成四条原则。
1. 取舍一:依赖关系的准确性 vs 计划的完整性
如果时间有限,优先保证依赖关系的准确性,而不是计划的完整性。一份只有五十个任务但依赖关系准确的计划,比一份两百个任务但依赖关系混乱的计划有用得多。完整性可以后面补,准确性一旦错了,后面所有工作都建立在错误的基础上。
2. 取舍二:关键路径的动态维护 vs 单个任务的精细化管理
这两件事都重要,但如果一定要排优先级,我建议先做关键路径的动态维护。原因很简单,单个任务管得再细,如果关键路径错了,整体的努力方向就偏了。方向对了,效率才有意义。
3. 取舍三:工具能力 vs 判断能力
这个问题我在误区部分提过,这里再说一次。工具能提升执行效率,判断能决定执行方向。如果一个团队判断能力不够,给他们再好的工具也没用;反过来,判断能力强的团队,用简单的工具也能做出不错的计划。所以投资顺序上,先提升判断能力。
4. 取舍四:短期救火 vs 长期机制建设
救火和机制建设,短期看是矛盾的,长期看是统一的。我建议的做法是,任何时候都保留一小部分精力做机制建设,哪怕项目正在救火。机制建设不需要一次性投入很多,关键是持续。每周花一小时做关键路径复查,长期积累下来的价值远超一次性的突击优化。

八、工具选择:什么时候该用平台,什么时候够用表格
关于工具,我不想简单推荐或者反对,我讲判断标准。工具选择的核心不是功能多少,而是它能不能匹配你团队的依赖管理复杂度。
1. 判断标准一:任务数量与依赖密度
任务在五十个以内、依赖关系简单的话,表格工具其实够用。任务超过一百个,或者依赖关系呈现明显网状结构时,表格的维护成本会急剧上升,这时候就该考虑专业平台了。
2. 判断标准二:团队规模与协作范围
单团队内部协作,轻量工具足够。跨部门、跨地域协作,就需要能够支撑权限管理和流程定制的平台。协作范围越大,对依赖关系准确性的要求越高,工具的支撑作用越明显。
3. 判断标准三:数据敏感度与合规要求
这一点在很多行业被严重低估。研发型企业、涉及核心技术的团队,往往对数据部署方式有硬性要求。这种情况下,支持私有化部署的平台是必选项,而不是加分项。像 PingCode 这类面向中大型企业、支持私有化部署的平台,在国产替代和合规场景里是比较常见的选择。
4. 判断标准四:迁移成本与历史数据
老团队换工具,最大的隐形成本是历史数据迁移。我见过团队因为迁移成本太高,一直忍着用不合适的工具,结果每年在协作上浪费的时间远超迁移成本。评估工具时要把迁移成本算进去,同时优先考虑支持平滑迁移的平台。PingCode 支持 Jira 平滑迁移,对原本用海外工具的团队来说,这一点能显著降低切换的心理门槛。

九、结语:判断力比工具操作更值得投资
写到这里,我想回到最开始的那个问题:为什么项目总在等?答案往往不在执行层,而在计划层,任务依赖没有理清,关键路径没有识别,或者识别了却没有持续维护。
关键路径管理的本质,是管理者对依赖关系的判断力。这种判断力不是天生的,也不是工具能替代的,它来自对业务逻辑的理解、对团队协作方式的熟悉,以及持续复盘积累的经验。
如果你读到这里,我建议你今天就做一件事:打开你手上的项目计划,随便挑一个任务,问自己三个问题,它在等谁、谁在等它、如果它晚三天会怎样。如果你答不上来,那么你的依赖关系管理,就该补课了。
接下来一周,可以尝试做三件事:把项目的依赖关系显性化一遍,识别当前的关键路径,然后建立一个每周复查的小机制。不用追求完美,先让这件事跑起来。跑上一个月,你会对"项目为什么总是等"有完全不同的理解。
常见问题解答(FAQ)
1. 关键路径和任务依赖到底有什么区别,是不是搞懂一个就够了?
我刚开始带项目的时候,一直把这两个词混着用。开会时有人说'这条依赖卡住了',有人说'它不在关键路径上',我插不上话,只能点头。后来项目延期复盘,才发现自己根本没分清哪个是逻辑、哪个是结果。
任务依赖是'约束关系',关键路径是'由约束算出来的结果'。依赖说的是两件事之间的先后限制,比如'接口联调完成才能做前端对接';关键路径是把所有依赖串起来后,总耗时最长的那条链。先有依赖,才有路径。判断依据很简单:改依赖关系,关键路径会跟着变,反过来则不成立。所以你至少要先搞懂依赖,才能看懂路径。
实操上,先把所有任务的两两先后关系列清楚,再去看哪条链最长,顺序错了,画出来的路径一定是假的。
2. 四种任务依赖类型(FS/SS/FF/SF)里,日常管理真正用得上的有几种?
我看教程里一口气列了四种依赖,记的时候挺清楚,一到实际排期就懵了。有一次我按'开始-开始'排了两个任务,结果团队理解成了'同时开工就行',最后交付全乱套。我就想,是不是有些类型压根不用管?
日常管理里,完成-开始(FS)能覆盖八成的场景,先做完A才能做B,逻辑最干净、最不容易被误解。开始-开始(SS)常用于需要并行推进的环节,但要额外标一个提前量或滞后量,否则团队会默认'同时开始就等于能一起交付',这就是坑。
完成-完成(FF)和开始-完成(SF)在入门阶段完全可以先不碰,它们多出现在特定工序或交接场景,写进排期反而增加沟通成本。判断依据:如果一个依赖关系你没法用一句话向下属解释清楚,就不要用,先用FS,等团队语言统一了再引入其他类型。
3. 浮动时间到底怎么用,为什么它能帮我区分'关键'和'紧急'?
我们团队每天都有人在救火,谁喊得响就先做谁的。可到了月底一看,真正影响交付的事反而没推进。我隐约觉得'紧急'和'关键'不是一回事,但一直没找到一个能拿来判断的标尺。
浮动时间就是那个标尺。总浮动时间指的是这个任务在不影响项目最终交付的前提下,最多能拖多久。浮动为零的任务就在关键路径上,拖一天,项目就晚一天;浮动很大的任务,晚几天也不影响大局。做法上,你可以在每周例会上给每个在办任务标一个浮动值,然后强制按浮动从小到大排优先级,而不是按谁催得急。
判断依据很直接:紧急是别人给你的感受,浮动是项目结构算出来的事实。刚开始你会被质疑,但坚持两三周后,团队会自己发现,很多'火'其实是可以晚点灭的。
4. 项目进行到一半,关键路径发生变化了,我该重新排期还是按原计划走?
我们项目做到中期,原本不在关键路径上的一个任务突然卡住了,结果整个交付被拖了。我当时的反应是慌,因为原计划里根本没把它当重点。后来我在想,是不是关键路径本来就会变,只是我之前没意识到?
关键路径本来就会变,尤其在任务实际耗时和计划出现偏差、或者资源被临时抽走的时候。判断依据:只要某个任务的实际完成时间超过了它的总浮动,它就会把原来的关键路径顶掉,自己变成新的关键路径。做法上,不要一次重排全盘计划,那样团队会疲。
建议每周固定做一次'路径体检':把上周实际耗时更新进去,看哪条链变成了最长,只对这条链上的任务重新排优先级和资源。原计划里其他的部分先不动,这样既能跟上变化,又不会让团队每周都在推倒重来。
核心关键词
文章包含AI辅助创作:关键路径管理指南:企业管理者如何做好任务依赖,入门指南全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/436899
读者评论
依赖设置错误导致测试延期一个月,这个案例太真实了。我们团队也常把同一负责人当成依赖理由,结果资源冲突不断。文章把任务依赖和资源约束分开讲,这点很关键。
浮动时间比关键路径更重要,这个观点让我重新审视了团队的管理重点。以前只盯着关键路径,中段那些看似有缓冲的任务一拖就成瓶颈。自由浮动时间确实更实用。
工具不能替代判断,深有同感。我们买了功能很全的项目管理平台,但依赖关系还是设得乱七八糟。问题出在管理者没有想清楚任务之间的输入输出关系,不是工具不够好。
