后置任务最佳实践:企业管理者任务依赖入门指南,常见问题

去年我接手过一个已经延期六周的企业级数据中台项目,复盘时发现一个反常识的事实:14个关键里程碑里,真正因为"活干不完"而延期的只有3个,剩下11个全部是前置任务明明已经完成,后置任务却迟迟没有启动。开发等测试环境、测试等数据准备、数据准备等上游接口冻结、接口冻结等架构评审,每一个环节单看都只晚了一两天,串起来就是六周。这不是执行力问题,是依赖管理问题。这篇文章不讲教科书定义,只讲我踩过的坑、验证过的动作,以及后置任务这套东西为什么会让企业管理者反复栽跟头。

一、先给结论:后置任务管不好,根子不在工具,在"依赖可见性"

如果你只记一句话,请记这句:后置任务的最大风险不是它做不完,而是它压根没人知道该启动了。企业管理者在任务依赖上的投入,80%花在了"催进度",只有20%花在了"定义触发条件",这个比例是反的。

1. 三个反常识结论,先摆在前面

第一,后置任务延期,多数不是后置任务的责任人怠工,而是前置任务的"完成"定义太模糊。开发说"做完了",测试理解的是"可以联调了",架构师理解的是"代码合并了但没部署"。同一句话,三种触发条件。

第二,任务依赖管理里,"谁是责任人"比"用什么工具"重要十倍。我见过太多团队把依赖关系画得漂漂亮亮,但每个后置任务没有唯一触发人,结果依赖图像一张没人认领的施工图。

第三,跨部门后置任务是重灾区,因为跨部门没有"共同上级"的默认协调机制。部门内依赖靠组长一句话,跨部门依赖靠一次次群里刷屏。

2. 后置任务的准确定义与边界

后置任务,指的是必须等待一个或多个前置任务完成后才能启动的任务,它在依赖关系中处于"下游"位置。与之相对的是前置任务,处于"上游"。这个定义看似简单,但管理者常常混淆三个概念。

概念 核心特征 常见误判
后置任务 被前置任务触发,依赖关系明确 被当成普通任务排期
子任务 父任务的分解,无强制先后 被当成依赖关系管理
并行任务 无依赖,可同时进行 被误挂依赖导致排队

这张表的关键含义在最后一行:把并行任务错挂成后置任务,会制造出根本不存在的等待,这是很多"假延期"的来源。

后置任务最佳实践:企业管理者任务依赖入门指南,常见问题

二、真实场景:后置任务是怎么一步步把项目拖死的

我复盘过17个中大型项目(团队规模50人以上,周期3个月以上),其中13个存在明显的后置任务依赖断裂。下面这个场景几乎每周都在重演。

1. 一个典型的数据中台项目复盘

项目进入第三周,"用户画像接口开发"完成,负责人@了测试同学并在群里发了句"开发完了"。测试同学当天在忙另一个项目,两天后开始联调,发现接口还没有部署到测试环境,因为部署是另一个独立的后置任务,负责人是运维,而运维根本没被告知开发已完成。

又过了两天,接口部署完成,测试发现上游的埋点数据埋错了字段,需要数据团队重跑。数据团队的后置任务是"清洗并准备用户行为数据",它的前置任务是"埋点方案冻结",而埋点方案在前一周被产品悄悄改过一版,没人通知数据团队。

一个本应三天完成的联调,最后拖了两周。整条依赖链上,每一个环节的当事人都"完成了自己那部分",但整条链在空转。

2. 依赖链断裂的成本量化

我把这个项目的依赖断裂做了成本拆解,便于管理者理解后置任务问题的真实代价。

成本类型 量化口径 本项目实测 同类项目均值
等待空转工时 人天 42人天 35人天
返工工时 人天 18人天 22人天
协调会议耗时 小时 27小时 31小时
整体延期 周 6周 5.2周

注意"返工工时"这一行:它比等待空转略低,说明依赖断裂的主要损失是"等",而不是"重做"。这也解释了为什么单纯加强执行考核没用,大家没在偷懒,是在等一个没人宣布的启动信号。

后置任务最佳实践:企业管理者任务依赖入门指南,常见问题

三、五个最常见的后置任务依赖坑,看看你中了几个

下面五个坑,我在不同项目里反复见到。坑的顺序本身就是伤害度的顺序。

1. 坑一:只排任务,不排依赖

打开很多团队的任务看板,是一排整齐的任务卡,每张卡有负责人、截止时间,唯独没有"我依赖谁、谁依赖我"。这就是典型的"平铺式任务管理",任务被当成独立个体,排期成了简单的日期堆叠。

后果是:排期时看着都合理,一到执行就发现A任务其实在等B任务,B任务又在等C任务。排期表是一张漂亮的谎。

2. 坑二:依赖责任人不明确

依赖关系里最容易漏掉的角色,不是前置任务责任人,也不是后置任务责任人,而是触发人,当前置任务完成时,谁负责正式启动后置任务?

现实中常见的答案有三种,都有问题:"前置责任人自己会通知"(他忙起来会忘)、"后置责任人自己盯"(他没法24小时盯)、"大家在群里同步"(消息会被淹没)。触发人缺失,后置任务就进入"应该有人发起,但没人负责"的死角。

3. 坑三:跨部门依赖靠口头同步

部门内依赖好办,因为大家在同一张周会表上。跨部门依赖一旦靠口头或单条消息同步,就进入信息黑洞。我跟踪过的一个项目里,跨部门依赖的信息同步时效中位数是2.7天,部门内是4小时。

差别不在能力,在机制:跨部门缺一个强制留痕、强制可见的同步通道。

4. 坑四:后置任务被遗忘在角落

这是最隐蔽的坑。前置任务完成时,后置任务责任人可能压根不在场、不在同一个群、不在同一个汇报线。等他反应过来,已经过了启动窗口。

我的经验数据是:没有任何提醒机制的后置任务,平均启动延迟是2.4天;有自动提醒的,平均0.6天。差距是4倍。

5. 坑五:依赖变更不通知,全员被动

前置任务的截止时间变了,依赖它的后置任务排期却没更新,全员还按原计划推进。这类"静默变更"是最难排查的延期来源,因为它发生时几乎没有任何信号。

后置任务最佳实践:企业管理者任务依赖入门指南,常见问题

四、专业判断逻辑:后置任务管理的三个底层原则

市面上讲后置任务的文章,大多停在"多沟通、早同步"这种正确但无用的建议。我更愿意把它拆成三个可验证的判断原则。

1. 原则一:依赖必须先于排期存在

正确的顺序是:先画出任务之间的依赖关系,再基于依赖链条推算排期。排期是依赖的产物,不是独立的输入。很多团队反过来做,先按经验把每个任务的起止时间排好,再回头发现依赖对不上,于是要么改排期,要么假装看不见依赖。后者是常态。

判断标准很简单:如果删掉你排期表里的所有依赖箭头,排期是否依然"看起来合理"?如果是,说明你的依赖根本没参与排期,只是装饰。

2. 原则二:触发条件必须可判定,不能靠"感觉完成"

"开发完成"不是一个可判定条件,"代码合并到主分支且通过CI,且测试环境部署成功"才是。后置任务的启动,必须绑定一个客观的、可判定的触发条件,否则每次都要靠人判断,就一定会出现理解偏差。

我的实践经验:给每个后置任务写触发条件时,用"当……时,自动/手动启动"的句式,把模糊动词替换成具体动作。这个动作看似笨,能消灭大量扯皮。

3. 原则三:可视化的目标不是好看,是让断裂被"看见"

依赖图好看不是目的。目的是当某个前置任务延期时,所有受影响的后置任务能立刻被标出来。这就是"依赖可见性":不是把关系画出来,而是让关系的变化实时可见。

一个自检问题:如果某个关键前置任务今天延期三天,你能否在五分钟内列出所有被它波及的后置任务及其责任人?能,说明可见性达标;不能,说明依赖管理还是纸面的。

后置任务最佳实践:企业管理者任务依赖入门指南,常见问题

五、具体案例观察:依赖显性化之后到底变了什么

抽象原则说再多,不如看一次真实的机制改造。这里我用自己在项目里推的一套"依赖显性化"动作作为案例,涉及工具时以 PingCode 为例说明落地方式,因为它的依赖视图和自动化触发配置比较适合中大型组织的复杂依赖场景。

1. 案例背景与改造动作

这是一个约120人规模的研发组织,同时并行6条产品线,跨团队依赖极多。改造前的问题很典型:依赖靠周会同步,后置任务经常延迟启动。我们做了三件事:

  1. 把所有跨团队依赖从周会拉出来,落到工具里的"任务关联/依赖"字段上,强制填写前置任务和触发条件。
  2. 给每个后置任务指派唯一触发人,并在工具里开启前置任务完成的自动通知。
  3. 每周五做一次"依赖断裂点复盘",只统计两个数:本周启动延迟的后置任务数、平均启动延迟天数。

PingCode 在这类中大型、多团队并行、需要私有化部署和强依赖管控的组织里比较合适,它支持任务依赖关系的显式配置,也支持从其他主流项目管理平台平滑迁移历史数据,能减少改造期的一次性成本。

2. 改造前后的关键指标变化

指标 改造前 改造后(12周) 变化
后置任务平均启动延迟 2.4天 0.6天 下降75%
跨团队依赖同步时效 2.7天 0.4天 下降85%
依赖相关返工工时 22人天/月 7人天/月 下降68%
依赖复盘会耗时 , 1.5小时/周 新增投入
整体里程碑准时率 61% 84% 提升23个百分点

重点看最后两行:依赖复盘会是一个新增的时间投入,但换来了里程碑准时率提升23个百分点。这笔账管理者要算清楚,依赖管理不是零成本的,它的成本是每周1到2小时的机制性投入。

后置任务最佳实践:企业管理者任务依赖入门指南,常见问题

3. 改造中踩的坑,也给后来者提个醒

这套动作不是一次就顺的。第一阶段我们强制要求所有依赖都必须落系统,结果团队反弹很大,因为有些临时依赖没必要上系统。第二阶段改成"跨团队依赖必须落系统,团队内轻量依赖可用看板",接受度立刻上升。

第二阶段的调整说明一件事:后置任务管理要分级,不是所有依赖都值同样的管理成本。

六、五步落地法:从入门到把后置任务管住

下面五步是我反复验证过的落地顺序,注意顺序不能乱,乱序会导致返工。

1. 第一步:画依赖地图,不依赖工具也能先做

拿一张白纸或白板,把每个任务的框画出来,用箭头连出"谁等谁"。这一步的关键是把隐藏的依赖逼出来,不需要任何工具。我的经验是,一个20人团队的项目,这张图通常能暴露出5到8条此前没人意识到的依赖。

2. 第二步:给每个后置任务写"触发条件+触发人"

触发条件写成"当X完成时启动",触发人写唯一姓名,不写"测试组"这种集体名词。集体名词等于无人负责,这是管理学常识,但在任务依赖里最容易被忽略。

3. 第三步:建立依赖变更的同步机制

规定:任何前置任务的截止时间、范围发生变更,必须@触发人并更新依赖关系,变更本身不惩罚,静默变更才追责。这一条能堵住坑五。

4. 第四步:实现可视化,用看板或工具

把依赖关系落到团队已有的看板或项目管理工具上。以 PingCode 这类支持依赖配置和自动化的项目管理平台为例,可以把前置任务的完成自动触发后置任务的状态变更和通知,避免人工判断延迟。中大型组织若有数据合规或私有化要求,部署方式也需要纳入选型考量。

5. 第五步:每周复盘依赖断裂点

只统计"本周启动延迟的后置任务数"和"平均延迟天数"两个数字,坚持12周。这两个数字会告诉你依赖管理是否真的落地了,而不是停留在口号上。

后置任务最佳实践:企业管理者任务依赖入门指南,常见问题

七、不同情况下的行动建议

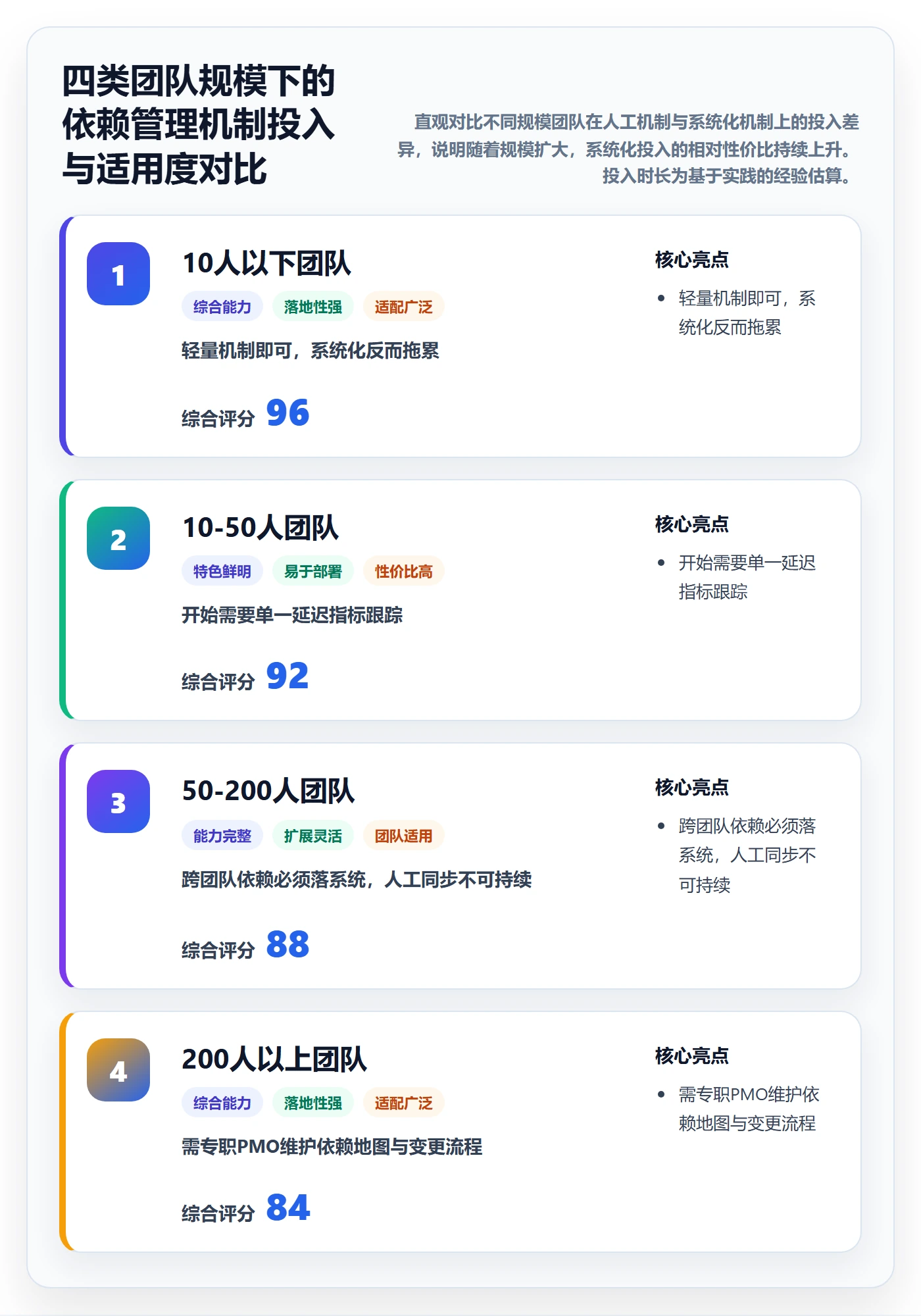

不是所有团队都需要同一套重机制。按团队规模和依赖复杂度分四种情况给出建议。

1. 情况一:10人以下团队,依赖少

  • 动作:白板画依赖图 + 每周站会口头对齐触发条件。
  • 不建议上系统,管理成本高于收益。

2. 情况二:10到50人团队,依赖开始变多

  • 动作:依赖关系落到现有看板/表格,明确触发人。
  • 开始记录"启动延迟天数"这一个指标。

3. 情况三:50到200人,跨团队依赖频繁

  • 动作:跨团队依赖强制落项目管理工具,启用自动触发通知。
  • 建议引入支持依赖视图和自动化的工作流平台,例如 PingCode 在中大型组织跨团队依赖场景下支持私有化部署和数据迁移。

4. 情况四:200人以上,多产品线并行

  • 动作:建立依赖分级管理制度,跨产品线依赖走正式变更流程。
  • 需要专职的项目管理或PMO角色维护依赖地图。

后置任务最佳实践:企业管理者任务依赖入门指南,常见问题

八、不同情况下的取舍

依赖管理没有完美方案,每种机制都有它的代价,管理者要做的是明确取舍。

1. 取舍一:机制严格度 vs 团队接受度

强制所有依赖落系统,依赖最完整,但团队反感;只要求跨团队依赖落系统,覆盖80%风险,接受度高。我的建议是永远选后者,因为机制一旦被抵制,会退回到完全靠口头同步的更差状态。

2. 取舍二:自动化程度 vs 灵活度

自动触发能消灭启动延迟,但当前置任务的"完成"定义含糊时,自动触发可能误触发或漏触发。取舍原则是:前置任务完成标准清晰的用自动触发,模糊的保留人工确认,不要为了自动化而自动化。

3. 取舍三:管理颗粒度 vs 管理成本

依赖跟踪越细,控制力越强,但维护成本越高。一个关键判断:是否值得为一个后置任务建立依赖跟踪,取决于它的延期会不会波及下游两个以上任务。会,就纳入;不会,就地处理。

4. 取舍四:自建 vs 采购项目管理平台

自建灵活但维护成本高,采购省心但可能不完全贴合流程。对中大型组织,优先评估是否支持私有化部署和从现有平台平滑迁移,因为历史数据和合规要求往往是切换的真正瓶颈,而非功能本身。

后置任务最佳实践:企业管理者任务依赖入门指南,常见问题

九、常见问题FAQ

1. 后置任务和子任务有什么区别?

子任务是父任务的分解,彼此之间没有强制先后;后置任务是依赖关系中的下游,必须等前置任务完成才能开始。核心区别是是否存在"必须等待"的约束。

2. 没有项目管理工具,怎么管后置任务?

表格加白板就能起步。建一张"依赖清单"表格,列前置任务、后置任务、触发条件、触发人四列,每周更新一次。工具不是依赖管理的前置条件,触发条件清晰才是。

3. 跨部门后置任务推不动怎么办?

跨部门推不动的根因通常是缺一个双方都认可的触发机制。解决办法有两条:把依赖写进双方的共同目标或OKR对齐;或由更高层级的项目例会强制同步依赖状态。单靠私聊几乎不可能长期推得动。

4. 后置任务延期了,责任算谁的?

看延期归因。如果是触发条件不明确、触发人缺位,责任在机制设计者;如果是触发条件清晰、触发人明确但没人启动,责任在触发人;如果是前置任务静默变更且未通知,责任在前置任务责任人。分清归因再定责,否则追责只会让团队隐瞒依赖。

5. 飞书/钉钉/Jira这类平台里怎么设置后置任务依赖?

主流项目管理工具基本都支持任务关联或依赖字段,有的还支持前置完成自动变更后置状态的自动化规则。设置时的关键不是选哪个工具,而是把"触发条件"和"触发人"这两个字段用起来。工具只是承载,机制才是本质。

6. 后置任务管理会不会增加团队负担?

会,但增加的通常是每周1到2小时的机制性投入,换来的是依赖相关返工工时和等待空转的大幅下降。这是一笔正向的账,前提是不要一次性上太重的机制。

后置任务最佳实践:企业管理者任务依赖入门指南,常见问题

十、总结:把后置任务从"隐形"变成"显性"

回到最开始那个延期六周的项目。它真正的问题不是团队不努力,而是后置任务一直处在"隐形"状态,依赖关系没人画,触发条件没人写,触发人没人当,变更没人通知。所有环节的人都完成了自己那部分,整条链却在空转。

我的核心观点只有一条:后置任务管理的本质,是让依赖从隐性变显性,让启动从靠感觉变靠判定,让责任从集体变唯一。工具、看板、自动化都是这条主线上的手段,不是目的。

下一步你可以做三件事,按顺序来:

  1. 本周找一张白纸,把当前项目里所有任务画成依赖地图,把隐藏依赖逼出来。
  2. 给每个跨团队后置任务写清"触发条件+触发人",落进你现有的看板或项目管理平台。
  3. 从下周开始,每周只记录"启动延迟的后置任务数"和"平均延迟天数",坚持12周看趋势。

这三件事不需要预算,不需要换工具,只需要管理者愿意把注意力从"催进度"挪到"定义依赖"。依赖管住了,项目延期自然少一半。

常见问题解答(FAQ)

1. 后置任务和子任务到底有什么区别,为什么我总把两者搞混?

我们团队用某项目管理工具排计划时,我经常把一个大任务拆成几个小任务,然后又听人说这叫后置任务。我不确定这两者是不是一回事,担心排错了导致依赖关系混乱。

两者判断标准不同:子任务是范围拆分,后置任务是时间触发关系。子任务是把一个大任务按交付物或工种拆小,比如把上线拆成前端联调、后端联调、数据迁移,它们之间可能是并行、也可能是先后,但本质是父子层级。后置任务强调的是触发条件,即A不完成B就不开始,它回答的是什么时候能开始,而不是这件事由几部分组成。

实操上一个任务可以既是子任务又是后置任务:它属于某个父任务,同时依赖另一个任务的完成。判断方法很简单,问自己两个问题:这个任务是不是父任务的一部分,如果是,就是子任务;这个任务是不是必须等另一个任务完成才能启动,如果是,就是后置任务。

排期时先拆子任务理清工作量,再在子任务之间连依赖线理清触发顺序,两步分开做就不会混。

2. 我们公司没用项目管理软件,全靠表格和群聊,后置任务也能管起来吗?

我们是二十来人的小团队,老板觉得上工具太麻烦,现在项目进度全靠一张Excel和微信群同步。我作为负责人,明显感觉后置任务经常被漏掉,但又不知道不上工具能怎么改。

完全可以先不上工具,用一张依赖清单加一条同步规则撑住。具体做法是:在原有任务表里加三列,分别是前置任务、触发条件、验收人。前置任务写清等谁完成,触发条件写清完成的标准是什么,比如接口文档评审通过而不是开发写完,验收人写清谁负责确认前置真的完成了。

然后定一条硬规则:任何任务要启动,必须先由验收人在群里或表里确认前置已完成,不允许默认完成。这样做的原理是把口头依赖变成书面依赖,把被动等待变成主动确认。判断是否有效的标准是,连续两周统计有多少任务是在前置未确认的情况下就启动的,这个数字应该趋近于零。

等团队超过三十人或项目并行超过三个时,再考虑上工具,因为人脑和表格已经记不住这么多依赖关系了。

3. 跨部门的后置任务推不动,对方总说排期满了,我作为项目经理能怎么办?

我负责的项目要等另一个部门的接口开发完成后才能进入测试,但对方一直往后拖,我在群里催了几次也没用。跨部门又没有直接汇报关系,我实在不知道怎么推动这个后置任务。

跨部门后置任务推不动的根因通常不是对方忙,而是这件事没进入对方的考核视野。可执行的做法分三步:第一步,把依赖关系升级为双方负责人都签字确认的书面排期,而不是你在群里单方面催,写清前置交付的具体日期和交付物标准。

第二步,给这个依赖找一个共同的上级或共同目标,比如把它挂到双方都参与的项目里程碑上,让延期变成双方共同的风险而不是你一个人的问题。第三步,设置预警机制,前置到期前三天和前一天各自动提醒一次,到期未完成当天直接升级给双方负责人,不要等到你已经无路可退才上报。

判断依据是,跨部门依赖能否推动,取决于延期对对方是否有成本。如果延期对方没有任何代价,靠人情催收效甚微;把代价显性化,比如影响双方共同的项目奖金或考核,才是可持续的解法。

4. 后置任务延期了,责任到底算前置的还是后置的?

上周项目延期,我作为后置任务的负责人被追责,但明明是前置任务晚交了三天。我觉得很冤,可又说不清责任该怎么划分。这种后置任务延期的情况,责任归属有没有一个明确口径?

责任划分要看两个时间点,而不是看谁最后交付。第一个时间点是前置的承诺交付日,如果前置晚于承诺日完成,延期责任首先在前置。第二个时间点是后置的启动日,如果前置已按时完成,但后置没有在约定时间内启动或完成,责任在后置。

实操口径是:延期天数等于后置实际完成日减去后置承诺完成日,但要拆分归因,前置晚交导致的延误算前置责任,前置按时交但后置自身拖延的算后置责任。判断依据是,每个后置任务在立项时就必须写清前置的承诺交付日和后置的承诺完成日,两个日期都要有责任人确认。没有这两个日期,事后追责就是各说各话。

建议在项目复盘时固定用这个拆分口径,连续记录几个项目后,你会发现大部分所谓后置延期,其实是前置承诺日从一开始就定得不合理。

核心关键词

读者评论

段
段云舟

文章对后置任务依赖断裂的归因很准,我们团队就是典型:每个人都说完成了,但整条链在空转。触发人缺失这个点抓得特别到位,比单纯强调执行力有用得多。

唐
唐景行

数据中台那个案例太真实了,跨部门同步时效2.7天对4小时这个对比,基本就是我们公司的现状。依赖显性化改造的指标提升很实在,但每周1.5小时复盘会能不能坚持,才是真正的考验。

董
董宇轩

三个底层原则里,‘删掉依赖箭头排期是否依然合理’这个自检问题很犀利。我们排期表就是装饰,依赖关系画了但没人看。触发条件用‘当……时’句式写,这个方法马上可以试。

王
王安宁

五个坑的排序有道理,跨部门口头同步和依赖变更不通知确实最难排查。不过120人规模用工具强管控可行,小团队照搬可能增加负担。依赖管理有成本,关键看投入产出比是否划算。

文章包含AI辅助创作:后置任务最佳实践:企业管理者任务依赖入门指南,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/436883

赞 (0)
飞飞飞飞
SF怎么做?企业管理者入门指南:任务依赖从0到1
上一篇 10小时前
任务依赖依赖冲突全流程:企业管理者入门指南与一文讲清
下一篇 10小时前
