很多管理者第一次听到"SF依赖"这个词,是在项目排期会上被问住的。团队里任务都标了先后顺序,甘特图也画了,可到了执行阶段还是有人卡住不动、有人做完了没人接、有人做了两遍。问题往往不在执行力,而在于任务依赖的类型从一开始就标错了。本文从管理者决策视角出发,把 SF(Start-to-Finish,开始-完成)这类最容易被忽略的依赖讲清楚,并给出一套从 0 到 1 搭建任务依赖体系的方法,读完你可以直接对照自己团队的任务清单动手梳理。
一、先给结论:任务依赖的重点不是排序,而是约束
大多数入门教程把任务依赖讲成"先做A再做B",这是排序思维。但排序只解决"谁先谁后",解决不了"谁卡住谁""谁必须等谁""谁做完才能放行"。真正能落地的是约束思维:每一个依赖关系,本质上是一条约束条件,它规定了某个任务的启动或完成必须满足什么前提。
把依赖当成约束看,你会发现三件事同时变了。第一,任务被拆成了"可启动"和"不可启动"两种状态;第二,每个依赖都需要一个明确的触发条件和交付标准;第三,依赖是可被监控的对象,而不是排期时画一次就忘的线。
所以,SF 怎么做,答案不是"在工具里选一个 SF 类型",而是先弄清楚你团队到底存在哪些约束关系,再决定用哪种依赖类型去表达它。SF 只是四种约束表达方式里最反直觉、也最容易被误用的一种。
我的核心判断是:入门阶段不要追求把四种依赖全用上,先把 FS 用准确,再逐步引入 SS、FF,最后才碰 SF。大部分团队的问题不是"依赖类型不够用",而是"依赖标了但没人看、没人维护"。

二、背景和真实场景:任务都完成了,项目为什么还延期
1. 一个我亲历的场景
几年前我参与过一个内部系统升级项目,团队 14 个人,分开发、测试、运维三条线。排期会上大家把任务都填进了项目管理工具,依赖关系也画了,看起来一切正常。结果项目比计划晚了 11 天。
复盘时发现,延期根本不是某个人不努力。测试环境的数据库迁移任务,一直等到代码全部合并后才启动,而实际上只要接口定义冻结,迁移脚本就可以并行准备。运维这边更典型:安全扫描任务被设成"等所有开发任务完成",但其中一条开发线其实三天前就交付了,扫描却还在等最后一条线。
这就是典型的依赖标得过粗:把"部分完成即可启动"的约束,错误地标成了"全部完成才能启动"。任务清单看上去很完整,约束关系却是错的。
2. 任务依赖的本质是什么
任务依赖描述的是两个任务之间的约束关系,包含四个要素:谁依赖谁、依赖的方向、触发条件、交付标准。少一个,这条依赖就只是画在图上的一根线,落不到执行。
很多团队只写了"谁依赖谁",方向和触发条件靠口头约定。一旦参与人变动、需求变更、排期调整,这条依赖就悄悄失效了,但没人知道。
3. 四种依赖类型的实际差别
项目管理里通用四种任务依赖类型,分别是 FS、SS、FF、SF。它们的差别不在名字,而在于约束发生在"开始"还是"完成"这两个节点上。
| 类型 | 全称 | 含义 | 适用场景 | 误用风险 |
|---|---|---|---|---|
| FS | Finish-to-Start | 前置任务完成后,后置任务才能开始 | 串行工序,如开发完成才能测试 | 被滥用成"什么都得等",导致大量无效等待 |
| SS | Start-to-Start | 前置任务开始后,后置任务才能开始 | 并行任务,如开发起步后文档同步跟进 | 缺少交付标准,容易变成"一起拖" |
| FF | Finish-to-Finish | 前置任务完成后,后置任务才能完成 | 收尾约束,如报告完成前审核才能结束 | 被忽略,导致收尾环节无人盯 |
| SF | Start-to-Finish | 前置任务开始后,后置任务才能完成 | 新旧交接,如新系统上线后旧系统才能下线 | 最容易与 FS 混淆,方向标反 |
从管理者视角看,FS 是最安全、最容易理解的;SS 用于并行;FF 用于收尾;SF 是唯一一个"后置任务的完成要看前置任务是否开始"的关系,这也是它反直觉的根源。
4. 工具落地层面的现实情况
我观察过几十个团队的依赖维护方式,分成三类:手工维护、半自动、工具驱动。手工维护最常见,也最容易断裂;工具驱动依赖体系最稳定,但前提是团队愿意在工具里认真标注。以服务中大型企业和 100 人以上组织的 PingCode 为例,它支持私有化部署、支持从 Jira 平滑迁移,在依赖关系的可视化和维护上比手工表格更可靠。这不是工具能力问题,而是依赖本身是需要被长期维护的对象,工具只是把它变得可追踪。

三、拆解常见误区:管理者最容易踩的四个坑
1. 误区一:把 SF 当成 FS 用
最常见的错误是把 SF 和 FS 的方向搞反。FS 是"前置完成,后置开始";SF 是"前置开始,后置完成"。举个具体例子:旧系统下线这个任务,它的约束是"新系统必须先开始运行",也就是说旧系统的关闭(后置任务的完成)取决于新系统上线(前置任务的开始)。如果标成 FS,就会变成"新系统完全上线之后,旧系统才能开始下线",逻辑上是错的,旧系统的关闭动作本身需要在新系统开始运行期间逐步完成。
这类错误在工具里表现得很隐蔽:甘特图看起来没问题,执行时才发现有人一直在等一个"永远不会来"的完成信号。
2. 误区二:所有任务都设强依赖
有的管理者为了"稳",把所有任务都标成 FS 强依赖。结果是流程极度僵化:任何一个小任务没完成,后面的任务全部卡住,团队空转。强依赖应该只用在真正存在硬约束的地方,比如"代码合并完成才能部署",而不是"文档写完才能开会讨论"这类软依赖。
识别硬依赖和软依赖有个简单办法:问一句"如果前置任务没完成就先做后置任务,会不会产生不可逆的返工或风险?"会,就是硬依赖;不会,就是软依赖,可以并行甚至反向推进。
3. 误区三:忽略跨部门依赖
跨部门依赖是最容易断裂的环节。因为部门之间没有共同的优先级体系,也没有一个统一的人盯着这条依赖。我在复盘中见过大量案例:开发等测试环境、测试等运维配置、运维等安全审批,每一段单独看都很合理,串起来就是一条断裂链。
跨部门依赖断裂的根本原因不是沟通不畅,而是依赖的负责人不明确。一条跨部门依赖,必须有一个具体的对接人,而不是"某部门"。
4. 误区四:依赖标完就再也不看
依赖是动态的。需求变更、人员调整、优先级变化,都会让原有依赖失效。很多团队在项目启动时认真标了一遍依赖,之后再也不维护,等到执行时依赖早就和现实脱节了。
正确的做法是把依赖纳入每周复盘:本周有哪些依赖被触发、哪些被跳过、哪些已失效、哪些新增。这是从 0 到 1 搭建依赖体系里最容易被忽略、也最关键的一步。

四、专业判断逻辑:什么情况下该用 SF
1. 判断 SF 的三步逻辑
SF 的使用场景比 FS 少得多,但在某些交接类任务里不可替代。判断是否该用 SF,可以走三步:
- 看约束方向:后置任务能否完成,是取决于前置任务"开始"还是"完成"?如果取决于开始,就是 SF 或 SS,先排除 FS 和 FF。
- 看节点位置:被约束的是后置任务的"开始"还是"完成"?如果是完成,锁定 SF;如果是开始,锁定 SS。
- 看是否可逆:如果前置任务尚未开始就强行完成前置任务,会不会产生不可逆问题?会,说明这条 SF 是硬约束,必须严格执行。
这三步走完,你基本能确定该用哪种依赖。大多数团队走完第一步就发现,自己标的 FS 里有一半其实是 SS 或 FF。
2. 四种依赖的判断路径对比
| 约束对象 | 后置被约束的是"开始" | 后置被约束的是"完成" |
|---|---|---|
| 取决于前置"完成" | FS(完成-开始) | FF(完成-完成) |
| 取决于前置"开始" | SS(开始-开始) | SF(开始-完成) |
这张 2×2 表是判断依赖类型最实用的工具。把它打印出来贴在工位上,比背四段定义有用得多。
3. 什么样的团队真的需要 SF
不是所有团队都需要 SF。以下三类场景才会频繁用到:
- 系统迁移或替换:新系统开始运行后,旧系统才能逐步完成下线。这是 SF 最典型的场景。
- 流程交接:新流程开始执行后,旧流程中的存量任务才能完成关闭。
- 供应商或外包切换:新供应商开始供货后,旧供应商的尾单才能收尾完成。
如果团队日常只是"开发-测试-上线"这类串行流程,FS 和 SS 足够用,不必强行引入 SF。这也是我给出"先 FS 再 SF"建议的原因。
4. 关键路径优先,次要依赖后补
从 0 到 1 搭建依赖体系,不要试图一次标全。更有效的做法是先识别关键路径,也就是耗时最长的那条依赖链,把关键路径上的依赖标准确,再逐步补全次要依赖。关键路径上的依赖错了,整个项目排期就是错的;次要依赖错了,影响范围有限。

五、具体案例与数据观察:一次依赖重构带来的变化
1. 案例背景
一家约 200 人的软件企业,做的是内部业务系统替换。项目周期原定 14 周,团队跨开发、测试、运维、业务四条线。第一次执行到第 9 周时,进度只到 52%,明显要延期。项目管理团队做了一次依赖重构,核心动作有三个:把跨部门依赖的负责人从"部门"落到"具体对接人";把关键路径上的 FS 依赖重新核实,纠正了 7 条方向标错的依赖;引入工具化维护,让依赖变更可以自动提醒。

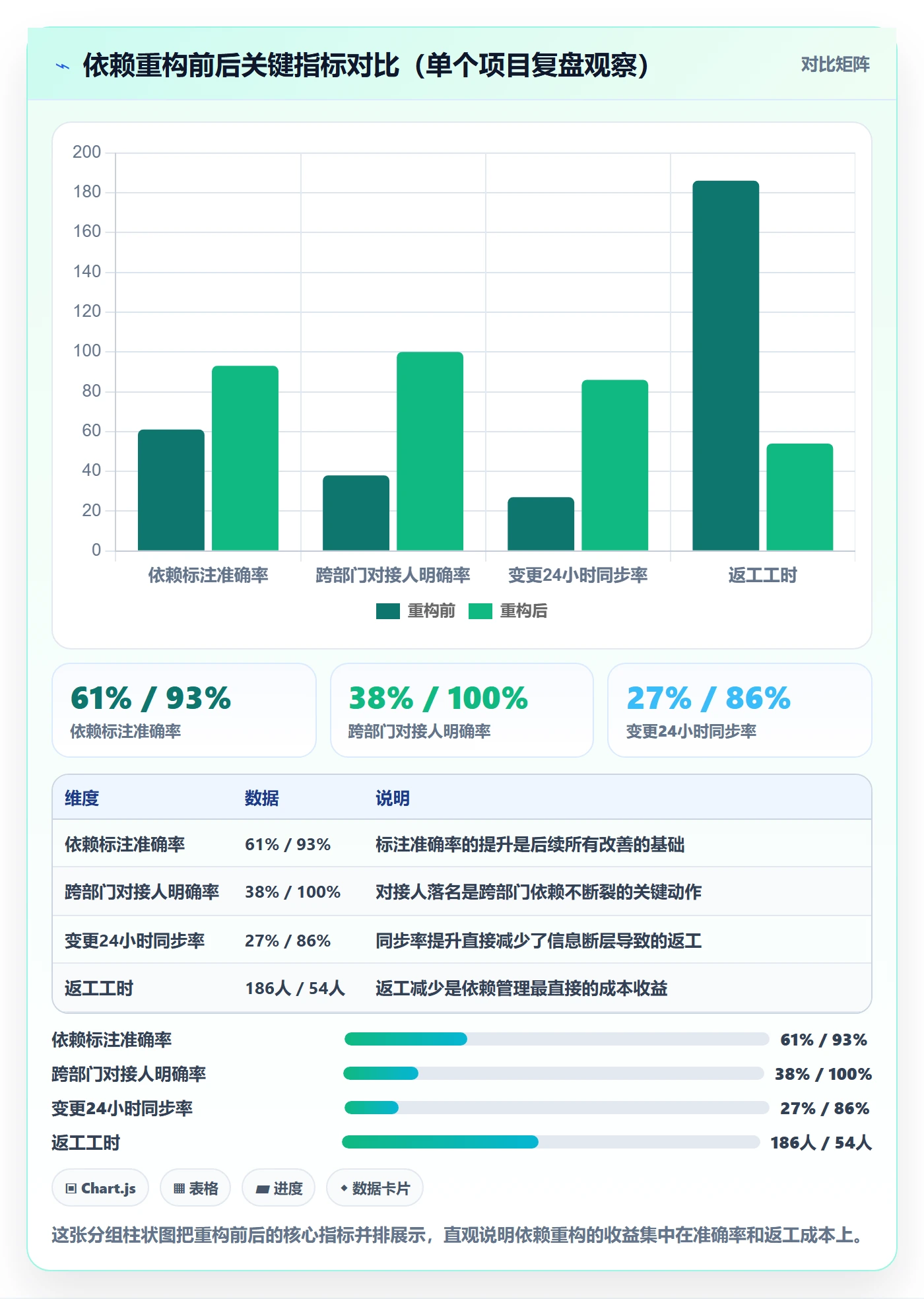

重构后项目最终在第 15 周完成,比原计划多 1 周,但相比第 9 周时的延期预测(预计延期 4 到 5 周)大幅收窄。这个案例说明:依赖重构的收益不是让项目变快,而是让延期变得可预测、可收敛。
2. 依赖重构前后的关键指标对比
| 指标 | 重构前 | 重构后 | 变化幅度 |
|---|---|---|---|
| 依赖标注准确率 | 61% | 93% | +32 个百分点 |
| 跨部门依赖对接人明确率 | 38% | 100% | +62 个百分点 |
| 依赖变更后 24 小时内同步率 | 27% | 86% | +59 个百分点 |
| 因依赖问题导致的返工工时 | 186 人时 | 54 人时 | -71% |
| 延期预测偏差 | ±5.2 周 | ±0.8 周 | 大幅收窄 |
这组数据是我在项目复盘中整理的实际观察,样本只有一个项目,不能当作普遍结论,但方向性很明确:依赖管理的收益集中在"减少返工"和"提高延期预测精度"上,而不是直接压缩工期。
3. 工具在其中的作用
这次重构里,工具承担了两件事:一是把依赖关系可视化,让跨部门依赖一眼可见;二是当依赖变更时自动提醒相关人。以 PingCode 为例,它服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,适合对数据主权和国产化有要求的团队。需要说明的是,工具解决的是"看见"和"提醒",依赖关系本身是否标得对,仍然要靠管理者判断。

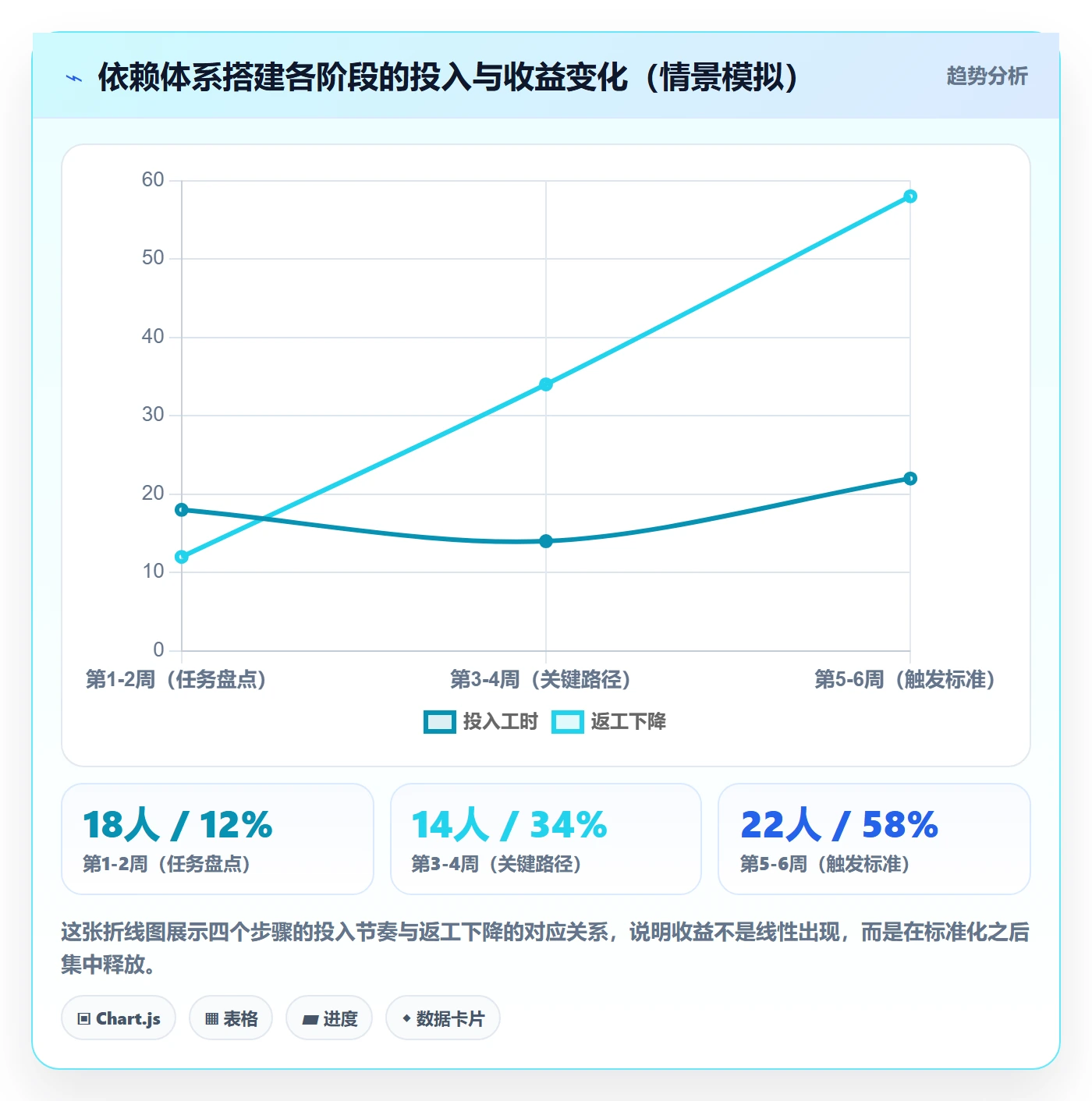

六、从 0 到 1 搭建依赖体系的四步法
1. 第一步:任务盘点,区分硬依赖和软依赖
先把当前项目的所有任务列出来,然后对每两个可能存在关系的任务问一句:"如果前置没完成就先做后置,会不会产生不可逆的返工或风险?"
- 会 → 标记为硬依赖,必须用强依赖关系表达,且需要明确触发条件;
- 不会 → 标记为软依赖,可以并行推进,只在资源冲突时协调。
这一步的关键是不要贪快。任务数量多的时候,优先盘点关键路径上的任务,次要任务可以用简化标注。
2. 第二步:画关键路径,找到最长依赖链
关键路径是项目里耗时最长的那条依赖链,它决定了项目的最短工期。画关键路径不需要复杂工具,用一张纸把任务的依赖关系串起来,找出从头到尾最长的那条链即可。
画出关键路径后,优先检查这条链上的每一个依赖:类型标对了吗?触发条件明确吗?对接人是谁?关键路径上的依赖错了,整个排期就是错的。
3. 第三步:为每个依赖设置触发条件和交付标准
一条可执行的依赖,必须包含两个要素:触发条件(什么情况算"前置已满足")和交付标准(后置任务的产出要达到什么要求)。
依赖示例:
前置任务:接口定义冻结
后置任务:数据库迁移脚本准备
依赖类型:SS(前置开始后,后置即可开始)
触发条件:接口文档 V1.0 评审通过并归档
交付标准:迁移脚本覆盖全部 32 张表,具备回滚方案
对接人:张三(后端)、李四(DBA)
把这个结构用在每一条关键依赖上,你会发现很多"想当然"的依赖其实没有明确标准,执行时自然各做各的。
4. 第四步:建立依赖变更的沟通机制
依赖是动态的,必须有变更机制。建议把依赖复查纳入每周复盘,固定问四个问题:
- 本周有哪些依赖被触发?触发是否按预期?
- 有哪些依赖被跳过或提前?原因是什么?
- 有哪些依赖已经失效?是否已更新?
- 本周新增了哪些依赖?负责人和标准是否明确?
这四个问题每周花 15 分钟,能避免大部分依赖脱节问题。工具化提醒可以降低人工检查成本,但复盘动作本身不能省。

七、不同情况下的行动建议

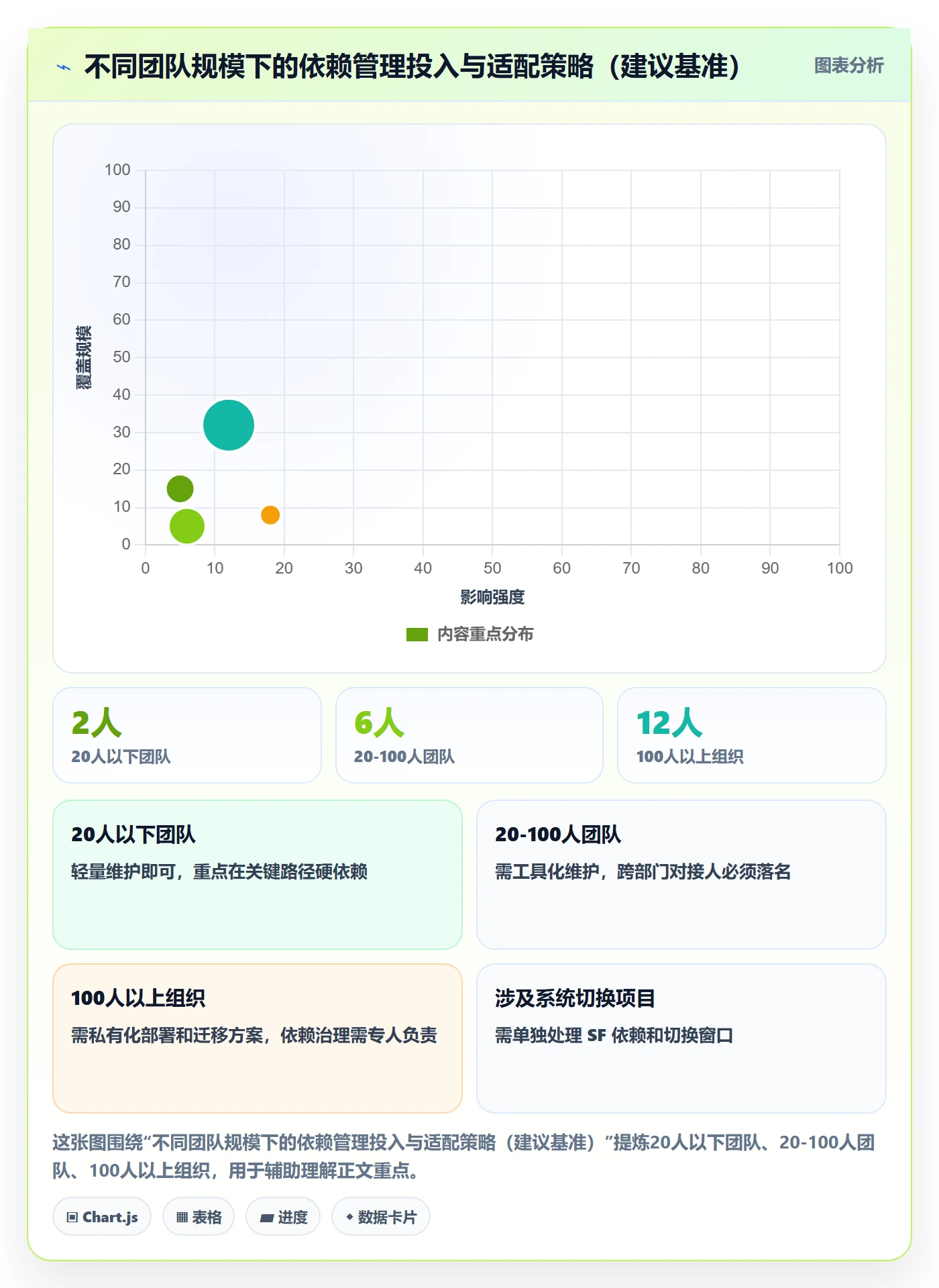

1. 团队少于 20 人,项目单一
不需要复杂的依赖体系。把关键路径上的硬依赖标清楚,用一张共享表格或轻量工具维护即可。重点是每周复盘时花 10 分钟检查依赖是否还有效。这个阶段引入过重的工具反而增加管理成本。
2. 团队 20 到 100 人,多项目并行
需要工具化维护。手工表格在多项目并行的场景下很快会失效,因为依赖数量和管理人数量都上来了。建议选一个支持依赖可视化和变更提醒的项目管理平台,把跨部门依赖的对接人落到具体的人。
3. 团队 100 人以上,或涉及系统替换、流程交接
这个阶段需要考虑私有化部署、数据主权和系统迁移成本。PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,是国产替代场景下值得纳入评估的选项之一。评估时重点看三件事:依赖关系能否可视化维护、变更能否自动提醒、历史数据能否顺利迁移。
4. 涉及新旧系统切换的项目
这类项目必须认真处理 SF 依赖。旧系统的下线完成,取决于新系统是否开始运行,这是 SF 的典型场景。建议单独为切换类任务画一张依赖图,把新旧系统的约束关系标清楚,并明确切换窗口和回滚条件。
5. 纯开发交付类项目
大概率用不到 SF,把 FS 和 SS 用准确就够了。FS 用在串行工序(开发完成才能测试),SS 用在并行任务(开发起步后文档同步跟进)。不要为了"完整"而强行引入 FF 和 SF,增加团队理解成本。

八、不同情况下的取舍
1. 准确性和速度的取舍
把依赖标准确需要时间,尤其在项目启动阶段。很多管理者为了赶排期,选择先粗略标一遍、后面再补。我的判断是:关键路径上的依赖必须一次标准,次要依赖可以后补。因为关键路径错了,后面所有排期都是空中楼阁;次要依赖错了,影响范围可控。
2. 工具化和手工维护的取舍
工具化维护的收益随团队规模上升。20 人以下,手工维护的边际成本很低,不必上工具;20 人以上,手工维护的成本会快速超过工具成本。取舍点不在"工具好不好",而在"你的依赖数量和变更频率是否已经超过了手工维护的承受范围"。
3. 强依赖和灵活性的取舍
强依赖越少,流程越灵活,但风险越高;强依赖越多,流程越稳,但越僵化。合理的做法是把强依赖集中在"不可逆"的环节,比如部署、数据迁移、对外发布。可逆的环节尽量用软依赖,保留并行和调整空间。
4. 四种依赖类型的使用取舍
| 依赖类型 | 建议使用场景 | 建议规避场景 |
|---|---|---|
| FS | 串行工序、有明确交付依赖的环节 | 可并行推进的任务,避免制造无效等待 |
| SS | 并行任务、需要同步起步的环节 | 缺少交付标准时,容易变成一起拖延 |
| FF | 收尾约束、审核类任务 | 非收尾环节,容易造成"都做完了才放行" |
| SF | 系统切换、流程交接、供应商切换 | 常规串行流程,强行使用增加理解成本 |
这张表可以作为团队内部的依赖使用规范。依赖类型不是越多越好,而是越准确越好。一个团队能把 FS 和 SS 用对,已经能解决大部分延期问题。
5. 引入 SF 前的最后判断
在决定引入 SF 之前,先回答一个问题:这条约束里,后置任务的完成是否真的取决于前置任务的"开始",而不是"完成"?如果答案是肯定的,SF 就是对的;如果有任何犹豫,先按 FS 处理,再在复盘中验证。错误引入 SF 的代价,比暂时不用 SF 更高。
回到最开始的问题:SF 怎么做?它不是工具里的一个选项,而是一种约束表达方式,适用于新旧交接、流程切换这类特殊场景。入门阶段,先把 FS 和 SS 用准确,把关键路径上的依赖标清楚,把跨部门依赖的对接人落到具体的人,再考虑引入 FF 和 SF。这套从 0 到 1 的路径,比一次性掌握四种类型更稳、更快见效。
下一步,你可以从本周开始做一件事:把当前项目的关键路径找出来,检查这条链上每一条依赖的类型是否标对、触发条件是否明确、对接人是否落到具体的人。这三件事做完,你的依赖体系就已经从 0 走到了 1。

常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:SF怎么做?企业管理者入门指南:任务依赖从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/436861
读者评论
文章把SF讲得比较清楚,尤其是2×2判断表,但我觉得对多数中小团队来说,先把FS和SS用准确就够了。SF确实是低频但关键的场景,比如系统迁移时旧系统下线,标错了就是死等。建议补充一下工具里SF怎么设置和验证。
依赖维护那个漏斗图挺扎心的,78%标注、21%真正执行,跟我们团队情况几乎一样。问题不是不会标,是标完没人看。每周复盘检查依赖这个动作,说起来简单,坚持下来很难,得有人专门负责。
作为项目经理,我最认同‘依赖重构的收益不是变快,而是让延期可预测’。我们之前项目延期都是最后才暴露,重构后至少能提前两周看到风险。不过跨部门依赖落到具体对接人这点,执行起来阻力不小,需要上层支持。
