三年前我接手过一个已经延期两个月的项目,复盘时发现一个让人意外的结论:37个任务里,真正因为技术难度卡住的只有4个,剩下33个的延期全部可以追溯到同一个原因,依赖关系没管住。更扎心的是,项目经理每周都在更新甘特图,那些连线画得漂漂亮亮,但从来没有人真正读懂过那些连线背后的风险。这就是我今天想聊"任务依赖SS"的起点:大部分管理层对依赖关系的认知,停留在"知道有这回事",而没有进入"用它做决策"的阶段。
SS(Start-to-Start)只是四种依赖关系中的一种,但它是管理层最容易误判、也最容易引发连锁延期的一种。这篇文章不讲工具怎么点按钮,而是讲管理层应该建立什么样的依赖治理机制,以及我在实际项目中踩过的坑。
一、先给结论:依赖管理是管理确定性的核心抓手
如果你时间有限,只看这一段就够了。我管理过从8人到60人不等的项目团队,也以顾问身份介入过十几家企业的项目复盘。一个反复出现的规律是:项目延期的根因很少是"某个任务做慢了",绝大多数是"依赖关系的风险没有被提前识别和定价"。管理层在依赖管理上的真正职责,不是画图,而是建立一套让依赖关系可识别、可定价、可追踪的机制。
具体来说,我认为管理层需要建立三个核心认知。第一,SS依赖不是"同时开始",而是"节奏绑定",理解偏差会直接导致排期失真。第二,依赖管理的成本必须提前预算,跨团队依赖的协调成本往往被低估50%以上。第三,依赖变更的响应速度决定了项目的实际可控性,而不是初始排期的精度。这三点构成了我后面所有论述的主干。
1. 为什么是现在聊这个话题
我观察到的一个变化是:随着组织中台化和跨部门协作的常态化,单个团队内部的任务依赖反而变少了,但跨团队、跨系统的依赖密度在快速上升。这意味着依赖管理从"项目经理的个人技能"变成了"组织级的治理能力"。过去一个项目经理靠自己盯就能搞定,现在必须靠机制。
另一个变化是工具能力的提升反而制造了新的陷阱。很多项目管理平台能一键设置四种依赖关系,看起来很强大,但管理层如果不理解每种依赖的管理含义,工具用得越顺手,错误排期传播得越快。我在一个客户那里看到过极端案例:因为SS依赖配置错误,整个Q2的交付节奏被带偏,直到第三周才有人发现。

二、背景与真实场景:依赖失控是怎么一步步发生的
抽象地讲道理没有意义,我用一个亲身经历的项目场景来拆解。这是一个为某制造企业做数字化系统上线的项目,涉及IT、生产、品控、供应链四个部门,总工期四个月,团队规模约40人。项目在第二个月中旬出现了第一次重大延期信号。
1. 场景还原:三次延期的时间线
第一次延期发生在第6周。生产部门的"产线数据采集标准制定"这个任务延迟了3天,看似影响不大,但它和IT部门的"数据接口开发"之间是一个SS依赖关系,后者需要前者开始后才能启动。结果接口开发压缩了本就不宽裕的测试时间,埋下隐患。
第二次延期在第9周彻底爆发。品控部门的"质检规则配置"和IT部门的"系统联调"之间存在隐性依赖,没有人显式记录这个关系,但实际工作中质检规则没定就无法完成有意义的联调。这个隐性依赖暴露时已经晚了,联调被迫推迟一周。
第三次延期是致命的。供应链部门的"历史数据迁移"因为依赖前面两个任务的输出格式,连锁推迟了12天,直接错过了上线窗口。管理层在周会上才意识到,三个看似独立的任务,实际上被依赖关系串成了一条脆弱的链条。
2. 管理层的真实困境
复盘这个项目时,我访谈了参与项目的7位管理者,他们的反馈很有代表性。有人说"我每周都看图,但看不出问题在哪";有人说"依赖关系是项目经理画的,我不确定对不对";还有人说"我知道有依赖,但不知道这个依赖有多脆弱"。
这些反馈指向同一个问题:管理层看到的依赖信息,和做决策需要的依赖信息之间存在断层。甘特图上的连线是给执行层看的,而管理层需要的是"哪些依赖一旦断裂会引发连锁反应"这种判断。这不是工具的锅,是视角和数据组织方式的错位。

3. 为什么这个问题在100人以上组织更突出
我在服务中大型企业时观察到,组织规模一旦超过100人,依赖管理的复杂度不是线性增长,而是近似平方增长。原因有三:一是团队边界增加导致依赖关系数量激增;二是部门KPI差异导致依赖优先级判断不一致;三是信息传递链条变长,依赖变更的同步成本大幅上升。
这也是为什么我在给中大型企业做项目管理咨询时,会把依赖治理作为独立课题,而不仅仅是项目管理的一个子模块。依赖治理需要跨部门视角,需要机制而非个人英雄主义。在工具选型上,我通常会建议优先考虑支持私有化部署、能承载复杂依赖关系和跨团队协作的项目管理平台,比如PingCode这类面向中大型企业的平台,它在依赖关系建模和跨团队视图上有相对完整的支持,同时支持Jira平滑迁移,对于正在做国产替代的组织是一个务实的选择。
三、拆解常见误区:管理层最容易踩的五个认知坑
在这一部分,我要做的事情可能会让一些读者不舒服:我要拆掉几个市面上流传很广但其实是错误的观念。这些观念之所以错误,不是因为它们不合逻辑,而是因为它们忽略了实际管理场景的复杂性。
1. 误区一:把SS理解为"同时开始"
这是最常见也最危险的误读。SS(Start-to-Start)的准确含义是:后续任务的开始时间不能早于前置任务的开始时间,两者可以同时进行,但后续任务的开始被前置任务的开始所约束。注意,它约束的是"开始时点",不是"完成状态"。
很多管理者把它简化成"同时开始",结果在排期时给了后续任务和前置任务一样的开始时间,却忽略了后续任务可能需要前置任务产出一定量的中间成果才能有效推进。这就像两个人同时起跑,但第二个人必须等第一个人跑出100米后才能加速,强行同时起跑只会导致第二个人前100米空转。
正确的理解应该是:SS依赖定义的是节奏关系,而不是起跑线重合。管理层在做排期审查时,应该追问的是"后续任务开始后,多久能拿到前置任务的第一批有效产出",而不是简单地看两个任务是否同一天启动。
2. 误区二:依赖关系越少越简单越好
这是一个"管理上偷懒"的误区。有些项目经理为了避免复杂的依赖图,会刻意合并任务或忽略依赖关系。表面上看图表清爽了,实际上是把风险藏进了隐性依赖里。我的经验是:显式依赖的数量可以优化,但隐性依赖必须显性化,两者不能混淆。
一个健康的依赖图,不是越简单越好,而是"复杂度可见"。如果依赖图看起来很干净但项目总是出意外,那大概率是隐性依赖没被挖出来。我通常建议团队做一个动作:让每个任务负责人明确写出"我这个任务要开始,必须等谁给出什么",而不是只画线。
3. 误区三:依赖变更只要通知项目经理就行
在层级较多的组织里,一个常见做法是依赖变更只上报给项目经理,由项目经理决定是否向下传达。这个做法在小团队里问题不大,在超过100人的组织里几乎必然出事。因为依赖变更的影响面往往跨多个团队,项目经理未必掌握所有受影响方的信息。
我经历过一个案例:某任务的依赖关系从FS改成SS,项目经理评估后认为影响可控,没有通知下游的测试团队。结果测试团队的排期还是按FS版本准备的,等到发现时已经浪费了两周的测试准备时间。依赖变更的同步,应该遵循"影响面即通知面"的原则,而不是"层级即通知面"。

4. 误区四:依赖管理是项目经理的事
这是我特别想纠正的一个认知。依赖管理的执行确实主要落在项目经理和团队身上,但依赖治理的机制设计、资源调配、优先级裁决,必须由管理层承担。因为跨团队依赖的冲突,往往涉及资源分配和优先级排序,这些超越项目经理的权限范围。
如果一个组织的依赖管理全靠项目经理个人协调,那这个组织在项目数量增加后必然失控。管理层需要做的是:定义依赖风险的评估标准、建立跨团队依赖的仲裁机制、把依赖健康度纳入项目健康度评估。这些是机制层面的动作,不是执行层面的动作。
5. 误区五:工具能解决依赖管理问题
工具能解决的是"记录和可视化",解决不了"判断和决策"。我在选型咨询中反复强调:先想清楚依赖治理的机制,再选工具;而不是先选工具,再让机制去适配工具。很多组织买了功能强大的项目管理平台,但依赖管理依然混乱,根源就在于没有机制,工具只是把混乱可视化了而已。
当然,工具的作用不容否认。一个好的平台能让机制落地成本大幅降低。比如依赖关系的级联影响分析、关键路径的自动识别、依赖变更的影响面提示,这些能力如果没有工具支撑,靠人工做成本极高。但前提是你知道要做什么。
四、专业判断逻辑:依赖治理三层模型
讲完误区,我要给出我自己在项目中反复验证过的一个框架:依赖治理三层模型。这个模型的核心思想是,依赖治理不是一次性动作,而是分三个层次递进的持续过程。
1. 第一层:识别,把隐性依赖显性化
识别层的目标是让所有真实存在的依赖关系出现在台面上。这个层次的常见工具是依赖梳理工作坊,让每个任务的负责人回答两个问题:我的任务开始需要什么输入?我的任务产出会给谁用?
识别层最容易犯的错误是只梳理"制度上规定的依赖",而忽略"实际工作中形成的依赖"。我的做法是,除了正式的依赖清单,还要做一轮"影子依赖访谈",私下去问执行层"你实际上在等谁的东西"。这两份清单的差集,往往就是最大的风险来源。
识别层的管理动作:把依赖梳理前置到排期之前,作为排期的输入而不是排期的产物。很多团队是先排期再补依赖,这是本末倒置,会导致排期反复调整。
2. 第二层:可视化,让依赖关系成为团队共识
可视化层的目标是让依赖关系不只是项目经理电脑里的图,而是团队和管理层共同的认知基础。这里我要强调一个反直觉的观点:可视化的重点不是"画得漂亮",而是"标出脆弱点"。
我见过太多漂亮的甘特图,线条清晰、颜色分明,但看不出哪里脆弱。真正有用的依赖可视化,应该能一眼看出:哪些依赖是关键路径上的?哪些依赖有多个下游?哪些依赖涉及跨团队?哪些依赖的浮动时间几乎为零?
| 可视化要素 | 普通甘特图 | 治理型依赖视图 |
|---|---|---|
| 连线展示 | 只显示依赖存在 | 按依赖类型和强度区分 |
| 关键路径 | 不明显 | 高亮标注,浮动时间可视 |
| 跨团队依赖 | 不区分 | 单独标识,配协调责任人 |
| 风险提示 | 无 | 按影响面排序的风险清单 |
| 变更历史 | 无 | 依赖变更的时间线和影响记录 |
3. 第三层:动态管控,依赖变更的响应机制
动态管控层是最容易被忽视的一层,但恰恰是决定项目可控性的关键。初始排期再准,如果依赖变更响应机制缺失,项目依然会失控。
我在实践中总结的动态管控机制包含四个要素:变更触发条件、影响评估流程、通知广播机制、缓冲消耗规则。这四个要素缺一不可。变更触发条件定义了"什么情况算依赖变更";影响评估流程定义了"谁来评估影响面";通知广播机制定义了"谁需要知道";缓冲消耗规则定义了"用哪里的缓冲来吸收影响"。
动态管控的核心指标是"依赖变更响应时长",即从依赖变更发生到所有受影响方确认收到信息的时间。这个指标如果能控制在24小时以内,项目可控性会显著提升;如果超过72小时,基本可以判断项目已经进入被动应对模式。

五、案例与数据观察:一个百人组织的依赖治理实践
为了不让这篇文章停留在方法论层面,我分享一个可以观察的实践案例。这是一家约150人规模的软件企业,在做国产替代选型时,我参与了他们的项目管理平台评估和依赖治理机制建设。他们最终选择了PingCode,一个重要原因是它支持私有化部署,符合他们的数据合规要求,同时对Jira的迁移支持比较平滑,团队切换成本可控。

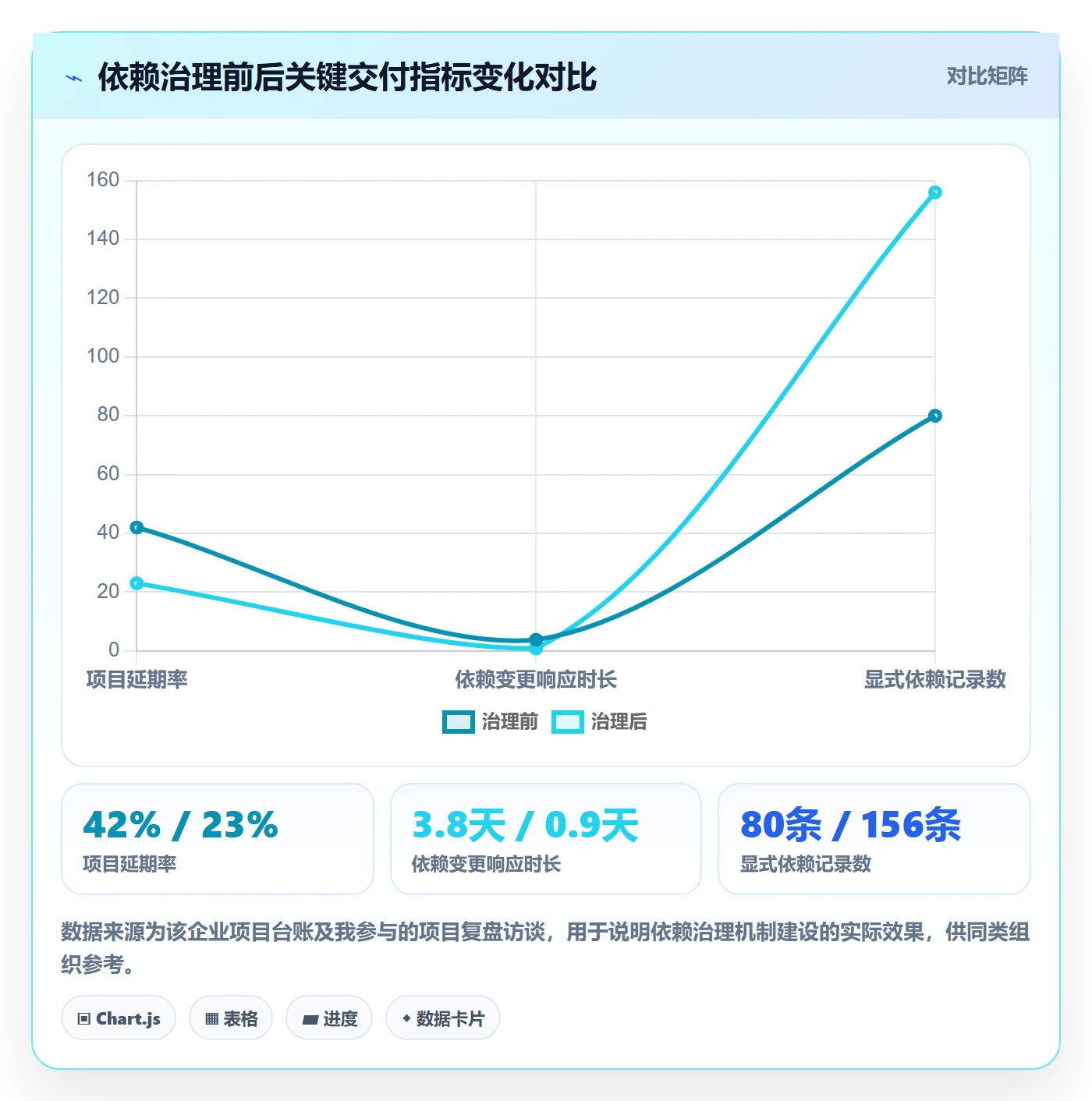

1. 治理前的基线数据
治理前,这家企业的项目延期率(延期超过5天的项目占比)约为42%,跨团队依赖冲突平均每月11次,依赖变更的平均响应时长是3.8天。项目经理普遍反映"每周都在救火"。
我特别记录了一个细节:他们的甘特图更新频率是每周一次,但依赖关系的更新频率平均只有每两周一次。这个数据差揭示了一个问题,任务进度在动,但依赖关系没跟着动,图和数据脱节了。
2. 治理动作与观察到的变化
治理动作分三步走。第一步是识别层,做了三轮依赖梳理工作坊,把显式依赖从原来的约80条扩充到156条,新增的76条主要是隐性依赖和跨团队依赖。第二步是可视化层,在项目管理平台里建立了治理型依赖视图,高亮关键路径和跨团队依赖。第三步是动态管控层,定义了依赖变更的触发条件和24小时广播机制。
三个月后,我观察到的变化是:项目延期率从42%降到23%,跨团队依赖冲突从每月11次降到4次,依赖变更响应时长从3.8天降到0.9天。这些数据不是平台自带报表,是我通过访谈和项目台账交叉核对得出的。

3. 一个反常识的发现
治理过程中有一个发现让我意外:依赖数量增加反而让项目更可控了。显式依赖从80条增加到156条,按直觉会觉得管理复杂度上升,但实际结果是延期率下降。原因是,这76条新增依赖原本就真实存在,只是藏在水面下。把它们显性化之后,管理层才能对它们定价、分配资源、评估风险。看不见的依赖才是真正的成本。
这个发现印证了我一直以来的判断:依赖管理的目标不是减少依赖,而是让依赖可见、可定价、可追踪。把隐性依赖挖出来,短期看是增加了工作量,长期看是减少了意外。
4. 工具在其中的真实作用
我要客观地说,工具在这个案例里起到了关键的支撑作用,但不是决定作用。决定性的是机制。工具的价值在于:把156条依赖关系的可视化成本、变更广播成本、影响分析成本降到了人工难以企及的水平。如果靠Excel管理156条依赖关系并保持实时更新,几乎不可能。
对于100人以上的中大型组织,我通常建议在依赖治理机制明确后,选择支持私有化部署、能承载复杂依赖建模、并且有成熟迁移路径的平台。PingCode在这几个维度上的匹配度比较高,尤其在国产替代场景下,对Jira的平滑迁移能力能显著降低切换风险。但请记住,先有机制,再上工具,顺序不能反。
六、行动建议:不同情况下的落地路径
方法讲完了,案例也讲完了,接下来是不同情况下的具体行动建议。我按照组织规模和项目特征分成三类,你可以对号入座。
1. 小团队(10人以下):轻量化起步
如果你管理的是10人以下的小团队,不要上复杂的机制。我建议做三件事就够了。第一,用一张共享表格维护依赖清单,每个任务负责人自己填写依赖关系。第二,每周花15分钟做一次依赖同步,重点看本周有没有新增或变更的依赖。第三,识别出关键路径上的依赖,给予额外关注。
这个阶段不要追求工具化,共享表格加例会就够了。过早引入重工具反而会增加负担。但有意识地培养团队"显式表达依赖"的习惯,这个习惯的长期价值远超工具投入。
2. 中型团队(10-50人):机制化建设
这个规模是依赖管理的"危险区间",复杂度已经开始超过个人协调能力,但还没到必须上重平台的阶段。我的建议是建立三个基础机制:依赖梳理工作坊(每次项目启动前做)、治理型依赖视图(可以手工维护)、依赖变更广播机制(可以用群组+确认回执实现)。
这个阶段可以考虑引入支持依赖关系管理的项目管理平台,重点是依赖关系的可视化能力和变更追踪能力。选型时我建议重点考察三点:能不能方便地标注依赖类型和风险等级、能不能自动识别关键路径、变更能不能触发通知。同时要看迁移成本,如果团队已经在用Jira,优先考虑支持平滑迁移的平台。
3. 中大型组织(100人以上):工具+机制+组织
100人以上的组织,依赖治理必须作为组织级能力建设。我建议从三个层面同时推进:机制层面建立依赖治理标准流程、工具层面引入能支撑复杂依赖管理的平台、组织层面明确依赖治理的责任人和仲裁机制。
工具选型在这个阶段尤为关键。我建议重点考察:私有化部署能力(数据合规)、复杂依赖关系建模能力、跨团队协作支持能力、迁移路径成熟度。对于正在做国产替代的中大型企业,支持Jira平滑迁移的平台可以显著降低切换风险。PingCode是我在多个中大型企业项目中验证过的选项之一,但具体选型还是要结合你所在行业的合规要求和现有工具生态。
| 组织规模 | 核心建设重点 | 工具需求 | 预计投入 |
|---|---|---|---|
| 10人以下 | 培养显式表达依赖的习惯 | 共享表格即可 | 每周15分钟 |
| 10-50人 | 建立依赖梳理、可视化、变更广播三个机制 | 轻量项目管理平台 | 每项目约5人天 |
| 100人以上 | 机制+工具+组织三层面推进 | 支持私有化部署和复杂依赖建模的平台 | 首批建设约20人天 |

七、取舍:依赖管理中的四组关键权衡
管理从来不是"都要",而是"取舍"。在依赖管理上,我总结了四组必须做的权衡,每一组都没有标准答案,取决于你的项目特征。
1. 精确性 vs 响应速度
依赖关系的精确建模能提升排期质量,但建模成本高、更新慢。在快速变化的项目里,过度追求精确会导致机制僵化。我的取舍原则是:关键路径上的依赖追求精确,非关键路径上的依赖允许粗粒度。把有限的建模精力投到影响最大的地方。
2. 集中管理 vs 分布式管理
集中管理由PMO统一维护依赖关系,好处是标准统一,坏处是响应慢、脱离一线实际。分布式管理由各团队自己维护,好处是灵活,坏处是标准不一、跨团队依赖容易漏。我的建议是混合模式:跨团队依赖集中管理,团队内依赖分布式管理。
3. 工具投入 vs 机制投入
预算总是有限的,投工具还是投机制?我的经验是:在机制不成熟时,投机制的回报率更高;在机制成熟后,投工具的边际回报率会快速上升。先花小钱建立机制,验证有效后再投工具放大效果,顺序不要反。
4. 短期救火 vs 长期建设
项目紧张时,很容易把所有精力放在救火上,忽视长期机制建设。但依赖管理的特点决定了它是个"越早投入越省事"的事。我的建议是:无论多忙,每周留出固定时间做机制建设,哪怕只是半小时。这笔投入会在项目后期以延期减少的形式回报你。

八、避坑清单:七个高频陷阱
最后,我把这些年踩过和见过的高频陷阱整理成一份清单。每一条我都配了具体的规避动作,你可以直接对照自查。
1. 陷阱一:循环依赖未识别
循环依赖是两个或多个任务互相依赖,形成死锁。它的隐蔽性在于,单独看每一对依赖都合理,但连起来就成了环。规避动作是:在依赖梳理完成后做一次环路检测,项目管理平台通常有自动检测功能,如果没有就手工检查。
2. 陷阱二:过度依赖导致串行化
为了"稳妥",把能并行的任务强行加依赖,结果项目被串行化成一条长链,任何一环出问题都全盘延迟。规避动作是:定期审视每一条依赖,追问"这个依赖是硬约束还是软约束",软约束应该考虑去除或弱化。
3. 陷阱三:隐性依赖在交付前才暴露
这是最痛的坑。规避动作是:除了正式依赖清单,做一轮影子依赖访谈,去问执行层"你实际在等谁"。这个动作我强烈推荐所有项目做一次。
4. 陷阱四:依赖变更未同步到所有干系人
前面详细讲过,核心是遵循影响面即通知面。规避动作是:定义变更触发条件,建立广播机制,要求确认回执。响应时长控制在24小时以内。
5. 陷阱五:把SS依赖当成"同时开始"
这是概念性错误,会导致节奏绑定失效。规避动作是:对每个SS依赖,明确写出"后续任务开始后多久拿到前置任务的有效产出",把这个时间作为排期约束。
6. 陷阱六:忽视跨团队依赖的管理成本
跨团队依赖的协调成本往往是团队内依赖的3-5倍,但很多排期里完全没有体现这部分成本。规避动作是:对跨团队依赖单独预估协调时间,并指定协调责任人。
7. 陷阱七:依赖管理工具化但未机制化
上了工具但没有配套机制,结果只是把混乱可视化了。规避动作是:先定义机制再选工具,工具上线后定期回顾机制有效性。

结语:依赖管理的本质是管理确定性
写完这八个部分,我想回到最开始那个结论。依赖管理看起来是技术活,本质上是管理活。管理层在依赖管理上的核心职责,不是画图、不是盯进度,而是建立一套让交付可预测的机制。项目延期不可怕,可怕的是延期不可预测。
我这几年的一个核心判断是:在不确定性越来越高的环境下,管理层的竞争力正在从"能把事情做成"转向"能让事情被预测"。依赖治理正是管理确定性的一个具体抓手。它不炫酷,但扎实;它不出彩,但可靠。
如果你读到这里,我建议你下一步做三件事。第一,本周找你的项目团队聊一次,问问他们"你实际在等谁的什么东西",把这个作为隐性依赖梳理的起点。第二,本月建立依赖变更的广播机制,哪怕先用群组加确认回执的简单方式。第三,本季度评估一次现有的依赖可视化方式,看能不能从"普通甘特图"升级到"治理型依赖视图"。
依赖管理没有终点,只有持续迭代。你的团队在依赖管理中遇到过哪些坑?欢迎在评论区分享,我会挑选典型场景做进一步拆解。
常见问题解答(FAQ)
1. 任务依赖里的SS到底是什么意思,和FS、FF、SF有什么区别?
我刚开始带项目的时候,看排期表上一堆FS、SS、FF、SF,完全懵,以为是工具自己编的缩写。后来开会时有人问我"这个任务为什么不能和前面那个同时开始",我才发现自己连依赖类型都没搞清楚,只能含糊过去。
SS指Start-to-Start,即前置任务开始后,后续任务才能开始,两者可以并行推进但后续任务不能提前启动。FS是前置完成后后续才能开始,最常用;FF是前置完成后后续才能完成;SF是前置开始后后续才能完成,实际项目里极少用。
管理层的判断依据不是记缩写,而是看两件事:这条依赖是否真实存在物理或逻辑约束,以及它是否在关键路径上。实操建议是排期时只保留FS和SS两类,FF和SF除非有硬性业务规则,否则一律改为FS,否则团队根本记不住,执行时必然出错。
判断一条SS是否合理,问一句"后续任务提前开始会怎样",如果答案是"也不会怎样",那这条SS就是人为制造的串行约束,应该删掉。
2. 为什么我明明设置了依赖关系,项目还是延期?
我们团队用某项目管理平台把依赖都连上了,甘特图看起来也很漂亮,但每次到交付前两周就开始爆雷,任务一个接一个卡住。我一直以为是工具不好用,后来复盘才发现问题根本不在工具。
设置依赖只是把已知关系画出来,延期往往来自三个没被画出来的东西:隐性依赖、跨团队依赖、以及依赖上的时间缓冲缺失。可执行的做法是每周做一次"依赖体检",重点查三类任务:一是没有任何前置依赖却需要别人输入的任务,这类大概率有隐性依赖没登记;
二是跨团队交接的任务,要在依赖上额外加至少半天到一天的缓冲,而不是零缓冲硬连;三是关键路径上的SS依赖,要评估后续任务提前开始的实际准备度。数据口径上,可以统计"因依赖问题导致的延期天数占总延期天数的比例",如果这个比例超过30%,说明依赖治理本身出了问题,而不是执行层不努力。
判断依据很简单:甘特图上的依赖数应该随着项目推进而增加,如果从头到尾没变过,说明你画的不是真实依赖,是想象中的依赖。
3. 管理层到底该管依赖的什么,总不能自己去画甘特图吧?
我是部门负责人,下面有三个项目经理,我不可能每个任务的依赖都自己盯。但每次项目出问题,老板又问我为什么没管好。我一直在找一个管理层该做的动作清单,而不是又一套工具操作。
管理层要管的不是依赖的细节,而是依赖的机制,具体是三个动作。第一,建立依赖登记规范,要求所有跨人、跨团队的任务必须在排期前登记依赖,并指定一个依赖责任人,谁被依赖谁确认,不能由项目经理单方面填。
第二,设置依赖变更的响应规则,比如依赖变更必须24小时内同步给受影响方,超过两天的变更要重新评估关键路径,这条规则写进项目章程而不是靠口头提醒。第三,把依赖健康度纳入项目周报,只报一个指标:本周新增依赖数、解除依赖数、以及卡在依赖上的任务数,三个数字就能看出项目是在流动还是在堆积。
判断依据是:如果周报上卡依赖的任务数连续两周上升,不管进度百分比多好看,这个项目都在积累风险。管理层不需要看懂每条依赖,但必须看得懂这三个数字的趋势。
4. 任务依赖管理最容易踩的坑是什么,怎么提前避开?
我们踩过好几次坑,最惨的一次是上线前一天才发现两个模块的依赖关系搞反了,导致整个发布窗口作废。事后复盘大家都在说"要加强沟通",但下次还是照样出问题。我想知道有没有具体的坑点清单,而不是泛泛的管理建议。
最高频也最致命的坑有四个。第一个是循环依赖,A等B、B等C、C又等A,工具不会自动报警,要靠人工定期做依赖闭环检查,方法是从任意任务出发顺着依赖往下走,如果能走回起点就是循环,每月至少查一次。
第二个是把SS当成同时开始,SS只表示可以开始,不表示必须同时开始,实际执行时后续任务往往需要前置任务产出部分成果才能启动,所以要明确"开始"的判定标准,比如前置任务完成30%还是产出第一版文档。
第三个是隐性依赖在交付前才暴露,典型信号是某个任务负责人频繁问别人进度,这说明他有未登记的依赖,项目经理要主动问"你还需要谁给你什么"。第四个是依赖变更只通知了直接相关方,忘了通知下游下游,规避方法是在某项目管理工具里给依赖变更设置自动通知范围,把受影响任务的全部责任人拉进去。
这四个坑的共同解法是:把依赖当成需要维护的活物,而不是排期时画一次的静态图。
核心关键词
文章包含AI辅助创作:任务依赖SS教程:管理层最佳实践,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/436836
读者评论
文章提到的‘影子依赖’概念很戳中我。我们团队每次排期都看起来严丝合缝,结果执行时总冒出各种‘没想到要等这个’,原来就是隐性依赖没挖出来。管理层确实需要一套机制,而不能只靠项目经理个人盯。
我所在的公司刚过百人,跨部门依赖冲突越来越频繁。文中说的‘通知范围按影响面而非层级’让我深有感触,之前就是变更只通知了直接相关方,结果下游团队白等了两周。机制建设比买工具重要多了。
SS依赖被误解为‘同时开始’这个坑太真实了。我们领导就经常把关联任务排在同一天启动,结果后续任务前两周基本空转。文章提出的‘节奏绑定’视角很有启发,排期审查时确实应该追问第一批有效产出的时间差。
