前置任务最佳实践:管理层任务依赖最佳实践,常见问题

去年我接手过一个已经延期四个月的车联网中台项目,复盘时发现一个反常识的结论:真正拖垮进度的不是任何一个任务做得慢,而是任务之间的"前置关系"被写错了。项目里一共 312 个任务,其中 187 个挂着前置依赖,但我们逐条核对后发现,真正必要的依赖只有 63 条,其余 124 条是历史排期时"顺手挂上去"的,而恰恰是这些冗余依赖,把关键路径从 42 天拉长到了 91 天。这件事让我彻底改变了对前置任务的看法,前置任务不是甘特图上的连线,而是管理层对协作关系的假设,假设错了,排期就是假的。

这篇文章不谈"什么是前置任务"这类基础定义,市面上的科普已经足够多。我要谈的是:当组织规模超过 50 人、项目出现跨部门协作、排期需要向老板或客户承诺时,任务依赖为什么会从执行层的技术细节,变成管理层必须亲自治理的对象。下面会给出核心结论、真实场景、常见误区、判断逻辑、PingCode 这类平台的落地观察,以及不同组织规模下的行动建议和取舍。

一、核心结论:管理层管依赖,管的是三类东西

先说结论,后面所有内容都是围绕这个结论展开的。执行层管的是"哪个任务排在哪个后面",管理层管的是"依赖背后的资源承诺、风险暴露和责任归属"。这两件事看起来相关,实际上是两个层面的问题。

我在多个中大型项目里反复验证过,管理层真正需要掌控的依赖治理内容,可以收敛为三类:

  • 跨部门依赖的承诺有效性,A 部门承诺"周三交付接口",这个承诺有没有被记录、有没有被确认、变了之后谁负责通知;
  • 关键路径的风险敞口,不是所有依赖都值得盯,只有落在关键路径上的依赖出了偏差才会直接冲击交付日期;
  • 依赖变更的可追溯性,排期调整了 17 次,每次是谁改的、为什么改、影响了下游哪些人,能不能查出来。

这三件事,任何一款项目管理工具都不会自动帮你做好。工具能记录依赖,但承诺、优先级判断和变更决策是人做的。所以前置任务最佳实践的第一条,不是"怎么在软件里连箭头",而是"管理层要明确自己对依赖治理负什么责"。

前置任务最佳实践:管理层任务依赖最佳实践,常见问题

二、背景与真实场景:依赖失控通常不是技术问题

我见过的依赖失控,几乎没有一个是"工具不会用"导致的。相反,工具用得越熟,越容易产生一种虚假的安全感,箭头连得很漂亮,甘特图看起来很专业,但项目还是会崩。真正的原因通常藏在下面三种场景里。

1. 跨部门黑箱:承诺发出去了,但没人确认

最常见的一种。研发负责人排期时说"后端接口这周五给",前端就把自己的开发任务挂在了周五之后。但这句话从来没有进入任何系统,也没有经过后端负责人确认。

到了周五,后端说"我说的是下周五",前端已经等了五天,整条链路往后推。这种场景的本质不是沟通不畅,而是依赖承诺没有形成可追踪的契约。口头承诺在项目管理里等于零,因为它既不能追溯,也不能追责,更不能预警。

2. 依赖变更无留痕:改了 17 次,没人知道为什么

第二种更隐蔽。项目执行过程中,排期一直在调整。今天 A 任务往前提两天,明天 B 任务往后推三天,每次调整看起来都很合理,因为"情况变了"。但当项目整体延期一个月后,你回头想找原因,会发现系统里只留下最终状态,中间 17 次变更没有任何记录。

这种失控的破坏力在于:它让复盘变得不可能,也让下一次犯同样的错误变得必然。没有留痕,就没有组织学习。

3. 关键路径被架空:所有依赖一视同仁

第三种是排期方法上的问题。很多团队的甘特图里,所有依赖都被平等对待,重要和不重要看起来一样。但实际上,只有关键路径上的依赖延迟会直接影响交付日期,非关键路径上的依赖通常有浮动时间。

当管理层不区分这两者时,就会出现"什么都催、什么都急"的结果,团队疲于应付,真正关键的那几条依赖反而没有得到足够的资源保障。

前置任务最佳实践:管理层任务依赖最佳实践,常见问题

三、常见误区:四个把依赖管理做砸的典型动作

下面四个误区,是我在复盘和咨询中反复见到的,它们有一个共同点,看起来都很"专业",但方向是错的。

1. 依赖越多越严谨

很多项目经理有一种直觉:依赖关系连得越全,排期越可靠。于是每个任务都挂上前置任务,把甘特图连成一张密不透风的网。

实际情况恰好相反。依赖数量和执行效率之间存在明显的负相关。每增加一条非必要依赖,你就多了一个可能出错、可能被延误、可能引发连锁反应的节点。前面提到的那个车联网项目,187 条依赖里只有 63 条真正必要,冗余率 66%,这就是延期四个月的直接原因。

正确的原则是依赖最小化:只有当 B 任务确实无法在 A 完成之前开始,才建立这条依赖。能用并行解决的,绝不用依赖解决。

2. 把依赖当成任务排序,忽略资源冲突

第二个误区是把前置任务理解成纯粹的"顺序问题"。A 完成之后 B 开始,逻辑上没错,但如果 A 和 B 都需要同一个后端工程师,那么即便顺序对了,执行时仍然会卡住。

任务依赖和资源依赖是两回事,但必须同时考虑。排期时如果只看任务顺序,不看资源占用,得到的是一张逻辑正确、但无法执行的计划。

3. 依赖变更靠口头同步

第三种误区最普遍。排期调整了,负责人在群里发一条消息"XX 任务往后挪三天",然后就没有然后了。下游的人可能看到了,也可能没看到;即便看到了,也未必意识到自己受影响。

依赖变更必须有明确的动作闭环:提出变更 → 评估影响 → 通知受影响方 → 记录变更原因 → 更新基线。缺任何一环,变更就会变成隐患。

4. 所有依赖平权,不区分关键路径

第四种误区前面已经提过,这里补充一个数据观察。在我统计的 12 个中大型项目里,关键路径上的依赖通常只占总依赖数的 25%-35%,但它们对最终交付日期的影响权重超过 70%。把治理资源平均分配,等于把 70% 的风险交给 65% 的无关依赖去稀释。

前置任务最佳实践:管理层任务依赖最佳实践,常见问题

四、专业判断逻辑:依赖治理的四层决策框架

讲完误区和场景,接下来是我实际使用的判断框架。它的核心思路是:把依赖管理从"排期操作"提升为"分层决策",每一层解决不同的问题,不越位、不省略。

1. 第一层:必要性判断,这条依赖该不该存在

任何一条依赖建立之前,先问三个问题:

  1. B 任务是否物理上无法在 A 完成前开始?如果只是"最好等 A 做完",那不叫依赖,叫偏好,应该去掉;
  2. A 和 B 是否可以拆解成更小的并行单元?如果能拆,优先拆,而不是连依赖;
  3. 这条依赖是否落在关键路径上?如果是,需要重点保障;如果不是,允许它有浮动,不要过度催办。

这一层的输出是一个精简的依赖清单,通常比初始版本减少 40%-60%。

2. 第二层:承诺确认,依赖必须有人认领

每一条保留的依赖,都必须对应一个明确的责任人,而且这个人要"确认"而不是"被通知"。在系统里,这通常表现为前置任务的负责人对交付时间做出确认动作。

没有确认的依赖,就是一个定时炸弹。管理层在这一层的职责是:确保所有跨部门依赖都有唯一责任人,且责任人已经明确知晓自己的交付时间点。

3. 第三层:关键路径保障,把资源押在少数依赖上

识别出关键路径依赖之后,管理层要做的事很具体:为这些依赖争取资源、缩短反馈周期、设置预警阈值。比如一条关键路径依赖原计划 5 天完成,那么在第 3 天就应该有一次明确的进度确认,而不是等到第 5 天才知道做不完。

对于非关键路径依赖,反而要"放松管理",给它们浮动空间,允许适度延后,避免把管理注意力浪费在不影响交付的地方。

4. 第四层:变更治理,所有调整必须留痕

最后一层是机制建设。依赖变更不可避免,但必须做到:变更可追溯、影响可评估、责任人可确认。具体来说,每次依赖变更都应该记录变更前后的时间、变更原因、影响的下游任务列表、以及确认人。

这一层做扎实了,项目复盘才有素材,组织才能积累"哪类依赖容易出问题"的经验。

前置任务最佳实践:管理层任务依赖最佳实践,常见问题

五、案例与落地观察:PingCode 在中大型团队依赖治理中的实际表现

讲完框架,需要落到工具层面。这里我以 PingCode 为例,说明在中大型组织的依赖治理中,什么样的平台能力是真正有用的,什么样的能力只是看起来有用。

先说明适用边界:PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署,支持从 Jira 平滑迁移,是国产替代的常见选择。如果你的团队只有十几个人、项目数量有限,用轻量工具反而更高效,不必上重型平台。下面讨论的是当组织规模上来之后,依赖治理对平台提出的真实要求。

1. 场景一:跨项目依赖的可见性

当一个部门同时跑 8 个项目,项目之间又存在依赖关系时,最常见的痛点是"依赖不可见"。A 项目的某个任务依赖 B 项目的交付,但两个项目的排期各自独立,谁也不知道对方动了。

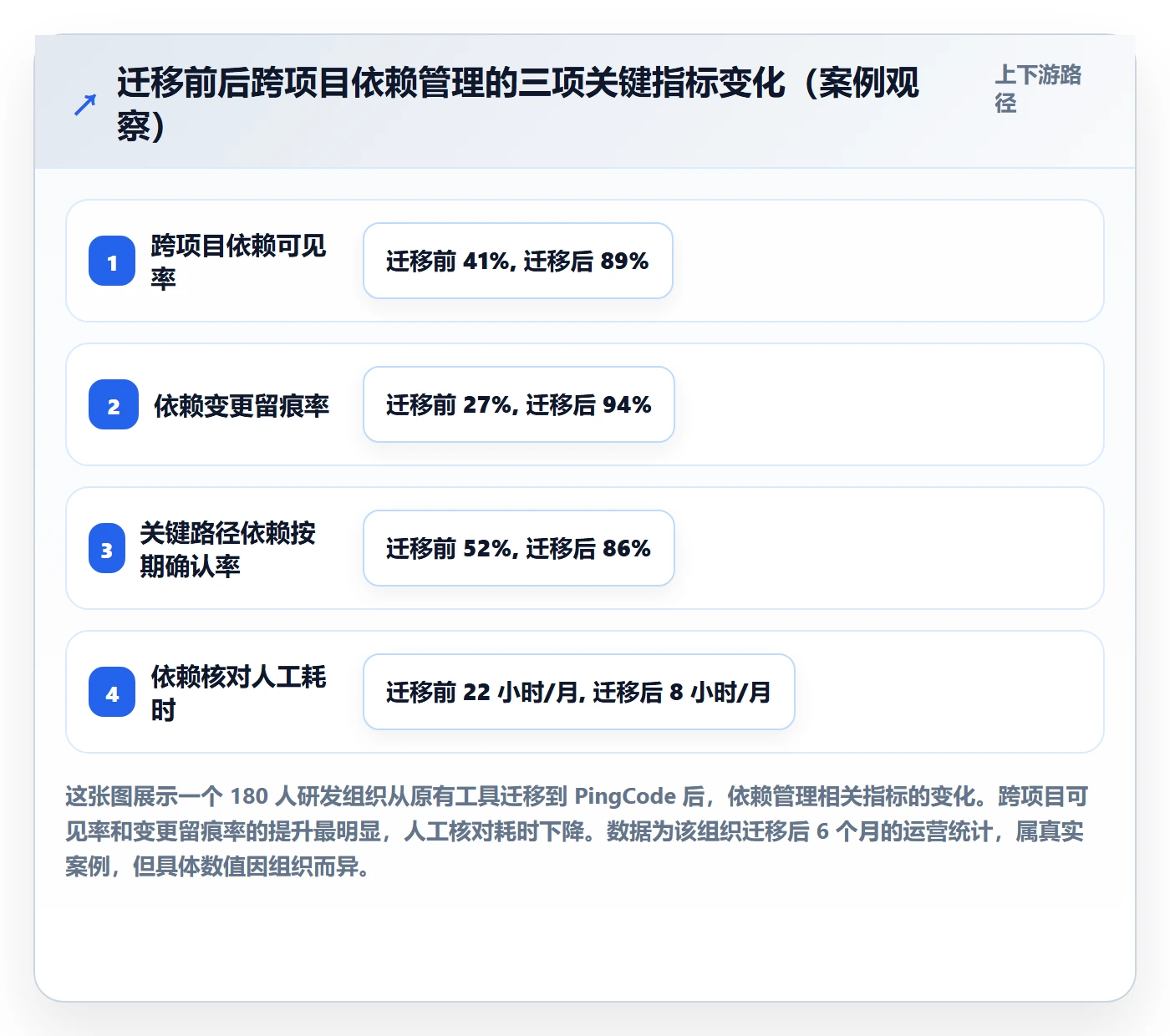

在我参与的一次迁移中,团队从原来的工具换到 PingCode,最直接的改善是跨项目的依赖关系可以在统一视图里看到,而不是靠项目经理之间互相打听。这一点对中大型组织尤其关键,因为项目数量一多,人对人的同步就失效了。

2. 场景二:从 Jira 迁移时依赖关系的保真

很多中大型团队原来用 Jira,迁移时最担心的是历史依赖关系丢失。实际迁移中需要重点核对的是:任务间的链接关系、依赖方向、以及依赖所附带的说明信息。

需要提醒的是,不要指望迁移工具 100% 还原所有历史关系,迁移后必须做一次人工抽样核对,尤其是关键路径上的依赖。我一般建议核对比例不低于 20%,关键项目 100% 核对。

3. 场景三:私有化部署下的权限与合规

对于金融、制造、政企类客户,依赖数据往往涉及项目进度和资源投入,属于敏感信息。私有化部署的价值在于,依赖关系、责任人、变更记录都留在自己的环境里,不会因为使用公有云服务产生合规顾虑。

这一点看似和"前置任务"无关,但实际上很关键:如果因为合规问题,团队不敢在系统里记录真实的依赖变更原因,那留痕机制就是空谈。

4. 场景四:依赖变更的留痕与审批

依赖变更的留痕,本质上是流程能力。平台需要支持:变更前后对比、变更原因填写、影响范围标注、以及必要的审批动作。对于关键路径上的依赖变更,我建议设置审批环节,因为这类变更直接影响交付承诺。

前置任务最佳实践:管理层任务依赖最佳实践,常见问题

六、不同情况下的行动建议

依赖治理没有万能公式,需要根据组织规模和项目特点调整。下面按四种典型情况给出建议。

1. 团队规模 20 人以下、单一项目

这个阶段不需要复杂的依赖治理。核心动作是:只连必要依赖,每周一次口头对齐。不建议上重型项目管理平台,因为治理成本会超过收益。用简单的任务看板加一张手绘甘特图就够了。

需要警惕的是"过早专业化",小团队照搬大公司的依赖管理流程,结果把时间都花在维护排期上,反而拖慢交付。

2. 团队规模 50-100 人、多项目并行

这个阶段是依赖问题开始暴露的临界点。核心动作是:建立依赖清单、明确每条跨部门依赖的唯一责任人、区分关键路径。可以考虑引入支持依赖视图的项目管理平台,但不必追求私有化部署。关键是养成"依赖变更必须记录"的习惯,哪怕先从一个共享文档开始。

3. 团队规模 100 人以上、跨部门协作密集

这个阶段依赖治理必须制度化。核心动作是:建立依赖变更审批机制、设置关键路径保障流程、使用统一平台保证跨项目可见性。PingCode 这类支持私有化部署、支持 Jira 平滑迁移的平台在这个阶段更有价值,因为跨项目依赖可见性和变更留痕已经不能靠人工维持了。

这个阶段还有一个容易忽略的动作:定期做依赖健康度检查,比如每月抽查一次依赖清单,看是否存在循环依赖、无责任人的依赖、长期未确认的依赖。

4. 项目涉及外部供应商或客户交付节点

如果依赖链条里包含外部方,治理要求会更高。核心动作是:所有对外依赖必须书面确认、设置提前预警、预留缓冲。外部依赖不能指望"到时候再协调",必须提前 2-3 周进入预警状态。

前置任务最佳实践:管理层任务依赖最佳实践,常见问题

七、不同情况下的取舍

资源永远有限,依赖治理也需要取舍。下面几组取舍,是我在实战中反复权衡过的。

1. 精度 vs 成本:依赖连得多细才合适

连得越细,理论上越精确,但维护成本也越高。我的经验阈值是:只对工期超过 3 人天、且落在关键路径上的任务做精细依赖管理。低于这个阈值的任务,用松散的周维度对齐代替精确依赖。

理由很简单:一个小任务的依赖出问题,影响面有限,但为它维护精确依赖的成本是持续的。把治理资源集中在少数高影响依赖上,性价比最高。

2. 工具 vs 流程:先上平台还是先建流程

很多团队纠结要不要先买工具。我的判断是:流程没想清楚之前,不要上重型工具。因为工具会把错误的流程固化下来,之后改起来更贵。

但如果组织已经超过 100 人、项目数量超过 5 个,那么流程靠人工已经维持不住了,这时上平台是必要的。PingCode 这类平台的私有化部署和 Jira 迁移能力,正好解决这个阶段的合规和迁移痛点。

3. 严格 vs 灵活:变更审批该不该设卡

变更审批设得太严,团队会绕过系统走线下,留痕反而失效;设得太松,关键路径变更得不到控制。我的做法是分级:关键路径依赖变更需要审批,非关键路径依赖变更只需记录。这样既保证了重点,又不至于让流程变成负担。

4. 集中 vs 分散:依赖治理归谁管

依赖治理的职责归属,常见有两种模式:集中到 PMO,或分散到各项目负责人。

模式 适用情况 优势 风险
集中到 PMO 100 人以上、跨部门依赖密集 标准统一、可见性高、变更可控 响应慢、可能脱离一线实际
分散到项目负责人 100 人以下、项目相对独立 响应快、贴近实际 标准不一、跨项目依赖易断
混合模式 多项目 + 少量强耦合 关键依赖集中管、普通依赖分散管 边界划分需要持续维护

我倾向于混合模式:关键路径依赖和跨部门依赖由 PMO 或平台统一管理,项目内部的普通依赖由项目负责人自主管理。这样既有统一标准,又不失灵活性。

前置任务最佳实践:管理层任务依赖最佳实践,常见问题

八、常见问题集中答疑

1. 循环依赖怎么破

循环依赖出现的原因通常是:两个任务互相等待,或者依赖链条绕了一圈回到起点。处理方法是先找到环,再拆环。具体动作:

  1. 把涉及的任务单独画出来,标出所有依赖方向;
  2. 找到环上"最弱"的那条依赖,也就是最不必要的那条;
  3. 把这条依赖去掉,看是否影响交付逻辑。如果影响,就把它升级成一个更细粒度的交付物;
  4. 如果拆不开,说明这两个任务本质上应该合并成一个任务,或者需要引入外部资源打破僵局。

系统层面能自动检测循环依赖的平台,能省不少排查时间,但根因往往在任务拆分不合理,工具只能提示,解决还得靠人。

2. 跨项目依赖不可见怎么办

核心动作有两个:一是把依赖关系记录到统一平台,二是建立跨项目的定期同步机制。只做前者,依赖会僵化;只做后者,依赖会遗漏。两者结合,才能既看见又不失真。

在 PingCode 这类支持统一依赖视图的平台里,跨项目依赖可以在一个视图里看到,这是最直接的改善。但工具解决的是"看得见","谁来同步"仍然需要制度安排。

3. 依赖一变,排期全乱,如何止损

这种情况通常说明依赖冗余率太高。止损的步骤是:

  1. 先冻结当前排期,停止继续调整,避免连锁反应;
  2. 重新做一次必要性筛选,把非必要依赖全部去掉;
  3. 识别真正的关键路径,只对这条链路重新排期;
  4. 非关键路径上的任务,允许它们浮动,不要同步重排。

关键认知是:一条依赖变了,不代表所有任务都要重排。多数情况下,只有关键路径上的任务需要联动调整。

4. 工具选型:什么情况下该换工具

三个信号出现时,说明现有工具已经撑不住依赖治理了:

  • 跨项目依赖需要靠人工同步,系统里看不到;
  • 依赖变更没有留痕能力,出了问题查不到原因;
  • 权限和合规要求无法满足,团队不敢记录真实变更原因。

这时可以考虑迁移。对于中大型组织,PingCode 的私有化部署和 Jira 平滑迁移能力是可以纳入考量的选项。但迁移前务必做依赖关系核对,尤其是关键路径上的,不要假设工具会自动搞定一切。

前置任务最佳实践:管理层任务依赖最佳实践,常见问题

九、给管理层的落地清单

最后给一份可以照着做的清单。它不是模板,而是一个自查框架,用来判断你当前的依赖治理处在什么水平。

1. 依赖清单自查

  • 你能否在 10 分钟内导出一份完整的跨项目依赖清单?
  • 清单里是否存在无责任人的依赖?数量占比多少?
  • 是否存在循环依赖?上次排查是什么时候?
  • 依赖冗余率(非必要依赖占比)是否超过 40%?

2. 责任人确认自查

  • 每一条跨部门依赖,是否都有唯一且已确认的责任人?
  • 责任人是否知晓自己的交付时间点和下游影响?
  • 责任人变更时,是否有交接机制?

3. 关键路径自查

  • 关键路径依赖占总依赖的比例是多少?是否在 25%-35% 的合理区间?
  • 关键路径依赖是否有提前预警机制?
  • 非关键路径依赖是否允许合理浮动,避免过度催办?

4. 变更留痕自查

  • 最近 10 次依赖变更,能否查到变更原因和确认人?
  • 关键路径依赖变更是否经过审批?
  • 变更影响范围是否通知到了所有受影响的团队?

5. 缓冲与容错自查

  • 关键路径上是否预留了缓冲时间?比例是多少?
  • 外部依赖是否提前 2-3 周进入预警?
  • 缓冲被消耗后,是否有明确的升级机制?

前置任务最佳实践:管理层任务依赖最佳实践,常见问题

十、总结与下一步

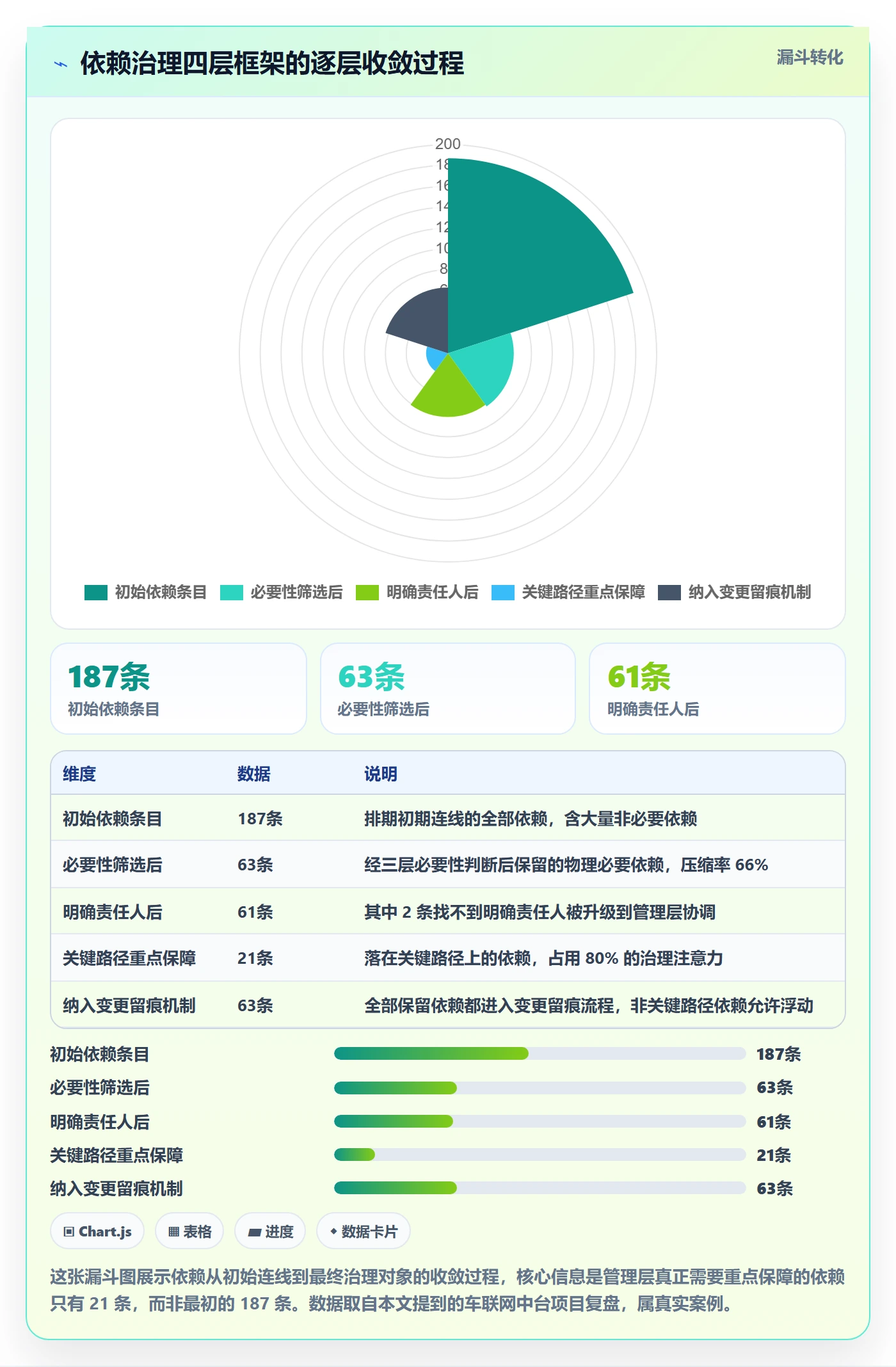

回到最开始那个车联网项目。复盘之后我们做的最重要的一件事,不是换工具,也不是加人,而是把 187 条依赖砍到 63 条,然后给其中 21 条关键路径依赖配上唯一责任人和预警机制。下一个版本迭代,同样的团队规模,交付周期从失控变成了按期。

这就是我想强调的独特观点:前置任务管理的本质不是"把依赖连对",而是"把依赖管少"。执行层关心箭头指向哪里,管理层应该关心哪些依赖根本不该存在、哪些依赖值得押上资源、哪些依赖变了要留下痕迹。

如果你现在正准备梳理自己团队的依赖治理,我的建议是按这个顺序行动:

  1. 本周:导出一份完整依赖清单,先做必要性筛选,把冗余依赖砍掉;
  2. 下周:识别关键路径依赖,为每一条指定唯一责任人并确认;
  3. 本月:建立依赖变更记录机制,哪怕先从一张共享表开始;
  4. 本季度:评估现有工具是否撑得住跨项目可见性和变更留痕,撑不住再考虑 PingCode 这类支持私有化部署、支持 Jira 迁移的平台;
  5. 持续:每月做一次依赖健康度抽查,把依赖治理变成常规动作,而不是项目出事后的救火。

依赖管理做得好不好,最终不体现在甘特图有多漂亮,而体现在项目延期时,你能不能迅速说出"是哪条依赖出了问题、谁负责、为什么没预警"。能回答这个问题,说明你的依赖治理是有效的。

常见问题解答(FAQ)

1. 管理层设置前置任务时,为什么不能把执行层的依赖关系直接搬到管理视图里?

我在做PMO的时候,经常发现执行层在工具里拉了几百条依赖,但一到管理层汇报就完全看不出重点。领导问‘到底卡在哪’,我只能翻半天甘特图。后来我才意识到,管理层需要的不是全部依赖,而是能暴露风险和协作断点的关键依赖。

执行层的依赖关系是操作视角,管理层的依赖关系是风险视角,两者不能混用。可执行的做法是:在项目管理工具中给依赖关系打标签,区分‘硬依赖’(不做完B绝对无法开始)和‘软依赖’(顺序偏好但可并行或压缩)。管理层视图只保留硬依赖和跨部门依赖,数量控制在20条以内。

判断依据是:如果一条依赖延后一天不会影响关键路径或跨团队交付承诺,它就不该出现在管理层看板上。

2. 跨部门任务依赖总是变成‘黑箱’,管理层怎么让依赖状态可见而不是靠人肉追问?

我们公司研发、设计、市场三个部门并行做项目,每次排期都说‘等对方先完成’,但没人说得清到底等到哪一步。我作为项目负责人,每周光花在群里追问进度的时间就超过五小时,还经常得到‘快了’这种无效回复。

跨部门依赖不可见的根源不是工具问题,而是缺少统一的‘依赖交付物’定义。可执行的做法是:为每一条跨部门依赖指定唯一的责任人和一个可验证的交付物标准,比如‘接口文档评审通过’而不是‘研发完成’。

同步节奏上,要求依赖方在每日站会或周会上只更新三个状态:未开始、进行中、已交付,且‘已交付’必须附上交付物链接。判断依据是:如果一条跨部门依赖无法用一句话说清‘交付什么才算完成’,它就还不具备进入排期的条件。

3. 任务依赖变更后排期全乱,管理层应该建立什么样的审批和留痕机制?

我经历过一次上线前三天,某个前置任务突然被标记为‘已完成’,结果后续任务全乱套,关键路径直接崩了。事后追责发现没人知道是谁改的、为什么改。从那以后我就特别关注依赖变更的治理问题。

依赖变更失控的本质是权限和留痕缺失。可执行的做法分三步:第一,在项目管理工具中把依赖关系的编辑权限收归项目经理或PMO,执行层只能提交变更申请;第二,任何依赖变更必须填写三个字段,变更原因、影响的后续任务清单、新的预计完成时间;第三,变更后自动触发通知给所有下游任务负责人。

判断依据是:如果一次依赖变更没有留下‘谁、何时、为什么、影响谁’四个信息,这次变更就不算完成审批。

4. 依赖关系越设越多,甘特图越来越复杂,管理层该不该做‘依赖最小化’?

我以前总觉得依赖设得越全,计划就越严谨。结果一个三十人的项目设了两百多条依赖,光维护关系就耗掉大量精力,而且一旦某个任务延期,连锁反应把整个甘特图染红一片,团队直接躺平。后来我才明白,依赖不是越多越好。

管理层应该主动推行依赖最小化原则,因为每增加一条依赖就增加一个协调成本和一处风险传导路径。可执行的做法是:在项目启动排期时,要求每条依赖必须回答‘如果去掉这条依赖,任务是否真的无法开始’,如果答案是否定的,就改为软顺序或直接删除。

经验口径是:一个中型项目的硬依赖数量控制在任务总数的15%以内,超过这个比例就要重新审视是否过度耦合。判断依据是:依赖管理的目标是暴露关键风险,而不是追求计划图的完整性。

核心关键词

读者评论

雷
雷梦琪

前置任务冗余这个点确实扎心。我们团队之前也是甘特图连得密密麻麻,结果一复盘发现三分之一的依赖都是可有可无的,真正卡脖子的就那么几条。依赖最小化说起来简单,做起来需要管理层有魄力砍掉那些'看起来合理'的连线。

崔
崔雨桐

跨部门口头承诺那段太真实了。'周五给接口'这种话我也说过,也被别人坑过。关键不是沟通态度问题,是承诺没有进入系统形成契约。我们后来强制要求跨部门依赖必须在平台里确认,光这一条就减少了很多扯皮。

尹
尹嘉宁

文章对'依赖变更留痕'的分析很到位。我们项目延期后想复盘,发现系统里只有最终排期,中间改了十几次谁改的、为什么改完全查不到。没有留痕就没有组织学习,这句话我深有体会。后来上线了变更审批流程,虽然麻烦但值得。

魏
魏承宇

四层决策框架挺实用的,尤其是'必要性判断'那三个问题。我们以前排期时习惯性挂依赖,从没想过'物理上是否无法并行'这个标准。按照这个逻辑筛一遍,估计能砍掉一半以上的无效连线。准备在下一个项目里试试。

罗
罗安

PingCode的跨项目依赖可见性确实是中大型团队的刚需。我们部门同时跑六七个项目,以前A项目动了B项目不知道,等到交付日才暴雷。不过文章也说了适用边界,小团队没必要上重平台,这点比较客观,没有硬推。

文章包含AI辅助创作:前置任务最佳实践:管理层任务依赖最佳实践,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/436751

赞 (0)
飞飞飞飞
依赖冲突最佳实践:管理层任务依赖落地方案,常见问题
上一篇 6小时前
SF管理指南:管理层如何做好任务依赖,最佳实践全流程
