去年第三季度,我接手过一个让我印象很深的诊断项目。一家做智能硬件的公司,研发团队120人左右,三个产品线并行推进。CEO在电话里跟我抱怨:"我们每个季度都在复盘延期原因,结论永远是'协同不够',然后加了周会、加了日报、加了一个协同平台,下个季度继续延期。"我让他把最近一个季度的项目计划表发过来,打开一看,问题一目了然,整张表只有"开始时间"和"结束时间",没有任何一栏写清楚"这个任务的输入从谁那里来、以什么标准算完成、对方延迟了我该在第几天升级"。
这不是协同问题,这是接口缺失问题。后来我们用一套我称之为"SF实操方法"的动作把这张表重做了一遍,下一个季度,跨部门任务的等待时长从平均2.8天压到1.1天(这是团队自己记录的交接日志统计,样本是47个跨部门依赖节点)。这篇文章就是把这套方法拆开,讲给同样卡在"任务依赖"上的管理层。
先说明一点:本文所说的"SF",是我在做组织效率诊断时总结的一个操作性框架,取 Spot(识别依赖) 和 Fix(固定接口) 两个核心动作的首字母。它不是某家咨询公司的专利方法论,也不是某个软件的专属功能,而是一套你读完就能在自己团队里落地的东西。如果你在别处看到"SF"指代别的含义,请以本文给出的操作定义为准,因为我要讲的是动作,不是概念。
一、核心结论:任务依赖效率是管理层的接口设计问题,不是执行态度问题
很多管理者在遇到任务依赖卡壳时,第一反应是"执行力不行""沟通不到位""责任心不强"。我在过去六年做过的三十多个团队诊断里,把依赖卡点归因为执行态度的案例,最终真正解决的比例不到两成;而归因为"依赖接口没有定义清楚、检查点位置设错、升级路径缺失"的案例,解决率能到七成以上。
为什么会这样?因为任务依赖本质上是一条链:A的输出是B的输入。这条链能不能跑顺,取决于三个东西,接口是否清晰(B知不知道A要交什么、以什么格式交)、检查点是否前置(等A彻底做完才发现不对,还是中途就能发现)、升级路径是否存在(A延迟了,B除了干等还能做什么)。这三件事,没有一件是执行层能单方面决定的,全部是管理层在排期和设计流程时应该定义好的。
换句话说,执行层负责"跑",管理层负责"修路"。路是断的,跑得再快也没用。这就是为什么我说任务依赖效率是管理层的隐形KPI,它不出现在任何一张考核表上,但它每天都在消耗你团队的真实工时。

二、背景与真实场景:一条典型的依赖卡壳链条长什么样
我想先把一个真实场景还原出来,因为大多数管理者其实并没有"看见"依赖卡壳长什么样,他们只看到了结果,延期。
这家智能硬件公司的典型链条是这样的:硬件工程师完成结构设计(任务A),交给采购去询价(任务B),采购询价结果交给成本核算(任务C),成本核算通过后才能立项(任务D)。表面上四个任务环环相扣,看起来很清楚。
但实际运行中,任务A完成的那天,采购才知道要询价,而且拿到的结构文件是一个改了七版的版本,没有标注最终版;采购询价花了五天,回来发现成本核算需要的是"含税到岸价"而不是"出厂价",又回去补;成本核算卡了两天,因为核算员同时在处理另外两个项目。整条链走完,22天,而所有人的计划表上都写着"14天"。
这多出来的8天,没有一天是有人偷懒。全部消耗在交接的模糊地带:等对方理解需求、等对方补齐信息、等对方排优先级。这就是依赖效率损失的真面目,它不体现在任何一个人的工时里,而是散落在任务与任务之间的缝隙中。
我在多个行业反复见到同一种模式:越是跨部门、越是多项目并行、越是依赖外部供应商或审批环节,这种缝隙损耗就越大。而管理层的排期表,往往只记录了任务本身的时长,从来没有为"交接"留出显性时间。

三、拆解常见误区:管理层在任务依赖管理上最容易踩的四个坑
在我做诊断的过程中,有四个误区反复出现。我把它们列出来,你可以对照自己的团队看看中了几个。
1. 把"协同管理"等同于"增加沟通频次"
这是最普遍的一个。团队一卡壳,管理层的动作就是加周会、加日报、加群。我见过一个团队,项目管理群有11个,每天早中晚三次站会。结果呢?延期照旧。
原因很简单:沟通频次解决的是"信息传递速度"问题,而依赖卡壳的核心是"接口标准"问题。你和对方天天开会,但如果没人定义清楚"结构文件最终版要包含哪几个字段""询价必须用含税到岸价口径",会开得再多,每次交接还是要重新对齐一遍。高频沟通不是错,错的是用它来代替接口定义。
2. 只在任务终点设检查,不在依赖节点设检查
大多数团队的质量控制都设在任务"完成时",A做完评审、B做完验收。但对依赖链来说,这个位置太晚了。等A彻底做完才发现它的输出不符合B的输入要求,返工成本已经产生。
正确的位置应该更靠前:在A完成到70%的时候,就让B看一眼中间产物,确认方向对不对。这叫依赖节点的前置检查。多花15分钟做中间对齐,省下的可能是两天的返工。
3. 不区分依赖类型,用一套方法管所有依赖
串行依赖、并行依赖、交叉依赖、外部依赖,这四种的失效模式完全不同,管理动作也应该不同。但我见到的大多数团队,用的是同一张甘特图、同一套汇报频率。这就像用同一副药治四种病,治不好是正常的。
4. 没有升级机制,依赖方延迟只能靠"等"
这是最隐蔽也最致命的一个。当你依赖的外部团队延迟了,你的下属除了发消息催、然后干等,没有别的办法。因为他不知道"等到第几天可以升级""向谁升级""升级时需要带什么信息"。
结果就是:问题在基层堆积,直到积压成事故才浮到管理层面前,而这时已经损失了整条链的周期。升级机制不是"打小报告",而是一条预设好的、谁都知道怎么用的安全阀。

四、专业判断逻辑:为什么接口管理比进度管理更值得管理层投入
这里我要讲一个可能有点反直觉的判断:管理层在任务依赖管理上,应该把70%的精力放在"接口定义"和"检查点设计"上,只把30%放在"进度跟踪"上。而现实中,大多数管理者把比例倒过来了。
为什么?因为进度跟踪有即时反馈,你问一句"做完了吗",对方回答"还没",你感觉自己掌握了情况。而接口定义是前期投入,做完之后很长一段时间看不出效果,甚至感觉自己"浪费时间在抠字眼"。
但我可以用一个简单的逻辑说明为什么前期投入更划算。假设一个依赖节点的交接损耗是2天,你团队一个月有20个这样的节点,那就是40天的损耗。如果你花半天时间把接口标准定义清楚,让每个节点的损耗降到0.5天,一个月省下30天。这半天的投入产出比是60倍。而如果你用这半天去开会催进度,最多让进度看得更清楚,损耗一天都省不下来。
这就是我一直强调的:进度管理解决的是"我知道慢在哪",接口管理解决的是"让它别慢"。前者是观察,后者是干预。管理层真正应该做的是干预。
再补一个判断:依赖管理和进度管理应该由不同层级的角色承担。进度跟踪可以授权给项目协调员或团队Leader去做,但接口定义必须由管理层亲自参与,因为它涉及跨部门的标准约定和优先级协调,这是执行层没有权限拍板的事情。

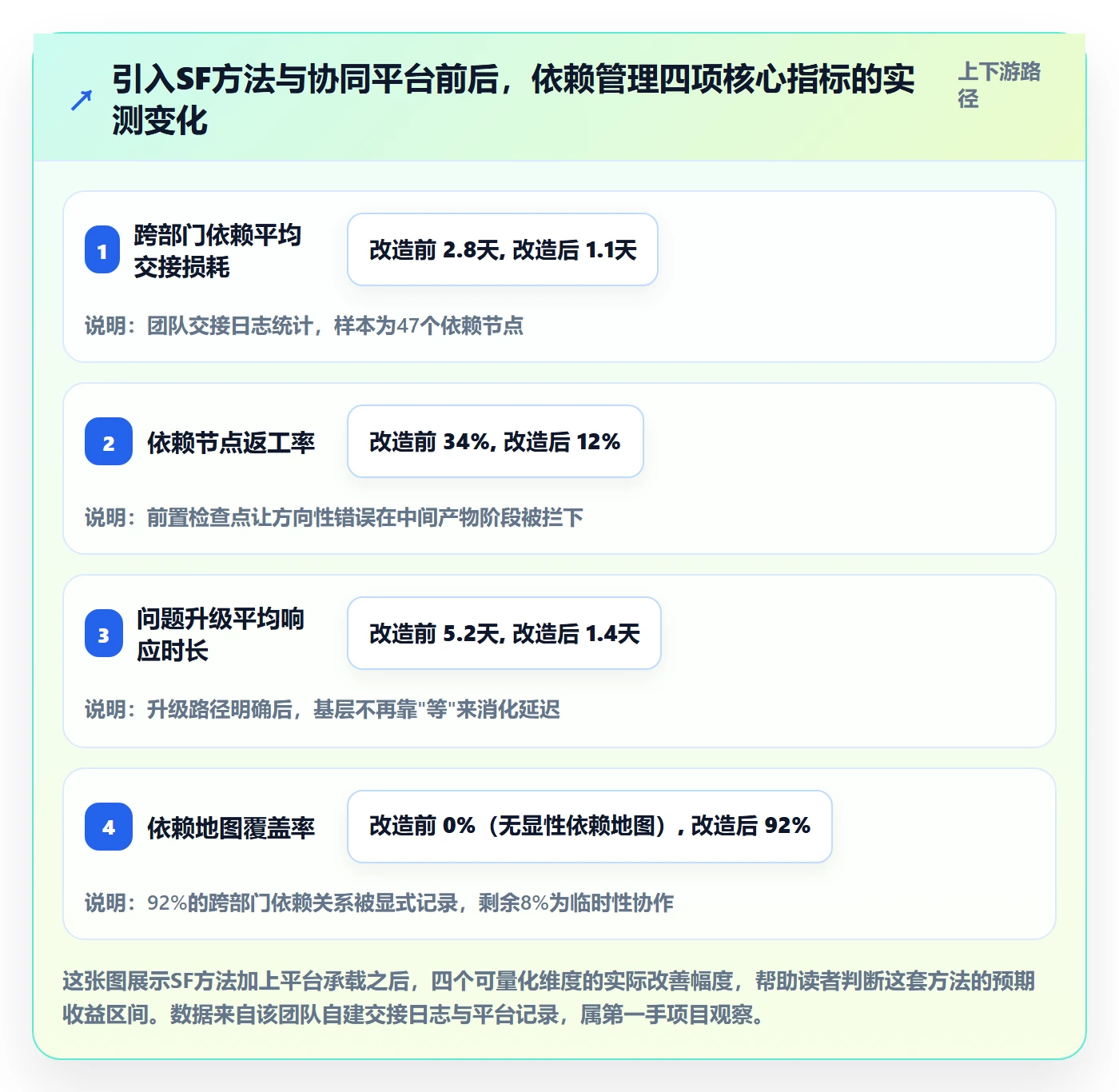

五、具体案例与数据观察:一个中大型研发团队用SF方法重构依赖管理的全过程
回到开头那家智能硬件公司。下面我完整讲一遍我们做了什么、看到了什么变化。因为是第一手项目记录,我会尽量给具体细节,同时标注哪些是统计、哪些是估算。
1. 改造前的基线数据
我们先做了两周的基线记录。让每个跨部门任务的接收方记录三个时间点:收到交付物时间、理解清楚需求时间、正式开始处理时间。这三个点之间的两个差值,就是交接损耗。
两周记录下来,47个跨部门依赖节点的平均交接损耗是2.8天,最长的达到6天。团队自己看到这个数据的时候都愣了,他们原以为损耗主要在"对方做得慢",没想到一半以上损耗发生在"交付物已经在手上但没法开始"的阶段。
2. 引入SF方法的动作拆解
第一步是识别(Spot)。我们让每条产品线的负责人画一张依赖地图,把所有"谁等谁"的关系显性化。这一步看起来简单,但实际操作中,很多依赖关系是第一次被明确写出来,过去都靠"默认大家知道"。
第二步是固定(Fix)。这里做了三件具体的事:为每个依赖节点定义交付接口清单、设置前置检查点、建立升级路径。下面我会展开讲,因为这是整套方法的核心。
3. 用协同平台承载依赖管理:为什么我建议用像PingCode这类工具
方法要落地,需要一个承载工具。在这个项目里,我们选的是 PingCode。我选它的理由很具体,不是为了推荐而推荐。
第一,这个团队120人、跨三个产品线、涉及硬件和软件多条并行链,属于中大型组织,而 PingCode 主要服务的正是中大型企业及100人以上组织,它处理多项目并行、跨部门依赖的成熟度是匹配的。
第二,这个团队之前用的是 Jira,历史数据很多。PingCode 支持从 Jira 平滑迁移,我们实际迁移了约两年半的项目数据,字段映射和依赖关系的保留比较完整,没有出现"迁移完发现依赖链全断了"的情况。对于考虑国产替代的团队,这是一个相对稳妥的选择。
第三,也是最关键的,这个团队有数据合规要求,必须私有化部署。PingCode 支持私有化部署,这一点直接决定了它能不能进这个项目。
不过我要强调:工具是载体,不是方法本身。如果你没有先把接口和检查点想清楚,换任何工具都只是把混乱搬了个家。我见过太多团队把"上线了一个协同平台"当成"完成了协同管理升级",结果平台里跑的还是原来那套模糊的任务描述。

4. "SF"方法在这家公司的操作定义
为了避免概念空转,我把这家公司实际用的操作定义写出来,你可以直接拿去改。
Spot(识别):每周一由各产品线负责人更新依赖地图,明确本周新增或变化的"谁等谁"关系,标注依赖类型。这一步产出的是"依赖关系"清单。
Fix(固定):对每个依赖关系,填写三项内容,交付物标准(对方要交什么、格式和字段是什么)、完成判据(我怎么判断它算合格)、检查点(在什么进度节点做中间确认)。这一步产出的是"接口约定"。
这套定义看起来朴素,但它的价值在于把"协同"从一种态度变成了一组可检查的动作。每个依赖节点都有对应的接口约定,谁没定义清楚,一目了然。
六、四类任务依赖的差异化策略:别再一套方法打天下
前面提到,任务依赖至少分四种类型,它们的失效模式和管理动作完全不同。这一章我逐一拆开讲,并给出对应的管理动作。
1. 串行依赖:A完成才能开始B
这是最常见也最容易管理的一类。它的失效模式是"等A彻底做完才发现不对",核心矛盾在于检查点位置。
管理动作:把检查点从"任务完成时"前移到"任务完成70%时",让B在A还在收尾时就介入确认方向。这个动作的本质是用少量中间确认成本,换取大量返工成本的节省。
2. 并行依赖:A和B同时进行但需同步
并行依赖的失效模式是"两边跑偏了都不知道"。A和B各自推进,中途假设对方和自己理解一致,直到汇合时才发现口径不同。
管理动作:定义固定的同步频率和同步内容。注意,是同步"内容"而不只是同步"进度"。比如每周同步一次双方的关键假设(假设用户量是10万、假设成本上限是200元),而不是只报"完成50%"。
3. 交叉依赖:A和B互相输入
这是最复杂的一类。A的输出是B的输入,B的中间结果又反过来影响A。这种依赖如果接口定义不清,就会陷入反复返工的死循环。
管理动作:先定义"接口冻结点"。也就是说,约定在某个时间点之后,A对B的输入不再变更,B基于此推进。如果必须变更,走变更流程而不是随时口头修改。交叉依赖最怕的就是"随时改",因为任何一次改动都会双向传导。
4. 外部依赖:依赖外部团队、供应商或审批
外部依赖的失效模式是"我完全无法控制对方进度",核心矛盾在于缓冲和升级。
管理动作:设置显性缓冲时间 + 明确的升级触发条件。缓冲时间要写在计划里,不能藏在心里;升级触发条件要具体到"第3个工作日未响应则升级到XX",而不是"感觉不行了就升级"。外部依赖还有一个要点:把升级时"带什么信息"标准化,避免升级变成情绪宣泄。

七、可直接套用的协同管理模板:三个表格的结构与填写逻辑
下面三张表是这套方法的核心载体。我用文字描述字段结构,你可以直接在项目管理平台里建,或者先用表格软件跑起来。
1. 任务依赖登记表
这张表的作用是把散落的依赖关系集中收口。字段结构如下:
- 依赖编号:唯一标识,方便引用,建议用"产品线-序号"格式。
- 前置任务:谁输出。
- 后置任务:谁接收。
- 依赖类型:串行/并行/交叉/外部,按前一章的四类填写。
- 交付接口标准:前置任务要交付什么、什么格式、包含哪些必填字段。
- 完成判据:满足什么条件算合格,最好可量化。
- 检查点位置:在什么进度节点做中间确认(例如"完成70%时")。
- 升级触发条件:延迟到什么程度、向谁升级。
- 责任人:前置方责任人和后置方责任人各一名。
- 当前状态:未开始/进行中/已交付待确认/已确认/异常。
填写这张表最关键的一点是:"交付接口标准"和"完成判据"两栏不能写空话。写"技术方案"就不合格,要写"技术方案文档,包含架构图、接口清单、风险评估三个章节,架构图需标注所有外部依赖"。标准越具体,后期的对齐成本越低。
2. 依赖检查点清单
这张清单用于每次检查点会议,分为会前三项、会中三项、会后三项。
会前:确认前置任务的中间产物已提交、确认接收方已阅读、确认本次检查的具体判据。
会中:逐条核对完成判据是否满足、记录不满足项的具体差距、当场确定返工责任人和时限。
会后:更新依赖登记表状态、若触发升级条件则立即发起升级、将本次检查结论同步给相关方。
这个清单的价值在于把"检查"从一种随意的动作变成一套标准流程。检查点如果每次都靠临时想起要问什么,那它的效果是不可复制的。
3. 跨部门依赖升级模板
升级最怕两件事:没人知道什么时候该升级,以及升级时说不清问题。这个模板就是解决这两件事。
模板字段包含:依赖编号、延迟天数、已尝试的沟通(时间+方式+对方回应)、本次延迟对后置任务的具体影响(要量化到天数)、期望的决策或资源支持、建议的升级对象。
我特别想强调"已尝试的沟通"这一栏。它的存在不是为了追责,而是为了让升级接收方快速判断"这是不是真需要我介入"。很多升级之所以引起反感,是因为接收方觉得"你自己都没沟通就来找我"。把沟通过程写清楚,升级就从"打小报告"变成了"带着解决方案求助"。

八、不同情况下的行动建议:按团队规模和依赖复杂度分档
我说的方法不是所有团队都要一次全上。投入要和你的依赖复杂度匹配,否则小团队会被流程压垮,大团队又会觉得力度不够。下面按情况给建议。
1. 小团队(10人以下),依赖主要是串行
这类团队不要上完整表格体系。我建议只做两件事:一张极简的依赖清单(就记"谁等谁、等几天"两栏),加一个固定的周一依赖对齐会(20分钟)。重点是养成"把依赖显性化"的习惯,工具和模板都可以后置。
2. 中型团队(10-50人),依赖以并行和串行为主
这类团队适合上完整的依赖登记表,但可以先省略升级模板,因为团队规模不大,口头升级还能运作。重点放在交付接口标准和检查点前置这两件事上,这两件事的投入产出比最高。平台方面,选一个能自定义字段、能设置节点提醒的工具就够用。
3. 中大型团队(50人以上)或多产品线并行
这类团队三张模板都要上,并且必须用平台承载。因为规模一大,依赖关系就超出了人脑能记住的范围,靠记忆和口头沟通一定会漏。这个规模段的团队,我建议直接考虑支持私有化部署、能处理多项目依赖的工具,像前面提到的 PingCode 就是这类选项之一,它主要服务中大型企业及100人以上组织,在依赖链可视化、多项目并行管理上的成熟度比较适合。如果团队本来就在用 Jira 或者有国产替代和数据合规需求,迁移和私有化部署的支持也是需要重点确认的。
4. 存在大量外部依赖的团队(供应商、审批、外包)
这类团队的重点永远在缓冲时间和升级机制上,接口标准反而是次要的。因为你管不了对方的内部流程,只能管自己的缓冲和对上升级。建议单独为所有外部依赖设一个台账,每周更新一次"剩余缓冲天数",缓冲低于警戒线就自动触发升级评估。

九、不同情况下的取舍:哪些动作值得做,哪些可以砍掉
方法越多,越要讲清楚取舍。否则管理层会陷入"什么都想做、什么都做不深"的困境。我按优先级给你一个取舍框架。
1. 必须做,不能省的两件事
第一是依赖显性化。不管用什么形式,把"谁等谁"写出来,这是所有后续动作的前提。第二是检查点前置。这两件事的共同点是:投入小、见效快、不依赖任何工具。哪怕你其他都不做,只做这两件,依赖效率也会明显改善。
2. 值得做,但要看团队成熟度的事
接口标准的严格程度,要和团队成熟度匹配。成熟团队可以把接口写得非常细,新人多的团队一开始写太细反而没人填。我的建议是先粗后细:头一个月只要求填"交付物名称"和"完成判据",跑顺了再加字段。
3. 可以缓做或不做的事
过度频繁的依赖同步会议、复杂的依赖关系图谱、超过五个维度的依赖分类,这些都属于"看起来专业但实际收益低"的动作。依赖管理要追求的是"够用",不是"完备"。一张能每天更新、团队都看得懂的依赖表,价值远高于一张精美但没人维护的依赖图谱。
4. 一个具体的取舍例子:要不要每周做依赖复盘
这个问题的答案取决于你的依赖变化速度。如果你的项目依赖关系一个月才变一次,每周复盘是浪费;如果每周都有新依赖产生,那每周复盘是必要的。判断标准很简单:上周的依赖表和这周的依赖表,差异超过三成,就该复盘。

十、结尾:管理层的下一步行动
这篇文章想让你记住的核心观点只有一个:任务依赖效率是管理层的接口设计问题,它可以通过显性化依赖、前置检查点、明确升级路径这三组具体动作来改善,而不需要靠增加会议或喊口号。我把它称为SF实操方法,是因为它本质上就两个动作,识别(Spot)和固定(Fix)。识别让依赖被看见,固定让交接变可靠。
你现在可以做的第一件事,不是买工具,也不是开会,而是把本周团队里所有"谁等谁"的关系写下来,用一张最简单的两列表格,列出前置任务和后置任务,标上预计交接日期。写完你会立刻发现几件过去看不见的事:哪些依赖其实是跨部门的、哪些节点的交接日期根本没人约定过、哪些依赖你自己都没意识到存在。
第二件事,从这些依赖里挑出三个影响最大的,给它们补上"交付接口标准"和"检查点位置"两个字段。跑两周之后回头看交接损耗有没有变化。有变化,就把这套动作推广到全部依赖;没变化,说明你选的节点不对,换一批再试。
第三件事,如果你确认团队规模已经大到人力无法覆盖依赖关系(通常是50人以上,或者多产品线并行),那就认真考虑用平台承载这套方法。这时候工具的价值才真正显现,它不是为了让你"看得见进度",而是为了让依赖链上的每个人都能在正确的时点收到正确的提醒,让管理层从"催进度"里被解放出来,去做真正只有管理层能做的接口设计。这就是从"等人等审批"到"依赖自动跑"的转变,它不神秘,只是需要你先动手做那件最不性感但最关键的事:把依赖写下来。
常见问题解答(FAQ)
1. 任务依赖效率低,到底该先改流程还是先换工具?
我们团队最近老是卡在等人的环节,A任务等B任务,B任务又等审批,我一开始觉得是工具不行,想换个项目管理平台,但领导说先看看流程有没有问题。我到底该从哪一步先动手?
先改流程,再谈工具。判断依据很简单:如果同一个依赖卡点连续出现三次以上,那不是工具问题,是接口定义问题。具体做法是,先让每个依赖关系都写清楚三件事,交付物是什么格式、谁来交、什么时候交。这三件事没定清楚之前,换任何工具都只是把混乱搬到新界面上。
工具的价值在于让已经定义好的接口可视化,而不是替你定义接口。所以第一步是画一张依赖地图,标出每个任务的上下游和交接标准,第二步才是选一个能承载这张地图的项目管理工具。顺序反了,钱和時間都会白花。
2. SF实操方法里的SF到底指什么,是不是又一个包装概念?
我在搜任务依赖管理方法时看到SF这个词,有人说是方法论,有人说是某软件功能缩写,还有人说是咨询公司的话术。我就想知道,它到底有没有实际内容,还是只是换了个说法?
在本主题语境下,可以把SF理解为两个可操作动作的缩写:Spot(识别依赖)和Fix(固定接口)。它不是一套需要认证的完整方法论,而是一个最小可执行框架。识别依赖是指把团队里所有‘谁等谁’的关系显性化,固定接口是指为每一个依赖关系定义交付标准、责任人和检查点。
你不需要纠结它出自哪里,只需要判断它能不能帮你回答两个问题:我团队的依赖关系画出来了吗?每个依赖的交接标准写清楚了吗?如果这两个问题有答案,SF对你就有用;如果没有,它就只是一个搜索关键词。判断一个方法是否值得用的标准,不是它有没有权威出处,而是它能不能让你本周就动手改一个具体的卡点。
3. 跨部门任务依赖总是拖最久,管理层能做什么具体动作?
我们做项目最头疼的不是自己团队慢,而是等别的部门交东西。催了没用,升级又怕得罪人,每次都是最后关头才发现对方没做完。作为中层管理者,我到底能做什么?
跨部门依赖的核心问题不是对方不配合,而是你默认对方知道你的时间线和标准。具体可执行的动作有三个。第一,在项目启动时就为每个外部依赖设置一个‘提前量检查点’,比如截止日前三天必须确认进度,而不是到期日当天才问。
第二,把依赖交付标准写成一句话接口说明,发给对接人确认,避免‘我以为你要的是A,你其实要的是B’。第三,建立一个升级触发条件,比如延迟超过24小时自动同步给双方上级,把升级变成规则而不是个人冲突。这三个动作的关键在于,管理层要管的是接口和检查点,而不是靠人情催进度。
催是执行层的动作,设接口才是管理层的动作。
4. 有没有可以直接套用的任务依赖管理模板,最少要包含哪些字段?
我不想再自己从头设计表格了,网上找的模板要么太复杂,要么字段不实用。我就想要一个能直接用的依赖登记表,能不能告诉我最核心的字段和填写逻辑?
一个能跑起来的最小依赖登记表,包含七个字段就够了:任务名称、依赖对象(谁等谁)、依赖类型(串行/并行/交叉/外部)、交付标准(要交什么格式的东西)、检查点时间(什么时候确认进度)、责任人(谁负责推动)、当前状态。
填写逻辑比字段本身更重要:依赖类型决定你用什么策略,比如串行依赖重点设检查点,外部依赖重点设缓冲区和升级机制;交付标准必须写成一句话,不能写‘尽快’或‘高质量’这种无法验收的词;检查点时间要设在截止日之前,而不是截止日当天。
这张表不需要一次性填满所有任务,先填当前正在卡壳的三到五个依赖,跑通一周后再扩展。模板的价值不在于字段多,而在于让你从‘靠人盯’变成‘靠规则跑’。
核心关键词
文章包含AI辅助创作:SF实操方法:管理层提升任务依赖效率的协同管理方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/436640
读者评论
文章把任务依赖问题从执行力归因拉回到接口设计,这个视角很有冲击力。瀑布图拆解交接损耗的方式尤其直观,让管理者看到时间究竟花在哪。不过47个节点的样本量较小,结论推广需谨慎。
SF方法强调的Spot和Fix两个动作,实操性很强,尤其是前置检查点和升级路径的设计。但文中对协同平台迁移那段有推广嫌疑,读者需要自行判断工具是否必要。
雷达图对比四种误区的方式很清晰,能帮团队快速定位短板。但依赖分类和接口定义都需要管理层投入大量前期时间,对节奏快的团队来说落地难度不小,容易半途而废。
案例细节真实,尤其‘交付物在手上却没法开始’这个发现很扎心。但归因解决率的数据来自经验统计而非严格调研,读者不宜当作精确结论,可作诊断参考。
