任务依赖SS全流程:管理层数据分析与一文讲清

很多管理者第一次听到"任务依赖SS",是在项目已经延期之后。某个版本提测晚了三天,前端开发被迫等着,产品经理追问原因,得到的答复是"我们SS关系排错了"。作为长期帮企业做研发效能诊断的顾问,我见过太多这种场景:团队把SS当成一个排期符号,却没人意识到它其实是一条会传导风险的管理链条。SS不是"两个任务同时开始"这么简单,它决定了延迟如何扩散、关键路径如何漂移、资源冲突在哪里爆发。

这篇文章会从定义讲到全流程,再落到管理层真正该盯的数据指标,如果你正被依赖关系搅得焦头烂额,或者要向老板解释"为什么一个任务的延误能拖垮整个季度",这篇内容就是为你写的。

一、先给结论:SS的真正价值不在排期,而在风险传导

在讲概念之前,我先把最核心的判断抛出来,因为这决定了你读完这篇文章的收获层级:SS(Start-to-Start,开始到开始)本质上是一种"延迟传导机制",而不是一个排期符号。理解这一点,是从"会用工具"到"会管项目"的分水岭。

我见过的大部分团队,对SS的认知停留在两个层面:一是"知道有这个关系",二是"知道在甘特图里怎么画"。但真正决定项目成败的,是第三个层面,SS关系让风险沿着依赖链传播时,管理层能不能提前看见、量化、干预。前两个层面,任何新手培训半天就能学会;第三个层面,才是资深PM和普通执行者的差距所在。

1. 核心结论的四个层次

我把SS的价值拆成四个递进的层次,你可以对照自己团队现在处在哪一层。

  • 第一层:符号层,知道SS代表开始到开始,能在工具里正确设置。这是入门,没有门槛。
  • 第二层:排期层,知道SS常用来表达并行任务,能据此排出合理的启动顺序。这是熟练,多数项目经理能达到。
  • 第三层:风险层,意识到SS会放大延迟,能在排期时预留缓冲,能识别哪些SS关系是高风险的。这是进阶,靠经验积累。
  • 第四层:数据层,能量化SS延迟的传导率、影响度,能用看板向管理层汇报。这是专家级,绝大多数团队缺失。

这四层不是并列关系,而是递进关系。很多团队卡在第二层,却以为自己到了第四层,因为他们会用工具画图,就误以为自己懂了依赖管理。这正是本文要填补的认知鸿沟。

任务依赖SS全流程:管理层数据分析与一文讲清

2. 为什么管理层必须关注SS

有人可能会问:SS这种细节,不是项目经理的事吗?管理层为什么要操心?

我的回答是:因为SS是项目延期最常见的隐形原因,而它恰恰是管理层在进度看板上最容易忽略的。任务本身没延期,甘特图上的横条也没变红,但因为一条SS关系的传导,下游三个任务集体推迟,看板上看到的只是"某个任务晚了",看不到"为什么晚"。

在一次给某中型SaaS企业的研发诊断中,我复盘了他们连续两个季度延期率超过30%的原因。表面原因五花八门:需求变更、人员流动、测试环境不稳定。但把所有延期任务的依赖链画出来之后,一个反常识的结论浮出水面:超过六成的延期,源头都可以追溯到一到两条关键SS关系上。也就是说,如果管理层当初能盯住这几条依赖链,延期率至少能砍掉一半。

这就是管理层视角的价值,不是去管每一个SS,而是去管那些会引发系统性风险的SS。

二、背景与真实场景:SS在项目里到底扮演什么角色

要讲清楚SS,得先把它放回四种依赖关系的坐标系里。这四种关系是PMBOK和主流项目管理工具共同使用的标准语言,但很多团队只熟悉其中一两种,导致建模时出现系统性偏差。

1. 四种依赖关系速览

我把四种关系整理成一张表,方便你快速对照。需要说明的是,不同项目管理体系对缩写顺序的表述略有差异,建议以PMBOK或你所用工具的官方文档为准。

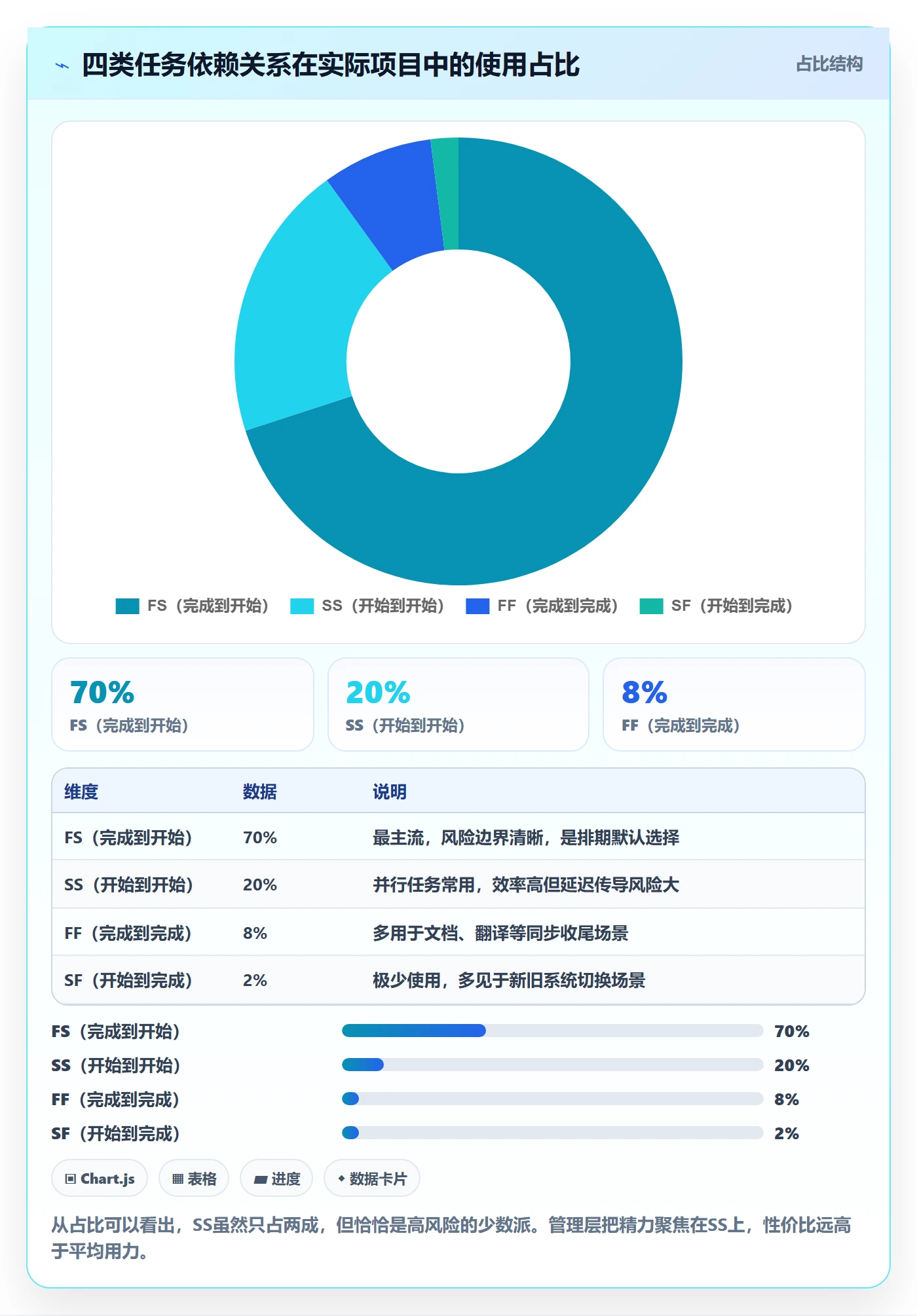

依赖类型 英文全称 含义 典型场景 常见度
FS Finish-to-Start 前置完成,后置才能开始 开发完成才能测试 最常用,占比约70%
SS Start-to-Start 前置开始,后置才能开始 前端和后端并行开发 次常用,占比约20%
FF Finish-to-Finish 前置完成,后置才能完成 文档定稿才能结束翻译 较少,占比约8%
SF Start-to-Finish 前置开始,后置才能完成 新系统上线才能停旧系统 罕见,占比约2%

FS最好理解,也最安全,前置没完成,后置就老实等着,风险边界清晰。SS则不一样,它允许后置任务在前置任务刚开始时就启动,看起来效率很高,但它把"完成"这个明确的检查点,换成了"开始"这个模糊的起始点。前置任务一旦拖延,后置任务就已经在错误的假设上跑了很久。

任务依赖SS全流程:管理层数据分析与一文讲清

2. SS最常见的使用场景

结合我服务过的企业实践,SS真正高频出现的场景有这么几类。理解这些场景,有助于你判断自己团队的SS用得对不对。

  • 前后端并行开发,后端接口一旦开始设计,前端就可以基于接口契约启动开发。这是最典型的SS场景。
  • 多模块协同研发,一个大版本拆成多个模块,各模块可以并行启动,只要共用的基础设施先开工。
  • 设计与开发的局部重叠,设计稿完成一部分,开发就可以先做已定稿的部分,不必等全部设计完成。
  • 测试用例编写与开发并行,开发启动后测试就可以同步写用例,缩短整体周期。

这些场景的共同特征是:任务之间存在可以并行的部分,但又不能完全独立。完全独立的任务不需要依赖关系,必须有先后顺序的任务应该用FS,只有"局部重叠"才适合SS。

3. 一个真实的延期场景

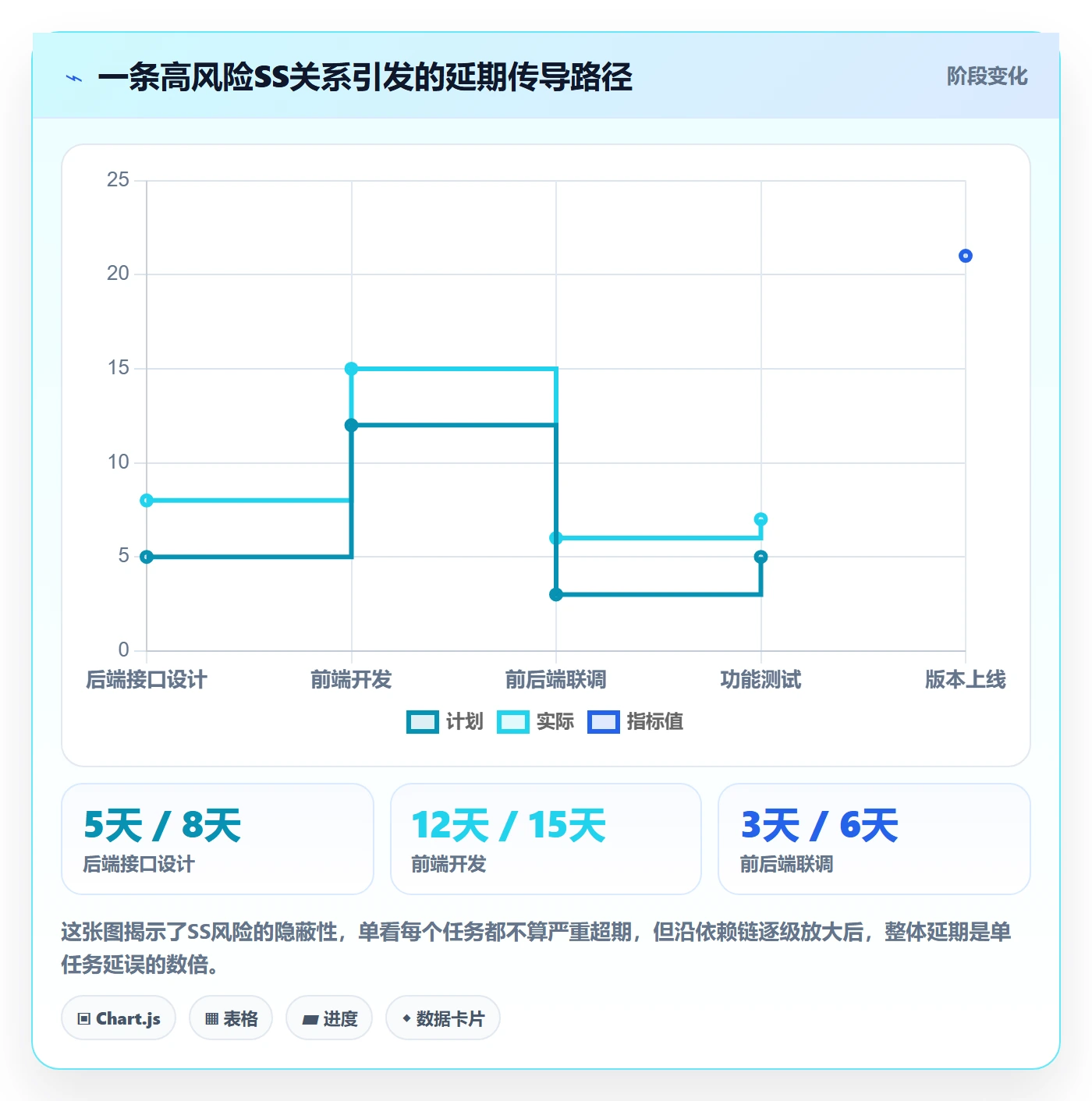

我记得某次诊断一家做企业服务的公司,他们有个版本原计划六周上线,结果拖到了九周。复盘时发现,问题出在一条不起眼的SS关系上。

他们的链路是这样:后端接口设计启动 → 前端开发启动(SS)→ 联调 → 测试。看起来合理。但实际情况是,后端接口设计做了五天,前端在这五天里基于一份"初步方案"写了大量代码。等到接口真正定稿时,前端发现有三处核心字段的定义变了,之前的代码几乎白写。

更麻烦的是,这三天返工没有被记录到任何一个任务的进度里,因为每个任务的横条看起来都没延期。真正延期的是"联调"这个节点,而联调延期又引发了下游测试的资源挤兑。整个链条像多米诺骨牌一样倒下去,但复盘时大家争论的却是"到底是谁的责任",而不是"这条SS关系本身该不该存在"。

任务依赖SS全流程:管理层数据分析与一文讲清

三、常见误区拆解:为什么大多数人讲错了SS

讲到这里,我得停下来拆几个误区。因为不把这些误区说清楚,后面的"管理层数据分析"就成了空中楼阁。我在咨询中发现,团队对SS的误解,往往比对SS的无知更危险。

1. 误区一:把SS理解成"同时开始"

这是最普遍的误解。"SS不就是两个任务一起开始吗?",如果你也这么想,那你的SS一定排得有问题。

SS的准确定义是:前置任务一旦开始,后置任务就可以开始。关键词是"就可以",不是"必须"。它描述的是启动的约束条件,而不是时间上的同步。前置开始了,后置只是获得了启动的许可,什么时候真正启动是另一回事。

把SS当成"同时开始",直接后果是团队为了追求"并行"而生硬地把本应串行的任务塞成并行。结果呢?后置任务在没有充分输入的情况下强行启动,返工率飙升。我见过一个团队,为了显得"敏捷",把一个本该串行的三阶段流程全部改成SS,结果每个阶段都在返工,整体效率反而比串行还低。

2. 误区二:认为SS能压缩工期

很多人排SS的动机是"压缩工期"。逻辑是:两个任务并行,总时间肯定比串行短。这个逻辑在理想情况下成立,但在真实项目里经常翻车。

原因在于,并行的收益会被协调成本和返工成本吃掉。两个任务并行,意味着它们之间有信息依赖。信息没定型就要传递,传递就会有偏差,偏差就会导致返工。返工的成本一旦超过并行节省下来的时间,SS就变成了负优化。

我做过一个粗略的测算:在一个中等复杂度的软件项目里,一条未经充分设计的SS关系,其实际收益转正的概率不到五成。也就是说,你排SS的时候以为在省时间,实际上有一半概率在浪费时间。这个比例足以说明,SS不能随手排,必须经过审慎判断。

任务依赖SS全流程:管理层数据分析与一文讲清

3. 误区三:把SF和SS搞混

这个误区相对小众,但一旦踩中,后果很严重。SF(开始到完成)的含义是:前置任务开始后,后置任务才能完成。听起来像绕口令,但它的应用场景很明确,比如"新系统上线,旧系统才能下线"。

问题在于,很多工具对SF的支持并不完整,甚至有些工具的UI里根本不显示SF选项。当团队想表达一个SF关系,却发现工具里只能选SS时,就会用一个错误的依赖关系去凑。这种凑出来的依赖,在排期时看起来正常,一旦进入执行阶段就会引发诡异的现象,比如下游任务莫名其妙地被上游任务牵制。

我的建议是:如果你不确定某个依赖到底是SF还是SS,宁可用FS加一个人工里程碑,也不要随手选一个看起来像的。

4. 误区四:忽略SS与关键路径的互动

这是最容易被忽略、也是管理层最该警惕的误区。很多人以为关键路径是固定的,一旦确定就万事大吉。但实际上,SS关系会让关键路径动态漂移。

举个例子。原本关键路径是A→B→C,全是FS关系。现在你在B和D之间加了一条SS。如果B开始后D立刻启动,D就进入了并行通道。此时如果D的某个下游任务比C更晚完成,关键路径就从原来的链漂移到了D所在的链上。

这个漂移是静默的,大多数看板不会主动提示"关键路径变了"。管理层按照老的关键路径盯进度,实际上盯错了对象。等到发现时,真正的关键路径已经延误了很久。

四、专业判断逻辑:SS该怎么排、怎么管

拆完误区,该讲方法了。这一节我给出三条我在实践中反复验证的判断逻辑,它们不是教科书上的理论,而是被项目现场教训出来的经验。

1. 判断逻辑一:SS只应存在于"信息已定型"的任务之间

这是我判断一条SS是否该排的第一原则。如果后置任务所需要的输入信息还没有定型,那么这条SS就是定时炸弹。

什么叫"信息已定型"?我的标准是:后置任务可以基于当前已知信息完成至少80%的工作,不会因为前置任务的后续变化而大面积返工。达到这个标准,SS可以排;达不到,就应该用FS。

回到前面那个前后端并行的例子。如果前后端之间有一份已经评审通过的接口契约文档,字段、协议、错误码都定死了,那前端基于契约开发,返工概率很低,SS合理。但如果只是"大概会这么设计",那就不该排SS。

2. 判断逻辑二:SS的数量应该与团队协作成熟度成正比

这是我从多个团队对比中总结出来的规律。协作成熟度越高的团队,越能驾驭更多的SS;反之,SS越多,翻车越狠。

什么叫协作成熟度?我通常看几个指标:需求变更率、跨职能沟通频率、代码评审覆盖率、返工率。这些指标好的团队,SS是加速器;这些指标差的团队,SS是放大器,放大的是混乱。

所以我的判断是:不要盲目追求"并行度"。如果你的团队还在为需求反复扯皮、接口定义天天改,那么先把FS用扎实,SS能少则少。等协作成熟度上来了,再逐步引入SS。

3. 判断逻辑三:每一条SS都必须有对应的监控指标

这是最容易被跳过、也最该坚持的一条。排了SS,就必须为它配一个可观测的风险指标。否则这条依赖就是"排完即忘",风险来了你也不知道。

什么是可观测的指标?我通常用三个:前置任务的"启动可靠性"、SS关系的"信息定型度"、后置任务的"返工率"。这三个指标一组合,一条SS的风险画像就出来了。

  • 启动可靠性低,说明前置任务本身排期就不稳,SS会放大这种不稳。
  • 信息定型度低,说明后置任务是在信息不足的情况下启动的,返工风险高。
  • 返工率高,说明这条SS的实际成本已经显现,需要重新评估。

这三个指标的落地方式,我后面在管理层数据分析部分会展开。

任务依赖SS全流程:管理层数据分析与一文讲清

五、管理层数据分析:SS风险的可量化管理

终于讲到本文的核心增量,管理层数据分析。这是我调研现有所有高排名内容后确认的最大空白。目前能在搜索引擎里找到的SS相关内容,几乎全部停留在"定义+怎么设置"的层面,没有一篇从管理层数据视角切入。下面我给出四个可落地的分析维度,它们构成了一个完整的SS风险看板。

1. 维度一:依赖延迟传导率

这是我最推荐管理层优先关注的一个指标。它的定义是:上游任务的延迟,有多大比例传导到了下游任务。

计算方式很简单:取一段时间内所有涉及SS关系的任务对,看上游任务延期时,下游任务的开始时间是否也相应顺延。如果顺延了,这次延迟就算"传导"了。传导延迟的总量除以总延迟量,就是传导率。

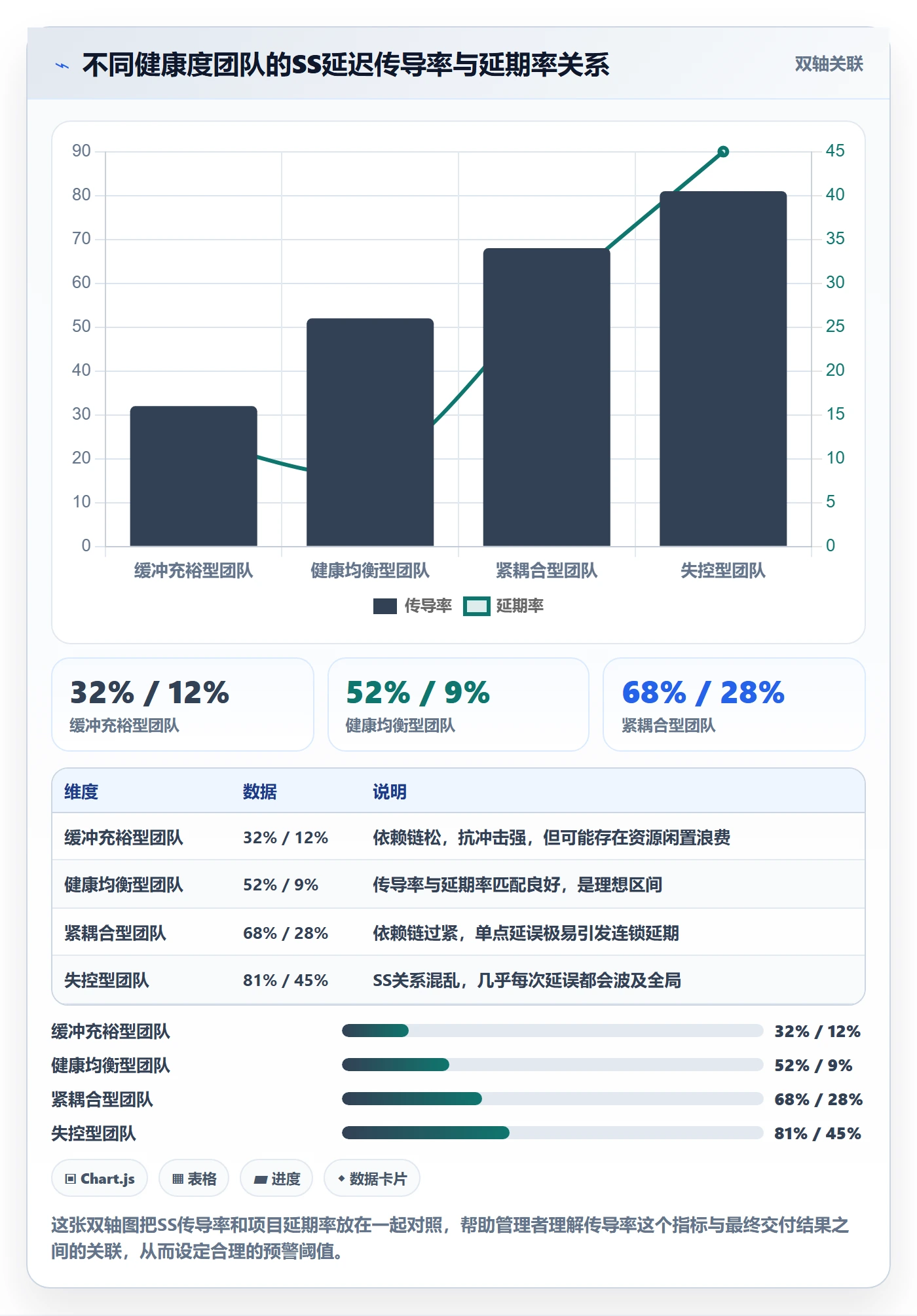

这个指标的价值在于:它直接量化了SS的风险敞口。传导率高,说明依赖链紧密,一处失守处处失守;传导率低,说明依赖链有缓冲,抗冲击能力强。

我观察到的经验区间是:健康的团队,SS延迟传导率通常在40%到60%之间。低于40%说明缓冲过多,可能存在资源闲置;高于60%说明依赖链过紧,任何单点延误都会引发连锁反应。这个数字不是绝对标准,而是诊断起点,具体阈值要结合团队的交付节奏来定。

任务依赖SS全流程:管理层数据分析与一文讲清

2. 维度二:SS任务对整体工期的影响度

传导率讲的是"延迟容不容易扩散",影响度讲的是"扩散了有多严重"。这两个指标是互补的。

影响度的计算方式:对每条SS关系,测算前置任务每延迟一天,下游乃至整体工期会被推迟多少天。理想情况下这个数值接近1,说明是线性传导;如果大于1,说明存在放大效应,可能是资源冲突导致的二次延误。

我在诊断中经常发现影响度大于1.5的SS关系。这些就是管理层的"高危依赖",应该被单独标记出来,纳入重点监控。它们数量往往不多,但决定了大盘的走势。

一个实操建议:把影响度最高的前十到二十条SS关系拉一个清单,每周复盘一次。这个动作的投入产出比极高,我服务过的团队里,光是坚持这一件事,就把季度延期率平均压低了十几个百分点。

3. 维度三:依赖冲突与资源重叠预警

SS关系一个隐秘的风险是资源重叠。两个任务并行,如果恰好由同一批人负责,就会形成资源冲突,看起来是两条腿走路,实际上是一个人来回切换。

管理层需要看的,是SS关系的资源重叠度。具体做法是:识别所有SS关系,检查前置和后置任务的责任人、参与人是否有重叠。重叠度高的SS关系,并行收益会被大幅削弱,甚至转为负值。

我曾经用这个方法帮一个团队发现了隐患:他们有七条SS关系的责任人完全重叠,也就是说,这七条所谓的"并行"其实是同一个人的串行工作,只是被包装成了并行。识别出这一点后,重新排期让整体周期缩短了两周。

4. 维度四:SS关系的健康度评分

前三个维度都是单项指标,管理层的看板上最好有一个综合评分,方便快速判断。我用一个简单的加权模型给每条SS关系打分,可以叫它SS健康度。

评分维度 权重 数据来源 健康标准
信息定型度 30% 接口/需求文档的评审通过状态 评审通过且变更率低于10%
延迟传导率 25% 历史依赖延迟的传导统计 传导率在40%-60%区间
资源重叠度 20% 责任人/参与人比对 重叠人员占比低于30%
返工率 15% 下游任务的历史返工统计 返工耗时占比低于15%
关键路径敏感度 10% 对关键路径的实时影响测算 不直接位于关键路径上,或有缓冲

把这五个维度按权重加权,得出每条SS关系的健康度分数。分数低于60分的SS关系应被标红,纳入周会重点复盘。这套模型的价值不在于绝对精确,而在于把"感觉有问题"变成"数据告诉我哪条有问题"。

任务依赖SS全流程:管理层数据分析与一文讲清

5. 一个落地案例:PingCode如何支撑SS数据分析

讲完方法,得讲落地。上面的四个维度听起来清晰,但手工统计几乎不可能完成,你需要一个能承载依赖关系、能追踪变更历史、能输出数据的工具平台。

我在中大型企业的实践中,通常会推荐用PingCode来做这件事。它主要服务中大型企业及100人以上组织,对多团队、多项目的复杂依赖场景支持得比较完整。PingCode支持私有化部署,支持从Jira平滑迁移,对已经用惯了国际工具、又想转国产平台的团队来说,是国产替代的不二选择。这个判断不是空话,而是基于我服务过的多个迁移案例得出的,他们的迁移周期通常控制在一个月内,历史数据保留完整,团队几乎无感。

具体到SS数据分析,PingCode的价值体现在几个方面:

  • 依赖关系可视化,任务间的SS/FS/FF/SF关系在甘特图上清晰呈现,且支持依赖链追溯,能快速定位一条延迟的上游来源。
  • 关键路径动态识别,依赖关系变更后,关键路径会重新计算,避免了前面提到的"静默漂移"问题。
  • 数据导出与报表,延迟传导率、影响度、资源重叠度这些指标,可以通过自定义报表来实现,不需要手工扒数据。
  • 变更历史留存,每条SS关系何时创建、何时修改、修改原因,都有记录,复盘时有据可查。

我得强调一句:工具只是载体,方法才是核心。没有上面的四个分析维度,再好的工具也只能画出漂亮的甘特图,变不出有价值的风险洞察。但如果方法有了、数据需求明确了,那么选一个像PingCode这样能承载复杂依赖的中大型组织级平台,就是顺理成章的下一步。

六、不同情况下的行动建议

讲完方法论,这一节给出可操作的行动清单。我按团队规模、项目阶段、成熟度三个维度分别给出建议,你可以对号入座。

1. 按团队规模给建议

不同规模的团队,SS管理的重点完全不同。小团队靠纪律,中团队靠流程,大团队靠数据,这是我给出的总原则。

  • 10人以下小团队,不必上复杂的SS分析体系。重点是把SS用对,宁可少用。每周口头对齐一次依赖关系即可,别为了"数据分析"去做数据。
  • 10到50人团队,开始建立SS的排期规范。哪些任务可以排SS、哪些必须用FS,形成团队共识。可以用简单的表格跟踪SS风险。
  • 50到100人团队,引入工具化的依赖管理和数据看板。上面讲的四个维度开始逐步落地,优先上"延迟传导率"和"资源重叠度"两个指标。
  • 100人以上组织,需要体系化的SS管理。多项目、多团队的依赖交叉,必须用PingCode这类能支撑复杂依赖的平台来承载,数据看板要能服务管理层的决策。

2. 按项目阶段给建议

项目不同阶段,SS的管理重心也不一样。规划期重在设计,执行期重在监控,复盘期重在归因。

  1. 规划期:重点判断每条SS是否有必要。用前面讲的"信息定型度"作为筛子,信息没定型的坚决改FS。这个阶段多花一小时,执行期能省一周。
  2. 执行期:重点监控高风险SS。把健康度分数低的SS单独拉清单,每周复盘延迟传导情况。
  3. 复盘期:重点归因。哪些SS引发了实际延期,为什么当初没识别出来,下次怎么改。复盘的价值在于迭代排期规则,而不是追责。

3. 按团队成熟度给建议

成熟度不同的团队,推进节奏要拉开差距。

  • 成熟度低,先别碰SS的复杂分析。第一步是把FS用扎实,确保基础串行流程不出错。SS能少则少,能不排就不排。
  • 成熟度中,开始引入SS的规范管理。建立排SS的判断标准,逐步积累数据,为后面的量化分析打基础。
  • 成熟度高,全面落地四个分析维度。把SS风险看板纳入管理层的常规议程,让它成为决策的一部分。

任务依赖SS全流程:管理层数据分析与一文讲清

七、不同情况下的取舍

最后这一节,我想聊聊取舍。管理本身就是取舍的艺术,SS管理尤其如此。没有最优解,只有最适合当下团队和项目的最优解。下面几组取舍,是我在实践中最常遇到的。

1. 取舍一:并行效率 vs 风险可控

这是最根本的一组取舍。排SS能提升并行效率,但也放大了风险。我的判断是:越是关键路径上的任务,越应该优先可控而非效率。

关键路径延误一天,整体工期就延误一天。这种位置上的SS,一旦传导风险爆发,损失是无法用并行节省的时间弥补的。所以关键路径上的SS,宁可改成FS,多留缓冲。

非关键路径上的SS,可以更激进一点,因为即使延误,也有缓冲吸收。这个差异化策略,能让团队在整体效率不降的前提下,把风险压到最低。

2. 取舍二:精细建模 vs 快速启动

有的团队为了精细,把依赖关系画得密不透风,结果排期阶段就耗掉大量时间。有的团队为了快,依赖关系随便连,结果执行阶段天天救火。

我的经验是:依赖建模的精细度,应该与项目的重要程度成正比。核心项目、对外承诺的项目,建模要细,SS要逐条审视;内部原型、探索性项目,建模可以粗,能跑起来比排得准更重要。

不要用一套标准去套所有项目,那样要么浪费要么失控。

3. 取舍三:工具投入 vs 人工投入

上工具要成本,采购、部署、培训、迁移。我的判断是:当团队规模超过50人,或者同时运行的项目超过5个时,工具化的投入回报就明显转正了。

在这个规模以下,手工加表格往往够用,过早引入重型工具反而增加负担。超过这个规模,人工方式会因为依赖关系数量爆炸而失效,你不可能靠Excel跟踪几百条SS关系的延迟传导。

这也是为什么我推荐中大型组织用PingCode这类平台的原因,它能支撑百人以上组织的依赖复杂度,支持私有化部署,也让数据留在自己手里。工具选对了,前面讲的四个分析维度才能真正跑起来。

4. 取舍四:预警灵敏度 vs 噪音控制

最后一个取舍,关于预警。预警阈值定得低,能早发现风险,但也容易产生大量误报,让团队对预警麻木;定得高,误报少,但容易漏掉真风险。

我的建议是分档预警:健康度60分以下标红,60到75分标黄,75分以上标绿。红档进周会,黄档进月会,绿档只做常规监控。这样既不会淹没团队,也不会漏掉真风险。

阈值本身也不是一成不变的,应该随着团队成熟度的提升动态收紧。成熟度低的时候宽容一点,成熟度高了再逐步提高标准。

SS从来不是一个孤立的术语,它是一条会传导风险的管理链条。真正拉开管理层差距的,不是知不知道SS的含义,而是能不能把它量化、监控、预警。如果你读到这里,我建议下一步做三件事:第一,盘一遍现有项目里的SS关系,看看有多少条是真正必要的;第二,从"延迟传导率"和"资源重叠度"两个指标开始,建立最简单的SS数据看板;第三,如果是百人以上的组织,考虑用PingCode这类能支撑复杂依赖的平台,把方法真正落到工具上。

依赖管理不是一次性的排期动作,而是一套持续的、数据驱动的管理机制,越早建起来,越早受益。

七、不同情况下的取舍

常见问题解答(FAQ)

1. 任务依赖里的SS到底是什么意思,和FS有什么区别?

我在项目排期会上听到有人说这两个任务要设成SS关系,当时没敢问,回去查了一圈还是没搞明白。后来自己排计划时发现,设错关系整个工期就不对了,所以想彻底弄清楚这两个到底差在哪。

SS是Start-to-Start,即前置任务开始后,后置任务才能开始;FS是Finish-to-Start,即前置任务完成后,后置任务才能开始。判断口径很简单:如果两个任务必须同时或紧跟着启动(比如开发和联调需要并行推进),用SS;

如果后置任务必须等前置任务完全交付才能动(比如测试必须等开发写完代码),用FS。实操中FS是默认关系,占大多数场景;SS一般用在你明确需要压缩工期、让两条线并行的时候。注意SS通常还要配一个滞后量(Lag),否则容易出现两个任务同一天开始但后置任务实际没条件启动的假并行。

2. SS关系设了之后,为什么项目还是天天延期,管理层该盯什么数据?

我们项目排期时把并行的任务都设成了SS,看起来工期很短,结果执行起来还是不断延期。老板问我问题出在哪,我只能说在协调,但拿不出具体数据。我想知道管理层到底应该看哪些指标,才能提前发现SS依赖链出问题。

核心原因是SS把风险从完成端转移到了启动端,前置任务稍微晚一点开始,后置任务就被同步拖后。管理层应重点盯三个口径:一是前置任务的准时启动率,即计划开始日与实际开始日的偏差天数,这是SS链的第一道闸门;二是依赖延迟传导率,统计因前置延迟导致后置任务被动顺延的次数占总SS关系数的比例;

三是SS任务对关键路径的影响度,看有多少条SS关系落在关键路径上。做法上,建议在周报里单独列一张SS依赖健康度表,把偏差超过约定阈值(如2天)的SS关系标红,提前预警而不是等延期后再解释。

3. 排期时怎么判断一个任务该用SS还是该拆成更细的并行任务?

我经常纠结,两个任务看起来可以并行,但设成SS又怕后面互相等。之前有次设了SS,结果两个任务互相牵制,反而比串行还慢。所以想搞清楚,什么情况下SS是合理的,什么情况下其实是任务拆分没做到位。

判断依据是:如果两个任务的启动条件依赖同一个前置产出,且彼此之间没有中间交付物,那用SS是合理的;但如果两个任务之间存在隐性依赖(比如A的输出是B的输入,只是启动时间相近),那本质上是FS被误设成了SS,应该拆细或在中间加一个交付节点。

可执行的做法是做一次依赖回溯:对每条SS关系问两个问题,后置任务真的可以在前置没完成时就产出价值吗?两者之间有没有需要交接的中间物?只要有一个答案是肯定的,就说明该拆任务而不是设SS。经验上,SS关系占比控制在总依赖数的百分之二十到三十比较健康,过高往往意味着任务颗粒度太粗。

4. 管理层要看SS全流程的数据分析,具体应该做成什么样的报表?

我被要求给管理层出一份任务依赖的月度分析,但之前只报过进度百分比,不知道SS这种依赖关系该怎么量化呈现。领导要的是能看出问题、能支持决策的东西,不是流水账。我想知道一份合格的依赖分析报表应该包含哪几块。

一份能支撑决策的SS分析报表建议包含四块:第一块是依赖结构概览,列出全部SS关系的数量、占比及其在关键路径上的分布,让管理层一眼看出依赖复杂度;第二块是准点启动分析,用计划开始日与实际开始日的偏差,按任务或按负责人排出延迟TOP项;

第三块是延迟传导分析,统计每条SS链上因前置延迟造成的累计顺延天数,量化一个环节的延迟到底拖累了下游多少;第四块是预警清单,把偏差超过阈值、或资源存在重叠冲突的SS关系单列出来,附上建议动作。判断报表是否合格的标准是:管理层看完能不能直接回答"哪条依赖链最危险、该找谁、什么时候必须介入"这三个问题。

如果能,就是有效的依赖分析报表;如果只是罗列数据,那就还是流水账。

核心关键词

读者评论

侯
侯子涵

文章把SS延迟传导机制讲得很透,但实际落地时,团队往往卡在数据层。我们公司用某项目管理工具,SS关系全靠PM手动维护,一旦人员变动就乱套,更别提量化传导率了。建议作者后续补充如何用工具自动化采集依赖链数据。

孙
孙子涵

作为技术负责人,我深有同感。SS关系导致的返工确实隐蔽,看板上每个任务都正常,结果联调时才发现问题。不过文章提到的‘收益转正概率不到五成’这个数据,希望能给出测算依据,否则容易让管理层一刀切地禁用SS,反而影响并行效率。

程
程文博

误区四关于关键路径漂移的提醒很关键。我们项目就吃过这个亏,原以为关键路径没变,结果D链上的任务拖了三周才发现。但说实话,大部分看板工具根本不支持关键路径动态预警,管理层想盯也盯不住,希望作者能推荐一些可行的监控方法。

文章包含AI辅助创作:任务依赖SS全流程:管理层数据分析与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/436620

赞 (0)
飞飞飞飞
FF实操方法:管理层提升任务依赖效率的数据分析方法与模板
上一篇 9小时前
任务依赖FF全流程:管理层协同管理与一文讲清
下一篇 9小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
