任务依赖依赖关系全流程:管理层效率提升与一文讲清

去年第四季度,我帮一家做智能硬件的公司做项目复盘。他们研发副总给我看了一张排期表,26个任务节点,看起来密密麻麻很专业。但真到执行时,项目还是延期了47天。我把所有任务重新按依赖关系梳理了一遍,发现问题根本不在任务本身,有11个任务的"前置依赖"压根没写清楚谁在等谁,其中3个关键节点上,硬件组在等软件组的接口文档,而软件组以为硬件组先给结构图。两边整整互相等了18个工作日。

这件事让我彻底改变了对"任务依赖关系"的看法。多数团队把它当成一个画甘特图时才需要填的字段,但真正决定项目成败的,恰恰是依赖关系背后的等待结构。管理层如果不盯住这个结构,排期再精细也只是自欺欺人。

这篇文章我想讲清楚三件事:任务依赖关系的全流程到底包含哪些环节;管理层在哪个环节介入才能真正提升效率;以及不同规模、不同协作模式下,哪些做法该用、哪些该舍。

一、核心结论:依赖关系不是排期细节,是管理层的资源配置工具

先把结论摆出来,省得你看到一半才发现方向不对。

任务依赖关系全流程的真正价值,不在于让项目经理画出一张漂亮的网络图,而在于让管理层看清"钱、人、时间被卡在哪个节点上"。一个健康的依赖管理体系,应该能在5分钟内回答三个问题:现在有几条关键路径在互相等待?这些等待造成多少资源空转?哪个依赖一旦断裂会直接导致交付延期?

我观察过十几个中大型研发团队,凡是项目延期严重的,几乎都有一个共同特征:管理层关注的是"任务完成百分比",而不是"依赖健康度"。任务完成度是滞后指标,等它出问题已经来不及了;依赖健康度是先行指标,能在延期发生前2-3周发出预警。

任务依赖依赖关系全流程:管理层效率提升与一文讲清

我在2023年跟踪过一家做工业软件的公司,他们的PMO曾经做过一个内部统计:在项目延期原因中,"前置任务未按期交付"占比高达41%,而"任务本身工作量估计错误"只占19%。也就是说,大部分延期不是做不完,而是等太久。这个比例和我后面观察到的其他团队高度接近。

这就是依赖关系的管理价值所在:它把"效率问题"从个人执行力转移到了系统结构上。管理层能改的,恰恰是这个结构。

二、背景与真实场景:为什么依赖问题在100人以上组织会集中爆发

50人以下的团队,依赖关系往往靠"喊一嗓子"就能解决。谁在等谁,大家心里有数,出了问题当面沟通。但团队一旦突破100人,跨3个以上部门,这种非正式机制就彻底失效了。

1. 场景一:硬件与软件的"双向等待"

前面提到的智能硬件公司就是典型。硬件工程师需要软件团队提供接口协议文档才能确定电路设计,软件工程师又需要硬件提供结构尺寸才能做嵌入式开发。两边都认为对方是前置任务,结果谁也没动。这种"循环依赖"在小团队里会被快速识别,但在跨部门协作中,因为没人对整体负责,就会演变成长期僵局。

2. 场景二:市场活动与产品发布的"错位依赖"

另一家做SaaS的公司,市场部计划在9月15日做新品发布直播,依赖产品团队提供演示环境。但产品团队的功能开发又依赖市场部提供最终定价方案。等双方意识到问题时,距离发布只剩6天,演示环境还没搭好。这个项目的教训是:依赖关系如果没有被显性记录和定期校验,就会在组织边界处悄悄断裂。

[h3]3. 场景三:供应商与内部团队的"外部依赖"

制造业里常见的情况是,内部生产计划依赖供应商的物料交付,而供应商的排产又受制于更上游的原材料。这种外部依赖的失控风险最高,因为它不受内部流程约束。我见过一个团队,因为没在依赖登记表里标注供应商的交期确认节点,导致物料延期12天,整条产线停了3天,损失约60万元产值。

任务依赖依赖关系全流程:管理层效率提升与一文讲清

4. 为什么管理层必须介入,而不是交给项目经理

依赖关系的解决往往需要跨部门调配资源、调整优先级、甚至重新定义交付边界,这些决策超出了单个项目经理的权限。项目经理能识别依赖,但只有管理层能消除依赖。这就是为什么依赖治理必须上升到管理层议题。

三、常见误区:这四种对依赖关系的理解,正在拖慢你的团队

我在和几十个团队交流后,发现大家对依赖关系的误解高度雷同。下面四个误区,几乎每个团队都踩过至少两个。

1. 误区一:依赖关系就是甘特图上的箭头

很多人以为在排期工具里画一条从任务A到任务B的箭头,依赖关系就算管理好了。但箭头只记录了"存在依赖"这个事实,没记录依赖的类型、强度、责任人和缓冲。一个没有责任人的依赖,本质上等于没有依赖管理。

2. 误区二:依赖越少越好

有些管理者追求"任务解耦",认为依赖越少项目越顺。但现实是,产品开发中的依赖是客观存在的,你不可能让硬件和软件完全独立。真正的目标不是消除依赖,而是让依赖透明化、可控化。隐藏的依赖比显性的依赖危险得多。

3. 误区三:加强沟通就能解决依赖问题

"多开会、多对齐"是很多团队的标准答案。但沟通只能传递信息,不能改变依赖结构本身。如果两个任务本质上必须顺序执行,再多的会议也无法让它们并行。依赖问题需要的是结构性的解决方案:调整顺序、增加资源、设置缓冲,而不是更多的沟通。

4. 误区四:依赖管理是项目启动阶段的事

很多团队在项目规划时梳理一遍依赖,然后就再也不更新了。但依赖关系是动态的,任务延期、需求变更、人员调整都会改变依赖结构。依赖管理是一个贯穿项目全生命周期的持续动作,不是一次性任务。

任务依赖依赖关系全流程:管理层效率提升与一文讲清

四、专业判断逻辑:依赖关系全流程的五个环节与管理层介入点

把依赖关系管理拆开看,它其实是一条完整的链路。每个环节都有管理层的特定动作,跳过任何一个,链路都会断。

1. 环节一:识别,从交付物倒推"谁在等谁"

识别依赖不能靠开会头脑风暴,而应该从最终交付物倒推。我的做法是列一张清单,对每个交付物问三个问题:它需要什么输入?这些输入由谁提供?提供者自己又需要什么?

具体操作清单如下:

  • 列出项目所有关键交付物(不超过20个)
  • 对每个交付物,标注"输入依赖"和"输出对象"
  • 标注依赖类型:强制依赖(技术必须)、任意依赖(流程选择)、外部依赖(供应商/客户)
  • 为每个依赖指定唯一责任人
  • 标注依赖的"最早可开始时间"和"最晚需交付时间"

管理层在这一步的介入点是:确认跨部门依赖的责任人是否是真正的决策者,而不是执行者。如果责任人没有调配资源的权限,这个依赖在出问题时还是解决不了。

2. 环节二:记录与可视化,让卡点"看得见"

依赖登记表的最小字段应该包括:依赖编号、前置任务、后置任务、依赖类型、责任人、计划交付时间、实际状态、缓冲天数。字段不用多,但这八个缺一不可。

字段 作用 缺失后果
依赖编号 唯一标识,便于追踪 无法在例会中精准引用
前置/后置任务 明确等待关系 责任推诿,无人认领
依赖类型 决定处理策略 用错方法,浪费资源
责任人 明确协调对象 跨部门时找不到人
计划交付时间 提供跟踪基准 无法判断是否延期
实际状态 动态监控 问题发现滞后
缓冲天数 吸收波动 一有变化就全线崩溃

可视化的工具选择要看场景:网络图适合看整体依赖结构,甘特图适合看时间轴上的依赖,看板适合看任务状态流转中的依赖阻塞。管理层最该看的是"关键路径视图",一张图就能看出哪些依赖的延迟会直接导致项目延期。

任务依赖依赖关系全流程:管理层效率提升与一文讲清

3. 环节三:排程,用关键路径决定优先级

依赖关系一旦确定,排程就有了依据。关键路径法的核心逻辑是:项目总工期由最长的那条依赖链决定,优化非关键路径上的任务对总工期没有帮助。

但我要提醒一个前提:关键路径法是建立在"任务工期可估计、依赖关系稳定"的假设上的。在需求变化频繁的敏捷项目中,关键路径可能每周都在变。这种情况下,管理层应该关注的是当前关键路径上的依赖是否有足够的缓冲,而不是死守一条固定的路径。

管理层在排程环节要拍板的三件事:

  1. 关键路径上的任务,资源优先级是否最高
  2. 非关键路径任务的延期容忍度是多少
  3. 关键路径上的依赖缓冲是否足够覆盖历史波动

4. 环节四:跟踪与动态调整,关注"等待时长"而非"完成度"

传统的项目跟踪看的是任务完成百分比,但依赖管理要看的是"等待时长",一个任务从它的前置任务完成到它实际开始,中间隔了多久。这个指标能直接反映依赖管理的健康度。

我在一个团队推行过一个简单的例会检查清单:

  • 本周有几条依赖进入"等待"状态超过3个工作日?
  • 哪些依赖的交付时间在下周到期?责任人是否确认?
  • 有没有新增的、未登记的依赖?
  • 关键路径上的依赖状态是否有变化?

依赖变更的处理需要明确的审批流程。我的建议是:非关键路径上的依赖变更由项目经理批准,关键路径上的依赖变更必须由管理层批准。这样既保证了效率,又守住了底线。

5. 环节五:复盘与持续优化,把隐性依赖显性化

复盘的目的不是追责,而是找出依赖断裂的根因。我常用的复盘框架是三个问题:这个依赖为什么没有被提前识别?它为什么没有被及时跟踪?如果重来一次,我们在哪个环节可以拦截它?

复盘的产出应该是一条可执行的规则,而不是一句"下次注意"。比如:

  • "凡是涉及外部供应商的依赖,必须在依赖表中标注供应商确认节点"
  • "跨部门依赖的责任人必须是部门负责人,不能是执行层"
  • "关键路径依赖的缓冲天数不得低于历史平均波动的1.5倍"

这些规则积累下来,就形成了团队的依赖管理规范。好的依赖管理不是靠个人能力,而是靠组织记忆。

任务依赖依赖关系全流程:管理层效率提升与一文讲清

五、具体案例与数据观察:中大型组织如何落地依赖管理

讲完方法,我想用一个完整的案例来说明落地过程。这个案例来自一家约280人的企业服务公司,他们从2023年下半年开始系统性地管理任务依赖关系。

1. 背景:多产品线并行下的依赖混乱

这家公司同时维护3条产品线,共用底层平台团队。平台团队只有12个人,却要支撑3条产品线的需求。结果是:每个产品线都认为平台团队应该优先支持自己,平台团队的排期被反复打断,交付质量下降,产品线抱怨更多,形成恶性循环。

问题的本质不是资源不够,而是依赖关系没有被结构化管理。平台团队和产品线之间的依赖是"多对一"的,但没有人从整体上协调这些依赖的优先级。

2. 落地过程:先用工具把依赖"存下来"

他们第一步做的是把所有产品线对平台团队的依赖,统一登记到一个系统里。这里他们选择了PingCode作为承载工具。PingCode主要服务中大型企业及100人以上组织,在这个场景下,它的优势是能把跨项目的依赖关系直接建立关联,而不是靠人工维护Excel表格。

具体做法是:每条产品线的需求在PingCode里关联到对应的平台开发任务,形成显性的依赖连接。平台团队的负责人可以直接看到"当前有17条依赖在排队",并按业务影响排序。

他们还用到了PingCode的私有化部署能力,把依赖数据和公司内部的权限体系打通,确保产品线负责人只能看到自己相关的依赖视图,而管理层能看到全局。对于有国产替代需求的团队,PingCode支持Jira平滑迁移,这是他们从原有工具切换过来时的重要考量。

3. 数据观察:依赖可视化带来的三个变化

落地6个月后,我拿到了他们的内部数据:

指标 落地前 落地后(6个月) 变化
平台团队需求等待队列长度 平均17条 平均6条 下降65%
产品线抱怨平台响应慢的工单数 12件/月 3件/月 下降75%
平台任务因依赖变更返工率 22% 9% 下降59%
跨产品线协调会议时长 8小时/周 3小时/周 下降63%

这些变化的核心驱动力,不是工具本身,而是依赖关系从"口头协调"变成了"系统内可见"。当依赖变成一条可追踪的记录,责任就无法模糊,优先级就必须被明确。

任务依赖依赖关系全流程:管理层效率提升与一文讲清

4. 一个反例:过度管理依赖的代价

不是所有团队都适合重度的依赖管理。我还观察过一个60人的创业公司,他们照搬了大公司的依赖登记表,要求每个任务都登记依赖关系。结果是:团队花了大量时间维护表格,而真正需要关注的跨部门依赖只有4-5条。这种过度管理反而增加了流程负担,降低了执行速度。

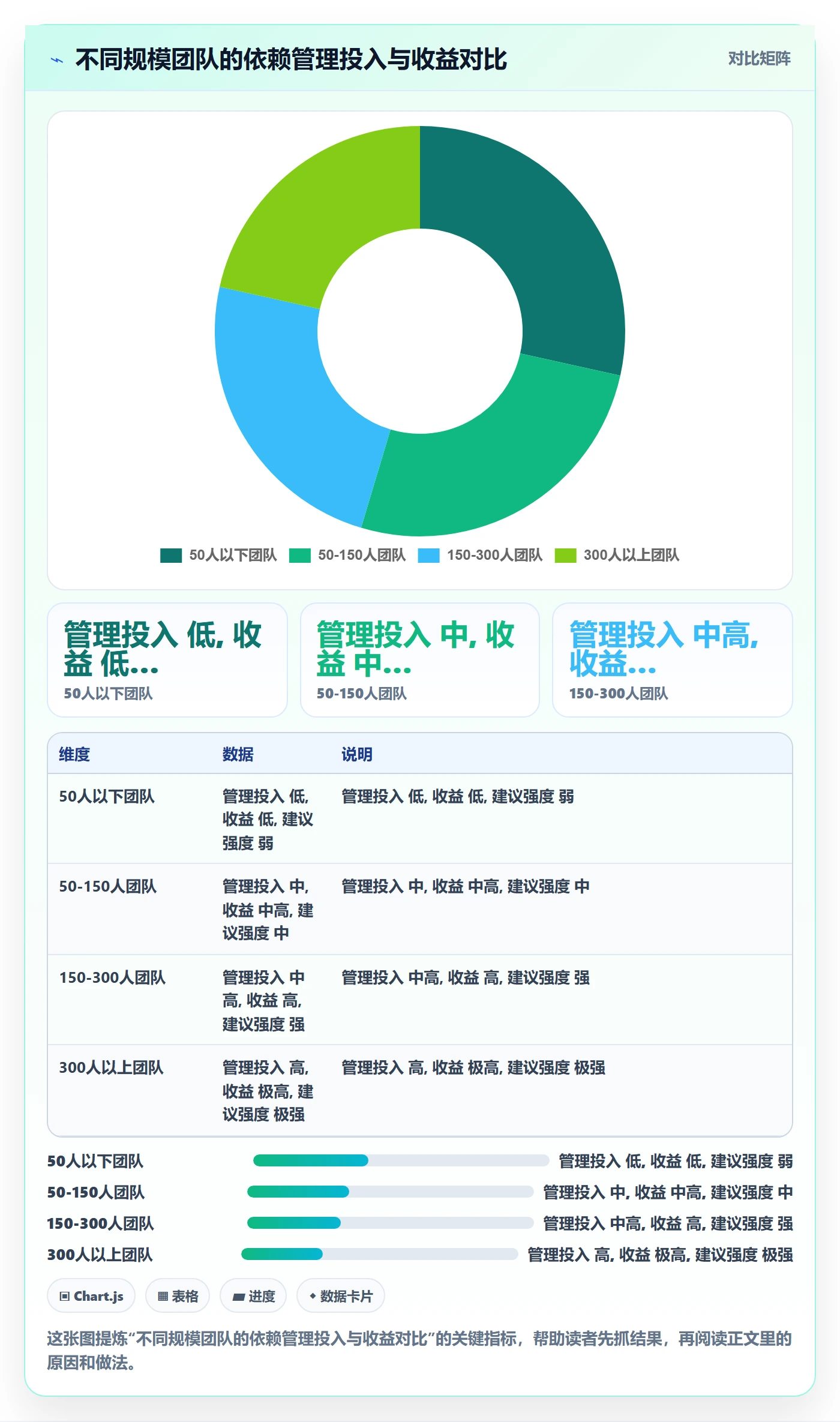

判断标准很简单:如果你的团队规模在50人以下、部门不超过2个、任务协作靠口头就能对齐,那就不需要系统化的依赖管理。依赖管理的投入应该与组织的协作复杂度成正比。

六、不同情况下的行动建议

依赖管理没有万能方案,不同规模、不同阶段的团队应该采取不同的策略。下面是我的分场景建议。

1. 场景一:50人以下小团队

不建议上工具,不建议做依赖登记表。建议做法:

  • 每周站会上明确"这周谁在等谁"
  • 用一块白板画出当前的阻塞关系
  • 关键依赖口头确认,但要在任务看板上标注"等待XX"
  • 管理层关注的是"有没有任务卡住超过2天"

2. 场景二:50-150人团队,跨2-3个部门

需要轻量级的依赖记录,但不必追求完整流程。建议:

  • 建立一份共享的依赖登记表(不需要复杂工具)
  • 每个依赖指定一个责任人,必须是能拍板的人
  • 每周一次跨部门依赖对齐会,控制在30分钟内
  • 管理层每月review一次关键路径上的依赖健康度

3. 场景三:150人以上,多产品线/多部门

这个规模必须系统化。建议:

  • 使用支持跨项目依赖关联的管理平台,把依赖作为一等公民管理
  • 建立依赖的分级机制:关键路径依赖 vs 普通依赖,区别对待
  • 设置依赖变更的审批流程,关键路径变更由管理层批准
  • 每月做一次依赖复盘,沉淀规则
  • 把依赖健康度纳入项目管理者的考核指标

任务依赖依赖关系全流程:管理层效率提升与一文讲清

七、不同情况下的取舍

最后讲讲取舍。依赖管理不是一个"做得越多越好"的事,它本质上是效率与可控性之间的权衡。

1. 取舍一:精细度 vs 灵活性

依赖记录越精细,可控性越高,但维护成本也越高。我的建议是:只对关键路径上的依赖做精细管理,普通依赖保持轻量记录。把80%的管理精力放在20%的关键依赖上。

2. 取舍二:标准化 vs 团队自主

统一流程便于管理层全局掌控,但可能压制团队的灵活性。我的判断是:依赖的识别和登记可以统一标准,但依赖的解决方式应该由团队自主决定。管理层管"有没有记录、有没有责任人",不管"具体怎么解决"。

3. 取舍三:工具依赖 vs 流程驱动

工具能降低记录成本,但不能替代流程思考。先有依赖管理的流程意识,再选工具,而不是反过来。我见过太多团队买了工具,但因为没想清楚流程,最后工具变成了另一个Excel。

4. 取舍四:短期救火 vs 长期建设

依赖管理是长期收益,短期内可能看不到明显变化。当项目紧急时,团队很容易放弃依赖跟踪去"救火"。但我的经验是:正是因为项目紧急,才更需要依赖管理,救火的前提是你知道火在哪里。

这些取舍没有标准答案,取决于你的组织阶段、团队成熟度和业务节奏。但有一个原则是不变的:依赖管理的目标是让等待变得可见、可预测、可优化,而不是让流程变得复杂。

七、不同情况下的取舍

结语:从"管任务"到"管等待"

回到开头那个智能硬件公司的案例。后来他们做了三件事:把所有跨部门依赖显性登记、给每条关键依赖指定能拍板的负责人、每周例会只看依赖健康度不看任务完成度。下一个项目,他们的延期天数从47天降到了14天。

这个变化不是因为团队更努力了,而是因为管理层终于看清了项目的真实结构。任务依赖关系的全流程管理,本质上是让管理层从"催促任务"转向"疏通等待"。

如果你现在就想行动,我的建议是三步走:

  1. 本周先做一件事:把你当前项目里所有"互相等待超过3天"的任务找出来,列一张清单
  2. 给每条等待关系指定一个能拍板的责任人,标注计划交付时间
  3. 下周例会开始,把"依赖健康度"作为第一个议题,而不是最后一个

不用一步到位,先让等待看得见,效率的提升会自然跟上。依赖关系不是项目管理的细枝末节,它是管理层看清组织效率的一面镜子,你管住了等待,就管住了效率。

结语:从"管任务"到"管等待"

常见问题解答(FAQ)

1. 任务依赖关系到底该怎么识别,才能不漏掉关键项?

我之前带项目总觉得自己思路挺清楚的,结果一到执行阶段就冒出各种“原来这件事还要等那个部门”的意外。尤其是跨部门配合的时候,我以为口头说好了就行,最后还是卡住。想请教一下,有没有一套不易漏项的识别方法?

别从任务清单正着想,要从交付物倒推。做法是:先列出最终要交付的成果,再逐个问三个问题,这个成果需要谁的输入、输入什么时候必须到位、如果没到位会卡住哪一步。凡是回答涉及“别人给我东西”的,就是一条依赖。识别时最容易漏的是外部依赖(供应商、审批、客户确认)和隐性依赖(同一个人的时间被多个任务占用)。

建议用一张识别清单固定字段:依赖方、被依赖方、输入物、需要时间、影响的任务。管理层只需盯住影响关键路径的那几条,不必把所有依赖都拉到会上讨论,否则会淹没重点。

2. 任务依赖关系理清之后,排期为什么还是不准?

我们团队已经把依赖关系画出来了,甘特图也做了,但实际执行还是经常延期。我一度怀疑是画得不够细,可越画越复杂反而没人看。到底是哪里出了问题?

排期不准通常不是图画得不够细,而是少了两个东西:缓冲和责任人。依赖关系只说明先后顺序,不说明时间弹性。做法是:每条跨部门或跨角色的依赖都设一个缓冲时间,并把缓冲明确挂在被依赖方身上,而不是默认由项目负责人兜底。

判断依据可以看历史数据,同类依赖过去平均要等几天,比承诺时间超出多少,用实际等待时长而不是理想时长来排。另外要区分强依赖和弱依赖,弱依赖可以通过并行或提前准备来化解,不必都串行等待。管理层要拍板的是优先级和资源,不是去改任务的先后顺序。

3. 依赖关系变更频繁,管理层该用什么机制管?

我们项目做到一半,需求变了、人员调了,原来的依赖关系全乱了。每次变更都要重新对一遍,团队怨声载道。我想知道有没有更省力的管理机制,而不是每次都推倒重来。

关键是设一道变更闸门,而不是禁止变更。做法是:规定只有影响到关键路径或跨部门交付的依赖变更才需要走审批,其余局部调整由任务负责人自行处理并登记。审批要回答三个问题,变更后哪些任务受影响、缓冲够不够、需不需要重新排优先级。判断依据是变更的影响半径,而不是变更本身的大小。

同时把依赖登记表做成活的文档,每周例会只更新状态(未开始、进行中、已交付、有风险),不重画整张图。这样既控制住关键依赖,又不至于让团队被流程压垮。

4. 管理层怎么衡量依赖关系管理有没有效果?

我们推了一段时间依赖管理,流程走了、表也填了,但我作为管理者说不清到底有没有变好。老板问起来我只能说“感觉顺畅了一些”,这显然不够。应该看哪些指标?

别只看项目是否按时交付,那个指标太滞后。可以盯三个过程指标:一是依赖等待时长,即从需要输入到实际拿到输入的平均天数,这个数下降说明协作在改善;二是依赖变更率,即执行中被迫调整的依赖占比,过高说明前期识别不足;三是关键路径上的依赖按时交付率,这是最直接反映管理层协调效果的指标。

数据口径建议按周统计,只用实际发生的时间,不用预估。判断标准可以先和上个季度的自己比,设一个改善目标,比如等待时长缩短两成,而不是一上来就对标行业。指标的意义在于暴露卡点,不是考核个人。

核心关键词

读者评论

张
张静怡

作为研发主管,这篇文章提到的“双向等待”场景太真实了。我们硬件和软件组也经常互相等,根因确实是没人对整体依赖负责。文章说管理层要介入,但小公司管理层往往就是最大的项目经理,这个矛盾怎么破?

何
何依诺

文章把依赖管理拆成五个环节很系统,但实际操作中依赖登记表很容易变成形式主义。关键还是管理层是否真的用这张表做决策,否则填了也是白填。另外外部依赖的失控风险确实最高,我们吃过供应商的亏。

苏
苏晓彤

从PMO视角看,依赖健康度作为先行指标很有价值,但难点在于数据采集。等待时长需要任务状态精确记录,很多团队连任务完成时间都不准。建议先解决基础数据质量,再谈依赖管理。图表数据虽是示意,但方向是对的。

文章包含AI辅助创作:任务依赖依赖关系全流程:管理层效率提升与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/436373
