关键路径实操方法:实施团队提升任务依赖效率的最佳实践方法与模板

去年我接手过一个典型的"烂尾"集成项目:客户侧ERP上线时间已定,我方负责的中间件对接、历史数据迁移、第三方物流接口联调三条链路并行推进。项目周报上每个任务都标着"进行中",甘特图看起来满满当当,但连续三周进度条几乎没动。我花了两天时间把所有人的任务依赖关系全部挖出来重画,发现问题根本不在执行力,项目里存在四条互相咬合的关键路径,而团队只盯着其中一条。另外三条的浮动时间早就在"各扫门前雪"的协作方式里被悄悄耗尽。

这个发现让我意识到,实施团队的关键路径之所以经常"算得对、落不了地",不是方法论错了,而是依赖关系从来没有被当作一等公民来管理。

一、先给结论:依赖效率决定关键路径的落地质量

我在实施交付这条线上干了八年,带过大小三十多个项目,一个反复被验证的判断是:关键路径的准确度取决于依赖关系的显性化程度,而不是排期工具的先进程度。很多团队能在工具里一键算出关键路径,却算不出"客户IT部门下周三才开放测试环境"这种真实约束。前者是数学问题,后者是协作问题。

把这句话拆开,我提炼了一个在团队内部用了三年的经验公式:

依赖效率 = 识别速度 × 同步频率 × 变更响应能力

这三个因子是乘法关系,任何一个趋近于零,整体效率就归零。识别速度慢,意味着依赖在项目启动两周后才被发现;同步频率低,意味着依赖状态停留在周会口头汇报;变更响应差,意味着一个接口延期能拖垮整条链路而无人察觉。

基于这个判断,实施团队提升关键路径落地质量的核心动作,可以归纳为三件事:把依赖从"脑子里的默契"变成"表格里的字段";把关键路径从"启动时画一次"变成"每周动态校准";把变更影响从"事后追责"变成"事前预警"。下面我把这套方法完整拆开讲。

一、先给结论:依赖效率决定关键路径的落地质量

二、实施团队的任务依赖,和研发团队根本不是一个物种

市面上讲关键路径的内容,绝大多数默认读者是软件研发团队。但实施团队面对的项目结构完全不同,直接套用研发场景的依赖管理方法,会漏掉最关键的风险源。

1. 实施团队的三类特殊依赖

研发团队的依赖主要是内部技术依赖:A模块接口写完,B模块才能调用。这类依赖的主动权在自己手里,可控性强。实施团队的依赖结构要复杂得多,我把它们分成三类:

  • 外部依赖:客户提供的测试环境、第三方系统的接口文档、硬件到货时间、客户业务部门的UAT排期。这类依赖的特点是我方无控制权,只能提前锁定和持续跟进。
  • 环境依赖:生产环境开通、网络策略审批、数据库权限授予、安全合规审查。这类依赖的特点是审批链条长、涉及部门多、容易被卡在某个环节无人推动。
  • 决策依赖:客户确认业务流程方案、选择数据迁移策略、拍板是否砍掉某个定制需求。这类依赖的特点是没有明确的完成标准,容易陷入"再讨论讨论"的无限循环。

这三类依赖共同构成了实施项目的"隐性关键路径"。它们不写在任务清单里,却实实在在地卡着进度。我在项目复盘时做过统计:实施项目延期的主因中,外部依赖和环境依赖合计占比超过六成,纯粹的技术实现问题占比不到两成。

关键路径实操方法:实施团队提升任务依赖效率的最佳实践方法与模板

2. 为什么"隐式依赖"是实施团队的头号杀手

研发团队的依赖大多写在代码里,接口调用关系天然可见。实施团队的依赖大量存在于跨团队沟通中:邮件里提过一句、周会上口头确认过、微信群里@过某人。这些依赖没有被结构化记录,导致三个连锁问题。

第一,依赖在传递中失真。客户说"下周可以开放环境",经过项目经理转述变成"环境差不多了",再传到工程师耳中变成"环境随时能用"。信息每经过一层就衰减一次。

第二,依赖状态无法批量查询。当你想知道"当前有多少个任务在等待外部依赖"时,如果依赖没有被记录成字段,你只能挨个问人,耗时且不准确。

第三,依赖变更无法自动触发预警。上游任务延期三天,下游任务是否受影响、影响多大,需要人工重新计算,往往等到下游开工时才发现"前置条件根本没满足"。

三、拆解六个常见误区:为什么你的关键路径总是失效

在讲具体方法之前,我必须先把几个害人不浅的误区拆开。这些误区我在不同项目里反复见到,每一个都足以让关键路径管理流于形式。

1. 误区一:关键路径是"算"出来的,不是"谈"出来的

很多项目经理认为,只要把所有任务的工期和依赖录入工具,关键路径自然就出来了。工具算得没错,但输入数据是错的。关键路径的准确性,取决于依赖关系是否真实、完整、经过双方确认。我见过太多项目,甘特图上A依赖B,实际情况是A的负责人根本不知道自己在等B。这种依赖在工具里是有效数据,在现实里是虚假关系。

我的做法是:每一条跨团队依赖,必须有一次明确的"依赖确认对话",双方确认交付物、交付时间、验收标准,并把确认结果写进依赖卡片。这个过程听起来笨,但能过滤掉大量假依赖。

2. 误区二:只盯零浮动任务,忽略近关键路径

标准定义说关键路径上任务的浮动时间为零。但实操中,浮动时间只有1到3天的"近关键路径"任务,才是真正的定时炸弹。它们不在关键路径上,不会触发工具预警,但一旦延期就会瞬间变成新的关键路径,让原本的排期全部失效。

在一个数据迁移项目里,我遇到过这样的情况:主关键路径是"接口开发→联调→UAT",看起来清晰可控。但"历史数据清洗"这条支线浮动时间只有2天,因为清洗结果直接影响UAT数据准备。这条支线没被关注,清洗环节延期5天后,直接顶穿了主路径的缓冲。

关键路径实操方法:实施团队提升任务依赖效率的最佳实践方法与模板

3. 误区三:依赖确认一次就一劳永逸

依赖关系是会变的。客户临时调整了业务优先级、第三方接口版本升级、内部人员调岗,都会导致依赖关系失效。我在项目里推行过一个规则:所有跨团队依赖的有效期不超过两周,到期必须重新确认。这个规则让依赖状态始终保持新鲜。

4. 误区四:变更影响靠"经验判断"

一个任务延期,会影响哪些下游任务?很多团队靠项目经理的直觉判断。但实施项目的依赖网络复杂,一个变更可能影响3到5条路径,人的直觉覆盖不全。我坚持用变更影响链追踪表做系统分析,而不是拍脑袋。

5. 误区五:周会汇报代替实时同步

依赖状态是动态的,周会频率太低。一个外部依赖如果周一失效,等到周五周会才发现,中间四天可能已经浪费了。我的经验是:关键依赖的同步频率应该匹配它的变化速度,外部依赖至少每周两次确认,决策依赖需要设定明确的截止时间。

6. 误区六:敏捷模式下关键路径法不适用

这是一个常见的误解。敏捷模式下确实不做传统的详细排期,但迭代之间、团队之间依然存在依赖关系,关键路径思维依然有效,只是粒度从"任务级"变成"迭代级"。在敏捷实施项目里,我会识别"哪个迭代的产出是下游迭代的前置条件",这就是迭代级的关键路径。

四、专业判断逻辑:依赖效率的三个核心机制

讲完误区,我需要给出正面的判断逻辑。我在多个项目里反复验证,提升依赖效率不是靠某一个工具或某一个动作,而是靠三个机制的协同。

1. 机制一:依赖显性化,让隐形依赖无法藏身

显性化的核心动作是把依赖从沟通语言翻译成结构化字段。每一条依赖必须包含六个要素:依赖方、被依赖方、依赖内容、期望完成时间、验收标准、当前状态。

我通常用"依赖卡片"承载这六个要素。卡片可以是物理便签,也可以是工具里的一个字段组。关键是:没有卡片的依赖,不算有效依赖。这个规则听起来严格,但能杜绝大量口头确认带来的混乱。

在依赖显性化做得好的团队里,一个明显的变化是:项目经理不再需要挨个问"你那块什么时候能好",而是打开依赖看板一眼看清所有阻塞点。这节省的时间非常可观。

关键路径实操方法:实施团队提升任务依赖效率的最佳实践方法与模板

2. 机制二:动态同步,让依赖状态保持实时

显性化解决了"有没有记录"的问题,动态同步解决"记录是否新鲜"的问题。我设计的同步机制分三层:

  1. 日同步:关键依赖的负责人每天更新一次状态(进行中/已延期/已完成),更新动作不超过1分钟。
  2. 周校准:每周固定时间,所有跨团队依赖做一次集中校准,重点是识别新出现的依赖和即将失效的依赖。
  3. 事件触发同步:当任何依赖发生状态变更时,自动通知所有受影响的下游任务负责人,触发一次局部同步。

这三层里,事件触发同步是最容易被忽略但价值最高的。它把"人等状态"变成"状态推给人",大幅减少了信息滞后。

3. 机制三:变更影响链追踪,让影响评估有据可依

当依赖发生变更时,需要快速评估它对关键路径的影响。我的做法是维护一张依赖影响链地图,把每个依赖的下游影响范围提前标注清楚。变更发生时,直接查图即可知道影响范围,不需要临时分析。

影响评估的维度包括:受影响任务数、受影响路径数、关键路径是否被顶穿、缓冲时间消耗量、需要重新协调的团队数。这五个维度能给出一个相对完整的判断。

关键路径实操方法:实施团队提升任务依赖效率的最佳实践方法与模板

五、真实案例:一个集成项目如何用依赖管理挽回三周工期

这套方法论不是理论推演,是我在一个真实项目里验证出来的。下面把项目背景、问题和解决方案完整复盘。

1. 项目背景与初始困境

项目是一家制造企业的ERP与MES系统集成,涉及四个外部系统对接、两轮历史数据迁移、客户三个业务部门的UAT。项目团队12人,计划工期14周。背景补充一下:这类中大型企业的多系统集成项目,正是PingCode这类平台擅长的场景,它支持私有化部署,且可以平滑迁移Jira上的历史项目数据,对国产替代诉求强的实施团队比较友好。

项目进行到第6周时,整体进度落后于计划约三周。项目经理的周报显示:多个任务"进行中",但实际完成度很低。客户开始施压,团队士气下滑。

2. 问题诊断:四条咬合的关键路径

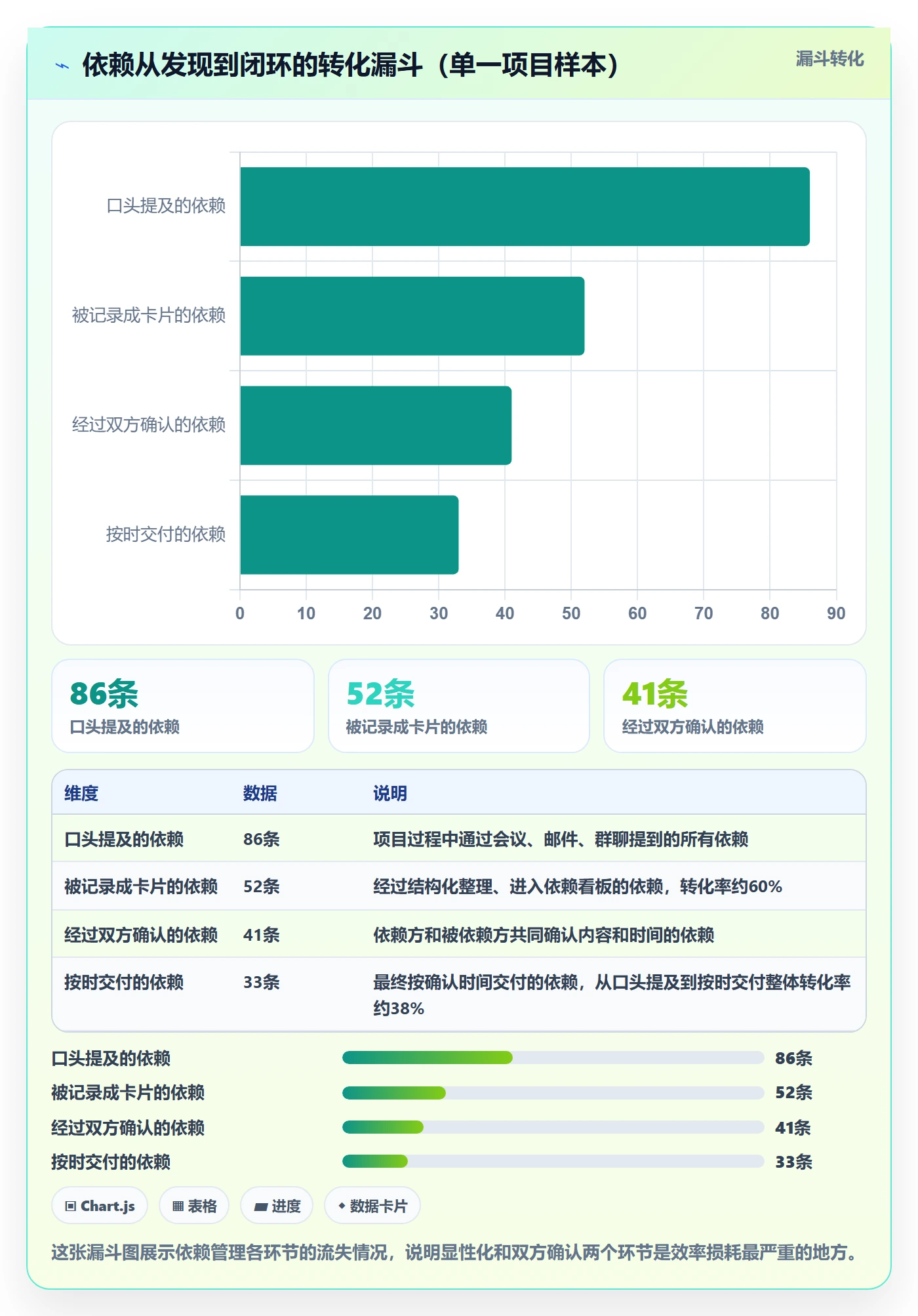

我介入后做的第一件事,是把所有任务的依赖关系重新梳理一遍。用的是"逐个访谈+依赖卡片"的方式,花了两天时间。梳理结果让所有人意外:项目实际存在四条互相咬合的关键路径,而团队此前只识别了其中一条。

  • 路径一(被识别):接口开发→联调→UAT→上线,这是团队一直盯着的路径。
  • 路径二(被忽略):客户主数据整理→数据清洗→数据迁移→UAT数据准备。这条路径的浮动时间早已耗尽,成为实际上的第一关键路径。
  • 路径三(被忽略):网络策略审批→测试环境开通→环境配置→接口调试。这条路径被卡在客户IT部门的审批环节。
  • 路径四(被忽略):第三方物流接口文档获取→接口适配→联调。这条路径受制于第三方供应商的响应速度。

四条路径在"UAT"节点汇聚,任何一条延迟都直接推迟UAT。而团队只看路径一,其他三条的延期完全没有预警。

关键路径实操方法:实施团队提升任务依赖效率的最佳实践方法与模板

3. 解决方案:五步依赖重建

诊断清楚后,我们用了五个动作重建依赖管理:

  1. 建立依赖卡片:为52条跨团队依赖建立卡片,明确六要素,贴在共享看板上。
  2. 识别近关键路径:把浮动时间少于3天的任务单独标注,纳入重点监控。
  3. 每日15分钟阻塞站会:只讨论被阻塞的任务,其他不聊。会议严格控制在15分钟内。
  4. 变更影响链追踪:任何一个依赖状态变更,当天评估影响范围并通知下游。
  5. 周度关键路径校准:每周五下午重新计算关键路径,识别新出现的路径变化。

4. 结果与观察数据

这套动作执行了四周,效果比较明显。项目最终在第16周完成上线,虽然整体延期两周,但相比诊断时的预估(延期五周以上)挽回了至少三周工期。几个关键的观察数据:

指标 依赖重建前 依赖重建后
跨团队依赖记录数 0条(全部口头) 52条(结构化卡片)
平均依赖发现时间 延期后才发现 提前约5天识别
关键路径识别数 1条 4条动态更新
阻塞任务平均处理周期 6天 2天
变更影响评估耗时 约4小时(人工分析) 约30分钟(查图+确认)
周会时长 90分钟 45分钟(含站会)

值得说明的是"阻塞任务平均处理周期"从6天降到2天这个变化。它的主要驱动力不是团队更努力了,而是阻塞任务在每日站会上被直接暴露出来,相关负责人当场就能协调资源,不用等到周会层层上报。

六、五套可直接套用的实操方法

把案例里的做法抽象出来,我整理成五个可以独立使用的方法。每个方法我都配了操作说明和注意事项。

1. 方法一:依赖卡片法

依赖卡片是整套方法的基础。每张卡片包含六个字段:

  • 依赖编号:唯一标识,方便引用。
  • 依赖方向:谁依赖谁,明确方向避免歧义。
  • 依赖内容:具体交付物是什么,避免抽象描述。
  • 期望完成时间:明确到日,不写"下周"。
  • 验收标准:什么样算完成,避免扯皮。
  • 当前状态:未开始/进行中/已延期/已完成。

卡片可以用工具字段实现,也可以用在线表格维护。关键是所有人看到的是同一份依赖清单,而不是各自脑子里的版本。

2. 方法二:近关键路径预警

近关键路径指浮动时间在1到3天的任务。识别方法很简单:在任务管理工具里按浮动时间排序,筛出这个区间的任务,单独标注为"黄色预警"。这些任务的负责人需要每天更新状态,一旦延期立即触发升级机制。

我在项目里推行这个做法时,最初有人质疑"监控太多任务会分散精力"。实际运行后的反馈是:近关键路径任务数量通常只占全部任务的10%到15%,监控成本可控,但能避免大量突发延期。

3. 方法三:阻塞站会十五分钟

常规站会容易变成进度汇报,效率低。我改造后的版本只问三个问题:

  1. 你现在被什么阻塞了?
  2. 谁可以帮助解除这个阻塞?
  3. 阻塞解除的预计时间是什么?

只讨论阻塞,不讨论进度。进度在依赖看板上已经透明,不需要口头汇报。这个改造让周会时长从90分钟压缩到45分钟,同时阻塞处理速度提升明显。

4. 方法四:变更影响链追踪

变更发生时,按固定流程评估影响:

  1. 确定变更的具体内容和影响范围。
  2. 查依赖影响链地图,找出所有下游任务。
  3. 计算受影响的路径数和关键路径是否被顶穿。
  4. 评估缓冲时间消耗。
  5. 通知受影响的团队并协调新的时间表。

这个流程的价值在于把影响评估从"凭经验拍脑袋"变成"按步骤查表",速度快且不容易漏。

5. 方法五:周度关键路径校准

关键路径不是固定的,每周都可能变化。我把每周五下午设为"关键路径校准时间",做三件事:

  • 重新计算当前关键路径,识别新增的路径。
  • 对比上周的关键路径,找出变化点和原因。
  • 更新近关键路径预警清单。

这个动作每周耗时不超过一小时,但能保证排期始终反映真实的项目状态。

关键路径实操方法:实施团队提升任务依赖效率的最佳实践方法与模板

七、三套模板结构(可直接复制使用)

下面三套模板我都给出了字段结构、填写说明和常见错误,可以直接在表格工具或项目管理平台里搭建。

1. 模板一:任务依赖关系矩阵

这是一张二维表,行是任务,列也是任务,交叉点标注依赖类型。适合任务数量在50个以内的项目。

字段名 类型 填写说明 常见错误
任务编号 文本 唯一标识,与任务清单一致 编号混乱导致引用错误
任务名称 文本 简短明确,不超过20字 名称过长或含义模糊
前置任务 文本 本任务依赖的所有任务编号 只填直接前置,漏填间接依赖
依赖类型 枚举 完成-开始/开始-开始/完成-完成 默认都用完成-开始导致排期失真
依赖性质 枚举 内部/外部/环境/决策 全部标为内部,忽略外部风险
依赖强度 枚举 硬依赖/软依赖 把软依赖当硬依赖,过度约束排期
确认状态 枚举 未确认/已确认/已失效 默认已确认但不核实

填写这张矩阵时,最容易犯的错误是把所有依赖都标成"硬依赖"。硬依赖是必须遵守的,软依赖是可以并行或调整的。过度标识硬依赖会让排期僵化,失去优化空间。

2. 模板二:关键路径追踪看板

这是一个动态看板,用来实时追踪关键路径和近关键路径任务的状态。

字段名 类型 更新频率 填写说明
任务编号 文本 不变 与任务清单一致
所属路径 枚举 每周更新 路径一/路径二/路径三…
是否关键路径 布尔 每周更新 是/否
浮动时间 数值 每周更新 单位:天
当前状态 枚举 每日更新 未开始/进行中/已延期/已完成
阻塞原因 文本 事件触发 仅当状态为阻塞时填写
影响下游任务数 数值 每周更新 该任务延期影响的下游任务总数

看板的核心价值是把"哪些任务最不能延期"这件事可视化。任何人都能一眼看出当前哪些任务处于危险区。常见的错误是更新不及时,看板状态和实际状态脱节,反而误导决策。

3. 模板三:依赖变更影响评估表

这张表用于依赖发生变更时的快速影响评估,包含触发条件和升级路径。

评估维度 评估内容 触发升级的条件
受影响任务数 直接和间接影响的任务总数 超过5个任务需升级到PMO
受影响路径数 影响的关键路径和支线路径数量 影响2条以上关键路径需升级
关键路径是否顶穿 是否导致关键路径变更 顶穿即升级到项目发起人
缓冲时间消耗 消耗的缓冲天数 消耗超过50%缓冲需升级
需协调团队数 需要重新协调的团队数量 超过3个团队需升级
变更响应时限 从发现到协调完成的最大允许时间 超过48小时未响应需升级

这张表的关键是提前设定升级条件。不能每次都等项目经理临时判断是否升级,而是按规则自动触发。这样既保证重要变更不被延误,也避免小事过度升级、消耗管理层精力。

七、三套模板结构(可直接复制使用)

八、工具选择:按团队规模和项目复杂度分层

工具不是关键,但选对工具能大幅降低落地成本。我按团队规模和项目复杂度分成三档。

1. 轻量级:在线表格+自定义字段

适合团队规模10人以下、单一路径的项目。用在线表格搭建依赖矩阵和追踪看板,成本最低。

优点是灵活、上手快、零学习成本。缺点是当依赖关系复杂时,表格维护成本上升,难以自动计算关键路径和浮动时间。

2. 中量级:专业项目管理平台

适合团队规模10到50人、涉及多条路径和跨团队协作的项目。这类平台通常支持依赖关系维护、关键路径自动计算、看板视图和自定义字段。

对于有国产替代和私有化部署诉求的中大型实施团队,PingCode是比较合适的选择:它主要服务100人以上组织,支持私有化部署,同时提供从Jira平滑迁移的能力。这意味着团队不需要推翻历史项目数据,可以在原有基础上重建依赖管理机制。用它落地本文的依赖卡片、关键路径看板等模板,可以通过自定义字段和工作流实现,不需要额外开发。

如果团队正在从Jira迁移,迁移过程本身也是一次依赖关系梳理的机会,借迁移把历史项目里那些隐式依赖显性化,是很多团队容易忽略的附加价值。

3. 重量级:企业级项目管理套件

适合团队规模50人以上、涉及多个项目群和复杂资源约束的场景。这类工具功能完备,但配置和维护成本高,需要专人维护。

层级 适用团队规模 适用项目复杂度 关键路径支持 维护成本
轻量级 10人以下 单一路径 人工计算 低
中量级 10-50人 多路径、跨团队 自动计算+看板 中
重量级 50人以上 项目群、资源约束 自动计算+资源平衡 高

4. 最小可行落地路径

不管选哪个层级,我建议的落地顺序是一致的:

  1. 先用一张表格把所有跨团队依赖记录下来,不管格式是否完善。
  2. 识别出浮动时间最短的前10个任务,作为重点监控对象。
  3. 建立每日阻塞站会机制,只讨论被阻塞的任务。
  4. 每周做一次关键路径校准,识别路径变化。
  5. 等机制跑顺后,再用工具把流程固化和自动化。

先机制后工具,而不是先工具后机制,这是我在多个项目里验证过的顺序。直接上工具但机制没建立,工具就会沦为另一个填表负担。

八、工具选择:按团队规模和项目复杂度分层

九、避坑清单与常见问题

最后一部分,我整理了几个高频错误和FAQ,都是项目里真实踩过的坑。

1. 五个高频错误

  • 依赖假确认:被依赖方口头答应,但没有明确的交付标准和验收方式。避免方法:依赖卡片必须有验收标准字段。
  • 关键路径静态化:启动时算一次,之后不再更新。避免方法:每周固定校准。
  • 浮动时间滥用:看到浮动时间充裕就把任务往后推,导致缓冲被提前消耗。避免方法:浮动时间消耗超过50%时触发预警。
  • 过度监控:把所有任务都纳入每日站会,导致会议冗长。避免方法:只监控关键路径和近关键路径任务。
  • 工具先行:先买了一堆工具但没有机制支撑。避免方法:先跑顺机制,再用工具固化。

关键路径实操方法:实施团队提升任务依赖效率的最佳实践方法与模板

2. 常见问题

问:敏捷模式下怎么用关键路径法?

答:敏捷模式下不做任务级详细排期,但可以做迭代级关键路径。识别"哪个迭代的产出是下游迭代的前置条件",把这个关系显性化,就是敏捷版的依赖管理。同步频率可以降低到每迭代一次,但迭代内的阻塞仍需每日同步。

问:小团队需要这么复杂的机制吗?

答:不需要全套。小团队优先做两件事:依赖卡片和阻塞站会。这两件事成本低、见效快。关键路径自动计算、变更影响链追踪等复杂动作可以等团队规模扩大后再引入。

问:客户不配合提供依赖信息怎么办?

答:把依赖信息收集变成合同或SOW的一部分。在项目启动时明确"客户需在X时间前提供Y信息",并把它写入双方确认的文档。如果客户侧对接人不配合,通过正式渠道而不是私下沟通推动。这一步必须在项目启动阶段就做,不能等出问题再补。

问:依赖数量太多,管控不过来怎么办?

答:做分级。把所有依赖按影响程度分成三级:影响关键路径的为一级,影响近关键路径的为二级,其他为三级。一级依赖每日同步,二级每周同步,三级按需同步。分级能让有限的管控精力聚焦在最重要的依赖上。

问:关键路径和依赖管理,哪个优先做?

答:先做依赖管理。依赖关系准确了,关键路径自然算得准。反过来,依赖关系混乱,再精确的关键路径算法也是建立在错误输入上的空转。

十、总结:关键路径的落地,始于依赖的显性化

回到文章开头那个项目。四条咬合的关键路径、三周的隐性延期,根源不是团队不会算关键路径,而是依赖关系从来没有被真正管理过。这个判断我在后续项目里反复验证:实施团队的关键路径失效,绝大多数不是计算问题,而是依赖识别和同步的问题。

我想留给读者一个独特观点:关键路径不是"算"出来的,是"谈"出来的。工具能帮你计算浮动时间,但算不出客户IT部门什么时候开放环境,也算不出第三方供应商什么时候交付接口文档。这些依赖只能通过明确的确认对话、结构化记录和持续同步来管理。

如果读完这篇文章你只能做一件事,我希望是这个:明天打开你正在推进的项目,把所有跨团队依赖用一张表格列出来,每条标注依赖方、被依赖方、期望时间和当前状态。这个动作不超过一小时,但它可能是你提升项目交付效率的起点。

依赖从隐性变显性的那一刻,关键路径才真正开始为你工作。

常见问题解答(FAQ)

1. 客户环境和第三方接口的依赖不完全受我们控制,关键路径还能算准吗?

我带的实施项目里最头疼的不是内部任务排期,而是等客户给测试环境、等第三方开放接口,这些节点一拖就是一两周。我每次排出来的关键路径,过几天就变成一张废纸。这类不完全受控的依赖,到底该怎么处理才不至于让整个计划失真?

做法是把依赖分成受控、半受控、不受控三类,用最晚承诺时间加缓冲来代替精确工期。对每个外部依赖记录三个时间点:我们提出申请的时间、对方承诺的时间、我们真正需要的时间;如果承诺时间晚于需要时间,这个依赖就不能只当作计划里的一个节点,而要升级成风险项单独盯。

缓冲不要放在关键路径末端,要放在依赖交接点之前,通常按外部依赖的百分之三十到五十预留,比如对方承诺五个工作日,实际按七到八个工作日的等待窗口来排。判断依据是外部依赖的偏差往往呈长尾分布而不是正态分布,按平均值估会系统性乐观。

执行上每周更新一次外部依赖状态,连续两次未按期反馈的,直接升级到项目周会,不要留在团队内部消化。这样一来关键路径不会更准,但会变得更诚实,排期也就有了可解释的余量。

2. 敏捷或双周迭代模式下,关键路径法还能用吗?应该按迭代算还是按整个项目算?

我们团队现在是两周一个迭代,老板又要求给出整体上线时间,我不确定关键路径该画在迭代里面还是画在整个项目上。之前硬套瀑布的关键路径图,结果跟看板完全对不上,画完就没人看了。

建议分两层用。迭代内部不要算关键路径,改用依赖阻塞项清单来管理,每张卡片只标清楚它在等谁、等什么事、等了几天。项目级则维护一条主干关键路径,粒度到阶段或里程碑,比如环境准备、接口联调、UAT、上线,按周更新。

判断依据是关键路径的价值在于暴露整体最短工期,而迭代只有两周,浮动时间太短,算出来的路径几乎每周都变,反而失去指导意义。另外要盯一个指标:累计未完成依赖的停留时长,如果连续两个迭代都有依赖阻塞超过三个工作日,说明主干关键路径的假设已经失效,这时候应该重排里程碑,而不是硬着头皮继续迭代。

混合模式下最容易犯的错是把两层的产物混在一张表里,导致既看不到整体节奏,也管不住当周交付。

3. 有没有能直接套用的依赖追踪模板?最少要填哪些字段,多久更新一次?

网上搜到的关键路径模板大多是空表格,字段一大堆,但不知道哪些是必须的。我想要一份团队真能坚持填下去的,最好字段少一点、规则明确一点,别填两周就荒废了。

一套够用的依赖追踪表只需要八个字段:交付物名称、责任团队、责任人、前置依赖、依赖类型(内部、外部、环境、决策)、承诺完成日、浮动时间(按工作日算)、当前状态。填写规则有两条最关键:前置依赖必须写到具体交付物而不是某个团队,比如写客户提供UAT测试账号,而不是写等客户;

浮动时间只填关键路径和近关键路径上的任务,一般把浮动小于等于三个工作日的任务都视为近关键路径,需要同等关注。更新频率按角色分工:任务责任人每周更新一次状态,项目经理每两天扫一次浮动小于等于三天的任务,一旦出现新的零浮动任务,当天就要通知到人。

判断依据很实际,字段超过十二个的表,实施团队通常两周之后就没人填了;而把前置依赖写到具体交付物这一条,能过滤掉大约一半的假依赖,很多所谓依赖只是沟通没到位。

4. 项目管理工具自动算出来的关键路径,能直接拿来用吗?

我们用的是某项目管理平台,里面有关键路径或者依赖视图,导出的图看着挺漂亮。但实际排期时发现它算出来的关键路径跟我理解的完全不是一回事,我不确定该信工具还是信自己的判断。

工具算的是你填进去的那张网络图,不是真实项目的关键路径,差距通常出在三处:漏填依赖、依赖方向填反、把汇总任务当成叶子任务。可执行的做法是先做一次校验,用工具算出的关键路径长度和团队手工估的总工期对比,如果差异超过百分之十五,优先去查依赖录入,而不是改工期数字。

另外工具里的任务必须拆到能落到单个责任人、且单任务工期不超过十个工作日,否则关键路径会算在错误的层级上。判断依据是关键路径的准确性取决于网络图的完整性而不是算法本身,工具真正的价值在于自动发现浮动时间变化并提醒你,而不是替你决定哪条路径重要。

所以推荐的用法是人工确认关键路径主干,工具负责监控浮动时间和变更影响面,两者分工,不要让工具的输出不加核对就直接进汇报材料。同类项目管理工具的依赖视图逻辑大同小异,换工具之前先把录入规范定下来更划算。

核心关键词

读者评论

黎
黎昕

三类特殊依赖的提法很准。实施项目延期多数确实卡在外部协调,而不是技术实现。把依赖拆成外部、环境、决策三个维度,比笼统说'沟通不畅'要可操作得多。

余
余欢

近关键路径是预警盲区这点深有体会。浮动时间只有一两天的支线任务,工具不报警、周会也排不上号,但一旦延期就直接顶穿主路径。建议给这类任务单独建监控清单。

肖
肖文博

依赖有效期不超过两周的规则很实用。很多项目启动时确认过一次就默认一直有效,结果客户换人、接口改版后依赖早就失效了,团队还在按旧信息排期。

沈
沈启航

依赖效率=识别速度×同步频率×变更响应,乘法关系这个比喻比传统关键路径法更贴近实施场景。不过日同步对多项目并行的团队执行成本不低,需要工具支撑。

文章包含AI辅助创作:关键路径实操方法:实施团队提升任务依赖效率的最佳实践方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/435878

赞 (0)
飞飞飞飞
后置任务落地方案:实施团队开展任务依赖的落地方案案例解析
上一篇 5小时前
SS怎么做?实施团队最佳实践:任务依赖从0到1
下一篇 5小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
