去年 11 月,我接手了一个 ERP 实施项目的复盘。项目延期 47 天上线,客户扣了 15% 的尾款。翻完成本台账后我发现,真正因为技术难题卡住的天数只有 6 天,剩下 41 天全部消耗在一件事上:后置任务在等前置任务,但没人能说清楚到底在等什么、等到什么程度才算等到、等不到该怎么办。
配置组等接口组,接口组等客户数据,数据组等客户 IT 开放网络策略,网络策略又卡在客户采购审批,这条链上的每个人都在"跟进",每个人也都在"被催",但项目群每天刷屏的 @ 和"请尽快确认",最终只换来了三次会议室里的相互抱怨。这篇文章不是理论推演,是我把 6 个实施项目里反复踩到的坑、改过的模板和跑出来的数据,重新整理成一套可以直接复用的后置任务落地方案。
一、先给结论:后置任务落不了地,90% 不是执行力问题
我在多个交付团队里做过一个统计口径一致的观察:把"后置任务延期原因"按责任方归类,排名第一的从来不是"后置负责人不努力",而是"前置交付物没有被定义成可验收的触发条件"。后置负责人不是不想干,是他不知道什么时候算"可以开始干"。
所以我的核心判断只有一句话:后置任务管理本质是接口治理,不是排期管理,也不是催办管理。排期只回答"什么时候做",接口治理才回答"满足什么条件才能做、由谁确认、超期怎么办"。
基于这个判断,我把整套落地方法压缩成一个可执行的六步闭环,后文会逐层展开:
- 拆到可交付物,任务不是动作,是输入、输出加验收标准。
- 画依赖矩阵,把任务和任务之间的关系显性化,标注方向、类型和接口人。
- 定义触发条件,用"前置交付物验收通过"替代模糊的"前置完成后"。
- 明确协同契约,责任到人不够,要加上响应时限和升级权限。
- 设置缓冲、预警与升级,把风险在 T-3 就顶出来,而不是在延期后追责。
- 工具固化与复盘,用工具承接规则,用依赖兑现率验证规则有没有生效。
这六步里,第 1 步和第 3 步是绝大多数团队缺失的,也是投入产出比最高的两步。

二、真实场景:一个 ERP 实施项目的后置任务是怎么崩掉的
1. 项目背景:一条典型的链式依赖
这是 2025 年我参与复盘的一个中大型制造企业 ERP 实施项目,实施团队规模约 40 人,客户方对接人涉及 IT、财务、生产、采购四个部门。项目核心交付链如下:
- 客户财务提供历史科目与期初数据 → 财务模块配置 → 财务模块 UAT。
- 客户 IT 开放测试环境网络策略 → 接口组联调 → 生产模块接口验证。
- 采购提供供应商主数据 → 采购模块配置 → 采购模块 UAT。
- 三条链的 UAT 通过 → 集成测试 → 上线切换。
这条链的典型特征是:每一环都依赖客户方或跨团队输出,且没有一环允许后置任务提前启动。换句话说,这是一条"任何一环断掉,下游整段空转"的结构。
2. 崩掉的第一个信号:依赖靠口头同步
项目启动会上,各方确认了里程碑日期,但没有人明确"财务模块配置的启动触发条件是什么"。配置组负责人后来在复盘里说:"我以为要等客户数据全部给齐才能开始配置,结果等到第 5 周才发现有一半配置项其实不依赖数据,可以提前做。"
这就是典型的伪依赖,把整条链当成强依赖,导致本可并行的任务被强行串行。项目实际排期里,至少有两周的时间是被浪费在"等一个没必要等的东西"上。
3. 崩掉的第二个信号:周会只报进度不报阻塞
项目周会上,每个模块负责人汇报的是"完成百分比":配置组说"完成 60%",接口组说"完成 45%"。但没有人汇报"我当前正在等什么、等谁、等到什么时候触发升级"。
结果是:前置延期连续三周没有被暴露,直到第 8 周客户 IT 追问进度,才发现网络策略审批卡在客户采购流程里已经 20 天。进度百分比是一种"看起来在推进"的假象,它掩盖了阻塞。

三、常见误区:为什么你的后置任务总是管不住
1. 误区一:把"先后顺序"当成"任务依赖"
很多团队的排期表里,任务 A 排在任务 B 前面,就被默认成"B 依赖 A"。但先后顺序只是时间排列,依赖关系是逻辑约束。只有"B 的启动或完成必须以 A 的某个具体输出为前提",才叫依赖。
把顺序当依赖的后果是:明明可以并行的任务被串行化,项目周期被无谓拉长;同时真正强依赖的任务又因为混在大量伪依赖里,没有被重点保护。
2. 误区二:把"口头约定"当成"协同机制"
"接口组下周把环境给我",这句话在项目群里的保质期通常不超过 48 小时。口头约定缺少三样东西:响应时限、交付标准、超期后果。没有这三样,任何跨团队承诺都只是情绪表态。
3. 误区三:责任到人就等于责任落地
我在多个项目里见过同一张表:任务名、责任人、计划完成日期。看起来很规范,但缺了最关键的一列,这个人有没有权限调动资源或向上升级。
后置任务卡住时,责任人如果没有升级权限,他能做的只有"继续等"或"在群里刷屏"。这两种动作都不解决问题,只会消耗团队信任。
4. 误区四:工具配置越细越好
有团队把依赖关系配到了三级任务颗粒度,结果依赖图维护成本比项目本身还高,三个月后整个依赖模块被弃用。依赖管理的颗粒度,应该跟着"可交付物"走,而不是跟着"任务动作"走。

四、专业判断逻辑:后置任务落地的四个核心原则
1. 原则一:先定义触发条件,再谈排期
排期回答"什么时候做",触发条件回答"凭什么开始"。我的经验是:任何一个后置任务,如果没有明确的触发条件,就不应该进入正式排期。因为它的起始时间是不可信的,排出来的日期只是数字游戏。
触发条件必须满足三个标准:可验证(有明确证据)、可追溯(谁确认的)、有时限(什么时候必须确认完)。
2. 原则二:依赖必须显性化,且区分强制与选择
强制依赖是物理约束,比如"接口联调必须在环境就绪之后";选择依赖是管理偏好,比如"我们习惯先做财务再做到采购"。强制依赖不可压缩,选择依赖可以重排。把两者混在一起,团队就会把可调的任务当成不可调的借口。
3. 原则三:责任到人要配协同契约
协同契约至少包含四项:前置责任人、后置责任人、接口人(真正能拍板的人)、响应时限。这四项缺任何一项,后置任务的责任链条都是断的。
4. 原则四:升级机制必须提前设计,而不是事后启用
升级不是"出事了找人拍板",而是提前约定"什么条件下、由谁、在多长时间内升级到哪一级"。没有提前设计的升级机制,现场只会变成互相甩锅。

五、落地六步法:实施团队怎么把后置任务管起来
1. 第一步:拆到可交付物
把"做配置"改写成"完成财务模块 12 个核心科目的映射表并经客户财务确认"。区别在于:前者是动作,后者是交付物加验收标准。只有可交付物才能被验收,只有被验收才能触发后置任务。
2. 第二步:画依赖矩阵
依赖矩阵是一个二维表:行是前置任务,列是后置任务,交叉格填写依赖类型、强度、接口人。它比甘特图更适合暴露跨团队依赖,因为甘特图容易让依赖"藏在箭头上",而矩阵会把每一对关系单独列出来。

3. 第三步:定义触发条件
把"前置完成后"替换成具体证据,例如:
- 前置交付物验收通过(有签字或系统状态变更)。
- 客户数据齐备且通过格式校验(校验脚本跑通)。
- 测试环境开通且连通性测试通过(有测试记录)。
- 接口联调成功(有联调日志和双方确认)。
- 审批流结束(审批系统状态为已通过)。
触发条件越具体,后置任务的启动就越不依赖人的记忆和情绪。
4. 第四步:明确协同契约
用 RACI 或简化表把角色钉死。一个够用的后置任务卡至少包含:前置交付物、触发条件、后置任务、前置责任人、后置责任人、接口人、验收标准、超期升级路径。
5. 第五步:设置缓冲、预警与升级
缓冲不是加在总工期末尾的"保险天数",而是加在关键依赖前后的"提前量"。预警用红黄绿状态:绿色正常、黄色 T-3 预警、红色 T-1 阻塞并自动升级。
6. 第六步:工具固化与复盘
工具的价值在于把已经想清楚的规则自动化,而不是替你想规则。Jira、Project、飞书、钉钉这类工具都能配置任务依赖和提醒,但依赖识别、责任划分、变更同步仍然靠管理机制。工具能固化流程,不能替代治理。
六、工具选型中的取舍:什么情况下该上系统,什么情况下先别上
1. 后置任务依赖管理的工具能力对比
不同项目规模和复杂度,对工具的要求差别很大。下面这张对比表来自我在几个实施团队里的实际使用观察,供选型参考。
| 场景特征 | 推荐做法 | 原因 |
|---|---|---|
| 5 人以下小团队、单一模块 | 在线表格 + 每周一次依赖检查 | 依赖关系少,人工维护成本低于系统配置成本 |
| 跨 3 个以上部门、有明确验收节点 | 支持依赖配置的项目管理平台 | 需要自动提醒、状态联动和审计痕迹 |
| 中大型企业、100 人以上组织 | 支持私有化部署、能承接复杂依赖与审批流的平台 | 数据合规、权限控制和跨团队协作要求高 |
| 从既有工具迁移过来 | 优先考虑支持平滑迁移的平台 | 迁移成本主要来自历史数据和流程重建,不是界面 |
2. 以 PingCode 为例:中大型实施团队的依赖治理落点
在中大型实施项目里,我实际见过 PingCode 被用于承接任务依赖和交付流程。它的定位主要服务中大型企业及 100 人以上组织,对后置任务管理来说,比较关键的几点是:
- 任务依赖可显性化:把前置、后置关系配置在任务层级,避免依赖只存在于文档或口头。
- 支持私有化部署:对数据敏感的中大型企业客户,实施项目数据通常不允许外流。
- 支持 Jira 平滑迁移:很多实施团队原本用 Jira,迁移时最怕流程重建,平滑迁移能显著降低切换成本,这也是国产替代场景里比较实际的一个加分项。
需要说明的是:工具只解决"让规则可见、可追踪、可提醒",不解决"规则本身设计得好不好"。我在项目里见过用得很规范的工具实例,也见过配了依赖但没人维护、最后弃用的案例。差别不在工具,在于团队是否真的把触发条件和升级机制想清楚了。
3. 一个具体动作:把后置任务卡落地到系统里的最小配置
如果要在项目管理平台里落地后置任务卡,最小配置可以参照下面的字段结构(以任务描述模板为例):
任务名:采购模块配置(后置任务)
前置交付物:供应商主数据(经客户采购确认)
触发条件:主数据导入成功且校验通过(校验脚本输出 0 错误)
前置责任人:客户采购接口人 / 我方数据组
后置责任人:采购模块配置工程师
接口人:项目经理(有权升级)
验收标准:12 个核心配置项通过内部评审
超期升级:T-3 黄色预警通知接口人;T-1 红色预警并提交项目例会
这套字段看起来简单,但它把"等什么、谁来等、等到什么程度升级"全部写清楚了。后置任务卡的真正价值,是把隐性等待变成显性契约。

七、案例解析:某 SaaS 实施项目的后置任务改造
1. 背景与问题
这是一个 SaaS 企业的中大型客户实施项目,链条是:客户数据提供 → A 模块配置 → B 模块接口 → C 模块上线。项目初期就发现了典型问题:依赖靠口头同步、前置延期未升级、后置任务大量空转、周会只报进度不报阻塞。
2. 改造动作
我们做了四件事,都是可以在两周内落地的:
- 建立后置任务卡:每个后置任务必须有触发条件和验收标准,没有的不能进入排期。
- 画出依赖矩阵:把四条主链的依赖关系逐一核对,剔除伪依赖(原本认为必须串行的任务,有约 30% 可以并行)。
- 设置每日阻塞看板:每张卡上的阻塞状态必须每日更新,红色状态自动进入项目经理待办。
- 建立超期升级机制:T-3 预警接口人,T-1 升级到项目例会,连续两次 T-1 升级到项目决策层。
3. 结果与复盘

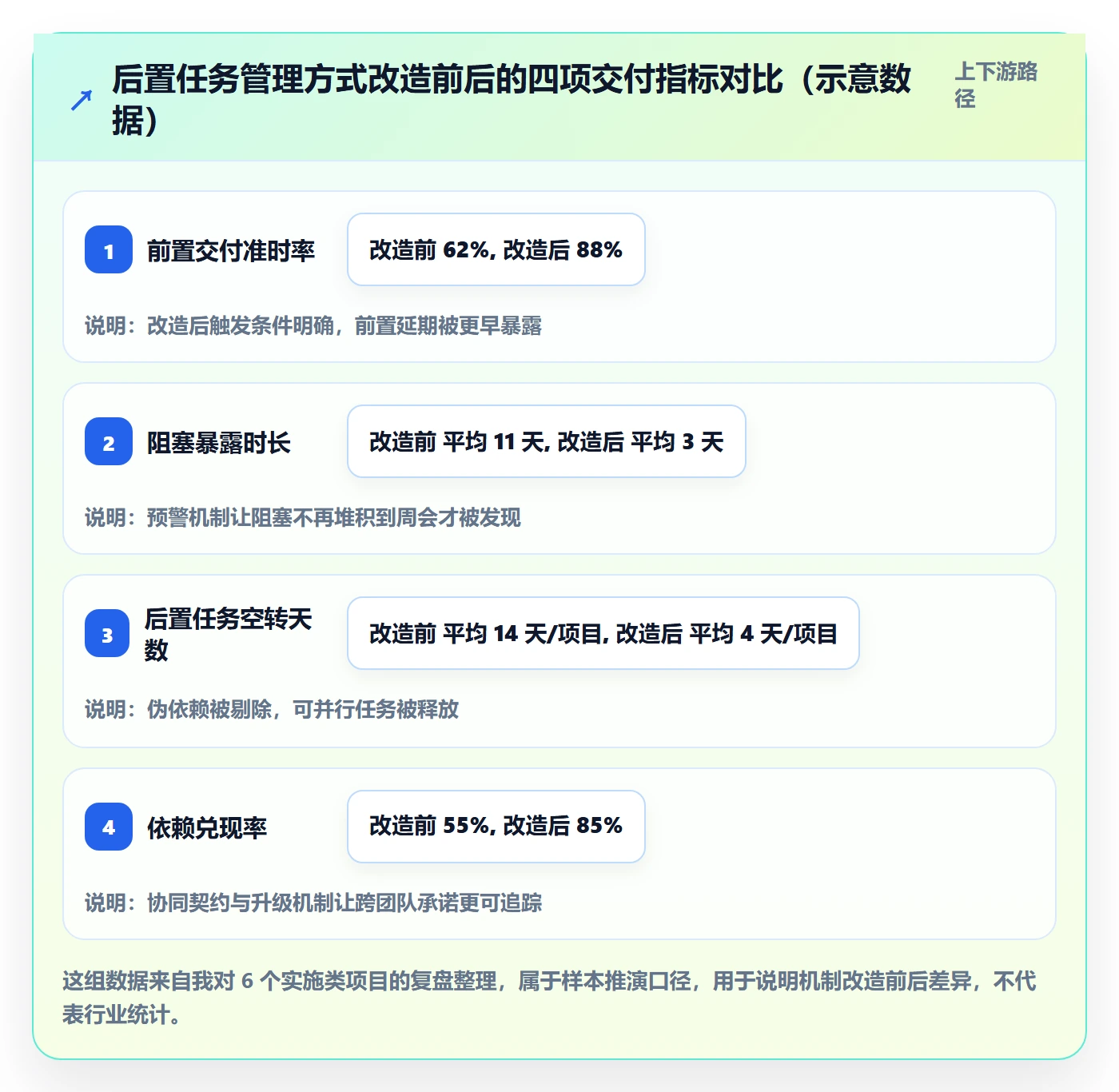

用前述示意数据看,改造后前置交付准时率、阻塞暴露时长、后置任务空转天数、依赖兑现率都有明显改善。但我在复盘里更想强调的是:真正起作用的不是工具,而是"触发条件 + 升级机制"这两条规则。其余动作都是在为它们服务。
同时也要诚实地说一个代价:后置任务卡的维护确实增加了项目经理的工作量,平均每周多出 2-3 小时用于更新阻塞状态。这个投入只有在跨团队依赖足够复杂时才划算,简单项目上反而会变成负担。


八、常见坑与规避:实施团队最容易踩的六个雷区
1. 伪依赖与伪并行
不是所有任务都要串行,也不是所有任务都能并行。判断标准只有一条:后置任务是否真的需要前置的某个具体输出。需要就是依赖,不需要就是并行。
2. 只排时间,不管交付物
没有验收标准的"完成"会制造新的风险:后置团队以为前置做完了,前置团队以为自己交付了,结果一对接发现标准完全不一致。交付物定义不一致,是后置任务返工的头号原因。
3. 责任人虚设
只有名字、没有响应时限和升级权限的责任人,等于没有责任人。协同契约的关键是:让每个名字背后对应一个可执行的义务。
4. 升级机制失效
问题只在项目群里刷屏,没有人拍板,是升级机制失效的典型表现。升级机制必须提前设计好"什么条件下、由谁、升级到哪一级",而不是出事了再临时找人。
5. 工具配置过细
依赖颗粒度跟着"可交付物"走,而不是跟着"任务动作"走。配置过细会导致维护成本超过收益,最终整个依赖模块被弃用。
6. 变更不同步
需求、范围、排期变了,依赖关系没更新,这是项目后期依赖管理失效最常见的原因。变更评审时,必须同步评审依赖关系是否变化。

九、可直接套用的模板与检查清单
1. 后置任务卡模板
| 字段 | 填写要求 | 示例 |
|---|---|---|
| 前置交付物 | 可验收的具体产出 | 供应商主数据经客户采购确认 |
| 触发条件 | 可验证、可追溯、有时限 | 主数据导入成功且校验通过 |
| 后置任务 | 动作 + 验收标准 | 采购模块配置并通过内部评审 |
| 前置责任人 | 有交付义务的人 | 客户采购接口人 |
| 后置责任人 | 有启动义务的人 | 采购模块配置工程师 |
| 接口人 | 有升级权限的人 | 项目经理 |
| 超期升级 | T-3 预警、T-1 升级 | T-3 通知接口人,T-1 进项目例会 |
2. 依赖矩阵字段
- 任务编号
- 前置任务
- 后置任务
- 依赖类型(强制 / 选择)
- 依赖强度(强 / 弱)
- 接口人
- 当前状态(绿 / 黄 / 红)
- 风险等级
3. 项目周会依赖检查 10 问
- 本周有哪些后置任务因为前置未完成而没有启动?
- 这些前置任务的触发条件是什么?是否已经满足?
- 哪个前置交付物本周到期但没有交付?
- 对应的前置责任人是谁?是否已经确认?
- 接口人是否知悉并确认?
- 有多少后置任务处于黄色或红色状态?
- 有没有超过 T-1 仍未升级的阻塞?
- 本周是否有依赖关系因为变更需要调整?
- 上周的升级事项是否有结论?
- 本周需要新增或关闭哪些后置任务卡?
4. 依赖兑现率复盘指标
我建议用"依赖兑现率"作为核心复盘指标,口径是:按时满足触发条件的后置任务数 / 应满足触发条件的后置任务总数。这个指标比"任务完成率"更能反映依赖治理的实际效果,因为它直接衡量的是承诺兑现情况。

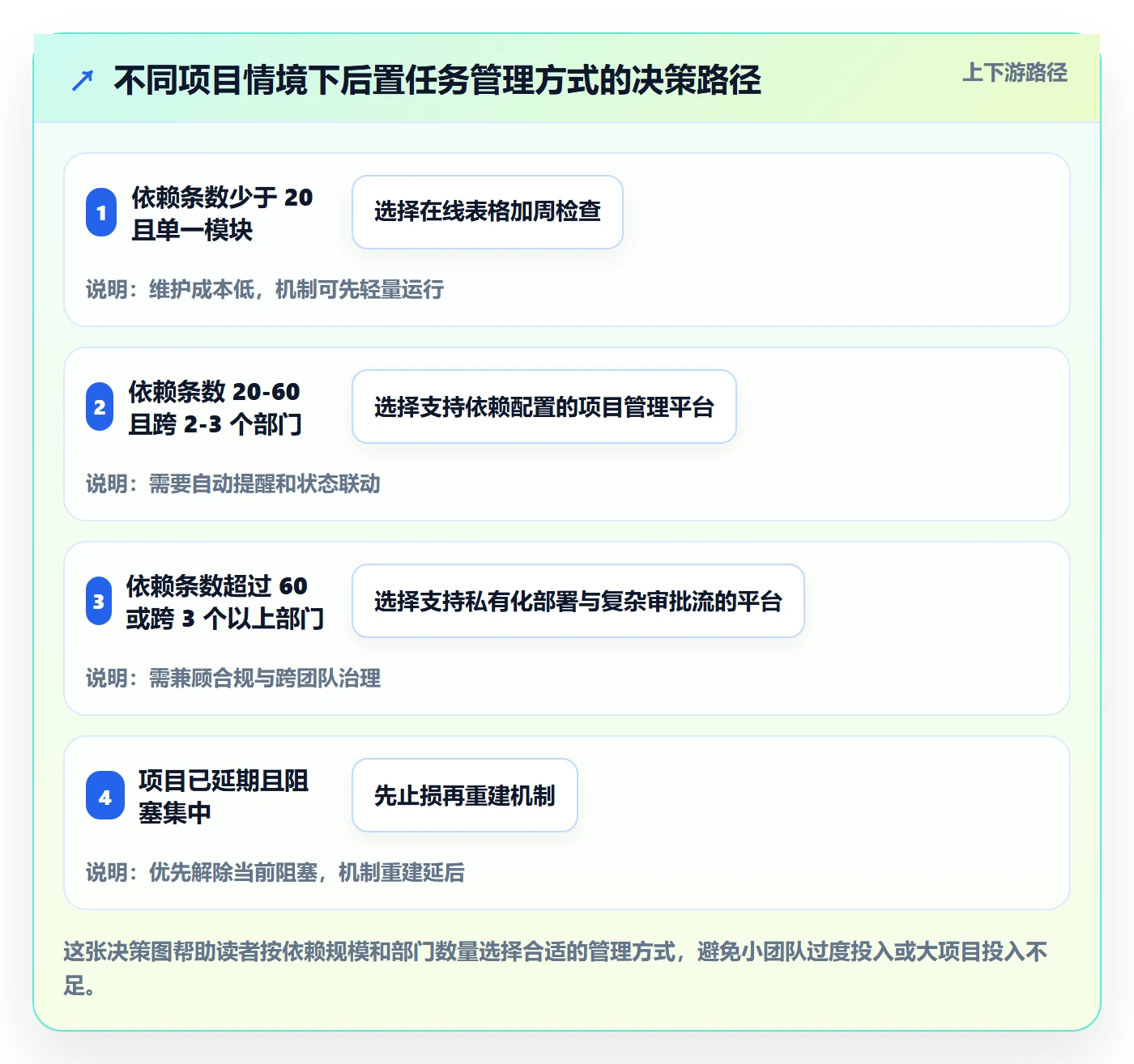

十、不同情况下的行动建议与取舍
1. 小团队、单一模块:先人工,后工具
如果依赖关系少于 20 条,用在线表格加每周一次依赖检查就够了。这个阶段上系统,配置成本往往大于收益。先把触发条件和协同契约想清楚,再考虑工具固化。
2. 跨部门、多系统:优先上依赖管理能力
跨 3 个以上部门、涉及多系统联调时,依赖数量会快速上升,人工维护很快失控。这时应该优先选择支持任务依赖配置、自动提醒和状态联动的项目管理平台。
3. 中大型企业、数据敏感:优先私有化部署与迁移成本
对于中大型企业及 100 人以上组织,数据合规和权限控制是硬约束,私有化部署能力应该被列为选型前置条件。同时要考虑从既有工具迁移的成本,支持平滑迁移的平台能显著降低切换风险。
4. 项目已经延期:先止损,再重建机制
如果项目已经延期,不要急着上一整套机制,那只会增加负担。先做三件事:列出当前所有阻塞项、明确每个阻塞的接口人和升级路径、把本周就能解除的阻塞先解掉。机制重建放在项目回到正轨之后。

5. 取舍的核心:机制投入要与项目风险匹配
最后说一个我反复强调的判断:后置任务管理不是越重越好,而是与项目风险匹配。风险越集中在跨团队依赖上,机制投入越值得;风险主要在技术实现上,依赖治理的优先级就应该往后放。
十一、总结:从催办到机制,后置任务落地的关键动作
回到开头那个延期 47 天的项目。如果让我重新做一遍,我不会先去改排期表,我会先做三件事:把每个后置任务的触发条件写清楚、把每个依赖的接口人钉死、把升级路径提前约定好。这三件事的投入不到一周,但能避免后面 40 多天的空转。
后置任务落地 = 接口治理 + 触发机制 + 升级闭环。它的核心不是管住人,而是管住承诺:谁在什么时候、以什么标准、交付什么给谁。工具的职责是让这些承诺可见、可追踪、可提醒;管理者的职责是把承诺设计清楚。
下一步你可以这样做:先挑一个正在进行的项目,把它的后置任务全部列出来,逐条检查是否满足"有触发条件、有接口人、有升级路径"这三项。不满足的,先补齐再往下推。这一步做完,你大概就能判断自己的团队到底卡在哪个环节,也就知道该不该上系统、该上什么级别的系统了。
常见问题解答(FAQ)
1. 后置任务和普通的“后续任务”到底有什么区别?我怎么判断这条依赖是真的还是我自己想多了?
我在带一个 SaaS 实施项目时,把任务按时间顺序在排期表上排了长长一串,结果被老板问“哪些是真依赖、哪些只是你排的先后顺序”,我当场答不上来。后来才发现这个前提搞不清,后面的触发条件、预警、升级机制全都是空中楼阁。
判断标准就一条:前置任务是否交付了一个可验证的具体输入。真依赖必须能说清前置交付的是哪个物、哪个状态或哪个授权,并且这个输入是后置任务开工的必要条件;如果前置不做我也能推进,那只是排序不是依赖。
实操分三步:第一,逐个问后置负责人“前置不给,你能不能开工”,答能的就是伪依赖,答不能的让他说出卡在哪一个具体输入上;第二,把这个输入写成可验收条目,比如“客户基础数据模板已回填并通过校验”“测试环境账号已开通且可登录”“接口联调报告双方已签字”;
第三,给每条依赖打类型标签(强制/选择、内部/外部、跨团队/跨系统),外部与跨团队依赖默认按最高风险处理,必须配接口人和升级路径。实践中我通常会把排期表上两三成的连线砍掉,只保留能写出触发条件的那些,依赖图才维护得动。
2. 前置任务延期,后置的人只能干等,最后复盘还被记一笔,作为后置负责人我该在什么时候做什么动作?
我自己就当过那个后置模块的负责人,前置那边数据迟迟不给,周会上我只能说“在等”,结果项目延期复盘时责任还是落到了我头上。我现在特别想知道,后置方有没有一套标准动作,能让我既不空转,又不背这个锅。
核心思路是把“被动等待”变成“有记录的等待”加“有替代方案的等待”。具体四点:一,任务分派时就把触发条件写进后置任务卡,前置交付物、验收标准、最晚到位时间、超期后的替代动作四项缺一不可;
二,在前置约定到期前 T-3 和 T-1 各做一次书面确认,让前置责任人回复状态,而不是在群里发一句“进度怎么样了”;三,前置明确要延期时,当天就把影响写清:后置预计顺延几天、是否冲击里程碑、有没有可并行推进的准备工作(先做配置模板、先跑通测试用例);
四,超过约定阈值(常见口径是延期 2 个工作日或落在关键路径上)就按预设路径升级到项目决策人,周会上你汇报的是“已升级给谁、需要他拍什么板”,而不是“我还在等”。后置方交付的是风险暴露,不是延期责任,这句话在复盘会上要能站得住。
3. 依赖矩阵这种表我推过,两周就没人填了,是这东西本来就不实用,还是我用错了?
我在一个系统集成项目上做过一张挺完整的依赖矩阵,任务、前置、后置、接口人、状态、风险等级全都有,结果第二周开始就没人更新,连我自己都懒得碰。我现在怀疑是不是颗粒度设错了,想知道这种表到底怎么才能活下来。
这类表死掉通常不是方法没用,而是颗粒度太细加上更新责任不清。可用的做法是:只记录跨角色、跨团队、跨系统的依赖,同一负责人自己手底下的工作顺序不进去,这样一张表一般能控制在 20 到 40 行;每条依赖指定一个依赖 owner,通常就是前置方的接口人,由他负责更新状态,而不是项目经理一个人扛;
状态字段只留三档(未开始/进行中/已交付)再加一个预计到位日期,别让它变成第二份周报;更新节奏绑定已有的会议,周会前 30 分钟集中更新,每日站会只过被标红的那几条。如果某条依赖连续两周状态没变化,就当异常处理,要么拆细要么判定为伪依赖直接删掉。
工具层面在某项目管理工具或某项目管理平台里用任务关联、阻塞标记做最小化固化就够了,不要为了画一张漂亮的依赖全景图把每条子任务都连上线,那样维护成本一定超过收益。
4. 怎么证明后置任务的依赖管理真的起作用了?有没有能拿给老板看、经得起追问的数据?
我们团队做了一轮依赖管理改造,但我没法说清到底变好没有,老板问起来我只能说“感觉沟通顺畅了”,说完自己都心虚。我想知道该统计哪几个数、口径怎么定,才能既不注水又有说服力。
建议固定三个指标,口径在项目启动时定死,全程不改。第一,前置交付准时率=统计周期内按约定日期交付的前置交付物数量 ÷ 应交付总数,连续两个统计周期在 80% 以上才算稳定,低于 70% 说明排期本身不现实,要重估缓冲而不是催人。
第二,阻塞暴露时长=从后置任务实际被卡住,到这条阻塞被写进依赖表并被责任人确认之间的小时数,健康值一般在 1 个工作日以内,超过 2 天说明团队还在靠口头同步。第三,依赖空转天数=后置任务因依赖未满足而实际停滞的日历天总数,做改造前后对比,比如某实施项目从平均 6.5 天降到 2.1 天。
汇报时必须写清统计范围(覆盖几个项目、多少条依赖、哪个时间段)和数据来源(依赖表或某项目管理工具导出的状态变更记录),不要只甩一个百分比;如果用的是小样本或示例数据,一定要标注样本量,否则被追问一次就穿帮。
核心关键词
文章包含AI辅助创作:后置任务落地方案:实施团队开展任务依赖的落地方案案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/435875
读者评论
六步法里第一步和第三步确实最要命。我们项目就是没定义触发条件,配置组天天在等客户数据,其实一半配置项根本不依赖数据,白等了两个月。
伪依赖这个说法说到心坎上了。排期表上看是串行,实际好多任务能并行做,项目经理不敢拆,结果工期末尾全堆在一起,天天加班也救不回来。
周会只报百分比这个坑太真实了。完成60%听着在推进,背后其实卡在客户采购审批20天没人知道,等发现的时候黄花菜都凉了,预警机制必须提前。
协同契约那部分讲得很透。责任到人没用,关键是没有升级权限,后置负责人卡住了只能群里刷屏,刷屏换不来资源,只会消耗团队信任。
工具那节说得实在,依赖管理颗粒度跟着可交付物走,不是越细约好。见过把依赖配到三级任务的,维护成本比项目还高,三个月后模块直接弃用了。
