做过实施交付的人大概都有过这种经历:项目排期表拉了整整三屏,每个任务都有人认领,看起来分工明确。但到了第三周,客户突然打电话问"下周能不能先上库存模块",你打开排期表想看看影响范围,却发现自己根本说不清,改这个任务,到底会不会拖累上线日期?
更典型的是月度复盘。团队连续三个月延期,每次追原因,都说"某个环节等太久了"。但你追问"哪个环节是决定性瓶颈",没人答得上来。因为大家的注意力都分散在"哪些任务看起来最忙",而不是"哪些任务真正决定了项目最快什么时候能交付"。
我用关键路径法管过几十个B端实施项目,也见过太多团队把关键路径当成一次性的排期动作。真正拉开交付效率差距的,不是知不知道关键路径这个概念,而是能不能把任务依赖关系梳理清楚,并且让关键路径随着项目推进持续更新。这篇文章就写这套实操方法,包含我实际在用的模板字段、角色分工和判断逻辑。
一、先给结论:实施团队管关键路径,核心是三件事
如果你时间有限,只想知道关键路径法在实施团队怎么落地,答案可以压缩成三条。
第一,关键路径的价值不在"画出来",在于"算出来之后,团队知道该盯哪几个任务"。关键路径是一条任务链,链上任何一个任务延期一天,整个项目就延期一天。反过来说,不在这条链上的任务,就算多花两天,只要没超出它的机动时间,项目交付日期就不变。这个判断,能帮团队把有限的注意力集中到真正决定交付日期的节点上。
第二,任务依赖关系的准确度,直接决定关键路径可不可信。很多团队的依赖是"拍脑袋填"的,A任务后面接B任务,理由是"流程上一直这么做",而不是"B必须等A产出某个可交付物才能开始"。这种依赖一旦填错,算出来的关键路径就是假的,后面的排期调整全部白做。
第三,关键路径是动态的。项目推进过程中,某些非关键路径任务因为延期,浮动时间被吃光,就会变成新的关键路径。所以关键路径不是排期阶段画一次就锁死,而是每周跟着实际进展重算。

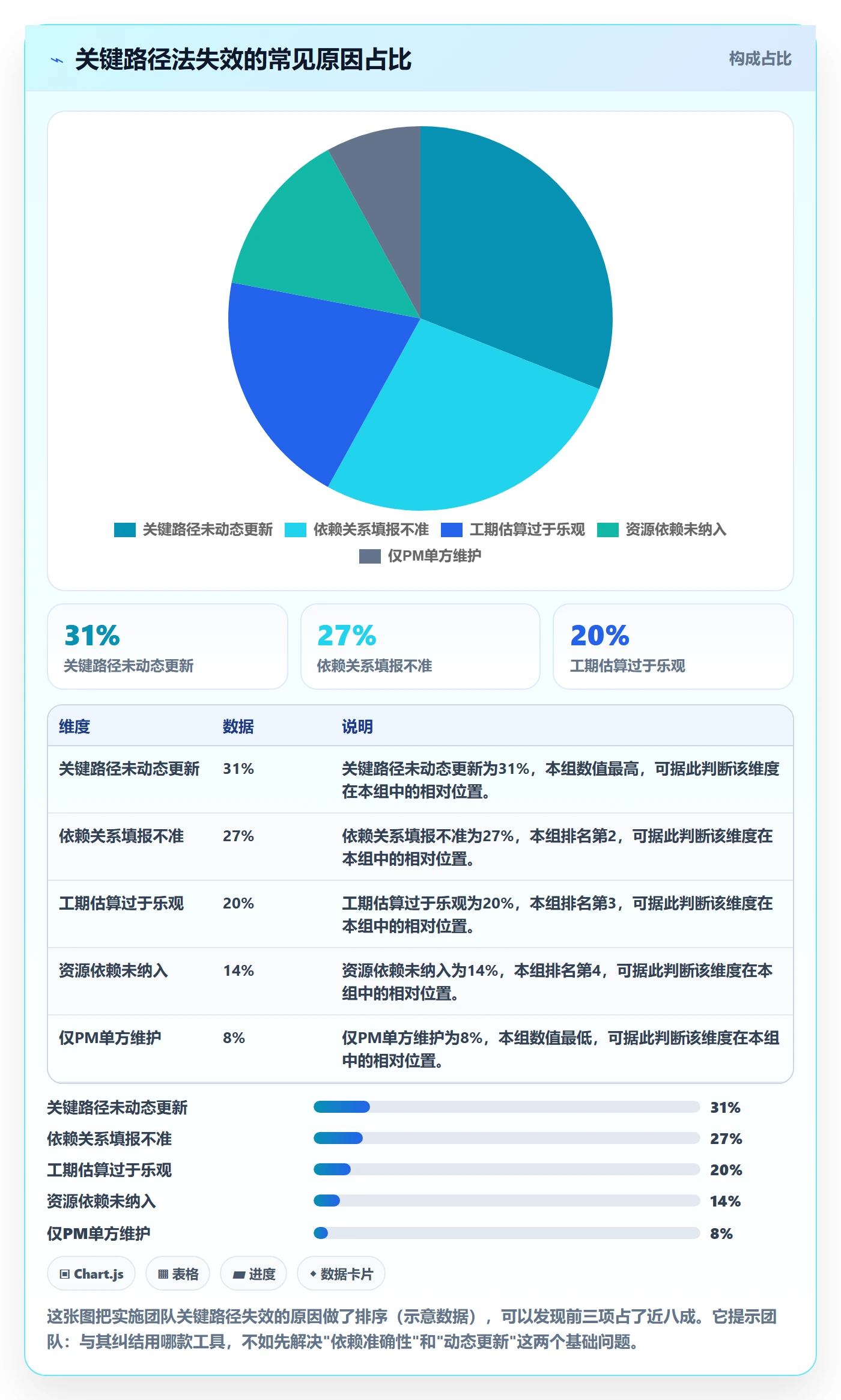

下面这张图,是我在多个实施项目里观察到的效率差异,可以说明"系统管关键路径"和"凭感觉排期"的差距在哪。

二、真实场景:实施团队为什么比普通项目更依赖关键路径

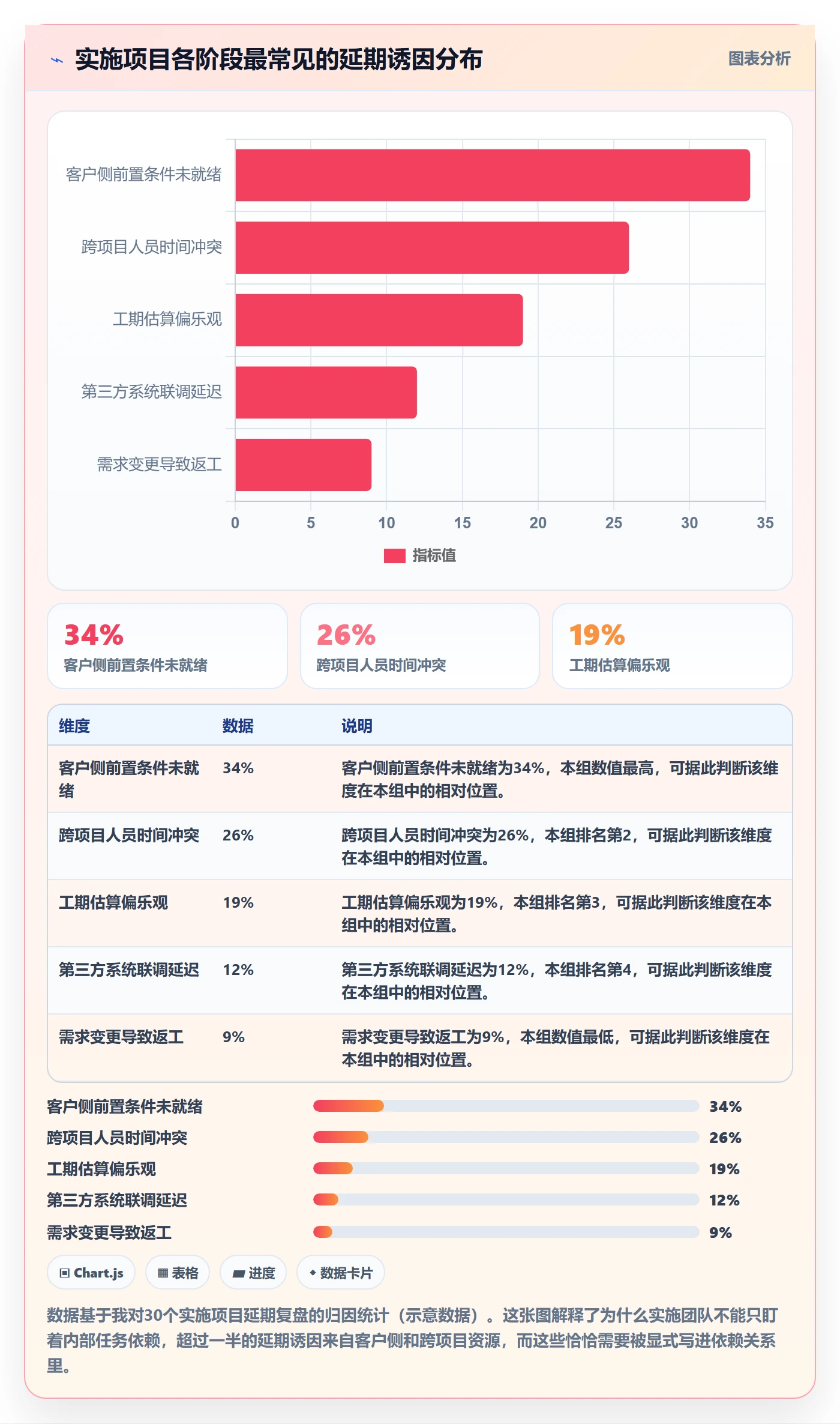

产品研发团队和纯内部项目,排期往往能靠迭代节奏和固定班底消化。实施团队不一样,有几个结构性的难处。
1. 多项目并行,人力是共享的
一个实施顾问同时跟两三个客户项目是常态。这时候,任务依赖不只是项目内部的先后顺序,还多了一层"同一个人在不同项目间的时间冲突"。你在这个项目里把某个任务排到周三,但这个人周三可能还卡在另一个客户的现场。这种跨项目的人员依赖,是实施团队最容易忽略、也最容易产生隐性延期的来源。
2. 依赖里有大量客户和第三方环节
实施项目链条上,很多关键节点的前置条件不在团队自己手里:客户提供的接口文档、客户IT部门开通的网络权限、第三方系统的联调时间。这些外部依赖一旦延后,会直接顶到关键路径上,但团队往往把它们当成"不可控因素"而放弃管理。
3. 工期估算普遍偏乐观
实施任务很多是"和客户一起确认""按客户环境调整"这类边界模糊的工作。估算时按顺利情况报,实际一做就超。当这种乐观估算落在关键路径上,整个项目工期就被系统性低估。
4. 排期表更新滞后,关键路径失真
很多团队的排期表是"里程碑时更新一次",中间靠口头同步。等到更新时,实际进展和表上已经差了两周,这时候再算关键路径,算出来的是两周前的项目,对当下的决策没有帮助。

三、常见误区:为什么你的关键路径算出来没用
我见过不少团队"学过"关键路径法,也在排期表里标了关键任务,但实际用下来没效果。问题通常出在几个认知误区上。
1. 把"最重要的任务"当成关键路径
关键路径的定义是"耗时最长的任务序列",不是"业务上最重要的任务"。一个任务再关键,如果它有充足的浮动时间,就不在当前的关键路径上。反过来,某些看起来平平无奇的配置、数据迁移、环境准备任务,因为耗时长且依赖链长,反而可能构成关键路径。混淆这两个概念,会导致团队把资源投在错误的地方。
2. 依赖关系只填"顺序依赖",忽略"资源依赖"
标准的依赖类型(完成-开始、开始-开始等)描述的是任务之间的逻辑先后。但实施团队更常见的约束是"同一个顾问不能同时做两个任务"。这种资源依赖如果不在排期时体现,算出来的关键路径就是在一个"人力无限"的假设下成立的,落地就会崩。
3. 所有任务都按最乐观工期算
关键路径法本身处理的是确定性工期,但实施任务的不确定性很高。如果全部按最乐观值填,关键路径会被系统性低估。正确做法是对高风险任务用三点估算(乐观、最可能、悲观),并且把不确定性纳入关键路径的判断。
4. 关键路径算一次就锁死
这是最普遍的问题。项目启动时算一次关键路径,之后就再没更新过。但实际进展中,非关键路径任务的延期会消耗浮动时间,把它们推向关键路径。不动态更新,团队盯着的就是一条已经过时的链条。
5. 把关键路径当成项目经理一个人的事
关键路径的输入来自每个执行者:依赖是否准确、工期是否合理、实际进展是否及时反馈。如果这些信息只有PM在维护,一线不参与,关键路径就成了PM的Excel游戏,和真实项目脱节。

四、专业判断逻辑:怎么判断一个任务该不该进关键路径
概念清楚了,真正难的是判断。这里给出我在项目里实际使用的一套判断逻辑。
1. 先判断依赖是否"真实且必要"
对每一条依赖,我会问三个问题:后置任务是否真的需要前置任务的产出?能否在不影响质量的前提下并行?如果前置任务延迟,后置任务是否有其他处理方式?只有三个问题的答案都指向"必须等",这条依赖才成立。很多团队填的依赖,经不起这三个问题。
2. 再判断工期估算的可信度
对每个任务,我会区分它是"已知流程"还是"探索性工作"。已知流程(如标准模块配置)可以直接给确定值;探索性工作(如客户特殊需求开发、复杂数据迁移)用三点估算,并且把悲观值纳入关键路径的敏感性分析。如果一个任务是关键路径上唯一的探索性任务,它往往就是整个项目最大的风险点。
3. 然后计算浮动时间,判断谁是真正的瓶颈
浮动时间等于最晚开始时间减最早开始时间。浮动时间为零的任务,构成关键路径。浮动时间小的任务,是"次关键"任务,需要重点关注;浮动时间富裕的任务,可以适当延后处理。这个排序,就是团队注意力的分配依据。
4. 最后用敏感性分析锁定高风险节点
关键路径上,不同任务的工期波动对总工期的影响不一样。我会对关键路径上的每个任务做一次"如果延期X天,总工期变化多少"的推演。波动影响最大的任务,就是排期里最需要提前准备、最需要预留缓冲的节点。

五、五步实操:从任务清单到可用的关键路径
下面这套五步法,是我在实施项目里反复使用的流程。每一步都给出具体动作和示例。
1. 第一步:拆解任务到"可交付"颗粒度
颗粒度太粗(如"完成系统部署"),无法判断依赖;太细(如"点击安装按钮"),管理成本超过收益。我的标准是:每个任务的产出是一个可验证的交付物,工期在半天到五天之间。比如"完成生产环境数据库部署并验证连接"就是一个合格的任务,而"搞环境"不合格。
2. 第二步:标注依赖关系,画出前导图
每个任务标注它的前置任务和后置任务,同时标注依赖类型。实施团队用的依赖类型主要是四种,我用实施场景举例说明。
| 依赖类型 | 含义 | 实施场景示例 |
|---|---|---|
| 完成-开始(FS) | 前置完成后,后置才能开始 | 基础数据导入完成后,才能开始业务模块验证 |
| 开始-开始(SS) | 前置开始后,后置才能开始 | 用户培训开始后,同期开始收集用户反馈 |
| 完成-完成(FF) | 后置必须等前置完成后才能完成 | 最终报告必须等所有验收项完成后才能定稿 |
| 开始-完成(SF) | 前置开始后,后置才能完成 | 新版流程上线后,旧流程才能正式停用 |
这一步的产出是一张任务依赖梳理表,核心字段包括:任务编号、任务名称、负责人、前置任务、依赖类型、工期、可交付物。
3. 第三步:估算工期,高不确定任务用三点估算
已知流程直接给确定值;探索性任务按(乐观+4×最可能+悲观)/6 计算期望值,同时记录悲观值用于风险分析。这一步的产出是每个任务的工期和不确定性区间。
4. 第四步:正推逆推,计算最早最晚时间
正推从项目起点开始,算每个任务的最早开始和最早完成时间;逆推从项目终点开始,算每个任务的最晚开始和最晚完成时间。两者的差就是浮动时间。这一步通常用工具计算,但PM必须理解计算逻辑,否则无法判断结果是否合理。
5. 第五步:识别关键路径,标记浮动时间为零的任务
把所有浮动时间为零的任务连起来,就是关键路径。如果存在多条浮动时间为零的链条,说明有多条关键路径,都要盯。这一步的产出是关键路径追踪表,它比依赖梳理表多两个字段:当前浮动时间、本周实际进展。

六、角色分工:关键路径不是项目经理一个人的事
这是我特别想强调的一点。关键路径的质量取决于输入质量,而输入来自每个角色。下面是我们团队的实际分工。
1. 项目经理:负责整体排期和关键路径追踪
PM负责维护依赖梳理表和追踪表,每周更新实际进展,重算关键路径,识别本周的瓶颈节点。PM还要在周会上用关键路径来组织讨论,而不是逐个任务过一遍。
2. 技术负责人:负责依赖确认和工期估算
技术负责人对依赖的真实性和工期的合理性负责。特别是涉及技术环节的任务,要明确判断"是否真的存在依赖"和"工期估算依据是什么"。这一步做扎实,关键路径才可信。
3. 实施顾问:负责反馈实际进展和偏差
顾问是离任务最近的人,需要及时反馈"任务实际完成到多少""是否遇到了预估外的障碍""预计还要多久"。反馈越及时,关键路径越接近真实。
4. 周会怎么开:用关键路径聚焦讨论
传统周会逐个过任务,效率低还容易跑偏。改成关键路径驱动的周会:先看关键路径上的任务进展,再看法动时间明显缩短的次关键任务,最后才看其他任务。这样讨论时间集中在真正影响交付的节点上。

七、模板与工具:拿来就能用的字段设计
工具选型之前,先把模板字段设计清楚。字段决定信息质量,工具只是承载。
1. 任务依赖梳理表
这张表在项目启动和重大变更时维护,建议字段如下。
| 字段 | 说明 | 填写建议 |
|---|---|---|
| 任务编号 | 唯一标识 | 按阶段编号,如T01、T02 |
| 任务名称 | 可交付级描述 | 以动词开头,带交付物 |
| 负责人 | 唯一责任人 | 只填一个主责人 |
| 前置任务 | 依赖的任务编号 | 多个用逗号分隔 |
| 依赖类型 | FS/SS/FF/SF | 必须经过必要性验证 |
| 工期 | 乐观值至悲观值 | 探索性任务注明三点估算 |
| 可交付物 | 可验证的产出 | 避免"完成XX"这类模糊表述 |
2. 关键路径追踪表
这张表每周更新,在依赖梳理表基础上增加以下字段。
| 字段 | 说明 | 更新频率 |
|---|---|---|
| 最早开始/完成 | 正推计算值 | 重大变更时重算 |
| 最晚开始/完成 | 逆推计算值 | 重大变更时重算 |
| 当前浮动时间 | 最晚减最早 | 每周 |
| 是否在关键路径 | 浮动时间是否为零 | 每周 |
| 本周实际进展 | 完成百分比或状态 | 每周 |
| 偏差说明 | 延期原因和应对 | 每周 |
3. 工具选择建议
不同规模和成熟度的团队,工具选择差别很大。这里给出几种典型情况。
- 单项目、小团队:Excel或在线表格足够,重点是把依赖字段和浮动时间字段设计好,配合自动计算列。
- 多项目并行、有资源共享:需要支持资源视图和跨项目依赖的工具,单纯的项目管理软件可能不够。
- 中大型企业、100人以上组织、需要私有化部署或国产替代:可以考虑PingCode这类平台。PingCode主要服务中大型企业及100人以上组织,支持私有化部署,同时支持Jira平滑迁移,是国产替代时的常见选择。它能把任务依赖、关键路径追踪和资源视图放在同一套系统里,避免多个表之间手工同步带来的信息滞后。
这里要提醒一点:工具不能解决依赖填错或工期拍脑袋的问题。先有方法,再选工具,否则只是把错误逻辑搬进了更贵的软件里。

八、进阶:压缩关键路径的四种策略及其取舍
找到关键路径只是第一步。要真正提升交付效率,需要压缩关键路径。这里有四种策略,每种都有适用条件和风险。
1. 赶工:增加资源缩短工期
适用条件是任务可以通过增加人手或延长工时真正加速,且增加资源不会带来协调成本爆炸。风险在于,很多实施任务(如客户确认、联调)无法靠加人加速,硬加反而增加沟通成本。赶工前一定要判断任务是不是"可加人"的类型。
2. 快速跟进:把原本串行的任务改为并行
适用条件是任务之间的依赖不是硬性依赖,只是流程习惯。风险是并行会带来返工风险,如果前置任务的产出会显著影响后置任务,强行并行可能得不偿失。快速跟进适合依赖较软的环节。
3. 调整依赖:改变任务逻辑关系
比如把某些验证工作从"全部完成后再验证"改为"分批验证",或者把某些配置从串行改为模板化批量处理。风险是可能降低质量把控强度,需要评估对交付质量的影响。
4. 缩小范围:把非核心内容移出当前版本
适用条件是客户能接受分期交付。风险是需要客户沟通,且可能影响客户满意度。这是最后手段,但在硬性截止日期前往往是唯一有效的方法。

九、具体案例:一个CRM实施项目的关键路径实战
讲完方法,用一个我实际主导过的CRM系统实施项目来说明怎么用。项目背景:中大型企业客户,涉及销售、服务、市场三个模块上线,实施周期原计划10周,团队5人。
1. 初始排期:识别出三条看似并行的链条
拆解后得到约60个任务。初步梳理依赖后,看起来有三条主要链条:数据迁移链、系统配置链、用户培训链。团队一开始认为三条链可以并行推进。
2. 第一次算关键路径:发现真实瓶颈
标注依赖后计算,发现数据迁移链实际上是最长的序列:客户提供历史数据 → 数据清洗 → 数据映射规则确认 → 数据导入测试 → 数据校验 → 正式迁移。这条链上任何一环延迟,都会直接顶到上线日期。而系统配置链和培训链都有一定的浮动时间。团队的注意力应该优先放在数据迁移链上。
3. 动态更新:非关键任务变成关键任务
项目推进到第四周,培训链因为客户培训教室排期问题延后三天,导致培训链的浮动时间被吃光,部分培训任务变成了关键任务。这时如果还按初始关键路径盯,就会漏掉这个新瓶颈。我们每周重算关键路径,及时发现了这个变化。
4. 压缩策略:针对数据迁移链做处理
数据迁移链上,"数据映射规则确认"依赖客户业务部门,属于外部依赖。我们采取了两个动作:一是把数据映射拆成销售、服务、市场三批,分批确认,减少单次等待时间(调整依赖);二是提前和客户约定确认窗口,把客户侧的响应时间纳入排期(明确外部依赖)。这两个动作把数据迁移链压缩了约五天。
5. 结果观察
项目最终在9.5周完成上线,比原计划略有提前。更重要的是,团队在过程中能清楚说出"现在哪条链是瓶颈""为什么这个任务不能延",沟通成本和决策效率都明显改善。
顺带说明工具层面的处理:这个项目我们用的是PingCode做任务和依赖管理。它支持把任务依赖、关键路径和资源视图整合在一起,每周重算关键路径时不需要手工同步多个表。同时它支持私有化部署,满足客户对数据安全的要求;对于之前用Jira的团队,也能做平滑迁移。这些能力在多个实施项目并行时,能显著降低排期维护的工作量。

十、不同情况下的行动建议与取舍
方法一样,但不同团队的起点不同。下面按典型情况给出建议。
1. 刚接触关键路径法的小团队
不要一上来就追求工具化。先用Excel把依赖梳理表和追踪表的字段建起来,选一个正在进行的项目试跑一遍。重点是验证"依赖是否真实""工期估算是否合理"这两个基础问题。跑通一个项目后再考虑扩展到多项目。
2. 多项目并行、资源共享的团队
核心痛点是跨项目的人员冲突。建议在依赖关系里显式标注资源依赖,并在排期时用资源视图检查冲突。工具上优先考虑能同时管项目进度和资源占用的平台,避免两套数据手工对齐。这个阶段,取舍在于:是花时间维护一套统一系统,还是继续用分散的表但承担信息滞后风险。中大型团队通常应该选前者。
3. 有私有化部署或国产替代需求的团队
如果所在组织要求数据私有化,或者正在从Jira迁移,建议优先评估支持这些能力的平台。PingCode这类面向中大型企业和100人以上组织的平台,在私有化部署和Jira迁移上有成熟方案,可以减少迁移过程中的排期断档风险。取舍在于:迁移有一次性成本,但长期数据统一和安全合规收益更大。
4. 项目经常被客户临时变更打乱的团队
重点不是把排期做得更精细,而是建立"变更影响评估"机制。每次客户提出变更,先用关键路径快速判断影响哪个节点、影响多少天,再决定是否接受、如何调整。这比事后救火有效得多。
5. 已经用关键路径但没有效果
回头检查三个问题:依赖是不是填得太随意?工期是不是全部乐观估算?关键路径是不是从来不更新?这三个问题解决一个,效果就能明显改善。不要急着换工具。

结语:关键路径是动态的,管理也是
回到开头那个场景。当一个团队能清楚说出"现在哪条链是瓶颈、哪些任务有浮动时间、改哪个任务会影响上线",排期就从一张表变成了一套决策工具。这是关键路径法在实施团队里真正的作用。
我最后想强调三点独特判断。第一,关键路径的准确性,八成取决于依赖关系的真实性和工期估算的合理性,工具只占两成。第二,实施团队的关键路径里,必须显式包含客户侧和第三方依赖,否则算出来的进度是假的。第三,关键路径要每周重算,因为浮动时间在被不断消耗,今天的非关键任务可能是明天的瓶颈。
下一步怎么做?如果你的团队还没系统用过,从正在推进的一个项目开始:用依赖梳理表把任务和依赖填清楚,用关键路径追踪表每周重算一次,连续跑四周,你会明显感受到排期讨论的变化。如果你已经在用但效果不好,先别换工具,回头检查依赖和工期这两个基础问题。如果你在评估工具,记住先方法后工具,把PingCode这类平台放在解决基础方法问题之后,才能发挥它的价值。
常见问题解答(FAQ)
1. 实施团队做关键路径分析,任务颗粒度拆到多细才合适?
我们团队之前排期就是拉个Excel,每个人把自己要做的事写上去,结果到了执行阶段发现有些任务根本没法并行,有些又互相卡着。我一直搞不清楚,到底任务要拆到多细才能准确找到关键路径,拆太细维护成本高,拆太粗又看不出依赖关系。
判断标准只有一个:拆到‘可独立交付并验收’的级别就停。具体来说,一个任务应该满足三个条件,有明确的完成标准、能分配给单一个人或角色、工期估算误差不超过正负一天。
比如‘客户环境部署’可以作为一个任务,但不要再往下拆成‘装数据库’‘配网络’‘导数据’,因为这三件事通常由同一个人连续完成,中间没有外部依赖,拆细了只会增加维护成本。反过来说,‘数据迁移’和‘接口联调’必须分开,因为它们可能由不同角色负责,而且接口联调依赖数据迁移完成。
实施团队一个中型项目(3到6个月周期)通常拆到40到80个任务比较合理,低于30个说明颗粒度太粗,超过120个就要考虑合并。
2. 关键路径算出来之后,执行过程中路径变了怎么办?
我们上个月刚用关键路径法排了一个客户上线项目,结果做到一半客户临时加了个需求,原来不在关键路径上的任务突然变成了瓶颈。我就很困惑,关键路径到底是一开始算好就不动了,还是要经常更新?如果天天变,那排期的意义在哪里?
关键路径必须动态管理,但不需要每天重算。实操做法是:设定固定的重算触发条件,满足任一条件就更新,关键路径上的任务实际完成时间偏差超过2天、有新任务插入或有任务被取消、某个非关键路径任务的浮动时间被消耗超过50%。日常跟踪用‘浮动时间余额’来判断,不需要每次重画网络图。
比如一个任务原本有5天浮动时间,现在只剩2天,说明它正在逼近关键路径,需要在周会上预警。建议实施团队每周更新一次关键路径,在周会前由项目经理完成,周会上只讨论两件事:关键路径上的任务是否有延期风险,以及浮动时间消耗最快的三个非关键任务。这样既能保持排期的指导作用,又不会陷入天天重算的泥潭。
3. 实施团队人手少、多项目并行,关键路径法还适用吗?
我们是一个5人的实施团队,同时推进3个客户项目,每个人手上都有好几个任务交叉着做。我看关键路径法都是讲单个项目的,像我们这种多项目抢同一个人的情况,算单个项目的关键路径好像没什么意义,因为一个人的时间被多个项目分走了。
多项目并行时,关键路径法仍然适用,但需要做一步额外操作:资源约束下的关键路径识别。具体做法是,先按单项目分别算出各自的关键路径,然后把所有项目中关键路径上的任务汇总到一张‘跨项目资源冲突表’里,按人员和时间段排查冲突。
如果同一个人在同一周被两个项目的关键路径任务同时占用,那这两条路径实际上互为约束,真正的瓶颈是这个人。这时候的决策依据是:优先保障对公司收入或客户满意度影响更大的项目,把另一个项目的关键路径任务适当后移,并重新计算后移后的路径变化。
5人团队同时做3个项目,建议最多只保留2个项目的关键路径处于‘活跃监控’状态,第三个项目要么排到后面,要么只做非关键路径上的准备工作。
4. 有没有适合小团队直接用的关键路径模板?Excel够不够?
我不想去学那些复杂的项目管理软件,团队也没有预算买企业版工具。我就想要一个简单的模板,能列出任务、依赖关系、工期,然后自动算出关键路径。想问问Excel到底能不能做到,还是必须上专业工具?
Excel完全可以做到,关键是表结构要对。建议建三张表:第一张是任务清单表,字段包括任务编号、任务名称、负责人、工期(天)、前置任务编号;第二张是计算表,用正推法算最早开始和最早完成,用逆推法算最晚开始和最晚完成,浮动时间等于最晚开始减最早开始,浮动时间为零的行就是关键路径;
第三张是追踪表,每周更新每个任务的实际完成百分比和剩余工期。Excel的公式用简单的加减和IF判断就够,不需要写宏。判断要不要换专业工具的标准是:任务数是否超过150个、是否需要多人同时编辑、是否需要自动生成甘特图。三个都不满足就用Excel,满足任意一个再考虑上某项目管理工具或某项目管理平台。
小团队最常见的错误不是工具不够好,而是任务清单本身没维护,工具再好也白搭。
核心关键词
文章包含AI辅助创作:关键路径实操方法:实施团队提升任务依赖效率的入门指南方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/435047
