去年我帮一个接近 200 人的研发中心做效能复盘时,看到一个很典型的数据:一个双周迭代里,真正因为"技术难题"导致延期的任务只占 11%,而因为"等待依赖"被卡住的任务占比高达 47%。更刺眼的是,这 47% 里超过六成,在任务看板上原本并没有任何显式依赖标记,也就是说,大家在计划阶段默认"这事不用写清楚,到时候喊一声就行",结果到了执行中段,前端在等接口、后端在等数据库变更、测试在等构建包,整条链路像被看不见的绳子互相拴住。
这正是"FF 最佳实践:研发团队任务依赖协同管理"这个话题真正值得聊的地方。FF 在这里我指的是 Feature Flag,也就是特性开关。很多团队以为上了 FF 就能解耦发布、解耦依赖,但我这些年看到的真实情况是:FF 解决的是"发布时点"的耦合,解决不了"任务执行"的耦合;它能让不合规的代码合进主干,却没法让一个还没写完的接口凭空出现。把 FF 当成依赖协同的万能药,是当前研发管理里最普遍的一类误判。
这篇文章不打算给你一份"常见问题 1、2、3"的清单,因为那种内容你随手就能搜到,而且大多停留在现象罗列。我想做的是先把结论摆出来,再拆开三种典型失败模式,最后给出不同团队规模、不同依赖强度下的取舍标准。全文基于我在多个中大型研发团队的一线观察,涉及数据的部分我会说明口径和样本范围。
一、先说核心结论:依赖协同不是"管依赖",是"管等待"
如果你只从这篇文章带走一句话,我希望是这句:任务依赖协同的本质,不是把依赖关系画得多漂亮,而是让"等待"这件事变得可见、可度量、可提前干预。大多数团队的依赖管理失败,不是因为工具不行,而是因为等待被隐藏了,依赖没登记、卡点没暴露、解除没确认,等到延期发生时,锅已经不知道甩给谁。

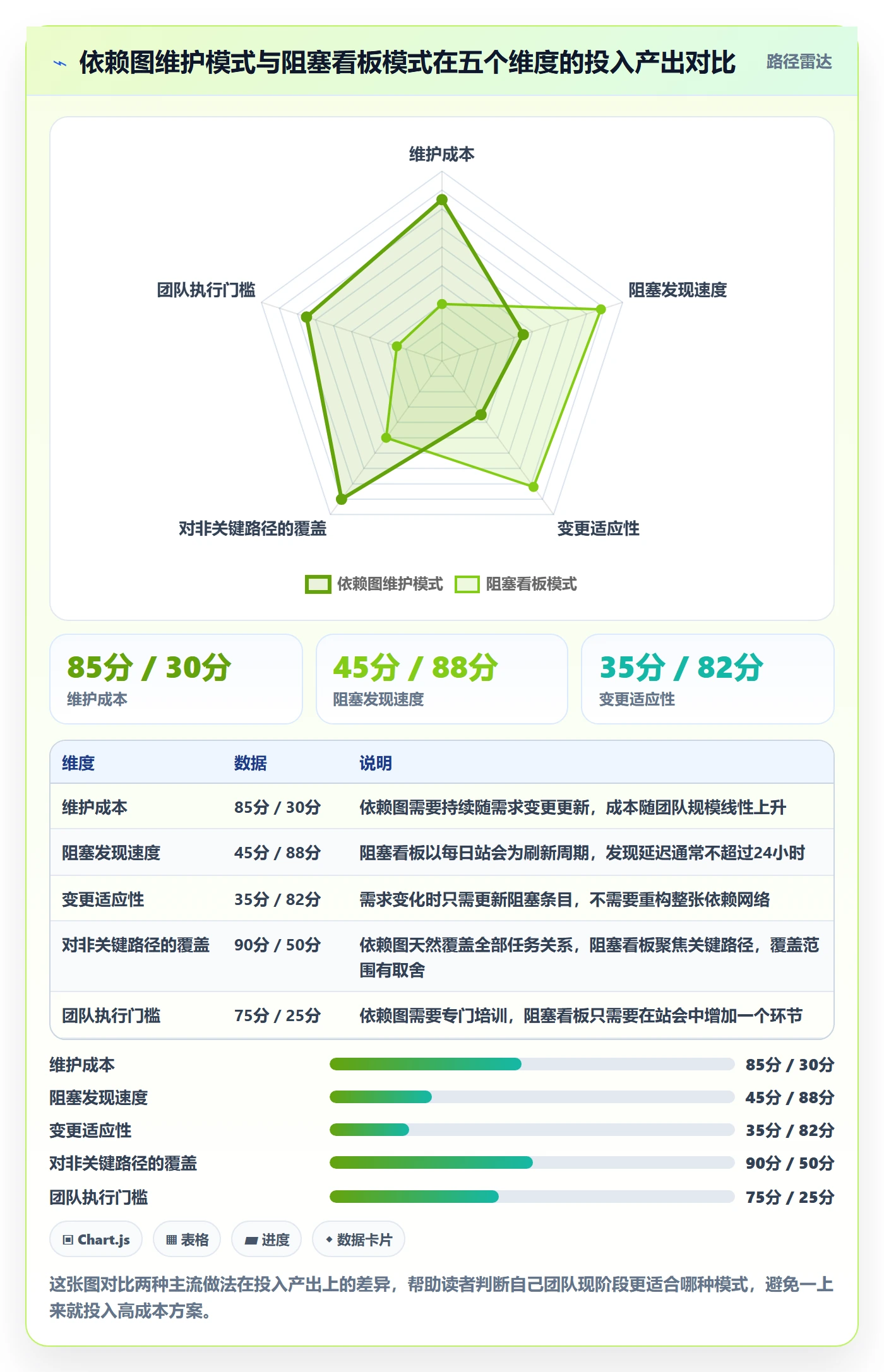

1. 依赖协同的三个层次
我把研发团队的依赖协同分成三个层次,越往上越难,但收益也越大。
- 第一层:可见。依赖关系被登记下来,谁等谁、等什么、什么时候需要,在任务系统里有据可查。
- 第二层:可度量。等待时长、阻塞次数、依赖解除及时率这些指标能被统计,团队能判断依赖协同是在变好还是变坏。
- 第三层:可预测。基于历史依赖数据,能在计划阶段就识别出高风险的依赖链,提前拆解或调整排期。
我见过的大多数团队卡在第一层。他们说"我们有依赖管理",实际上只存在两种形态:一是站会上口头同步"我这块要等 XX",二是某个人脑子里的隐性记忆。这两种都不算可见,因为它们无法沉淀、无法追溯、无法度量。

2. 为什么"依赖协同"比"依赖管理"更准确
我刻意用"协同"而不是"管理",因为管理暗示有一条自上而下的控制链,而依赖恰恰是跨团队、跨角色的横向关系。你没法用命令让前端不等后端,你只能让这个等待被看见、被排优先级、被协调。
协同的核心动作有三个:登记、同步、验收。登记让依赖有记录,同步让依赖有反馈,验收让依赖有闭环。这三个动作缺任何一个,依赖协同都会退化成"出了事再救火"。
3. FF 在这个框架里的正确定位
Feature Flag 是一个很有效的工程手段,但它属于"技术解耦层",不是"协同管理层"。它能让一个未完成的功能以关闭状态合入主干,避免分支长期漂移造成的集成依赖;但它无法替代依赖登记、同步和验收。你用一个开关让代码能合,但接口的联调、数据的准备、测试的验证,这些依赖一条都不会自己消失。
所以我在团队里反复强调:FF 是依赖协同的减压阀,不是替代品。用对了,它能显著降低"发布时点的强耦合";用错了,它会变成一层新的技术债,让依赖问题更隐蔽。
二、背景与真实场景:依赖问题为什么在近三年集中爆发
要理解今天的依赖困境,得先看研发组织形态的变化。我观察到一个明显的转折点:当团队规模从 30 人增长到 100 人以上,依赖问题的性质会发生根本改变。小团队靠沟通就能解决的依赖,在大团队会变成系统性风险。
1. 组织膨胀带来的依赖复杂度跃迁
我做过一个粗略的估算对比。在一个 30 人左右的团队里,成员之间的协作对数是 435;到 100 人,这个数字变成 4950;到 200 人,接近 2 万。协作对数不是线性增长,而是平方级增长,而人的沟通能力是线性的。这就是为什么很多团队在 30 人时运转良好,到 100 人时突然"到处都在等"。

2. 一个我亲历的迭代中段卡顿场景
具体讲讲我去年复盘的那个 200 人研发中心。那是一个典型的双周迭代,涉及三个业务团队和两个基础平台团队。计划会上,任务被分到每个人头上,看板上排得整整齐齐。到了第 5 天,测试团队报上来一批"阻塞",我们才开始挖。
挖出来的链路是这样的:A 团队的一个功能任务,依赖 B 团队的订单接口改字段;B 团队的接口改动,依赖 C 团队的数据库表结构变更;C 团队的变更,又要等 D 平台团队批一个权限申请。这条链上的每个人都以为"对方知道我在等",但没有一个人在系统里登记过。结果 A 团队在第 5 天停下来等 B,B 在第 6 天发现还要等 C,C 在第 8 天才意识到得先找 D 批权限,一条四环依赖链,硬是把一个原本 3 天的工作拖成了 9 天。
这就是"隐性依赖"的典型杀伤力:每个人都是理性的,每个人都在等,但没有人知道整条链有多长、要等多久。
3. 为什么工具上线常常没解决问题
那个研发中心其实两年前就上了一套任务管理系统,看板、任务、子任务都有。但依赖关系没有被当作一等公民来对待,它最多是任务描述里的一句"依赖 XX 接口",既不能触发提醒,也不能统计阻塞时长,更不能在计划阶段预警。
这里我要提一个我常用的对照参考。像 PingCode 这类面向中大型企业的项目管理平台,在处理依赖协同上有一套相对完整的机制:任务之间可以建立显式的"阻塞/被阻塞"关系,依赖链能在看板上可视化呈现,配合私有化部署和从 Jira 平滑迁移的能力,比较适合 100 人以上、依赖关系复杂的组织。但我必须说清楚:工具能提供的是机制载体,不是协同习惯。团队如果不在流程上强制登记依赖、定期同步、闭环验收,再好的工具也只会变成一个更精致的"任务清单"。
三、拆解三种典型依赖失败模式
与其罗列十几个常见问题,不如抽象出三种失败模式。这三种模式我几乎在每一个依赖混乱的团队里都能找到,而且它们往往同时存在,互相放大。
1. 隐性依赖:没人说,但所有人都被卡住
隐性依赖指依赖关系客观存在,但没有被任何机制登记。它的特征是:计划阶段看不出来,执行阶段突然爆发,爆发时没人能说清责任边界。我前面讲的四环依赖链就是典型。
隐性依赖高发的场景有三个:一是跨团队协作,因为团队间缺少统一的登记规范;二是非功能性依赖,比如环境、权限、数据准备,这类依赖常被当成"杂事"忽略;三是个人之间的口头承诺,比如"我下午给你",一旦这个人请假或优先级被插队,承诺就失效了,但依赖还挂在那里。
(1)隐性依赖的识别信号
- 站会上频繁出现"我在等 XX",但任务系统里对应任务没有阻塞标记。
- 延期原因复盘时,反复出现"沟通不畅""对方没及时反馈"这类模糊归因。
- 任务状态长时间停在"进行中",但实际没有产出,因为人在等。
- 同一个依赖被不同人在不同场合反复提起,说明它从未被正式登记。
2. 依赖过载:每个任务都在等别人,没人能独立推进

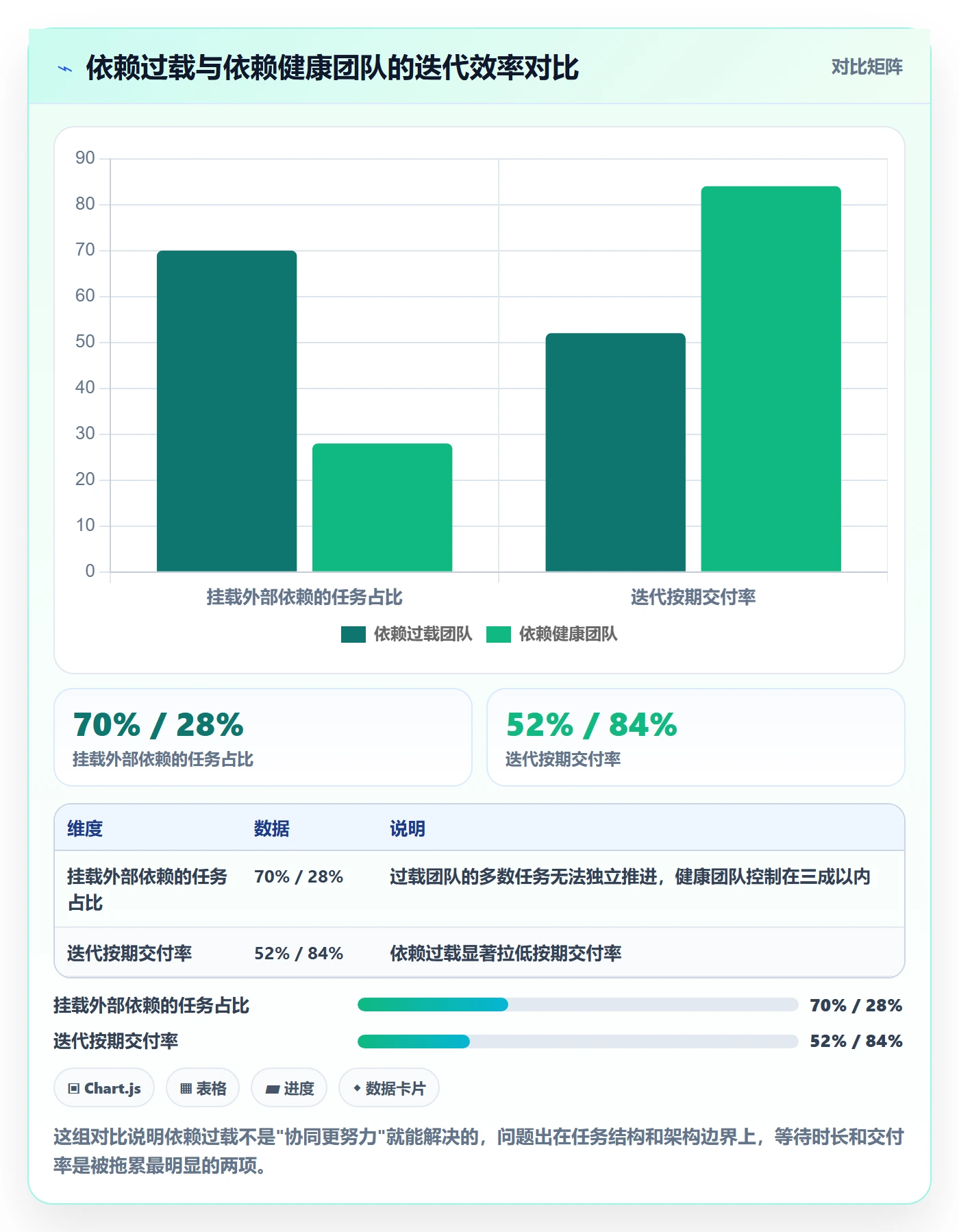

依赖过载是另一个极端。它不是依赖没被登记,而是依赖被登记得太多了,导致几乎没有任务能独立完成。这种模式下,团队看起来忙得不可开交,但整体吞吐量很低,因为每个人大部分时间都在协调和等待。
我见过一个团队,一个迭代里 70% 的任务挂着一个以上的外部依赖。这意味着大部分人的进度都捏在别人手里。一旦某个节点延误,整片任务的排期都要重算。依赖过载通常源于两种做法:一是任务拆分过细,把本来可以一个人独立完成的活拆成需要多人交接的碎片;二是架构耦合太紧,模块之间没有清晰边界,导致任何改动都要牵一发。

3. 依赖失真:计划里有依赖,执行中已失效却没人更新
依赖失真最隐蔽。它指的是依赖关系在系统里存在,但实际上已经解除或已经变化,而没有人更新。这会导致两种后果:一是有人被一个早已不存在的依赖挡住,白白等待;二是有真实的依赖已经产生,但系统里没有登记,因为大家觉得"旧的还没清呢"。
依赖失真往往出现在快速变化的迭代里。比如某个接口提前做好了,但下游任务还挂着"等待接口"的阻塞标记;或者依赖的优先级变了,上游已经不再优先处理,但下游还在按原计划等。时间一长,任务系统里的依赖数据就失去了可信度,团队也就不再相信它了。
(1)依赖失真的识别信号
- 任务系统里的阻塞标记与实际状态不符,团队开始"绕过系统"沟通。
- 依赖解除没有明确的确认动作,靠"应该好了吧"来判断。
- 依赖的负责人已经变更,但系统里还是旧负责人。
- 同一个依赖被反复延期,但没有人质疑它是否还成立。
| 失败模式 | 核心特征 | 主要成因 | 最直接的影响 |
|---|---|---|---|
| 隐性依赖 | 依赖存在但未登记 | 缺少登记规范,依赖被视为"杂事" | 计划外阻塞,责任不清 |
| 依赖过载 | 依赖登记过多,任务无法独立 | 拆分过细,架构耦合紧 | 整体吞吐低,协调开销高 |
| 依赖失真 | 依赖已变化但未更新 | 缺少解除确认与复盘机制 | 系统数据失信,团队绕过系统 |
四、专业判断逻辑:先诊断,再决定用什么手段
很多人一遇到依赖问题就想上工具、加流程,但我的判断逻辑是反过来的:先判断你处在哪种失败模式,再决定投入什么手段。用错药比不吃药更糟,因为它会让你以为问题解决了。
1. 判断依赖问题的三个提问
我通常用三个问题快速定位团队的依赖问题类型。
- 你的依赖大多在计划阶段还是执行阶段被发现?如果大多在执行阶段才冒出来,说明是隐性依赖问题。
- 一个迭代里,有多少任务能独立完成而不依赖他人?如果比例低于一半,说明是依赖过载问题。
- 任务系统里的阻塞标记,团队还信吗?如果团队普遍觉得"不准、不看",说明是依赖失真问题。
这三个问题不需要任何工具,一次团队访谈就能问出来。判断清楚之后,行动方向就清晰了:隐性依赖要补登记,过载要调结构,失真要建闭环。
2. 依赖的三种类型与处理优先级
在动手治理之前,还要先分清依赖的类型,因为不同类型处理方式完全不同。
- 强依赖:上游不完成,下游完全无法开始。比如接口未定义,联调无从谈起。这类依赖必须提前识别,最好在计划阶段就拆解。
- 弱依赖:上游不完成,下游可以部分推进。比如 UI 可以先按规范开发,等接口细节再对接。这类依赖适合用接口先行、Mock 数据来缓冲。
- 外部依赖:依赖不在自己团队控制范围内,比如第三方服务、平台审批、采购流程。这类依赖不可控性最高,必须提前量最大。

3. FF 能帮上什么,帮不上什么
落到 Feature Flag 上,我的判断边界是这样的。
FF 能帮上忙的场景:功能未完成但需要合入主干以避免分支漂移;功能已开发但需要灰度发布;功能需要按客户或环境开关;功能之间存在发布顺序耦合,需要解耦。这些场景下,FF 能有效降低"发布时点的强依赖"。
FF 帮不上忙的场景:接口未定义导致的联调依赖;数据准备、环境权限这类非代码依赖;跨团队排期依赖;需求本身未澄清导致的依赖。这些属于协同和规划层,开关解决不了。
我见过最典型的误用,是用 FF 来"假装"依赖不存在,把未完成的功能用开关关掉,然后就宣称这个迭代完成了。这在指标上好看,但技术债在累积,下游依赖并没有真正解除。
五、具体观察与案例:依赖数据长什么样
光讲道理容易空。我拿一个我跟踪了三个季度的 120 人研发团队的数据来说明。这个团队做的是企业级后端服务,跨三个业务线和两个平台组。数据来源是他们任务系统的导出记录加上我做的两轮团队访谈,口径是"被显式标记为阻塞的任务"。
1. 依赖治理前后的关键指标变化
他们在第一个季度末开始做依赖登记规范,第二季度引入依赖同步机制,第三季度建立依赖解除确认。三个季度的指标变化如下。

2. 依赖链长度与延期概率的关系

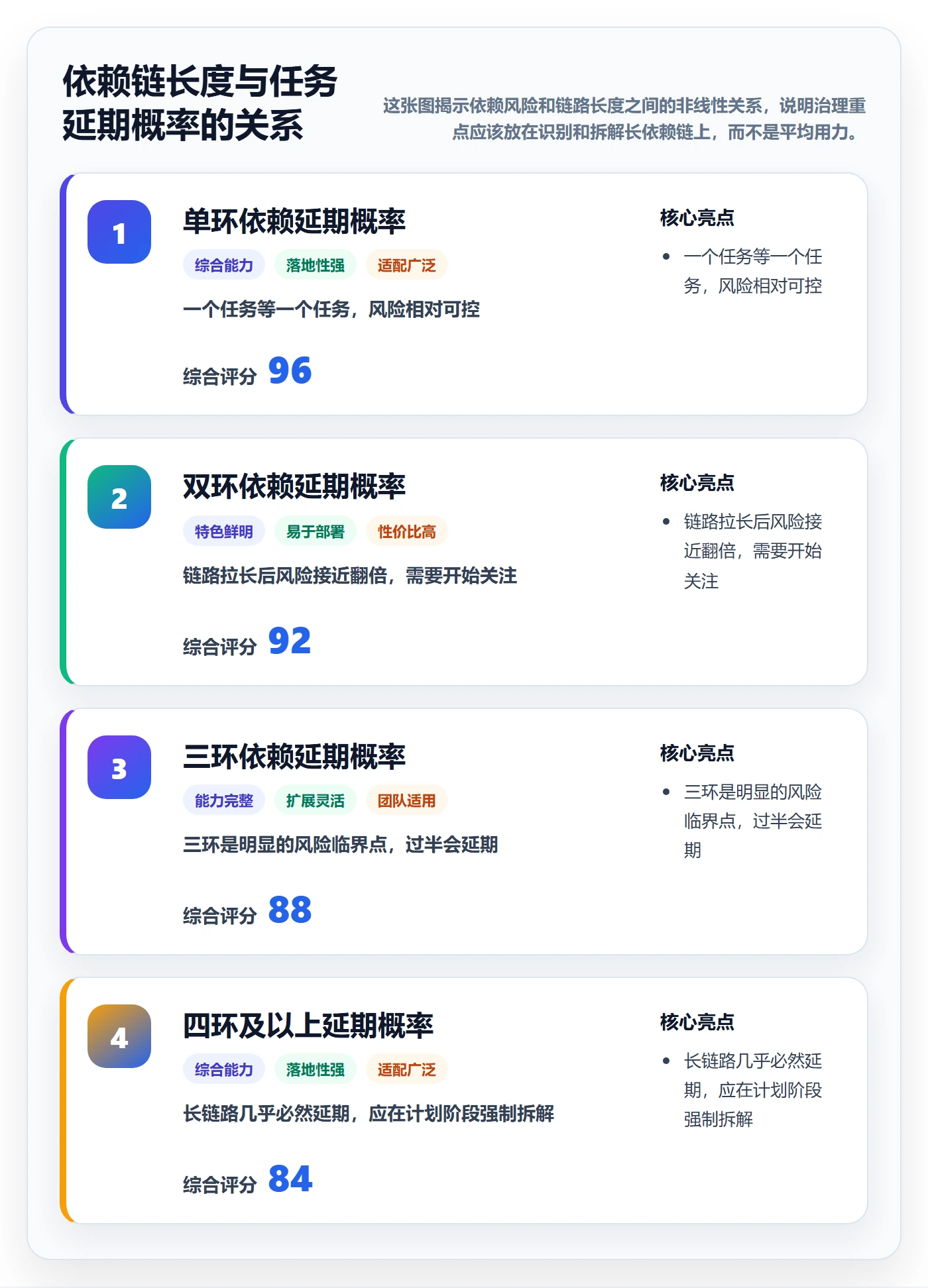

我还观察到一个很值得说的关系:依赖链越长,延期概率越高,而且不是线性关系。单环依赖(一个任务等一个任务)的延期概率约为 18%;双环依赖(A 等 B、B 等 C)跳到 34%;三环及以上,延期概率超过 55%。
这个观察直接改变了他们的计划方式:计划阶段会主动识别三环及以上的依赖链,并强制拆解或提前介入。拆解方式包括把链路中某一段改为并行、把强依赖通过接口先行转为弱依赖,或者把外部依赖提前到上一个迭代处理。

3. 工具在其中扮演的角色
这个团队在第二季度把任务系统做了升级。他们选择的是 PingCode,主要考虑是它面向中大型企业、支持私有化部署,而且能从 Jira 平滑迁移,他们原有的大量历史任务和依赖记录需要保留,迁移成本是选型时的关键约束。国产替代这个诉求在他们那里也很现实,毕竟数据和流程都要可控。
但我要强调的是,工具上线只是让机制有了载体。真正带来变化的是他们把依赖登记写进了任务完成定义(DoD):没有登记依赖的任务,不算计划完成;没有确认依赖解除的阻塞,不算完成闭环。这个规范比工具本身重要得多。
4. 反面案例:工具上线但机制没跟上的团队
同期的另一个团队也上了一套项目管理平台,功能类似,但半年过去,依赖问题基本没改善。我访谈时发现,他们的任务系统里依赖标记大多是空的,或者标记了也没人维护。
原因很简单:他们只做了工具部署,没有改流程,没有定规范,没有度量指标。团队仍然靠站会口头同步,系统里的依赖数据没人看、没人信。这再次印证了我的判断,依赖协同的瓶颈从来不是工具,而是习惯和机制。
六、不同情况下的行动建议
依赖协同没有放之四海而皆准的方案。我按团队规模和依赖特征分成几种情况,给出对应的行动建议。
1. 小团队(30 人以下)
小团队的依赖大多靠沟通就能解决,我一般不主张上重流程。但如果出现以下信号,就要开始做轻量登记:跨职能任务增多、出现反复的"我在等 XX"、迭代开始频繁延期。
- 动作一:在任务系统里建立最简依赖标记,只标强依赖,弱依赖不标。
- 动作二:站会固定用两分钟过一遍阻塞项,只讲"等谁、等什么、预计何时解除"。
- 动作三:不追求度量指标,先把"等待可见"这件事做起来。
小团队最忌讳的是照搬大团队的复杂流程,那会压垮协作效率。
2. 中型团队(30 到 100 人)
这个规模是依赖问题开始显性化的阶段。我的建议是从"登记 + 同步"入手,暂时不追求预测能力。
- 建立依赖登记规范:明确哪些依赖必须登记,登记到什么粒度,谁来维护。
- 引入依赖同步机制:可以是每日站会里的依赖环节,也可以是专门的依赖看板。
- 开始统计两个基础指标:依赖登记覆盖率、任务平均等待时长。
- 对三环及以上的依赖链做计划阶段预警。
这个阶段可以开始考虑用系统化的项目管理平台来承载依赖关系,因为口头同步的边际成本已经超过工具投入。选型时优先看依赖可视化能力和与现有流程的契合度,而不是功能数量。
3. 大型团队(100 人以上)
大型团队的依赖问题是系统性的,需要机制、工具、度量三管齐下。
- 机制层:把依赖登记写进 DoD,把依赖解除确认写进完成标准,让它成为硬约束。
- 工具层:选择支持显式依赖关系、依赖链可视化、能统计阻塞时长的平台。对于中大型企业和 100 人以上组织,PingCode 这类支持私有化部署、能从 Jira 平滑迁移的方案,在依赖治理场景里适配度较高。
- 度量层:建立依赖登记覆盖率、等待时长、解除及时率、长链条占比四项指标的定期回顾。
- 架构层:推动模块边界清晰化,从源头减少强依赖。这属于长期投入,但收益最大。
4. 跨团队依赖特别重的组织
如果你们是多业务线、多平台组的矩阵结构,我建议额外做一件事:建立跨团队的依赖协调例会,频率不用高,双周一次,专门用来对齐长链路依赖的排期和优先级。它的作用不是解决具体技术问题,而是把跨团队依赖的优先级冲突提前暴露出来。
这个例会最容易失败的地方是变成"汇报会"。我的经验是必须带着依赖看板开,只讨论需要跨团队决策的依赖项,其余一律线下解决。

七、不同情况下的取舍
最后聊聊取舍。依赖协同不是做得越细越好,很多时候你要在几个方向之间做选择。
1. 登记粒度:粗还是细
登记太粗,依赖关系模糊,起不到预警作用;登记太细,维护成本高,团队会抵触。我的建议是只登记强依赖和外部依赖,弱依赖不登记。强依赖和外部依赖才是真正的风险源,弱依赖大多能通过并行推进消化。
2. 同步频率:每日还是每周
每日同步能及时发现阻塞,但对团队是持续的时间开销;每周同步开销低,但阻塞可能积压。我的判断标准是迭代长度:双周迭代建议每日用两分钟过阻塞,月度迭代可以每周一次专项同步。
3. FF 的引入范围:广还是窄
FF 用得太少,发布耦合严重;用得太广,开关本身会变成技术债。我的建议是只对需要解耦发布时点、需要灰度、需要按客户开关的功能使用 FF,不要为了"看起来灵活"而滥用。每个开关都应该有清理计划。
| 取舍维度 | 倾向粗/少/低频 | 倾向细/多/高频 | 我的建议判断标准 |
|---|---|---|---|
| 依赖登记粒度 | 维护成本低,但预警弱 | 预警强,但团队抵触 | 只登记强依赖和外部依赖 |
| 依赖同步频率 | 开销小,但阻塞积压 | 及时,但占用时间 | 按迭代长度决定,双周迭代每日两分钟 |
| FF 引入范围 | 发布耦合重 | 开关变技术债 | 只用于发布解耦、灰度、客户开关 |
| 工具投入 | 省钱但难承载 | 成本高但机制完整 | 100人以上优先系统化平台 |
4. 工具投入:自建还是采购
我一般不建议自建依赖管理工具,因为它的维护成本和专业度要求都不低,而现成平台在依赖可视化、统计、迁移上已经相对成熟。对于 100 人以上的组织,采购一个支持私有化部署、能从现有系统平滑迁移的平台,通常比自建更划算。
5. 短期救火还是长期治本
如果迭代正在延期,先救火是对的,用依赖看板把最长的几条链调出来,集中资源解除。但救火不能成为常态。真正的解法在架构边界和协同习惯上,这是长期投入,需要管理层有耐心。
我常提醒团队,依赖治理的收益是滞后的,前一个季度投入,后一个季度才见效。如果只盯着当季指标,很容易半途而废。

八、常见问题快问快答
这一节我把团队最常问我的几个问题集中回答,力求简洁。
1. 跨团队依赖推不动怎么办?
先确认这个依赖是否被登记、是否有明确负责人和期望时间。很多"推不动"其实是"没人知道在等"。如果登记了还推不动,说明是优先级冲突,那就需要上升到一个有权做跨团队优先级决策的场合,比如前面说的依赖协调例会。不要指望靠个人关系反复催。
2. FF 能不能替代依赖管理?
不能。FF 解决的是发布时点的代码耦合,解决不了任务执行层的等待。把 FF 当成依赖管理的替代品,只会让依赖问题更隐蔽。
3. 小团队需要做依赖协同吗?
需要,但要用轻量方式。核心动作只有一个:让等待可见。哪怕只是站会上固定两分钟过阻塞,也比完全不做强。
4. 依赖登记会不会增加团队负担?
会,但前提是你登记得太细。只登记强依赖和外部依赖,负担是可控的,而收益是避免计划外阻塞。我的经验是,规范落地后团队普遍反馈"早知道早登记了"。
5. 依赖链多长就该预警?
我的观察是三环是个明显的临界点,三环及以上延期概率超过一半。所以我的建议是三环及以上强制在计划阶段做拆解或提前介入。
6. 依赖解除怎么算真正完成?
需要有明确的确认动作:下游确认依赖已满足,系统里对应的阻塞标记被解除。口头说"应该好了"不算完成,这是依赖失真最常见的来源。

九、结语:依赖协同的本质是让等待可见
回到开头那个 47% 的数据。那 47% 被依赖卡住的任务里,真正的技术难度并不高,高的是"协调成本"。而协调成本之所以高,是因为等待被隐藏了,没人登记、没人同步、没人确认。
我在这篇文章里没有给你一份"常见问题 1、2、3"的清单,而是拆了三种失败模式、给了判断逻辑和取舍标准。如果你只记住一件事,我希望是这句:依赖协同的本质,是让等待可见、可度量、可提前干预。
下一步怎么做?我建议你先做一次最小诊断,用三个问题问你的团队:依赖大多在计划阶段还是执行阶段被发现?多少任务能独立完成?系统里的阻塞标记团队还信吗?
诊断完,你会知道自己处在隐性依赖、依赖过载还是依赖失真哪一种模式里,然后选一个最小动作开始:可能是建立一条依赖登记规范,可能是加一个两分钟的阻塞环节,可能是清理一批失效的阻塞标记。别贪多,先让等待可见。
你团队现在最卡的是哪种依赖?是隐性、过载,还是失真?如果方便,把这个诊断结果和你们规模一起说出来,我们可以聊聊具体怎么动手。

常见问题解答(FAQ)
1. 任务依赖登记到什么粒度才算合适?
我们团队刚开始做依赖协同的时候,我让大家把所有依赖都登记上,结果看板上密密麻麻几十条,开会光过一遍就二十分钟,大家反而更不想看了。后来我又想干脆只记跨团队的,但团队内部那种'我等你接口、你等我联调'的隐性等待又漏掉了,真不知道该记到多细。
判断标准只有一条:这条依赖如果断了,会不会有人停下来等。会,就登记;不会,就不登记。落到操作上,登记的对象是'交付物+承诺时间+接收方',比如'订单服务提供查询接口,周三前给到,支付组接收',而不是'支付组依赖订单组'这种谁也没法验收的句子。
粒度上,团队内依赖登记到任务级,跨团队依赖登记到交付物级,因为跨团队你管不到对方的任务拆分,只能管他给你的东西。数量上,一个迭代内单个小组的活跃依赖建议控制在十条以内,超过就说明任务拆分太粗或者排期过于耦合,该回头调计划而不是加看板字段。
另外,登记一次不等于一直有效,每条依赖要有一个明确的解除动作,谁确认、什么形式确认,都要写清楚。
2. 跨团队依赖总是推不动,对方永远说'排期满了'怎么办?
我在项目里最头疼的就是这个,我们组卡在等风控团队的策略配置,找他们对接人,人家说这周排满了,找他们 leader,leader 说需求没走他们的排期流程。我去找我们自己的 PM,PM 说这不是他能管的。转了一圈,活还是卡着,最后变成我们加班补。
推不动通常不是态度问题,是这条依赖没有进入对方的考核口径。可执行的做法是三步:第一,把依赖从'口头请求'变成'有单据的请求',写清交付物、期望时间、延期对哪个里程碑造成影响,发到对方的排期渠道里,而不是私聊;
第二,把影响量化成日期,不是'影响我们进度',而是'这条晚一天,整体上线顺延一天,影响X月X日的发布窗口',让成本可见;第三,升级的触发条件要提前约定,比如超过两个工作日没有明确答复就同步给双方主管,而不是等到已经延期了才吵。判断依据是:如果这条依赖延期对方不需要承担任何后果,那它一定会被排在最后。
所以真正要解决的不是催人,而是让这条依赖进入对方的优先级排序里,办法就是把它和某个共同目标、共同里程碑挂钩。
3. 有了 FF(特性开关)是不是就不需要管依赖了?
我们组之前推 FF 的时候,有同学特别兴奋,说以后前端不用等后端了,各自发各自的,依赖管理这套东西可以省了。我一开始也这么想,结果上线后发现开关组合多到没人说得清,出问题排查半天,反而更乱。
FF 能解耦的是发布时点,不是任务本身的先后。它的作用是把'必须同时上线'变成'可以分别上线',但前提是接口契约、数据结构、默认行为已经谈好了,这些谈判本身就是依赖。
所以正确的关系是:FF 减少的是集成和发布环节的等待,前端可以先用桩数据开发、后端先上线但开关关闭,但接口什么时候定、字段怎么变、灰度策略谁定,这些依赖一条都没少,只是从'排期依赖'变成了'契约依赖'。判断标准是:如果一件事需要两个人就'做成什么样'达成一致,那就是依赖,FF 管不了。
实操上建议每引入一个开关就登记一条'开关清理'任务,带上负责人和预期下线时间,否则开关会变成技术债。开关数量也要控制,同一个功能链路上的开关超过三个,说明拆分方式有问题。
4. 小团队只有五六个人,也需要做依赖协同吗?
我们组一共六个人,我一直觉得这么小的团队,抬头就能问,搞什么依赖看板纯属形式主义。但最近连续两个迭代都出现了同一件事:一个人在等另一个人,等了两天没好意思催,最后一起延期。我就开始怀疑是不是还是要有个机制。
小团队不需要看板,但需要一条固定的同步动作。五六个人的团队,沟通成本低是优势,但优势会掩盖问题,因为没人催、没人记录,等待就变成了沉默。可执行的最小做法是:每天站会上只问一句'你今天要等谁'或者'今天有谁在等你',把答案当场记在共享文档的一行里,不用建表、不用工具。
判断依据是:依赖协同的目的不是管理,是让等待可见。只要等待能被说出来,小团队靠口头就能解决。真正需要升级到工具和看板的临界点,是当'谁在等谁'这件事已经没法靠几个人头记住的时候,通常发生在团队超过十人、或者开始有跨团队协作的时候。在那之前,先保证每天有人问这句话,比上一套系统有用得多。
核心关键词
文章包含AI辅助创作:FF最佳实践:研发团队任务依赖协同管理,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/434778
读者评论
文章把依赖协同拆成可见、可度量、可预测三层,这个框架很清晰。我们团队就是卡在第一层,站会天天说在等谁,但任务系统里啥标记都没有,延期了只能拍脑袋归因,确实需要先把登记这步做实。
FF是减压阀不是替代品这个定位很准。我们之前也以为上了特性开关就能解耦一切,结果接口联调、数据准备这些依赖照样卡着。工具能解决发布耦合,但任务执行层面的等待还是得靠流程和机制去管。
依赖失真这点太真实了。我们看板上的阻塞标记经常是过期的,接口早好了下游还在等,时间一长大家干脆绕过系统私聊,数据就彻底没人信了。文章说要靠验收闭环来治,但落地起来对团队纪律要求很高。
