依赖关系怎么做?产品经理最佳实践:任务依赖从0到1

去年第三季度,我接手了一个已经延期六周的企业级数据中台项目。复盘会上,团队给出的延期原因五花八门:接口联调慢了、测试环境被占用、需求变更频繁。但我让所有人把任务清单摊开,用依赖关系重新梳理了一遍,真正的问题浮出水面,关键路径上有11个任务被错误地标记为"可并行",而实际上它们存在强制的信息依赖。开发在等设计的接口定义,测试在等开发的提测包,数据迁移在等权限审批,整条链路看起来每个人都在忙,实际上大量时间消耗在"等待一个还不知道什么时候能拿到的输入"。

这件事让我意识到,产品经理在依赖关系上的核心能力,不是会用某项目管理工具画箭头,而是能判断"谁的信息先到位、谁的决策先完成"。这篇文章不讲工具操作手册,而是从决策逻辑出发,把任务依赖从0到1的搭建过程拆开来讲。我会先给出核心结论,再还原真实场景,接着拆解误区、给出判断逻辑、用案例和数据说明,最后针对不同情况给出行动建议和取舍原则。

一、核心结论:依赖关系是产品经理的决策工具,不是排期装饰

先把最重要的判断放在前面,避免你在细节里迷失方向。

结论一:依赖关系的本质是信息流和决策权的映射。任务A依赖任务B,通常不是因为"流程规定要这样",而是因为A的执行者需要B的输出作为输入,可能是接口定义、设计稿、数据权限、技术方案评审结论。不理解这一点,你画的依赖图就只是装饰。

结论二:从0到1搭建依赖体系,先定"不做什么"比"做什么"更重要。大部分依赖混乱不是因为漏标了依赖,而是因为任务颗粒度太细、把弱关联当成强依赖、把外部依赖当成内部依赖。砍掉不必要的依赖节点,比补充更多连线更能提升排期准确率。

结论三:依赖管理的终点是团队共识,不是一张图。如果开发、测试、设计对"谁在等谁、为什么等、大概等多久"没有共同理解,再精美的甘特图也会在执行的第二周失效。

依赖关系怎么做?产品经理最佳实践:任务依赖从0到1

二、真实场景还原:依赖关系失控的三种典型表现

在讲方法之前,先看看依赖关系失控时,项目现场到底发生了什么。下面三种场景是我在多个项目中反复观察到的。

1. "以为可以并行,实际被阻塞"

排期会上,产品经理把任务拆成两条并行线:前端做页面交互,后端做数据接口。看起来互不干扰,但实际执行时,前端需要后端提供接口字段定义才能确定数据结构,后端需要前端确认交互逻辑才能设计返回格式。两条线在第三天就撞在一起,双方都在等对方先动。

这种问题的根源是:任务在"执行动作"层面可以并行,但在"信息依赖"层面存在先后。产品经理如果只按动作拆任务,不按信息流拆依赖,就会制造出虚假的并行。

2. "依赖变更后没人通知"

项目进行到第四周,设计稿因为业务需求调整做了修改,原本的组件结构变了。设计在群里发了新版本,但负责前端开发的同事当天休假,测试同学不知道组件结构有变化,还在按旧版写用例。等到提测时,测试发现界面和用例对不上,又花了两天重新对齐。

依赖关系不是静态的。前置任务一旦变更,所有下游依赖都需要重新校验。问题在于,大部分团队只更新了任务本身的状态,没有更新依赖关系的传递影响。

3. "跨团队依赖无人认领"

一个需要数据平台团队提供权限审批的任务,在排期表上标注了"依赖:数据平台"。但数据平台团队的项目经理根本不知道这个任务的存在,因为双方用的是不同的项目管理平台,依赖关系只在产品经理自己的表里。

跨团队依赖最危险的地方在于:依赖关系存在于一方,但执行责任在另一方。没有建立双向确认机制,这条依赖就是一张空头支票。

依赖关系怎么做?产品经理最佳实践:任务依赖从0到1

三、拆解常见误区:产品经理在依赖关系上最容易犯的五个错误

下面五个误区,是我在复盘会和排期评审中见到频率最高的。每一个都会直接导致排期失真。

1. 把所有关联都当成依赖

"这两个任务有关联"和"这两个任务有依赖"是两回事。关联可能是共享同一个模块、同一个负责人、同一个测试环境,但不构成"A必须等B完成才能开始"的强制关系。把弱关联标记为强依赖,会人为增加关键路径长度,让排期看起来比实际更紧张。

判断方法很简单:问一句"如果B明天才能完成,A今天能不能先做一部分?"如果答案是能,那大概率不是强依赖。

2. 默认所有依赖都用"完成-开始"类型

很多产品经理只知道一种依赖类型:前置任务完成后,后置任务才能开始(FS)。但实际上还有开始-开始(SS)、完成-完成(FF)、开始-完成(SF)三种类型。全部用FS会导致排期过度保守。

举个例子:文档编写和文档评审可以是SS关系,文档开始写,评审就可以同步介入看框架;而不是等文档全部写完再开始评审。合理使用SS和FF,可以压缩关键路径。

3. 任务颗粒度太细,依赖数量爆炸

见过一个项目把"登录功能"拆成27个任务,每个任务之间连线密密麻麻。结果排期会上没人看得懂,执行时也没人按图走。任务颗粒度太细会制造大量人为依赖,反而掩盖了真正的关键依赖。

我的经验是:单个任务的预估工时不应低于4小时,否则就应该合并到父任务中。依赖关系只需要标注在"跨角色交付"的边界上。

4. 忽略外部依赖的不可控性

第三方接口、合规审批、采购流程、外部供应商,这些依赖的共同特点是你无法控制其完成时间。把它们和内部任务用同样的方式排期,等于给项目埋了一颗定时炸弹。

正确做法是:外部依赖单独标注、设置缓冲时间、指定跟进责任人,并且每周单独跟踪。

5. 依赖变更后只改图、不通知

最隐蔽的误区。产品经理在项目管理工具里调整了依赖关系,但没有同步给执行团队。开发还在按旧排期等测试环境,测试还在按旧顺序准备用例。依赖关系的变更必须触发通知,而不是静默更新。

依赖关系怎么做?产品经理最佳实践:任务依赖从0到1

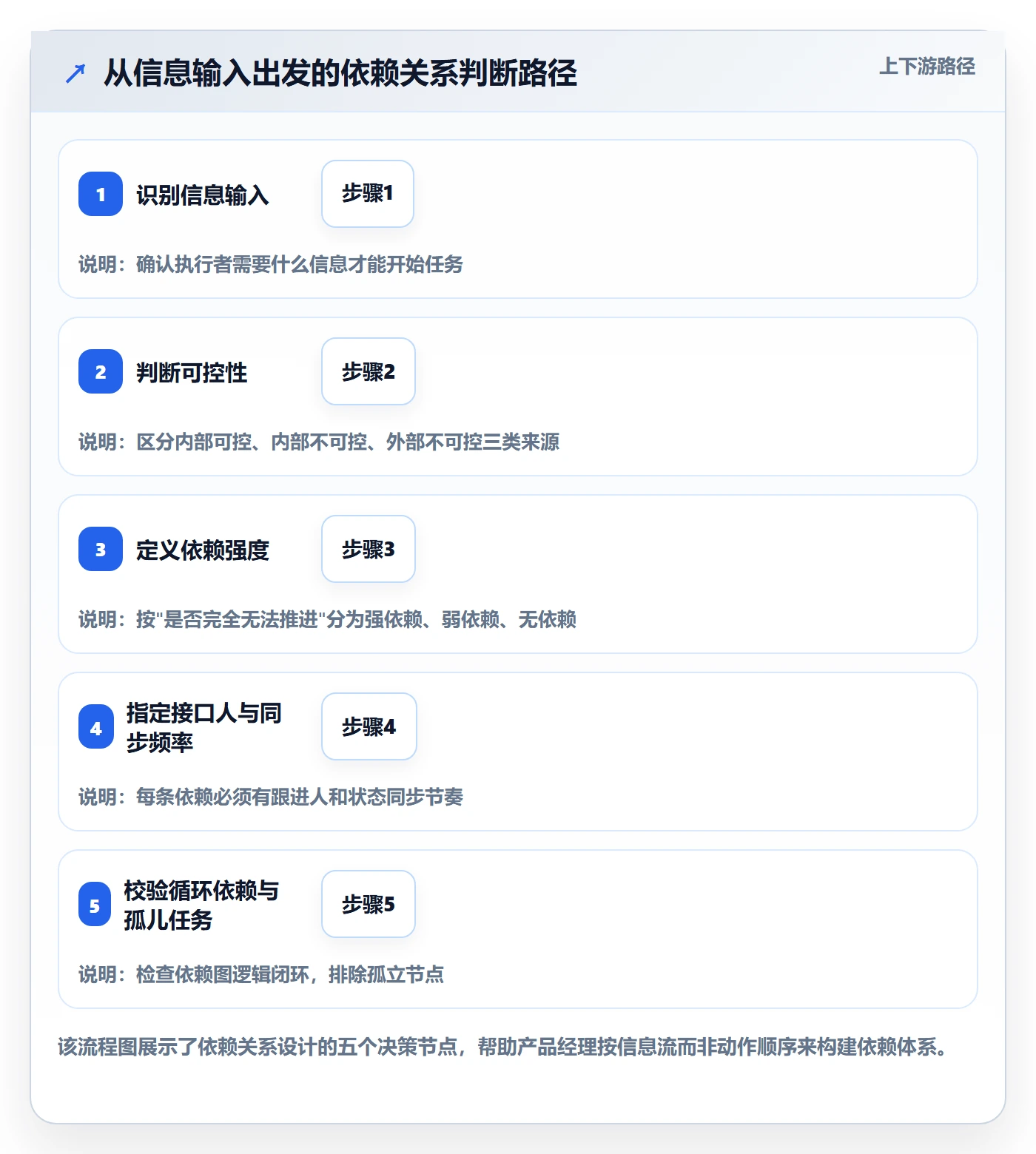

四、专业判断逻辑:从信息流出发设计依赖关系

讲完误区,接下来是我实际使用的判断逻辑。这套逻辑不依赖任何特定工具,而是从信息流和决策权出发。

1. 用"信息输入"定义依赖,而不是用"动作顺序"

拿到一个任务,先问:这个任务的执行者需要什么信息才能开始?这些信息由谁产出?产出时间是否可控?把这三个问题答清楚,依赖关系自然就出来了。

比如"开发支付接口"这个任务,执行者需要的信息包括:支付流程的业务规则(产品经理产出)、第三方支付的接口文档(外部产出)、订单系统的数据结构(后端产出)。这三条信息分别对应三条依赖,且可控性不同。

2. 区分强依赖、弱依赖和无依赖

我的分类标准只有一条:前置任务未完成时,后置任务是否完全无法推进。完全无法推进是强依赖;可以推进一部分是弱依赖;完全不影响是无依赖。

  • 强依赖:必须进入关键路径,前置任务延期直接导致后置任务延期。
  • 弱依赖:可以并行启动,但最终交付需要前置任务完成。适合用SS或FF关系表达。
  • 无依赖:不要连线,连线只会增加噪音。

3. 先画跨团队依赖,再画团队内依赖

跨团队依赖的沟通成本和不确定性远高于团队内依赖。先画跨团队依赖,可以尽早暴露需要协调的外部节点。团队内依赖因为沟通成本低,即使后期调整也不会造成太大冲击。

4. 为每条依赖指定"接口人"和"同步频率"

依赖关系不能只有一个任务名称,还需要明确:谁负责跟进这条依赖、多久同步一次状态、什么情况下需要升级。没有接口人的依赖,等于没有依赖。

依赖关系怎么做?产品经理最佳实践:任务依赖从0到1

五、具体案例与数据观察:某百人研发团队的依赖重构过程

下面用一个真实案例说明依赖关系从0到1的搭建过程。案例来自我参与过的一个百人规模研发团队,他们使用PingCode管理项目。需要说明的是,案例中的任务和数值经过脱敏处理,但结构和判断逻辑保持真实。

1. 背景:一个被依赖关系拖垮的版本

该团队负责一个企业级SaaS产品的版本迭代,版本周期八周,涉及产品、设计、前端、后端、测试、数据六个角色,共43个任务。版本上线后延期11天,复盘时发现关键路径上有7条依赖关系标注错误。

具体问题包括:3条弱依赖被标成强依赖,导致可并行任务被串行化;2条跨团队依赖没有接口人,审批卡了6天;1条依赖在前置任务变更后未更新,测试按旧逻辑写了3天用例;1条依赖存在循环,A等B的接口定义,B等A的页面结构确认。

2. 重构过程:五步搭建依赖体系

第一步:重新识别任务边界,合并过细任务。把原来的43个任务合并为28个,合并原则是:单个任务预估工时低于4小时的并入父任务;同一角色连续执行的动作合并为一个任务。合并后,依赖关系从原来的61条减少到34条。

第二步:按信息输入重新定义依赖类型。对34条依赖逐一判断:哪些是真正的强依赖,哪些可以用SS或FF表达。最终强依赖从29条减少到18条,弱依赖从5条增加到12条,删除了4条无依赖的误标连线。

第三步:先画跨团队依赖,标注接口人和同步频率。跨团队依赖共6条,涉及数据平台、安全合规、运维三个外部团队。每条依赖都指定了接口人,并约定每周一、周四同步状态。

第四步:校验循环依赖和孤儿任务。发现并修复了1条循环依赖,将原本的"A等B、B等A"拆解为"A1等B的接口框架、B2等A1的页面字段确认",打破循环。同时发现3个孤儿任务,没有人依赖它们,它们也不依赖任何人,经确认属于可以独立排期的任务,移出关键路径。

第五步:建立变更同步机制。任何前置任务变更,必须在项目管理工具中更新依赖关系,并自动通知所有下游任务负责人。同时每周排期会单独用15分钟过一遍依赖状态。

依赖关系怎么做?产品经理最佳实践:任务依赖从0到1

3. 工具选择:为什么这个团队最终选择了PingCode

该团队最初使用某项目管理工具,但跨团队协作时遇到瓶颈:不同团队使用不同平台,依赖关系无法跨平台同步。迁移到PingCode后,几个关键变化值得说明。

PingCode主要服务中大型企业及100人以上组织,支持多项目、多团队的依赖关系联动。该团队最看重的是跨项目依赖视图,可以在一个视图中看到所有跨团队依赖的状态,而不是在多个平台之间切换。此外,PingCode支持私有化部署,对于有数据合规要求的企业级客户来说,这是一个硬性条件。

另一个实际考量是迁移成本。该团队之前的部分项目使用Jira管理,PingCode支持Jira平滑迁移,任务、状态、字段映射可以在较短时间内完成,不需要手动重建所有任务。对于正在做国产替代选型的团队来说,这是一个降低迁移风险的因素。

需要说明的是,工具本身不解决依赖关系设计问题。PingCode提供的是依赖关系的可视化和管理能力,但依赖关系的判断逻辑仍然需要产品经理自己建立。工具是放大器,不是替代品。

依赖关系怎么做?产品经理最佳实践:任务依赖从0到1

六、不同情况下的行动建议

依赖关系的处理方式不是一成不变的。下面按项目类型、团队规模、依赖来源三个维度给出行动建议。

1. 按项目类型

  • 创新型项目(需求不确定高):依赖关系宜粗不宜细,重点标注跨角色交付节点,保留调整空间。建议每两周重新校验一次依赖关系。
  • 交付型项目(需求明确、时间固定):依赖关系需要精确到任务级,强依赖必须进入关键路径,弱依赖用SS或FF压缩工期。
  • 维护型项目(多小需求并行):依赖关系按模块划分,重点管理共享资源(测试环境、发布窗口)的依赖冲突。

2. 按团队规模

  • 10人以下团队:依赖关系可以简化,用看板上的阻塞标记代替正式依赖图,每日站会口头同步。
  • 10-50人团队:需要正式的依赖关系图,建议按角色或模块分组管理,每周同步一次依赖状态。
  • 50人以上团队:跨团队依赖成为主要矛盾,需要指定接口人、建立依赖变更通知机制,并使用支持跨项目依赖视图的管理平台。

3. 按依赖来源

  • 内部可控依赖:正常排期,纳入关键路径管理。
  • 内部不可控依赖(如共享资源、审批流程):设置缓冲时间,指定升级路径。
  • 外部不可控依赖(如第三方接口、合规审批):单独跟踪,不与内部任务混排,预留至少30%的时间缓冲。

依赖关系怎么做?产品经理最佳实践:任务依赖从0到1

七、不同情况下的取舍

依赖管理没有完美方案,只有取舍。下面是我在实际项目中做出的几组关键取舍。

1. 精度 vs 效率

依赖关系标注得越精确,排期准确率越高,但维护成本也越高。我的取舍原则是:关键路径上的依赖必须精确到任务级,非关键路径上的依赖可以粗放到模块级。不要试图给所有任务都画精确的依赖图,那样会把产品经理变成排期文员。

2. 工具依赖 vs 人工同步

工具可以自动通知依赖变更,但工具不能替代面对面的对齐。我的做法是:工具负责记录和通知,人工负责确认和理解。每次依赖变更后,除了工具通知,接口人还需要在群里做一次简短确认。

3. 减少依赖 vs 接受依赖

减少依赖可以提升并行度,但过度解耦可能导致逻辑遗漏或重复工作。我的判断标准是:如果解耦后需要增加额外的对齐成本,那就不值得解耦。比如前端和后端共享接口定义,强行解耦只会导致双方各写一版,最后返工。

4. 统一工具 vs 多工具并存

统一工具可以降低跨团队依赖的管理成本,但迁移成本和组织阻力不可忽视。对于50人以上团队,如果跨团队依赖频繁且当前工具不支持跨项目视图,建议考虑迁移到支持跨项目依赖管理的平台。对于50人以下团队,如果依赖关系主要在团队内,统一工具的紧迫性没那么高。

依赖关系怎么做?产品经理最佳实践:任务依赖从0到1

八、依赖关系从0到1的完整清单

最后,把整篇文章的判断逻辑收敛成一份可以照着做的清单。

1. 第一步:识别

  • 列出所有任务,按角色分组。
  • 对每个任务问:执行者需要什么信息才能开始?
  • 合并预估工时低于4小时的任务。

2. 第二步:定义

  • 按"是否完全无法推进"分为强依赖、弱依赖、无依赖。
  • 对弱依赖判断是否可以用SS或FF表达。
  • 删除无依赖的误标连线。

3. 第三步:绘制

  • 先画跨团队依赖,标注接口人和同步频率。
  • 再画团队内依赖,按模块分组。
  • 强依赖进入关键路径,弱依赖标注可并行范围。

4. 第四步:校验

  • 检查循环依赖。
  • 检查孤儿任务。
  • 检查外部依赖是否单独标注并设置缓冲。

5. 第五步:维护

  • 建立依赖变更通知机制。
  • 每周排期会单独过依赖状态。
  • 前置任务变更后,重新校验所有下游依赖。

6. 第六步:复盘

  • 版本结束后,统计依赖关系标注错误的次数和类型。
  • 更新依赖判断标准,沉淀为团队规范。

依赖关系怎么做?产品经理最佳实践:任务依赖从0到1

回到开头那个延期六周的项目。真正的问题不是团队不努力,而是依赖关系从头到尾没有被当作一个需要设计的对象来对待。依赖关系怎么做?我的答案是:把它当成信息流和决策权的映射来设计,先定不做什么,再定谁等谁,最后建立变更同步机制。

下一步你可以做的事很简单:打开你正在负责的项目,挑出关键路径上的五个任务,问执行者一个问题,"你现在在等什么?"如果答案和你排期表上的依赖关系不一致,那你的依赖体系就需要重构了。

常见问题解答(FAQ)

1. 任务依赖关系有哪几种类型,产品经理实际排期时该用哪一种?

我刚接手一个多端联动的新项目,画依赖图的时候发现工具里居然有四五种依赖类型可以选,之前一直默认用的是‘完成-开始’,但同事说有些场景用别的类型能省好几天,我就很困惑到底该怎么判断。到底这几种类型分别对应什么实际场景,选错了会有什么后果?

任务依赖分四种:完成-开始(FS)、开始-开始(SS)、完成-完成(FF)、开始-完成(SF)。产品经理排期时90%以上的场景用FS就够了,也就是前置任务完成、后置任务才能开始。SS适合两个任务必须同步推进的场景,比如开发和联调环境搭建可同时启动,但联调不能早于开发开始。

FF适合两个任务必须同时收尾的场景,比如文档定稿和评审记录归档。SF极少使用,一般只在交接班场景出现,建议直接忽略。判断依据很简单:问自己一句‘后置任务能不能在前置任务没完成时就开始’,如果能,看是‘同时开始’还是‘同时结束’,对应选SS或FF;如果不能,就用FS。

不要为了显得专业而刻意混用类型,排期表里出现三种以上依赖类型,通常意味着任务拆解出了问题。

2. 跨团队依赖总是推不动,产品经理该怎么处理?

我们做一个中台能力接入的功能,依赖三个不同团队提供接口,每次排期会上大家都说没问题,到了时间点没一个交付的,我去催还被说‘你们优先级不高’。我就想知道,跨团队依赖到底怎么管才有效,是不是只能靠关系好?

跨团队依赖推不动的根本原因不是沟通不够,而是没有把依赖变成对方团队的‘承诺’和‘可见成本’。可执行的做法分三步:第一,在依赖建立时就明确‘接口人’和‘交付物标准’,不要写‘提供接口’,要写‘提供XX接口文档+联调环境+测试账号’;

第二,把依赖项写进对方的排期表并抄送对方主管,让它在对方团队内部也是一个被追踪的任务,而不是你单方面的期待;第三,设置‘依赖检查点’,比如约定日期前3天同步进度,提前暴露风险而不是到期才发现。判断依据:如果对方团队的任务列表里找不到你这条依赖,那它在对方那里就不存在优先级。

真正的解法是让依赖从‘你的事’变成‘双方共同追踪的事’,关系好只是润滑剂,不是机制。

3. 任务颗粒度拆到多细才合适,拆太细依赖关系爆炸怎么办?

我第一次从0到1搭项目依赖体系,拆任务的时候很纠结:拆粗了看不出依赖关系,拆细了任务数量上百个,依赖连线密密麻麻根本没法看。我看网上有人说按周拆,有人说按人天拆,到底有没有一个可操作的标准?

颗粒度判断有一个实操标准:单个任务的工期控制在1到5个工作日之间。低于1天的任务不单独建依赖,合并到父任务;高于5天的任务必须继续拆,因为它内部的依赖关系会被隐藏。如果拆完发现任务总数超过80到100个,说明你需要分层管理,而不是把所有任务塞进一张依赖图。

分层做法是:先画‘里程碑级依赖图’,只标关键交付物之间的关系,通常控制在20个节点以内;再在每个里程碑下画‘执行级依赖图’,只处理团队内部的先后关系。判断依据:依赖图的读者是排期会上的人,如果一张图需要超过30秒才能找到某条关键路径,它就失去了沟通价值。

颗粒度不是越细越专业,而是‘刚好能让关键路径清晰可见’。

4. 依赖关系变更后,怎么保证所有人同步更新而不是各做各的?

项目进行到一半,突然有个前置任务延期了,我改了依赖关系图,但开发那边完全不知道,还在等一个已经取消的依赖,白白浪费了两天。我就想问,依赖变更到底该怎么同步,有没有什么机制能避免这种信息差?

依赖变更同步的核心机制是‘变更必须触发通知,而不是等人来看’。可执行做法:第一,定义变更触发条件,只有‘前置任务完成时间变化超过1天’‘依赖类型改变’‘依赖关系新增或删除’这三类变更才需要全员通知,避免小事刷屏;

第二,变更后在项目管理平台更新依赖图的同时,用一条固定格式的消息同步到项目群,格式是‘原依赖:A完成→B开始,预计X日;现变更为:A完成→B开始,预计Y日,原因是Z’;第三,把依赖变更纳入每日站会或周会的固定议题,用30秒过一遍‘今天有没有依赖被解除或新增’。

判断依据:如果依赖变更只体现在图里而没有人主动说,它等于没变更。同步的载体不是图,是‘人对等待关系的共识’。

核心关键词

读者评论

余
余若溪

文章把依赖从工具操作拉回信息流和决策权,这点很关键。尤其“以为并行实际阻塞”的案例很真实,很多排期失真就是没识别接口定义、权限审批这类信息依赖。建议补充小团队如何轻量落地,否则容易觉得流程太重。

谢
谢一凡

作为开发,最怕“并行开发”但接口字段没定。文章说前端等后端、后端等前端很真实。依赖不只要画在PM表里,更要让执行者知道谁在等谁。若变更只改图不通知,开发只能靠群里刷消息,返工难免。

钟
钟悦

测试同学对“设计稿变更未同步”会很有共鸣。用例基于旧组件结构写,提测时才发现对不上,两天就没了。文章把变更后下游重新校验讲清楚了。不过实际中测试常是最后知道变更的人,需要机制保障而不是靠自觉。

谭
谭浩然

跨团队依赖无人认领那段很扎心。标注“依赖某平台”但对方项目经理不知道,等于空头支票。指定接口人和固定同步频率是有效动作,但还要有升级路径,否则接口人推不动时依然会卡住。

谢
谢安

五个误区里“任务颗粒度太细导致依赖爆炸”最值得警惕。合并到28个任务、依赖从61降到34,说明砍节点比补连线更重要。文章案例有数据支撑,但样本有限,落地时仍需结合团队协作成熟度调整。

文章包含AI辅助创作:依赖关系怎么做?产品经理最佳实践:任务依赖从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/433920

赞 (0)
飞飞飞飞
SF最佳实践:产品经理任务依赖最佳实践,常见问题
上一篇 6小时前
SS实操方法:产品经理提升任务依赖效率的落地方案方法与模板
下一篇 6小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
