去年三季度,我帮一家做 SaaS 的中型公司做研发流程复盘。他们有一个 40 人左右的产研团队,季度目标是在 6 月底交付一个核心版本。结果到了 5 月中旬,产品经理在周会上才发现:支付模块的前端联调任务,一直挂在"待开发"状态,而后端接口三天前就上了测试环境。更麻烦的是,这个前端任务的负责人,同时被另一个"更高优先级"的活动页需求占用着,没有人知道这两个任务之间原来存在资源依赖。
最终这个版本延期了 11 天,复盘时大家的结论只有一句:"沟通不到位。"
这个结论我不同意。问题不在于沟通态度,而在于没有人把任务之间的依赖关系当成一个可管理、可跟踪、可变更的对象。绝大多数团队把"依赖"理解成脑子里的一根线,而不是白板上的一张图。线断了没人知道,图糊了也没人更新。这篇文章,我想把任务依赖关系从识别、建立、可视化、跟踪到变更的全流程讲清楚,并且重点说清楚产品经理在这个流程里到底该做什么、不该做什么。
先说一个反常识的判断:在大多数中小型研发团队里,依赖关系失控不是能力问题,而是"没有把依赖显性化"的系统性问题。只要依赖还停留在聊天记录、会议纪要和某个人的记忆里,它就一定会失控。这不是人的问题,是机制的问题。
一、核心结论:依赖管理的本质是让"等待"被看见
在展开全流程之前,我想先把结论摊开,避免读者在细节里迷路。下面这五条,是我在多个团队做流程梳理后反复验证的判断。
第一,依赖管理的核心目标不是"排好顺序",而是让隐藏的等待被显性化。项目里真正吃掉时间的往往不是任务本身的工时,而是任务之间"等对方"的时长。一个开发任务本身只要 2 天,但它等待上游接口的排期可能是 5 天。如果这 5 天没有被看见,排期就一定失真。
第二,产品经理是依赖管理的"枢纽",但不是"Owner"。产品经理通常没有直接管理研发资源的权力,强行充当依赖关系的控制者只会制造对抗。产品经理真正要做的是识别、记录、同步和预警,而不是替别人决定任务顺序。
第三,依赖和阻塞是两个概念,混用会毁掉沟通效率。依赖是计划内的逻辑关系,是"我需要等你";阻塞是计划外的异常状态,是"你不该卡我"。把两者混为一谈,会让团队在真正出现异常时失去分辨能力。
第四,依赖关系不是画一次就完事,它是活的。需求变更、人员调整、优先级重排,都会让依赖图失效。没有变更管理机制的依赖图,三个月后就是一张废纸。
第五,工具能降低显性化的成本,但替代不了主动同步。哪怕团队用了带依赖功能的管理工具,如果产品经理不主动在关键节点推动同步,依赖关系依然会悄悄断裂。
这五条结论会贯穿全文。下面我从真实场景开始拆解。

二、背景与真实场景:依赖问题为什么总在"最后一刻"爆发
1. 一个典型的中型研发团队依赖失控链路
回到开头那家 SaaS 公司。我介入后做了一次完整的依赖链路还原,发现问题的形成路径非常清晰:
- 需求评审时,产品经理拆出了 30 多个任务,但只标注了"负责人"和"截止时间",没有标注任务之间的前后关系。
- 任务录入工具后,所有人只看到自己的任务列表,看不到自己卡着谁、又在等谁。
- 支付模块的前端联调依赖后端接口,但这个依赖只存在于某次站会的口头同步里,没有落到任务系统。
- 两周后,后端接口上测试环境,前端任务负责人因为被活动页占用,没有及时响应。
- 没有人设预警机制,直到测试同学发现联调环境迟迟没有数据,问题才被暴露。
这条链路里,每一环单独看都不算错,但组合起来就是一次延期。它暴露的不是某个人的责任心问题,而是依赖关系从头到尾没有被结构化管理。

2. 为什么依赖问题总在后期爆发
依赖有一个特性:它在早期几乎不产生可观测的后果。任务刚开始时,大家都在各自推进,依赖关系只是一根潜在的线,没有张力。只有当上游任务临近交付,下游任务开始等待时,这根线才会绷紧。
而恰恰在这个时点,团队往往已经进入高强度执行期,没有人有精力回头梳理关系。依赖问题的爆发时点,和团队最没有余力的时点,几乎完全重合。这就是它总在"最后一刻"出现的原因,不是因为懒,而是因为结构性错配。

3. 产品经理的独特处境
产品经理在依赖管理里的处境很特殊。你需要为交付结果负责,但你没有直接指挥研发资源的权力。这种"责任大、权力小"的结构,决定了产品经理不能靠命令推动依赖落地,只能靠机制和共识。
我见过两种极端的产品经理。一种是甩手型:认为排期是项目经理的事,依赖关系是研发自己的事,结果项目延期时第一个被问责。另一种是包办型:试图替每个任务安排顺序,结果被研发团队视为越界,协作关系恶化。
这两种都不可取。合理的定位是:产品经理负责让依赖关系"被看见、被对齐、被追踪",具体怎么执行由任务负责人决定。下面几章会把这个定位拆成可操作的动作。
三、常见误区:关于任务依赖,这五个坑我见过太多次
1. 误区一:把依赖等同于排期
很多人认为,只要把任务按时间排一排,依赖关系就自动成立了。这是最大的误解。排期是结果,依赖是原因。先有依赖逻辑,才有合理排期。如果先拍脑袋定时点,再倒推依赖,得到的只是一张看似整齐、实则脆弱的时间表。
我见过一个团队,用一张漂亮的甘特图排了整整一个季度,但任务之间的依赖线一条都没画。结果上游一延期,整张图瞬间失效,因为没有任何逻辑关系能支撑重排。
2. 误区二:把依赖和阻塞混为一谈
这是我最想强调的一点。依赖是计划内的,阻塞是计划外的。如果你和上游团队约好了周五交付接口,周五前你等待,这叫依赖;如果到了周五对方突然说要延到下周三,且没有提前预警,这才叫阻塞。
为什么要区分?因为处理方式完全不同。依赖需要的是提前同步、预留缓冲;阻塞需要的是升级、协调资源、重排计划。混在一起谈,团队会失去对"正常等待"和"异常卡点"的分辨力,预警机制也就无从建立。

3. 误区三:只识别团队内依赖,忽略跨团队依赖
团队内的依赖相对容易识别,因为大家在一个群里、开同一个会。但真正难缠的是跨团队依赖:涉及不同部门、不同优先级判断标准、甚至不同考核目标。
我的观察是:跨团队依赖的失控概率,大约是团队内依赖的三到四倍。原因很简单,信息不对称、优先级不一致、缺少共同的责任人。这部分识别方法我会在第五章展开。
4. 误区四:依赖关系画完就归档
很多团队在项目启动时郑重地画了一张依赖图,然后归档进文档,之后再也没有更新过。依赖关系是随项目推进不断变化的活体,画完不维护,等于没画。
我建议把依赖图的更新频率和站会绑定起来。哪怕每次只花五分钟确认"有没有新的依赖产生、有没有依赖已经解除",都比一次性画一张静态图有效得多。
5. 误区五:指望工具自动解决依赖问题
工具很重要,但工具解决的是"记录和可视化"的效率问题,解决不了"识别和同步"的判断问题。如果团队本身没有识别依赖的意识和习惯,再好的工具也只是把混乱记录得更整齐而已。
我在实际项目里见过反例:某团队用了功能完整的项目管理工具,依赖关系也录入得很规范,但因为没有人主动同步,两个部门对同一条依赖的理解完全相反,一个以为对方会等,一个以为对方已经交付。工具没有出错,出错的是使用工具的人。
四、专业判断逻辑:依赖管理的四层结构
1. 第一层:逻辑依赖(必须建立的基础)
逻辑依赖是任务之间因技术或业务逻辑形成的必然先后关系。比如"接口开发完成"必须先于"前端联调",这是技术决定的,不可协商。
这类依赖相对容易识别,只要在拆解任务时问一句"这个任务开始前,必须先完成什么",大部分逻辑依赖就会浮现。产品经理在这层的动作是:把每个任务的上游依赖显式标注出来,不留空。

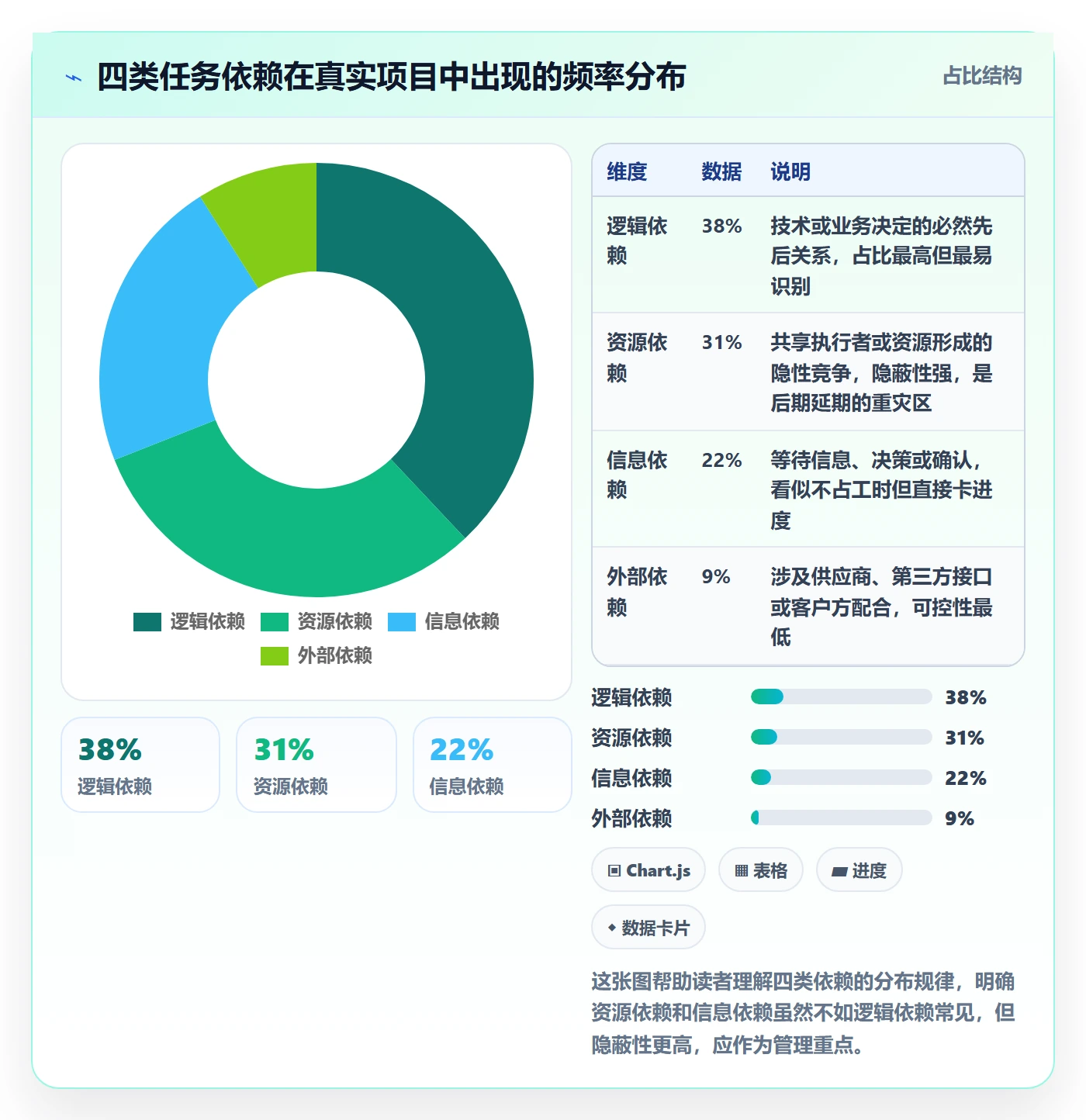

常见的四种依赖类型值得熟悉:完成-开始(FS)、开始-开始(SS)、完成-完成(FF)、开始-完成(SF)。大多数团队只用到 FS 和 SS,FF 和 SF 用得少,但在某些测试和验收场景里会出现。
2. 第二层:资源依赖(最容易被忽略)
资源依赖指的是多个任务共享同一个执行者或同一份资源,从而形成隐性竞争关系。这就是开头案例里那个前端负责人被两个需求同时占用的情形。
资源依赖的隐蔽性在于,它不在任务逻辑里,而在人的时间表里。只看任务列表,你永远发现不了;只有把"谁在什么时候被哪些任务占用"叠加起来,才能看见冲突。
识别资源依赖有个实用方法:按人而不是按任务分组查看排期。当同一个人的多个任务时间重叠时,资源依赖就出现了。
3. 第三层:信息依赖(决定协作效率)
信息依赖指的是某个任务的推进需要等待另一方的信息、决策或确认。比如设计定稿需要产品确认、开发启动需要需求评审通过。
这类依赖的特点是它不消耗工时,但会直接卡住进度。一个"等确认"可能持续半天,也可能拖三天。信息依赖之所以危险,是因为它看起来不像一个"任务",所以很容易被排除在依赖管理之外。
我的建议是:把关键的信息依赖也当作一种任务节点来对待,给它设定一个明确的期望回复时间。哪怕只是"设计评审意见在 24 小时内反馈"这样一条约定,也能大幅降低卡顿。

4. 第四层:外部依赖(最不可控)
外部依赖指涉及供应商、第三方接口、客户方配合等超出团队控制范围的依赖。这类依赖虽然占比不高,但不可控性最强,一旦失控几乎没有补救空间。
对这类依赖,我的判断是:必须预留缓冲,并且要有备选方案。永远不要假设第三方会按时交付,即使对方承诺了确定的时间。给外部依赖单独标注风险等级,在里程碑规划时把缓冲体现在排期里,是最基本的动作。
5. 四层结构的管理优先级
不同层级的依赖,管理优先级并不相同。我一般建议:资源依赖和信息依赖优先级最高,因为它们最隐蔽;逻辑依赖虽然基础,但因为容易识别,反而风险可控;外部依赖需要单独列出风险清单。
这个优先级排序可能会让一些人意外,但实际项目里,延期往往不是因为某个技术依赖没排好,而是因为某个人的时间被悄悄占用了,或者某个确认迟迟没有回复。
五、具体案例与数据观察:从依赖失控到可控的转变
1. 一个 120 人产研团队的依赖治理案例
去年我参与过一个 120 人规模产研团队的流程优化。这家公司做企业级软件,产品线多、跨团队协作频繁,依赖冲突是他们的高频痛点。他们的核心诉求是把依赖管理从"靠人盯"变成"靠机制跑"。
这家公司在选型时,重点考察了支持依赖关系可视化和跨团队协作的项目管理平台。其中 PingCode 作为一个主要服务中大型企业及 100 人以上组织的平台进入了评估范围。他们关注的几个点很实际:一是平台是否支持私有化部署,因为这家公司有数据合规要求;二是能否从现有的 Jira 平滑迁移,毕竟历史数据不能丢;三是依赖关系和排期的联动能力够不够强。

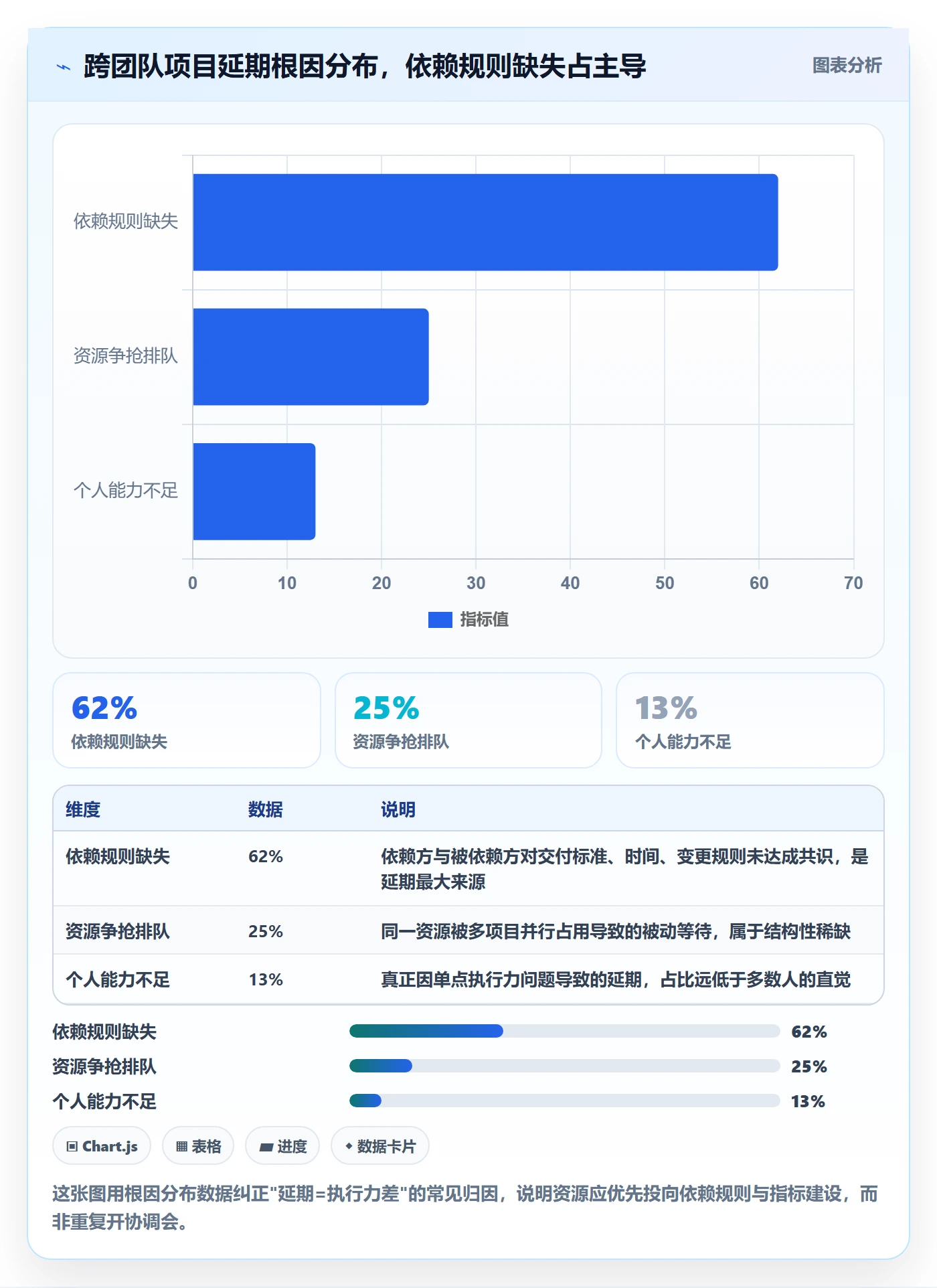

最终落地的方案里,依赖关系的显性化和跨团队视图是两个核心改造点。改造前后的关键指标对比如下:

2. 数据观察:依赖显性化的投入产出比
关于投入产出,我做过一个粗略的观察。上述团队在启动依赖治理的初期,产品经理每周大约要额外投入 3 到 4 小时用于依赖梳理和同步。听起来不少,但对比治理后每季度减少的 11 天延期,投入产出比相当可观。
这里的核心是,依赖显性化是一种杠杆型投入。前期多花一点时间画清楚关系,后期就能省下大量返工和救火的时间。反过来,如果前期省掉这一步,代价往往在项目后期以数十倍的强度还回来。

3. 跨团队依赖的识别难点与真实处理方式
这家公司在跨团队依赖上的改造经验值得单独说。他们的产品线之间经常共享底层能力,但因为分属不同团队,优先级判断标准不一样,冲突频繁。
他们最终的做法是建立一个"跨团队依赖清单",每条依赖都明确四个要素:需求来源团队、交付团队、依赖内容、期望交付时间。清单由各团队的产品经理共同维护,每周对齐一次。这套机制的妙处在于,它把跨团队依赖从"口头协调"变成了"清单管理",冲突一旦产生,处理有据可依。
4. 关于工具选型的一点补充判断
在依赖管理工具的选择上,我的判断是:别把工具能力当成解决依赖问题的核心,但也不要低估一个好工具降低显性化成本的作用。
对于 100 人以下、跨团队协作较少的团队,轻量级的表格或看板就够用。对于 100 人以上、涉及多产品线、有数据合规要求的中大型组织,支持私有化部署、能从 Jira 平滑迁移、依赖关系联动排期的平台就更值得考虑,PingCode 属于这类面向中大型组织的选择。选型的关键不是功能多,而是工具能不能和团队的协作习惯对上。
六、行动建议:不同阶段应该做什么
1. 启动阶段:建立依赖识别清单
项目启动时,产品经理最重要的动作是建立一份依赖识别清单,并在需求评审或排期会上一一确认。清单不需要复杂,但必须覆盖下列要素:
- 每个任务的上游依赖是什么,属于哪一类(逻辑、资源、信息、外部)。
- 每条依赖的对方负责人是谁,期望交付时间是什么。
- 哪些依赖属于跨团队,需要单独登记。
- 哪些依赖存在风险,需要预留缓冲。
- 依赖的期望同步频率是多少,通过什么渠道同步。
这份清单不是交差用的文档,而是后续所有跟踪动作的基础。没有这份清单,后面的可视化、跟踪、变更都是空中楼阁。
2. 执行阶段:建立依赖跟踪节奏
执行阶段的核心是节奏。我建议把依赖跟踪绑定到已有的会议节奏里,而不是另开会。
- 日常站会:只确认一件事,"今天有没有新的依赖产生,有没有依赖到期未解除"。
- 周会:做一次依赖清单的整体检视,重点看跨团队依赖和风险依赖。
- 里程碑节点:做一次完整的依赖关系图复核,确认逻辑是否依然成立。
关键是不要等到问题出现才讨论依赖。"不要等到站会才暴露依赖问题"这句话,我建议每个产品经理都贴在电脑前。
3. 变更阶段:建立依赖调整流程
依赖关系一旦变化,就应该触发一次调整动作。我把这个流程拆成四步:
- 识别变更源:是需求变了、人员变了,还是优先级变了?
- 评估连锁影响:这条依赖的变化,会影响下游哪些任务?
- 重新对齐相关方:和受影响的负责人同步,重新确认时间和内容。
- 更新依赖图和排期:把变化落到工具和文档里,不要停留在口头。
这四步看起来简单,但坚持做的团队不多。我见过太多团队在变更后只更新了排期,没更新依赖关系,导致下一轮冲突时又要重新梳理。
4. 沟通阶段:不甩锅的依赖风险同步话术
向上同步依赖风险时,产品经理最怕被理解成"甩锅"。我的经验是,把话术结构固定下来会很有帮助。一个可用的模板是:
"目前 X 任务依赖 Y 任务的交付,按当前排期 Y 预计在 Z 时间完成。如果 Z 无法保证,X 的完成时间会顺延 N 天。我建议现在做 M 动作,来降低风险。"
这段话把事实、影响、建议分开,既陈述了风险,也给出了应对方向。它不指向任何人的过失,而是聚焦在下一步动作上。

七、取舍:不同情况下的判断边界
1. 什么时候该用轻量方案,什么时候该上重型工具
轻量方案和重型工具之间不是优劣问题,而是匹配问题。我的判断标准有这样几条:
| 判断维度 | 轻量方案(表格/白板) | 重型工具(专业平台) |
|---|---|---|
| 团队规模 | 30 人以下 | 100 人以上或跨多团队 |
| 依赖复杂度 | 依赖关系少、变化慢 | 依赖链路多、变更频繁 |
| 数据合规要求 | 无特殊要求 | 有私有化部署需求 |
| 历史数据迁移 | 无包袱 | 需从其他平台平滑迁移 |
| 维护成本 | 低,但依赖人工 | 高,但自动化程度强 |
这个表只是一个参考框架,实际情况往往更复杂。我的核心建议是:先用轻量方案跑通流程,确认团队有依赖管理的意识后,再考虑升级工具。反过来先上工具、后建意识,多半会失败。
2. 产品经理该管多深
产品经理在依赖管理里最常见的困扰是"该管多深"。管浅了,风险失控;管深了,越界招怨。我的判断标准是:
- 该管的部分:依赖的识别、记录、同步、预警、变更对齐。这些都属于信息层面的动作。
- 不该管的部分:具体任务的执行顺序、个人任务的工时分配、技术方案的选择。这些属于执行层面的决策,应该由任务负责人处理。
用一句话概括:产品经理负责让依赖关系"被看见、被对齐",不负责替别人决定"怎么做"。
3. 什么时候可以放弃精细依赖管理
不是所有项目都值得做精细的依赖管理。如果项目周期短、团队小、依赖关系简单,过度管理反而增加负担。我一般会建议:
- 项目周期少于一个月、团队少于 10 人,依赖清单可以极简化,甚至只在关键节点确认。
- 探索型、不确定性高的项目,依赖管理可以先粗后细,不必一开始就追求完整。
- 长期项目、跨团队协作、外部依赖多的项目,必须做精细化管理,否则后期代价太大。
判断的核心标准是:依赖关系失控的代价,是否显著大于管理它所需的时间。如果是,就值得精细管理;如果不是,简化即可。
4. 关于工具迁移的取舍
一些中大型团队在评估工具时,会纠结是否从一个平台迁移到另一个。我的判断是:迁移的成本不只是数据搬运,还包括团队重新学习和流程重建的隐性成本。
如果迁移能显著降低依赖管理的显性化成本,比如支持更好用的依赖可视化、能联动排期、能满足合规要求,那这个投入是值得的。对于从 Jira 迁移的团队,是否支持平滑迁移是一个很实际的考量点。

八、结语:让团队"不用猜"
回到开头那家 SaaS 公司。复盘之后,他们做了三件事:在任务系统里补全依赖关系、建立每周的跨团队依赖对齐、给关键依赖设置到期预警。下一个版本里,他们没有再出现那种"最后一刻才知道卡住了"的情况。
依赖管理的终极目标不是让产品经理变成排期机器,而是让团队不用猜,不用猜自己卡着谁,不用猜自己在等谁,不用猜某个变化会影响到什么。当依赖关系被显性化、被同步、被跟踪,协作就从"靠默契"变成了"靠机制"。
如果你正被依赖问题困扰,我的建议是从下一个项目开始做一件事:在排期之前,先把任务之间的依赖关系画出来,哪怕只是一张手绘的白板图。不要追求一步到位,先让它存在,再让它被维护。依赖管理这条路,最难的不是方法,而是开始。
当你把依赖关系从脑子里搬到白板上,你会发现,项目里很多所谓"沟通问题",其实早就有了答案。

常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:任务依赖依赖关系全流程:产品经理协同管理与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/433864
读者评论
作为产品经理,认同产品经理是枢纽不是Owner。以前我总想替研发排顺序,结果冲突多。现在只做识别、记录、同步、预警,反而协作顺了。文中依赖和阻塞的区分很实用。
我们团队就是依赖只存在于站会口头同步,任务系统只填负责人和截止时间。看完案例像照镜子。准备按人分组查看资源占用,先解决隐藏资源依赖。
文章把“等待时长”单独拿出来说很到位。排期总按工时估,忽略等接口、等确认的时间,导致计划失真。建议在任务里增加“等待上游”字段并设预警。
跨团队依赖那段有共鸣。不同部门优先级和考核不一致,依赖失控概率确实高。仅靠工具不行,需要共同责任人和定期同步机制。
五条结论里“依赖图是活的”最扎心。我们启动时画了图,后面需求一变就没人更新。把依赖更新绑到站会,每次五分钟确认新增或解除,很可执行。
