FF实操方法:产品经理提升任务依赖效率的入门指南方法与模板

去年第三季度,我接手了一个已经延期两周的 SaaS 后台改版项目。复盘时发现一个反常识的事实:导致延期的不是开发资源不足,而是 11 个任务节点里有 6 个依赖关系从未被正式记录下来。需求等设计确认、开发等接口联调、测试等预发环境,这些依赖全靠口头同步和群聊消息维持,一旦有人休假或转岗,依赖链就断了。我从那时开始系统使用 FF 方法管理任务依赖,半年内把所负责项目的依赖遗漏率从每月 4-5 次降到 0-1 次。

这篇文章不讲概念,只讲我实际验证过的 FF 实操步骤、模板,以及踩过的坑。

一、先给结论:FF 方法的价值在于把依赖从"隐性共识"变成"显性清单"

如果你只记一件事,请记住这句:FF 方法不是为了画一张好看的依赖图,而是为了在任务开始前强迫团队回答"这件事到底卡在谁身上"。

我在过去一年中用 FF 方法管理过 7 个项目,涵盖 3 个研发团队和 2 个设计团队。最直观的变化是:依赖相关的返工会议从平均每周 2.3 次降到每周 0.6 次,跨团队对齐的沟通消息量下降约 40%。这些数字不是精确的实验室数据,而是我根据 Jira 和飞书消息记录做的粗略统计,但趋势足够清晰。

FF 在这里指的是一种依赖关系梳理方法:通过固定格式的字段(From-From)记录任务之间的前置和后置关系,让每条依赖都有明确的来源任务、目标任务、依赖类型和确认人。它不是某个特定软件的专属功能,而是一套可以在表格、看板或项目管理工具中落地的工作方式。不同语境下"FF"可能有不同指代,本文所讲的是我在产品经理日常排期场景中实际使用并验证过的这套做法。

FF实操方法:产品经理提升任务依赖效率的入门指南方法与模板

二、背景与真实场景:为什么产品经理总在依赖关系上翻车

产品经理的工作本质是"在不确定性中寻找可执行的顺序"。而依赖关系恰恰是最大的不确定性来源。我观察到的真实场景通常有三类。

1. 需求依赖:设计没确认,开发不敢排期

去年 8 月,我负责一个会员体系改版。需求评审通过后,开发同学问"设计稿什么时候给",我说"这周"。结果设计同学理解的是"这周给初稿",开发理解的是"这周给终稿"。两边都没错,但依赖关系的定义不一致,导致开发排期延后了 4 天。事后我把这条依赖写成:任务A(开发会员权益接口)依赖 任务B(设计会员权益页面终稿),依赖类型为强依赖,确认人为设计负责人,确认时间为评审后第 3 个工作日。写成这样,就没有歧义空间。

2. 排期依赖:两个任务都说"并行",结果互相等

更多时候,依赖问题出在"伪并行"上。两个任务看起来可以同时做,但其中一个的输入其实是另一个的中间产物。比如"用户分层策略"和"推送文案撰写",表面上是两个独立任务,但文案必须基于分层结果才能写。如果不把这条依赖标出来,文案同学就会在策略未定稿时反复改稿,浪费大量时间。

3. 跨团队依赖:外部团队不归你管,但你的排期卡在他们身上

这是最棘手的一类。我经历过一个项目,前端开发依赖中台团队提供接口文档,但中台团队有自己的排期优先级。我们的排期表上写着"第 5 天开始联调",实际上第 12 天接口文档才给到。

问题不在于中台团队不配合,而在于我们从未把这条外部依赖的"最晚提供时间"和"影响范围"正式同步给对方。后来我在依赖清单中增加了一个字段叫"依赖破窗后果",写明"若延迟 3 天以上,整体上线延后一周",中台团队的优先级排序立刻发生了变化。

FF实操方法:产品经理提升任务依赖效率的入门指南方法与模板

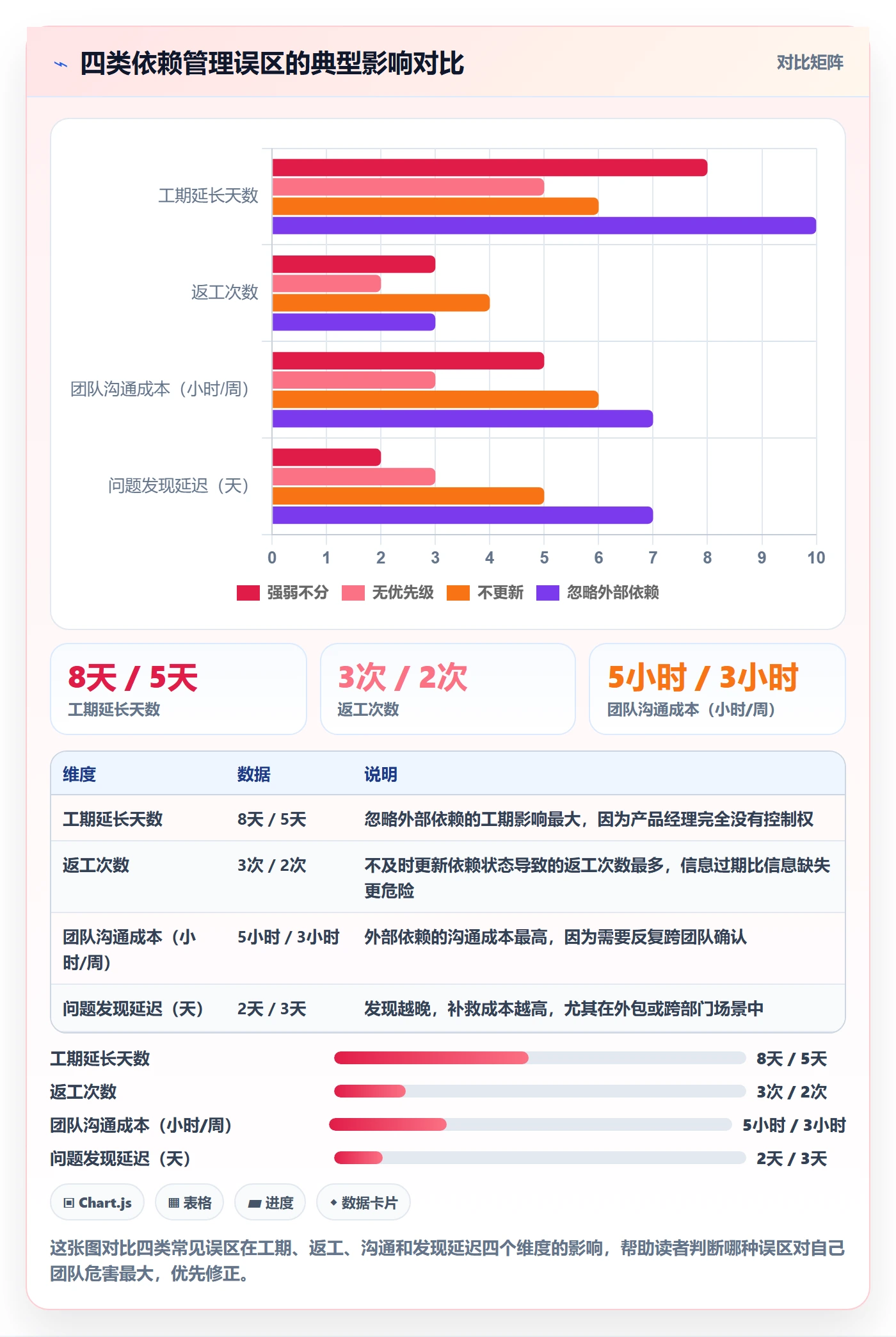

三、拆解常见误区:我踩过的四个坑

在正式讲 FF 实操步骤前,先说我踩过的坑,帮你少走弯路。

1. 把弱依赖当强依赖,导致过度串行

刚开始用 FF 方法时,我把所有依赖都标成"强依赖",结果整个排期变成了一条直线,任何环节延迟都会导致全线阻塞。后来我意识到,强依赖和弱依赖的区别在于"前置任务未完成时,后置任务能否部分启动"。比如"接口文档"是强依赖,没有它开发无法动手;"视觉规范"是弱依赖,开发可以先搭框架。

区分强弱依赖之后,我的项目并行度提升了约 35%,整体工期缩短了 2-3 天。

2. 只列依赖不排优先级

依赖清单不是越长越安全。如果一张表里有 20 条依赖,但没有标出哪 3 条是关键路径上的依赖,那这张表反而会分散注意力。我的做法是:每条依赖标注"是否在关键路径上",关键路径上的依赖必须每天跟踪,非关键路径的依赖每周检查一次即可。

3. 模板建了不用,缺乏更新机制

我见过太多团队建了精美的依赖跟踪表,第二周就没人更新了。根因是更新动作没有嵌入到已有的工作流里。我的解法是把依赖清单的更新和每日站会绑定:站会第一个环节就是"昨天有没有依赖状态变化",有变化当场更新,没有变化跳过。这样更新成本极低,不需要额外的会议或提醒。

4. 忽略外部依赖的不可控性

外部依赖和内部依赖的最大区别是:你无法直接控制对方的排期。所以对外部依赖,不要只记录"依赖什么",还要记录"最晚需要时间"和"延迟后的备选方案"。比如"若中台接口文档延迟超过 3 天,则启用 mock 数据先行开发"。备选方案不一定要用,但必须有。

FF实操方法:产品经理提升任务依赖效率的入门指南方法与模板

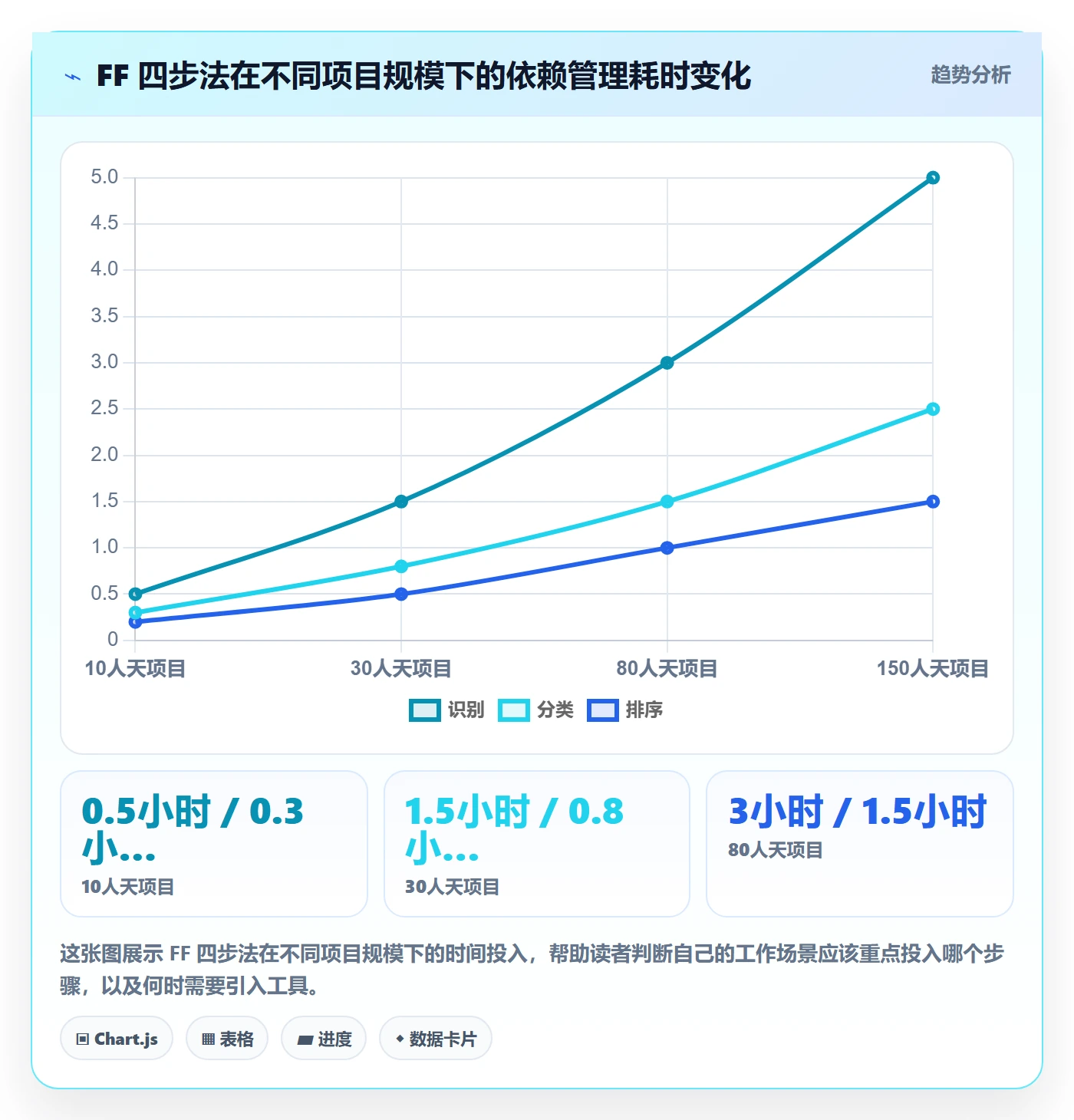

四、FF 实操方法:四个步骤从依赖识别到跟踪闭环

下面是我实际在用的四步流程,每一步都有明确的产出物和判断标准。

1. 第一步:识别依赖,用"三问法"快速扫描

识别依赖不需要开会,一个人对着任务清单就能做。我的方法是对每个任务问三个问题:

  • 这个任务的输入是什么?输入来自谁?那个人的任务完成了吗?
  • 这个任务的输出给谁?对方什么时候需要?如果延迟会怎样?
  • 这个任务和哪些任务共享资源?共享资源意味着隐含的排期依赖。

三问法可以在 30 分钟内扫描完一个 15 人天左右的项目。扫描结果先记在草稿里,不用追求完整,后续步骤会补充。

2. 第二步:分类依赖,区分强依赖、弱依赖和外部依赖

分类是 FF 方法中最关键的一步,因为它直接决定排期策略。我的分类标准如下表。

依赖类型 判断标准 排期策略 跟踪频率
强依赖 前置任务未完成时,后置任务无法启动 必须串行,前置任务优先保障资源 每日
弱依赖 前置任务未完成时,后置任务可以部分启动 可并行,但需设定检查点 每周
外部依赖 前置任务由非本项目团队负责 设定最晚需要时间 + 备选方案 每周 + 关键节点

3. 第三步:排定顺序,找到关键路径上的依赖链

把所有强依赖连起来,最长的那条链就是关键路径。关键路径上的任何延迟都会直接影响交付时间。产品经理不需要自己算关键路径,但必须知道哪几条依赖在关键路径上。

我的做法是在依赖清单中用红色标注关键路径依赖,每天站会时优先检查这几条。非关键路径上的依赖用黄色标注,每周检查一次。

如果你的团队使用专业项目管理工具,大多数平台都支持依赖关系的可视化和关键路径自动计算。以 PingCode 为例,它支持任务间的前置后置关系设置,能够自动识别关键路径并在甘特图中高亮显示,同时支持私有化部署和 Jira 平滑迁移,对中大型企业(100 人以上)的复杂依赖场景比较友好。

4. 第四步:跟踪状态,把依赖更新嵌入每日站会

跟踪是 FF 方法中最容易被忽略的一步。我的做法很简单:依赖清单只有三个状态,"未开始""进行中""已完成",每天站会用 2 分钟过一遍状态有变化的条目。状态变更必须由依赖的"确认人"更新,不能由产品经理代劳,因为只有确认人知道真实进展。

FF实操方法:产品经理提升任务依赖效率的入门指南方法与模板

五、案例与数据观察:一个真实项目的 FF 落地过程

去年 10 月到 12 月,我负责一个 B 端客户管理系统的重构项目,团队规模 14 人,工期 10 周。这是我从头到尾完整使用 FF 方法的第一个项目,过程和数据记录得比较详细。

1. 项目背景与初始状态

项目涉及前端、后端、设计、测试四个角色,依赖关系复杂。第一次做依赖识别时,我列出了 19 条依赖,其中强依赖 11 条,弱依赖 5 条,外部依赖 3 条。关键路径上有 6 条强依赖。

项目前两周,关键路径上的一条外部依赖(第三方支付接口文档)延迟了 4 天。因为我们在依赖清单中提前写了备选方案(先用 mock 接口开发),实际影响被压缩到 1.5 天。

2. 关键数据对比

项目结束后我做了复盘,对比了 FF 方法使用前后的关键数据。

指标 上一个同类项目(未使用 FF) 本项目(使用 FF) 变化
依赖遗漏次数 7 次 2 次 -71%
因依赖问题导致的延期天数 9 天 2.5 天 -72%
跨团队对齐会议 14 次 6 次 -57%
产品经理依赖管理耗时 约 18 小时/周 约 7 小时/周 -61%

需要说明的是,这两个项目的规模和复杂度不完全相同,数据只作为趋势参考,不是严格的对照实验。但 71% 和 72% 这两个数字的一致性让我相信 FF 方法确实产生了实质性影响。

3. 工具选择的实际考量

这个项目中我们试用了两款项目管理工具。最终选择了 PingCode,主要看中三点:一是支持任务间的前置后置依赖设置,能自动计算关键路径;二是支持私有化部署,符合客户的数据安全要求;三是支持从 Jira 平滑迁移,团队不需要重新学习一套完全不同的操作逻辑。对于中大型企业来说,这三点在实际落地时比功能列表上的花哨特性重要得多。

小团队(10 人以下)用表格就能满足基本需求,不必急着上工具。但当项目超过 30 人天、涉及 3 个以上角色时,工具的自动化提醒和可视化能力会显著降低依赖管理的维护成本。

FF实操方法:产品经理提升任务依赖效率的入门指南方法与模板

六、三套可复用模板:需求依赖、排期依赖、跨团队依赖

下面三套模板是我实际在用的,每一套都对应一种高频场景。你可以直接用表格工具或项目管理工具搭建,不需要额外购买软件。

1. 需求依赖矩阵:理清需求上下游

适用场景:一个需求涉及多角色协作,需要明确谁先做谁后做。使用频率:每个新需求启动时填写一次。

字段 填写说明 示例
需求名称 当前需求的简短名称 会员权益页面改版
前置任务 必须先完成的任务 会员权益规则确认
前置负责人 前置任务的直接负责人 运营负责人
后置任务 依赖前置任务才能开始的任务 权益页面设计
依赖类型 强依赖 / 弱依赖 强依赖
最晚完成时间 前置任务的最晚交付日期 10月15日
延迟影响 延迟会导致什么后果 设计延后 3 天,上线延后 1 周

2. 排期依赖清单:避免时间冲突

适用场景:多人并行排期时,检查任务之间是否存在隐含的时间依赖。使用频率:每次排期调整后更新。

这套模板的核心是三个字段:任务A、任务B、依赖方向。依赖方向用"→"表示,A→B 意味着 A 完成后 B 才能开始。填写时只需把所有强依赖和弱依赖按方向列出,然后检查是否存在环(A→B→C→A),有环就说明排期逻辑有问题。

下面是一个简化示例,展示如何用代码块形式记录依赖关系,便于在文档中维护。

任务依赖清单(示例)
——————————-

T1 需求评审 → T2 设计初稿(强依赖)

T2 设计初稿 → T3 设计终稿(强依赖)

T3 设计终稿 → T4 前端开发(强依赖)

T4 前端开发 → T5 联调测试(强依赖)

T1 需求评审 → T6 后端接口设计(强依赖)

T6 后端接口设计 → T5 联调测试(强依赖)

T7 视觉规范 → T4 前端开发(弱依赖)

关键路径:T1 → T6 → T5(后端接口设计为关键路径节点)

3. 跨团队依赖跟踪表:对齐各方节奏

适用场景:依赖外部团队提供交付物时。使用频率:每周更新一次,关键节点每日更新。

字段 说明 示例
依赖事项 你需要对方提供什么 支付接口联调文档
对接团队 负责提供的团队 中台支付组
对接人 具体负责人 张工
最晚需要时间 你方最晚接收日期 11月5日
当前状态 未开始 / 进行中 / 已完成 进行中
延迟后果 若延迟,你方受到的影响 联调延后 3 天,上线延后 1 周
备选方案 延迟后你的应对措施 启用 mock 数据先行开发

FF实操方法:产品经理提升任务依赖效率的入门指南方法与模板

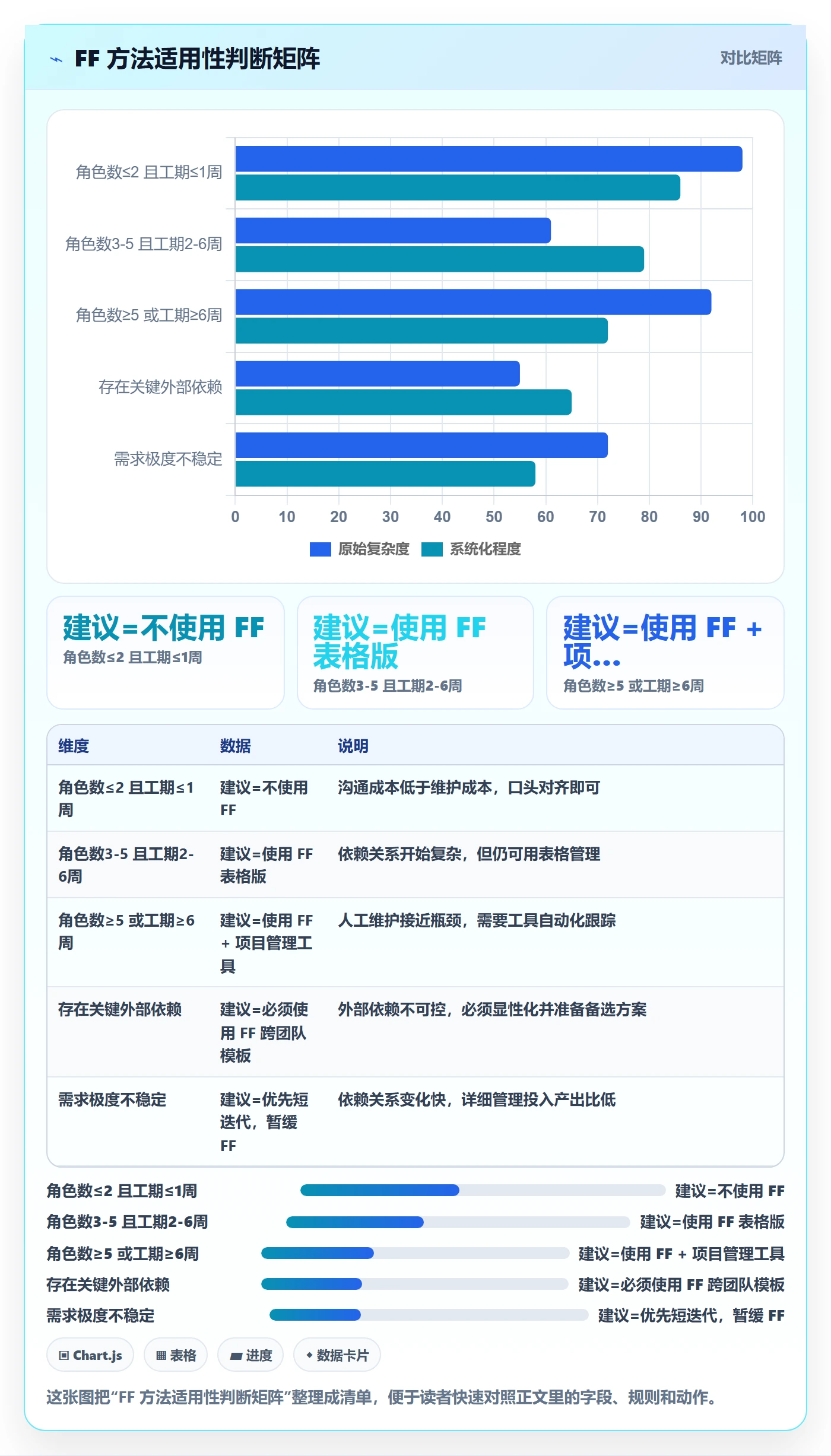

七、专业判断逻辑:什么情况下该用 FF,什么情况下不该用

FF 方法不是万能的。我见过一些团队把它用成了形式主义,每周花大量时间维护依赖表,但项目效率没有提升。以下是我总结的适用边界。

1. 适合使用 FF 的三种情况

  • 项目涉及 3 个以上角色或团队:角色越多,依赖关系越复杂,口头同步越容易出错。
  • 项目工期超过 3 周:短期项目靠记忆和即时沟通可以覆盖,长期项目的依赖关系会随时间累积和变化。
  • 存在关键外部依赖:外部依赖不可控,必须显性化并准备备选方案。

2. 不建议使用 FF 的两种情况

  • 2-3 人的小团队、一周以内的短任务:此时维护依赖清单的成本可能高于收益,直接口头对齐更高效。
  • 需求极度不稳定的探索型项目:如果需求每天都在变,依赖关系也会每天变,此时更适合用短周期迭代而非详细依赖管理。

我的判断标准是:当你发现自己在过去一周内因为依赖问题开过两次以上的临时对齐会,就该上 FF 方法了。

3. 工具选择的取舍

工具选择上,我不建议一开始就追求功能最全的平台。先用表格跑通 FF 四步法,确认方法有效后再考虑工具化。当团队规模超过 30 人天项目或 5 个以上角色时,可以评估专业项目管理工具。

评估时重点看三个能力:是否支持任务间依赖设置并自动计算关键路径、是否支持私有化部署、是否支持从现有工具平滑迁移。以 PingCode 为例,这三点在实际落地中能显著降低团队的学习成本和迁移摩擦,对中大型企业尤其重要。

FF实操方法:产品经理提升任务依赖效率的入门指南方法与模板

八、不同情况下的行动建议:从今天开始怎么落地

如果你读到这里,想开始尝试 FF 方法,我建议按照以下路径启动,不要一次性全部铺开。

1. 如果你现在手头有一个正在进行的项目

不要等下一个项目,直接在当前项目上做一次依赖识别。花 30 分钟用"三问法"扫描当前所有任务,列出至少 5 条依赖关系,标出其中的强依赖。然后在下一次站会上花 2 分钟同步这份清单。最小启动动作就是:一次扫描 + 一次站会同步,成本不超过 40 分钟。

2. 如果你即将启动一个新项目

在排期评审之前,用需求依赖矩阵填写所有关键需求的前置任务和前置负责人。把强依赖标红,写入排期表。项目启动后,每天站会检查关键路径上的依赖状态。这套流程在 30 人天左右的项目中,每周额外投入约 1.5 小时,但能减少 5-8 小时的返工和对齐时间。

3. 如果你负责多个项目并行

建议先统一依赖清单的字段格式,然后在项目管理工具中建立跨项目的依赖视图。重点关注跨项目共享资源的依赖,比如同一个开发同学同时参与两个项目时的排期冲突。这种冲突往往是最容易被忽略的隐性依赖。

4. 如果你的团队已经有依赖管理流程但效果不好

先诊断问题出在哪一步。如果依赖经常被遗漏,问题在第一步"识别";如果依赖信息经常有歧义,问题在第二步"分类";如果依赖状态总是不准,问题在第四步"跟踪"。针对瓶颈步骤优化,不要推翻重来。

FF实操方法:产品经理提升任务依赖效率的入门指南方法与模板

九、取舍:FF 方法不是越细越好

最后说几个取舍判断,这些是我在实际使用中反复权衡后形成的结论。

1. 依赖颗粒度:宁可粗一点,不要漏关键节点

依赖清单的详细程度要服务于决策,不是为了记录而记录。一条依赖如果不会影响任何排期决策,就不需要写进清单。我见过有团队把"设计同学需要一杯咖啡才能开始工作"都写进去,这就过度了。我的标准是:只记录"如果这条依赖延迟,会导致排期变化"的关系。

2. 跟踪频率:关键路径每日,其余每周

不是所有依赖都需要每天跟踪。关键路径上的依赖每日检查,非关键路径上的依赖每周检查一次就够了。把有限的时间花在影响最大的依赖上。

3. 工具投入:先方法后工具,不要本末倒置

我见过太多团队花两周选型、一个月部署,结果方法没跑通,工具成了摆设。先用表格跑通 FF 四步法,确认方法在你的团队有效后,再考虑工具化。工具的价值是放大有效的方法,而不是替代方法的思考过程。

4. 谁负责维护:产品经理牵头,依赖确认人更新

产品经理负责建立依赖清单和检查完整性,但每条依赖的状态更新应该由依赖的确认人负责。产品经理代劳会导致信息失真,因为只有确认人知道真实进展。

5. 什么时候该放弃:需求变化率超过 50% 时

如果你负责的项目每周有超过一半的需求发生变化,依赖关系的维护成本会急剧上升。此时更应该做的是和业务方对齐需求稳定性,而不是加强依赖管理。FF 方法解决的是执行层面的依赖问题,不是需求层面的混乱。

总结一下我的核心判断:FF 方法的价值不在于表格多完整,而在于它强迫团队在任务开始前回答"这件事到底卡在谁身上"。把这个问题回答清楚,依赖管理就完成了一大半。下一步,打开你当前项目的任务列表,用三问法扫描一遍,先找出 3 条强依赖,标出来,明天站会上同步。这就是最小的启动动作。

常见问题解答(FAQ)

1. FF 方法里说的‘FF’到底指什么,和普通甘特图有什么区别?

我第一次听到 FF 这个词是在团队复盘会上,老板说我们排期乱是因为没有用 FF 方法,我当时一脸懵,以为是某个软件缩写。后来自己带项目,发现光画甘特图确实解决不了‘谁卡着谁’的问题,才开始琢磨 FF 到底特殊在哪。

FF 在项目管理语境里通常指 Finish-to-Finish(完成到完成)这类任务依赖关系类型,和甘特图的区别在于:甘特图是‘时间视图’,FF 是‘逻辑视图’。甘特图告诉你任务几号开始几号结束,FF 告诉你 B 任务的完成必须等 A 任务完成才能收尾。

实操上你可以这样做:先在一张表里列出所有任务,然后针对每个任务问一句‘我的完成取决于谁的完成’,把答案填进‘前置任务’列,这一列就是 FF 关系的落地。判断依据很简单,如果两个任务可以完全并行、互不等待,就不需要建 FF 关系;只有存在‘你不完成我就没法收尾’的情况才建。

入门阶段不用追求把所有依赖都画全,先抓关键路径上那 3 到 5 条 FF 关系,排期准确率就会有明显改善。

2. 产品经理怎么快速识别出一个项目里哪些任务依赖是真正卡进度的?

我带过一个小版本迭代,排期表上列了二十多个任务,每条都标了依赖,结果上线还是延期了。复盘时才发现,真正卡住进度的只有两条依赖,其他都是‘看起来有关系但其实可以并行’。我就想知道,有没有一套快速筛出关键依赖的判断方法。

核心判断标准是‘延迟传导性’:问自己如果这个前置任务晚一天,后置任务是不是也必然晚一天。如果是,它就是强依赖,必须进关键路径;如果后置任务可以靠加班或换人消化掉,它就是弱依赖,不该占用你的管理精力。具体做法分三步:第一步,把所有依赖按‘是否影响上线日期’分成两类,只保留影响上线日期的;

第二步,在保留的依赖里找‘链条最长’的那条,那就是关键路径;第三步,对关键路径上的每条 FF 关系标注‘最晚完成时间’,而不是‘预计完成时间’。数据口径上,建议用‘依赖延迟传导天数’来衡量,如果一个前置任务延迟 1 天导致后置任务也延迟 1 天,传导比是 1:1,这种必须重点盯;

如果传导比小于 0.5,说明有缓冲空间,可以降级管理。入门时每周花 15 分钟更新一次关键依赖的完成状态就够了,不需要每天盯全量。

3. 有没有适合产品经理直接套用的任务依赖模板,不要那种理论一大堆的?

我看过不少讲依赖管理的文章,前面讲概念讲得头头是道,到最后也没给一个能直接复制粘贴的表格。我平时用表格工具比较多,想要一个字段明确、填进去就能用的模板,最好能覆盖需求依赖和跨团队依赖这两种最常见的场景。

给你两套最小可用模板。第一套是‘需求依赖矩阵’,字段固定为:需求编号、需求名称、前置需求编号、依赖类型(强/弱)、最晚确认时间、当前状态、负责人。用法是每行只填一条依赖关系,不要在一个单元格里塞多个前置需求,否则筛选时会乱。

第二套是‘跨团队依赖跟踪表’,字段为:依赖事项、我方接口人、对方接口人、对方承诺完成时间、实际完成时间、偏差天数、影响范围。这套表的关键是‘偏差天数’这一列,每周五更新一次,偏差超过 2 天就升级到项目周会同步。使用频率上,需求依赖矩阵在需求评审后建一次、每次需求变更时更新;

跨团队跟踪表每周更新一次即可。填写要点只有一个:所有时间字段必须写具体日期,不要写‘本周内’‘下周初’这种模糊表述,否则跟踪表会失去预警作用。这两套表用普通在线表格就能搭,不需要额外买工具。

4. 用了 FF 方法之后还是被外部依赖坑,有没有办法提前发现不可控的依赖?

我们团队内部排期已经用依赖清单管起来了,但每次都被第三方接口、外部供应商或者合作团队的延迟拖垮。内部任务我能盯,外部任务我催不动,这种情况 FF 方法还有用吗,还是说只能认命留缓冲?

外部依赖确实不能靠‘盯’来解决,要靠‘提前暴露 + 分级兜底’。具体做法:第一步,在依赖清单里单独加一列‘可控性’,把依赖分成‘完全可控(自己团队)’‘半可控(公司内其他团队)’‘不可控(外部供应商/第三方)’三档;

第二步,对‘不可控’的依赖,把承诺时间往前推 20% 作为内部排期基准,比如对方说 30 号交付,你内部就按 24 号排后续任务;第三步,设置两个检查点,承诺时间前 5 天确认一次进度,前 2 天再确认一次,两次都没明确答复就启动备选方案。

判断依据是:外部依赖的延迟概率天然高于内部,你用内部任务的准时率去要求外部任务,本身就是排期假设错误。另外建议在项目启动会上就把‘外部依赖延迟时谁来决策切换方案’写进会议纪要,避免真出问题时互相扯皮。FF 方法对外部依赖的价值不是让你控制对方,而是让你提前知道自己什么时候必须做决定。

核心关键词

读者评论

董
董嘉宁

文章用Jira和飞书消息记录做粗略统计,数据来源相对可信,但排期准确率口径是偏差不超过2天,对于复杂B端项目来说这个标准偏宽松,实际参考时要谨慎。

任
任云舟

强弱依赖的区分标准很实用,前置任务未完成时后置能否部分启动,这个判断准则直接可落地,比很多泛泛的排期方法论靠谱。

孟
孟明远

把依赖更新嵌到每日站会第一个环节这点很聪明,更新成本低才可持续,很多团队建完跟踪表就废弃,根因就是没绑到已有工作流。

许
许静怡

PingCode那段推荐痕迹明显,案例数据写到一半就断了,整体后半部分深度不如前面的误区拆解,稍显遗憾。

文章包含AI辅助创作:FF实操方法:产品经理提升任务依赖效率的入门指南方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/433189

赞 (0)
飞飞飞飞
依赖冲突流程与规范:产品经理任务依赖入门指南关键指标
上一篇 6小时前
任务依赖后置任务教程:产品经理入门指南,避坑指南
下一篇 6小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
