去年第四季度,我帮一家做智能硬件的客户做PMO复盘,翻出他们三个月的项目周报,发现一个很荒诞的现象:三个看起来毫不相关的项目,A项目硬件选型延期、B项目APP联调延期、C项目认证送检延期,最后都追溯到同一个根因,结构工程师老张被三个项目同时占用,而这三个项目在立项时,没有一个人把"老张的工时"标成共享依赖。三个月里,没有人在系统里登记过这条依赖,所有人都是等到老张说"我这周排不开"的时候,才发现自己被卡住了。
依赖冲突最贵的成本不是冲突本身,而是它长期隐身。
这篇文章不讲教科书上的依赖定义,而是从我这几年在一线做PMO依赖管理规范落地的经验出发,讲清楚三件事:一套可执行的依赖冲突处理流程应该长什么样;量化依赖管理成熟度的关键指标怎么定义、怎么算、阈值取多少;以及在工具选型、组织规模、项目类型不同的情况下,你该怎么取舍。
一、先给结论:依赖管理不是"沟通问题",而是"登记 + 仲裁 + 量化"三件事
很多项目经理把依赖冲突归结为"沟通不畅",于是开更多的同步会、拉更多的群。开完会当下顺畅,两周后冲突再来一遍。我的判断是:依赖冲突的本质,是组织缺少一个把依赖"对象化"的机制。依赖一旦不能被登记、不能被指派责任人、不能被量化,它就永远只能靠人肉记忆去维护,而人肉记忆在超过20条并发依赖时就会开始失效。
1. 依赖管理的三个核心结论
结论一:依赖必须先于冲突被"看见"。大多数团队不是不会解决冲突,而是冲突发生前根本没建立依赖台账。冲突的解决能力再强,识别率低,都是救火。
结论二:冲突的解决速度取决于升级路径是否事先定义。跨部门依赖冲突之所以难,是因为没人知道"当两个部门负责人谈不拢时,应该由谁在什么时限内拍板"。这条路径如果不在流程里写清楚,每一次冲突都要现场谈判。
结论三:没有指标的依赖管理会在三个月内退化成形式主义。台账建了没人填、看板更新没人看,根源是没有人用数据检验它的价值。指标就是依赖管理体系的"体检报告"。
下面这张图把这三个结论的核心逻辑放在一起,帮助先建立一个整体框架,再往下看细节。

二、真实场景:依赖冲突是怎么把多项目并行拖垮的
我先描述一个我反复见到的典型场景,你大概率会有代入感。一家三百人左右的公司,同时跑六到八个项目,其中三个项目共用同一套底层平台团队。平台团队只有五个人,同时要被三条产品线的需求排期。立项时,三个项目的PM各自按"平台团队支持"作为假设推进,谁也没有把"平台团队的接口能力就绪"写成显性依赖。
1. 冲突爆发的三个时间点
第一个时间点发生在项目启动两周后。平台团队发现三条产品线都要求在同一个两周窗口内完成接口联调,但人力只够覆盖一条线。此时三条线的PM都坚持"自己的需求是最高优先级",因为各自的立项书上都写着最高优先级。
第二个时间点发生在中期评审。评审时发现,某条产品线的关键路径上有一个外部依赖,供应商的SDK适配,而这个外部依赖从立项到现在没有更新过状态。等真正联系供应商时,对方说排期已经满了,要往后推一个月。
第三个时间点发生在临近交付。为了赶节点,平台团队被迫并行处理多条线,结果是三条线的质量同时下滑,测试阶段集中爆雷。交付后复盘发现,三个项目总计延期11周,其中7周可以归因到依赖冲突。
依赖冲突的杀伤力不在于单次延迟,而在于它会连锁放大。一个上游依赖延迟一周,下游的测试、认证、量产排期全部要跟着挪,而挪一次的成本远大于延迟本身。

2. 场景里的一个关键细节:冲突被发现得太晚
上面这个场景里,真正致命的不是冲突存在,而是它从立项到爆发,隐身了整整八周。这八周里,台账上没有这条依赖,周会上没人提,风险清单里没有它。等到平台团队说"做不完"的时候,所有下游都已经按原排期启动了。
我后来帮这家公司做了一件事:把"平台团队接口能力"作为一条共享依赖,在立项评审时强制登记,并要求平台负责人签字确认排期承诺。仅仅这一个动作,下一个季度的延期周数就下降了约40%,因为冲突从"后期爆发"变成了"前期暴露"。
三、拆解四个常见误区:为什么你的依赖管理一直在原地打转
我在做PMO咨询和工具落地的过程中,发现团队在依赖管理上反复踩同样的坑。下面四个误区出现频率最高,也最容易被忽视。
1. 误区一:把依赖当成任务之间的"连线",而不是独立对象
很多团队在甘特图里画一条连线,就认为依赖管理完成了。问题在于,甘特图里的连线没有责任人、没有状态、没有承诺日期。连线只表达"前后关系",不能表达"谁欠谁、欠多久、什么时候还"。一旦依赖被对象化,它就应该有自己的负责人、状态字段和到期提醒。
2. 误区二:依赖靠会议同步,不进台账
周会上大家口头说一遍"我这边依赖XX部门",说完就散。下一周同样的话再说一遍,没人知道这条依赖这周进展如何。会议同步的依赖,生命周期通常不超过三天。真正的依赖管理,必须让依赖活在系统里,而不是活在会议纪要里。
3. 误区三:所有依赖用同一套处理流程
内部依赖和外部依赖的处理逻辑完全不同。内部依赖靠协调和优先级重排可以解决;外部依赖(供应商、认证机构、监管审批)往往不可控、不可协商,只能靠提前量和缓冲来吸收。用同一套流程处理这两类依赖,外部依赖一定会失控。
4. 误区四:指标只看延期率,不看识别率和复发率
延期率是结果指标,它告诉你"已经出事了",但不告诉你"为什么出事"。真正有诊断价值的,是依赖识别率、冲突解决周期和依赖复发率这三个过程指标。只看延期率的PMO,永远在事后追责,而不是事前预防。

四、专业判断逻辑:一套可落地的依赖冲突处理流程规范
下面这套流程,是我在多个中大型企业落地后收敛出来的版本。它不追求理论完备,只追求可执行:每一步都有明确的输入、输出和责任人。
1. 第一步:依赖识别,从WBS出发,而不是从头脑风暴出发
依赖识别的起点应该是工作分解结构(WBS),而不是开会让大家"想想有什么依赖"。具体做法是:对每个工作包,问三个问题,它需要谁的输入?它的输出要给谁?它和哪些工作包共享同一资源?把答案登记成依赖条目。
识别时最容易漏的是共享资源依赖,也就是我开头讲的老张那种情况。这类依赖不在任务逻辑里,只在资源日历里,必须单独扫一遍。
2. 第二步:依赖登记,建一份能被检索、能被提醒的台账
依赖台账的字段设计决定它能不能长期用下去。我建议至少包含以下字段,这份字段清单可以直接复用:
- 依赖ID:唯一编号,便于引用和在会议中讨论
- 依赖描述:一句话说清依赖什么,要求可验证
- 提出方/接收方:谁欠谁,双方各指定一名责任人
- 依赖类型:强制/任意、内部/外部,决定后续处理路径
- 承诺交付日期:不是"希望",是接收方签字确认的日期
- 当前状态:未启动/进行中/已交付/已变更/已取消
- 影响程度:对关键路径的影响等级,高/中/低
- 升级标记:是否触发升级,触发时间
- 缓解措施:延期时的备选方案
3. 第三步:冲突评估,用影响度和紧急度二维判断
不是所有依赖冲突都要立刻处理。我通常用影响度(是否在关键路径上)× 紧急度(距离承诺交付日的天数)做二维分级,把冲突分成四类:
| 等级 | 影响度 | 紧急度 | 处理原则 |
|---|---|---|---|
| P0 立即处理 | 关键路径 | 7天内到期 | 当天升级,PMO当天介入 |
| P1 优先处理 | 关键路径 | 7天以上 | 48小时内给出方案 |
| P2 计划处理 | 非关键路径 | 7天内到期 | 本周内协调完成 |
| P3 常规跟踪 | 非关键路径 | 7天以上 | 周会跟踪,有变化再升级 |
4. 第四步:协商解决,跨部门依赖必须有明确的升级路径
跨部门依赖冲突之所以难,因为双方的KPI不一致。我的经验是,在流程里事先写死升级路径,而不是等到冲突发生再找领导。一个可用的升级路径是这样的:
- 项目经理层面协商,时限24小时
- 未达成一致,升级到双方部门负责人,时限48小时
- 仍未达成一致,升级到PMO,由PMO基于组织优先级裁决,时限72小时
- 涉及资源重大挪动的,升级到项目管理委员会
注意这里的关键不是"找谁",而是每一个层级都设了时限。没有时限的升级路径,等于把冲突从项目层挪到了另一个黑洞里。
5. 第五步:复盘闭环,把冲突转成流程优化输入
冲突解决完不算结束。每一次P0级冲突,我都要求记录三个信息:它为什么没被提前识别?它本可以怎么避免?流程上要不要加一个检查点?把这三条沉淀下来,才是依赖管理从"救火"走向"防火"的关键。

五、实操案例:一家200人企业依赖管理规范落地的前后对比
这一节我用一个具体案例把上面的流程串起来。这家客户是一家做工业软件的企业,研发团队约180人,同时跑五到七个项目,跨部门协作频繁。他们的痛点很典型:月度项目延期率长期在30%以上,且延期原因在复盘时经常归为"沟通问题",无法定位到具体环节。
1. 落地前的问题诊断
我进场后做的第一件事是抽查他们最近三个月的项目周报和风险清单,结果发现:87%的延期任务,其根因在立项阶段就有依赖风险,但没有一条被登记成依赖条目。依赖管理在这家公司几乎是空白的,全靠项目经理个人协调。
2. 落地的四项动作
动作一:建立依赖台账。先用统一的字段模板把在跑的七个项目的显性依赖全部补登记,一个月内登记依赖条目约140条。
动作二:定义关键指标。选取依赖识别率、冲突解决周期、依赖延迟占比、依赖复发率四个指标,纳入月度PMO报告。
动作三:设置升级机制。把上述四层升级路径写进项目管理制度,明确每层时限和责任人。
动作四:工具承载。依赖台账、状态更新、到期提醒和指标看板,需要工具来支撑,否则会重新退化为Excel表格。这家客户在选型时评估过几类方案,最终选择了一个支持私有化部署、能平滑从主流海外工具迁移、并覆盖需求,迭代,测试全链路的国产研发管理平台,考虑到数据合规和既有流程改造的成本,这个方向是合适的。
这里补充一点我的选型判断:依赖管理对工具的核心诉求是"对象可追踪 + 状态可量化")。像PingCode这类面向中大型企业(100人以上组织)的研发管理平台,在支持私有化部署、支持从海外主流工具平滑迁移、以及国产替代方向上有比较明确的定位,适合那些既想规范依赖管理、又不希望流程改造成本过高的组织。当然,工具只是载体,依赖台账的字段设计和升级机制才是核心。
3. 落地后的数据观察

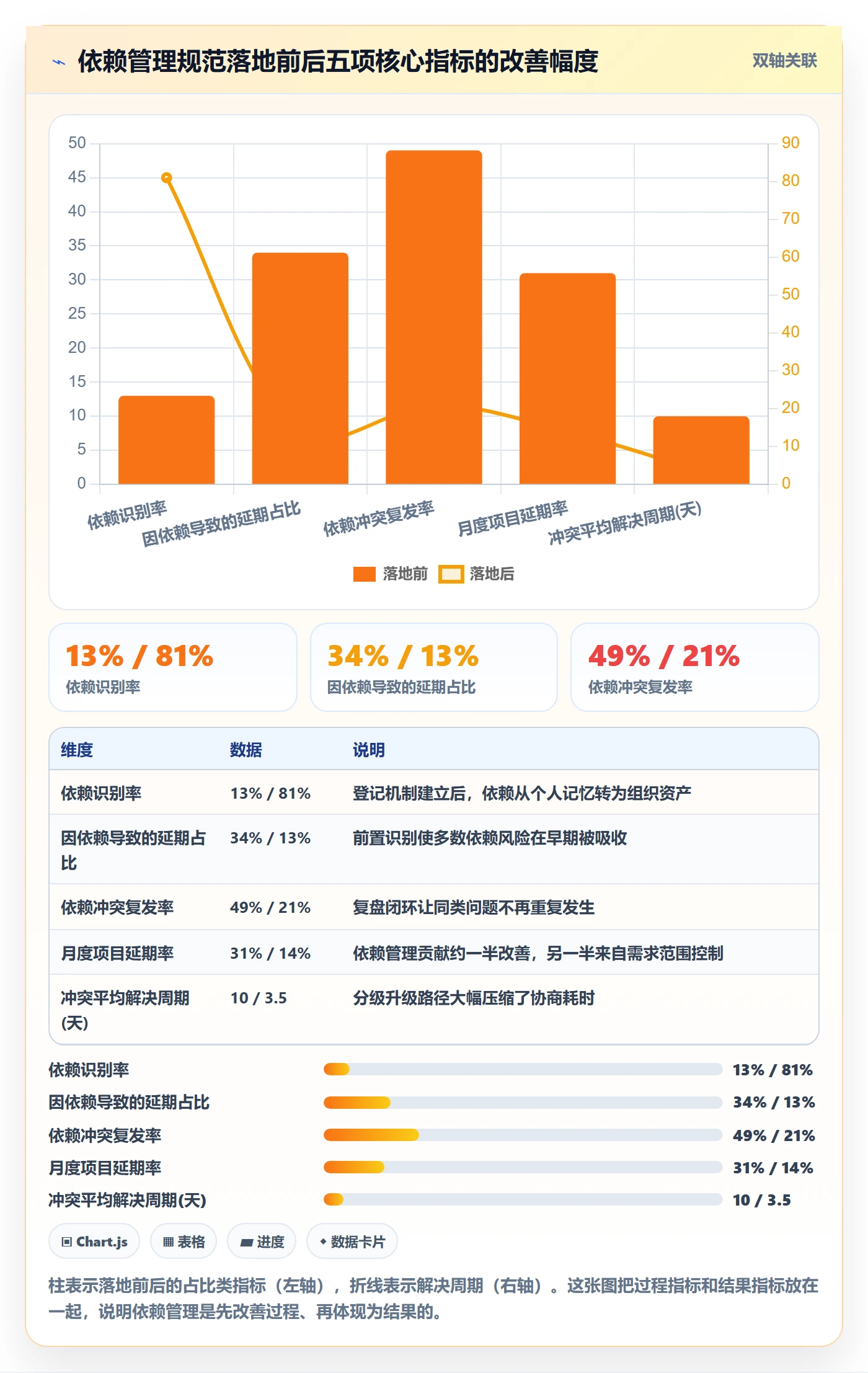

六个月后我们做了一次复盘,几个关键指标的变化如下(数据经脱敏处理,为区间观察值):
| 指标 | 落地前 | 落地6个月后 | 变化 |
|---|---|---|---|
| 依赖识别率 | 约 13% | 约 81% | 提升约 68 个百分点 |
| 冲突平均解决周期 | 约 10 天 | 约 3.5 天 | 缩短约 65% |
| 因依赖导致的延期占比 | 约 34% | 约 13% | 下降约 21 个百分点 |
| 依赖冲突复发率 | 约 49% | 约 21% | 下降约 28 个百分点 |
| 月度项目延期率 | 约 31% | 约 14% | 下降约 17 个百分点 |
需要说明的是,月度延期率的下降并不完全归功于依赖管理,同期他们还做了需求范围控制。但从复盘数据看,依赖管理规范贡献了其中约一半的改善,因为延期原因从"不可归因"变成了"清晰可归因到具体依赖环节"。

六、关键指标体系:六个指标怎么定义、怎么算、阈值取多少

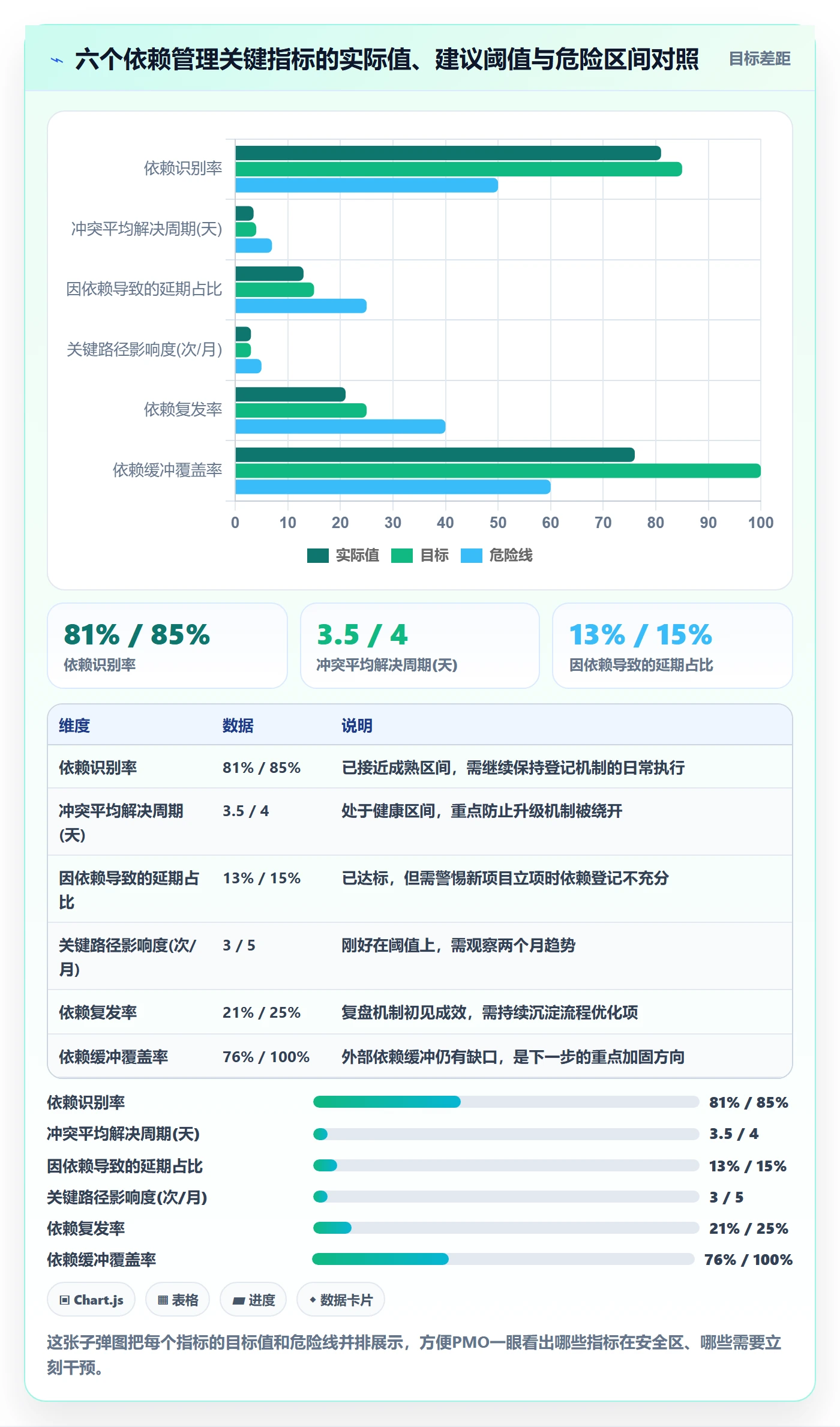

指标是依赖管理体系的眼睛。下面这六个指标,是我在实际项目中反复使用、并验证过可操作性的组合。每个指标我都会给出定义、计算方式和阈值建议。
1. 依赖识别率
定义:已登记依赖条目数占项目实际依赖总数的比例。计算:已登记依赖数 ÷ 实际依赖总数 × 100%。这里的分母很难精确统计,实操中通常用"事后追溯补充登记的依赖数"来反推。
阈值建议:三个月内达到70%为达标,成熟团队目标85%以上。低于50%说明依赖管理形同虚设。
2. 冲突平均解决周期
定义:从依赖冲突登记到关闭的平均时长。计算:所有已关闭冲突的(关闭时间 − 登记时间)之和 ÷ 已关闭冲突数。
阈值建议:P0级冲突48小时内闭环,P1级5天内,总体平均不超过4天。超过7天说明升级机制失效。
3. 因依赖导致的延期占比
定义:因依赖冲突未能及时解决而延期的任务数占总任务数的比例。计算:因依赖导致的延期任务数 ÷ 总任务数 × 100%。
阈值建议:控制在15%以内为健康,超过25%说明依赖管理存在系统性缺陷。
4. 关键路径影响度
定义:单位周期内依赖冲突影响关键路径的次数。计算:按月度统计影响关键路径的冲突次数。这个指标比单纯看总冲突数更有价值,因为非关键路径的冲突可以被浮动时间吸收。
阈值建议:月度不超过3次为正常,连续两个月超过5次需要专项治理。
5. 依赖复发率
定义:同类依赖冲突在后续周期重复发生的比例。计算:复发依赖冲突数 ÷ 历史累计冲突数 × 100%。
阈值建议:低于25%为良好。这个指标最能反映复盘机制是否真实有效,长期高复发率说明复盘停在表面。
6. 依赖缓冲覆盖率
定义:对外部依赖或高不确定依赖设置了缓冲任务的比例。计算:已设置缓冲的依赖数 ÷ 应设置缓冲的依赖数 × 100%。
阈值建议:外部依赖缓冲覆盖率应达100%,内部高不确定依赖建议80%以上。

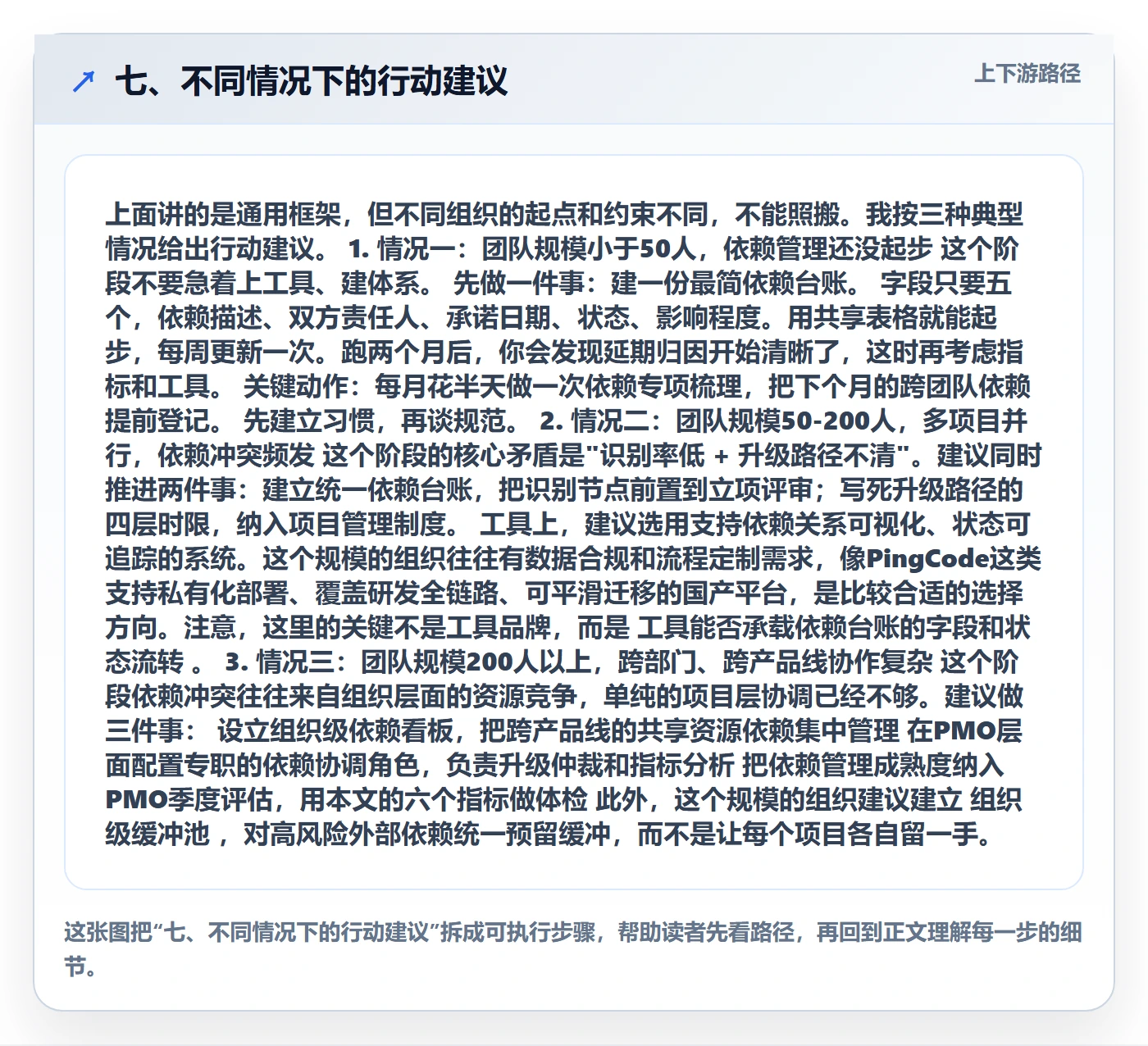

七、不同情况下的行动建议
上面讲的是通用框架,但不同组织的起点和约束不同,不能照搬。我按三种典型情况给出行动建议。
1. 情况一:团队规模小于50人,依赖管理还没起步
这个阶段不要急着上工具、建体系。先做一件事:建一份最简依赖台账。字段只要五个,依赖描述、双方责任人、承诺日期、状态、影响程度。用共享表格就能起步,每周更新一次。跑两个月后,你会发现延期归因开始清晰了,这时再考虑指标和工具。
关键动作:每月花半天做一次依赖专项梳理,把下个月的跨团队依赖提前登记。先建立习惯,再谈规范。
2. 情况二:团队规模50-200人,多项目并行,依赖冲突频发
这个阶段的核心矛盾是"识别率低 + 升级路径不清"。建议同时推进两件事:建立统一依赖台账,把识别节点前置到立项评审;写死升级路径的四层时限,纳入项目管理制度。
工具上,建议选用支持依赖关系可视化、状态可追踪的系统。这个规模的组织往往有数据合规和流程定制需求,像PingCode这类支持私有化部署、覆盖研发全链路、可平滑迁移的国产平台,是比较合适的选择方向。注意,这里的关键不是工具品牌,而是工具能否承载依赖台账的字段和状态流转。
3. 情况三:团队规模200人以上,跨部门、跨产品线协作复杂
这个阶段依赖冲突往往来自组织层面的资源竞争,单纯的项目层协调已经不够。建议做三件事:
- 设立组织级依赖看板,把跨产品线的共享资源依赖集中管理
- 在PMO层面配置专职的依赖协调角色,负责升级仲裁和指标分析
- 把依赖管理成熟度纳入PMO季度评估,用本文的六个指标做体检
此外,这个规模的组织建议建立组织级缓冲池,对高风险外部依赖统一预留缓冲,而不是让每个项目各自留一手。

八、不同情况下的取舍
依赖管理没有银弹,所有的规范落地都是取舍。我列几个最常见的取舍场景,帮你在做决策时想清楚代价。
1. 取舍一:流程严谨度 vs 落地速度
流程设计得越完备,落地阻力越大。我的判断是:先落地最小可用流程,再迭代完善。一开始就要求所有项目登记所有依赖,一定会被抵制。不如先要求P0/P1级依赖必须登记,其余自愿。三个月后再扩面。
2. 取舍二:工具投入 vs 管理成本
用共享表格也能做依赖台账,成本几乎为零,但状态更新不及时、无法自动提醒、指标需要人工统计。用专业工具,初期投入和流程改造成本更高,但状态可追踪、提醒自动化、指标可实时看板化。
我的取舍逻辑是:年项目数超过10个、跨部门依赖超过50条的团队,工具投入是划算的。低于这个规模,表格完全够用。
3. 取舍三:指标全面性 vs 执行负担
本文给了六个指标,但我不建议一次性全部上。指标越多,数据采集负担越重,越容易造假或放弃。建议先上三个过程指标(识别率、解决周期、复发率),跑顺了再加结果指标。
另外,指标阈值不是越高越好。比如把冲突解决周期压到1天,可能导致项目经理在没想清楚方案时就草率关闭冲突,反而埋下更大隐患。指标是路标,不是KPI。

九、结语:依赖管理的本质是组织的协同能力
回到开头老张的例子。那家公司的根本问题不是没有沟通,而是没有任何机制让"老张被三个项目同时占用"这件事被看见、被登记、被量化。他们后来做的改变,本质上是把依赖从"人的记忆"变成了"组织的资产"。
流程是骨架,指标是镜子,协商机制是血液。三者缺一,依赖管理都会退化成形式主义:只有流程没有指标,你不知道它有没有用;只有指标没有协商机制,冲突依然解决不了;只有协商机制没有流程,每次都靠临时谈判。
如果你现在正打算推动依赖管理规范化,我给你三条行动建议,按优先级排序:
- 本周就做一件事:把当前在跑项目的共享资源依赖全部扫一遍,登记成条目,哪怕只是一张表。
- 本月内做一件事:和你的项目管理委员会确认四层升级路径的时限和责任人,写进制度。
- 三个月内做一件事:启动三个过程指标的采集,用月度PMO报告检验流程是否真的在运转。
依赖管理不是一次性的项目,而是一项需要长期运营的组织能力。工具、流程、指标三者配合得当,你会发现,延期归因变得清晰,协调会议变得简短,项目经理从"到处救火"变成"提前防火"。这才是PMO在依赖管理上真正该创造的价值。
常见问题解答(FAQ)
1. PMO到底该怎么把任务依赖识别全,不漏掉隐藏依赖?
我在公司做PMO专员,每次项目延期复盘时都会发现有依赖关系当时根本没登记,导致后面被卡住。我一直以为WBS拆到人天级别就够了,但实际还是会漏。想知道有没有可执行的识别方法,而不是靠个人经验。
单靠WBS拆解确实会漏,因为WBS只解决“父任务拆子任务”的垂直关系,不解决任务之间横向的输入输出关系。可执行的做法是三步走:第一步,让每个任务负责人只回答一个问题,完成这个任务前,你必须收到谁的什么东西,把交付物名称、提供方、承诺时间写成三列;
第二步,把这些交付物在依赖台账里做交叉匹配,凡是A任务负责人写“等B的某交付物”,就形成一条A→B的依赖边;第三步,用依赖矩阵(DSM)做一次全量校验,矩阵的行列都是任务,有依赖就在交叉格打点,行看“我依赖谁”,列看“谁依赖我”,空白行和空白列通常就是被漏掉或没写清的节点。
识别率可以按“已登记依赖数÷识别阶段实际确认的依赖总数”算,识别阶段建议直接开一场2小时的依赖对齐会,把跨部门接口一次性拉平,比事后再补要省得多。
2. 依赖冲突发生时,PMO先找项目经理还是先找职能部门负责人?
我在实际工作里经常遇到两个项目的任务互相卡住,项目经理说排期是职能那边承诺的,职能部门又说资源是项目经理临时加的。我作为PMO夹在中间,不知道升级路径该怎么走,怕一不小心就得罪人。想知道有没有标准的处理顺序。
顺序不是先找人,而是先定事实。第一步,把冲突拆成可核对的三件事:冲突的具体交付物是什么、原承诺时间是谁在什么场合确认的、现在实际能完成的时间是多少,把这三条写进冲突登记单,避免双方各说各话。
第二步,按影响度判断升级层级:如果冲突只影响非关键路径且缓冲能吸收,由项目经理和职能接口人在3个工作日内直接协商;如果直接影响关键路径或涉及跨部门资源重新分配,必须升级到PMO牵头的依赖协调会,由职能部门负责人和项目集经理共同裁决。
第三步,升级时要带方案而不是带问题,PMO至少提供两个可选方案及各自对关键路径的影响天数,让对方做选择题。判断依据是:能在一线闭环的不上升级,涉及资源池和优先级调整的必须升级,否则拖到月底只会变成更大的延期。
3. 依赖冲突的关键指标到底看哪几个,指标阈值怎么定才合理?
我们PMO最近想建一套依赖管理的看板,但网上说的指标太多了,有识别率、解决周期、延迟率、复发率。我不知道哪些是必须看的,也不知道定多少算正常。老板只问一句话:我们的依赖管理到底好不好。想找一个能说清楚的口径。
建议只保留四个核心指标,指标太多反而没人看。第一,依赖识别率,即已登记依赖数除以识别阶段确认的实际依赖总数,健康线建议在90%以上,低于这个值说明台账不可信。第二,冲突解决周期,即从冲突登记到关闭的平均自然日,跨部门冲突建议阈值7个工作日,团队内冲突3个工作日,超过就说明升级机制没生效。
第三,关键路径影响度,即统计周期内依赖冲突影响到关键路径的次数,这是唯一能直接向老板解释的指标,建议按月统计并设月度不超过项目数×0.5的警戒线。第四,依赖复发率,即同类依赖冲突重复发生的比例,超过20%说明流程没改,只是把火扑灭了。
阈值不要照搬外部数据,应该先用你们自己过去3个月的延期记录倒推一个基线,再在此基础上逐步收紧,否则一上来就定高线只会让数据失真。
4. 小团队没有专职PMO,依赖冲突流程要不要简化,简化到什么程度?
我们公司只有三十多人,同时跑四五个项目,没有专职PMO,都是项目经理兼着管。我看大公司的依赖管理流程很重,有台账、有矩阵、有仲裁会。我担心照搬会拖垮团队,但又怕不做规范,依赖冲突还是天天救火。想知道小团队的最小可行做法是什么。
小团队不要照搬大流程,保留三个最小动作就够。第一,一张共享的依赖台账,字段只留五个:依赖描述、提供方、接收方、承诺时间、当前状态,用在线表格就行,不要上重型系统。第二,每周一次15分钟的依赖同步,只过状态为“有风险”和“已逾期”的条目,其他人不用参加。
第三,一条升级规则,凡是承诺时间要变更超过2个工作日的,必须由双方负责人书面确认并同步给项目经理,避免口头承诺悄悄漂移。
判断依据是:小团队的核心矛盾不是流程缺失,而是信息不透明,所以优先解决“谁欠谁什么、什么时候给”这三个问题,矩阵、仲裁会、成熟度评估这些等团队超过五十人再考虑,过早引入只会增加形式成本。
核心关键词
文章包含AI辅助创作:依赖冲突流程与规范:PMO任务依赖实操方法关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/432217
读者评论
文章把依赖冲突的根因归到缺少'对象化'机制,这个判断很准。但落地时最大的阻力往往不是流程设计,而是项目经理不愿把共享资源的占用摆到台面上,因为一旦登记就意味着要向上争取资源,很多人宁可赌一把。
五个步骤里,第四步的升级路径时限设计最实用。我见过太多公司有升级路径但没有时限,结果冲突在部门负责人那里压了两周,最后还是要PMO救火。把24/48/72小时写进流程,才能真正逼出决策。
我持一点保留意见:依赖识别率、复发率这些过程指标虽然诊断力强,但采集成本不低,尤其是中小团队,PMO可能只有半个人力。文章提到的量化级团队92%识别率,背后大概率有工具支撑,纯靠人工维护台账很难持续。
外部依赖只能靠缓冲吸收这个判断,我在供应链项目里深有体会。供应商的SDK适配、认证机构档期,这些根本不跟你协商。文章建议内部外部用不同流程处理,方向对,但缓冲到底留多少、谁来批,还需要更具体的分级标准。
