凌晨1点47分,我接到过一个电话:某消费电子公司的固件迭代项目,在距离交付窗口还有72小时的时候,主线任务链断裂了,三个人同时在等一个上游依赖,而那个依赖的负责人正在休假。真正致命的不是技术故障,而是没人能在15分钟内回答"现在最该先恢复什么"。这件事之后,我把任务执行恢复的流程彻底重写了一遍,核心逻辑从"抢修任务"变成了"负责人先做决策,再让团队执行"。
下面这套方案不是理论推导,它来自我参与过的多个中大型研发团队的恢复实战:从单点任务中断,到整条迭代链路停摆,再到跨部门交付节奏失控。我会把每个环节里"负责人要做什么、判断标准是什么、输出物长什么样"全部讲清楚,让你看完可以直接套用。
一、先把结论说清楚:任务恢复的本质是决策恢复
很多团队把"任务执行恢复"理解成修bug、补进度、催人干活。但从我经手的案例看,90%的恢复失败,败在第一个30分钟的决策,而不是后面的执行。
任务中断的那一刻,团队最缺的不是人手,而是一个明确的判断:这件事是救回来,还是推倒重做,还是降级交付?这三种选择背后是完全不同的资源投入和风险结构。负责人如果不在第一小时锁定这个判断,团队就会本能地涌向"看起来最紧急"的那件事,而不是"最关键路径上"的那件事,结果就是全员忙碌,核心任务依旧卡死。
所以我把整篇文章的组织逻辑定为:决策在前,流程在中,清单在后。你会先看到负责人在中断发生后需要依次回答的四个问题;再看到六步恢复流程的完整拆解;最后是可以直接打印贴在工位上的清单和模板。

二、真实场景:任务中断到底长什么样
1. 我见过的四类典型中断
把所有中断都归为"任务失败"是偷懒。不同类型的中断,恢复路径差别很大,负责人需要先给当前的状况归类。
| 中断类型 | 典型表现 | 恢复难度 | 负责人首要动作 |
|---|---|---|---|
| 单点故障型 | 某个关键任务执行人离职、系统权限丢失、依赖方延期 | 低 | 确认是否有替代路径,直接替换资源 |
| 链路断裂型 | 多个任务因同一上游节点卡死,形成排队等待 | 中 | 识别关键路径瓶颈,优先打通瓶颈而非平均分配 |
| 目标漂移型 | 任务还在跑,但需求已变,继续执行就是浪费 | 中高 | 判断"是否还值得恢复",可能直接终止 |
| 系统性停摆型 | 整个迭代节奏被外部事件打乱(政策、事故、大客户变更) | 高 | 先保交付窗口,再谈恢复原计划 |
我印象最深的一次是链路断裂型:一个测试依赖被上游的接口变更卡了五天,团队里每个人都在"等",但没人指出这是瓶颈。当我让负责人把所有阻塞任务画在一张图上时,才发现整个迭代80%的等待都来自这一个节点。中断的形态不同,负责人的第一个动作完全不同,用错药比不吃药更糟。
2. 为什么"越努力越失控"
中断之后团队常见的反应是"全员冲刺"。但根据我的观察,缺乏决策的冲刺往往会让状况恶化:所有人都去改同一个紧急模块,其他关键路径无人维护;或者大家各自补救自己负责的部分,没人协调依赖顺序。
这背后的机制很简单:任务恢复需要的是"有序的少数人做对的事",而不是"无序的多数人做快的事"。负责人如果不在第一小时站出来定结构,团队一定会用增加工作量的方式缓解焦虑,这就是我看到的"越努力越失控"。

三、四个常见误区,每一个我都亲眼见过翻车
1. 误区一:以为恢复是技术问题
技术团队出身的负责人最容易掉进这个坑:中断一发生,第一反应是拉技术同学排查。但排查清楚了又怎样?如果没有"恢复还是重做"的决策,排查结果只是让团队知道了原因,不知道下一步动作。
更糟的是,技术排查往往会把最有决策权的人排除在外。当大家围在白板前讨论技术细节时,真正需要的是负责人拍板:这个损失我们接不接受,这个窗口我们要不要保。技术排查是输入,决策才是动作。
2. 误区二:先救最吵的那个人
组织中声音最大的人,不一定是最关键路径上的人。我在一个项目里见过,某个营销团队的负责人天天在群里催,但实际上他负责的部分并不是交付关键路径,真正卡住的是一条没人关注的合规审核。优先级要按关键路径排,不能按声量排。
3. 误区三:恢复=把原来的计划重跑一遍
中断之后,原来的计划往往已经失效。强行重跑只会让团队在错误的路径上加速。正确的做法是先判断:哪些原计划的任务还有效,哪些需要砍掉,哪些需要重新排序。恢复的目标是拿到结果,不是复活计划表。
4. 误区四:复盘=开会追责
很多团队的"复盘"就是找一个人背锅,然后散会。这种复盘不会产生任何恢复能力。我坚持的复盘必须回答三个问题:这次中断暴露了哪个具体流程漏洞?我们改掉的动作是什么?下次同类中断,我们打算在第几分钟做哪个判断?
没有这三个问题的复盘,本质上是情绪释放会,不是能力建设会。

四、专业判断逻辑:负责人第一小时要回答的四个问题
1. 问题一:损失边界在哪里
在决定怎么恢复之前,必须先画清楚损失的边界。我通常要求负责人用一个矩阵快速标注:哪些任务已经完全失效,哪些部分失效,哪些只是延迟但结果仍然可用。
判断标准:把任务按"结果可用性"和"时间窗口"两个维度落位。落在"结果不可用+窗口不可延"的任务优先处理,落在"结果可用+窗口可延"的最后处理。这个矩阵不需要精确,但必须在一小时内画出来。
2. 问题二:关键路径上的瓶颈在哪
不是所有中断都需要处理,只有卡在关键路径上的才需要立刻决策。负责人的动作是:列出所有被阻塞的任务,找出其中会导致最终交付延迟的那几条,然后问"打通它们中最难的那一条,需要什么"。
这里有一个我反复强调的操作细节:不要试图一次性恢复所有任务,只恢复瓶颈所在的那一条链路。其余任务即使暂时不动,也不会影响最终结果。
3. 问题三:我们救的是结果还是承诺
这是最容易被忽视的问题。有时候任务本身可以恢复,但恢复的成本远超重新安排交付的代价;有时候任务已经救不回来,但向客户做出的承诺必须保住。负责人必须清晰区分:你现在是在保任务结果,还是在保对外承诺。
两者策略完全不同。保结果的可以灵活调整方法,保承诺的可能需要牺牲其他项目资源来置换。混淆两者,就会既丢结果又丢信誉。
4. 问题四:谁来做恢复决策的执行人
负责人自己不能是唯一的执行者。我主张在恢复启动时明确一个"恢复执行人",由他负责日常推进,负责人自己只保留三个权力:定优先级、配资源、对外沟通。这样做的原因是,负责人如果亲自跳进执行细节,就失去了判断节奏的能力。
在一次跨部门中断中,我坚持让负责人在整个恢复期只做三件事:每天早上定优先级,中午解决资源冲突,晚上对外同步。结果那次恢复只用了一天半就走上正轨,比之前任何一次都快。

五、六步恢复流程:每一步负责人做什么、判断什么、输出什么
1. 第一步 中断识别与信息汇总(0-15分钟)
这一步的核心不是"搞清楚发生了什么",而是"确保信息准确且统一"。中断发生后,团队里会迅速出现多种说法:有人说系统崩了,有人说需求改了,有人说人跑了。负责人要做的是把所有人拉到一个统一的事实框架里。
负责人动作:
- 让每个相关方用一句话回答"你负责的部分现在是什么状态"
- 把这些状态汇总成一张中断状态表,标注时间、影响范围、已知原因、未知信息
- 明确指定一个人负责维护这张表,避免信息碎片化
判断标准:如果三句话之内还有人说不清自己那部分是死是活,信息汇总就没完成。
输出物:中断状态表(含时间、范围、未知项、信息负责人)。
2. 第二步 影响评估与优先级排序(15-45分钟)
评估不是评估任务本身,而是评估任务的连锁影响。一个任务延期三天,如果下游没人等它,影响是三天;如果下游有三个人在等,影响就是九个人天。负责人要做的是把任务的中断损失换算成"人天损失"。
我常用的方法是画一张影响树:以中断任务为根,向下延展所有受影响的下游任务,每条边标注"等待的人天"。树画完,优先级自然浮现。
判断标准:优先级排序必须能回答"如果我只有一份资源,我先给谁",如果不能,评估就是无效的。
输出物:带人天人天损失的优先序列表。

3. 第三步 恢复决策:恢复、重做还是降级(45-60分钟)
这是整个流程最关键的一步,也是我在所有实战中反复强调的核心动作。负责人必须在这个时间段内明确回答:这件事我们要救、要重做、还是要降级处理。
| 选项 | 适用条件 | 资源投入 | 主要风险 |
|---|---|---|---|
| 恢复 | 原方案仍有价值,瓶颈可解,时间窗口足够 | 中等,集中在瓶颈链路 | 可能低估恢复难度,二次中断 |
| 重做 | 方案已失效,原路径不可挽救,但目标仍须达成 | 高,需要重新排序和重新分工 | 团队士气波动,进度大幅后移 |
| 降级 | 承诺可以降标准完成,或部分交付可接受 | 低到中等,做减法 | 需要对外沟通,可能有信誉成本 |
我的判断经验:如果恢复所需的时间超过重做时间的60%,倾向重做;如果降级能满足对方核心诉求,优先降级。三个选项没有绝对优劣,但一定要在60分钟内选定其中一个,并在团队里明确宣布。犹豫本身就是成本。
输出物:一句话的恢复决策("我们决定恢复X链路,放弃Y任务,Z部分降级交付")。
4. 第四步 执行恢复与资源调度(1小时-数天)
决策之后才是执行。负责人此时要退一步,让恢复执行人推进具体动作,自己专注处理资源冲突。恢复阶段的资源调度有两个铁律:
- 把最优秀的资源放在瓶颈链路,而不是平均分散
- 任何资源调整都要有明确的置换关系,不能凭空加人
我见过太多负责人在这阶段重新变得焦虑,开始亲自改代码、写文档,结果反而变成瓶颈。正确的姿势是:每天两次站会,只讨论阻塞和置换,不讨论进度百分比。
输出物:资源置换记录、每日恢复进展简报。
5. 第五步 验证确认与二次风险排查(恢复后24小时内)
恢复完成不等于任务成功。很多团队在这一步功亏一篑:表面上任务恢复了,但质量有隐患,或者恢复了这个任务之后,下一个环节出现新阻塞。
负责人要做的验证动作:
- 恢复结果是否通过了原本的验收标准(而不是打折扣的标准)
- 下游依赖是否已经真正解除,还是只是暂时缓解
- 关键路径上是否还有隐藏的同类风险
判断标准:如果恢复后你不敢把这件事完全交给下游继续推进,就说明验证没过。
输出物:验证确认清单、二次风险清单。
6. 第六步 复盘归档与预案更新(恢复后3天内)
复盘的唯一目的是让下一次同类中断恢复得更快。我坚持用固定的三个问题来组织复盘:
- 这次中断暴露了哪个具体流程漏洞?(不是"沟通不畅"这种模糊结论)
- 我们改掉的具体动作是什么?(要有责任人、有截止时间)
- 下次同类中断,我们打算在第几分钟做哪个判断?
输出物:复盘记录表、预案更新条目、下次中断的决策时间点。
这里我想特别提一下工具层面的支撑。中大型团队的恢复过程往往涉及跨部门、多任务、多角色的协调,光靠文档和群聊很难保持信息一致性。PingCode 主要服务中大型企业及100人以上组织,支持私有化部署,支持Jira平滑迁移,是国产替代场景下被频繁考虑的项目管理平台之一,它的任务依赖和关键路径视图可以让负责人在恢复期间实时看到瓶颈位置,减少"靠记忆判断优先级"的误差。工具不解决决策问题,但能让决策执行得更稳定。

六、案例观察:一次真实恢复过程中的关键数据
1. 项目背景
这是一个研发团队的真实案例(细节已做匿名化)。项目涉及多个模块并行,交付窗口固定在季度末。中断出现在距离窗口还有两周的时候,一个核心模块的接口依赖被上游延期了七天。
负责人当时做了几个关键动作:
- 在30分钟内完成信息汇总,确认受影响任务共17个
- 45分钟内画出影响树,识别出3个真正卡在关键路径上的任务
- 60分钟内宣布决策,恢复两条关键链路,放弃一条非关键链路
- 指定恢复执行人,自己只保留定优先级、配资源、对外沟通
2. 恢复过程关键数据
| 指标 | 恢复前状态 | 恢复过程中 | 恢复后状态 | 说明 |
|---|---|---|---|---|
| 关键路径阻塞任务数 | 3个 | 第2天降至1个 | 0个 | 瓶颈逐条打通,非关键路径暂缓 |
| 日均资源冲突次数 | 5次 | 4次 | 1次 | 资源置换规则明确后冲突下降 |
| 恢复会议时长 | 无 | 每天2次×15分钟 | 每天1次×15分钟 | 短会+明确议题比长会有效 |
| 外部沟通频次 | 混乱 | 每天1次书面同步 | 每天1次书面同步 | 对外节奏稳定,减少额外压力 |
| 窗口期偏差 | 预计延期7天 | 预计延期2天 | 延期1天 | 保住了大部分承诺 |
这次恢复让我印象最深的是:负责人没有亲自参与任何一次技术修复,但整个恢复只用了4天就走上了正轨。他做的所有事情,就是四个判断和三个动作。这印证了我一开始的判断:任务恢复的核心,是负责人的决策能力,不是执行能力。

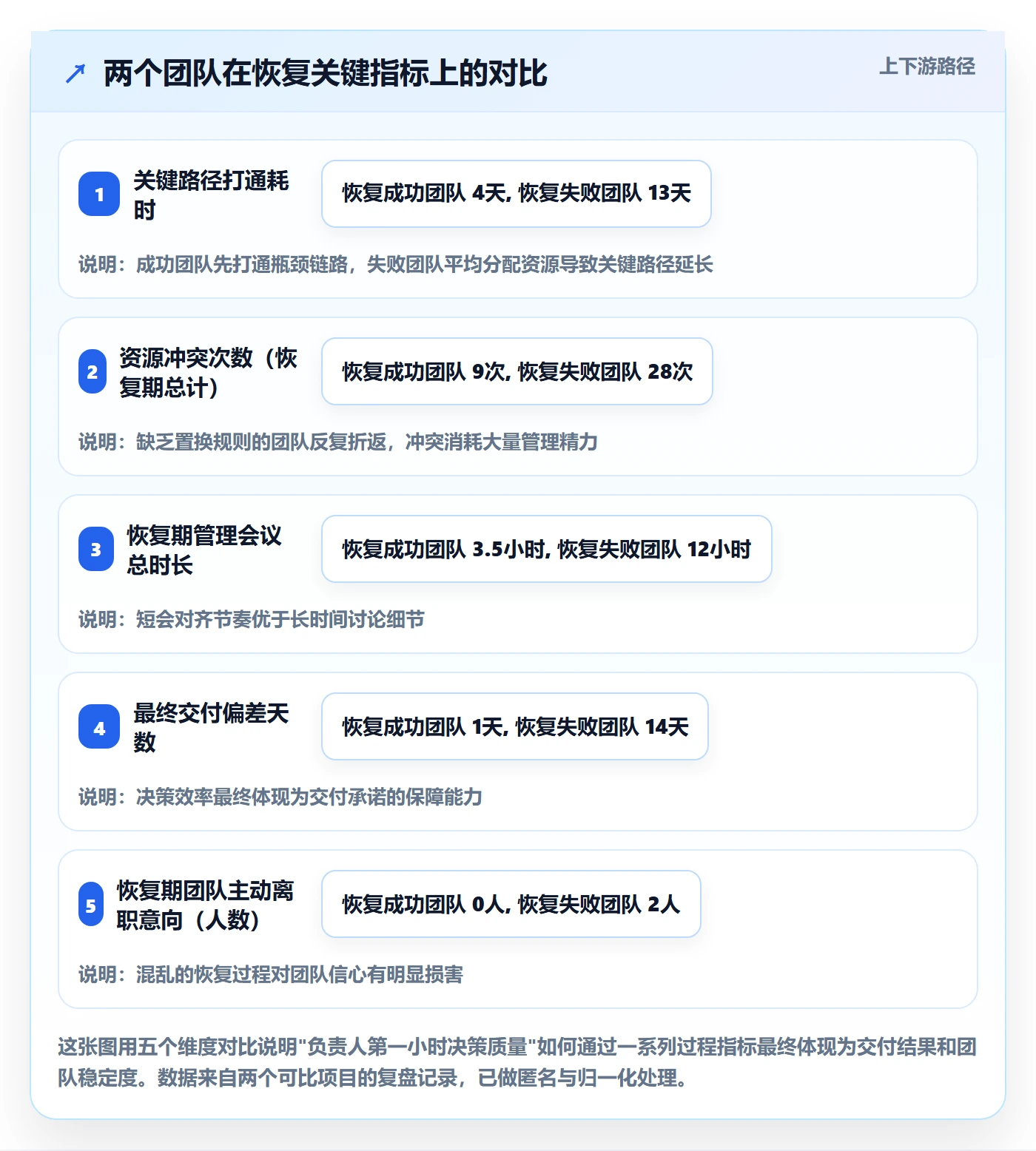

3. 对比案例:另一支团队的失败
同期另一个项目遇到类似中断,负责人的动作完全不同:第一时间冲到技术细节里,带着几个人修了两天;优先级由群里最急的人决定;对外沟通断断续续,客户开始直接找高层。
结果:恢复拖了整整两周,最终交付窗口被迫延期,团队里有两个人提出调岗。两个项目的起点几乎一样,结果差距来自于负责人第一小时的选择。

七、可直接套用的清单与模板
1. 恢复决策清单
中断发生后,把下面这张清单打印出来,按顺序打勾。任何一项没完成,不要进入下一项。
- 中断状态表是否已建立,含时间、范围、未知项、信息负责人
- 是否已画出影响树,标注每条边的人天损失
- 优先级排列表是否能在10秒内回答"先救谁"
- 是否已在60分钟内宣布恢复决策(恢复/重做/降级)
- 恢复执行人是否明确,职责是否书面确认
- 资源置换规则是否明确,谁可以调用谁
- 对外沟通节奏是否确定(频次、形式、责任人)
- 验证确认清单是否准备好,谁来做验收
- 复盘时间是否已排入日历
2. 负责人沟通话术模板
以下模板可以直接改写使用,核心是让每一次沟通都推进一件事,而不是制造新的不确定。
对团队:"我们现在的状态是【状态】。我已经决定【恢复/重做/降级】,恢复执行人是【姓名】。接下来24小时,我们只聚焦【最关键的一件事】,其他任务暂缓,遇到资源冲突找【姓名】。"
对上游/依赖方:"我们遇到【情况】,目前影响是【范围】。我需要你做的是【具体动作】,请在【时间】前回复是否可行。"
对管理层/客户:"当前状态是【事实】,我们已经采取了【决策】。预计影响是【偏差】。下一次同步时间是【时间】,我会主动同步进展。"
3. 复盘记录表结构
| 字段 | 填写要求 | 示例 |
|---|---|---|
| 中断时间与类型 | 精确到小时,标注四类之一 | 周三14:00,链路断裂型 |
| 决策时间点 | 从识别到宣布决策用了多久 | 48分钟 |
| 关键路径识别结果 | 列出当时排出的前三个瓶颈 | 接口变更、测试环境、数据迁移 |
| 恢复耗时 | 从决策到验证通过的总时长 | 4天6小时 |
| 暴露的流程漏洞 | 必须具体到环节,不能写"沟通问题" | 接口变更未纳入依赖跟踪表 |
| 改掉的动作 | 有责任人、有截止时间 | 由张三在两周内建立依赖变更登记机制 |
| 下次决策时间点 | 同类中断发生时,第几分钟做什么判断 | 第15分钟完成信息汇总,第60分钟宣布决策 |

八、不同情况下的行动建议
1. 如果中断刚刚发生(0-15分钟)
先别做任何执行动作。把相关方拉到一起,用10分钟完成一次事实快照,然后立刻进入影响评估。负责人在这个阶段的最大贡献不是解决问题,而是让所有人对"我们现在面对的是什么"达成一致。
2. 如果中断已经持续几小时且没有决策
承认之前的延迟,但不要再回头追责。立刻组织一次15分钟会议,只做一件事:把恢复决策明确下来。宣布之后团队会迅速找到方向,恢复速度往往比预期快。
3. 如果你的团队是100人以上的中大型组织
跨部门、多角色的协同会成为恢复的主要成本。这时候依赖纯人工协调很容易信息错位。可以评估引入具备任务依赖视图、关键路径识别、跨项目协同能力的项目管理平台。PingCode 主要服务中大型企业及100人以上组织,支持私有化部署,支持Jira平滑迁移,在国产替代选型中经常被纳入候选,它的任务依赖和进度视图能让负责人在恢复期间对瓶颈位置有一个稳定的共享视角。注意,工具解决的是信息一致性,负责人依然要做决策。
4. 如果这次中断是系统性的(如政策变更、大客户需求变更)
不要试图恢复原计划,先保交付窗口。把原计划按"必须保"和"可以砍"两类快速切分,然后用降级或重做的方式重新组织。这个过程可能要拉上管理层一起做,但负责人要提前准备好两个方案供选择,不要把决策完全上推。
5. 如果恢复已经完成
立刻进入验证和复盘,不要直接进入下一个任务。验证是保证恢复质量,复盘是保证下次恢复更快。这两件事各花半天,回报极高。

九、不同情况下的取舍
1. 速度与质量的取舍
我的一般原则是:恢复期优先速度,验证期优先质量。恢复阶段需要快速打通瓶颈,允许临时的简化方案;但验证阶段必须按原标准审查,不能因为"赶时间"放过隐患。把顺序搞反,就会出现"恢复很快但二次中断更快"的局面。
2. 保承诺与保结果的取舍
当两者不可兼得时,优先保承诺。原因是承诺是组织与外部世界的接口,一次失信的影响会持续很久;而结果可以通过后续迭代补回来。这里的例外是当承诺本身已不现实时,主动沟通降级交付往往比硬撑到最后更有信誉。
3. 集中资源与并行推进的取舍
恢复期我建议集中资源:把最强的资源压在瓶颈链路,其他链路暂缓。并行推进看起来更高效,但在恢复场景下会同时产生多个新瓶颈,反而拖慢整体。等到瓶颈打通,再切换到并行推进。
4. 负责人亲自下场与授权的取舍
除非团队极小(少于5人)或中断本身发生在负责人自己的任务上,否则负责人不要下场执行。授权的边界是:定优先级、配资源、对外沟通留在负责人手里,具体执行交给恢复执行人。越是紧急,越要克制亲自下场的冲动。

十、结语:恢复能力是负责人的底层能力
回到开头那个凌晨的电话。那次之后,那位负责人跟我说了一句话:"任务恢复的能力,本质上是负责人在不确定中做判断的能力。"技术、人力、工具都可以补充,但没有人替他做判断,他就只能等着事情自己变好,而事情从不会自己变好。
这套六步流程和清单,不是让你在中断时按图索骥,而是让你在压力最大、信息最乱的时候,还有一个稳定的判断结构可以依靠。用上两三次,它会变成你的本能。
如果你现在正好在处理一次中断,我建议你放下这篇文章,先做一件事:拿起笔,在纸上回答那四个问题,损失边界、关键瓶颈、保承诺还是保结果、谁来执行。四行字就够了。这四行字,往往比后面所有的忙碌都重要。
如果这次中断已经过去,那就把复盘做起来。哪怕只改掉一个流程漏洞,下一次恢复就会快一天。恢复能力不是天生的,是靠每一次中断的复盘,一点一点沉淀下来的。
常见问题解答(FAQ)
1. 任务中断后,项目负责人第一小时到底该做什么?
我是第一次独立带项目,上周核心任务突然失败,群里几十条消息刷屏,我整个人是懵的,不知道该先安抚人还是先查技术原因。想问问有经验的负责人,中断后的第一小时有没有标准动作顺序?
第一小时只做三件事:止损、定人、同步。先确认中断是否还在扩大(比如数据是否还在写坏、下游是否还在被阻塞),能暂停就暂停,避免二次损失;接着指定唯一的技术排查负责人和唯一的信息汇总人,禁止多人同时改动现场;
最后在30分钟内向上和关键干系人发一条简短同步,格式是‘发生了什么、当前影响、下次同步时间’,不要给还没验证的恢复时间承诺。第一小时不追求解决问题,只追求把混乱收敛成有序,判断标准是:一小时后你有没有一份写着‘已知、未知、下一步’的清单。
2. 恢复、重做还是降级,这个决策到底谁拍板、按什么标准拍?
我们上次任务失败后团队吵了两天,技术说能救回来但要三天,业务说等不了必须重做,我夹在中间不敢拍。我担心选错方向要背锅,也不知道该听谁的。
决策权归项目负责人,但依据是三条硬标准而不是谁的嗓门大。一看恢复成本与重做成本的对比,包括人天、对下游的二次影响;二看时间窗口,如果恢复耗时超过业务能承受的截止点,恢复就失去意义;三看恢复后的可信度,需要重做才能信任的数据,勉强恢复等于埋雷。
实操上要求技术方在约定时间内(比如4小时)给出恢复可行性和最短耗时的书面判断,业务方给出生死线,负责人在两条线交叉处拍板,并把决策理由写进记录,这样即使结果不理想,也是基于依据的决策而非拍脑袋。
3. 怎么防止恢复过程中出现二次中断?
上次我们抢修到一半系统又崩了,前功尽弃,老板直接发火。我现在特别怕再出现这种情况,但不知道具体该在哪些环节设卡。
二次中断大多不是运气问题,是抢修时跳过了验证。三个卡点必须设:第一,任何恢复动作先在隔离环境或只读副本上验证,不要直接动生产;第二,恢复执行人和验证人必须分开,自己验自己等于没验;第三,设一个明确的‘观察期’,比如关键任务恢复后连续跑通两个完整周期再宣布结束,观察期内保持应急状态不撤。
另外负责人要控制节奏,禁止在深夜疲劳状态下做不可逆操作,宁可多等几小时,也不要在人最糊涂的时候动最关键的步骤。
4. 恢复结束后,复盘到底该怎么开才不流于形式?
以前每次出事都开会,大家念一遍‘下次注意’,然后就没有然后了,同样的坑踩了三回。我不想再开这种会,但又不知道怎么让复盘真正有用。
复盘的目标不是追责,是把这次的血换成一个可执行的改动。开会前先让当事人各自写一份时间线,会上只对齐事实差异;然后必须产出三类东西:一条更新到恢复预案里的具体条款、一个明确责任人和截止时间的改进动作、一个下次可复用的检查项或模板。判断复盘是否有效,看三个月内同类中断是否重现、预案是否真的被改动过。
如果开完会文档没变、流程没变,那就是在演戏,负责人要为此负责,因为让复盘走过场本身就是管理失职。
核心关键词
文章包含AI辅助创作:任务执行恢复全流程:项目负责人落地方案与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/431145
读者评论
文章把任务恢复归为决策恢复,角度很实际。尤其是“先救最吵的人”和“追责式复盘”两个误区,确实在很多团队里反复出现,值得负责人对照自查。
四个问题里“救结果还是救承诺”最有启发,以前总把两者混在一起,导致资源分配摇摆。另外恢复执行人只保留三项权力这个做法,对避免负责人陷入执行细节很有参考价值。
关于越努力越失控的机制解释很到位,任务恢复确实需要有序的少数人做对的事。不过现实中很多公司没有关键路径图,第一步信息汇总就可能卡住,希望能补充轻量级的落地工具建议。
