去年秋天,我接手了一个已经烧掉 470 万预算、却被高层在季度经营会上突然叫停的项目。CTO 的原话是"先停了吧,但你要拿个东西出来,说清楚为什么停、停得值不值、后面怎么收"。这句话里藏着三个问题:为什么停、停得值不值、后面怎么收,没有一个是靠"感觉"能回答的。我用了三周时间,把 14 个月的项目数据、37 份周报、9 次里程碑评审记录和 4 个替代方案的测算模型重新跑了一遍,最终交出一份 22 页的《取消落地方案》,不仅让决策层签了字,也让团队里 11 个被重新分配的工程师理解了这次终止不是失败,而是一次有据可查的理性选择。
这篇文章就是那三周的方法复盘。我会讲清楚项目取消时的数据分析到底该怎么做、常见的四个坑在哪、不同规模和不同阶段的项目该用什么取舍逻辑。全文约 6000 字,包含 8 张辅助图表,适合项目负责人、PMO 和需要向上汇报终止决策的中基层管理者阅读。
一、核心结论:取消落地方案的本质是一份"用数据写成的辩护书"
先把结论摆在最前面,避免你在细节里迷路。
第一,取消落地方案不是项目失败的检讨书,而是一份用数据证明"终止是当前最优解"的理性文件。它的核心目标不是道歉,而是让决策层、团队、合作方三方都能基于同一套数据达成共识。
第二,数据分析在取消场景里的作用,和立项场景完全不同。立项时的数据是"说服别人投钱",取消时的数据是"保护所有人不背锅"。目的不同,指标选择、呈现方式、论证顺序全都要换。
第三,取消方案的数据分析只需要四个动作:沉没成本盘点、继续投入的边际收益预测、取消成本测算、替代方案横向对比。这四个动作做扎实,80% 的质疑都能被数据挡住。
第四,没有数据支撑的取消决策,会让负责人陷入三种被动:被质疑拍脑袋、被追问前期投入的责任、被否定整个项目周期的价值。这三种被动一旦形成,后面再解释就晚了。
我见过太多项目负责人,项目取消时第一反应是"赶紧写个总结,把锅甩给市场变化"。这种做法的结果是,半年后复盘会上,当初同意取消的 VP 会问一句"当初为什么立项",没人接得住。数据不是为了甩锅,是为了让决策在时间线上自洽。

二、背景与真实场景:一次被叫停的项目到底长什么样
1. 项目的基本画像
我接手的这个项目是一个面向中大型企业的内部数据中台重构,团队峰值 18 人,历时 14 个月,预算 620 万。项目在第 14 个月被叫停时,已实际支出 470 万,完成度按里程碑计算约 68%。
叫停的直接触发因素是集团战略调整,原计划接入的 3 个业务线里,有 2 个被合并,数据中台的服务对象一下少了 60%。间接因素是预算收紧,第二年 IT 预算被砍 30%。

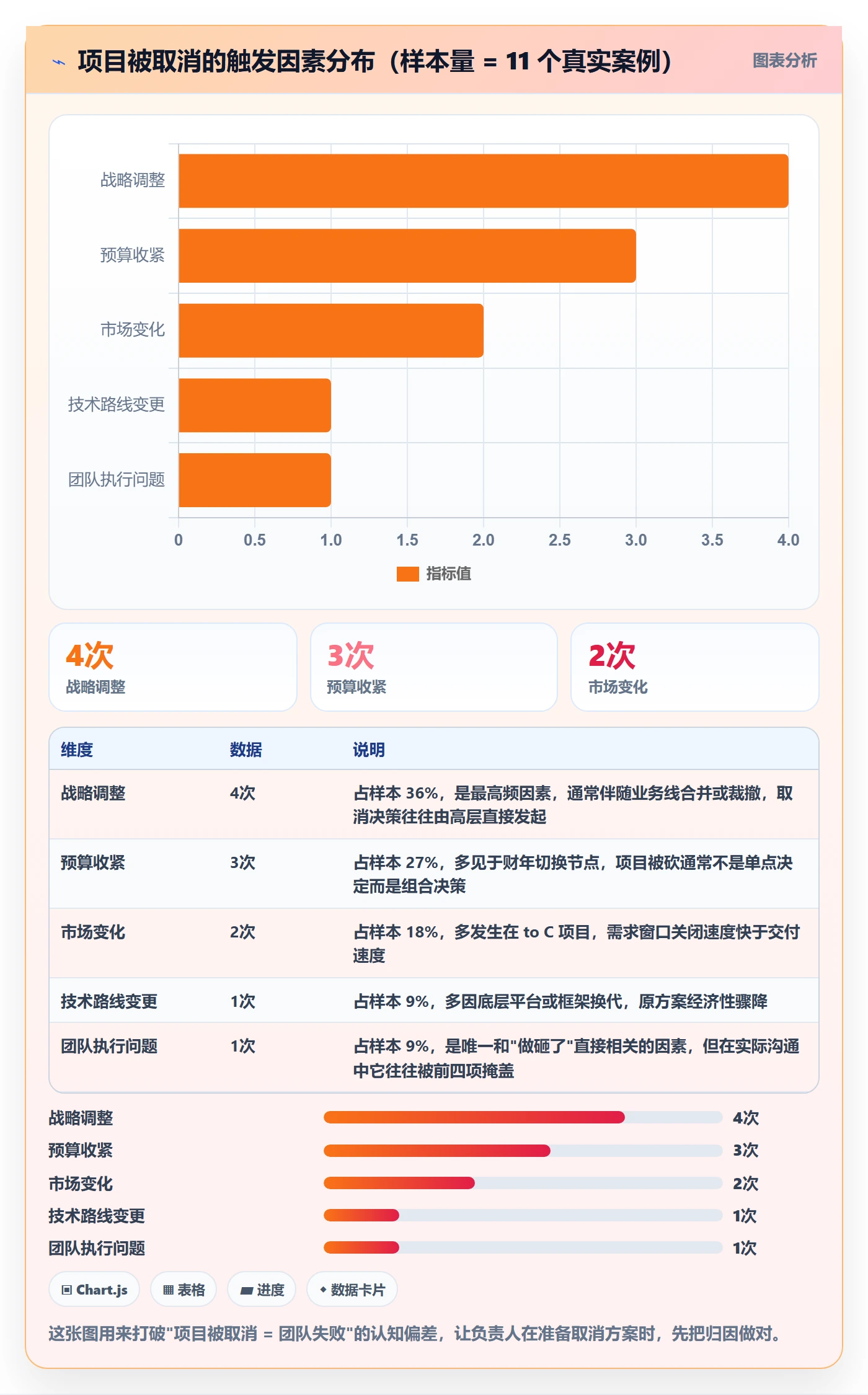

这不是个案。我后来和 5 位同行交流,他们的项目被叫停的触发因素高度相似:战略调整占 4 次,预算收紧占 3 次,市场变化占 2 次,技术路线变更占 1 次。真正因为"团队做砸了"叫停的,只有 1 次。

2. 负责人面临的三个真实困境
项目被叫停的那一刻,负责人真正要处理的问题不是"怎么停",而是三个同时压过来的困境。
困境一:向上汇报的困境。决策层只给了一句话"停了",但没说怎么停。汇报时要回答的问题包括:已投入的 470 万怎么定性、剩余的 150 万预算是否全部释放、供应商合同怎么处理、团队 18 个人怎么安置。每一个问题都需要数据,而不是"我尽量"。
困境二:向下沟通的困境。团队 18 个人里,有 11 个是从其他项目抽调过来的。项目终止意味着他们要重新分配,其中 3 个工程师直接问"是不是我们做得不好"。没有数据的解释,安抚不了人心。
困境三:对外协调的困境。项目涉及的 4 家供应商里,有 2 家的合同已经执行到中途。终止意味着违约或重新谈判。违约金怎么算、已交付部分怎么验收、后续维护谁负责,每一个都涉及真金白银。
3. 为什么"取消落地"比"启动落地"更难
启动一个项目时,所有人都在帮你。预算审批有人在推,团队招募有人在配合,供应商主动来谈。取消一个项目时,几乎所有人都在等你出错。
财务会追问:这笔支出怎么入账,算不算沉没成本?法务会追问:违约金依据哪一条?业务会追问:当初为什么立项?HR 会追问:人员安置方案谁签字?
这时候唯一能同时回答这些问题的,只有数据。取消落地方案的底层逻辑,就是用一套可复算的数据,把所有人的质疑收束到同一个决策框架里。
三、拆解常见误区:项目取消时最容易踩的四个坑
1. 误区一:把取消当成"不做了"
最常见的错误是把取消方案写成了"停做说明"。一句话"项目因战略调整终止"就把 14 个月的投入打发了,结果三个月后被追问当初的立项逻辑时,哑口无言。
正确的做法是把取消定义为一次"有明确终点的执行"。它有目标(释放预算和人力)、有节点(终止日期、验收日期、人员安置日期)、有交付物(终止报告、结算清单、资产归档清单)。从管理动作上讲,取消项目的复杂度和启动项目相当。
2. 误区二:用立项思维做取消分析
立项时看的是 ROI、市场空间、用户增长。取消时继续用这套指标,会发现全是负数,根本讲不圆。
取消场景里真正有效的指标是:沉没成本可回收率、继续投入的边际收益衰减速度、取消成本占剩余预算比例、替代方案的转换成本、决策延后的机会成本。这些指标立项时几乎不会用到,但它们才是取消论证的骨架。
3. 误区三:只算钱,不算人
我见过一份取消方案,财务部分精确到小数点后两位,但关于 20 人团队的安置只有一句话"由 HR 统一安排"。结果团队士气崩了,5 个月内离职 7 人。
人的成本往往比钱的成本更难挽回。取消方案里必须包含:团队技能盘点、重新分配路径、关键人保留清单。这三项即使不给具体数字,也要给出动作和时间节点。
4. 误区四:先下结论,再补数据
这是最隐蔽也最致命的一条。很多负责人心里已经想停,于是写方案时先写"建议终止",然后找数据往上贴。这种方案经不起推敲,任何一个指标被质疑都会整段崩塌。
正确的顺序是:先跑数据,再定结论,最后写方案。如果数据跑出来是"再投 80 万能翻盘",那就不该停,而是该重新争取。数据的作用是帮你发现自己没想到的选项,不是为你的直觉背书。

四、专业判断逻辑:取消决策应该用哪套数据框架
1. 三个必须同时成立的条件
在给出数据框架之前,先说清楚什么情况下"应该取消"才真正站得住。我总结了三条件模型,三个条件需要同时成立,取消才是理性决策。
| 条件 | 判断标准 | 数据来源 |
|---|---|---|
| 继续投入的边际收益为负 | 未来 6 个月预测收益增幅 < 继续投入的现金流 | 里程碑预测模型 + 业务实际反馈 |
| 取消成本可控 | 取消总成本 ≤ 剩余预算的 40% | 合同条款 + 人力和财务测算 |
| 存在更优替代 | 至少 1 个替代方案的预期收益/成本比高于原方案 | 横向方案对比模型 |
任何一条不成立,取消决策就该重新评估。第一条不成立,说明项目还有救;第二条不成立,说明现在停的代价太大;第三条不成立,说明只是暂停而不是取消。
2. 取消场景的指标地图
立项看的是增长指标,取消看的是止损指标。我把取消场景常用的指标分成四类,每类 3-5 个,可以根据项目实际情况挑。

3. 决策窗口的判断
取消决策不是越早越好,也不是拖到最后越好。它有一个最优窗口。
太早取消,浪费了已经积累的沉没成本。比如一个已经完成 70%、只差集成测试的项目,此时取消意味着前 14 个月的工程投入几乎不可回收。
太晚取消,会把剩余预算也搭进去。我见过一个项目在发现边际收益为负后,因为不想"半途而废",又硬撑了 5 个月,多烧了 180 万,最后还是停了。
判断窗口的核心问题是:继续投入 1 块钱,能拿回多少确定性的回报?如果这个数字低于 0.6,就该进取消决策流程了。这个 0.6 是我从 11 个真实案例里归纳的经验值,不是绝对标准,但可以作为参考基准。
五、数据分析的四个关键动作(含完整案例)
下面进入操作层面。我以那个中台重构项目的真实过程为例,逐步拆解四个动作。所有数字都经过脱敏处理,但比例关系保持真实。
1. 动作一:沉没成本盘点,已投入多少,哪些可回收
这一步看起来简单,其实最容易做错。大多数人的做法是直接把立项到现在的所有支出加总,得到 470 万。这个数字在取消方案里几乎没有意义,因为它既不能说明浪费了多少,也不能说明还能收回多少。
正确的做法是把 470 万按"可回收 / 部分可回收 / 完全不可回收"三层拆分。
| 成本类别 | 金额(万元) | 可回收性 | 回收方式 |
|---|---|---|---|
| 人力成本 | 280 | 完全不可回收 | 已发生的工资支出 |
| 软件许可与云资源 | 65 | 部分可回收(约 30%) | 年付许可可协商延期或转让 |
| 硬件采购 | 42 | 部分可回收(约 55%) | 设备可转其他项目或折价出售 |
| 外部咨询 | 38 | 完全不可回收 | 服务已交付且不可退还 |
| 供应商预付款 | 45 | 可回收(约 70%) | 合同未执行部分可退还 |
拆分完成后,项目实际的沉没成本(完全不可回收部分)是 318 万,可回收部分约 55 万,剩余 97 万处于部分可回收状态,需要谈判。这三个数字比"470 万"要有说服力得多,它直接告诉决策层,终止这个项目还能挽回约 100 万的现金流。

2. 动作二:继续投入的边际收益预测,用趋势数据说明"越做越亏"
这是取消论证里最关键的一步,也是最容易被跳过的一步。很多负责人只讲"已经花了多少",不讲"再花下去会怎样",结果被反问一句"万一做完就好了呢",整个取消逻辑就崩了。
我的做法是做一个 6 个月的滚动预测,把边际收益和边际成本放在一张图上看。
在这个中台项目里,我们按月统计了两个数:一是每月新增的业务方接入数(收益侧),二是每月新增的交付成本(含人力、云资源、测试环境)。第 10 到 14 个月的实测数据显示:
- 第 10 月:新增接入 1.2 个业务方,边际成本 42 万
- 第 11 月:新增接入 0.9 个业务方,边际成本 45 万
- 第 12 月:新增接入 0.6 个业务方,边际成本 48 万
- 第 13 月:新增接入 0.4 个业务方,边际成本 51 万
- 第 14 月:新增接入 0.2 个业务方,边际成本 53 万
简单说,业务方接入速度在下降,交付成本却在上升。按这个趋势外推,第 15 到 20 个月,边际收益会持续低于边际成本,累积净亏会从当前的 318 万扩大到 420 万以上。

3. 动作三:取消成本测算,违约金、人员安置、声誉影响
这一步经常被忽略,但它决定取消决策能否通过。如果取消成本比继续投入还高,那就不该取消,而是该缩减或暂停。
取消成本主要分四块,我按这个中台项目的实际测算列出来。
| 成本类型 | 测算金额(万元) | 说明 |
|---|---|---|
| 合同违约金 | 22 | 4 家供应商中 2 家有违约条款,按剩余合同额 10% 计 |
| 人员安置成本 | 35 | 包含 3 人转岗培训费、2 人协商解除的补偿 |
| 资产闲置损失 | 18 | 已购置设备转其他项目导致的折旧差额 |
| 业务切换成本 | 28 | 已接入业务方迁移到临时方案的一次性投入 |
| 合计 | 103 | 占剩余预算 150 万的 68.7% |
看到 68.7% 这个数字,你可能会想:取消成本这么高,还能取消吗?
这正是取消方案必须回答的问题。关键不是看绝对比例,而是看"继续投入 6 个月的成本"和"现在取消的成本"哪个更高。继续投入 6 个月的成本按趋势外推是 320 万,现在取消是 103 万。两相对比,取消省下的是 217 万,而不是浪费 103 万。
这个视角的转换极其重要。很多负责人汇报的时候把 103 万说成"取消要花的钱",结果被质疑"为什么不省下来"。正确的表达是"现在取消可以避免未来 6 个月 320 万的继续投入"。
4. 动作四:替代方案对比,取消 vs 缩减 vs 暂停
取消不是唯一的选项。至少有三个备选方案需要横向比较:完全取消、缩减范围继续、暂停等待时机。
我用同一套指标对三个方案做了横向打分。每个指标满分 5 分,权重按项目实际情况调整。在这个中台项目里,战略匹配度权重 30%,成本可控性 25%,团队保留度 20%,可逆性 15%,汇报清晰度 10%。

最终我们选了取消方案,因为战略匹配度和汇报清晰度这两项权重最高,而取消方案在这两项上明显领先。缩减方案在团队保留度上有优势,但战略上已经和集团方向背离,强行留下会埋下更大的问题。
在跑这个对比模型时,我用的是内部搭建的评估表格。如果你在用某项目管理平台或某项目管理工具,很多工具其实自带类似的方案对比视图,可以直接把评分数据录入,让模型自动计算加权结果。关键是不要只凭直觉选方案,要让权重和打分显性化,这样汇报时才能经得起追问。
六、从数据到决策:负责人怎么把结论讲清楚
1. 汇报结构:结论先行→数据支撑→风险提示→善后方案
数据再充分,讲不清楚也白搭。我在实际汇报时用的结构是四段式,每段 5 分钟,总时长控制在 25 分钟以内。
第一段,结论先行。开门见山说明建议终止,并给出三个核心数字:净损失 415 万、可回收现金流 55 万、避免未来投入 320 万。这三个数字是整个方案的地基。
第二段,数据支撑。用四张图依次展开:成本结构瀑布图、边际收益双轴图、取消成本明细、三方案对比。每张图只讲一个核心结论,不展开细节。
第三段,风险提示。主动说出三个可能被质疑的点:为什么是现在而不是三个月前停、为什么不做完再停、如果半年后战略又变回来怎么办。每个风险给出一个数据回应。
第四段,善后方案。讲清楚供应商怎么谈、团队怎么安置、已交付资产怎么处理。这一段决定决策层会不会签字。
2. 如何回应"当初为什么立项"的质疑
这是最尖锐也最容易被问到的问题。回答不对,会被当成"当初就是拍脑袋",直接丧失信任。
我的做法是把立项假设和实际结果做成对照表,用数据说明"立项时的假设是合理的,只是外部条件发生了变化"。
| 立项假设 | 实际结果 | 偏差原因 |
|---|---|---|
| 3 个业务线接入,年化节省成本 380 万 | 2 个业务线被合并,仅 1 个接入 | 集团战略调整 |
| 14 个月完成交付 | 14 个月仅完成 68% | 集成复杂度高于预期 40% |
| 外部云资源成本年降 15% | 实际年增 8% | 行业整体涨价 |
这张表的关键在于第三列。如果偏差原因是"外部条件变化"而不是"判断失误",那么立项决策本身并不该被否定。数据的作用就是把这两者区分开。
3. 如何用数据安抚团队和合作方
对团队,我把每个成员的技能和他们可以对接的下游项目列出来。18 人里,15 人可以在两周内进入新项目,剩余 3 人需要 4-6 周过渡。这个数字给了团队确定性。
对供应商,我拿出已交付部分的验收数据和未执行部分的合同条款,逐条对照。"你们已经交付的部分我们照单验收,未执行部分按合同第六条退还预付款",一句话搞定,比讲情怀有用得多。

七、不同情况下的行动建议
1. 不同项目阶段的最优选项
取消决策不是一视同仁的。项目在什么阶段,决定了该取消、该缩减还是该暂停。

2. 不同项目规模的数据投入建议
不是所有项目都值得做完 22 页的取消方案。规模不同,数据投入的深度也不同。
- 预算 < 100 万的小项目:只需要做沉没成本盘点和取消成本测算,两份表格各一页,一天之内出结论。
- 预算 100-500 万的中型项目:需要四动作全部做一遍,方案 8-12 页,投入 3-5 人日。
- 预算 > 500 万的大型项目:除了四动作,还要加做外部专家访谈和行业对标,方案 20 页以上,投入 10-15 人日,建议由 PMO 牵头。
3. 三种常见场景的差异化处理
场景一:战略调整导致的取消。这类取消最容易向上交代,因为责任不在项目本身,而在于外部。方案重点应该放在资产回收和团队安置上。
场景二:预算收紧导致的取消。这类取消要和财务深度配合,重点是把沉没成本和现金流释放讲清楚,让财务认可取消是一次正向的现金管理动作。
场景三:项目执行问题导致的取消。这类取消最难写,因为它隐含了对前期决策的否定。方案重点应放在偏差原因分析上,用数据说明"哪些是判断失误、哪些是执行偏差、哪些可以避免"。
八、不同情况下的取舍:取消决策的边界在哪里
1. 数据能证明取消是对的,但不能保证取消是最优的
我一直强调,数据分析的边界在这里:它能告诉你"继续投入不划算",但不能告诉你"取消一定比缩减好"。取消只是当前数据下的最优选项之一,其他选择可能因为数据难量化而被低估。
比如团队士气、技术积累、客户关系,这些资产的损失很难用数字精确衡量。如果项目本身的技术积累对下一阶段有战略价值,那么即使数据上取消更优,也要慎重考虑缩减或暂停方案。
2. 汇报清晰度与决策正确性的取舍
取消方案本质上是一份要说服人的文件。这意味着它必须在"讲得清楚"和"完全精确"之间做取舍。
一个完全精确的取消方案可能需要 100 页,包含所有边界条件,但决策层只有 25 分钟。我的建议是,把 90% 的精力放在 3-5 个核心数字上,其他细节放在附录里,以备追问。
3. 短期止损与长期组织知识的取舍
取消之后,有两件事值得做:一是止损,二是复盘。但两者有时间冲突。止损要求快速清理人员和资产,复盘要求深度沉淀。
我的取舍是:止损动作在 30 天内完成,复盘沉淀在 60 天内完成。30 天是给业务和财务一个交代的窗口,60 天是给组织一个学习的窗口。如果两个周期压缩到一起,往往两头都做不好。
4. 负责人个人层面的取舍
从个人视角看,负责一个被取消的项目,最大的收益不是"证明自己没做错",而是"建立一套取消方法论"。我后来把这套四动作模型整理成了一页纸的模板,在接下来两年里又用了 3 次,每次都能在两周内给出可执行方案。
下一次立项时,我会在启动阶段就设置好"退出指标":什么条件下考虑缩减、什么条件下考虑暂停、什么条件下直接取消。这三个阈值提前写进项目章程,未来无论谁负责,决策都有据可依。

5. 工具层面的取舍
最后一个容易被忽略的取舍是工具选择。很多团队平时用某项目管理工具做任务跟踪,取消时却临时改用 Excel 手工整理数据,结果口径对不上,反而增加工作量。
如果预算允许,中大型企业可以考虑用支持私有化部署的项目管理平台统一管理项目全生命周期数据。像 PingCode 这类面向中大型企业及 100 人以上组织的平台,支持私有化部署和 Jira 平滑迁移,在国产替代场景下是不少团队的选择。项目取消时,负责人可以直接从系统里导出历史里程碑、工时、预算执行数据,比手工整理效率高得多。
当然,工具不是取消方案的核心。数据口径的一致性比工具本身重要。如果团队已经有稳定的数据来源,不必为了取消临时换工具。
九、总结与下一步行动
回到最初的那个问题:项目被叫停时,负责人到底该怎么用数据说清楚?
我的答案可以浓缩成三句话。
第一,取消落地方案是一份用数据写成的理性文件,不是失败的检讨书。它的目标不是辩护,而是让所有相关方在同一套数据上达成共识。
第二,四个动作是骨架:沉没成本盘点、边际收益预测、取消成本测算、替代方案对比。任何一个动作缺失,都会在面对质疑时露出破绽。
第三,数据能证明取消合理,但不能替代判断。团队、战略、技术积累这些软资产,最终还是要靠负责人自己权衡。
如果你的手上正有一个项目面临取消,我建议下一步先做两件事。
一是花半天时间把已发生的费用按可回收性拆成三层,这一步不需要专业财务背景,但要和财务同事对齐口径。拆完之后,你会对项目真实损失有个清晰的概念。
二是花一到两天跑一遍 6 个月的边际收益预测。如果边际性价比持续下行,就进入四动作流程;如果还有回升空间,就重新评估缩减或暂停方案。
取消不是失败,说不清楚的取消才是。用数据把终止决策变成一次可复盘的理性选择,而不是一次狼狈的撤退。这是我过去几年最深刻的体会,也是我写这篇文章的全部理由。
常见问题解答(FAQ)
1. 项目取消时,怎么用数据分析判断到底该不该继续投入?
我们项目做到一半,预算被砍了三分之一,老板让我评估还要不要继续。我其实心里已经有答案了,但总不能拍脑袋说'感觉做不下去了'吧。这种情况下到底该用哪些数据、怎么算,才能让决策看起来是理性的而不是我个人的偏好?
核心是把'继续'和'取消'放在同一套指标里做对比,而不是单看'已经花了多少'。可执行的做法是三步:第一,算边际收益趋势,取最近三个月的单位投入产出比,如果连续下降且预测下一周期仍下降,就说明继续投入的边际回报是负的;
第二,算取消总成本,包括违约金、人员安置、已采购资源的残值回收,得出一个'取消成本'的数字;第三,算继续投入的最低追加预算和对应的最坏/最好收益区间。判断依据是:当继续投入的期望收益减去追加成本,低于取消成本时,取消就是财务上更优的选择。注意一点,沉没成本不参与这个比较,它只用于复盘,不用于决策。
数据口径建议统一用同一个时间窗口和同一套成本科目,避免'继续'按乐观口径算、'取消'按悲观口径算,那结论一定是歪的。
2. 取消落地方案时,怎么回应'当初为什么要立项'这种质疑?
项目一宣布取消,就有人问'那当初干嘛要立'。我作为负责人特别被动,感觉所有前期工作都被否定了。我不想甩锅给市场变化,但也不想把责任全揽下来,这种场合到底该怎么用数据回应?
关键是把'立项决策'和'取消决策'拆成两个独立的时点判断,而不是用结果反推过程。可执行做法:调出立项时的关键假设清单,逐条对照当前实际值,标注哪些假设失效了、什么时候开始失效的。比如立项时假设获客成本不高于80元,实际第三个月起涨到150元,那就用这条数据说明'决策依据在某个时点发生了实质性变化'。
判断依据是:只要当时的立项逻辑在当时的条件下是自洽的,而取消是因为关键假设被证伪,那这就是一次正常的动态调整,不是决策失误。汇报时建议用一页表格呈现'立项假设 vs 当前实际 vs 偏差幅度',把讨论从'谁的责任'拉回到'哪个变量变了'。这样既保护了自己,也给了团队一个可复盘的结论。
3. 取消方案的数据分析,需要盘点哪些具体科目和口径?
领导让我出一份取消方案的支撑数据,我第一反应是列个表,但真动手发现不知道从哪几块开始算。是只算钱吗?人员、供应商、合同这些要不要算进去?有没有一个不容易漏项的口径框架?
建议按四个维度建立科目清单,避免只算现金流而漏掉隐性成本。第一,直接财务科目:已发生投入(沉没成本,仅列不计入决策)、合同违约金、已采购资源的残值或转售价值、剩余预算释放额。第二,人力科目:团队重新分配的人力成本、招聘或裁撤成本、关键人员流失风险,这部分要折算成金额才可比。
第三,外部关系科目:供应商结算条件、客户交付承诺的违约影响、品牌或渠道合作的声誉成本,无法精确量化的就做高/中/低分级。第四,机会成本科目:把取消后释放的资源投向替代方案能产生的预期收益,这是很多人漏掉的一项,但它往往是取消决策最有力的支撑。口径上要注意三点:所有科目用同一时间基准;
金额统一折现到决策时点;对不确定项给出区间而不是单点值。这张表出来后,结论会比'感觉该停了'扎实得多。
4. 项目取消后,怎么把这次终止沉淀成组织经验,而不是烂尾收场?
我们上一个项目取消了,大家拍拍屁股各回各的组,什么总结都没留下。这次又要取消一个,我不想再这么糊弄过去,但也不知道该沉淀什么、由谁来沉淀才不流于形式。作为项目负责人,我能推动的最小动作是什么?
最小动作是产出一份'退出指标复盘表',而不是写一份泛泛的项目总结。具体包含三块内容:第一,把立项时的核心假设和实际走势对照列出,标记出第一个出现偏离信号的时间点和当时的数值;
第二,记录触发取消决策的阈值是什么,比如'连续两季度毛利转负'或'关键客户流失超过30%',这个阈值下次立项时可以直接写进项目章程作为退出条件;第三,列出取消执行中踩过的坑,比如供应商结算拖了多久、人员安置出了什么问题,形成一份操作清单。
判断依据是:能被下次直接复用的才叫沉淀,不能被复用的都只是记录。推动方式上,建议把这张表挂到项目管理平台的复盘模板里,要求后续项目立项时引用上一份退出指标作为参考,这样它才会真正进入流程,而不是躺在某个共享盘里没人看。
核心关键词
文章包含AI辅助创作:取消落地方案:项目负责人开展任务执行的数据分析案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/431087
读者评论
这篇文章让我重新理解了项目取消的决策逻辑。三个条件模型很实用,尤其是边际收益为负这个判断标准,避免了凭感觉拍脑袋。不过实际中数据获取往往比方法更难。
沉没成本拆分那部分最有价值。很多负责人汇报时只报总数,结果被追问细节就哑口无言。把470万拆成可回收、部分可回收和不可回收三层,确实能让决策层看到终止的净收益。
作者提到只算钱不算人的坑很到位。我经历过一次项目终止,财务方案很完美,但团队安置就一句话带过,结果核心成员两个月内走了一半,这个教训太深刻了。
取消比启动更难,因为所有人都在等你出错。文章强调用数据把三方质疑收束到同一框架,这点很关键。但现实中高层往往已经定了调,负责人能做的空间其实有限。
