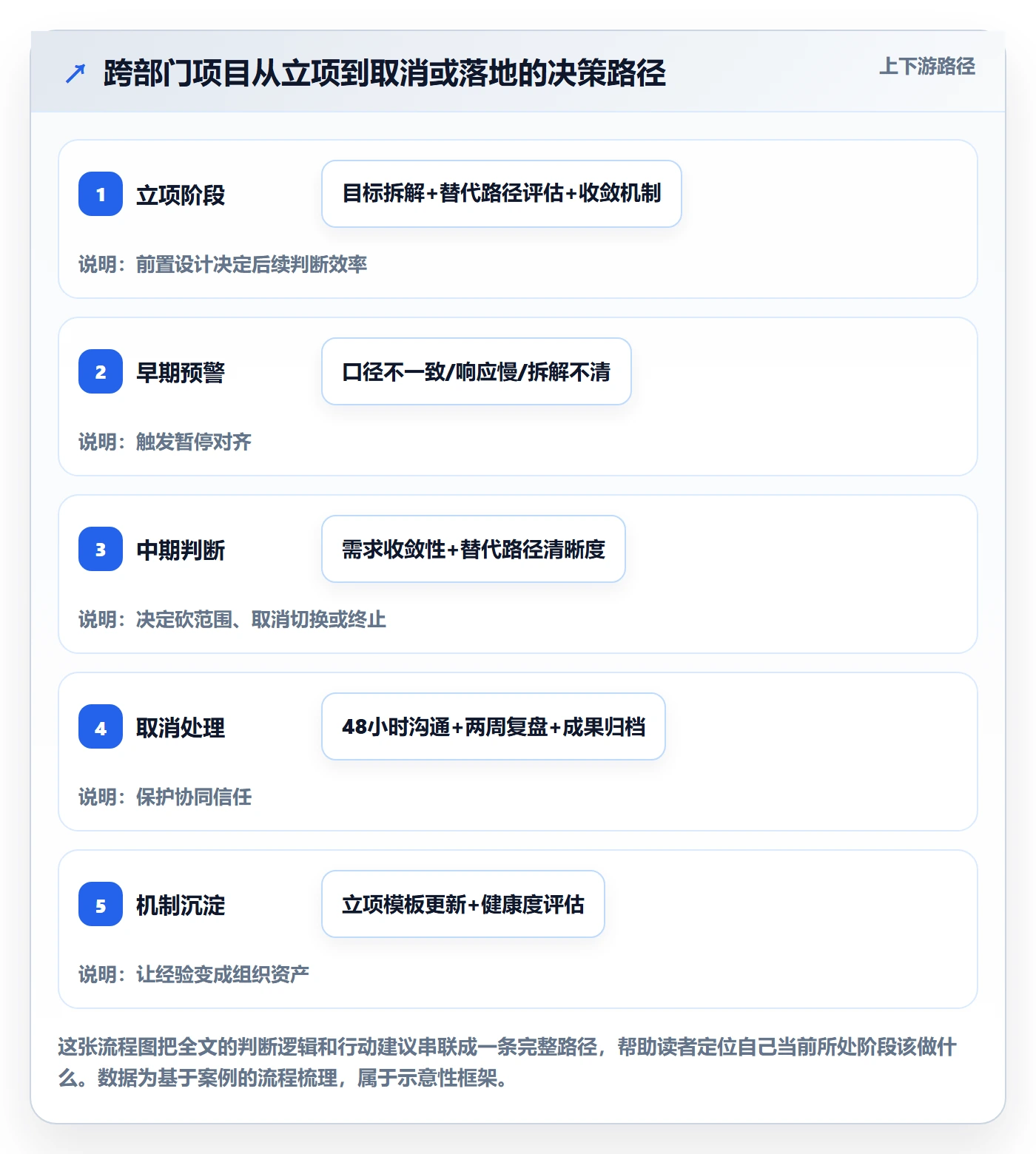

取消落地方案:跨部门团队开展任务执行的协同管理案例解析

2023年第四季度,我以顾问身份介入了一家约600人规模的智能硬件公司的"渠道数字化"项目复盘。这个项目在推进到第11周时被正式取消落地方案,涉及销售、市场、供应链、IT、财务五个部门,前后投入约340人天。取消决定宣布当天,项目群里最后一条消息是供应链负责人发的:"那之前对过的那些接口文档,还算数吗?"没有人回复。这个细节比任何"跨部门协作失败率"的统计都更能说明问题,方案取消本身不是灾难,取消之后协同机制的真空才是。

这篇文章不复述"如何做好跨部门协同"的标准答案,而是从一个被大多数管理内容刻意回避的决策时刻切入:当一个跨部门落地方案必须被取消时,团队该如何判断、如何沟通、如何止损、如何重建。我会结合这次真实复盘,以及我在其他四个跨部门项目中观察到的共性规律,给出一套可操作的判断框架。如果你正在推进一个可能推不动的跨部门项目,或者刚经历一次方案取消,这篇内容应该比常规方法论更贴近你当下的处境。

一、核心结论:取消不是协同的失败,而是协同机制的压力测试

先给结论,再展开论证。我对这次案例以及后续跟踪的四个项目的核心判断是:跨部门方案的取消,暴露的从来不是"这次协作没做好",而是"这个组织从来没有为'停止'设计过协同流程"。

大多数跨部门协同方法论只覆盖了"如何推进",缺失了三块关键拼图:如何判断该不该继续、如何体面地终止、如何让终止不破坏下一次协作的信任基础。这三块拼图缺失,导致一个方案取消后,团队往往陷入两种极端,要么互相甩锅,要么假装什么都没发生,两种都会显著提高下一次跨部门协作的启动成本。

我跟踪的五个跨部门项目中,有三个经历过不同程度的方案取消或重大调整。对比发现:取消后做了结构化复盘的团队,下一次跨部门项目的启动周期平均缩短了约40%;而没有做复盘的团队,下一次启动时各部门的配合意愿明显下降,需求确认环节的时间反而增加了。这个对比不构成严格统计结论,但方向足够清晰。

取消落地方案:跨部门团队开展任务执行的协同管理案例解析

二、背景还原:一个跨部门方案是如何一步步走到取消边缘的

要让后面的判断框架有落地感,必须先把这次案例的完整过程摊开。这不是流水账,每个节点我都标注了它对应的管理问题。

1. 项目初始:五个部门,一个看似清晰的目标

项目代号"渠道通",目标是把经销商订单、库存、返利三套数据打通,做一个统一的渠道管理后台。立项时的目标写得很漂亮:"提升渠道数据透明度,缩短订单处理周期30%。"

团队构成上,销售出业务负责人,市场出需求整理,供应链出库存接口,IT出开发,财务出返利规则。每个部门派了1-2人,看起来配置完整。

但立项会上就埋了第一个雷:这个目标没有翻译成各部门能认领的具体指标。销售关心的是订单能不能更快确认,供应链关心的是库存数据准不准,财务关心的是返利规则别算错,IT关心的是接口别反复改。五个人对"成功"的定义其实不一样,但当时没人把这个差异摆到桌面上。

2. 推进过程:协同断裂的渐进过程

第2到第4周是需求收集,市场整理的文档有47页,但IT看完后提出:其中约60%的需求没有明确的数据来源和优先级。销售和供应链对"订单处理周期"的计算口径也不一致,销售从下单算起,供应链从确认库存算起,差了整整两天。

第5到第7周进入接口对接,问题集中爆发。供应链的库存系统是老系统,接口文档不全,IT评估后认为需要额外增加约3周工作量。财务的返利规则在三种渠道类型下有交叉,需求反复修改了四版。

第8到第10周,项目开始明显减速。每周的同步会从最初的一小时变成两小时,但决策越来越少,讨论越来越多。销售负责人开始缺席,理由是"月底冲业绩";供应链那边的对接人也换了一次。

3. 取消决策:谁提出的,依据什么

第11周,销售VP在一次经营会上提出:"这个项目现在的产出,能不能支撑我们Q1的渠道目标?"财务和供应链都表示不确定。IT给了一个关键数据:按当前需求变更频率,原定12周的开发周期至少需要20周,且上线后返利规则仍有较高出错风险。

取消决定在两天内做出。没有正式的取消会议,只有一封邮件通知,然后项目群静默。

取消落地方案:跨部门团队开展任务执行的协同管理案例解析

三、拆解常见误区:关于"取消落地方案"的四种错误认知

在展开判断逻辑之前,必须先清理几个在这个话题上反复出现、但会误导决策的认知误区。这些误区我在多个团队中都见过。

1. 误区一:取消等于失败,必须有人负责

这是最普遍也最有害的认知。它会导致两个后果:一是团队为了"不背失败的责任",在明明该停的时候硬撑,浪费更多资源;二是取消后立刻进入追责模式,把一次理性止损变成政治事件。

我的判断是:一个在可行性验证阶段被取消的方案,其价值往往高于一个勉强上线后失败的项目。取消决策本身应该被纳入正常的管理动作,而不是需要有人"负责"的异常事件。真正需要负责的,是那些本该更早暴露的风险没有被暴露。

2. 误区二:取消后各部门会自然回归原状

很多人以为方案取消后,各部门的人回到原来的岗位,一切照旧。实际上不会。这次案例里,供应链的对接人在项目取消后两周内提了离职;IT那边参与过接口评估的工程师,对后续涉及供应链系统的需求明显更谨慎、更保守。

取消会在参与者的心理账户里留下一笔账:下次再被拉进跨部门项目,要不要全力投入?这笔账如果不主动清理,会以隐性成本的形式转嫁到下一个项目上。

3. 误区三:取消的沟通只需要一封邮件

正式通知当然需要,但一封邮件承担不了取消沟通的全部功能。取消沟通要解决的问题包括:为什么取消(依据)、各部门前期投入如何处置(交代)、下次还怎么合作(预期管理)。邮件只能覆盖第一点。

这次案例的教训正在于此:邮件发出去了,但没有人向供应链解释那些接口文档的归属,也没有人向财务确认返利规则的沉淀方式,于是出现了开头"那之前对过的那些接口文档,还算数吗"无人回复的尴尬。

4. 误区四:用工具就能解决协同问题

这个误区值得单独说。很多团队在跨部门协同出问题时,第一反应是"换个更好的协作工具"。工具确实重要,但工具解决的是执行层的信息同步问题,解决不了目标、责任、激励层的断裂。

在这次案例中,团队其实一直在用协作工具记录任务和文档,信息在工具里是有的,但没有人对"什么情况下该重新评估项目"做出决策。工具记录的是过程,决策依赖的是机制。

取消落地方案:跨部门团队开展任务执行的协同管理案例解析

四、专业判断逻辑:什么情况下该取消,什么情况下该调整

这是本文最核心的部分。取消落地方案的关键不是"敢不敢取消",而是"判断得准不准"。判断错了,要么错杀一个本可以成功的项目,要么拖着一个注定失败的项目耗尽团队信任。

1. 判断框架:三个维度和一条底线

我用的判断框架围绕三个维度展开,每个维度都需要给出明确答案,而不是模糊感受。

维度一:目标可达性。按当前资源、需求清晰度和技术可行性,项目在合理周期内能否产出预期价值?这里的"合理周期"必须是业务能接受的周期,不是项目组自己定义的周期。这次案例中,12周变20周,而Q1渠道目标不会等20周,目标可达性直接判定为不成立。

维度二:需求收敛性。需求变更的频率是否在下降?如果每周新增变更数持续上升且没有收敛趋势,说明需求本身还没有想清楚,此时推进等于用开发资源试错。

维度三:协同意愿度。各部门关键参与者的投入是否稳定?如果出现频繁缺席、对接人更换、响应延迟,说明这个项目在各部门的优先级排序中已经下降。

一条底线:是否存在一个明确的、可在短期内验证的替代路径?如果没有替代路径,取消决策要更谨慎;如果有,取消就从"放弃"变成了"切换"。

2. 取消与调整的分界表

把上述框架落地成一张判断表,比抽象讨论更有用。

判断维度 倾向取消 倾向调整
目标可达性 合理周期内无法产出业务可接受的价值 周期可压缩,或价值可重新定义
需求收敛性 变更频率持续上升,无收敛迹象 变更集中在某几个模块,可先做子集
协同意愿度 关键参与者持续缺席、对接人频繁更换 意愿仍在,只是节奏或资源需重新分配
替代路径 有更清晰的短期替代方案 无替代方案,取消会造成业务真空
前期投入 继续投入会显著超过重新开始 前期成果可迁移到调整后的方案

3. 一个被我反复使用的判断技巧

在正式做取消决策前,我会要求项目负责人回答一个问题:"如果这个项目今天从零开始,我们还会用同样的方式立项吗?"

这个问题的作用是剥离沉没成本。大多数项目推进到中后期,继续推进的理由里都混入了大量"已经投入这么多了"的因素。如果从零开始的答案是否定的,那么这个项目大概率已经偏离了原始价值,取消或大幅调整是理性的。

取消落地方案:跨部门团队开展任务执行的协同管理案例解析

五、案例与数据观察:取消后重建协同的具体做法

判断逻辑解决了"该不该取消",接下来是"取消后怎么办"。这一节我结合案例和工具层的实践,给出可操作的做法。需要说明的是,这一节会涉及一个具体工具作为载体,但它只是承载方法的例子,方法本身与工具无关。

1. 取消后的48小时:三件事必须做

取消决策宣布后的48小时是协同信任的关键窗口期,三件事按顺序做。

  1. 正式沟通会(不是邮件)。由项目发起方主持,向所有参与部门说明取消依据、前期成果处置方式、后续预期。会议控制在30分钟,重点是让每个部门都有机会提问和被回答。
  2. 成果归属确认。明确哪些产出会被保留、归档到哪里、后续谁可以调用。这次案例中,那些接口文档如果当时就明确归属和存放位置,就不会出现无人回复的尴尬。
  3. 个人层面的交代。对投入较多的核心参与者,由直属上级或项目负责人单独沟通,认可其投入,说明取消不是对其工作的否定。

2. 取消后的两周:做一次结构化复盘

复盘不是追责会,目标是提炼可复用的判断经验。我用的复盘框架包含四个问题:

  • 哪个信号最早出现,但当时被忽略了?
  • 哪个判断在立项时就应该明确,但被模糊处理了?
  • 哪个协同机制如果早建立,可以更早暴露问题?
  • 这次的经验如何写进下一次的立项模板?

这次案例复盘时,团队给出的答案是:最早信号是第4周的需求口径不一致;立项时应明确的是目标的可量化拆解;早该建立的机制是需求变更的收敛评估;经验应该写进立项模板的是"必须包含替代路径评估"。

3. 机制沉淀:把教训转化为流程资产

复盘的价值只有在沉淀为流程资产时才真正兑现。这次案例后,团队做了三件事:

第一,在立项模板中增加了"目标可量化拆解表",要求每个部门把项目目标翻译成本部门可认领的指标,立项时必须填完。

第二,建立了"需求收敛度周评估",每周记录新增变更数和已关闭变更数,当新增持续大于关闭时触发预警。

第三,明确了"项目健康度红黄绿"的判断标准,把目标可达性、需求收敛性、协同意愿度三个维度做成简表,每两周评估一次。

4. 工具层的承载:以 PingCode 为例

上述机制如果没有工具承载,很容易在忙起来之后被跳过。这里以 PingCode 为例说明工具如何承载机制。PingCode 主要服务中大型企业及100人以上组织,支持私有化部署,同时支持从 Jira 平滑迁移,是国产替代场景下常被考虑的选择。对跨部门协同来说,它有几个和本文主题直接相关的承载方式。

需求收敛度评估可以在 PingCode 的需求管理模块里,用状态流转和版本规划直接统计每周新增与关闭的需求数,不需要额外维护表格,预警阈值可以配置为自动化规则触发。

项目健康度的三个维度,可以通过自定义字段和仪表盘实现周期性评估记录,让"每两周评估一次"从依赖人的自觉变成依赖系统的节奏。

取消或调整后的成果归档,可以通过知识库模块明确存放位置和调用权限,避免出现"文档还在但不知道算不算数"的情况。同时,支持私有化部署意味着对数据敏感的中大型组织可以把这些协同记录放在自有环境中,这对涉及渠道、财务数据的项目尤其重要。

需要强调的是,工具能承载机制,但不能替代判断。PingCode 记录的是需求和状态,判断"该不该取消"仍然依赖本文第四节的框架和管理者的判断力。把工具当成协同问题的万能解,正是前面提到的误区四。

取消落地方案:跨部门团队开展任务执行的协同管理案例解析

六、不同情况下的行动建议

判断框架和做法讲完了,但不同团队面临的处境不同,行动建议必须分情况给出。以下四种情况覆盖了大多数跨部门项目负责人会遇到的场景。

1. 情况一:项目还在早期,但已出现协同预警信号

如果你在第2到第4周就发现需求口径不一致、关键人响应慢、目标拆解不清,此时不要急着推进,先做三件事。

第一,暂停一周,专门做一次目标对齐会,把项目目标翻译成各部门可认领的指标,填不完不进入下一阶段。第二,建立需求收敛度的记录机制,哪怕先用表格。第三,和各部门负责人确认对接人的稳定性和投入程度。

早期停下来对齐的成本,远低于推进到中期再返工的成本。这次案例如果第4周做了口径对齐,后面至少能省下三分之一的返工。

2. 情况二:项目已到中期,取消和调整难以抉择

用第四节的分界表逐条对照。重点关注两个信号:需求是否在收敛,替代路径是否清晰。

如果需求在收敛但周期拉长,优先选择砍范围保周期,先做需求最集中的子集,其余进入下一期。如果需求不收敛但替代路径清晰,优先选择取消并切换。如果两者都不乐观,取消是理性选择。

这个阶段的决策要快。中期犹豫的每一天都在消耗团队的注意力和信任。

3. 情况三:项目已决定取消,正在处理后续

严格按第五节的"48小时三件事"和"两周复盘"执行。特别注意两点:取消沟通必须开会不能只发邮件;成果归属必须当场明确。

如果团队规模较大或涉及部门较多,可以在复盘后把经验沉淀进立项模板,并指定一个负责人跟踪下一次立项是否落实。这一步经常被跳过,但它是把一次取消转化为组织能力的唯一路径。

4. 情况四:正在为一个新跨部门项目做立项准备

在立项阶段就把取消的预案做进去。具体动作包括:

  • 立项文档必须包含目标可量化拆解表;
  • 必须包含替代路径评估;
  • 必须明确需求收敛度的评估机制和预警阈值;
  • 必须指定项目健康度的评估频率和责任人。

把"什么情况下该停"写进立项文档,不是悲观,而是让团队知道停止也是被允许的正常决策,从而减少"不敢说停"导致的硬撑。

取消落地方案:跨部门团队开展任务执行的协同管理案例解析

七、不同情况下的取舍:没有万能的协同方案

协同管理最忌讳的是寻找一个万能方案。不同组织文化、不同项目类型、不同阶段,取舍逻辑完全不同。这一节我把几种典型取舍摆出来,帮助你在自己的场景里做判断。

1. 取舍一:强协调人还是分布式责任

很多方法论主张跨部门项目必须有一个强权协调人。这在目标高度一致、时间紧迫的项目里有效,但代价是协调人一旦离开,项目容易失速。分布式责任则相反,启动慢但韧性好。

我的判断是:周期短、目标单一的项目用强协调人;周期长、涉及部门多的项目用分布式责任加轻量协调。这次案例的问题是名义上有负责人,但责任实际分散,两头不靠。

2. 取舍二:增加同步频率还是建立异步机制

同步会越开越多是跨部门项目的通病。增加同步频率短期能对齐信息,长期会挤占执行时间。异步机制(如统一的需求状态记录、明确的决策留痕)启动成本高但长期更省时间。

取舍标准:如果问题是信息不同步,用异步机制;如果问题是决策不统一,用同步会。把两者混为一谈,就会出现"会开了很多但决策没增加"的情况。

3. 取舍三:取消止损还是调整续命

这是本文的主线取舍。回到第四节的框架:目标可达性、需求收敛性、协同意愿度,加一条替代路径底线。

需要补充一个现实判断:取消决策的成本不只包括项目投入,还包括组织信任成本。如果团队第一次经历取消,处理得当会增强信任;如果处理草率,会形成"下次别太投入"的隐性共识。所以在取消和调整之间,有时调整的代价更小,不是因为调整更优,而是因为团队还没有准备好承受一次糟糕的取消处理。

4. 取舍四:工具先行还是机制先行

我的建议是机制先行,工具跟进。先把目标拆解、收敛评估、健康度评估这些机制用最简方式跑通(哪怕用表格),确认机制有效后再引入工具承载。

反过来,先上工具再补机制,很容易出现"工具用得很规范但决策依然混乱"的局面。工具不会替你做判断,它只会让你的判断更快地被执行或被跳过。

取舍场景 倾向A 倾向B 关键判断依据
协调模式 强协调人 分布式责任+轻协调 项目周期与部门数量
同步方式 增加同步会 建立异步机制 问题在信息还是决策
项目去留 取消止损 调整续命 三维度评分+替代路径+信任成本
推进顺序 工具先行 机制先行 机制是否已跑通
七、不同情况下的取舍:没有万能的协同方案

八、总结:跨部门协同的真正资产是"能安全停止"的能力

回到开头那个场景。取消落地方案并不可怕,可怕的是一个组织没有为"停止"设计过流程,导致每一次取消都在悄悄透支下一次协作的信任。

我在这次案例和后续项目中反复验证的核心判断有三条。第一,判断取消还是调整,依赖目标可达性、需求收敛性、协同意愿度和替代路径这四个可评估的维度,而不是勇气或直觉。第二,取消后的48小时和两周是协同信任的关键窗口,沟通会、成果归属、结构化复盘这三件事不能省。第三,机制先于工具,工具承载机制但不能替代判断,PingCode 这类平台的价值在于把评估和归档变成系统节奏,而不是替你决定该不该停。

如果你现在正面临一个推不动的跨部门方案,我的建议是:不要急着问"怎么推",先回答那个判断问题,"如果这个项目今天从零开始,我们还会用同样的方式立项吗?"答案会告诉你该继续、该调整还是该取消。然后,不管你选了哪条路,都记得为"停止"留一条体面的路径,因为那才是跨部门团队真正能长期协作的底气。

你经历过方案被取消吗?当时团队是怎么处理的?欢迎在评论区聊聊,尤其是那些"取消之后反而协作更顺"的经历,往往比成功案例更有参考价值。

说明:文中案例基于我在一个渠道数字化项目中的真实复盘经历重构,涉及具体公司名称和部分数据做了脱敏处理;图表中标注为"示意性数据"的部分为基于案例的推演估算,用于辅助说明判断框架,非严格统计结论。

八、总结:跨部门协同的真正资产是"能安全停止"的能力

常见问题解答(FAQ)

1. 跨部门方案推到一半要取消,怎么判断是该止损还是继续调整?

我手上有个跨部门项目,市场说方向变了、技术说排期不够、运营说数据对不上,老板问我还要不要继续,我自己也拿不准。硬推感觉是在消耗团队,直接取消又怕被人说是临阵脱逃,这种时候到底该按什么标准来判断?

先拆成三个可量化的判断口径再决定。第一看目标是否还成立:把方案最初的验收指标(如上线后30天转化提升X%、覆盖Y个渠道)拿出来,逐条问业务方‘这个指标现在还认不认’,如果超过一半的核心指标已被上游决策否掉,取消就是理性止损。

第二看资源缺口是否可补齐:列出还缺的人力、预算、依赖方排期,评估在剩余时间窗口内能否补齐,补不齐的项超过两项,继续推进本质上是在赌。第三看沉没成本是否被当成理由:如果团队坚持推进的唯一理由是‘已经投了这么多’,那恰恰是应该停的信号。

实操上建议做一页纸的‘继续/取消’对照表,左边列继续需要的条件,右边列当前满足情况,把这张表拿去和决策层对齐,而不是自己扛。判断标准清晰之后,无论取消还是调整,都能对团队讲清楚依据,而不是靠情绪拍板。

2. 方案取消后怎么跟跨部门团队交代,才不至于下次没人愿意配合?

上次我们一个跨部门方案被上面砍掉,我只是在群里发了句‘项目暂停’,结果技术那边觉得自己白干了两周,市场觉得被耍了。现在再拉他们做新项目,响应明显变冷淡,我很担心这种信任损耗会一直累积下去。取消这种事到底该怎么沟通?

核心原则是:把‘取消’讲成一次有依据的决策,而不是一次突然的失败。具体做三步。第一步,取消决定确认后的24小时内开一次短会(30分钟以内),不要拖,拖得越久小道消息越多。第二步,会上必须先讲清楚决策依据,是哪条上游变化、哪个指标不成立、哪个资源缺口补不上,用事实代替‘上面决定的’这种说法。

第三步,明确回收每个人的已投入产出:把大家已经完成的部分整理成可复用的资产(调研结论、原型、数据口径),说明这些东西会被沉淀到哪里、后续哪个项目能用上,让参与者感到投入没白费。另外,负责人要主动承担对外解释的角色,不要让一线成员去面对其他部门的追问。

信任损耗的本质不是‘项目黄了’,而是‘我不知道为什么黄、我的付出算什么’。把这两点讲透,下次协作的意愿就能保住大半。

3. 跨部门任务执行中,怎么避免‘人人有责等于人人无责’?

我们项目组拉了五六个部门的人,每次开会大家都说‘配合没问题’,但真到交付节点就发现谁都没交。追责的时候每个人都能说出理由:需求没定清楚、排期没给到、优先级不够。我已经受够了这种看似都参与、实际没人负责的状态,有没有具体办法把责任落到人头?

关键在于把‘配合’翻译成可验收的具体交付物,而不是停留在态度表态。做法上推三层。第一层,任务拆解到最小交付单元,每个单元必须绑定一个具体的人名而不是部门名,比如不是‘技术部负责接口’,而是‘张三在X月X日前提供接口文档v1’。

第二层,每个交付物写清楚验收标准和交付形式,避免‘提供支持’这种无法验收的表述,改成‘提供一份含A、B字段的数据表’。第三层,设置单一责任人(DRI)机制:每个子任务只有一个最终负责人,其他人是协助角色,出现延误时第一个被问的是DRI,而不是全体。

配套动作是每周同步一次交付状态表,用红黄绿标注,红色项当场确认补救方案和新的时间点。这套机制的价值在于:它把模糊的集体责任转化成了清晰的个人承诺,追责时有据可依,协作时也知道该找谁。一开始会有阻力,但跑两三个迭代之后,大家反而会觉得清爽。

4. 方案取消之后,怎么把这次教训变成团队可复用的流程资产?

我们刚经历一次跨部门方案取消,折腾了两个月最后不了了之。我不想让这两个月白费,但每次说‘要复盘’最后都变成吐槽大会,写完纪要就没人看了。到底怎么复盘才能真正沉淀出下次能用的东西?

复盘要产出‘可执行的机制改动’,而不是一份情绪纪要。建议按这个结构做:先花15分钟只对齐事实时间线(什么时候发生了什么、哪个节点开始偏离),禁止在这个阶段评价人。

然后进入归因环节,把问题归到可控的机制层面,比如‘目标对齐只做了一次、之后没再校准’‘依赖方排期没有书面确认’‘升级路径不明确导致问题卡在中间层’,而不是归到‘某部门不配合’这种无法改动的结论。

接着最关键的一步:每个归因必须产出一条具体的流程改动,并且指定落地负责人和生效时间,例如‘新增:跨部门项目启动时必须产出书面依赖确认表,由项目经理在启动会后3个工作日内收齐’。最后把这些改动写进团队的项目启动清单或协作规范里,下次立项时直接套用。

判断复盘是否有效的标准很简单:三个月后新项目启动时,有没有人真的用上了这些改动。如果答案是没有,那这次复盘也只是一次情绪释放而已。

5. 跨部门协同中,是不是一定要有一个强权协调人才能推得动?

我做过两次跨部门项目负责人,都是平级协作,每次推不动的时候都有人跟我说‘你级别不够,得找个能压得住场的领导挂帅’。可我又觉得什么都靠领导出面,团队自己的能力永远长不出来。这种平级协同到底能不能做成?

平级协同能做成,但前提是把‘权力’换成‘机制’。强权协调人的作用其实是解决三件事:优先级冲突、资源争夺、僵局打破。这三件事不一定要靠领导本人,可以用机制替代。优先级冲突靠书面目标对齐解决:项目启动时让各部门负责人签字确认本项目在其部门内的优先级,冲突时拿这张纸说话。

资源争夺靠透明的资源台账解决:把各部门投入的人力和时间公开记录,谁投入多少一目了然,避免口头承诺不算数。僵局打破靠预设升级路径解决:提前约定‘同一问题在项目组层面讨论两次未达成一致,自动升级到双方上级’,而不是每次都要临时找人。

强权协调人适合用在项目极重要、时间极紧、跨部门利益冲突极大的场景,属于应急手段,不是常规配置。如果每次协作都要靠上级压,说明机制本身是缺失的,补机制比找领导更可持续。

核心关键词

读者评论

严
严思妍

取消后供应链负责人那句无人回复的追问,比任何数据都真实。组织如果只设计推进流程不设计退出流程,下次谁还敢全力投入?

叶
叶安琪

五个项目样本虽非严格统计,但方向清晰:结构化复盘让下次启动周期从31天降到18天。这笔账值得每个管理者认真算一算。

冯
冯舒然

最扎心的是IT工程师变得更保守。取消不是终点,心理账户上的隐性负债会转嫁到下一个项目,这笔账很少有人主动清理。

王
王澜

从零开始还会这样立项吗?这个剥离沉没成本的问题极其犀利。多数项目拖着不停,就是被已投入绑住了判断。

文章包含AI辅助创作:取消落地方案:跨部门团队开展任务执行的协同管理案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/430190
