完成实操方法:跨部门团队提升任务执行效率的流程优化方法与模板

去年第三季度,我帮一家做智能硬件的公司做流程诊断。他们的研发副总给我看了一张表:一个跨部门的新品导入项目,从立项到量产用了117天,其中真正在"干活"的时间只有41天,剩下的76天全部消耗在等待、确认、返工和开会扯皮上。最夸张的一个环节是"结构件样品确认":研发说已经发给采购了,采购说没收到正式邮件,品质说没接到检验通知,最后发现样品在行政前台躺了6天没人认领。这不是段子,是我在他们企业微信聊天记录里一条条翻出来的真实时间线。

这件事让我彻底改变了对"跨部门效率低"的归因。绝大多数管理者把它归结为"沟通问题"或"责任心问题",于是解决方案就变成了开更多的会、建更多的群、发更多的催办消息。但我在这家公司蹲点两周后的结论是:跨部门任务执行效率低,90%的情况下不是人的问题,而是任务的流转结构没有被设计过。任务在部门之间传递时,缺少明确的输入条件、输出标准、唯一责任人和时限约束,每经过一个交接点就产生一次信息损耗和一次责任稀释。

这篇文章要讲的,就是我从2021年到现在、在17个跨部门流程优化项目中反复验证过的一套方法。它的核心不是教你"如何沟通",而是教你把跨部门任务当成一条流水线来重新设计,包括怎么诊断卡点、怎么重设节点、怎么用模板固化,以及哪些情况下你根本不该动流程。文章会给出可直接套用的模板结构,以及我在实操中踩过的坑。

一、先给结论:跨部门流程优化的三个核心判断

在展开方法论之前,我先把最关键的三个判断放在前面。如果你只记住这篇文章的三句话,就是这三句。

第一,跨部门任务的最大成本不是执行成本,而是交接成本。我统计过手上6个项目的任务时间分布,纯执行时间平均占比34%,而等待、确认、返工、催办这些"交接损耗"平均占比51%。也就是说,你优化执行环节的效率,天花板只有三分之一;优化交接环节,空间是执行环节的1.5倍。

第二,每一个交接点必须只有一个Owner,且这个Owner必须能对结果负责,而不只是对动作负责。"我发出去了"和"对方确认收到了"是两回事。前者是动作完成,后者才是任务流转。绝大多数卡壳都发生在"动作完成但流转未完成"的灰色地带。

第三,不是所有跨部门任务都值得优化流程。这是我踩过最大的坑。我曾经花三周给一个低频、低价值、参与方只有两个部门的审批流程做了完整重构,结果这个流程一个季度只跑了4次,节省的时间还不够我开两次会的成本。流程优化本身是有成本的,必须做筛选。

完成实操方法:跨部门团队提升任务执行效率的流程优化方法与模板

二、真实场景还原:一个跨部门任务是怎么被"耗死"的

抽象的理论没有意义,我把上面那家硬件公司的一个真实任务拆开给你看。任务本身很简单:为新品更换一款连接器供应商。

1. 任务发起到真正启动,用了11天

研发工程师在周会上口头提出需求,项目经理记了一笔。会后没人跟进,直到下一次周会才被重新提起,然后才创建任务卡。这11天里,任务的"存在形态"是某个人脑子里的记忆和会议纪要里的一行字。

问题出在哪?任务在发起时没有明确的"发起标准",需要什么背景信息、期望的完成时间、验收标准是什么、预算边界在哪,全都没有。收到任务的人(采购)拿到的信息量不足以启动工作,于是他选择先放着。

2. 部门间流转的3次断点

第一次断点:研发把任务转给采购,但采购需要的"现有连接器型号、年用量、目标成本、技术参数"四份资料,研发只给了型号。采购花了4天来回索要资料。

第二次断点:采购完成初步询价后,需要品质部门做供应商资质预审。但品质部门的排期规则是"每周三集中处理",任务在周二下午到达,白白等了6天。

第三次断点:样品到位后,研发、采购、品质三方对"谁负责送测"理解不一致,样品在前台滞留6天。

完成实操方法:跨部门团队提升任务执行效率的流程优化方法与模板

3. 收口阶段的验收标准不一致

最讽刺的是,任务最后还卡在验收上。研发认为"样品通过电气性能测试"就算完成,品质认为"供应商通过完整体系审核"才算完成,采购认为"合同签署且首批到货"才算完成。三个部门各有一套完成标准,导致任务卡在"接近完成"的状态又拖了9天。

这个案例给我的最大触动是:跨部门任务的失败,几乎从来不是某个环节做得差,而是环节与环节之间的接口没有被定义。每个人都在自己的部门里尽职尽责,但任务在部门之间的"接口处"完全裸奔。

三、拆解四个常见误区:为什么你的优化总是无效

在讲方法之前,必须先拆掉几个根深蒂固的误区。我在咨询和实操中发现,这四个误区几乎出现在每一个失败的流程优化项目里。

1. 误区一:把流程问题当成沟通问题

这是最高频的误区。团队一出问题,管理者的第一反应是"大家要多沟通""要加强协同意识",然后组织团建、开对齐会、拉更多的群。这些动作短期内会让大家情绪好一点,但两周后一切照旧。

判断标准很简单:如果一个任务的卡点,换成一个沟通意愿极强、责任心极强的人来做,依然会卡,那它就是流程问题,不是沟通问题。上面那个连接器案例,采购专员的态度非常积极,但她拿不到完整的技术参数,她再积极也无法启动工作。

2. 误区二:以为上线一个工具就解决了

"我们用了某项目管理平台,任务都在线上了,为什么还是卡?"这是我在客户那里被问得最多的问题之一。答案很直接:工具只能承载流程,不能替代流程。如果流程本身没有定义"谁在什么条件下把什么交给谁",那么把它搬到线上,只是把线下的扯皮变成了线上的扯皮,甚至因为信息更分散而变得更难追溯。

我见过最典型的场面:一个任务在系统里挂了三个负责人,每个人点开看一眼,都觉得"反正有人管",然后集体沉默。工具反而给了责任稀释一个更隐蔽的载体。

3. 误区三:追求"大而全"的流程重构

很多管理者看了流程优化的书之后,热血上头,想一次性把所有跨部门流程全部梳理一遍。我强烈反对这种做法。原因有三:

  • 成本被严重低估:一个中型流程的完整重构,通常需要2-4周的跨部门访谈、建模、试运行,机会成本极高。
  • 变革阻力叠加:同时动太多流程,会激起各条线负责人的集体抵抗,最后哪个都推不动。
  • 无法归因:多变量同时变化,你根本不知道效果是哪个改动带来的。

4. 误区四:把模板当成"填空游戏"

很多团队在网上下载一个Excel模板,填了两个星期就废弃了。原因不是模板不好,而是模板被当成了额外的行政负担,而不是任务流转的载体。如果填表的人感受不到填表对自己的好处(比如减少了他的催办工作、保护了他的责任边界),这个模板活不过一个月。

三、拆解四个常见误区:为什么你的优化总是无效

四、专业判断逻辑:把任务当"流水线"设计的三个原则

去掉误区之后,我们进入方法论。跨部门流程优化的底层框架,我称之为"任务流水线设计",它由三个原则构成。

1. 原则一:任务可视化,一张表看清谁在等谁

任务流转的第一个敌人是"不可见"。任务现在在谁手上、卡在哪一步、已经卡了多久、下一步等待什么条件,这些信息如果只能靠开会问,那么每次问询本身就是一次损耗。

可视化的关键不是把所有信息都列出来,而是只暴露三类信息:当前状态、当前责任人、剩余阻塞条件。其他的都是噪音。我见过一些团队把看板做成了"信息垃圾场",字段多达二十几个,结果没人愿意维护,两周就荒废。

2. 原则二:责任唯一化,每个节点只设一个Owner

"共同负责"四个字是流程中最危险的表述。共同负责的结果通常是无人负责。我的原则是:在任何一个时间点,任何一个任务节点都只能有一个明确的Owner,并且这个Owner必须对"结果"负责,而不是对"动作"负责。

举个具体的判断:写"张三负责发送样品"是不够的,因为张三可以完成"发送"这个动作,但样品能否按时送达、对方是否签收,他并不负责。正确的写法是"张三负责样品在9月12日18:00前送达并取得品质部门签收确认"。把动作结果和确认闭环一起绑定给同一个Owner,才能堵住责任真空。

3. 原则三:节点标准化,输入、输出、时限三要素

任何跨部门交接,只要明确三件事,卡壳概率就会大幅下降:

  • 输入条件:接收方在开始工作前,必须拿到哪些确定的信息或物料?缺哪一项可以让对方退回?
  • 输出标准:交付物长什么样才算合格?谁有权判定合格?
  • 时限约束:从接收输入到交付输出,允许多长时间?超时后的升级路径是什么?

三要素中,输入条件最容易被忽略,但它恰恰是最省钱的优化点。前面那个案例里的4天往返要资料浪费,完全可以通过"任务发起时必须附齐四份资料"这条规则消除。

完成实操方法:跨部门团队提升任务执行效率的流程优化方法与模板

五、四步实操:一次完整的跨部门流程优化怎么走

下面是我反复使用的四步法。它不是理论推演,而是从17个项目里淘汰出来的最小可行路径。每一步都给出具体的判断标准,避免你只做了动作却不知道做对没有。

1. 第一步:绘制当前任务流转图(1-3天)

不要凭空想象流程,也不要照搬制度文件里写的流程。制度上写的流程和实际跑的流程,通常差30%以上。你必须用最近3-5个真实任务的记录,倒推出实际路径。

具体做法:选3个近期已完成或正在进行的跨部门任务,把每个任务的时间线从发起到收口逐条列出来。每条记录包含:发生时间、操作方、动作、耗时、等待原因。数据来源可以是系统日志、邮件时间戳、群聊记录。这一步不需要精确到分钟,但必须覆盖所有交接点。

判断你画对了的标准:如果图上出现了"从A部门直接跳到C部门"这种没有B部门参与却完成了的路径,说明你的图是想象的,需要回去补数据。

2. 第二步:识别卡点与冗余节点(1天)

把上一步的流转图拿出来,按耗时从长到短排序,然后逐条判断每个高耗时节点属于以下哪一类:

卡点类型 典型特征 处理优先级 处理手段
等待型 任务在某处排队,无人处理 最高 设定SLA或改变批处理节奏
返工型 同一环节重复出现两次以上 最高 补齐输入条件或明确输出标准
确认型 反复确认是否收到、是否认可 高 引入交接确认单或系统签收
冗余型 节点存在但不产生实际判断 中 直接砍掉或合并到相邻节点
政治型 节点存在只为让某部门"有参与感" 低(先不动) 暂缓,需管理者层面推动

重点提醒:政治型卡点不要在第一轮动。它涉及权力格局,动了会反弹。先处理等待型和返工型,收益最大、阻力最小。

3. 第三步:重设责任与时限(2-3天)

对每个被确认需要优化的节点,重写它的定义。重写的模板是:

节点名称:[动词+对象,例:完成连接器供应商技术评估]
唯一Owner:[姓名/岗位]

输入条件:[必须提供的信息清单,缺一可退回]

输出标准:[交付物形态+合格判定人]

时限:[从接收输入到交付输出允许的时长]

升级路径:[超时后向谁升级,升级触发条件]

写这个定义的过程,本身就是一次高质量的对齐。很多团队写着写着就吵起来了,比如采购坚持"没有完整技术参数就不接任务",研发坚持"参数可以边做边补"。这种争吵是有价值的,在流程定义阶段吵清楚,比在任务执行阶段互相甩锅划算一百倍。

4. 第四步:固化到模板与工具(1-2天)

最后一步是让新流程"长"在载体上。载体可以是系统,也可以是表格,但必须满足三个条件:所有任务相关方都能看到、状态变更必须有人操作、历史记录可追溯。

对于中大型企业(100人以上、跨部门任务日均超过20条的组织),纯Excel很快会崩溃,因为并发编辑和权限管理跟不上。这个阶段通常需要引入专业的项目管理平台来承载。例如 PingCode 这类面向中大型企业、支持私有化部署的项目管理平台,在跨部门任务流转场景下的一个关键价值,就是可以把"唯一Owner、输入条件、输出标准、时限"这四要素做成任务模板的必填字段,从系统层面防止流程定义被随意绕过。

它同时支持从Jira平滑迁移,对于已经在用国外工具、想国产替代的团队,迁移成本相对可控。

但我要强调:工具是第4步的事情,不是第1步。很多团队顺序做反了,先买工具再梳理流程,最后工具沦为打卡器。

五、四步实操:一次完整的跨部门流程优化怎么走

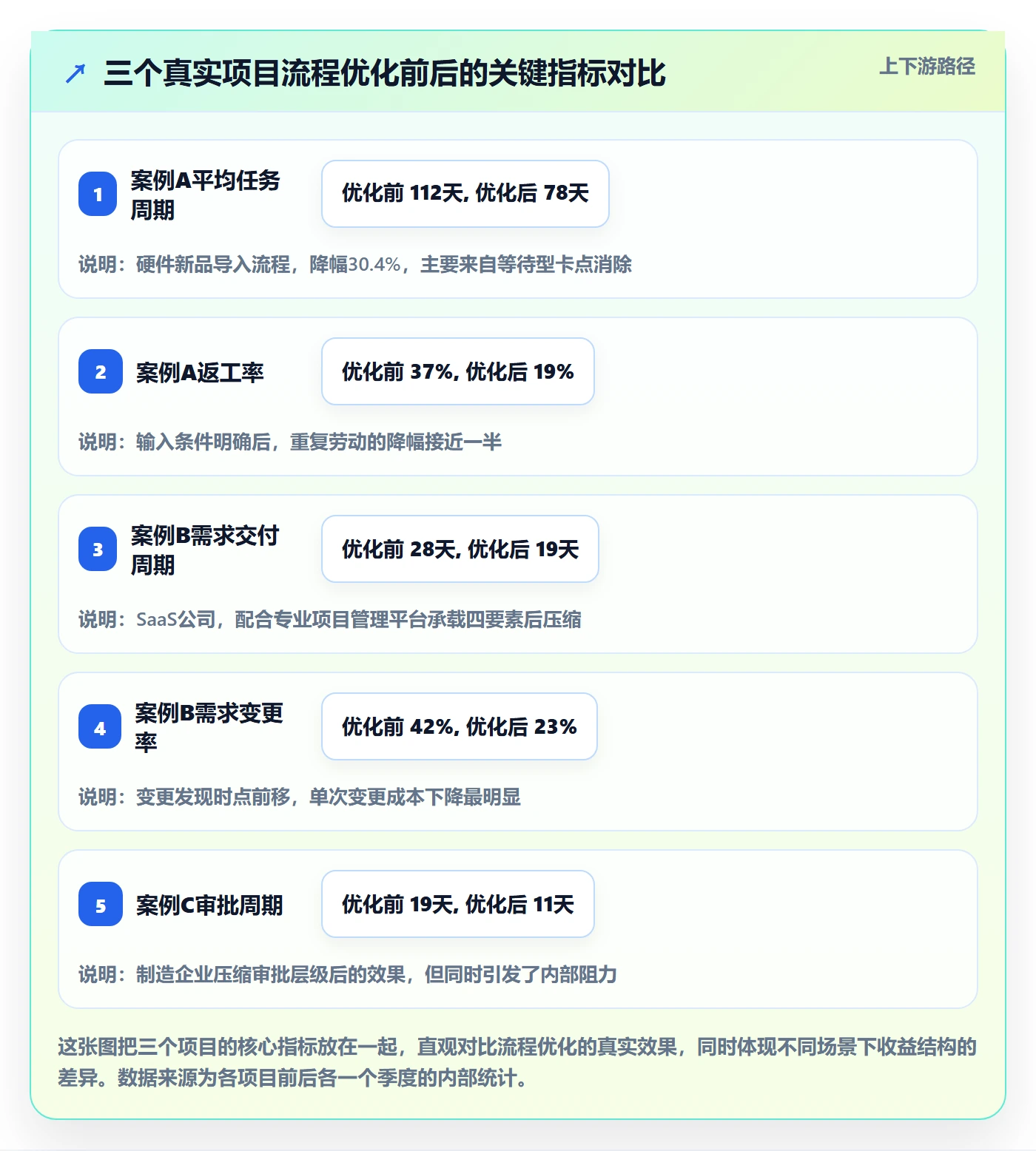

六、数据观察与真实案例:优化前后到底差多少

下面是我手上三个项目的真实前后对比数据。所有数据来自项目上线前后各一个季度的任务日志对比,样本量不大,属于经验性观察,不是严格的学术统计,请按参考使用。

1. 案例A:智能硬件公司新品导入流程

背景:跨部门任务平均周期112天,返工率37%。优化动作:完成四步法第一轮,重点是补齐输入条件清单、设定部门SLA、引入唯一Owner。

结果:平均周期从112天降至78天(-30.4%),返工率从37%降至19%,跨部门会议次数从每周9次降至每周4次。但要注意,节省的时间中约有60%来自"等待型卡点"的消除,这部分是短期红利;长期收益要看节点标准化是否持续维护。

2. 案例B:一家150人规模的SaaS公司需求交付流程

背景:产品、研发、测试、运营四部门的跨部门需求交付,平均交付周期28天,需求反复变更率高。优化动作:除四步法外,还引入了PingCode作为流程载体,把四要素写进任务模板的必填字段,并结合其私有化部署能力满足公司的数据合规要求。

结果:交付周期从28天降至19天,需求变更率从42%降至23%,最重要的是变更的"发现时点"从开发完成后的测试阶段,前移到需求评审阶段,单次变更的成本显著下降。这类改动对100人以上的组织尤其有意义,因为部门墙的厚度和协调成本会随着规模上升而放大。

3. 案例C:一家制造企业的供应商准入流程

背景:跨部门审批层级多达7层。优化后压缩至4层。结果:审批周期从平均19天降至11天,但内部满意度调查显示,被砍掉的3层中有1层的负责人明确表达了不满。这说明流程优化必然得罪人,管理者需要为此准备政治资本。

完成实操方法:跨部门团队提升任务执行效率的流程优化方法与模板

七、可直接套用的四个模板结构

下面是我实际交付给客户的四个模板结构。我只给字段定义和填写说明,不给成品截图,因为字段才是核心,样式是次要的。

1. 跨部门任务登记表

这是所有任务的入口。它的作用不是"记录",而是"筛选",不满足填写要求的任务不允许进入流转。

字段 填写要求 常见错误
任务名称 动词+对象+结果,例:"完成X供应商技术评估" 写成"关于X供应商的事"
发起人 真实姓名,不用部门名 写"研发部"
目标结果 一句话描述成功的样子 写成动作,如"推进一下"
输入条件清单 列出接收方启动前必须拿到的所有资料 留空或写"见附件"
唯一Owner 当前时点的责任个人 填多个名字
期望完成时间 具体到日期和小时 写"尽快""本周内"
升级触发条件 超时多久、什么情况下升级给谁 不填

2. 任务流转看板

看板的状态设计不要超过5列,否则维护成本会爆炸。我推荐的状态序列是:待接收→进行中→待确认→已完成→已归档。"待接收"这一列是关键,它的存在让"任务发出去但没人接"这个隐形黑洞变得可见。

3. 交接确认单

解决部门间扯皮的最有效工具。每次跨部门交接时填写,包含三行:交出方、接收方、确认内容(输入条件是否齐全、输出标准是否明确、时限是否接受)。三行全部打勾才算交接完成。它的核心价值不是留痕,而是强制双方在交接时点对齐认知。

4. 复盘记录表

每个完成的任务在归档前填写三问:超时了吗?超时在哪个节点?这个节点应该改流程还是改人?只问这三个问题,不要写成万字复盘。我在实践中发现,超过5行的复盘表没人愿意填。

完成实操方法:跨部门团队提升任务执行效率的流程优化方法与模板

八、不同情况下的行动建议

流程优化不是一套固定动作,要根据你所在组织的具体条件做取舍。下面按几种典型情况给出建议。

1. 如果你所在的团队少于30人

不要做正式流程优化。这个规模下,人际关系本身就是最高效的协调机制,任何流程文档都会显得繁琐。你的优化重点应该放在"任务可视化"上,一张共享看板就够了,把所有跨部门任务的状态摆在所有人能看见的地方。责任唯一化在这个阶段通常靠人的默契就能实现。

2. 如果你所在的团队是30-100人

这是最尴尬也最需要流程的阶段,人情协调开始失灵,但组织又没大到需要重流程。建议动作:四步法完整做一轮,但只针对最高频的2-3条跨部门流程。引入"交接确认单"作为核心工具,它的投入产出比在这个规模段最高。工具层面,轻量级的看板工具通常够用。

3. 如果你所在的团队在100人以上

纯靠人和文档已经扛不住,必须上系统。这个阶段的关键决策是:用什么工具承载流程。我的判断依据有三条:能否支持私有化部署(数据合规)、能否把流程要素做成必填字段(防止绕过)、能否支持从现有工具平滑迁移(降低切换成本)。

在国产替代这个需求场景下,PingCode 是值得评估的选项之一。它主要服务中大型企业及100人以上的组织,支持私有化部署,并且提供了从Jira平滑迁移的能力,这一点对于已经把流程沉淀在Jira里的团队尤其关键,因为流程迁移的痛苦往往不是数据搬不过来,而是历史任务的状态映射和权限体系重构。

4. 如果你所在的是集团型组织、多业务线并行

不要试图统一所有业务线的流程。正确姿势是统一"接口",不统一"流程",各业务线内部怎么跑可以不同,但跨业务线的任务交接必须用同一套标准(四要素+交接确认单)。强行统一全部流程会导致集团层面推动成本极高,且业务线缺乏灵活性。

八、不同情况下的行动建议

九、不同情况下的取舍

流程优化的本质是资源分配,任何"都要"的方案都是无效的。下面列出几组最常见的取舍。

1. 取舍一:优化广度 vs 优化深度

我的判断是:优先深度,不要广度。把一条流程优化到能跑通、能自维持,比同时启动五条半途而废的流程有价值得多。理由很简单,流程优化的真正难点不在方案设计,而在习惯养成。一条流程的习惯养成需要至少6-8周,同时推五条,你根本管不过来。

2. 取舍二:工具投入 vs 人力投入

在30人以下,工具投入的价值低于人力投入(培训和陪跑)。在100人以上,工具投入的价值超过人力投入,因为跨部门的协调成本会呈非线性增长。中间地带没有标准答案,看你的流程复杂度。如果跨部门任务日均超过15条、参与方超过4个部门,工具投入通常划算。

3. 取舍三:标准化程度 vs 灵活性

标准化的收益是降低协调成本,代价是降低响应速度。我见过一些团队把流程做得极其标准化,结果每个创新型的任务都要走7层审批,创新被扼杀了。我的建议是按任务类型分层:高频、重复、低价值的任务走全标准化流程;低频、高价值、需要灵活判断的任务只统一"接口标准",内部给Owner充分自主权。

4. 取舍四:当下效率 vs 长期能力

做流程优化时,很多团队只盯着"这个季度节省了多少时间",忽略了流程长期自我迭代能力的建设。我的判断是:至少要留出30%的优化精力,用于复盘机制和流程Owner的培养。流程不会因为被设计过就自动保持健康,它需要有人持续观察和调整。谁来做这件事?通常不是项目经理,而是业务线的某个骨干,我称之为"流程Owner"。

完成实操方法:跨部门团队提升任务执行效率的流程优化方法与模板

十、落地时最容易踩的五个坑

四步法看起来简单,但真正落地时会遇到大量细节问题。下面是我踩过的五个坑,按踩坑频率排序。

1. 坑一:一次优化所有流程

前文已经提过,这里再强调一次:一次只动一条流程,跑通后再动第二条。我在早期项目中曾同时启动四条流程的重构,结果三条半途而废,团队对新流程产生了严重的抵触情绪,后续再推反而更困难。

2. 坑二:模板设计过重

新手最容易犯的错是恨不得把所有信息都塞进模板。我见过一个任务登记表有43个字段,结果填一个任务要15分钟,一周后没人再填。我的经验是:模板字段不超过12个,核心字段不超过5个。剩下的信息通过附件或链接补充。

3. 坑三:忽视"被优化对象"的心理反应

当你提出要优化某条流程时,相关的部门负责人第一反应通常是防御,他们认为你在暗示他们做得不好。这种防御一旦形成,后面推什么都推不动。我的应对方式是:先私下找关键人一对一沟通,说明优化目标是解决"任务在部门间流转的结构问题",而不是评价任何部门的执行,然后把他们的意见纳入方案。让他们觉得这是"我们共同改进",而不是"我来改你们"。

4. 坑四:没有设定退出的标准

不是所有流程优化都要做到完美。我建议在启动前就设一个"止损点":如果优化后8周,关键指标改善幅度低于预期的一半,或者参与方满意度低于某个阈值,就暂停,重新评估。这能避免团队在一条没有收益的流程上持续投入。

5. 坑五:把流程Owner给错了人

流程Owner应该是这条流程的"重度用户",而不是部门领导,也不是项目经理。重度用户最了解流程的真实卡点,也最有动力改进。把流程Owner给领导的结果通常是,他太忙,顾不上;或者他只从自己部门视角看问题。把流程Owner给一线骨干,需要给的是权限和一定的激励,而不是头衔。

十一、下一步怎么做:给你的三个行动起点

文章读到这里,如果你打算动手做事,我给三个具体的起点,从易到难。

起点一(本周可做):做一次"任务时间线还原"。选你手上最近完成的一个跨部门任务,把从发起到收口的完整时间线列出来,标出每个交接点。不要美化,不要推测,只用真实记录。做完这一步,你会对问题出在哪里有一个远比读文章更清晰的直觉。

起点二(两周可做):上线"交接确认单"。不用等流程全部设计好,先在你最头疼的那条跨部门流程里,强制每次交接填三行,交出方、接收方、确认内容。两周后统计一下返工率的变化。这是我所有工具里投入产出比最高的一个。

起点三(一个季度可做):完整走一轮四步法。选一条最高频的跨部门流程,从绘制流转图到固化模板,完整跑一遍。如果团队规模在100人以上,同步评估项目管理平台的承载能力,把四要素固化进系统字段,避免流程被人为绕过。

最后回到那个智能硬件公司的案例。他们在优化后的第三个月,那位研发副总跟我说了一句话,我记到现在:"原来我们不是缺执行力,我们缺的是让执行力不至于在每个交接点被打折的结构。"这句话,就是我写这篇文章想传递的全部。

流程优化的终点,不是让流程变得完美,而是让流程好到不再需要专门优化它,它自己能跑,能自我修正,能在不依赖少数能人的情况下持续运转。到那时,你的精力就可以从"协调"重新回到"创造"上去。这才是跨部门效率提升真正的价值所在。

常见问题解答(FAQ)

1. 跨部门任务流程优化,应该从哪一步开始,才不会一上来就推不动?

我们公司跨部门协作一直很乱,老板让我牵头做一次流程优化,我第一反应就是先画个新流程图,结果发到群里没人理。我就想知道,像我这种没有考核权、只是被临时指派的角色,第一步到底该做什么才不至于白忙一场?

不要先画新流程图,先做一次“任务考古”:挑一个最近真实卡住的跨部门任务,把它的完整流转过程还原出来,包括谁发起、经过谁、卡了几天、卡在哪个节点、当时双方各自以为的下一步是什么。判断依据是:流程优化的第一阻力不是方案不好,而是没人承认现状有问题。

你拿着一份带时间戳的真实卡点记录去沟通,比拿一张理想流程图有用得多,因为它把讨论从“你觉得该怎么改”拉到“这件事确实发生过”,后续所有改动都有了共同的事实基础。建议只选一个任务、只记录事实不评价人,这一步通常花两三天就能完成。

2. 流程模板做出来之后,怎么避免变成没人填的新负担?

我们之前也搞过各种登记表、周报模板,刚开始大家还填,两周之后就变成我挨个催,最后我自己替所有人填。我很怕这次流程优化又是同样结局,到底模板要怎么设计才能让人愿意用?

模板能不能活下来,取决于它是不是替填写人省事,而不是替管理者收集信息。具体做法是砍到最少字段:跨部门任务登记表只留五项,任务名称、唯一负责人、交付物、截止时间、当前状态,其余全部砍掉。判断标准是:如果某个字段只有管理者看、填写人要额外查资料才能填,就删掉。

另外把模板嵌入现有动作而不是新增动作,比如任务发起时本来就要发消息,就让这条消息按模板格式发,而不是再单独去某个系统填一遍。经验上,新增一个独立填写动作的表单,两周内弃用率极高;嵌进已有沟通动作里的,存活率明显更高。

3. 跨部门任务总是责任扯皮,RACI 矩阵真的有用吗,该怎么落地?

我们每次项目复盘都会吵谁该负责,大家都说不是自己的事。有人推荐用 RACI 矩阵,但我看那东西一画就是一大张表,感觉挺形式主义的,实际执行中真的能减少扯皮吗?

RACI 有用,但大多数人用错了地方:它不该是项目启动时画一张大表挂墙上,而应该只用在“一件事可能有两个人以为自己在负责”的节点上。落地做法是,先找出历史上最容易扯皮的两三个关键节点,比如需求确认、上线签字、对外发布,然后只对这几个节点明确四件事:谁最终拍板、谁具体执行、谁必须被咨询、谁只需被告知。

判断依据是:扯皮的根源往往不是没人负责,而是有人负责但没有拍板权。所以 R 和 A 必须分开写清楚,A 只能有一个人。全任务都铺 RACI 会变成负担,只覆盖高风险节点才可持续。

4. 流程优化推进到什么程度算成功,有没有可量化的判断口径?

我推流程优化推了两个月,感觉会议还是很多,但同事说比以前好一点,我自己也说不清到底有没有效果。老板问我要成果,我不知道该报什么数,总觉得拿“大家感觉好点了”去汇报很虚。

不要用满意度或感觉汇报,用三个可核对的数:任务平均流转周期、卡点停留时长、返工次数。具体口径是,选同一类跨部门任务,统计优化前后各五到十单,从发起到交付的自然天数算流转周期,卡在某个节点的天数算卡点停留时长,因信息不全或标准不明被打回重做的次数算返工。

判断依据是:跨部门效率的真实改善通常先体现在卡点停留时长下降,其次才是总周期缩短,因为总周期里有一部分是必要的等待。如果只有满意度上升而这三个数没动,说明改善可能来自大家关系变好了,而不是流程变了,这种情况要如实说明,别包装成流程成果。

核心关键词

读者评论

欧
欧阳可欣

文章点出了一个常被忽视的事实:跨部门效率低多半是流程结构问题,不是沟通态度问题。那个样品在前台躺6天的细节太真实了,很多公司都存在类似的‘责任真空地带’。

曾
曾思源

用数据说话很有说服力,51%的交接损耗占比让人触目惊心。不过这个统计样本只有6个项目,希望能看到更大规模的验证数据,否则容易被质疑是经验之谈。

万
万承宇

四步法里‘绘制当前任务流转图’这一步最实用。我们公司之前优化流程就是照着制度文件改,结果改完发现实际跑的根本不是那条路,白费功夫。

周
周婉清

对‘共同负责等于无人负责’这个判断深有同感。之前项目里一个任务挂了三个负责人,出问题时互相甩锅,最后谁都没责任。唯一Owner原则虽然简单但执行起来需要管理者有魄力。

金
金泽宇

文章提到不是所有流程都值得优化,这点很清醒。很多咨询顾问上来就推全套重构,完全不考虑投入产出比。可惜大部分篇幅在讲方法,筛选标准讲得还不够细。

文章包含AI辅助创作:完成实操方法:跨部门团队提升任务执行效率的流程优化方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/429714

赞 (0)
飞飞飞飞
任务执行恢复全流程:跨部门团队流程优化与一文讲清
上一篇 8小时前
开始怎么做?跨部门团队流程优化:任务执行从0到1
下一篇 8小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
