取消落地方案:项目成员开展任务执行的协同管理案例解析

去年第三季度,我接手过一个已经"死过一次"的项目。客户方在7月单方面终止了原有的落地方案,理由是预算审批没通过。但项目目标并没有撤销,交付节点还在,验收标准还在,只是原来那套详细到每个工时的落地执行计划被整体作废了。我拿到的是一个空壳项目:目标清晰、路径归零、团队12个人分散在三个城市,还有两个关键成员已经处于"半离职"状态。这件事让我第一次认真思考一个问题:方案取消的那一刻,才是协同管理真正被考验的起点。

很多管理者把"取消落地方案"理解成一次执行层面的失败,忙于追责或安抚,却忽略了一个更隐蔽的风险,原本靠方案维系的协同契约同时失效了。成员之间的分工依据、信息同步节奏、责任边界,全都建立在旧方案之上。方案一撤,这些隐形基础设施随之崩塌。接下来的30天,我用一套"重切任务、重建节奏、重定权责"的方法把这个项目重新拉回轨道,最终提前4天交付。这篇文章就拆解这个过程,并且给出不同组织规模下的取舍建议。

一、先说结论:取消落地方案后,协同管理的本质是"重建契约"

我不打算把这件事讲成一个"沟通很重要"的老生常谈。经过这个项目和后来复盘的其他几个类似案例,我形成了三个明确的判断,先说结论,后面再展开。

第一,取消落地方案不等于取消目标,但团队的心理契约会先于工作契约崩塌。成员在得知方案取消后,第一反应往往不是"接下来干什么",而是"这个项目还靠不靠谱、我在这件事上还有没有位置"。如果不先处理这层心理预期,任何任务分配都会被解读为临时凑合。

第二,协同管理失效的主因几乎从不是工具缺失,而是任务颗粒度和责任映射没有跟着方案一起更新。我见过太多团队在方案取消后第一时间换协作工具、建新群、加大会议频次,结果两周后依然混乱,因为旧的任务描述还挂在系统里没人认领。

第三,能撑住取消危机的协同机制,一定满足三个条件:任务可以独立认领、进度可以异步可见、责任有唯一出口。这三条听起来像常识,但在实际项目里能同时做到的团队不到三成。

取消落地方案:项目成员开展任务执行的协同管理案例解析

二、背景与真实场景:一个被取消落地方案的项目,到底乱在哪

1. 事件起点:预算冻结引发的方案终止

先把项目背景交代清楚。这是一个面向中大型企业客户的数字化系统集成项目,合同额在百万级,团队规模12人,覆盖需求、开发、测试、实施、客户对接五个角色。原落地方案是在3月份定稿的,包含详细的WBS分解、甘特图、每周双次站会、每月一次的里程碑评审。

7月中旬,客户方的年度预算审批被上级单位卡住,原定的分期付款被冻结。客户项目负责人通知我们:原落地方案暂停执行,但合同目标和最终交付时间不变,需要我们自行调整执行方式。这意味着,我们必须在没有客户确认的付款节点、没有约定的阶段评审的前提下,继续推进到交付。

这个通知发出的当天晚上,团队群里出现了明显的分裂:三名成员认为应该暂停工作等客户明确态度,另外几名成员认为应该按原目标继续推进。没有人知道自己的下一个任务是什么,因为任务清单全都挂在已经作废的WBS下面。

2. 混乱的三个具体表现

我用了大概三天时间观察,记录下这段"无方案真空期"里出现的典型症状,这些症状后来在我复盘其他项目时反复出现。

  • 任务认领空转:系统里挂着47条未关闭任务,其中29条的状态还停留在"进行中",但实际已经没人推进,也没人敢关闭,因为不知道是否还需要做。
  • 信息同步断裂:原本每周两次的站会取消了,成员之间靠私下沟通,客户侧的进展无法形成统一认知,出现同一件事两个版本的情况。
  • 责任出口模糊:一个接口联调问题卡了四天,开发说是测试环境没准备好,测试说是开发没提交代码,实施说是客户没响应,三方都在等对方先动。

这三个症状不是孤立的,它们指向同一个根因:原方案承载的任务描述、节奏约定、责任映射同时失效,而新的一层还没有被建立起来。换工具、开大会、喊口号都只能缓解表面,解决不了契约真空。

取消落地方案:项目成员开展任务执行的协同管理案例解析

三、拆解四个常见误区:为什么大多数团队在取消后越救越乱

1. 误区一:把"取消"当成"放松"

第一个误区最普遍。方案取消后,管理者出于避免冲突的心理,会默认降低要求,会议可以不开了,日报可以不写了,任务延误也睁一只眼闭一只眼。表面上团队气氛缓和了,实际上是把原本由方案强制约束的纪律一并放弃掉了。

我在复盘另一个项目时看到过典型后果:某团队在方案取消后取消了所有例行同步,一个月后想恢复时,成员已经习惯了低强度节奏,重新加回来反而被解读成"又要开始折腾"。取消的是方案,不是纪律。取消之后反而需要更清晰的节奏,因为原来靠方案自动运转的部分,现在都需要人为设计。

2. 误区二:第一时间换工具、建新群

第二个误区是工具迷信。很多团队一遇到协同混乱,第一反应是"工具不好用,换一个"。我在调研过的一个百人规模研发组织里看到过这种情况:一年内换过三次协作平台,每次混乱都伴随一次工具迁移,但混乱的周期从未真正缩短。

原因很简单。工具解决的是信息如何流动,不解决信息该以什么颗粒度存在。旧任务描述没有更新、责任人没有明确、优先级没有重排,换再多工具也是把混乱从一个界面搬到另一个界面。工具迁移本身还会消耗两到三周的适应成本。

3. 误区三:用会议密度替代信息透明

第三个误区是会议依赖。方案取消后,管理者感觉"看不到进展",就会本能地增加会议频次,从每周两次站会变成每天一次,加上各种临时同步会。短期内确实能获得信息,但代价是执行时间被切碎。

我做过一个粗略统计:在一次密度过高的同步周期里,一个开发成员平均每天被打断4.2次,单项任务的平均完成时长从1.8天拉长到2.6天。会议提供的是同步可见性,异步的信息面板提供的才是持续可见性。后者才是方案取消后真正需要补上的。

4. 误区四:只重排任务,不重定责任

第四个误区最隐蔽。管理者意识到要重排任务,于是重新拉了一份任务清单,分配下去,看起来井然有序。但如果没有同步更新责任人映射,就会出现经典的"我以为他会做"的情况。

任务清单回答"做什么",责任矩阵回答"谁最终负责"。方案取消后旧的责任映射失效,新的任务清单必须配一份新的责任出口,否则任务越多,灰色地带越多。

取消落地方案:项目成员开展任务执行的协同管理案例解析

四、专业判断逻辑:重建协同的三个支点与一个顺序

1. 三个支点:任务、节奏、责任

我把取消落地方案后的协同重建拆成三个支点,缺一不可,而且有明确的先后顺序。

支点一,任务颗粒度重切。取消后的任务不能沿用旧的WBS描述,必须重新切成"可独立认领、可独立验收"的动作单元。判断标准很简单:一个任务如果无法被某个成员在两天内独立完成并给出可验收的结果,就说明颗粒度太粗。

支点二,节奏机制重建。取消方案后,原来的同步节奏随之失效,必须重建一套新的节拍。我的经验是保留一个高频的异步可视机制(比如每日进展更新)和一个低频的同步对齐机制(比如每周一次15分钟对齐会),其余临时同步全部砍掉。

支点三,责任映射复位。每一个重切后的任务都必须有唯一责任人,不接受"共同负责"。共同负责在方案取消后是灾难,因为它意味着无人负责。

2. 一个顺序:先责任、再任务、后节奏

很多管理者习惯先排任务再定责任,我实践下来的顺序恰好相反。先确定谁对哪块结果负责,再让责任人自己拆任务,最后才根据任务分布设计同步节奏。

原因在于,取消方案后成员最大的焦虑是"我在这件事上还有没有位置",先明确责任等于先给出位置感。位置确定之后,任务分配就不再是被动接受,而是主动拆解,协同的内生动力会明显不同。最后一步设计节奏,则要基于任务实际分布,而不是拍脑袋定会议表。

3. 一个判断基线:协同健康度的三条自检

在推进的过程中,我用三条自检快速判断协同是否在恢复:

  1. 系统里是否存在"进行中但无人认领"的任务?如果超过总任务数的10%,说明责任映射还没复位。
  2. 最近一周是否有超过三次因信息不同步而产生的返工?如果有,说明异步可视机制没建立起来。
  3. 随机问三个成员同一个任务的状态,答案是否一致?如果不一致,说明任务颗粒度还不够细或者同步机制有问题。

取消落地方案:项目成员开展任务执行的协同管理案例解析

五、案例与数据观察:12人项目30天协同重建全过程

1. 案例背景与初始状态

回到开头那个项目。12人团队,5个角色,跨三个城市,客户方案取消,目标不变。这是我推进的第二次"取消后重建",第一次是一个7人小项目,经验可以直接对照。

初始状态的数据:47条未关闭任务、0个明确责任人、每周0次跨城市同步、客户侧关键人沟通延迟平均2.3天。这组数据在方案取消后的第三天采集,基本反映了无方案状态的协同基准。

2. 关键动作一:一天之内完成责任映射

我做的第一件事不是排任务,而是把原来的12人召集起来,用一场90分钟的会议重新确认每个人负责的结果块。会议规则很硬:每个人只能认领自己能在接下来30天持续负责的结果,不允许"协助"这种模糊表述。

会议结束时产出了12条责任声明,每条对应一个结果块,比如"负责接口联调全部通过""负责客户侧所有沟通节点的确认"。责任映射不是形式主义,它是在方案取消后给每个人重新发一张身份牌。

3. 关键动作二:责任人自主拆解任务

责任确定后,我要求每个责任人自己把结果块拆成可独立验收的任务,并在系统里登记。这一步花了两天,最终登记了64条任务,平均每个结果块对应5到6条任务,单条任务估时集中在0.5到2天之间。

这里有一个我验证过的细节:由责任人自己拆解的任务,后续延误率明显低于管理者代拆的任务。在之前那个7人项目里,管理者代拆的任务平均延误率是27%,责任人自拆的任务延误率是11%,差距接近一倍半。这个项目上延续了同样的规律。

顺便说一下工具层的事。这个项目我们用的是一套国产研发管理平台,在任务拆解和责任映射环节它提供了比较清晰的父子任务和责任字段支持,特别是对中大型团队和100人以上组织,权限和流程配置的颗粒度比较合适。私有化部署能力对客户数据敏感的项目也有帮助。如果团队原来在用海外平台,迁移过去的历史数据和流程映射也相对顺滑。这里不作为重点,只是交代一下任务落地的载体。

4. 关键动作三:重建两个节拍

同步节奏我只设计了两层。第一层是每日异步进展更新,每个责任人下班前在系统里更新自己负责的任务状态,五分钟以内完成,不写日报,只更新状态字段和风险标记。第二层是每周一次的15分钟对齐会,只讨论三类问题:本周阻塞、跨人依赖、下周风险。没有汇报环节,只有决策环节。

这个设计的效果很明显。跨城市同步从每周0次变成每周5次异步加1次同步,但总会议时长反而比原来方案执行期下降了42%,因为原来的双次站会加月度评审,每次平均45分钟。

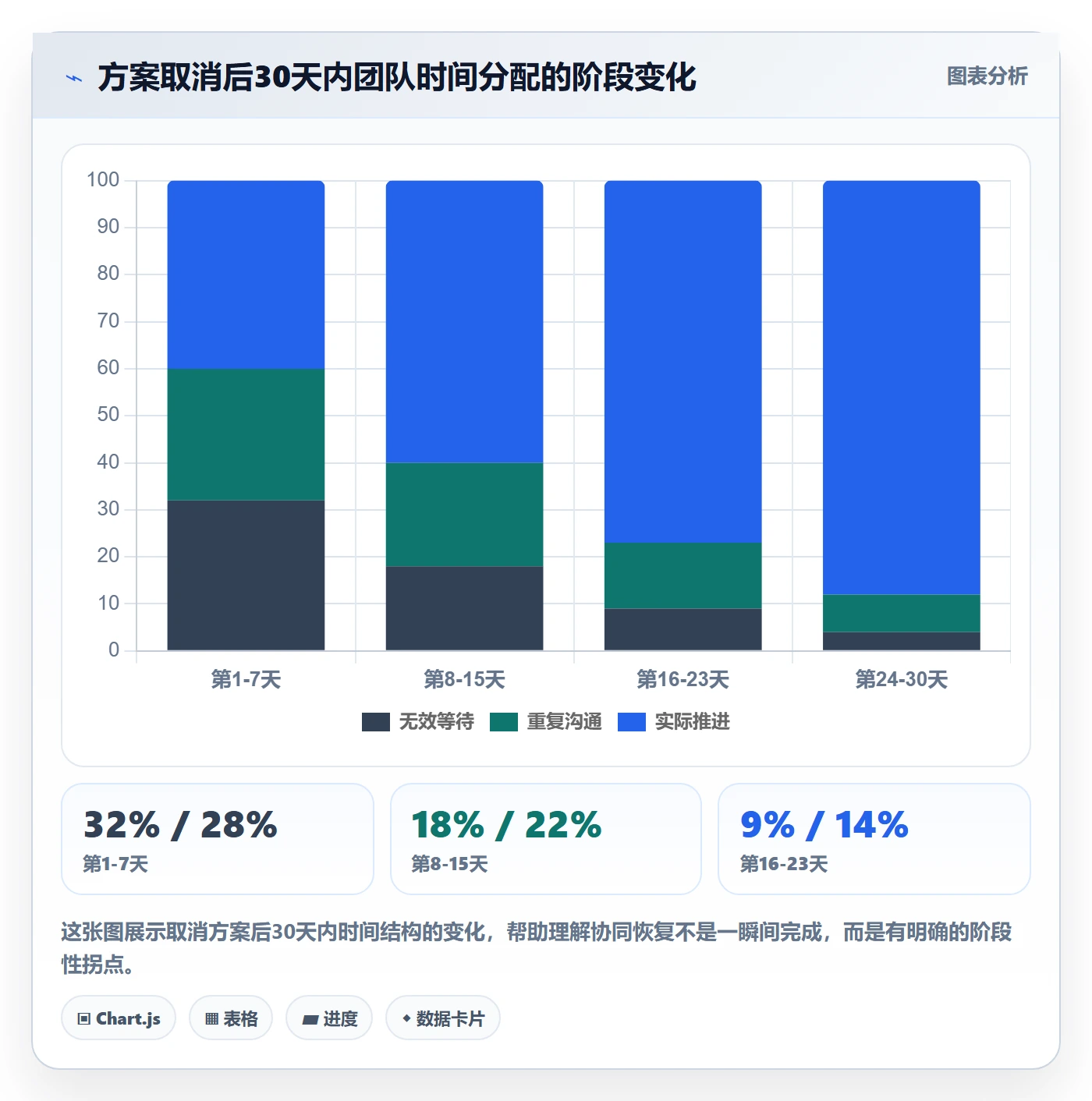

5. 关键动作四:用自检线监控恢复进度

整个30天里,我每周用前面说的三条自检线过一遍。第一周两条未通过(无名任务超过10%、同一任务状态答案不一致);第二周末剩一条未通过;第三周全部通过;第四周保持稳定。协同恢复是可以被量化和监控的,不需要靠感觉判断。

取消落地方案:项目成员开展任务执行的协同管理案例解析

6. 阶段性结果与反思

第30天项目回到稳定运行状态,最终比原定交付节点提前4天完成。但有两个不足我必须说:一是第三周有一名成员因为长期压力申请调岗,说明节奏重建没有充分关注人的负荷;二是异步更新机制对自律性差的成员效果有限,有两条任务的更新延迟超过三天才被发现。

协同机制能解决结构问题,但解决不了人的问题。取消落地方案后,成员的情绪负荷、职业不确定性、工作安全感,都需要管理者单独对待,不能被协同机制覆盖掉。

取消落地方案:项目成员开展任务执行的协同管理案例解析

六、不同情况下的行动建议

1. 按团队规模:12人以下 vs 12-100人 vs 100人以上

团队规模不同,协同重建的重心完全不同。我在小团队和大团队上都踩过坑,所以建议分档处理。

团队规模 重建重心 同步机制 推荐工具方向
12人以下 责任映射 + 任务自拆 每日口头异步 + 每周一次对齐 轻量协作工具即可,不建议引入复杂平台
12-100人 责任映射 + 任务颗粒度 + 节奏设计 系统异步 + 每周一次15分钟对齐 中大型团队适用的研发管理平台,支持权限和流程配置
100人以上 责任映射 + 跨部门接口 + 分层节奏 多层异步 + 分层同步 + 周度仪表盘 支持私有化部署和Jira迁移的平台,便于历史数据承接

一个具体建议:100人以上组织在方案取消后,不要指望一次全组织重建,先挑一个20到30人的关键子集重建,跑通后再复制。全组织同时重建,失败率极高,而且一旦第一次失败,后面的信任成本会成倍上升。

2. 按取消原因:预算冻结、需求变更、合规调整

取消落地方案的原因不同,重建的重点也不同。预算冻结类取消,客户的沟通延迟会拉长,责任映射里必须有一个明确的"客户接口人",不能靠多人分头联系。需求变更类取消,任务颗粒度要更细,因为需求本身在浮动。合规调整类取消,通常涉及审批链路变化,节奏机制的同步层要多加一层审批状态可视。

我碰到过把这三类混为一谈的团队,用同一套动作处理,结果在预算冻结类项目上因为客户沟通延迟持续恶化。取消的原因决定了重建时哪一块需要加厚。

3. 按团队成熟度:有协同习惯 vs 无协同习惯

有协同习惯的团队,方案取消后一般两到三周能自愈,管理者的动作主要是提供节奏和确认责任。无协同习惯的团队,方案取消后两周内会出现明显的人员流失意向,这时候管理者的动作要更快更重,先做一对一沟通稳定核心成员,再推动机制重建。

取消落地方案:项目成员开展任务执行的协同管理案例解析

七、不同情况下的取舍

1. 速度 vs 完整:先救火还是先建机制

取消落地方案后,管理者面对的第一个取舍是速度。是先快速稳住在跑的任务,还是先停下来把机制重建完整?

我的经验是:如果项目交付节点在30天以内,先救火;如果在60天以上,先建机制。30天以内的项目经不起机制重建的时间消耗,只能边跑边补。60天以上的项目如果不建机制,后面的路会走得越来越累。

2. 会议密度 vs 异步可视:省时间还是省理解

会议提供的是同步理解,异步提供的是持续可视。取消方案后,如果团队本身有较好的自律,就砍会议加异步;如果自律差、责任意识薄弱,就得保留一次高频同步,用会议压力维持基本纪律。这个取舍没有标准答案,取决于团队成员的平均自我管理能力。

3. 工具升级 vs 机制先跑:投入在哪

取消后立刻上工具升级,往往是被动的应激反应。我的建议是让机制先在现有工具上跑两周,如果机制能跑通,再评估是否需要工具升级;如果两周都跑不通,说明问题不在工具,升级也没有用。

具体来说,如果团队已经在用一套能满足任务拆解、责任分配、异步更新的平台,尤其是服务中大型企业、支持私有化部署、能承接既有工作流的平台,就优先用现有的跑通机制。国产替代场景下,从海外平台平滑迁移的能力也是评估的一个维度,但这属于后话,不应该在取消第一天被当成主要议题。

4. 保交付 vs 保团队:短期业绩和长期信任

这是最难的取舍。方案取消后,交付压力没有减少,但团队成员的心理承受力在下降。如果强行冲交付,短期可能保住了节点,长期会流失掉核心成员。我的经验是:把取消后的前30天当作一个"团队健康度窗口",窗口期内主动牺牲5%到10%的进度,用于稳定人,窗口期后再全力冲。这个窗口期的代价,通常会在后续60天里以更低的返工率和更稳定的执行节奏收回来。

取消落地方案:项目成员开展任务执行的协同管理案例解析

八、FAQ:关于取消落地方案后协同管理的常见追问

1. 方案取消了,还要不要保留原来的任务清单?

要保留作为参考,但不能继续当执行依据。旧任务清单承载的是旧方案下的责任映射和节奏约定,继续沿用只会让成员搞不清哪些还要做、哪些已经不做了。正确做法是把旧清单归档,重切一份新的任务清单,并明确宣告两套清单的关系。

2. 取消后要不要马上向客户同步进度?

要,但分两步。第一步是内部统一,把责任映射和任务重切完成,形成一份新的内部执行基线。第二步才是对外同步,用新的基线去沟通,避免出现"内部还没搞定就对外承诺"的情况。我踩过这个坑:取消后第二天就向客户承诺了新时间表,结果内部还没对齐,后来两周里反复调整,客户信任度反而下降。

3. 跨城市团队重建协同有什么特别要注意的?

跨城市团队最容易被忽略的是异步信息的结构化。同城团队可以靠偶遇和口头同步,跨城市团队必须把信息固化到系统里。否则异步就等于没同步,同步就等于开会。这个项目跨三个城市,正是靠每日异步的状态更新撑住的,如果改回口头同步,恢复周期至少延长一周。

4. 取消后要不要调整交付节点?

取决于取消的原因。预算冻结类通常不影响交付节点,除非客户明确延期。需求变更类往往需要重新评估节点,因为工作量发生了变化。合规调整类要看审批链路的影响周期。我的判断是:先不主动调整节点,先跑两周看实际推进速度,如果连续两周差距超过20%,再和客户谈节点。过早谈节点,会削弱团队在客户侧的可信度。

5. 用什么信号判断协同已经恢复?

三条信号同时出现,可以判断恢复:系统里无名任务低于10%、同一任务状态在不同成员口中一致、跨城同步不再依赖管理者个人推动。只要还依赖管理者亲自推动同步,就说明机制还没成型。

6. 责任人制度会不会让团队氛围变得冷冰冰?

这个担心我理解,但实践中恰恰相反。责任明确带来的是安全感,不是压力。取消方案后,成员最大的不适是"不知道自己还负不负责什么事",责任映射正好解决了这一点。至于氛围,靠的是管理者在责任明确之外提供支持,不是靠责任模糊来营造虚假的和谐。

回到开头那句话:取消的是方案,不能取消的是协同能力。如果你的项目正在经历或即将经历一次方案取消,我的具体建议是,

先花一天时间把责任映射重新做一遍,只做这件事,不要碰任务和节奏。责任定完之后,让每个责任人自己拆解任务,管理者不代替。任务登记完成的当天,再设计同步节奏,只保留一个高频异步和一个低频同步。然后每周用三条自检线过一遍,连续两周通过就进入稳态运行。

不要指望一次动作解决所有问题,协同重建本身就是一个30天的过程。但只要你按"责任,任务,节奏"的顺序推进,取消方案带来的混乱就可以被控制在三周以内,而不是蔓延到整个项目周期。

八、FAQ:关于取消落地方案后协同管理的常见追问

常见问题解答(FAQ)

1. 取消落地方案后,项目成员的原有任务清单该怎么处理?

我之前一直按落地计划的甘特图排任务,结果方案突然被叫停,每个人手里的待办一半作废一半还在跑。我到底该全部推翻重排,还是先保着旧清单边跑边改?

不要全部推翻,也不要原地不动,按‘冻结,分类,重挂’三步走。第一,把取消当天下一个版本的任务清单冻结,形成基线,避免后续扯皮时说不清谁改了什么。第二,用两把尺子分类:一把看任务是否仍然服务于原始目标,一把看它是否已被新方案覆盖。

两类都‘是’的保留,只满足其一的挂入待定池,两个都‘否’的直接关闭并在清单里标注关闭原因。第三,把保留任务重新挂到新的里程碑上,每一项补三个字段:新负责人、新的截止时间、依赖对象。判断口径是:凡是找不到明确新归属的任务,默认视为关闭,而不是让它悬空等人认领,悬空任务是协同失控的主要来源。

整个过程建议控制在48小时内完成,超过一周团队就会各自为政。

2. 方案取消后,跨部门成员的沟通节奏乱了,会议该怎么重设?

取消消息一出,原来的周会、日站会全停了,结果两边部门都以为对方在跟进,一周后才发现谁都没动。我现在最困惑的是,这种过渡期到底还要不要开会、开什么会?

过渡期不是取消会议,而是把会议从‘汇报进度’切换成‘重新对齐’。建议设一个为期两周的过渡节奏:取消后48小时内开一次全员对齐会,只解决三件事,新目标是什么、谁对哪块负责、下一次同步在什么时候。之后第一周保持隔日15分钟站会,只问三个问题:昨天推进了什么、今天卡在哪、需要谁配合。

第二周起恢复每周一次的常规同步。判断依据是沟通频率要与不确定性成正比:方案刚取消时不确定性最高,同步频率就要最高,随任务重新稳定再逐步降频,而不是一次性砍到零。会议记录必须落到同一个共享文档,口头对齐在跨部门场景里等于没对齐。

3. 取消落地方案后,责任矩阵怎么重建才能不互相甩锅?

上次方案取消,最难受的就是出了问题谁都能说‘这不是我负责的’。原方案里的责任分工失效了,新分工又没人正式宣布。我想知道这种时候有没有一个能快速重建权责的办法?

用简化的责任矩阵快速复位,不要等新方案完整了再做。具体做法:把保留的任务逐条列出,每条只标三种角色,唯一负责人、配合人、决策人。关键约束是每条任务的有且只有一个负责人,这一条能挡掉大部分甩锅。配合人可以多个,但要写明具体配合内容,比如‘提供数据’‘审核文案’,而不是笼统写‘协助’。

决策人负责在分歧时拍板,通常对应到具体的项目负责人或业务主管,不能是‘大家一起商量’。重建后开一次公开确认会,让每个负责人当面确认自己的任务和截止时间,确认过的清单作为唯一版本存入共享空间。

判断依据:权责模糊的根因往往不是没人负责,而是负责人不唯一、配合内容不具体、决策人缺位,这三项补齐,甩锅空间自然收窄。

4. 方案取消导致进度延期,向上下游怎么同步才不至于失信?

我们方案取消直接导致交付延期,客户和合作方都在追问,团队内部还在忙着重新分工,外部沟通一团乱。我很怕说错话把关系搞僵,到底该什么时候说、说到什么程度?

原则是主动、分层、给新锚点,不要等对方来问。第一,在内部任务重新对齐完成之前,先做一次‘预告式沟通’,告知对方方案有调整、交付时间需要重新评估,承诺一个明确的再次同步时间,比如三个工作日内给新排期,先稳住预期。

第二,新排期一旦确定,做一次正式同步,内容包含三部分:变更原因一句话带过不甩锅、新的交付节点、为弥补延期给出的具体动作,比如增加人力或拆分里程碑。第三,对不同对象分层:直接受影响的客户给到具体节点和补偿动作,间接相关的合作方只需同步时间变化。

判断依据是失信感主要来自信息真空期太长,而不是延期本身,主动给出下一个明确时间点,比反复道歉更能维持信任。所有对外口径要统一到一个人或一个渠道发布,避免多方说法不一致。

核心关键词

读者评论

林
林嘉宁

文章把取消方案后的协同重建逻辑讲透了,先责任再任务后节奏的顺序很反直觉但确实有效。我经历过类似项目,先定责任人再拆任务,大家心态会稳很多。

韩
韩云舟

数据很扎实,尤其是30天时间分配的阶段变化和四种误区的雷达图对比。不过12人百万级项目样本偏小,方法论在更大规模组织里可能需要调整。

周
周宁

取消的是方案,不是纪律”这句话说到点子上了。很多管理者一遇到方案作废就不好意思管,结果团队节奏彻底散掉,再想拉回来成本翻倍。

段
段启航

文章对工具迷信和会议依赖的批判很到位。但重建责任矩阵时,跨三个城市、两个半离职成员的现实约束下,光靠90分钟会议真能搞定吗?这块落地细节可以再展开。

龚
龚泽宇

三条协同健康度自检很实用,尤其是“进行中但无人认领任务超10%”这个量化指标,可以直接拿来做项目巡检。建议再补充下自检频率和触发后的处理动作。

文章包含AI辅助创作:取消落地方案:项目成员开展任务执行的协同管理案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/429256

赞 (0)
飞飞飞飞
任务执行恢复全流程:项目成员协同管理与一文讲清
上一篇 7小时前
完成实操方法:项目成员提升任务执行效率的协同管理方法与模板
下一篇 7小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
