这篇文章要讲清的,就是任务执行恢复的全流程怎么走,以及项目成员制度应该如何在恢复场景下重新定义角色、决策权和触发条件。我不会泛泛谈"制度很重要",而是给出可以落地的阶段划分、每个阶段的输出物、制度条款示例,以及我亲身踩过的坑。如果你管理的是5到30人规模的项目团队,尤其是那种"一个人身兼多职、中断是常态"的环境,这篇内容就是为你写的。

一、先给结论:恢复流程的本质是制度补位,不是个人救火

我把任务执行恢复的核心结论压缩成三句话,后面所有内容都是围绕这三句话展开的。

第一,任务中断后最大的障碍不是能力不足,而是信息断层。团队成员对上下文、优先级、依赖关系的记忆会快速衰减。根据我自己的项目复盘记录,一个中断超过三周的项目,成员对"当前任务处于什么状态"的记忆准确率会从刚中断时的约85%下降到50%以下。这不是谁不负责,而是人的工作记忆天然有限。

第二,恢复流程需要独立的角色定义和决策路径,不能沿用常规执行期的制度。常规制度假设"谁负责什么"是清晰的,但中断后这个前提不成立了,原负责人可能已经不在,优先级可能已经变了,依赖方可能已经改了排期。如果不重新定义"恢复期谁说了算",恢复过程就会变成多方拉扯。

第三,恢复不是应急预案,而是项目制度的常规组成部分。把恢复当例外,就会每次都靠临时救火;把恢复当常规,才会提前定义触发条件、角色和输出物。这是制度成熟度的分水岭。

基于这三点,我下面会先讲清楚真实场景里中断是怎么发生的,再拆解常见误区,然后给出完整的五阶段流程和制度嵌入方案。

一、先给结论:恢复流程的本质是制度补位,不是个人救火

二、背景与真实场景:中断才是常态,连续执行才是例外

1. 我观察到的四类高频中断场景

在我参与和复盘过的项目里,中断的触发原因高度集中,基本可以归为四类。

  • 人员变动型中断:核心成员离职、转岗或被抽调。这是破坏力最大的一类,因为带走的不只是劳动力,还有大量未文档化的上下文。
  • 需求突变型中断:业务方调整目标、范围扩大或缩小、验收标准变化,导致原有执行路径失效。
  • 外部依赖型中断:上游供应商延期、第三方接口未就绪、跨部门资源未到位,项目被迫挂起。
  • 资源挤占型中断:预算冻结、优先级被更高层任务覆盖,项目进入"低功耗"状态。

这四类中断的共同点是:它们都不是项目内部执行能力的问题,而是执行环境发生了变化。这也解释了为什么单纯"加强执行力"解决不了恢复问题。

2. 一个真实的中断现场

回到我开头提到的那个迁移项目。中断两个月后的实际状态是这样的:

  • 代码分支停在一个未经测试的中间状态,没人知道能不能编译通过。
  • 需求文档第三版和实际开发的内容已经不一致,但没人做过差异比对。
  • 原本的三个依赖方中,有一个已经完成了自己的部分并上线,另外两个还在等我们。
  • 业务方以为项目"快完成了",实际上完成度可能只有40%。

我当时做的第一件事不是写代码,而是花了整整三天做状态盘点。这个决定后来被证明是整次恢复中最关键的一步。如果当时直接"接着干",我很可能在一个错误的分支上继续开发,把问题埋得更深。

这里有一个容易被忽略的成本结构问题。很多人以为恢复的成本主要是"重新启动执行",但实际上恢复成本的大头在沟通和状态重建上。

任务执行恢复全流程:项目成员制度设计与一文讲清

三、拆解常见误区:为什么常规项目制度在恢复场景下会失效

1. 误区一:把"恢复"等同于"重新开始"

有些团队一遇到中断,就直接推翻重来,重新立项、重新排期、重新分配任务。这种做法看似干净,实际代价极高。恢复和重启是两件事:恢复是在保留已有成果的基础上续接,重启是放弃已有成果重新做。除非原有成果已经完全失效,否则恢复的性价比远高于重启。

我见过一个团队因为负责人离职就把整个项目推倒重来,结果三个月后新方案又遇到同样的问题。问题不在于成果本身,而在于制度没有定义"谁来接手、怎么接手"。

2. 误区二:假设成员记忆可以自然恢复

这是最隐蔽的误区。管理者往往以为"大家回来稍微看一下就知道了",但实际情况是:中断三周后,成员对细节的记忆已经严重衰减;中断两个月后,基本只剩下模糊印象。

更麻烦的是,每个人记得的版本都不一样。有人记得优先级是A方案,有人记得已经改成了B方案。如果不做统一的状态盘点,这些记忆偏差会在恢复执行后集中爆发。

3. 误区三:制度只定义执行期角色,不定义恢复期角色

标准的项目制度会定义项目经理、开发、测试、业务方等角色,但这些角色都默认"项目在正常推进"。一旦中断,就会出现几个关键问题:谁来判断需要启动恢复?谁来做状态盘点?谁有权调整优先级?

如果制度没有回答这三个问题,恢复就会变成"谁着急谁负责",而着急的人往往不是最有决策权的人。

4. 误区四:把恢复决策权和日常执行权混为一谈

日常执行期的决策权可能分散在各个角色手里,但恢复期的决策权必须集中。恢复期最忌讳多头指挥,一个人说"先做A",另一个人说"先做B",团队就会在反复横跳中耗尽精力。

我的判断是:恢复期应该有一个明确的恢复负责人,他在恢复期内对优先级和资源分配有最终决定权,恢复完成后权力交还给常规角色。

任务执行恢复全流程:项目成员制度设计与一文讲清

四、专业判断逻辑:恢复流程应该分为五个阶段

下面是我在实践中总结并在多个项目中验证过的五阶段恢复流程。每个阶段我都会给出定义、关键动作、输出物和常见错误。

1. 阶段一:冻结确认,先止血,再恢复

定义:在正式启动恢复前,先确认项目当前处于什么状态,并暂时冻结所有可能产生新变更的动作。

关键动作:通知所有相关方"项目进入恢复评估期";暂停新的需求变更和代码合并;确认哪些外部依赖仍在活跃。

输出物:一份《项目冻结确认单》,记录冻结时间、冻结范围、冻结期间禁止的操作。

常见错误:跳过冻结直接盘点。结果是一边盘点一边有人在改东西,盘点结果永远对不上。

这个阶段通常只需要半天到一天,但它的价值在于建立一个稳定的观察基线。

2. 阶段二:状态盘点,摸清"还有什么、缺什么、卡在哪"

定义:系统性梳理项目当前的完成度、资产状态和阻塞点。

关键动作:建立盘点清单,逐项核对代码、文档、需求、依赖、人员状态。具体清单如下:

  1. 代码分支状态:能否编译、测试覆盖率、未提交变更。
  2. 需求文档一致性:文档版本与实际开发内容的差异。
  3. 依赖方状态:每个外部依赖的当前进度和交付时间。
  4. 人员可用性:当前团队成员的可用时间和技能匹配度。
  5. 资产完整性:设计稿、测试用例、部署脚本等辅助资产的状态。

输出物:一份《项目状态盘点报告》,包含完成度百分比、阻塞点清单、可用资源清单。

常见错误:盘点做得太粗,只问"大概完成多少"。恢复期需要的是精确到具体任务的状态,不是模糊的百分比。

我在那个迁移项目里,光是代码分支和需求文档的差异比对就花了一天半,但正是这次比对发现了一个关键问题:原有代码实际上基于一个已经被废弃的接口版本开发,如果直接续接,上线后会立刻失败。

3. 阶段三:优先级重排,恢复期不是简单续接

定义:基于盘点结果,重新确定恢复期的任务优先级。

关键动作:区分"必须完成才能上线"和"可以延后"的任务;评估每个任务的恢复成本;确定恢复期的最小交付目标。

输出物:一份《恢复期优先级清单》,明确哪些任务先做、哪些暂缓、哪些取消。

常见错误:直接沿用中断前的优先级。中断期间外部环境可能已经变化,原来的高优先级任务可能已经不再重要,而新的紧急任务可能已经出现。

我的判断原则是:恢复期的优先级排序,应该以"最快恢复可交付状态"为第一目标,而不是"完成最多任务"。先让项目回到能正常交付的轨道,再谈优化。

4. 阶段四:资源重配,人、时间、权限的重新对齐

定义:根据新优先级,重新配置人力、时间和决策权限。

关键动作:明确恢复期的核心成员;设定恢复期的时间盒;下放必要的决策权限给恢复负责人。

输出物:一份《恢复期资源分配表》,包含人员名单、各自的时间投入比例、权限范围。

常见错误:资源分配时"尽量兼顾"原有任务,导致恢复期成员精力分散。恢复期应该果断集中资源,哪怕暂时牺牲其他任务。

5. 阶段五:执行重启,设定恢复期的最小可行节奏

定义:以最小的可持续节奏重新启动执行,逐步恢复正常速度。

关键动作:设定短周期检查点(比如每两天一次同步);用最小任务验证恢复流程是否有效;逐步增加任务量。

输出物:一份《恢复期执行计划》,包含检查点安排、任务节奏、退出恢复期的条件。

常见错误:一恢复就全力冲刺,结果很快再次中断。恢复期需要的是稳定节奏,不是爆发力。

所谓"退出恢复期的条件",指的是项目重新进入常规执行状态的判定标准,比如连续两个检查点无阻塞、核心任务按计划完成、相关方确认排期稳定。

任务执行恢复全流程:项目成员制度设计与一文讲清

五、制度嵌入:项目成员制度如何覆盖恢复场景

流程讲完了,但如果制度不支撑,流程就是一次性的。下面讲制度怎么改。

1. 恢复触发条件:谁来判断"需要启动恢复流程"

这是恢复制度的第一块基石。常规项目制度往往假设"项目会一直推进",所以没有定义什么时候该启动恢复。

我的建议是,在制度中明确列出触发条件,任何人满足以下任一条件即可发起恢复评估:

  • 项目中断超过5个工作日。
  • 核心成员(关键路径上的人员)变动。
  • 关键外部依赖状态发生重大变化。
  • 业务方对项目状态提出质疑。

关键点:触发权应该下放,不该只有项目经理能发起。越是靠近问题的人,越应该有权触发恢复评估。

2. 恢复期角色定义:三个必须明确的角色

常规项目角色在恢复期不够用,需要补充三个角色。

角色 职责 任职建议
恢复负责人 统筹整个恢复流程,对恢复期优先级和资源分配有最终决定权 由熟悉项目历史的人担任,可以是原负责人,也可以是接手人
状态盘点人 执行状态盘点,输出盘点报告 由对项目细节最了解的人担任,通常是一线成员
决策确认人 确认恢复期的关键决策,尤其是排期和范围调整 由对项目结果负责的人担任,通常是业务方或上级

恢复负责人和决策确认人可以是不同的人。恢复负责人负责"怎么恢复",决策确认人负责"恢复成什么样",两者的职责边界要在制度里写清楚。

3. 决策权与优先级调整权限:避免恢复期多头指挥

恢复期最怕的就是多方意见不统一。制度里要明确:恢复期内,优先级调整由恢复负责人决定,决策确认人保留否决权但不参与具体排序。

这条规则听起来简单,但它能避免最常见的恢复期冲突:A说要先做这个,B说要先做那个,团队在拉扯中耗尽时间。

4. 沟通机制:恢复期的信息同步频率与格式

恢复期的沟通频率应该高于常规执行期。我的建议是:

  • 状态盘点阶段:每天一次简短同步,每次15分钟。
  • 优先级重排和资源重配阶段:根据需要随时同步,但每次同步后要更新书面记录。
  • 执行重启阶段:每两天一次检查点,每次30分钟。

格式上,恢复期的同步应该聚焦三个问题:当前阻塞点是什么、优先级有没有变化、下一步谁做什么。

5. 制度落地的最小可行版本:三张表加一个会

如果你们团队现在还没有任何恢复制度,我建议从最小可行版本开始,不要一上来就设计复杂体系。

  • 第一张表:《项目状态盘点表》,用于阶段二。
  • 第二张表:《恢复期优先级清单》,用于阶段三。
  • 第三张表:《恢复期资源分配表》,用于阶段四。
  • 一个会:恢复启动会,用于确认触发、任命负责人、明确决策权。

这三张表和一个会,就能覆盖恢复流程的核心。等团队跑顺了,再考虑做成系统化的模板。

任务执行恢复全流程:项目成员制度设计与一文讲清

六、具体案例与数据观察:一个中大型组织的恢复实践

1. 案例背景

我参与过一家300人规模的企业的内部工具建设项目,团队规模约20人,项目周期原定6个月。项目在第4个月时因为核心负责人离职和业务方需求调整,中断了约6周。

这家企业使用的项目管理系统支持私有化部署,并且可以从Jira平滑迁移过来。对于中大型企业来说,这类工具的一个关键价值是:它能记录项目的历史状态变化,让恢复期的状态盘点有据可查。这一点在中断时间较长时尤其重要,因为人的记忆不可靠,但系统里的操作记录和字段变更历史是可靠的。

2. 恢复过程的关键数据

这次恢复从启动到退出恢复期,总共用了11个工作日。我把关键数据记录如下:

恢复阶段 耗时 关键产出
冻结确认 0.5天 冻结通知和范围确认
状态盘点 3天 完成度核查:实际完成约45%,阻塞点7个
优先级重排 1.5天 取消2个非必要功能,新增1个依赖方接口对齐任务
资源重配 1天 核心成员从6人调整为4人,集中投入关键路径
执行重启 5天 经过3个检查点,确认无阻塞后退出恢复期

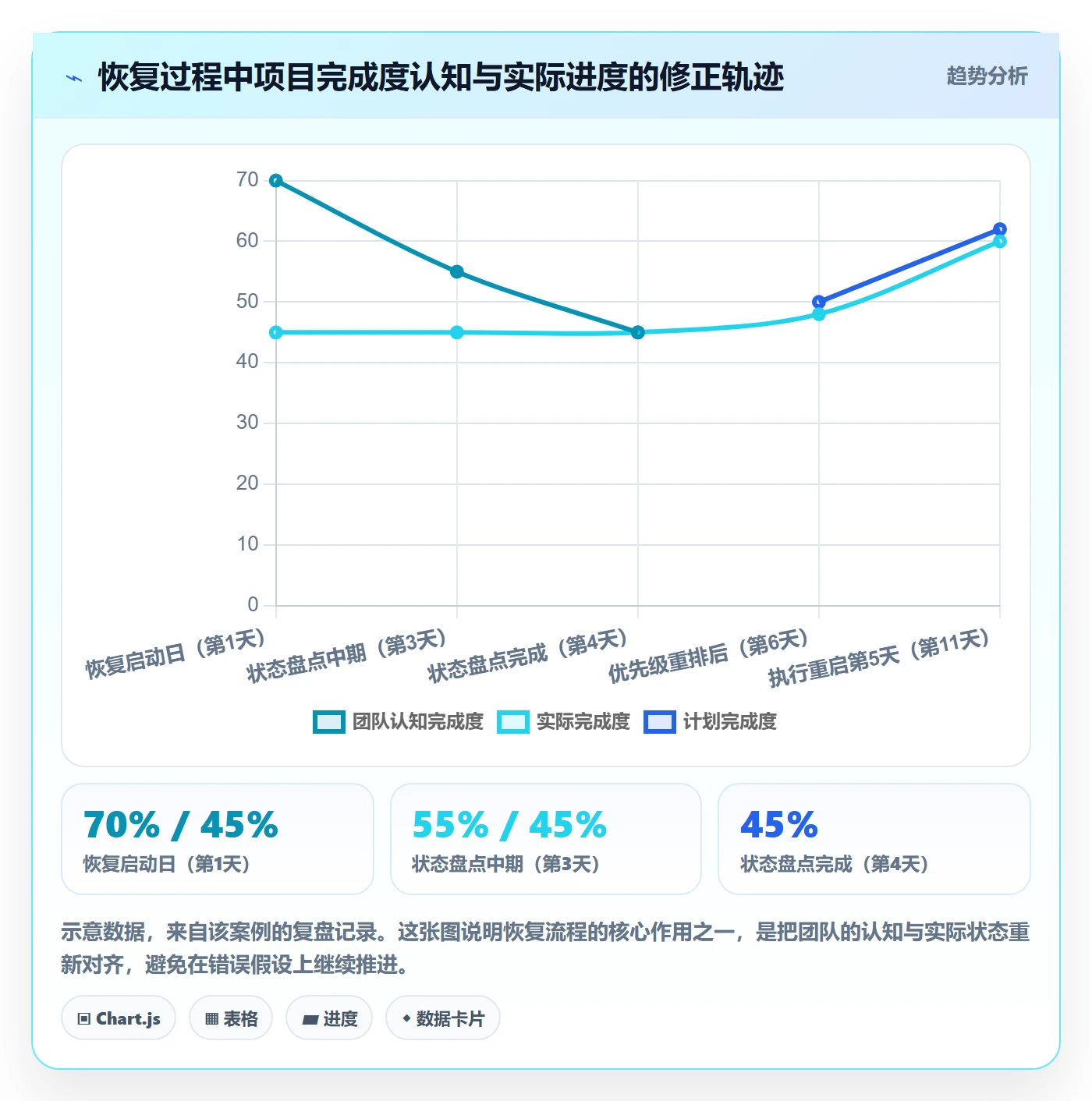

这里最值得说的是状态盘点的结果。团队原本以为项目完成度在70%左右,实际盘点后发现只有45%。这个25个百分点的差异,主要来自需求文档与实际开发内容的不一致,以及部分功能虽然写了代码但没有通过测试。

如果当时没有做系统盘点,而是按70%的假设推进,项目上线时会出现大量功能缺失。这是恢复流程最直接的价值。

3. 系统在恢复期的实际作用

这次恢复中,工具的作用体现在三个地方。

第一是操作历史追溯。由于项目管理系统记录了每个任务的状态变更和负责人变更,我们能在盘点时快速还原"每个任务是何时停下的、当时是谁在处理"。

第二是权限和角色管理。恢复期需要临时调整决策权限,系统能支持这种临时授权,并在恢复结束后收回。

第三是迁移兼容性。该企业此前使用Jira,迁移到新系统后历史数据完整保留,这让我们在盘点时能直接查看更早的任务记录,而不需要人工翻旧系统。

对于中大型企业来说,私有化部署带来的数据可控性和迁移平滑性,是恢复场景下非常实际的需求,中断恢复本身就依赖历史数据的完整性。

任务执行恢复全流程:项目成员制度设计与一文讲清

七、不同情况下的行动建议

1. 如果你的项目刚中断不到一周

这时候最重要的动作是立刻冻结并做快速盘点。中断时间短,记忆衰减有限,恢复成本最低。不要因为觉得"问题不大"就拖着,拖到第三周成本会成倍上升。

行动建议:用一天时间完成冻结确认和快速盘点,两天内完成优先级重排,当周恢复执行。

2. 如果你的项目已经中断超过一个月

这时候要做好心理准备:恢复成本可能接近重新启动的一半。不要指望一周内恢复,也不要在盘点阶段偷工减料。

行动建议:把状态盘点做扎实,至少留出三天;对依赖方逐一确认状态;重新评估项目目标是否还成立。如果盘点后发现有超过一半的成果已经失效,果断考虑重启而非恢复。

3. 如果你的团队成员已经发生重大变动

人员变动型中断的恢复难度最高,因为带走的上下文最多。这时候的重点是知识重建。

行动建议:优先找原成员做一次交接访谈(哪怕是离职成员,也值得争取一次付费访谈);用系统里的操作记录辅助还原状态;对新接手成员降低短期产出预期,给出至少两周的熟悉期。

4. 如果你所在的是中大型组织(100人以上)

中大型组织的恢复难点在于跨部门协调成本高。这时候,恢复流程的制度化和工具化就变得必要,不能靠个人协调。

行动建议:把恢复触发条件写入正式制度;使用支持私有化部署和历史数据追溯的项目管理系统,让状态盘点有系统依据;明确恢复负责人的跨部门协调权限。

七、不同情况下的行动建议

八、不同情况下的取舍

1. 恢复还是重启:判断标准是什么

这是一个必须做的取舍。我的判断框架是看三个指标:

  • 可复用成果比例:如果原有成果超过60%可以复用,优先恢复;低于40%,考虑重启。
  • 原目标是否还成立:如果项目目标已根本变化,恢复没有意义。
  • 核心上下文是否可重建:如果原成员全部离开且无文档,恢复成本会非常高。

这三个指标的权重不同。我的经验是,目标是否成立是第一位的,其次是可复用成果比例。

2. 集中资源还是兼顾其他任务

恢复期最大的取舍是资源集中度。集中资源恢复快,但会牺牲其他任务;兼顾其他任务,恢复会被拖长。

我的建议是:如果项目重要到值得恢复,就值得短期集中资源。恢复期通常只有一到两周,这个时间窗口的集中投入,换来的是项目重新回到正轨。分散投入看似"两不误",实际往往是两边都做不好。

3. 恢复期用重流程还是轻流程

流程越重,恢复越规范,但启动成本也越高。对于中小团队,我建议用轻流程,核心是三张表加一个会;对于中大型组织,建议用重流程,把恢复纳入正式项目管理制度,并借助工具支撑。

判断标准是:一次恢复失败的成本,是否显著高于流程的维护成本。如果是,就值得上重流程。

任务执行恢复全流程:项目成员制度设计与一文讲清

九、结语:恢复能力是项目制度最容易被忽略的必修课

写到这里,我想回到最开始那个判断:大多数项目制度是为连续执行设计的,但现实中中断才是常态。一个团队的项目管理成熟度,不只体现在"正常推进时效率多高",更体现在"中断后能不能快速、有序地恢复"。

恢复流程的价值不在于它有多复杂,而在于它把一件原本靠个人经验和临时协调的事,变成了有触发条件、有角色定义、有输出物、有退出标准的常规动作。这五个阶段,冻结确认、状态盘点、优先级重排、资源重配、执行重启,每一个都不难,难的是把它们固定下来,变成制度。

如果你今天就想做点什么,我的建议是从一件小事开始:在下一次项目中断时,不要直接"接着干",而是先做一次状态盘点。哪怕只是花半天时间,把当前完成度、阻塞点和可用资源列清楚,你就会发现恢复的路径比想象中清晰得多。

等这次恢复结束后,把过程复盘一遍,写成你们团队的第一版恢复制度。它不需要完美,三张表加一个会就够用。真正重要的不是制度有多完整,而是你们从这一刻起,开始把恢复当作一项需要被设计的能力,而不是每次都要重新发明的东西。

常见问题解答(FAQ)

1. 任务执行恢复流程到底该在什么条件下触发,有没有可量化的判断标准?

我们团队之前一个项目中途停了两个月,负责人一直说'再看看',结果拖到客户催了才慌忙重启,损失了不少时间。我就想知道,到底什么情况下才该正式启动恢复流程,总不能每次都靠拍脑袋吧?

触发条件建议写成三条硬性规则,满足任意一条即自动启动:一是关键路径任务连续停滞超过原计划工期的30%(比如原定10天的任务停了3天以上);二是核心成员变动导致某角色空缺超过5个工作日;三是外部依赖方明确告知延期且新时间点不确定。

把这三条写进项目制度,指定项目经理或PMO为唯一触发人,触发后24小时内必须召开冻结确认会并输出书面记录。判断依据是:恢复成本和停滞时长呈非线性关系,超过30%后信息衰减和返工率会明显上升,越晚启动,盘点成本越高。

2. 恢复期的优先级重排和正常排期有什么本质区别,直接接着原来的计划往下做不行吗?

我之前带的一个项目因为需求变更中断了两周,回来后大家就按原来的甘特图继续往下推,结果做到一半发现前置任务的输出物已经对不上了,又返工了一遍。我一直在想,恢复期是不是不能简单续接,但具体该怎么排又说不清楚。

恢复期不能直接续接原计划,因为中断期间外部条件、依赖关系、成员状态都变了,原优先级的前提可能已经失效。正确做法是分两步:第一步先做状态盘点,把所有任务按'已完成且有效''已完成但需返工''未开始''进行中'四类重新归类,输出一份现状清单;

第二步用'阻塞度×价值密度'重新排序,优先恢复那些卡住下游最多的任务,而不是原计划里排在最前面的任务。判断依据是:恢复期的核心目标不是追赶进度,而是先打通关键路径,让执行流重新流动起来。建议恢复期前两周只安排原计划60%-70%的任务量,留出缓冲。

3. 恢复流程中'谁有权调整优先级'这件事,制度上应该怎么设计才不出现多头指挥?

我们团队上次恢复项目的时候,产品经理说要先做A功能,技术负责人说必须先修B模块的bug,两个人各说各话,最后成员不知道该听谁的,白白耗了三天。我就想知道,这种恢复期的决策权到底该怎么在制度里写清楚?

制度上要明确三点:第一,恢复期设一个唯一的'恢复决策人',通常由项目经理或对该项目成败负最终责任的人担任,不设联席决策;第二,产品、技术、业务等角色只有建议权,建议需在状态盘点会上一次性提出并记录,会后不再接受临时插入;第三,如果恢复决策人缺席超过48小时,制度要预设一个代理决策人,避免决策真空。

写入制度时可以这样表述:'恢复期内所有优先级调整由恢复决策人书面确认后生效,未经确认的调整视为无效指令,成员有权拒绝执行。'判断依据是:恢复期最大的隐性成本不是做事慢,而是决策链条不清导致的等待和反复,明确单一决策权能把这类损耗压到最低。

4. 恢复期的沟通机制该怎么定频率和格式,才能既不过度开会又不遗漏关键信息?

我们团队一恢复就开了好多会,每天站会、隔天对齐会、周末复盘会,大家怨声载道,但信息还是对不齐。我就在想,恢复期的沟通是不是应该跟正常执行期不一样,具体该怎么设计才合理?

恢复期沟通建议用'一个短会+一份简报'替代高频会议。具体做法:每天固定一个15分钟站会,只回答三个问题,昨天恢复了什么、今天计划恢复什么、当前卡在哪;同时用一份共享文档做异步简报,成员在固定时间前更新任务状态字段(状态、阻塞原因、预计解除时间),恢复决策人每天看一次即可,不必逐条开会讨论。

频率上,站会每天一次,简报每天更新,正式对齐会一周一次且不超过30分钟。判断依据是:恢复期的信息需求集中在'状态可见'和'阻塞暴露'两点,这两点用结构化文档比用会议更高效,会议只用来解决需要多人当场拍板的冲突。建议把'站会三问'和'简报三字段'直接写进项目制度模板,避免每次恢复都重新商量沟通方式。

核心关键词

读者评论

汪
汪星宇

文章对恢复期沟通成本的量化很有参考价值,尤其是状态盘点占32%这个数据,打破了很多管理者‘直接接着干’的幻想。不过实际项目中,冻结确认阶段往往最难执行,因为业务方通常不愿意等。

刘
刘宁

把恢复流程拆成五个阶段并给出输出物,比泛泛谈制度要实用得多。但恢复负责人的权力集中建议需要谨慎,如果该负责人本身就是原项目失败的责任人,集中权力可能让团队不敢提出异议。

林
林予安

中小团队人手紧张,单独设状态盘点人和恢复负责人不太现实。文章提到的触发条件下放倒是可取,但更需要的是一份轻量的恢复检查清单,否则制度容易变成纸面文章。

文章包含AI辅助创作:任务执行恢复全流程:项目成员制度设计与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/428917

赞 (0)
飞飞飞飞
开始怎么做?项目成员制度设计:任务执行从0到1
上一篇 7小时前
关闭最佳实践:项目成员任务执行效率提升,常见问题
下一篇 7小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
