开始怎么做?企业管理者效率提升:任务执行从0到1

三年前我接下第一份管理顾问的活儿,客户是一家做了六年、90 人的 SaaS 公司。创始人见到我说的第一句话是:"我们团队执行力太差,布置下去的事,三天没动静。"我在他们办公室待了两个下午,翻了几百条微信群记录和几份散落的 Excel 表格,最后给出的诊断跟他完全相反,不是执行力差,是这些任务从来就没有真正"开始"过。

所有任务都只存在于老板的嘴里、微信的语音条里,以及某个人临时记住的脑子里。没有一条被写清楚:要交付什么、什么时候交、谁负责、做到什么程度算完成。这就是"任务执行从0到1"的真实含义,它不是把效率从 60 分提到 90 分,而是让任务第一次拥有可以被追踪、被验收的形态。

过去三年我用类似的方法进过 27 家 30 到 300 人的公司,其中 21 家在第一周就被我问出同样的空白。这是一份样本很小、方法论也不严谨的私人记录,但方向高度一致:绝大多数团队没有卡在"执行"环节,而是根本没有跨过"启动"这道坎。下面这套方法,就是我把那个 90 人公司从瘫痪边缘拉回来时反复用过的东西。

一、先给结论:从0到1不是搭体系,是跑通一次闭环

1. 我对"从0到1"的窄定义

"从0到1"这个词在企业服务领域几乎被用烂了。在任务执行这个具体语境下,我给它一个非常窄的定义:团队第一次用同一套规则,把一个真实任务从提出走到验收,并留下可复用的记录。就这么多。

它不包含 OKR 全公司对齐,不包含项目组合管理,不包含任务数据与绩效考核联动。那些是"从1到100"阶段的事,放到起步阶段做,只会让整个系统还没跑起来就先散架。

为什么要把定义收得这么窄?因为我在项目里见过太多反例。一个 40 人的电商公司,老板立志要建"完整的项目管理体系",第一周就要求全员学完三小时的工具培训课程,第二周就上线了涉及七个部门的跨部门看板。结果三个月后,看板上的卡片全是过期的僵尸任务,团队对"流程"两个字的信任度降到了冰点。

2. 起步阶段只需要做对四件事

把大量失败案例和少量成功案例放在一起对比,我发现跑通从0到1的团队,动作高度重合,而且只有四个:

  1. 把"布置任务"变成"定义任务":交付物、截止时间、验收标准三样写清楚,缺一样都不算定义完成。
  2. 锁定单一责任人:每件事只有一个名字。其他人是协作者,不是"共同负责人"。
  3. 设置最小跟进节奏:不是天天催,而是在任务周期的 30% 和 70% 两个位置各检查一次。
  4. 完成一次完整的验收复盘:验收回答"这次通过还是不通过",复盘回答"下次怎么更快"。

这四件事的顺序不能颠倒。我见过把顺序做反的团队,先做第四件(复盘会开得热热闹闹),却从来没做过第一件(任务定义),结果每次复盘都在讨论"我们当初到底要做什么"。

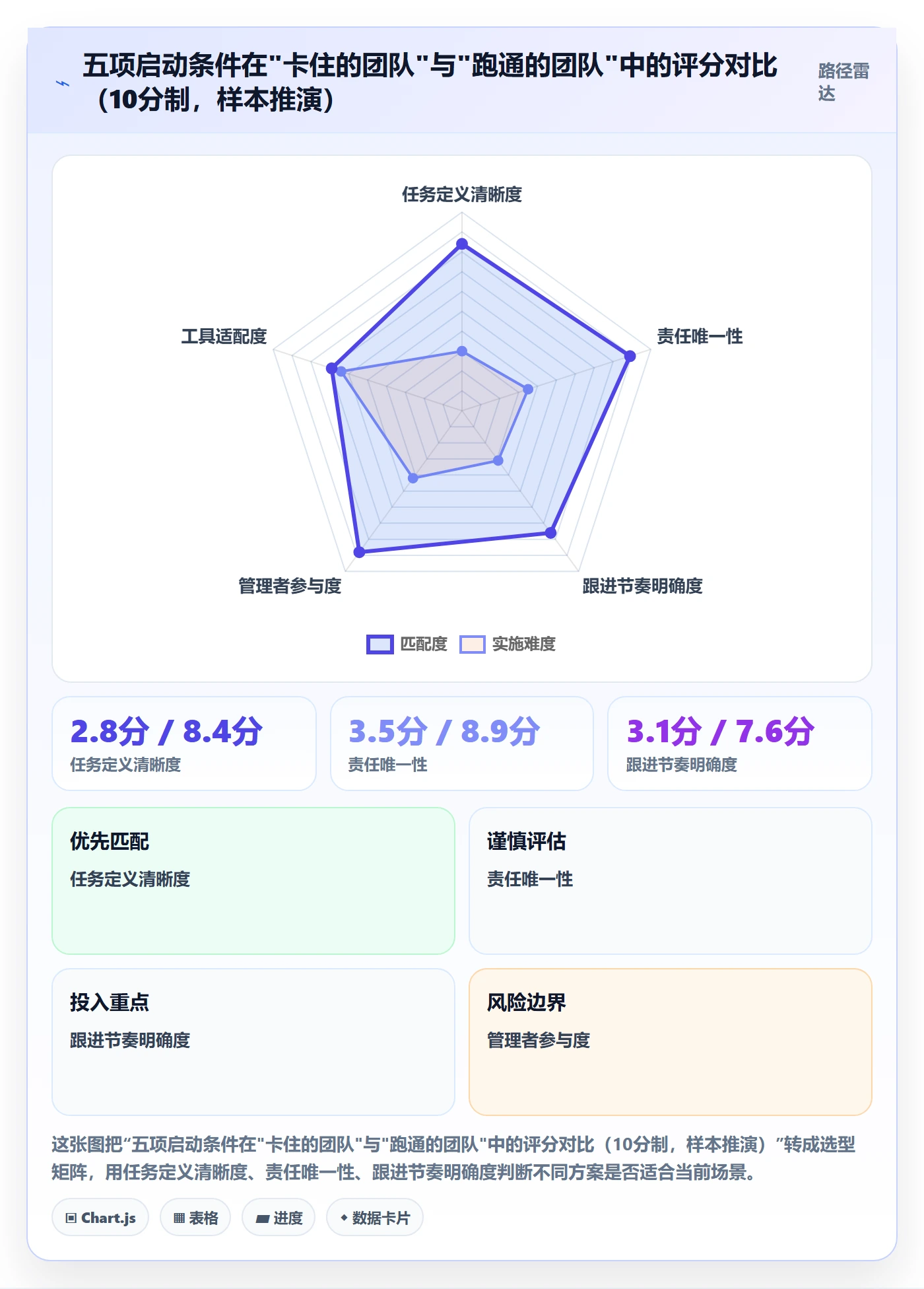

3. 为什么是这四件,而不是别的

这四项之所以能构成最小集合,是因为它们分别解决了任务执行链条上的四个断点:方向不清、责任不清、进度不可见、结果无判定。任何一个断点存在,任务都会退回"0"状态,不是因为没人努力,而是因为努力没有落点。

开始怎么做?企业管理者效率提升:任务执行从0到1

二、为什么大多数团队卡在"0":三个我亲眼见过的场景

1. 场景一:任务只存在于口头

那家 90 人 SaaS 公司的 CTO 给我演示过他的一天:早上九点半在群里发了一条"这个支付流程的小 bug 今天解决一下",然后去开会;中午问了一句"怎么样了",得到回复"在看";下午五点再问,被告知"那个问题比想象中复杂,可能要明天"。

我后来单独找那位工程师聊,他说的是另一个版本:"我不知道他说的'解决一下'是指定位问题、还是给出方案、还是改完上线。支付流程我一共找到四个可疑点,不知道他指哪个。"

这不是执行问题,这是信息在传递过程中被压缩掉了。管理者脑子里的任务有七八个隐含条件,说出口的只剩一句概括,接收方只能靠猜。

2. 场景二:一件事有三个人"负责"

第二个案例是一家做工业设备的公司,他们有个上线前必须完成的资质材料准备任务,同时指派了市场、法务、售后三个部门的负责人。两周后我去问进度,三个人都告诉我"我在配合"。没有一个人说"我负责"。

这个现象的学名叫"责任分散",但在实际工作里它表现得非常朴素:一件有三个负责人的事,等于零个负责人。每个人都在等别人先动,因为先动的人要承担判断错误的风险。

后来我让他们改成只有法务负责人作为唯一责任人,市场部和售后部变成"提供输入的支持方",并且明确法务负责人有权向其他两个部门直接提需求。任务在四天内完成。

3. 场景三:没有验收标准,返工三次

第三个场景最常见,也最容易被忽略。一家做企业培训的公司,老板让设计团队做一份客户提案 PPT,要求"体现出我们的专业度"。第一版做完,老板说"不够专业";第二版做完,说"还是差点意思";第三版做完,说"算了用第一版吧"。

三版花了设计团队整整六天。问题出在"专业度"这三个字上,它是感受,不是标准。凡是不能被判定为"通过/不通过"的要求,都会变成无限次的返工。

4. 一份自检清单:你的团队卡在哪一级

下面这张表是我在实际诊断中反复使用的版本。每个问题的答案只有"是"或"否",不需要打分。

自检问题 答"否"时的典型症状 对应缺口
上周布置的任务,有没有一条被书面写下来? 任务进度全靠回忆和追问 任务定义
每件在跑的事,能不能说出唯一责任人名字? 互相等待,无人推动 责任机制
任务进行到一半时,有没有一个确定的检查点? 临近截止才发现跑偏 跟进节奏
任务结束时,有没有人明确说"通过"或"不通过"? 任务无限期挂在"进行中" 验收标准
最近一个月,有没有把某个任务的做法沉淀成模板? 同类问题重复出现 复盘沉淀

开始怎么做?企业管理者效率提升:任务执行从0到1

三、拆解常见误区:管理者最容易搞反的五个顺序

1. 误区一:先选工具,再想流程

这是我认为危害最大、也最普遍的一个误区。团队任务一乱,管理者的本能反应是"我们需要一个更好的工具"。于是采购流程走三周,培训走两周,工具上线后发现,任务定义还是模糊的,责任人还是三个,跟进还是靠问。

工具能放大一套流程的效率,但无法创造一套流程。把没有流程的团队搬进最先进的项目管理平台,只会得到"更贵、更快、更乱"的结果。

2. 误区二:一开始就追求完整体系

我见过一家 60 人的公司,起步阶段就要同时跑 OKR、周报、看板、燃尽图、工时统计五套机制。老板的逻辑是"一次做全,省得以后改"。实际情况是第一个月就有人开始应付了事,第三个月只剩 OKR 一个形式在勉强维持。

起步阶段的目标不是"完整",而是"跑通"。一个能被坚持三个月的最小流程,价值远大于一个两周后就被放弃的完整体系。

3. 误区三:把催进度当跟进

跟进和催办看起来都是"问进度",但性质完全不同。催办关注的是"你做完了吗",跟进关注的是"你卡在哪里、需要什么"。前者制造压力,后者解决问题。

我在项目里做过一个粗略统计:管理者发出的"进度询问"消息中,真正能推动任务往前走的比例不到三成。剩下的七成只是在确认一件已知的事实,还没做完。

4. 误区四:只要求团队改变,自己不变

这是最难改也最关键的一条。管理者可以要求团队写清楚交付物,但自己的口头任务习惯不改,团队照样收不到明确输入;管理者可以要求团队按节点汇报,但自己随时插进新任务并说"这个更急",节奏立刻崩掉。

如果管理者的行为不变,任何流程都会在两周内退化为表演。我在七家失败案例里做过归因,其中五家的流程失效点,都能直接追溯到管理者本人违反了自己定下的规则。

5. 误区五:用"执行力差"解释一切

"执行力差"是一个听起来很有解释力、实际上毫无用处的词。它把系统问题归结为个人品质,导致管理者的下一步动作是换人、批评、加压,而不是回去检查任务定义、责任分配和验收标准。

我更愿意用一句更笨的话替代它:没有执行,通常是因为没有可执行的对象。

开始怎么做?企业管理者效率提升:任务执行从0到1

四、专业判断逻辑:用"启动成本"判断任务为什么不动

1. 我常用的一套判断模型

任务不动,管理者通常的判断是"人有问题"。但我更倾向用一个更可操作的模型来定位原因。我把它叫做任务执行的启动成本模型:一项任务从被提出到真正开始流动,需要跨越三道成本,定义成本、授权成本、节奏成本。

定义成本指把模糊意图翻译成清晰交付物所花的时间;授权成本指确定唯一责任人和协作关系所花的时间;节奏成本指建立检查点、让人知道"什么时候会被问到"所花的时间。

这三道成本越高,任务就越容易停在原地。任务不动,往往不是人不想动,而是启动成本太高,高到没人愿意第一个迈步。

2. 一个实用的识别信号:假进行中

在项目里我经常用一个非常简单的信号判断任务是否真的在跑:任务状态显示"进行中",超过五个工作日却没有产生任何可检查的中间产出。

出现这个信号,基本可以判定为"假进行中"。它通常有三种成因:责任人其实没开始、责任人卡在某个障碍上不好意思说、或者任务已经被悄悄搁置但没人敢改状态。

处理方式不是继续追问,而是直接要求对方给出一个可检查的中间产出,哪怕只是一份提纲、一张草图、一条结论。

3. 任务定义的标准模板

下面这个模板我在多个团队推行过,字段不多,但每一条都对应一个常见的失败点。可以直接复制去用。

任务名称:一句话说清做什么
目标:这件事解决了什么问题,怎么判断它被解决了

交付物:1-3 个可检查的产出(文档/代码/文件/数据)

截止时间:具体到日期和时刻,不写"本周内"

验收标准:谁验收、按什么标准、通过或不通过

前置依赖:需要谁提供什么输入,什么时候给

唯一责任人:一个名字

协作方:谁提供支持,支持什么

检查点:周期 30% 和 70% 各检查一次,检查什么

这份模板我第一次推行时被吐槽"太重"。但实际用下来,写满十行的任务,全流程耗时通常比"一句话任务"少一半以上,因为返工被提前消灭了。

(1)关于"验收标准"的写法

验收标准最容易写虚。我的经验是逼自己写出"判断句",也就是一句话能被判真或判假。比如"体现专业度"是虚的,"提案页数不超过 12 页、包含 3 个同行业客户案例、报价精确到单项"是实的。

(2)关于"唯一责任人"的边界

唯一责任人不等于唯一做事的人。它指的是对结果负责、且有权向协作方提需求的那个人。如果一个人被指定为责任人却没有提出需求的权限,这个指定就是形式主义。

(3)关于检查点的选择

30% 和 70% 这两个位置不是拍脑袋定的。30% 的位置用来验证方向对不对,改起来成本最低;70% 的位置用来验证能不能按时交付,此时还有调整空间。任务一开始和最后一刻的检查,价值都不大。

开始怎么做?企业管理者效率提升:任务执行从0到1

开始怎么做?企业管理者效率提升:任务执行从0到1

五、具体案例与数据观察:一个 300 人制造企业的起步过程

1. 他们的问题和别人没什么不同

2023 年下半年,我参与了一家 300 人规模制造企业的信息化团队改造。他们的问题和前面那些公司几乎一模一样:任务散落在邮件、微信群、共享盘和几位主管的笔记本里,跨部门任务一交接就失联。

唯一的区别是他们的合规要求更高。作为制造企业,他们的设备图纸、工艺参数、供应商数据都不允许放在公有云环境里,这直接决定了工具选型的天花板。他们的第一步不是选工具,而是先花了两周把任务定义模板和唯一责任人规则跑通。

2. 三周之后才谈工具,顺序很关键

模板推行到第三周,他们才开会讨论工具。当时有两条路:继续用某个国际项目管理平台的云端版本,或者换国产平台做本地部署。

最终他们选的是 PingCode,理由是三点:一是支持私有化部署,图纸和工艺数据可以留在自己机房;二是支持从原有 Jira 环境平滑迁移,历史工单和自定义字段不用弃掉;三是在国产替代的语境下,本地服务响应速度明显更快。

需要说明的是,PingCode 这类平台主要服务中大型企业及 100 人以上组织,并不是十人以下小团队的首选。把它塞进一个 8 人团队,功能冗余带来的学习成本反而会拖慢起步。

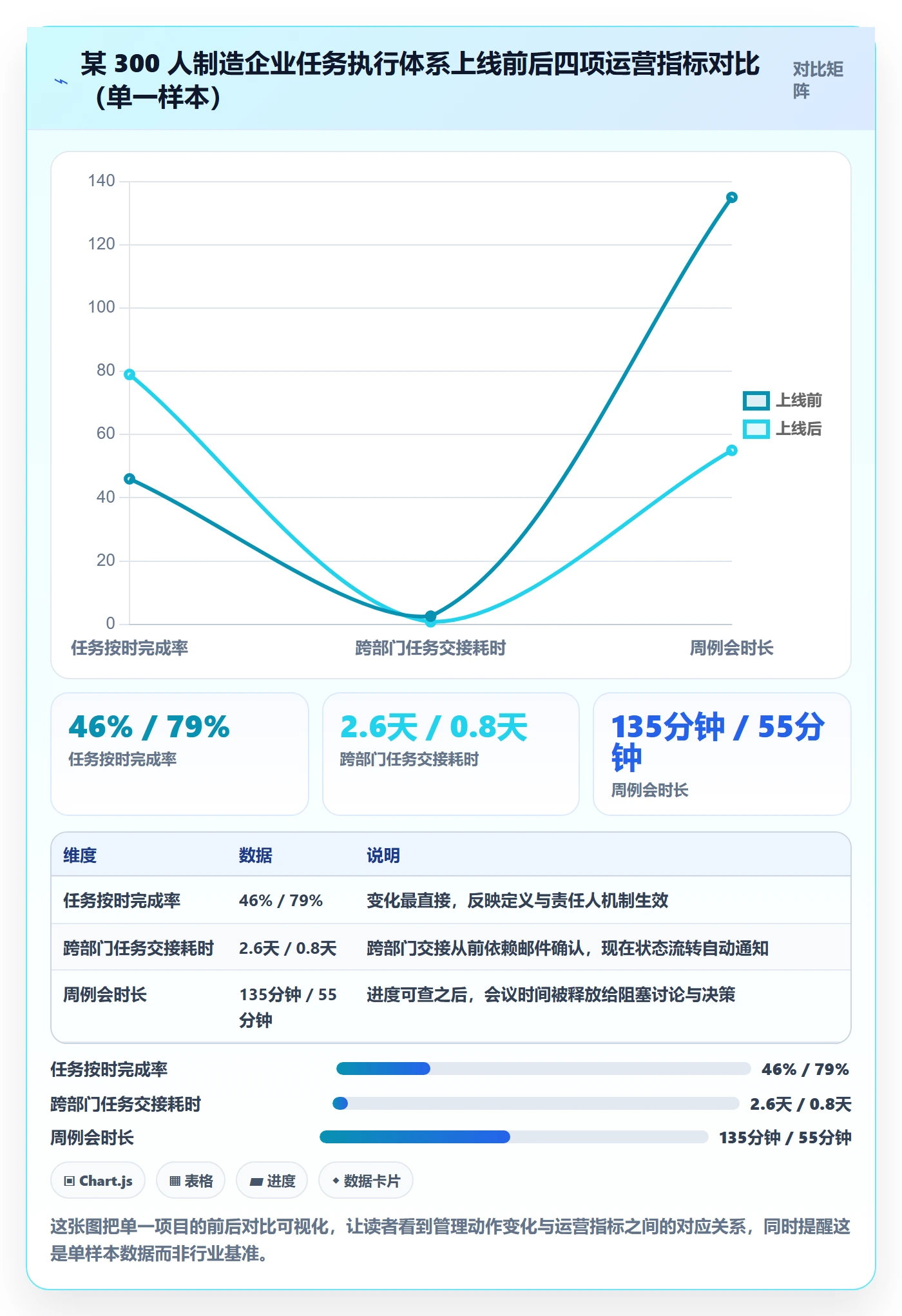

3. 迁移前后我记录到的指标变化

下面这组数据来自我在该项目中记录的上线前两个月与上线后三个月的对比。它是一个单一样本,不能代表行业,请当作参考而非结论。

指标 上线前 上线后 变化
任务按时完成率 46% 79% +33 个百分点
跨部门任务交接耗时 2.6 天 0.8 天 缩短约 69%
周例会时长 135 分钟 55 分钟 缩短约 59%
任务状态查询耗时 约 25 分钟/次 约 3 分钟/次 缩短约 88%

其中周例会时长的下降最出乎我的预料。原因是会议前半段原本都在"对进度",现在进度在系统里可查,会议直接从"讨论阻塞和决策"开始。

4. 从 Jira 迁移这件事,真实难点在哪

很多人以为迁移的难点是数据搬家,其实数据搬家是最容易的部分。真正难的是迁移过程中被迫想清楚"哪些流程值得保留"。他们原来的 Jira 里有 47 个自定义字段,其中至少 20 个是历年堆积、没人再用的。

迁移前我们做了一轮字段清理,最终只保留 19 个。这个过程很痛苦,但价值很大,如果不迁移,这 28 个僵尸字段会永远拖着所有人的填写成本。

开始怎么做?企业管理者效率提升:任务执行从0到1

开始怎么做?企业管理者效率提升:任务执行从0到1

5. 什么时候才该考虑上平台

我给企业的判断标准很简单:当你已经能用文字模板稳定定义任务,并且开始感到"靠人肉记录已经跟不上了",就是上平台的时机。

反过来说,如果你现在连任务定义都写不清楚,上一个功能强大的平台只会把混乱可视化,而不会消除混乱。工具解决的是规模和协作效率问题,不解决定义和意愿问题。

六、不同情况下的行动建议

1. 10 人以下团队:不要上系统,先练模板

这个阶段的团队,沟通成本本身就很低,坐在一起喊一声就能对齐。这个阶段最该做的是练熟任务定义模板:每天的任务都写清楚交付物和截止时间,哪怕写在共享文档里。

不要引入任何需要培训超过半小时的工具。这个阶段引入平台,最大的风险不是花钱,而是让团队把"填系统"当成工作本身。

2. 10 到 50 人团队:建立周节奏,一个看板足够

这个规模是"从0到1"最容易跑通的区间。我的建议是只做两件事:建立一份全员可见的任务清单,以及每周固定一次的 30 分钟跟进会。

任务清单的字段不需要多,五个就够:任务名、责任人、截止时间、当前状态、阻塞原因。关键不是字段多少,而是所有人看的是同一份。

3. 50 到 200 人团队:开始需要工具承载状态流转

到这个规模,跨部门任务开始变多,靠文档已经无法承载状态流转。这个阶段可以考虑引入项目管理平台,但仍然要坚持"先流程、后工具"的顺序。

上线前建议先做一次历史任务清理:把仍在进行的任务重新按新模板定义一遍。这一步会暴露大量"其实已经死掉但没人敢关"的任务。

4. 200 人以上或多事业部组织:私有化部署与迁移能力成为硬约束

到这个规模,选型要考虑的已经不只是功能,而是数据边界和迁移成本。如果企业涉及图纸、工艺、客户敏感数据,是否支持私有化部署就不是加分项,而是准入项。

同时要评估从既有平台迁移的成本。很多中大型企业早期用的是国际项目管理平台,历史数据量巨大,迁移能力直接决定了切换是否可行。这个阶段,PingCode 这类面向中大型组织的平台优势会比较明显:私有化部署、Jira 平滑迁移、本地化服务响应,是它们在国产替代场景中的核心卖点。

开始怎么做?企业管理者效率提升:任务执行从0到1

七、不同情况下的取舍

1. 速度与规范之间的取舍

起步阶段最常见的纠结是:要不要为了快而先不规范?我的判断是定义环节不能省,其他环节都可以省。任务定义多花五分钟,能省掉后面几小时返工,这是投入产出比最高的一环。

而流程审批、多级评审、工时填报这些环节,在起步阶段完全可以全部砍掉。它们属于"从1到100"的范畴,过早引入只会增加摩擦。

2. 自建与采购之间的取舍

有技术团队的公司在起步阶段往往倾向于自建一套任务管理系统。我的建议是慎重。自建的真实成本不在开发,而在后续五年的维护、迭代和交接。除非任务管理本身就是你们的核心业务能力,否则采购成熟平台的边际成本低得多。

3. 公有云与私有化部署之间的取舍

这个取舍取决于数据的敏感程度,而不是团队规模。以下是我在实际项目中总结的判断口径。

判断维度 优先公有云 优先私有化部署
数据敏感度 任务内容不含客户与工艺数据 涉及图纸、工艺、客户隐私数据
合规要求 无行业强合规约束 有等保、行业审计或数据不出境要求
IT 运维能力 无专职运维人员 有专职运维或信息化团队
成本结构 希望按年付费、无前期投入 可接受首年较高投入换取长期成本下降
定制需求 用标准功能即可满足 需要深度对接内部系统与单点登录

4. 一个平台还是多个工具之间的取舍

我在项目里见过太多的工具堆叠:任务在 A 工具、文档在 B 工具、即时沟通在 C 工具,三个系统之间靠人肉同步。这种结构在起步阶段是灾难,因为任务状态会被切成三份,而人脑只记得住一份。

起步阶段的建议是:任务状态的唯一信息源只能有一个地方。哪怕那个地方是一张共享表格,也比分布在三个系统里强。等流程跑通、规模上来之后,再考虑通过集成打通多个系统。

开始怎么做?企业管理者效率提升:任务执行从0到1

5. 严格与宽松之间的取舍

最后一条取舍容易被忽视:对违反流程的行为要不要较真?我的经验是前两个月必须较真,之后就轻松了。

团队判断一套流程是否要认真对待,看的是管理者第一次破坏规则时有没有被指出来。如果管理者自己可以随口布置任务而不写定义,团队会立刻学会"这套流程只是走形式"。

八、结语:从0到1,本质是一次管理习惯的重置

回头看那 27 家公司,我最大的体会是:任务执行从0到1,几乎从来没有败在技术层面。工具越来越便宜、越来越好用,但团队依然会在同一个地方卡住,管理者习惯用口头布置任务,用催办代替跟进,用感受代替标准。

从0到1真正的门槛,是管理者愿不愿意先改自己。你把任务写清楚,团队才可能做清楚;你定下检查点并自己遵守,节奏才可能成立;你说清验收标准,返工才可能减少。这些动作没有任何技术含量,但需要持续的自我约束。

所以不要一上来就问"该用什么工具"。先问一个更朴素的问题:我这周布置的任务,有几条是写清楚交付物和截止时间的?

如果答案不到一半,那么这周你应该做的不是选型,而是把下周一要布置的第一个任务,按模板完整写一遍。写完之后,找那位责任人确认一遍:交付物是不是你理解的那样,截止时间是否可行,验收标准是否清楚。

这一个动作,就是你的"从0到1"。等你能连续三周做到这一点,再回头看工具,那时候你才真正知道自己需要什么,也才有资格谈效率提升。

开始怎么做?企业管理者效率提升:任务执行从0到1

常见问题解答(FAQ)

1. 团队任务执行从0到1,第一步到底该做什么?

我刚从业务骨干提成部门负责人,以前自己干活挺顺的,现在手底下七八个人,布置下去的任务要么没动静,要么做出来完全不是我想要的。我也看了很多讲效率提升的文章,但都是讲道理,没人告诉我周一早上坐到工位上第一件事该干嘛。

第一步不是买工具,也不是开大会,而是把最近一周你布置过但结果不理想的任务全部翻出来,逐个对照检查四个要素是否齐全:目标是什么、交付物长什么样、截止到几点、谁来验收。你会发现八成以上的问题任务,至少缺了其中一项。先补这一项,把其中一个任务重新定义一遍再发出去,观察执行结果的变化。

这件事一个人就能做,不需要任何预算和审批,当天就能启动。判断依据很简单:如果连你自己都说不清这个任务交付时应该是什么样子,团队执行偏差就是必然的,不是态度问题。

2. 任务布置下去了但没人推动,是人的问题还是机制的问题?

我手下有几个老员工,能力不差,但每次布置任务都要我追着问进度,不催就不动。我一度觉得是他们责任心不行,换人吧又不现实,培训也做过,效果就管两三天。我就想搞清楚,到底是我管理方式有问题,还是这批人真的带不动。

先做一个判断:把同一个任务分别交给你认为最靠谱的人和最不靠谱的人,如果两个人都会出现拖延或偏差,那是机制问题;如果只有特定的人出问题,那才是人的问题。机制问题的典型症状是:任务没有单一责任人、没有中间检查节点、做完没有反馈闭环。

可执行的做法是先建立单一责任人机制,每件事只指定一个人负责,哪怕这件事需要多人协作,也只设一个对结果负责的人,其他人是支持角色。同时在任务中途设一个检查点,比如周三下午同步一次进展,而不是等到截止日才看结果。判断机制是否生效的标准是:你不再需要主动追问进度,责任人会在检查点主动同步。

3. 小团队需要搞一套完整的项目管理流程吗?还是先凑合干?

我们公司三十多个人,我管一个十来人的小团队。看那些大公司的项目管理流程特别复杂,什么立项、排期、复盘、看板,感觉我们这种规模搞这些就是浪费时间。但另一方面现在确实乱,任务靠微信群吼,经常漏事。我拿不准到底该搞多重的流程。

不需要完整体系,你需要的是一个最小闭环:定义任务、指定责任人、设一个检查点、完成后做一次简短复盘。就跑这一个闭环,用一周时间拿一个真实任务试一遍。

具体做法是:选一个本周必须完成且不太复杂的任务,按四要素写清楚,指定唯一负责人,约定中间同步一次,完成后花十分钟和参与者聊三个问题,哪里卡住了、下次怎么改、有没有可复用的经验。跑通一个闭环之后,你再决定要不要加更多环节。

判断标准是:如果一个流程让你团队的日常沟通成本明显上升,但任务完成率没有变化,那就是过度设计。反过来,如果任务遗漏率下降、你催进度的次数减少,这个闭环就值得保留。

4. 管理者自己太忙,没时间盯任务执行,怎么破?

我现在每天自己都在救火,客户要对接、上面要汇报、跨部门要协调,根本没精力去盯每个任务的执行细节。但我不盯就出事,盯了自己又累死,感觉陷入了死循环。我想知道有没有办法让我少盯一点但事情还能推进。

你需要的不是少盯,而是换一种盯法。把管理动作从随时追问变成固定节奏检查:每周固定一个时间点,比如周五下午半小时,只做一件事,让每个任务责任人用三句话汇报:完成了什么、卡在哪里、下周计划做什么。你不需要全程跟踪过程,只需要在这个固定节点上拿到结构化信息。

这个动作的关键在于:第一,时间固定,让团队形成预期;第二,只在这个节点问,其他时间不插手;第三,对汇报中暴露的卡点当场给出决策或资源支持。这样做的好处是,你把精力从盯进度转移到解卡点,前者是消耗,后者是增值。

判断是否有效的标准是:你每周花在任务跟进上的时间是否从分散的每天一小时压缩到了集中的半小时,同时任务延误率没有上升。

核心关键词

读者评论

任
任泽宇

作者把任务执行的起点问题讲得很透,我们团队确实卡在任务定义模糊上,每周都在返工。图表数据虽然样本小,但方向有参考价值。

杨
杨承宇

四个动作的顺序不能颠倒这个观点很关键。我们公司先搞复盘会,结果每次都在争论当初要做什么,浪费了大量时间。

黄
黄若溪

自检清单很实用,准备打印出来对照一下。不过环形图归因比例是经验推演,实际管理问题可能更复杂,不能全归到管理动作缺失。

王
王宇轩

误区四最扎心,管理者自己不改,流程两周就变表演。我们老板就是随时插新任务,导致看板全乱,深有同感。

文章包含AI辅助创作:开始怎么做?企业管理者效率提升:任务执行从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/428038

赞 (0)
飞飞飞飞
暂停管理指南:企业管理者如何做好任务执行,制度设计全流程
上一篇 5小时前
暂停管理指南:企业管理者如何做好任务执行,风险控制全流程
下一篇 5小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
